临时密闭拆除安全技术措施
拆除工程安全技术措施

拆除工程安全技术措施标题:拆除工程安全技术措施引言概述:拆除工程是指对建造物、设备或者结构进行拆除的过程。
由于拆除工程涉及到施工人员的安全和环境保护等重要问题,因此必须采取一系列的安全技术措施来保障施工过程中的安全性和可行性。
本文将从五个大点来阐述拆除工程的安全技术措施。
正文内容:1. 拆除工程前的准备工作1.1 确定拆除范围和拆除对象1.2 评估拆除对象的结构稳定性1.3 制定拆除方案和工作计划1.4 检查和准备必要的工具和设备2. 施工现场的安全措施2.1 设置施工现场的警示标志2.2 划定施工区域并设置围挡2.3 清理施工现场,清除障碍物和杂物2.4 安排专人负责现场安全管理3. 施工人员的安全措施3.1 提供必要的个人防护装备3.2 进行必要的安全培训和教育3.3 严格执行施工规范和操作规程3.4 加强施工现场的监督和管理4. 特殊情况下的安全措施4.1 针对高空拆除工程的安全措施4.2 针对爆破拆除工程的安全措施4.3 针对有毒有害物质拆除工程的安全措施5. 拆除工程后的安全处理5.1 清理和处理拆除产生的废弃物5.2 检查和修复可能造成的安全隐患5.3 完善施工记录和安全档案总结:在拆除工程中,为了确保施工人员的安全和减少环境污染,必须采取一系列的安全技术措施。
这些措施包括拆除工程前的准备工作、施工现场的安全措施、施工人员的安全措施、特殊情况下的安全措施以及拆除工程后的安全处理。
惟独通过严格遵守这些措施,才干确保拆除工程的安全性和可行性。
因此,在进行拆除工程时,必须高度重视安全技术措施的实施和执行。
拆除临时密闭施工安全技术措施(2017)

目录一、工程概况 (1)二、编写依据 (1)三、组织机构 (1)四、施工工期 (1)五、施工准备 (1)六、施工方法 (1)七、安全技术措施 (2)八、避灾路线 (5)察哈素煤矿31209胶运顺槽拆除密闭安全技术措施一、工程概况临时密闭墙位于31209胶运顺槽开口处,临时密闭结构为砖墙,墙体后0.5米。
为确保拆除工作安全和质量,特编制本措施。
二、编写依据1.《煤矿安全煤矿安全规程》2.《察哈素煤矿安全技术操作规程》三、组织机构施工负责人:贺爱忠技术负责人:李茂星安全负责人:许海四、施工工期施工起始时间为2017年7月1日至2017年7月2日。
五、施工准备1.携带仪器便携式甲烷检测报警仪3台(报警点1%);便携式一氧化碳检测仪3台(报警点24PPm);便携式氧气浓度检测仪2台;光学瓦斯检测仪2部。
2.施工工具防爆车、风镐2把,铜锹3把。
3.人员配备当班群监员1人,瓦斯检查人员1人,矿辅助救护队员6人,普工3人。
六、施工方法恢复通风工作采用5.5KW局扇压入式风机,配备φ1000mm双抗风筒,通风20分钟后进行瓦斯检测,符合《煤矿安全煤矿安全规程》要求后再进行拆除栅栏,续接风筒,然后人员进入作施工前的准备工作,密闭墙采取人工拆除,由上向下拆除。
(一)拆除密闭前1.密闭工检查密闭墙外顶板、两帮支护情况是否完好。
2.现场作业人员必须检查随身携带的矿灯、自救器是否完好。
3.瓦检员用便携仪检查密闭墙外巷道20m范围内气流中甲烷、二氧化碳和一氧化碳浓度,只有在甲烷浓度低于1%,一氧化碳浓度低于24PPm,二氧化碳浓度低于1.5%,方可作业。
(二)拆除密闭1.在所有检查工作完毕,并确认符合《煤矿安全规程》规定后,报告项目部值班室、通防部值班室。
2.密闭拆除必须在矿辅助救护队和瓦检员的监督下作业。
3.普工使用风镐在密闭墙上部顶板处开一200m㎡空洞,用便携式一氧化碳检测仪伸入孔洞中检测一氧化碳浓度,只有在甲烷浓度低于1%和一氧化碳浓度低于24PPm时方可继续作业。
启封密闭安全措施

恢复有瓦斯积存的盲巷或启开密闭时应注意哪些问题?(1)最好在非生产班或临时停工进行,在回风涉及的范围内,机电设备应停止运转甚至切断电源,撤出人员。
(2)处理前,应由救护队佩戴氧气呼吸器进入瓦斯积存区检查瓦斯浓度,估算出瓦斯积存量,然后再根据该区域通风能力决定排放速度。
(3)处理工作要由救护队和通风人员配合进行。
(4)开动局扇前要检查局扇附近20米内瓦斯是否超限,局扇不得发生循环风。
(5)如果瓦斯积聚量较大,应逐段恢复通风,并不断检查回风流瓦斯浓度,防止大量瓦斯突然涌出造成事故。
矿井瓦斯积聚的安全处理方法摘要:在瓦斯矿井中,经常会遇到瓦斯积聚的现象发生,如果排除瓦斯的方法不得当,就会酿成瓦斯爆炸、瓦斯煤尘爆炸等事故,严重威胁着矿井的安全和矿工的生命。
五阳矿虽然是低瓦斯矿井但是存在高瓦斯区,随着生产向高瓦斯区转移,生产集中,无论是掘进工作面,还是采煤工作面均会出现瓦斯超限。
本文通过总结整理多年来排除积聚瓦斯的方法和经验,对处理瓦斯积聚有一定的借鉴和推广意义。
关键词:矿井;瓦斯;积聚;处理前言通常,停风盲巷、顶板冒落空洞、回采工作面上隅角、采煤机附近、低风速的巷道顶板附近以及有瓦斯喷出的地点,均易积聚瓦斯。
防止瓦斯积聚的主要措施是加强矿井通风管理,做到机械通风,风流要稳定连续,各用风地点配风合理,减少漏风,避免循环风;用有计划的检修来杜绝矿井主要通风机和局部通风机的无计划停电停风。
处理瓦斯超限和积聚的方法,归纳起来有稀释排除、封闭隔绝和抽排瓦斯三种。
1、排除瓦斯的原则排放瓦斯前,凡是排出瓦斯流经的巷道和被排放瓦斯风流切断安全出口的采掘工作面、硐室等地点必须切断电源,撤出人员,并设专人进行警戒。
2、排除盲巷积聚瓦斯方法2.1 盲巷外断开风筒接头调节法排瓦斯时在盲巷口外全风压供风的新鲜风流中,把风筒接头断开,利用改变风筒对合面的间隙大小,调节送入盲巷的风量,以达到有节制地排放巷道积聚瓦斯之目的。
在缓缓排放瓦斯过程中,随着两个风筒接头由错开而逐渐对合,直至全部接合,送入盲巷的风量亦由小到大,直至局部通风机排出的全部风量。

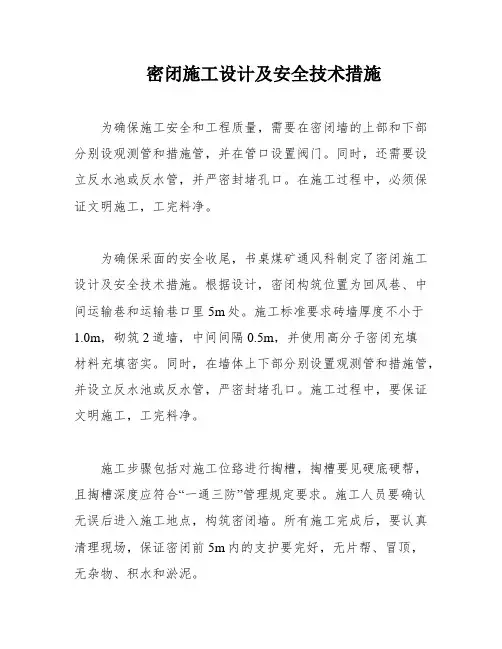

密闭施工设计及安全技术措施

密闭施工设计及安全技术措施为确保施工安全和工程质量,需要在密闭墙的上部和下部分别设观测管和措施管,并在管口设置阀门。
同时,还需要设立反水池或反水管,并严密封堵孔口。
在施工过程中,必须保证文明施工,工完料净。
为确保采面的安全收尾,书桌煤矿通风科制定了密闭施工设计及安全技术措施。
根据设计,密闭构筑位置为回风巷、中间运输巷和运输巷口里5m处。
施工标准要求砖墙厚度不小于1.0m,砌筑2道墙,中间间隔0.5m,并使用高分子密闭充填材料充填密实。
同时,在墙体上下部分别设置观测管和措施管,并设立反水池或反水管,严密封堵孔口。
施工过程中,要保证文明施工,工完料净。
施工步骤包括对施工位臵进行掏槽,掏槽要见硬底硬帮,且掏槽深度应符合“一通三防”管理规定要求。
施工人员要确认无误后进入施工地点,构筑密闭墙。
所有施工完成后,要认真清理现场,保证密闭前5m内的支护要完好,无片帮、冒顶,无杂物、积水和淤泥。
1、在砌墙到中上部时,需要设置三管一柱(灌浆管、观测管、反水管),铁管孔口应伸入密闭墙内1米以上,外口距离密闭墙至少0.2米。
外口应该设有阀门,在不使用时保持关闭。
反水管采用2寸钢管,紧贴底板砌筑。
灌浆管采用2寸钢管,紧贴顶板砌筑。
观测管采用2寸钢管,砌筑在密闭墙的中部。
2、需要悬挂一块密闭管理牌板和一个检查箱,并在距离巷道岔口1-2米处设置栅栏。
五、施工质量要求1、需要按照比例配制砂浆。
砌墙时,竖缝要错开,横缝要水平,排列必须整齐。
砖块之间要用砂浆抹匀,灰缝要均匀一致。
在砌筑密闭墙时,每砌一层砖必须用黄土充填一次,要严密不留空洞。
黄土的湿度不宜过大,并应随砌随填,层层用木锤捣实并接顶严实。
2、密闭封顶要与顶帮接实。
当顶板破碎时,应该先除去浮煤和石头,然后再砌墙。
如果最后剩余的空间不足一砖的厚度,应该使用瓦刀将整块的砖切成片砖,再施工至顶部,不得留有空隙。
3、在密闭墙砌实后,需要勾缝或抹面,并在墙四周抹裙边。
抹面要求平直(1米长度内凸凹不大于10毫米),光滑不漏风,裙边宽度不少于0.1米,要打光压实,无缝隙。
拆除施工安全措施

拆除施工安全措施(一)安全文明措施施工现场,必须戴安全帽,系好下颌带,禁止吸烟,禁止酒后作业。
禁止赤脚、袒胸、赤背、穿拖鞋进入现场。
从事特种作业人员须持有特种作业操作证,无证人员禁止操作。
高处作业(高度超过2m)必须正确使用安全带。
进行外墙、屋面拆除时,楼周围设置安全警戒线,并派专职安全员负责看守,防止坠物伤人。
楼层上施工人员禁止向下投掷物品、抛撒材料和垃圾。
禁止挪移、拆改安全防护设施、警告、警示、提示标牌。
非电工禁止动用配电线路和设施。
建筑物内不许住宿,禁止容留外部人员留宿。
人工拆除施工应从上至下、逐层拆除分段进行,不得垂直交叉作业。
作业面的孔洞应封闭。
人工拆除建筑墙体时,严禁采用掏掘或推倒的方法。
拆除管道及容器时,必须在查清残留物的性质,并采取相应措施确保安全后,方可进行拆除施工。
施工单位必须依据拆除工程安全施工组织设计、安全专项施工方案,在拆除施工现场划定危险区域,并设置警戒线和相关的安全标志,应派专人监管。
拆除工程施工前,必须对施工作业人员进行书面安全技术交底。
严格用火制度,凡现场使用电气焊或其它明火时,必须按规定办理用火申请,经保卫负责人批准方可在指定时间,指定地点操作,时间或地点变化时要重新申请,保卫负责人必须按规定严格审批,具体办法由现场负责人部按防火要求制定,并要经常进行检查执行情况。
(二)环保措施施工过程中,室内工程全部进行封闭作业,严禁打开外窗。
避免粉尘以及噪声外逸,污染周围环境。
绝对禁止垃圾从窗抛洒。
本工程施工时间根据甲方要求进行严格控制,其余时间不得施工。
在允许的范围内进行加班作业。
施工过程中噪音要在规范要求范围内。
拆除渣土每天及时清运,在搬运中用手推车拉,不得出噪音,不得遗漏。
垃圾运至楼下指定位置,垃圾四周设置围挡,及时用车运走。
垃圾运输由工长专门负责,按照有关规定进行垃圾清运,运输中不得超载、遗撒。
在出入口搭设护头棚,楼中设安全网,确保全体人员的进出安全。
(1)施工人员必须戴安全帽,高处拆除时戴安全带,使用电动工具时要戴绝缘手套,电箱要设漏电保护装置,并配备足够的防护用品。
拆除密闭施工措施

我单位施工1302上顺槽及车场,原巷道因停掘时间较长,以进行临时密闭,根据矿方生产安排,由我单位恢复施工,施工前需对临时密闭墙进行拆除,为保证施工安全,特制定本措施。
一、概况;临时密闭墙位于1302上顺槽交岔点分巷向里4米处,临时密闭墙为木制结构,用旧风筒布封堵,原巷道总长度约11米。
(后附施工位置平面图)二、施工方法;密闭墙采取人工拆除,先拆除风筒布,通风20分钟后进行瓦斯检测,符合《煤矿安全规程》要求后再进行拆除木栅栏,续接风筒,然后人员进入作施工前的准备工作。
三、安全注意事项1、恢复通风工作采用28KW局扇压入式风机,对安设在轨道暗斜井原局扇性能、接线电源、风电闭锁进行检查,确保完好。
2、恢复通风所需的直经600㎜风筒及工器具准备齐全到位;3、恢复通风工作先由瓦检员进入恢复通风区域,并对通风区域的瓦斯等有害气体进行检测,当瓦斯及CO2浓度超过3%及其它有害超限时,及时向恢复通风技术负责人汇报,并采取排放措施,恢复通风工作每往前接一节风筒,要及时对巷道风流中的瓦斯等有害气体进行检测,当回风流瓦斯及CO2浓度不超过1%时,继续逐节向里恢复通风;4、恢复通风工作前瓦检员对附近10米以内风流中的沼气和二氧化碳浓度进行检查;5、迅速拆除掉密闭墙,并及时将材料回收。
拆除密闭墙时,瓦检人员要检测瓦斯浓度。
恢复通风前先由瓦检员进入恢复通风区域,并对通风区域的瓦斯等有害气体进行检测,当瓦斯及CO2浓度超过3%及其它有害超限时,及时向恢复通风技术负责人汇报,并采取排放措施;6、当局扇及其开关地点附近10米以内风流中的沼气和二氧化碳浓度不超过0.5%,通风区域的瓦斯等有害气体浓度不超过3%及其它有害不超限时,方可开动局扇,由外向里逐节恢复通风;7、风筒每往前接一节,应有瓦检员在回风流与新鲜风流混合处,经常检查沼气浓度,当沼气和二氧化碳浓度不超过1%,继续逐节向里恢复通风;当沼气1%,二氧化碳浓度超过1.5%应采取向巷道限制风量,把风筒断开,改变风筒接口,留有缝隙漏风,确保回风流与新鲜风流混合处沼气浓度不超过1%;8、恢复通风时,严禁局扇发生循环风;严禁“一风吹”;9、恢复通风区域的回风系统内,严禁做与排放瓦斯无关的其它工作;10、恢复正常通风后,必须保证正常通风,经常检查风筒是否脱节、落地,按正常瓦斯点检查瓦斯。
维修密闭安全技术措施

密闭墙维修安全技术措施、工程概况矿井密闭墙随着时间的推移或者由于受采掘活动的影响,会出现或导致密闭墙体和周边出现不同程度的受损现象。
为了确保通风系统稳定可靠,避免因密闭墙受损造成漏风、风流短路、瓦斯超限、积聚、自然发火等不安全隐患,须及时对受损的密闭进行维修加固,特编制密闭墙维修安全技术措施。
二、技术方案(一)准备工作1、预先将维修材料准备齐全,运至巷道的施工地点两侧,不得影响人、车通行。
2、施工前清理施工地点附近及安全撤退路线上的杂物,保证安全撤退路线畅通。
3、施工前组织施工人员,认真贯彻学习本安全技术措施。
4、施工前,施工负责人必须对施工地点、设施规格、标准了解清楚,并掌握安全技术措施和施工要求。
5、预先排查施工地点顶、帮情况和密闭墙受损情况。
6、根据顶、帮情况和密闭墙受损情况,准备足够数量顶、帮和密闭墙的临时加强支护材料。
7、准备临时加强支护所需的物料,并运至施工地点。
8、预先准备好维修所需的器械,并检查器械完好情况。
9、根据密闭墙受损情况和维修工程量,合理确定施工作业人员数量。
10、预先通知相关部门,配备专职安检员、瓦检员。
(二)技术方案1、首先对维修的密闭墙顶、帮进行临时加强支护,采用圆木 + 木板(铁板)或利用枕木支设木垛。
2、若密闭墙有鼓包现象时,需在密闭墙前设置护身板。
利用木板(铁板)+圆木,圆木以倾斜的方式支设,与底板接触处挖坑掩埋,使圆木嵌入底板200mm。
3、待临时支护和护身板支设完成后,由带班长和安检员检查确认施工地点处的支护和安全设施情况,发现问题及时处理,只有经检查确认支护和安全设施后,方可进行其他作业。
4、瓦检员检查施工地点甲烷、二氧化碳浓度,进风巷道中甲烷浓度不得超过0.5%、二氧化碳浓度不得超过0.5%,回风巷道中甲烷浓度不得超过1.0%、二氧化碳浓度不得超过1.5%。
5、接着检查密闭墙前的甲烷、二氧化碳浓度,甲烷浓度不得超过1.0%、二氧化碳浓度不得超过1.5%。
建筑密闭安全措施

编号:山西中强福山煤业有限公司主要运输大巷等处建临时密闭安全技术措施后交煤矿一、编制说明根据矿生产会安排,需在主运大巷变电所以里2米位置、回风大巷变电所以里风桥位置、9202工作面回风顺槽、回风上山上头三岔门处分别建筑临时密闭墙,为确保施工安全,编制如下安全技术措施。
二、施工方法:1、施工前必须对施工地点处的各种管线进行保护和加固,防止施工过程中脱落或刮坏。
2、密闭外的皮带、电缆、管路必须断开,不得与密闭内的连通。
3、密闭的位置应选择在顶帮坚硬、未遭破坏的煤岩巷道内,尽量避免设在动压区。
4、选择顶板完整,支护完好的处,采用人工砌筑;施工前,将临时密闭处巷道清理到硬底硬帮与煤岩接实,掏槽不小150mm.5、采用粘土实心砖砌筑,表面用水泥砂浆抺面。
三、质量要求1、临时密闭墙厚不得小于370mm,水泥砂浆抺面。
2、密闭前5米内的支护要保证完好,按规定要求打好栅栏。
3、密闭周边见硬底硬帮与煤岩接实,掏槽不小于0.15m。
4、密闭四周接触严密,墙面平整(1m长度范围内凹凸差不大于10mm,料石钩缝除外)、无裂缝、重缝和空缝,严密不漏风。
5、水泥:砂子1:3;水泥采用425号普通硅酸盐水泥,严禁使用过期,受潮、变质的水泥;砂子采用干净黄砂,含泥量不得大于3%;拌制水泥砂浆所用的水,应采用干净的防尘用水,不得用井下排水沟内的污水。
6、临时密闭的位置、尺寸符合设计要求,墙表面平整无急角。
7、墙体垂直于巷道顶、底板,整体偏差不超过50mm。
四、安全措施1、人员进入施工地点,首先由外向里逐步检查施工地点前后5米的支架、顶板、巷帮的支护情况,摘除危岩悬矸,并将经过此处的电缆及风水管路保护好。
2、检查施工地点的瓦斯、二氧化碳等有害气体的浓度。
施工地点必须通风良好,瓦斯浓度不超过1%、二氧化碳浓度不超过1.5%,其它有害气体的浓度不超过《煤矿安全规程》的规定。
消除所有不安全隐患后,方准施工。
3、在帮部掏槽时要及时洒水防尘,防止煤岩尘飞扬。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
神华国能(神东电力)集团
三道沟煤矿
5-2胶运大巷(西)临时密闭拆除施工安全技术措施
编号:SDG-C-2016-DYQCS-20
编制单位:大雁七队
编制人:高明
队长:
时间:2016年8月12日
5-2胶运大巷(西)临时密闭拆除施工安全技术措施会审表时间2016年8月12日地点二楼会议室主持人王智欣组织单位通风组施工单位大雁七队编制人高明
会审签字
生产办机电副总
通风组生产副总
机电办安全矿长
安全办机电矿长
生产指挥中心生产矿长
通风副总总工程师
会审意见
大雁矿建公司项目部
5-2胶运大巷(西)临时密闭拆除施工安全技术措施会审记录时间2016年8月12日地点大雁项目部主持人朱洪宝组织单位大雁项目部施工单位大雁七队编制人高明
会审签字
部门签字
技术负责人
机电负责人
安全负责人
项目经理
总工程师
会审意见
5-2胶运大巷(西)临时密闭拆除施工安全技术措施
一、工程概况:
根据计划安排,大雁一队即将搬家倒面至5-2胶运大巷(西)延伸段掘进,需提前对5-2胶运大巷(西)临时密闭拆除,为保证密闭拆除工作安全、有序进行,特制定本施工安全技术措施。
二、危险源辨识:
5-2胶运大巷(西)临时密闭拆除工程施工组进行危险源辨识,确保每个人员熟知本工程现场危险源以及预防措施并将预防措施现场落实到位。
序
号
危险源及后果
标准与措施
伤害对象 自己
他人
作业前
1 个人防护用品佩戴不齐全,导致人员伤害
个人防护用品必须佩戴齐全。
√
2
未领用或未检查便携式气体检测仪的完好,造成事故 入井前应领取便携式气体检测仪,并确认仪器完好。
√ √
3
未检查顶、帮状况进行作业,冒顶、片帮造成人员伤害 作业前严格执行“敲帮问顶”制度,及时处理顶、帮活煤(矸石)。
√ √
作业中
1 材料装卸车,人员站位不当,造成人员伤害
1.装、卸料时,必须设专人指挥。
2.倒车、卸料时,人员必须远离料车,严禁两帮站人。
√ √
2 作业时未注意避让过往车辆,导致人员伤害
在行车巷道中作业时,及时避让来往的
车辆,严格执行“行人不行车,行车不行人”制度。
√
3 作业配合不当,导致人员伤害 两人或两人以上共同作业时,必须由跟班班长统一指挥,作业时要集中精力、密切配合、互叫互应、行动一致。
√ √
4 登高作业操作不当,导致人员伤害 1.作业前检查登高设施是否牢靠。
2.作业时必须有人监护。
3.登高人员要系牢安全带。
√ √
作业后
1作业完成后,未及时清理工具及杂
物,导致人员伤害。
作业完成后,必须清理现场杂物、将工具
摆放在指定位置。
√√
三、施工准备
1、首先必须对施工地点、密闭规格了解清楚,严格按照施工要求,
在指定的位置进行拆除密闭。
2.班前会,技术员必须向施工人员讲清本班工作具体内容、人员
分工、施工步骤和安全注意事项,明确施工安全负责人。
3.施工前先对作业地点进行安全隐患排查,特别是顶板,发现隐
患,处理好后再施工。
4、携带仪器:便携式甲烷检测报警仪3台(报警点1%);便携式
一氧化碳检测仪3台(报警点24PPm);便携式氧气浓度检测仪2台;
光学瓦斯检测仪2部;
5、携带工具:作业前班组长必须充分准备施工所用的一切工具和
材料,如铜锤、脚手架、手镐、铁锹等。
6、人员配备:当班安监人员1人,瓦斯检查人员2人,通风设施
工6人也就是密闭工,以及拆除密闭负责人1人。
7、车辆准备:20座人车1台,3t工程车2台。
三、作业程序
1、密闭拆除前
①.由通风队检查拆闭现场所需工器具和人员是否准备齐全。
②.通风队检查导风筒吊挂是否牢固,是否符合规定。
③.密闭工检查密闭墙外顶板、两帮支护情况是否完好。
④.现场作业人员必须检查随身携带的矿灯、自救器是否完好。
⑤.瓦检员用光学瓦斯检测仪检查密闭墙外巷道20m范围内气流中甲烷、二氧化碳和一氧化碳浓度,只有在甲烷浓度低于1%,一氧化碳浓度低于24PPm,二氧化碳浓度低于1.5%,方可作业。
2、拆除密闭
①在所有检查工作完毕,并确认符合《规程》规定后,报告值班领导、通风组长和安检人员。
②密闭拆除必须在安检人员的监督下作业。
③密闭工使用铜锤,在密闭墙上部顶板处开一200mm2空洞,瓦检员将光学瓦斯检测仪吸气胶管尽量伸入密闭墙内顶板300mm处吸入气体进行甲烷浓度检测;用便携式一氧化碳检测仪伸入孔洞中检测一氧化碳浓度,只有在甲烷浓度低于1%和一氧化碳浓度低于24PPm时方可继续作业。
3、密闭拆除后
①密闭完全拆除后,瓦检员在巷道口进行甲烷、二氧化碳、一氧化碳和氧气浓度的检测,只有在各种气体浓度符合《规程》规定,方可进入被密闭巷道内进行气体检测。
②瓦检员必须一前一后相隔5m进入巷道,边走便用检测仪检测气体,若氧气浓度低于20%或甲烷浓度大于1%或一氧化碳浓度大于24PPm或二氧化碳浓度大于1.5%时,应停止前进,进行处理。
若甲烷浓度大于3%时,应采取措施排放瓦斯。
四、安全技术措施
(一)、一般规定
1、现场施工人员必须随身携带CO、CH4、O2便携仪,施工中随时
检测施工地点有害气体情况,只有CO浓度小于24ppm,CH4浓度小于1%,O2浓度大于18%时,方可施工,否则必须立即停止施工,撤出人员。
2、严格执行敲帮问顶制度,如有片帮离层首先处理掉片帮离层,并且处理时要一人处理,一人监护,确保施工过程安全。
3、凡入井人员必须取得《入井安全许可证》后方可下井,携带好自救器和安全帽及个人防护用品,严禁携带烟草和点火物品及穿化纤衣服入井,入井前严禁喝酒。
4、所有作业人员上班前必须要充分休息,保证精神饱满,精力充沛。
5、拆除密闭墙时,应首先将密闭上部中间打开小洞口,然后逐步扩大,由上向下拆除,直至密闭完全拆除,严禁大面积跨落拆除。
6、拆除密闭墙体时,两头必须安排专人设置警戒,墙体附近严禁有人员逗留或通过,防止拆除下的物料打伤人员。
7、密闭拆除后,先由瓦检员进入密闭区域内进行各种有害气体的检测,其他人员不得进入。
8、瓦检员在检测过程应时刻观察顶板和两帮支护情况,防止冒落、片帮伤人事故。
9、只有在气体浓度符合《规程》规定后方可吊挂导风筒对巷道进行通风。
10、拆除密闭后砖料应及时清理,必须将现场文明卫生收拾干净。
(二)、高空作业安全措施:
1、凡在地面或底板2m以上进行作业,属高空作业,登高作业施工时,必须由跟班队干或班长现场指挥监督作业。
2、登高作业所用的工具和材料,应放在工具袋内或用绳索绑牢,
不得任意乱置或向下丢弃,上下传递时,应用绳索吊送,严禁抛扔。
3、作业过程中,脚手架必须固定稳妥,以防架倒伤人,脚手架搭设不牢固不准作业。
施工人员在脚手架上要站稳,系好安全带,以免滑落。
(三)、工程车运输施工安全措施:
1、司机必须持驾驶证,遵守矿方有关辅助运输管理的规定,严格执行“行车不行人,行人不行车”安全制度。
2、车辆灯光齐全,刹车制动灵敏可靠,要配置灭火器等。
3、井下直行巷道车速不超过30km/h;巷道交叉口,转弯、会车时、行车区域内视线不清时、下坡时应鸣笛,减速慢行,速度不超过5km/h。
4、同向行驶车辆安全运行间距不得小于50m,严禁空档滑行。
5、车辆故障停车时,前后50m以外设置明显的警示牌,并立即向调度室汇报,调度室及时通知相关部门,积极组织处理。
6、以入井车辆为升井车辆避让为原则,遇参观车辆时应及时靠右停车或进入躲避硐室(联巷)让行。
五、其他未尽事宜均按《煤矿安全规程》及三道沟煤矿有关规定执行。
5-2胶运大巷(西)临时密闭拆除施工安全技术措施学习签名表
学习内容5-2胶运大巷(西)临时密闭拆除施工安全技术措施
学习时间学习地点主持人
序号姓名签名序号姓名签名
1 周正14
2 李树峰15
3 曹建雄16
4 折海录17
5 刘月18
6 刘成成19
7 张占亮20
8 王新林21
9 魏理22
10 苗响明23
11 24
12 25
13 26
备注。
