水土保持工程竣工验收施工总结报告
水土保持工程竣工验收施工总结报告

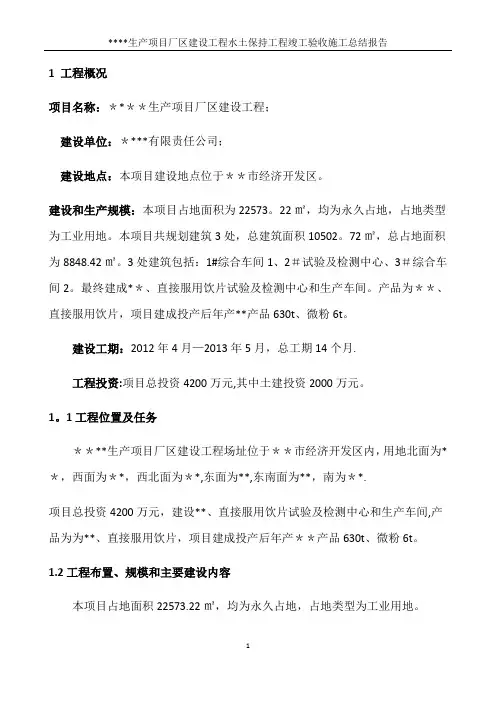

1 工程概况项目名称:****生产项目厂区建设工程;建设单位:****有限责任公司;建设地点:本项目建设地点位于**市经济开发区。
建设和生产规模:本项目占地面积为22573。
22㎡,均为永久占地,占地类型为工业用地。
本项目共规划建筑3处,总建筑面积10502。
72㎡,总占地面积为8848.42㎡。
3处建筑包括:1#综合车间1、2#试验及检测中心、3#综合车间2。
最终建成**、直接服用饮片试验及检测中心和生产车间。
产品为**、直接服用饮片,项目建成投产后年产**产品630t、微粉6t。
建设工期:2012年4月—2013年5月,总工期14个月.工程投资:项目总投资4200万元,其中土建投资2000万元。
1。
1工程位置及任务****生产项目厂区建设工程场址位于**市经济开发区内,用地北面为**,西面为**,西北面为**,东面为**,东南面为**,南为**.项目总投资4200万元,建设**、直接服用饮片试验及检测中心和生产车间,产品为为**、直接服用饮片,项目建成投产后年产**产品630t、微粉6t。
1.2工程布置、规模和主要建设内容本项目占地面积22573.22㎡,均为永久占地,占地类型为工业用地。
本项目主要建设内容为:各类建筑物工程(占地面积8848.42㎡)、景观绿地工程(0.37hm²)、道路广场工程(0.71hm²)等项目。
建筑构物工程主要包括1#综合车间1(3899.16㎡)、2#试验及检测中心(2554。
3㎡)、3#综合车间2(3988。
16㎡)。
景观绿化工程:景观绿化采用集中与分散相结合的方法.重点区域集中绿化,以简单的结构元素在大面积景物中取得更加丰富的空间效果.绿化以草坪为主,点缀形态各异的灌木及花卉等。
在道路两侧及建筑物周围结合不同的分区进行绿化。
本工程主体设计厂区绿化率17%,绿化面积0.37hm².道路交通工程:本项目道路交通主要为厂区道路,布置于各分区和各车间之间,路面宽度为4m。
水利水电工程竣工验收工作报告

水利水电工程竣工验收工作报告目录一、前言 (2)1.1 编制目的 (2)1.2 工程概况 (3)二、验收准备 (3)2.1 组织机构 (4)2.2 目标与任务 (5)2.3 验收依据与标准 (5)三、现场验收过程 (6)3.1 实地查看 (7)3.2 检查工程质量 (9)3.3 资料审查 (10)3.4 功能测试 (11)四、验收评定与结论 (12)4.1 评定方法 (13)4.2 评定结果 (14)4.3 结论与建议 (15)五、后续工作与总结 (16)5.1 整改意见与措施 (17)5.2 后续监管计划 (18)5.3 经验教训与总结 (19)一、前言本报告旨在详细阐述水利水电工程竣工验收工作的全过程,包括项目背景、工程概况、验收目的、验收流程、参与人员及其职责等内容。
该水利水电工程作为本地区的重点项目,对于改善当地水资源分布不均、提高防汛抗旱能力、促进农业灌溉和电力供应等方面具有重要意义。
通过本次验收工作,旨在确保工程按照设计要求完成建设任务,安全可靠,符合相关法律法规和标准规范的要求。
通过验收过程中的问题反馈与整改,为今后的工程管理和运行维护提供宝贵的经验。
本报告将围绕验收工作的实际情况展开,为相关领导和专家提供决策参考和评估依据。
1.1 编制目的本次水利水电工程竣工验收工作报告旨在全面总结工程建设过程中的各项成果与经验,确保工程质量符合国家和行业相关标准规范,为后续工程运行管理提供详实可靠的基础资料。
通过竣工验收,旨在明确工程竣工后的状态和责任归属,为水利水电工程的安全运行、维护及更新改造提供有力支撑。
此报告也为建设单位和相关部门提供了沟通平台,有助于加强项目全过程的监管与协调,确保项目按期交付使用,发挥应有的社会效益和经济效益。
1.2 工程概况本工程位于某省某市,总工程量为XX立方米,总投资额为XXX万元。
该工程是一座水利水电工程,主要由拦河大坝、水电站、引水渠道等组成。
拦河大坝高XX米,长XX米;水电站装机容量为XXX兆瓦,年发电量为XXX千瓦时;引水渠道全长约XX公里,设计流量为XX立方米秒。
水土保持竣工验收报告

水土保持竣工验收报告1. 背景水土保持是指通过采取一系列科学的措施,保护和改善土壤、水资源以及生态环境的一项重要工作。
根据国家相关政策和法规要求,对于完成水土保持工程的项目,需要进行竣工验收,并提交相应的报告。
本报告旨在对某项目的水土保持工程进行竣工验收,并提供详尽的分析、结果和建议,以确保项目的可持续发展和环境保护。
2. 分析2.1 工程概况本项目位于某县城市区域内,总占地面积约1000亩。
根据项目规划,主要包括土地平整、植被恢复、防护设施建设等方面的工作。
在工程实施过程中,按照相关技术标准和操作规范进行施工,并严格控制施工质量。
2.2 工程成果评估通过对项目实际情况进行调查和测量,结合设计方案要求,我们对以下几个方面进行了评估:2.2.1 土壤保持情况经过实地考察和样本分析,发现土壤保持效果良好。
在施工过程中,采取了适当的措施,如植被覆盖、地势调整等,有效减少了水土流失和土壤侵蚀的风险。
2.2.2 水资源保护情况针对项目涉及的水资源保护工作,我们进行了水质监测和流量测量。
结果显示,在工程竣工后,水质得到有效改善,并且流量稳定。
这得益于对附近河道的治理和工程建设过程中采取的防护措施。
2.2.3 生态环境恢复情况在项目实施过程中,我们注重生态环境保护和恢复。
通过植被种植、生物多样性保护等措施,成功恢复了一定范围内的生态系统。
经过实地观察和数据分析,发现野生动植物种群数量有所增加,并且生态平衡得到初步恢复。
3. 结果根据对水土保持工程的综合评估,我们得出以下结论:1.本项目的水土保持工程符合相关技术标准和操作规范的要求;2.土壤保持效果良好,有效减少了水土流失和土壤侵蚀的风险;3.水资源保护工作取得了显著成效,水质得到有效改善,并且流量稳定;4.生态环境恢复工作取得初步成果,野生动植物种群数量有所增加。
4. 建议基于对项目的综合评估结果,我们提出以下建议,以进一步完善水土保持工程:1.加强监测和管理:定期对水质、土壤等进行监测和评估,及时发现问题并采取相应措施;2.持续植被管理:加强对植被的养护和管理,保持良好的覆盖率和生态功能;3.宣传与教育:加大对水土保持重要性的宣传力度,提高社会公众的环境保护意识;4.配套设施建设:根据实际需要,在项目周边建设相应的防护设施,进一步提升水土保持效果。
水土保持单位工作总结

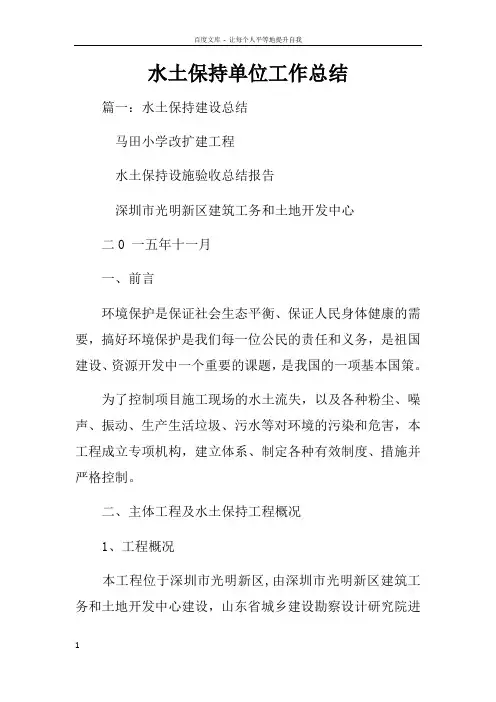

水土保持单位工作总结篇一:水土保持建设总结马田小学改扩建工程水土保持设施验收总结报告深圳市光明新区建筑工务和土地开发中心二0 一五年十一月一、前言环境保护是保证社会生态平衡、保证人民身体健康的需要,搞好环境保护是我们每一位公民的责任和义务,是祖国建设、资源开发中一个重要的课题,是我国的一项基本国策。
为了控制项目施工现场的水土流失,以及各种粉尘、噪声、振动、生产生活垃圾、污水等对环境的污染和危害,本工程成立专项机构,建立体系、制定各种有效制度、措施并严格控制。
二、主体工程及水土保持工程概况1、工程概况本工程位于深圳市光明新区,由深圳市光明新区建筑工务和土地开发中心建设,山东省城乡建设勘察设计研究院进行地质勘测,湖南城市学院规划建筑设计研究院设计,深圳市兴远工程有限公司承建施工,深圳市恒浩建工程项目管理有限公司监理,深圳市光明新区建设工程质量安全监督站对本工程的施工质量和安全进行全面监督。
本工程扩建部分总建筑面积为平方米,基底占地面积平方米,包括土建工程(含装饰工程)、室内给排水工程、室内强电工程、室内弱电工程、室内消防工程、原教学楼改造工程、篮球场跑道工程、室外给排水工程、室外电力工程、白蚁防治及水土保持工程等。
建筑物使用年限为50年,抗震设防烈度七度。
为了切实落实水土保持措施,有效控制新增水土流失,做好水土相关防护与治理措施。
2、沿线地形、地貌、地质情况本项目拟建场地属于第四纪冲洪积平原,地形平坦。
勘探期间场地钻孔地面标高介于~之间,场地位基底岩石为三叠纪上统小坪组粉砂质泥岩,地表广为较厚的第四纪沉积物覆盖。
3、气象、水文气候属于亚热带海洋性季风气候,年平均气温22℃,年平均降雨量600~1200mm。
4、水土流失危害本项目建设可能造成的水土流失危害主要来自以下三个方面:1)施工过程中由于对地表的扰动带来的土壤流失,特别是在雨季土壤被冲刷;2) 扬尘的危害:地表扰动后,松散的地表结构容易产生扬尘的危害; 3)对植被的破坏:本工程施工过程中将进行土石方的挖填,包括基础填挖、取、弃土场的利用等,一方面在规划位臵时要铲除地表植被,进行基础挖掘和混凝土浇筑;另一方面各种机械和人员的活动也会对地表植被造成破坏,引起土壤侵蚀及水土流失,可能带来土壤肥力下降及表层肥沃土壤流失,进而影响植被的生长。
项目竣工验收报告

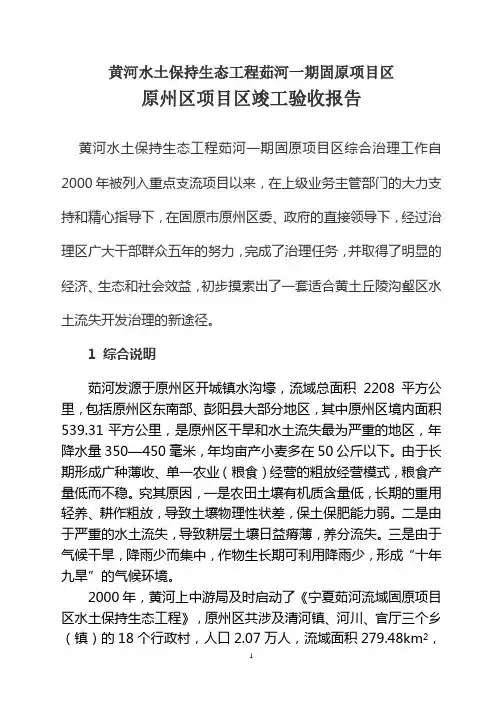

黄河水土保持生态工程茹河一期固原项目区原州区项目区竣工验收报告黄河水土保持生态工程茹河一期固原项目区综合治理工作自2000年被列入重点支流项目以来,在上级业务主管部门的大力支持和精心指导下,在固原市原州区委、政府的直接领导下,经过治理区广大干部群众五年的努力,完成了治理任务,并取得了明显的经济、生态和社会效益,初步摸索出了一套适合黄土丘陵沟壑区水土流失开发治理的新途径。
1 综合说明茹河发源于原州区开城镇水沟壕,流域总面积2208平方公里,包括原州区东南部、彭阳县大部分地区,其中原州区境内面积539.31平方公里,是原州区干旱和水土流失最为严重的地区,年降水量350—450毫米,年均亩产小麦多在50公斤以下。
由于长期形成广种薄收、单一农业(粮食)经营的粗放经营模式,粮食产量低而不稳。
究其原因,一是农田土壤有机质含量低,长期的重用轻养、耕作粗放,导致土壤物理性状差,保土保肥能力弱。
二是由于严重的水土流失,导致耕层土壤日益瘠薄,养分流失。
三是由于气候干旱,降雨少而集中,作物生长期可利用降雨少,形成“十年九旱”的气候环境。
2000年,黄河上中游局及时启动了《宁夏茹河流域固原项目区水土保持生态工程》,原州区共涉及清河镇、河川、官厅三个乡(镇)的18个行政村,人口2.07万人,流域面积279.48km2,其中水土流失面积254.4 km2。
《宁夏茹河流域固原项目区水土保持生态工程可行性研究报告》中将项目区按其较大一级支流划分为河川沟、三道湾沟、羊儿堡、堡家山、胡麻沟等五个小流域(片)治理单元。
计划下达原州区各项计划指标为:梯田1786.17hm2,水土保持造林3370.49hm2,其中乔木林579.08hm2,灌木林2481.78hm2,经济林189.63 hm2,果园120hm2。
种草2844.39 hm2,小型淤地坝26座,涝池48座、谷坊168座、沟头防护118处、水窖120眼,综合治理面积80km2,下达总资金2309.06万元,其中中央投资456.57万元,地方配套939.36万元,群众自筹912.76万元;下达沟道工程(治沟骨干工程22座,19座小型淤地坝)总资金1890.55万元,其中中央投资1011.06万元,地方配套619.93万元,群众自筹259.56万元。
水土保持工程竣工验收施工总结报告

1 工程概况项目名称:****生产项目厂区建设工程;建设单位:****有限责任公司;建设地点:本项目建设地点位于**市经济开发区。
建设和生产规模:本项目占地面积为22573.22㎡,均为永久占地,占地类型为工业用地。
本项目共规划建筑3处,总建筑面积10502.72㎡,总占地面积为8848.42㎡。
3处建筑包括:1#综合车间1、2#试验及检测中心、3#综合车间2。
最终建成**、直接服用饮片试验及检测中心和生产车间。
产品为**、直接服用饮片,项目建成投产后年产**产品630t、微粉6t。
建设工期:2012年4月-2013年5月,总工期14个月。
工程投资:项目总投资4200万元,其中土建投资2000万元。
1.1工程位置及任务****生产项目厂区建设工程场址位于**市经济开发区内,用地北面为**,西面为**,西北面为**,东面为**,东南面为**,南为**。
项目总投资4200万元,建设**、直接服用饮片试验及检测中心和生产车间,产品为为**、直接服用饮片,项目建成投产后年产**产品630t、微粉6t。
1.2工程布置、规模和主要建设内容本项目占地面积22573.22㎡,均为永久占地,占地类型为工业用地。
本项目主要建设内容为:各类建筑物工程(占地面积8848.42㎡)、景观绿地工程(0.37hm²)、道路广场工程(0.71hm²)等项目。
建筑构物工程主要包括1#综合车间1(3899.16㎡)、2#试验及检测中心(2554.3㎡)、3#综合车间2(3988.16㎡)。
景观绿化工程:景观绿化采用集中与分散相结合的方法。
重点区域集中绿化,以简单的结构元素在大面积景物中取得更加丰富的空间效果。
绿化以草坪为主,点缀形态各异的灌木及花卉等。
在道路两侧及建筑物周围结合不同的分区进行绿化。
本工程主体设计厂区绿化率17%,绿化面积0.37hm²。
道路交通工程:本项目道路交通主要为厂区道路,布置于各分区和各车间之间,路面宽度为4m。
水土保持工程竣工验收施工总结报告

水土保持工程竣工验收施工总结报告尊敬的领导:根据工程合同要求,我单位按时完成了水土保持工程的施工任务。
现将我单位在水土保持工程施工过程中的总结报告如下:一、项目概况本工程是区县政府委托我单位进行的水土保持工程,总面积为XX平方米,包括植被覆盖、护坡工程、排水系统等工程内容。
二、项目进展1.施工准备:在项目启动前,我单位按照设计图纸制定了详细的施工方案,并组织相关人员进行了专业培训,确保施工人员具备必要的专业知识和技能。
2.工程施工:根据施工方案,我单位按照合同要求进行了各项工程的施工工作。
在施工过程中,我单位注重与监理单位的沟通协调,及时解决施工中遇到的问题。
3.质量控制:为了确保工程质量,我单位加强了对施工过程中的质量控制。
严格按照合同要求进行材料采购和施工操作,严格检验施工质量,杜绝了施工中的瑕疵和隐患。
4.安全施工:我单位高度重视施工安全工作,制定了严格的施工安全管理制度,严格执行安全操作规程。
组织施工人员进行安全教育培训,定期进行安全检查,确保施工过程中无事故发生。
三、经济效益1.合理控制成本:在施工过程中,我单位积极寻求降低成本的方法,合理利用资源,减少了不必要的浪费,从而降低了工程成本。
2.优化资源配置:我单位合理安排施工人员和设备,充分发挥资源的效能,提高了工作效率,节约了资源。
3.工程质量保证:我单位按照合同要求进行工程施工,严格把控质量,确保了工程质量达到设计要求,提高了工程的附加值。
四、存在问题与对策在工程施工过程中,我们也遇到了一些问题:1.在施工过程中,因为天气等自然因素的影响,工期延误。
对策:我们通过增加施工人员和加班加点的方式,尽快补上延误的时间,保证工程按时完成。
2.由于对施工区域的认识不足,导致土地利用不够合理。
对策:加强与设计单位的沟通合作,深入了解施工区域的地质、气候等特点,合理利用土地资源,进行科学规划。
3.在工程实施过程中,质量控制不到位,存在一定的施工缺陷。
水保与环境专项验收报告

水保与环境专项验收报告Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-19998磁县前港水库除险加固工程水土保持与环境保护专项验收报告磁县前港水库除险加固工程水土保持与环境保护专项验收委员会二○一三年十月二十五日磁县前港水库除险加固工程于2012年11月23日开工,2013年8月30日完工。
受河北省水利厅委托,2013年10月25日磁县水利局、磁县环境保护局组成“磁县前港水库除险加固工程水土保持与环境保护专项验收委员会”,在磁县水利局召开该工程水土保持与环境保护专项验收会议。
验收委员会实地察看了工程现场,听取了项目法人关于本工程的水土保持与环境保护工程建设情况汇报,查阅了工程建设档案资料,形成本验收报告。
一、工程概况磁县前港水库位于讲武城镇前港村西,是一座具有防洪、灌溉、养殖作用的小(二)型水库,水库流域属滏阳河流域,于1979年建成。
水库大坝为均质土坝,坝长380米,最大坝高10米,总库容40万立方米;水库泄洪采用溢洪道泄洪,溢洪道宽7米,最大泄流量49立方米/秒。
该工程由邯郸市水利水电勘测设计研究院于2011年完成勘测设计,河北省水利厅以冀水规计[2012]37号文对该设计作了批复,批复项目总投资为176万元,其中水土保持投资万元,环境保护投资万元。
水土保持和环境保护工程由邯郸市水利工程处负责实施,邯郸市亿润工程咨询有限公司对工程进行了监理。
二、水土保持工程1、水土保持设计及概算根据《磁县前港水库除险加固工程初步设计》的批复,磁县前港水库除险加固工程水土保持采取的相应措施,重点是弃渣处理和施工迹地恢复。
工程水土流失防治分区划分为施工建设区、建筑物工程区、施工临时场地区和弃土场区等4个分区。
采取的防治措施为临时措施和植物措施等。
水土保持工程措施主要为表土清理、迹地恢复等临时措施和栽植树木、播撒草籽等植物措施等。
水土保持投资概算见下表。
水土保持措施概算总表2、水土保持工程实施情况(1)该水保工程项目法人磁县小型水库除险加固工程项目建设管理处,项目法人与邯郸市水利工程处签订协议委托其负责水保工程中的表土清理、施工迹地恢复等工程措施和植物措施等项目的实施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1工程概况项目名称:****生产项目厂区建设工程;建设单位:****有限责任公司;建设地点:本项目建设地点位于**市经济开发区。
建设和生产规模:本项目占地面积为22573.22 〃,均为永久占地,占地类型为工业用地。
本项目共规划建筑3处,总建筑面积10502.72川,总占地面积为8848.42讥3处建筑包括:1#综合车间1、2#式验及检测中心、3#综合车间2。
最终建成**、直接服用饮片试验及检测中心和生产车间。
产品为**、直接服用饮片,项目建成投产后年产**产品630t、微粉6t。
建设工期:2012年4月-2013年5月,总工期14个月。
工程投资:项目总投资4200万元,其中土建投资2000万元。
1.1工程位置及任务****生产项目厂区建设工程场址位于**市经济开发区内,用地北面为** , 西面为**,西北面为**,东面为**,东南面为**,南为**。
项目总投资4200万元,建设**、直接服用饮片试验及检测中心和生产车间,产品为为**、直接服用饮片,项目建成投产后年产**产品630t、微粉6t。
1.2工程布置、规模和主要建设内容本项目占地面积22573.22 〃,均为永久占地,占地类型为工业用地。
本项目主要建设内容为:各类建筑物工程(占地面积8848.42川)、景观绿地工程(0.37hm2)、道路广场工程(0.71hm2)等项目。
建筑构物工程主要包括1#综合车间1 (3899.16 m2). 2#试验及检测中心(2554.3 m)、3#综合车间2 (3988.16 m2)o景观绿化工程:景观绿化采用集中与分散相结合的方法。
重点区域集中绿化,以简单的结构元素在大面积景物中取得更加丰富的空间效果。
绿化以草坪为主,点缀形态各异的灌木及花卉等。
在道路两侧及建筑物周围结合不同的分区进行绿化。
本工程主体设计厂区绿化率17%,绿化面积0.37hm2。
道路交通工程:本项目道路交通主要为厂区道路,布置于各分区和各车间之间,路面宽度为4m。
道路成环形布置,所有转弯半径均为4m及9m,满足消防要求,厂内道路采用沥青混凝土路面城市型道路。
辅助工程:包括项目施工生产生活供水、供电和通信等工程。
表1-1项目建设内容组成表厂区道路、停车场办公生活设施质检大楼(含办公室)仓储工程综合库房表1-2****生产项目特性表、项目基本情况****有限责任公司二、项目组成中心及附属设施等三、项目土石方挖填工程量(万 m3)项目 组成挖方填方弁力一般土石方表土 一般土石方表土数量建构筑物区0.70.200.70.00道路广场区0.130.130.00项目名称****生产项目厂区建设工程******工业园区所在流域长江流域 工程性质 新建建设类项目项目建设内容占地面积(h m 2)建构筑物区综合车间、综合库房、试验及检测1.08建设单位本项目 道路广场区 道路及停车场0.71 景观绿化区道路两侧绿化及庭院景观绿化0.37 小计2.161.3工期及进度安排****生产项目厂区建设工程已于2012年4月开始建设,于2013年5月完工,总工期14个月。
主体工程施工进度见表1-3表1-3主体工程施工总进度表本项目水土保持总投资为66万元,其中主体工程设计中已有水土保持措施投资为58.18万元,本方案新增投资7.82万元(水土保持补偿费4.32万元)1.5工程建设有关单位本项目建设业主为****有限责任公司,水土保持工程设计单位为四川**环保工程设计有限公司,施工单位为四川省**建设工程有限责任公司。
2.施工简况2.1施工工艺本项目主要由场地平整、土石方工程、建构筑物工程、绿化工程等组成,各单项工程的施工方法不同,但总体而言,主体工程施工一般采用机械为主,人工为辅。
2.1.1场地平整施工时采用5t自卸车运土,推土机施工,并使厚度满足要求,震动碾压密实,尽可能减少土方施工工程量。
对场地或路基回填处采用118kw推土机压实,人工洒水。
对建筑物基础回填,主要采用人工0.5-1T机动翻斗车(或人力胶轮车)运土至现场,人工分层回填夯实。
2.1.2 土石方工程土石方工程是本项目水土流失产生的主要环节,土石方施工总体按“施工测量T地表清理T 机械开挖T汽车运输”的施工流程进行。
施工测量主要是确定场地设计标高基点、确定设计开挖边坡边线位置及地表清理范围。
2.1.3建构筑物工程根据平面图及现场情况,综合车间、综合库房、试验及检测中心、污水处理、配电房及周边的道路广场和绿化区均为场地挖方区,在采取机械开挖后,基础形式可采用钢筋混凝土独立柱基。
根据地勘报告的建议,本项目采用CFG桩复合地基上柱下独立基础,具体处理方法应经具有专项资质单位设计施工。
桩基施工方法可采用机械成孔与人工挖孔相结合,这种方法具有设备简单、施工速度较快、单桩承载力较高,而且能够直接检验桩底持力层的性状特征,桩身质量易于控制、桩基质量可靠度较高等特点,需要注意的是,在填方区不得使用淤泥、耕土、冻土、膨胀性土及有机质含量大于5%的土,回填土分层厚度及分层压实遍数根据所选,压实设备并通过试验确定。
要求回填土压实系数不小于0.94。
2.1.4道路工程路基工程土石方开挖和填筑,采用机械化施工,路面所用混凝土由拌合机机械拌合提供,用人工和机械结合的方式摊铺,然后等待路面硬化成型即可。
道路施工时,裸露地表是产生水土流失的主要区域,施工单位在道路路基施工过程中已提前作好了场内防排水工作,减轻了水土流失。
2.1.5绿化工程在道路、主要建、构筑物完成后,进行整个厂区的绿化工作。
厂区内绿化树种主要有桂花、棕榈、银杏、紫薇、贴梗海棠、小叶榕、红花檵木、小叶女贞球等,草坪主要为苜宿草、百喜草、狗牙根等混合草皮。
全部采用人工种植方式。
2.2施工总体布置2.2.1施工交通本项目施工交通由对外交通和对内交通组成。
1、对外交通本项目位于四川**经济开发求内,南临堰华路,西侧为九鼎大道,施工所需的设备和材料可根据各自来源,通过公路直达施工现场,交通便利。
2、场内交通厂区内现有道路布置于各分区和各车间之间,路面宽度为4m。
道路呈环形布置,所有转弯半径均为4m及9m,满足消防要求,厂内道路采用沥青混凝土路面城市型道路。
222施工场地根据现场踏勘,目前本项目已完工,因此本项目不设置施工场地。
2.2.3施工用水该工程水源为园区市政给水,园区市政供水干管位于厂区西侧九鼎大道。
2.2.4施工用电根据科研资料,厂区用电拟由电网提供10KV供电线。
在厂内一层设置1处变压器,电源自厂区东侧供变电箱引入。
2.2.5建筑材料工程所需钢材、水泥可在**市购买,片块石料、砂石料可在就近的具有开采资格的料场购买,其水土流失防治责任由砂砾石料开发商承担。
2.3水土保持工程施工方法2.3.1建筑工程施工1、表土剥离本方案表土剥离主要为恢复工业用地或植被绿化创造条件。
2、表土回覆植被绿化条件成熟时,按照设计厚度将前期剥离的表土均匀的回铺到绿化区域,为植物措施的实施奠定基础。
2.3.2植物措施植物措施在具备条件后尽快实施,结合工程气候条件,植物措施可在春、秋两季实施,在草种撒播前,需对迹地进行清理、翻松,促进土壤熟化,草种应对其进行筛选,以保证种子质量,并经过消毒、药物浸泡等处理措施后进行撒播。
233临时措施1、排水沟及沉砂池由于开挖量不大,可采用人工开挖,胶轮车运输的方式施工,沟壁做夯实处理,开挖的土石方用于场地平整。
2、临时遮盖应先对需要进行苫盖的表面进行平整,每块防雨布之间要重叠50cm,重叠处和边缘处用土或砖、石压住,避免被风吹散。
防雨布尽量回收重复利用。
2.4水土保持工程施工进度情况根据主体工程施工进度,结合本工程的具体情况,考虑工程区水土流失特点,及时采取工程措施、植物措施及临时措施加以防护。
对水土保持工程措施部分,应先修排水沟及沉砂池;植物措施一般采取春季整地,春天植苗;临时措施部分结合主体施工进度,建好临时排水沟及沉砂池等。
水土保持措施布设进度参照主体工程进度进行布设。
水土保持工程实施进度与主体工程施工进度双横道图见图8-2,表中施工期和施工进度结合主体工程施工期和施工进度进行调整。
图8-2水土保持工程实施进度安排双横道图主体工程 ----------- 主体已有措施.......................3 土石方平衡3.1 土石方平衡设计本项目土石方工程有挖方、填方、表土利用。
本项目依据项目区地形地貌和自然环境特征,结合考虑主体工程的挖填特点,按照“开挖+调入+外借=回填+调出+废弃”的原则,对项目区土石方工程量进行估算平衡。
本工程土石方主要集中在场地平整、路基填筑(含管线)及绿化覆土等工序上。
项目目前已完工并投入使用,根据工程前期情况,本工程开挖土石方已根据地平自我消化,无外运土石方。
经调查,本工程前期已完成开挖土石方1.08 万m3 (含表土0.2万m3),回填土石方1.08万m3 (含表土0.2万m3)。
表3-1 土石方平衡及流向表单位:万m3回填方1.08万m3 开挖方1.08万m3 弃方0.00建构筑物区般土石方:0.7万m3建构筑物区主体工程开挖0.7万m3表土剥离0.20万m3无弃方道路广场区般土石方:0.13万m3景观绿化区•般土石方:0.05万m3 表土回覆0.20万m3道路广场区主体工程开挖0.13万m3景观绿化区图3-2 土石方平衡框图4工程征占地本项目总占地面积为216h川,全部为永久占地,占地类型全部为工业用地工程占地统计情况详见表4-1.表4-1 本项目占地面积及类型统计表单位:h m25水土保持主要工程量 5.1水土保持工程措施5.1.1建筑构物区建筑构物区包括:①综合车间1、②试验及检测中心、③综合车间2, 面积8848.42川,是建筑物集中布置的区域,其土石方开挖回填量较大且十分 集中。
本区水土流失主要发生在基础开挖及填筑期间,随着土石回填及混凝土 固化,水土流失逐渐减弱。
项目在建设过程中设计布置有排水沟渠、管网等排水措施、表土剥离及临 时防护措施等,在满足生产生活的同时,对施工期间的水土流失起到了较好的 防治作用。
建构筑物区按照水土保持法相关规定,目前已经完成了水土保持措 施的布置。
主要水土保持措施有:1. 表土剥离0.20万m3;2. 盖板混凝土排水沟、污水管道。
5.1.2道路广场区根据工程设计,本项目道路交通主要为厂区道路。
厂区道路作为主要运输 道路贯穿全厂形成骨架,便于管理车辆和消防车辆的通行。
道路设计宽度为 单车道,占地面积0.71h 〃,厂区道路能够满足消防、生产运输需求。
主体工程施工期间,及时对道路广场进行硬化,有效防止了水土流失。
5.1.3景观绿地区景观绿化采用集中与分散相结合的方法。
重点区域集中绿化,以简单的构 图元素在大面积景物中取得更加丰富的空间效果。
