双代号网络图计算简便方法
双代号网络计划图计算方法口诀简述

双代号网络计划图计算方法口诀简述文件编码(GHTU-UITID-GGBKT-POIU-WUUI-8968)一、一般双代号网络图(没有时标)6个时间参数的计算方法(图上计算法)6时间参数示意图:(左上)最早开始时间 | (右上)最迟开始时间 | 总时差(左下)最早完成时间 | (右下)最迟完成时间 | 自由时差计算步骤:1、先计算“最早开始时间”和“最早完成时间”(口诀:早开加持续):计算方法:起始工作默认“0”为“最早开始时间”,然后从左向右累加工作持续时间,有多个紧前工作的取大值。
2、再计算“最迟开始时间”和“最迟完成时间”(口诀:迟完减持续):计算方法:结束工作默认“总工期”为“最迟完成时间”,然后从右到左累减工作持续时间,有多个紧后工作取小值。
(一定要注意紧前工作和紧后工作的个数)3、计算自由时差(口诀:后工作早开减本工作早完):计算方法:紧后工作左上(多个取小)-自己左下=自由时差。
4、计算总时差(口诀:迟开减早开或迟完减早完):计算方法:右上-左上=右下-左下=总时差。
计算某工作总时差的简单方法:①找出关键线路,计算总工期;②找出经过该工作的所有线路,求出最长的时间③该工作总时差=总工期-②二、双代号时标网络图(有时标,计算简便)双代号时标网络计划是以时间坐标为尺度编制的网络计划,以实箭线表示工作,以虚箭线表示虚工作(虚工作没有持续时间,只表示工作之间的逻辑关系,即前一个工作完成后一个工作才能开始),以波形线表示该工作的自由时差。
(图中所有时标单位均表示相应的持续时间,另外虚线和波形线要区分)示例:双代号时标网络图1、关键线路在时标双代号网络图上逆方向看,没有出现波形线的线路为关键线路(包括虚工作)。
如图中①→②→⑥→⑧2、时差计算(这里只说自由时差和总时差,其余4个时差参见前面的累加和累减)1)自由时差双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度。
如A工作的FF=0,B工作的FF=1但是有一种特殊情况,很容易忽略。
双代号网络图六个时间参数计算口诀【范本模板】

双代号网络图六个时间参数计算口诀(技巧)
工作最早时间的计算:顺着箭线,取大值
工作最迟时间的计算:逆着箭线,取小值
总时差: 最迟开减最早开
自由时差:后早开减本早完
1.工作最早时间的计算(包括工作最早开始时间和工作最早完成时间):“顺着箭线计算,依次取大”(最早开始时间——取紧前工作最早完成时间的最大值),起始结点工作最早开始时间为0. 用最早开始时间加持续时间就是该工作的最早完成时间。
2.网络计划工期的计算:终点节点的最早完成时间最大值就是该网络计划的计算工期,一般以这个计划工期为要求工期.
3.工作最迟时间的计算(包括工作最迟完成时间和最迟开始时间):“逆着箭线计算,依次取小”(最迟完成时间—-取紧后工作最迟开始时间的最小值)。
与终点节点相连的最后一个工作的最早完成时间(计算工期)就是最后一个工作的最迟完成时间。
用最迟完成时间减去工作的持续时间就是该工作的最迟开始时间.
4.总时差:“最迟开减最早开"(最迟开始时间减最早开始时间或者最迟完成时间减最早完成时间)。
注意这里都是“最迟减最早”.每个工作都有总时差,最小的总时差是零,我们经常说总时差为零的工作是“没有总时差”。
5.自由时差:“后早开减本早完”(紧后工作的最早开始时间减本工作的最早完成时间)。
自由时差总是小于、最多等于总时差,不会大于总时差。
双代号时标网络计划总时差与自由时差计算的简便方法总结

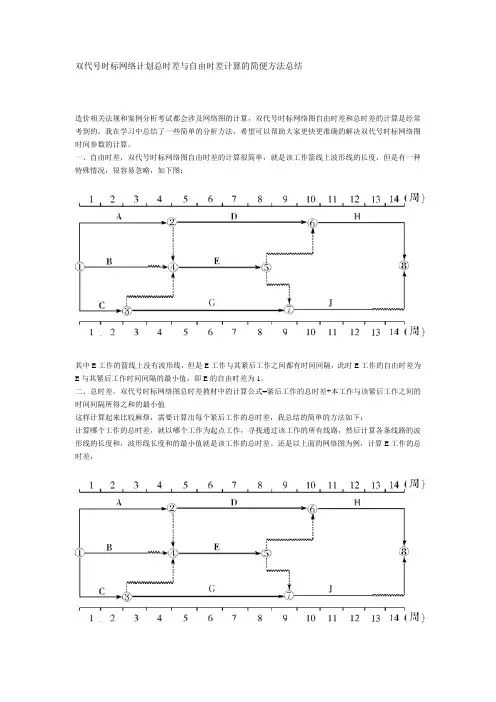

双代号时标网络计划总时差与自由时差计算的简便方法总结造价相关法规和案例分析考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。
一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。
二、总时差。
双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。
还是以上面的网络图为例,计算E工作的总时差,以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。
再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。
(一)关键线路和计算工期的判定1.关键线路的判定时标网络计划中的关键线路可从网络计划的终点节点开始,逆着箭线方向进行判定。
凡自始至终不出现波形线的线路即为关键线路。
因为不出现波形线,就说明在这条线路上相邻两项工作之间的时间间隔全部为零,也就是在计算工期等于计划工期的前提下,这些工作的总时差和自由时差全部为零。
2.计算工期的判定网络计划的计算工期应等于终点节点所对应的时标值与起点节点所对应的时标值之差。
(二)相邻两项工作之间时间间隔的判定除以终点节点为完成节点的工作外,工作箭线中波形线的水平投影长度表示工作与其紧后工作之间的时间间隔。
双代号网络图的计算方法

六个参数:早始、早完、晚始、晚完、总时差、自由时差早始=紧前早始(取各紧前早始中的最大值)早完=本早始+本工作持续时间晚完=紧后晚始(取各紧后晚始中的最小值)晚始=本晚完-本工作持续时间总时差=紧后始一本早完自由时差=晚始-早始(晚完-早完)双代号网络图计算:(1)最迟完成时间和最迟开始时间:工作的最迟完成时间是指在不影响整个任务按期完成的条件下,本工作最迟必须完成的时刻。
工作的最迟开始时间则等于本工作的最迟完成时间与其持续时间之差。
(2)总时差和自由时差:工作的总时差是指在不影响工期的前提下,本工作可以利用的机动时间。
自由时差是在不影响紧后工作最早开始的前提下,本工作可以利用的机动时间。
(3)从总时差和自由时差的定义可知,对同一项工作而言,自由时差不会超过总时差。
工作的总时差为零时,其自由时差必然为零。
(4)相邻两项工作之间的时间间隔:相邻两项工作之间的时间间隔是指本工作的最早完成时间与其紧后工作最早开始时之间可能存在的差值。
关键线路的确定:(1)一般网络计划中,总时差为零的工作称为关键工作,由开始节点至终止节点所有关键工作组成的线路为关键路线,这条路线上各工作持续时间之和为最大,即为工程的计算工期。
(2)不计算时间参数的情况下,由开始节点到终点节点形成的路线上各项工作持续时间之和最大值所对应的路线称为关键路线。
(3)在早时标网络图中,由开始节点至终止节点的线路中各项工作的自由时差均为零的路线即为关键路线。
(4)根据工期计算结果的分析,确定应索赔的工期。
此时主要是要区别关键工作和非关键工作。
若事件的发生延误了关键工作,则会发生工期延误;若事件发生延误了非关键工作,则要分析其延误的时间与该工作总的时差的比较,若延误大于该工作总的时差,则也应得到工期的补偿。
(5)根据工期延误情况确定费用索赔的数额。
这里主要是指由于工期延误所造成的承包人的窝工、机械闲置等费用的索赔。
另外,如果由于事件的发生而造成总工期的延长,则承包人还应得到管理费用等其他费用的补偿,其补偿数额按合同规定,如合同中无此项规定,可按分摊到每天的管理费用率来确定索赔数额。
双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结
造价相关法规和案例分析考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。
一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:
其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。
二、总时差。
双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值
这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:
计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。
还是以上面的网络图为例,计算E工作的总时差,
以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。
再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。
双代号时标网络图自由时差和总时差计算的简便方法

双代号时标网络图自由时差和总时差计算的简便方法转载一个挺实用的方法,希望大家喜欢:项目组织与管理和实物课程的考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。
一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:[/img]其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。
二、总时差。
双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。
还是以上面的网络图为例,计算E工作的总时差,[/img]以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。
再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。
总时差(用TFi-j表示),双代号网络图时间计算参数,指一项工作在不影响总工期的前提下所具有的机动时间。
是由于工序最迟完成时间与最早开始时间之差大于工序作业时间而产生的机动时间。
用工作的最迟开始时间LSi-j与最早开始时间ESi-j之差表示。
相应总时差的还有自由时差,指一项工作在不影响后续工作的情况下所拥有的机动时间。
用紧后工作的最早开始时间与该工作的最早完成时间之差表示。
网络图时间参数相关概念包括:各项工作的最早开始时间、最迟开始时间、最早完成时间、最迟完成时间、节点的最早时间及工作的时差(总时差、自由时差)。
双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结造价相关法规和案例分析考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。
一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。
二、总时差。
双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。
还是以上面的网络图为例,计算E工作的总时差,以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。
再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。
(一)关键线路和计算工期的判定1.关键线路的判定时标网络计划中的关键线路可从网络计划的终点节点开始,逆着箭线方向进行判定。
凡自始至终不出现波形线的线路即为关键线路。
因为不出现波形线,就说明在这条线路上相邻两项工作之间的时间间隔全部为零,也就是在计算工期等于计划工期的前提下,这些工作的总时差和自由时差全部为零。
2.计算工期的判定网络计划的计算工期应等于终点节点所对应的时标值与起点节点所对应的时标值之差。
(二)相邻两项工作之间时间间隔的判定除以终点节点为完成节点的工作外,工作箭线中波形线的水平投影长度表示工作与其紧后工作之间的时间间隔。
双代号时标网络计划总时差与自由时差计算的简便方法总结

双代号时标网络计划总时差与自由时差计算的简便方法总结造价相关法规和案例分析考试都会涉及网络图的计算,双代号时标网络图自由时差和总时差的计算是经常考到的,我在学习中总结了一些简单的分析方法,希望可以帮助大家更快更准确的解决双代号时标网络图时间参数的计算。
一、自由时差,双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度,但是有一种特殊情况,很容易忽略,如下图:其中E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时E工作的自由时差为E与其紧后工作时间间隔的最小值,即E的自由时差为1。
二、总时差。
双代号时标网络图总时差教材中的计算公式=紧后工作的总时差+本工作与该紧后工作之间的时间间隔所得之和的最小值这样计算起来比较麻烦,需要计算出每个紧后工作的总时差,我总结的简单的方法如下:计算哪个工作的总时差,就以哪个工作为起点工作,寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,波形线长度和的最小值就是该工作的总时差。
还是以上面的网络图为例,计算E工作的总时差,以E工作为起点工作,通过E工作的线路有EH和EJ,两天线路的波形线的和都是2,所以此时E的总时差就是2。
再比如,计算C工作的总时差,通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。
(一)关键线路和计算工期的判定1.关键线路的判定时标网络计划中的关键线路可从网络计划的终点节点开始,逆着箭线方向进行判定。
凡自始至终不出现波形线的线路即为关键线路。
因为不出现波形线,就说明在这条线路上相邻两项工作之间的时间间隔全部为零,也就是在计算工期等于计划工期的前提下,这些工作的总时差和自由时差全部为零。
2.计算工期的判定网络计划的计算工期应等于终点节点所对应的时标值与起点节点所对应的时标值之差。
(二)相邻两项工作之间时间间隔的判定除以终点节点为完成节点的工作外,工作箭线中波形线的水平投影长度表示工作与其紧后工作之间的时间间隔。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
6
总工期=3+4+4+2=13(天)
关键线路是:钢筋1、模板1、模板2、混凝土2
0
1
0+3
钢筋1
3天
2
模板1
4天
3
混凝土1
2天
13
钢筋2
3天
4
模板2
4天
5
混凝土2
2天
6
注:最早完成时间=最早开始时间+工作持续时间
0 3
1
钢筋1
3天
2
模板1
4天
3
混凝土1
2天
13
钢筋2
3天
4
模板2
4天
5
混凝土2
二级建造师项目管理双代号网络图计算训练题
重要性:为通过考试,建造师考生必须会做 难度等级:小学文化以上即能掌握 使用方法:用讲义结合看 效果:稳拿25分
某框架结构工程,第二层现浇钢筋混凝土柱有 钢筋,模板和混凝土三道工工序,在平面上分为 两个施工区域组织搭接施工,承包商对其进度计 划安排如下列双代号网络图 所示:回答以下几个问题: 一:找了关键线路,并计算总工期 二:求出钢筋2的总时差和自由时差 三:如果钢筋2工作延误4天,则会影响施工计划 工期()天
2天
3 41
77 0
11 11 0
67
11 11 0
13 13 0
钢筋2
3天
4
模板2
4天
5
混凝土2
2天
6
计算步骤第四步:填列总时差及某些工作的自由时差
注:开始-开始=完成-完成 当计划工期=计算工期,总时差等于零,自由时差也为零。
000 33 0
1
钢筋1
3天
33 0 7 70
2
模板1
4天
79 2
9 11 2
注:该图体现网络图的逻辑关系
1
钢筋1
3天
2
模板1
4天3Biblioteka 混凝土12天钢筋2
3天
4
模板2
4天
5
混凝土2
2天
6
找出关键线路
计算总工期
注:1、线路总的持续时间最长的线路为关键线路,总的持续时间就是总工期 2、在关键线路上的工作是关键工作
1
钢筋1
3天
2
模板1
4天
3
混凝土1
2天
钢筋2
3天
4
模板2
4天
5
混凝土2
3
混凝土1
2天
3 41
77 0
11 11 0
67 1
11 11 0
13 13 0
钢筋2
3天
4
模板2
4天
5
混凝土2
2天
6
计算步骤第五步:计算自由时差=该工作的紧后工作的最早开始时间-该工 作的最早完成时间 多项紧后取小 结论:计划工期等于计算工期,总时差为0的工作是关键工作 从起点节点开始到终点节点均为关键工作,且所有的工作的时间间隔为零 总时差最小的工作为关键工作。
000 33 0
1
钢筋1
3天
33 0 7 70
2
模板1
4天
79 2
9 11 2
3
混凝土1
2天
3 41
77 0
11 11 0
67 1
11 11 0
13 13 0
钢筋2
3天
4
模板2
4天
5
混凝土2
2天
6
如钢筋2工作延误4天,则会影响施工计划工期(3)天
3天
33
77
2
模板1
4天
79
9 11
3
混凝土1
2天
34
77
11 11
67
11 11
13 13
钢筋2
3天
4
模板2
4天
5
混凝土2
2天
6
计算步骤第三步:填列出各项工作的最迟完成时间和最迟开始时间 注:从右往左算看紧后,取小值
000 33 0
1
钢筋1
3天
33 0 7 70
2
模板1
4天
79 2
9 11
3
混凝土1
2天
6
注:紧后工作的最早开始时间等于 该工作的最早完成时间,有多项紧前时取大
0 3
1
钢筋1
3天
3
7
2
模板1
4天
7
9
3
混凝土1
2天
3
7
11
6
11
13 13
钢筋2
3天
4
模板2
4天
5
混凝土2
2天
6
计算步骤第二步:填列出各项工作的最早开始时间和最早完成时间 注:从左往右算看紧前,取大值
00 33
1
钢筋1
