道路桥梁施工技术期末复习资料

合集下载

道路桥梁施工技术复习资料

道路桥梁施工技术复习资料

道路部分1.路基的基本要求:具有足够的整体稳定性、回味无穷有足够的强度、具有足够的水温稳定性。

2.路基的类型:路堤、路堑、半填半挖路基。

3.路堤施工的特点:路堤基底处理、填土要求、填方压实。

4.路堤填料的总体要求:具有良好的级配和一定的粘结能力,易于压实稳定;具有基本上不受水浸软化和冻害影响。

处理方法:含水量调节、化学稳定处理。

5.路堤填筑方法分为:水平分层填筑法、纵向分层填筑法、横向填筑法和混合填筑法四种。

6.路堤边坡施工的注意要求:1.放样。

根据线路中桩和设计图表,通过放样,定出边坡的位置和坡度,确定路基轮廓,要求放样准确可靠。

2.做好坡度式样,按照规定,首先在适当位置做出边坡式样,作为全面施工的参照,以免沿错误边坡延续施工。

3.随时测量,对高路堤或深路堑,每做一段距离就要抄平打线一次,发现问题,及时纠正,变坡点处,更要注意测量检查。

4.留有余量。

路基修筑时,边坡部位要留有一定的余量,以方便进一步修正后,达到设计要求的标准。

此外,边坡附近,如遇打眼放炮时,要严格控制炮眼方向及装药量,防止将边坡震松破坏。

7.路堑开挖的基本方法:全断面开挖法、分层横挖法、分段纵挖法、分层纵挖法、通道纵挖法。

8.路堑开挖机械化施工:1.推土机作业2.铲运机作业3.挖掘机作业4.推土机和铲运机联合作业。

9.推土机开挖路堑有两种施工作业方法:1.平地上两侧弃土,横向开挖。

2.纵向开挖山坡路堑。

10.铲运机开挖路堑也有两种作业法:1.横向弃土开挖。

2.纵向移挖作填。

11.挖掘机作业方式分为:1.正铲挖掘机开挖路堑。

2.反铲挖掘机开挖路堑。

3.拉铲挖掘机开挖路堑。

12.石质路堑开挖的方法:爆破法、松土法、破碎法。

13.路基压实的作用:是提高填料的密实度,减小孔隙率;增强填料颗粒之间的接触面,增大凝聚力或嵌挤力,提高内摩阻力,减少形变,为路基的正常工作提供良好的基础。

14.路基压实状况的表征:压实度。

压实标准包括两个方面:一是确定标准干密度的方法,二是要求的压实度。

道路与桥梁施工技术期末考及答案

道路与桥梁施工技术期末考及答案

考试承诺书本人郑重承诺:坚决服从考场工作人员和监考教师管理,自觉遵守考试纪律,考试诚实守信,不违规,不作弊。

如有违反,自愿按《三明学院学生学籍管理办C.先支先拆、后支后拆D.重大复杂模板的拆除,事前应制定拆除方案。

3.以下关于内部振动器振捣混凝土时,说法错误的是( D )A.垂直插入,直上直下B.插点均匀,切勿漏振C.上下插动,层层扣搭。

D.慢插快拔4.下列哪种防护一般多用于抢修工程( A )A.抛石B.框格防护C.挡土墙D.锚杆铁丝网喷浆5.地表排水措施不包括(B )。

A.截水沟 B.渗井 C.排水沟 D.倒虹吸6.浆砌片石挡土墙施工工艺叙述错误的是( B )A.分段处宜设在沉降伸缩缝的位置B.随着墙身的砌筑,待圬工强度达到60%以上时,应及时进行墙后回填C.先角石,后边石或面石,最后才填腹石D.可以采用坐浆法或挤浆法施工7.下列关于桥梁施工技术说法错误的是( B )。

A.脚手架分为扣件式、碗口式,门式三种B.高空作业较道路工程更普遍C.挖孔灌注桩桩孔内应有足够照明、通风、排气设施D.墩高超过60米应采用施工电梯作为人员上下提升设备8.以下不属于灌注桩塞管处理方式的是( A )A.真空加压处理B.拔抽抖动导管C.型钢插入导管内来疏通导管D.导管上固定附着式振动器进行振动9.以下不属于灌注桩反循环钻进方式的是(A )A.空压反循环B.泵吸反循环C.气举反循环D.喷射反循环10.某天然状态下土体的体积为100cm3,挖出后松散状态的体积为120cm3,压实后的体积为110cm3,则该土体可松性系数分别为( C ),最初可松性系数为K S,最终可松性系数K S`。

A. K S=1.2;K S`=1.1;B. K S=1.1;K S`=1.2;C. K S=0.83;K S`=0.91;D. K S=0.91;K S`=0.83;11. 以下(D )不是影响沥青混合料压实质量的主要因素。

A. 碾压温度;B.碾压速度;C.碾压遍数;D.沥青种类12.拱桥施工,说法错误的是( D )A.转体施工包含平转和竖转B.石拱桥砌筑可根据情况分环或分段进行C.劲性骨架可采用水箱法或其他方法加压D.钢管混凝土钢架系杆拱系梁预应力是一批张拉到位的。

桥梁施工复习资料 (1)

桥梁施工复习资料 (1)

1,桥梁按照受力特点分类为:梁式桥、拱式桥、悬索桥、斜拉桥和刚构桥5种,其中前3种为古老的传统桥梁形式。

1.高墩施工的模板类型有:滑升模板、提升模板、爬升模板、翻升模板、滑升翻板和翻版钢模等。

2.桩基础按受力模式分为:端承桩和摩擦桩。

3.反循环转机工作:在泥浆输送方面与正循环法正好相反,泥浆输入钻孔内,然后从钻头的钻杆下口吸进,通过钻杆中心排出至沉淀池内。

4.气压沉箱:一种类似于沉井的深水基础,其不同之处是在沉井刃脚以上适当高度处设一层密封的顶盖板。

缺点是:对施工员身体有害。

工效低。

5.钢筋常见的绑扎方式有:绑扎链接、焊接连接和机械连接。

6.简支梁的假设方法主要有:支教现浇法、移动支架法和整孔架设法。

7.在我省转孔桩的方式按机具分为:正循环回转钻机、反循环回转钻机、冲抓锥和冲击管锥。

1.六四军用梁:俗称三角架,是全焊构架、销接组装、单层或双层多片式、用于桥面体系的拆装式上承钢桁梁,是军用的桥梁抢修设备。

2.管柱基础:是由钢筋混凝土、预应力混凝土或钢管柱群和钢筋混凝土承台组成的基础结构。

3.顶推法:是在沿桥纵轴方向的后台设置预制场地,分节段预制,并用纵向预应力筋将预制节段与施工完成的梁体连成整体,然后通过水平千斤顶施力,将梁体向前顶推出预制场地。

之后,继续在预制场地进行下一节段梁的预制循环操作直至施工完成。

4.地下连续墙:是在泥浆护壁条件下,采用专用的挖槽(孔)设备,顺序沿着基础结构物的周边,在地集中开挖出一个具有一定宽度与深度的槽孔,然后在槽孔内安放钢筋笼,浇筑混凝土,逐步形成的一道连续的地下钢筋混凝土墙。

5.结构体系转换:通过改变桥梁结构体系以减少梁内应力提高承载能力的一种加固方法。

6.预拱度:为抵消梁、拱、桁架等结构在荷载作用下产生的挠度,而在施工制作时所预留的与位移方向相反的校正量。

7.转体施工法:是将桥梁结构本身作为施工设施,利用摩擦系数很小的滑道及合理的转盘结构,以简单的设备,将两岸预制拼装的强梁结构绕转盘做整体旋转后就位合龙的方法。

道路桥梁施工技术复习题-修改

道路桥梁施工技术复习题-修改

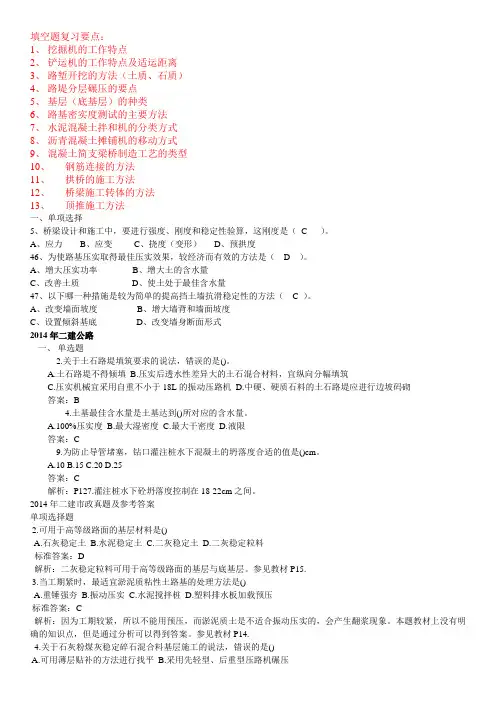

填空题复习要点:1、挖掘机的工作特点2、铲运机的工作特点及适运距离3、路堑开挖的方法(土质、石质)4、路堤分层碾压的要点5、基层(底基层)的种类6、路基密实度测试的主要方法7、水泥混凝土拌和机的分类方式8、沥青混凝土摊铺机的移动方式9、混凝土简支梁桥制造工艺的类型10、钢筋连接的方法11、拱桥的施工方法12、桥梁施工转体的方法13、顶推施工方法一、单项选择5、桥梁设计和施工中,要进行强度、刚度和稳定性验算,这刚度是(C )。

A、应力B、应变C、挠度(变形)D、预拱度46、为使路基压实取得最佳压实效果,较经济而有效的方法是( D )。

A、增大压实功率B、增大土的含水量C、改善土质D、使土处于最佳含水量47、以下哪一种措施是较为简单的提高挡土墙抗滑稳定性的方法( C )。

A、改变墙面坡度B、增大墙背和墙面坡度C、设置倾斜基底D、改变墙身断面形式2014年二建公路一、单选题2.关于土石路堤填筑要求的说法,错误的是()。

A.土石路堤不得倾填B.压实后透水性差异大的土石混合材料,宜纵向分幅填筑C.压实机械宜采用自重不小于18L的振动压路机D.中硬、硬质石料的土石路堤应进行边坡码砌答案:B4.土基最佳含水量是土基达到()所对应的含水量。

A.100%压实度B.最大湿密度C.最大干密度D.液限答案:C9.为防止导管堵塞,钻口灌注桩水下混凝土的坍落度合适的值是()cm。

A.10B.15C.20D.25答案:C解析:P127.灌注桩水下砼坍落度控制在18-22cm之间。

2014年二建市政真题及参考答案单项选择题2.可用于高等级路面的基层材料是()A.石灰稳定土B.水泥稳定土C.二灰稳定土D.二灰稳定粒料标准答案:D解析:二灰稳定粒料可用于高等级路面的基层与底基层。

参见教材P15.3.当工期紧时,最适宜淤泥质粘性土路基的处理方法是()A.重锤强夯B.振动压实C.水泥搅拌桩D.塑料排水板加载预压标准答案:C解析:因为工期较紧,所以不能用预压,而淤泥质土是不适合振动压实的,会产生翻浆现象。

桥工复习要点

桥工复习要点

桥梁工程(道路专业)总复习四、桥墩五、桥台六、基础——详见基础工程七、支座一、桥梁的基本组成1、梁桥的基本组成2、拱桥的基本组成1、梁桥的基本组成主桥、引桥、标准跨径、计算跨径、净跨径、总跨径、桥梁全长、桥梁总长、桥梁高度、桥梁建筑高度、桥下净空高度、桥面净空高度、设计水位、高水位、低水位2、拱桥的基本组成拱圈、拱顶、拱脚、拱轴线、起拱线、拱腹、拱背、拱肩、拱矢、净拱矢、计算跨径、净跨径、拱上建筑、腹孔、腹拱二、桥跨结构(一)桥跨结构的分类(二)桥跨结构的设计与构造(三)桥跨结构的计算(四)桥跨结构的施工(一)桥跨结构的分类(二)桥跨结构的设计与构造1、梁桥——装配式简支梁桥主梁的截面形式、横隔梁的布置与作用、块件的划分方式(1)装配式钢筋混凝土T梁①主梁的构造要求:钢筋的种类与作用,钢筋的构造规定(书上的桥规规定,从受力角度解释)。

②主梁的连接构造:焊接接头、螺栓接头、环扣接头、铰接接头(2)装配式预应力混凝土T梁①主梁的构造要求:马蹄的设置,配筋特点(预应力筋的布置方式、锚固方式(先张梁、后张梁)),钢筋的构造规定(书上的桥规规定,从受力角度解释)。

②钢筋混凝土T梁与预应力混凝土T梁在构造上的区别(3)组合梁:钢筋混凝土组合I梁和预应力混凝土组合槽型梁组合梁与肋梁的区别:受力的不同,构造的不同2、拱桥——主拱圈和拱上建筑构造、拱桥设计(1)主拱圈构造——板拱、肋拱、双曲拱、箱形拱①板拱:料石拱圈在砌筑时的构造要求②肋拱:③双曲拱:④箱形拱:(2)拱上建筑构造①腹孔②伸缩缝与变形缝的区别③拱桥中铰的设置(3)其他类型拱——刚架拱、桁架拱的组成(4)拱桥的设计①拱桥的控制标高的确定②不等跨连续拱的处理方法③拱轴线的选择:选择原则,应满足那些要求?④常用的拱轴线型(三)桥跨结构的计算1、桥梁的设计荷载(1)作用的定义与分类(2)汽车荷载的计算(3)荷载组合2、梁桥计算行车道板的计算、主梁内力计算、横隔梁内力计算、荷载横向分布计算、支座的计算3、拱桥计算实腹式悬链线拱、空腹式悬链线拱、圆弧无铰拱、其他类型拱1、桥梁的设计荷载(作用与作用效应组合)(1)作用的定义与分类定义:作用于桥梁结构的荷载和引起结构外加变形或约束变形的原因统称为作用。

桥梁工程期末考试总复习【经典收藏考试必过】

桥梁工程期末考试总复习【经典收藏考试必过】

一、填空题1)公路桥梁的作用按其随时间变化的性质,分为永久作用、可变作用、偶然作用。

2)按结构体系及其受力特点,桥梁可划分为梁桥、拱桥、悬索桥以及组合体系。

3)桥跨结构在温度变化、混凝土的收缩和徐变、各种荷载引起的桥梁挠度、地震影响、纵坡等影响下将会发生伸缩变形。

4)钢筋混凝土梁梁内钢筋分为两大类,有受力钢筋和构造钢筋。

5)作用代表值包括标准值、准永久值、频遇值。

6)桥梁纵断面设计包括桥梁总跨径的确定、桥梁的分孔、桥面的标高及桥下净空、桥上及桥头引导纵坡的布置。

7)桥台的常见型式有重力式桥台、轻型桥台、组合式桥台和框架式桥台等。

8)公路桥面构造包括桥面铺装、防水和排水系统、桥面伸缩装置、人行道及附属设施等。

9)悬索桥主要由桥塔、锚碇、主缆和吊索等组成。

10)重力式桥墩按截面形式划分,常见的有矩形、圆形、圆端形和尖端形等。

11)常见的轻型桥台有薄壁轻型桥台、支撑梁轻型桥台、框架式轻型桥台、组合式轻型桥台等。

12)设计钢筋混凝土简支T梁,需拟定的主要尺寸有梁宽、梁高、腹板厚度、翼缘板厚度。

13)柱式桥墩的主要型式主要有独柱式、双柱式、多柱式和混合式。

14)明挖扩大基础的稳定性验算包括倾覆稳定性验算和滑动稳定性验算。

15)桥梁支座按其变为的可能性分为活动支座和固定支座。

16)支座按其容许变形的可能性分为固定支座、单向支座和多向支座。

17)常用的重力式桥台有 U形桥台、埋置式桥台、八字式桥台、一字式桥台等。

18)桥梁的主要组成部分包括桥墩、桥台及桥跨结构等。

19)桥梁设计一般遵循的原则包括安全性、适用性、经济性、先进性和美观等。

20)荷载横向分布影响线的计算方法主要有:杠杆原理法、偏心压力法、铰接板法、比拟正交异性板法。

21)通常将桥梁设计荷载分为三大类:永久荷载、可变荷载、偶然荷载。

22)公路桥梁设计汽车荷载分为公路-I级、公路-II级两个等级,它包括车道荷载和车辆荷载,其中车辆荷载用于桥梁结构的局部加载和桥台验算。

道路桥梁施工复习资料.doc

道路桥梁施工复习资料.doc

道路桥梁施工复习资料道路桥梁施工1、在路基施工中技术准备工作的内容?(1)、现场勘查与核对设计文件。

(2)、编制施工组织设计。

(3)、搞好临时工程。

(4)、路基恢复定线,清除路基范围内一切障碍。

(5)、做好施工测量工作。

2、斜拉桥的主耍组成部分?塔索、主梁及拉索。

3、级配碎石做基层,碎石最人粒径的相关要求?(1)当级配碎石用于二级和二级以下公路的基层时,英最大粒径应控制在37.5mm;⑵当级配碎石用于高速公路和一级公路的基层一级半刚性路面的中间层时,其最大粒径宜控制在31.5mm;同时级配曲线宜为圆滑曲线。

4、土方路堤必须根据设计断面,分层填筑,分层压实,采用机械压实时,分层的松铺厚度的相关要求。

5 •路基施工组织设计的依据?⑴交通部颁布的公路工程技术标准,路基、路面、桥涵等施工技术规范⑵现场踏勘所收集的资料及依据,结合施工单位的具体情况编制本工程总体的施工组织设计方案。

⑶国家高速公路网工程招标文件、设计图纸、合同文件、补遗书、答疑书及国家有关的法律法规和强制性标准。

6.沥青材料的实验项S ?⑴必检:针入度试验、软化点试验、延度试验。

⑵按需要检测:闪燃点试验、含蜡量试验、溶解度试验、密度试验、沥青老化性能试验、沥青粘附性试验。

7•基坑开挖的主要方式?基坑工程开挖常用的方法有直接分层开挖、有内支撑分层开挖、盆式开挖、岛式开挖及逆作法开挖等。

8•桥面系主耍组成部分?桥面系通常包括桥面铺装层、伸缩缝装置、栏杆或护栏、人行道、灯柱、排水设施等。

9、热拌沥青混合料的概念是经人工组配的矿料与沥青在专门设备中加热拌和而成,用保温运输工具运至施工现场,在热态下进行摊铺和压实的混合料。

10、错台的概念错台指的是在混凝土构件接缝或裂缝处,两板体产生相对位移的现象。

是水泥路血病害。

防止错台病害,减轻唧泥、板底脱空等病害。

为面层施工提供稳定而坚实的工作面。

改善接缝的传荷能力。

11>滑升模板的概念滑升模板是用提升装置滑升模板以灌筑竖向混凝土结构的施工方法。

道路桥梁工程施工复习资料

道路桥梁工程施工复习资料

道路桥梁工程施工复习资料随着交通事业的发展,道路桥梁工程在现代社会中起着至关重要的作用。

作为连接各个区域和促进经济发展的重要基础设施,道路桥梁的建设和施工需要经过严密的规划和科学的施工方法。

本文将提供一份道路桥梁工程施工的复习资料,帮助读者复习相关知识和技能。

一、桥梁基础知识1. 桥梁类型:复习时需要了解各种桥梁类型,如悬索桥、斜拉桥、梁桥等,了解它们的结构特点和适用场景。

2. 桥梁材料:复习时需要熟悉桥梁所使用的材料,如钢材、混凝土等,了解它们的力学性能和使用特点。

3. 桥梁施工技术:复习时需要掌握桥梁施工的一些基本技术,如测量、地基处理、模板支撑等,了解这些技术的作用和操作方法。

二、桥梁施工的流程1. 前期准备:复习时需要了解桥梁施工前的准备工作,如工程测量、设计审核、方案评审等,了解这些工作的重要性和影响。

2. 施工准备:复习时需要了解桥梁施工前的准备工作,如施工方案制定、材料采购、设备调配等,了解这些工作的关键步骤和注意事项。

3. 施工过程:复习时需要了解桥梁施工的具体过程,如地基处理、桥台桩基施工、桥梁支撑架设等,了解这些过程的基本原理和施工要点。

4. 质量控制:复习时需要了解桥梁施工中的质量控制措施,如测量检测、材料验收、工程质量检查等,了解如何保证施工质量和工程安全。

5. 竣工验收:复习时需要了解桥梁施工后的验收程序,如结构安全性评估、交工验收等,了解如何进行竣工验收工作。

三、桥梁施工中的安全问题1. 施工现场安全:复习时需要了解桥梁施工中的一些安全问题,如高处作业安全、设备使用安全等,了解如何预防和应对这些安全问题。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1、工程基本建设程序指从规划立项到竣工验收的整个建设过程,分为4个阶段:规划阶段(项目建议书、项目可行性研究)、设计阶段(初步设计、技术设计、施工图设计)、施工阶段(施工准备、组织施工)、交付使用阶段(竣工验收、交付使用)3、工程项目施工准备工作的任务主要包括技术资料的准备、施工物资准备、劳动组织准备和施工现场准备。

4、路基施工开工前应做好施工测量工作,其主要内容包括导线、中线、水准点的复测,横断面的检查与补测,必要水准点的增设等5、路基试验路段的目的:为了获得施工经验,检验施工机械组合,根据压实机械情况及施工技术规范准许的压实厚度、松铺系数,确定松铺厚度、土的最佳含水量,达到设计要求密实度的碾压遍数,将其作为以后施工的经验资料,指导大面积路基施工6、路堤填筑方法分为:分层填筑法,竖向填筑法,混合填筑法7、路基土的分类:巨粒土,砾石土,砂类土,细粒土8、桥涵台背路基沉陷的原因:路基本身的压缩沉降;地基沉降;路基与台背接头处产生细小裂缝,雨水渗入裂缝后路基产生病害,导致路基沉降。

9、桥涵台背填土的范围:台背顺路线方向,上部距翼墙尾端不小于台高加2米,下部距基础内缘不小于2米;拱桥台背不小于台高的3-4倍;涵洞填土每侧不小于2倍孔径长度。

10、土方路堑的开挖根据路堑深度和纵向长度开挖方式可分为:横向挖掘法、纵向挖掘法、混合挖掘法。

11、影响压实效果的主要因素:含水量;土类;压实功能。

影响压实效果的决定性因素是土的含水量,施工时应控制在最佳含水量附加。

12、最佳含水量:在一定功能的压实作用下,含水量的变化会导致土的干密度随之变化,在某一含水量(最佳含水量)下,干密度达到最大值(最大干密度)。

13、衡量路基压实程度的指标是压实度或压实系数,是指工地实际达到的干容重与室内标准击实试验得到的最大干容重的比值。

14、石方路堑的开挖应根据:岩石的类型,风化程度,岩层产状,岩体断裂构造,施工环境等因素确定开挖方案。

15、填石路堤对石料的要求:不小于15MPa,填料最大粒径不应大于50cm,并不超过分层压实厚度的2/3。

16、石方路基填筑方式有:倾填和分层填筑压实。

17、路基干湿类型划分为:干燥,中湿,潮湿和过湿18、底基层是在沥青路面基层下用质量较次材料铺筑的次要承重层,或在水泥混凝土路面基层下用质量较次材料铺筑的辅助层。

19、基层是直接位于沥青面层下,用高质量材料铺筑的主要承重层,或直接位于水泥混凝土面板下,用高质量材料铺筑的一层。

20、基层(底基层)分为无机结合料稳定类和粒料类;无机结合料稳定类又称为半刚性类,包括水泥稳定类、石灰稳定类和综合稳定类。

21、路面对基层的要求:足够的强度和刚度;足够的水稳定性和冰冻稳定性;足够的抗冲刷能力;较小的收缩性;足够的平整度,与面层具有良好的结合性22、半刚性基层的特点:整体性强,承载力大,刚度大,水稳定性好。

23、反射裂缝:在半刚性基层上,在已开裂的老沥青路面上、或在有接缝的水泥混凝土路面上铺筑沥青层后,基层的裂缝及老路面上原先的裂缝或接缝会在新铺沥青面层上相同位置重新出现“反射裂缝”24、半刚性基层底基层修筑试验路段的任务是:检验拌合、运输、摊铺、碾压、养生等计划投入使用设备的可靠性;检验混合料的组成设计是否符合质量要求及各道工序的质量控制措施;提出用于大面积施工的材料配合比及松铺系数,确定每一作业段的合适长度和一次铺筑的合理厚度;提出标准施工方法。

25、石灰土基层的施工主要有路拌法和厂拌法两种方法26、半刚性基层底基层路拌法施工的主要工序是:准备下承层,施工测量,备料,摊铺,拌合,整平与碾压成型,初期养护。

27、路基压实碾压原则:先轻后重、先慢后快、先两边后中间”。

28、沥青路面施工前的准备工作主要有:确定料源及进场材料的质量检验,检查进场机械,铺筑试验路段。

29、透层油:为使沥青面层与非沥青材料基层结合良好,在基层上喷洒液体沥青、乳化沥青或煤沥青。

30、黏层油:在上、下沥青面层之间或沥青结构层与结构物之间喷洒的沥青类产品。

31、沥青的加热温度控制在规范规定的范围内,即150-170度;32、集料的加热温度控制在160-180度33、混合料的出厂温度在140-165度,温度过高应废弃34、混合料运到工地现场的温度120-150度35、沥青摊铺初压目的和控制温度:目的是整平和稳定沥青混合料,同时为复压创造条件,注意压实的平整性。

温度不低于110℃。

36、沥青摊铺复压目的和控制温度,目的使沥青混合料密实、稳定、成型,混合料的密实程度取决于复压,复压必须同初压紧密衔接。

碾压温度多控制在80-100℃。

37、沥青摊铺终压目的和控制温度:目的是消除轮迹,形成平整的压实面。

碾压温度不低于65℃38、水泥混凝土路面施工方法:小型机具,三辊轴,轨道摊铺机,碾压混凝土,滑模摊铺机39、水泥混凝土路面接缝分为:纵缝和横缝40、横缝分为:缩缝,涨缝和施工缝;纵缝分为:缩缝和施工缝41、纵向施工缝:真缝,设置拉杆42、纵向缩缝:假缝,设置拉杆43、横向施工缝:真缝,在横向缩缝处设置传力杆;在涨缝处设置滑动传力杆;在板块中设置拉杆44、横向缩缝:缝宽3-8mm,假缝,设置传力杆45、横向涨缝:缝宽1-2cm,真缝,设置滑动传力杆。

46、明挖基础的施工内容:基础的定位放样,基坑开挖,基坑排水,基底处理和检验,基础砌筑。

47、浇筑基础时,台身、墩身与基础的联结要求:对于混凝土基础与混凝土墩台身的接缝,周边应预埋直径不小于16mm 的钢筋或其他铁件,埋入与露出的长度不小于钢筋直径的20倍;对于混凝土或浆砌片石墩台身的接缝,应预埋片石,片石厚度不小于15cm,片石的强度不低于基础或墩台身混凝土或砌体的强度。

48、护筒的作用:防止坍孔;隔离地表水;保护孔口地面;固定桩孔位置;钻头导向。

49、泥浆的作用:悬浮钻渣;冷却钻头;润滑钻具;防止坍孔。

50、墩台施工的主要内容:墩台定位,放样,基础施工,在基础襟边上立模板和支架,浇筑墩台身混凝土或砌石,扎顶帽钢筋,浇筑顶帽混凝土并预留支座锚栓孔。

51、桥梁墩台施工方式有:桥位就地施工和预制装配两种。

52、高桥墩施工方式有:滑模施工,翻模施工,爬模施工53、装配式梁桥:先将整孔梁体横向分片或整孔或纵向分段在桥梁预制厂或预制场预制,产品合格后运到桥位处,安装就位。

54、装配式梁的预制方法:整体预制和节段预制;节段预制分为:长线预制,短线预制和卧式预制。

55、模板设计要点:初拟尺寸;计算荷载并组合;进行刚度、强度和稳定性和脱模计算。

56、梁桥支架的类型:立柱式(满堂架)、梁式、梁-柱式。

57、钢筋连接方式:绑扎,焊接和机械连接。

58、钢筋焊接接头的要求:单面焊接长度为10d,双面焊接长度为5d。

59、钢筋机械连接的方式有:套筒连接,钢筋墩粗直螺纹连接,钢筋滚轧直螺纹连接。

60、混凝土自由下落的高度不超过2米61、混凝土梁浇筑方法:水平分层浇筑法,斜层浇筑法和单元浇筑法。

62、混凝土冬季施工:当室外日平均气温连续5d低于5℃。

63、预应力筋的张拉控制应力:指预应力筋张拉锚固前,张拉预应力筋的千斤顶所显示的总拉力除以预应力筋截面积所得的预应力筋的应力值。

对于消除应力钢丝、钢绞线:张拉控制应力应小于等于0.75倍的力筋的极限强度标准值;中强度预应力钢丝:张拉控制应力应小于等于0.70倍的力筋的极限强度标准值;预应力螺纹钢筋:张拉控制应力应小于等于0.85倍的力筋的屈服强度标准值64、后张法梁的施工时,张拉应力应采用双控:即张拉应力和伸长量同时控制。

实际伸长量与理论伸长量的差值应控制在正负6%以内。

65、预应力筋张拉锚固后,孔道应尽早压浆,且应在48h内完成,否则应采取避免预应力筋锈蚀的措施。

66、后张法梁孔道压浆的目的:保证预应力筋不锈蚀;与构件混凝土连成整体;减少预应力损失;提高结构构件的整体抗弯刚度。

67、预制梁的安装方法:起重机安装;架桥机安装;移动支架安装;简易机具组合安装。

68、就地现浇梁支架要求:具有足够的强度、刚度和稳定性;地基表面平整,有防水、排水设施;地基应有足够的承载力;设置必要的交通疏导标志;支架要预压;设置卸落装置。

69、支架预压的目的:消除支架地基基础和支架的非弹性变形;获取支架弹性变形的参数,设置预拱度;检验支架质量。

70、有支架施工设置预拱度的原因:支架受载后将产生弹性变形和非弹性变形,桥梁上部结构在自重作用下产生挠度,为了保证桥梁建成后的线性符合设计要求,需要在支架上设置预拱度。

71、支架拆除顺序:简支梁、连续梁的支架从跨中向支座方向依次循环卸落;悬臂梁结构的支架从悬臂端开始依次卸落。

72、悬臂施工法分为:悬臂拼装法和悬臂浇筑法73、悬臂拼装法:在预制场预制梁节段,利用移动式悬拼吊机将其起吊至桥位,进行逐节段对称拼装,然后以环氧树脂胶为接缝材料,通过预应力筋施加预应力,将各梁节段连接成整体。

74、悬臂现浇法:将移动式挂篮作为主要施工设备,以桥墩为中心,在桥墩两侧的挂篮上绑扎钢筋,支设模板,对称浇筑箱梁节段混凝土,待已浇筑节段混凝土强度达到要求的张拉强度后,张拉预应力筋,然后移动挂篮进行下一节段施工,直到全桥合龙。

75、悬臂施工法合龙顺序:边跨与中跨合龙;中跨与边跨合龙;中跨合龙。

76、悬臂施工法合龙口临时约束锁定施工技术分为:内外刚性支撑法;仅设外(内)刚性支撑法;外(内)刚性支撑与张拉临时预应力钢束共同锁定法。

77、现浇混凝土拱桥施工方法:满堂式拱架;少支架拱架;拱式拱架。

78、拱架的卸落与拆除:拱圈混凝土强度达到设计强度的85%后,可卸落拆除;拱架的卸落在一天中温度最高时进行。

满堂式拱架从拱顶向拱脚依次卸落;拱式拱架在两支座处同时卸落;多孔拱桥卸架时,若桥墩容许承受单孔施工荷载,可单孔卸落,否则应多孔同时卸落或连续孔分阶段卸落。

79、拱圈就地现浇顺序的要求:同一拱圈两侧,同一跨上下游,相邻跨间的施工应遵循对称、平衡的原则;加载各个阶段时,桥墩受到的偏心应力最小;加载各个阶段时,拱架的应力、变形最小;拱架的变形应在拱圈合龙定型前完成,以尽量减少拱肋有害内部应力;拱圈分段接缝处应避开应力集中部位(如立柱、横系梁等位置);拱圈封拱合龙在拱顶处完成,且尽量选择在低温进行。

80、拱圈的浇筑方法:连续浇筑;分段浇筑;箱形截面拱圈(拱肋)的分段、分环浇筑。

81、拱圈的连续浇筑法:适用于跨径小于16m的拱圈或拱肋混凝土,按全宽从两端拱脚向拱顶对称连续浇筑,在拱脚混凝土初凝前全部完成。

82、分段浇筑法:适用于跨径大于或等于16m的拱圈或拱肋,分段位置使拱架受力均匀、均匀和变形小为原则;拱式拱架设置在拱架受力反弯点、拱架节点、拱顶和拱脚处;满堂式和少支架设置在拱顶、1/4部位、拱脚及拱架节点处。

83、水泥混凝土桥面铺筑的施工工艺:施工准备工作;安装模板;桥面钢筋绑扎;混凝土制备;混凝土运输;桥面混凝土浇筑;接缝施工;表面修正;养护84、桥梁伸缩缝施工程序:采用后装法,即先进行桥面铺装层的施工,然后开槽安装伸缩缝。
