新能源及试制车间工程地面成品保护方案
地面成品保护方案

地面成品保护方案一、找平层1.在已经抹好的找平层上推小车运输时,必须先铺脚手板车道,防止破坏找平层。
2、.在施工中,保护好暖卫、电气等设备暗管,以及所立的门口,不得碰撞。
3、施工时,必须保护好地漏、出水口等部位并加临时封堵,以免灌入砂浆造成堵塞。
4、水泥砂浆找平层滚压成活后,24h内不得在上面走动或踩踏。
二.水泥砂浆地面1.地面操作过程中要注意对其它专业设备的保护,如埋在地面内的管线不得随意移位,地漏内不得堵塞砂浆等。
2、面层做完之后养护期内严禁进入其他人员施工作业。
3、在已完工的地面上进行油漆、电气、暖卫专业工序时,注意不要碰坏面层,油漆、浆活不要污染面层。
4、冬期施工的水泥砂浆地面操作环境如低于+5。
C时,必须采取必要的防寒保暖措施,防止发生冻害,尤其是早期受冻,会使面层强度降低,造成起砂、裂缝等质量事故。
5、如果先做水泥砂浆地面,后进行墙面抹灰时,要特别注意对面层进行覆盖,并严禁在面层上拌合砂浆和储存砂浆。
6、地面施工时,必须保护已施工完成的成品,门框要加防护,避免推车损坏门框及墙面口角。
7、施工时要保护好管线、设备等部位。
8、施工时对地漏、出水口等部位临时堵口,以免灌入砂浆等造成堵塞。
9、施工后的地面不准再上人剔凿孔洞;在养护期内房间门洞口临时封闭,并派专人看护,严禁上人;养护人员必须穿软底无纹鞋。
三、石材、地砖地面1.运输石材、地砖和水泥砂浆时,必须采取措施防止碰撞已做完的墙面、门口等。
2、铺砌石材、地砖板块过程中,操作人员必须做到随铺随用干布揩净石材、地砖面上的水泥浆痕迹。
3、在石材、地砖地面上行走时,找平层水泥砂浆的抗压强度不得低于1.2MPa o4、石材、地砖地面施工结束后,房间必须封闭或在其表面加以覆盖保护5、存放的石材板块、地砖不得雨淋、水泡、长期日晒。
板块立放,光面相对。
板块的背面支垫松木条,板块下面垫木方,在施工现场内倒运时,也要按照上述要求。
6、试拼时,在地面平整的房间进行。

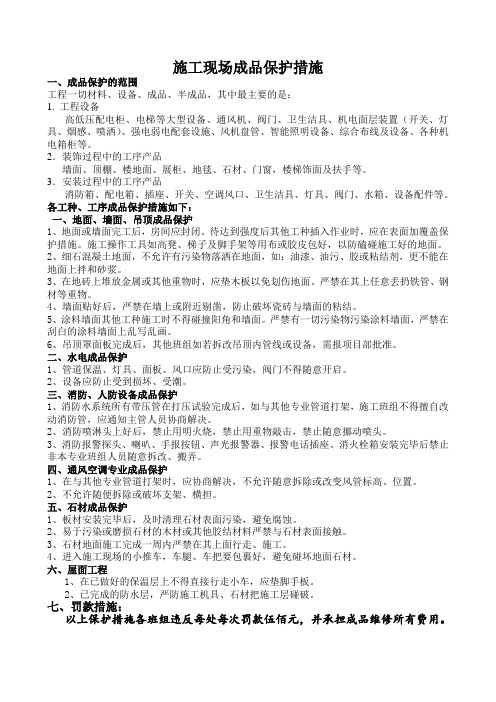

施工现场成品保护措施

施工现场成品保护措施一、成品保护的范围工程一切材料、设备、成品、半成品,其中最主要的是:1. 工程设备高低压配电柜、电梯等大型设备、通风机、阀门、卫生洁具、机电面层装置(开关、灯具、烟感、喷洒)、强电弱电配套设施、风机盘管、智能照明设备、综合布线及设备、各种机电箱柜等。
2.装饰过程中的工序产品墙面、顶棚、楼地面、展柜、地毯、石材、门窗,楼梯饰面及扶手等。
3.安装过程中的工序产品消防箱、配电箱、插座、开关、空调风口、卫生洁具、灯具、阀门、水箱、设备配件等。
各工种、工序成品保护措施如下:一、地面、墙面、吊顶成品保护1、地面或墙面完工后,房间应封闭。
待达到强度后其他工种插入作业时,应在表面加覆盖保护措施。
施工操作工具如高凳、梯子及脚手架等用布或胶皮包好,以防磕碰施工好的地面。
2、细石混凝土地面,不允许有污染物落洒在地面,如:油漆、油污、胶或粘结剂,更不能在地面上拌和砂浆。
3、在地砖上堆放金属或其他重物时,应垫木板以免划伤地面。
严禁在其上任意丢扔铁管、钢材等重物。
4、墙面贴好后,严禁在墙上或附近剔凿,防止破坏瓷砖与墙面的粘结。
5、涂料墙面其他工种施工时不得碰撞阳角和墙面。
严禁有一切污染物污染涂料墙面,严禁在刮白的涂料墙面上乱写乱画。
6、吊顶罩面板完成后,其他班组如若拆改吊顶内管线或设备,需报项目部批准。
二、水电成品保护1、管道保温、灯具、面板、风口应防止受污染,阀门不得随意开启。
2、设备应防止受到损坏、受潮。
三、消防、人防设备成品保护1、消防水系统所有带压管在打压试验完成后,如与其他专业管道打架,施工班组不得擅自改动消防管,应通知主管人员协商解决。
2、消防喷淋头上好后,禁止用明火烧,禁止用重物敲击,禁止随意挪动喷头。
3、消防报警探头、喇叭、手报按钮、声光报警器、报警电话插座、消火栓箱安装完毕后禁止非本专业班组人员随意拆改、搬弄。
四、通风空调专业成品保护1、在与其他专业管道打架时,应协商解决,不允许随意拆除或改变风管标高、位置。
地面工程成品保护施工方案

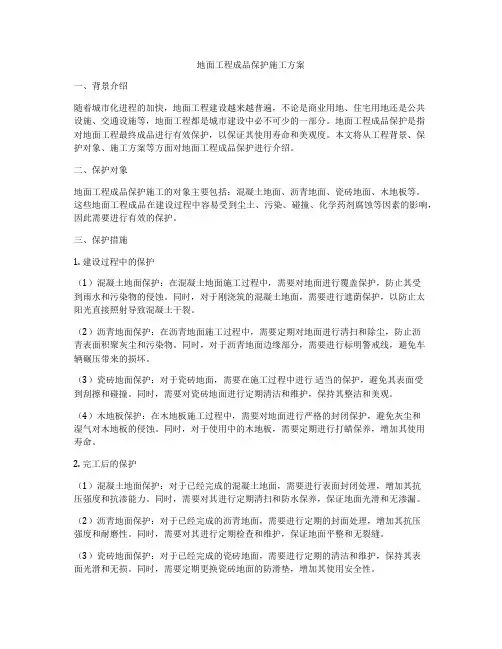

地面工程成品保护施工方案一、背景介绍随着城市化进程的加快,地面工程建设越来越普遍,不论是商业用地、住宅用地还是公共设施、交通设施等,地面工程都是城市建设中必不可少的一部分。
地面工程成品保护是指对地面工程最终成品进行有效保护,以保证其使用寿命和美观度。
本文将从工程背景、保护对象、施工方案等方面对地面工程成品保护进行介绍。
二、保护对象地面工程成品保护施工的对象主要包括:混凝土地面、沥青地面、瓷砖地面、木地板等。
这些地面工程成品在建设过程中容易受到尘土、污染、碰撞、化学药剂腐蚀等因素的影响,因此需要进行有效的保护。
三、保护措施1. 建设过程中的保护(1)混凝土地面保护:在混凝土地面施工过程中,需要对地面进行覆盖保护,防止其受到雨水和污染物的侵蚀。
同时,对于刚浇筑的混凝土地面,需要进行遮荫保护,以防止太阳光直接照射导致混凝土干裂。
(2)沥青地面保护:在沥青地面施工过程中,需要定期对地面进行清扫和除尘,防止沥青表面积聚灰尘和污染物。
同时,对于沥青地面边缘部分,需要进行标明警戒线,避免车辆碾压带来的损坏。
(3)瓷砖地面保护:对于瓷砖地面,需要在施工过程中进行适当的保护,避免其表面受到刮擦和碰撞。
同时,需要对瓷砖地面进行定期清洁和维护,保持其整洁和美观。
(4)木地板保护:在木地板施工过程中,需要对地面进行严格的封闭保护,避免灰尘和湿气对木地板的侵蚀。
同时,对于使用中的木地板,需要定期进行打蜡保养,增加其使用寿命。
2. 完工后的保护(1)混凝土地面保护:对于已经完成的混凝土地面,需要进行表面封闭处理,增加其抗压强度和抗渗能力。
同时,需要对其进行定期清扫和防水保养,保证地面光滑和无渗漏。
(2)沥青地面保护:对于已经完成的沥青地面,需要进行定期的封面处理,增加其抗压强度和耐磨性。
同时,需要对其进行定期检查和维护,保证地面平整和无裂缝。
(3)瓷砖地面保护:对于已经完成的瓷砖地面,需要进行定期的清洁和维护,保持其表面光滑和无损。
地坪工程成品保护方案

地坪工程成品保护方案一、背景介绍地坪工程是指在建筑完工后对地面进行铺设或翻新,以得到美观、耐用、易清洁的地面。
地坪工程的成品保护是保证地面质量和使用寿命的重要环节。
在地坪工程建设中,成品保护工作不仅关系到工程的美观程度,更直接影响地面使用寿命和维护成本。
因此,建立和执行一套合理可行的成品保护方案是地坪工程的关键环节之一。
二、成品保护的目标1. 保护地坪表面免受外部环境和操作活动的影响;2. 防止地坪表面发生刮擦、磨损、污染和腐蚀;3. 减少在使用和维护过程中产生的额外成本;4. 使地坪具备较高的装饰效果和使用寿命。
三、成品保护的原则1. 提前规划:成品保护工作应在地坪铺设前充分规划并制定详细的施工方案,明确成品保护的目标和措施。
2. 多层防护:根据不同地坪的材料和功能要求,采取多层次的保护措施,全面保障地坪的表面完整和耐用性。
3. 组织和监督:成品保护工作需要建立完善的组织机构和监督体系,确保实施过程得到有效的落实。
4. 现场管理:加强现场管理和施工过程监督,确保材料和设备的正确使用和按规定操作。
5. 积极合作:地坪施工单位、保护材料提供商和施工监理单位需要密切合作,形成良好的工作合力。
四、成品保护的措施1. 地坪材料选择:在地坪工程的材料选择阶段,应考虑地坪的功能和使用要求,选择具有良好耐磨、耐污性和装饰效果的地坪材料。
地坪材料的选择直接影响成品保护的难易程度和效果。
2. 施工过程保护:在地坪施工过程中,需要对地坪表面进行有效的保护。
这包括使用防护垫、覆盖薄膜或者搭建临时地板保护设施,避免在施工过程中产生刮擦、污染等情况。
3. 保护层涂装:对于需要进行表面涂装的地坪材料,可以在施工结束后加涂一层特殊保护涂料,以提高地坪的耐磨、抗污性能。
4. 地坪封闭固化:对于混凝土地坪或其他需要密实和固化的地坪材料,可以采用地坪封闭剂或固化剂进行处理,以增加地坪表面的密实度和硬度,减少对地坪的日常保护需求。
5. 定期维护:地坪成品保护不仅仅是施工过程中的一次性工作,更需要在日常使用和维护过程中加大保护和维护力度。
地面成品保护工程施工方案

地面成品保护工程施工方案一、施工前的准备工作1、确定施工单位地面成品保护工程是一项技术含量较高的工程,施工单位需具备相应的资质和经验。
在确定施工单位前,需进行深入的调查和评估,选择具备相关资质和施工经验的施工单位。
2、现场勘察在施工前,需要对施工现场进行全面的勘察,了解地面情况、周边环境、施工条件等。
通过勘察,可以为后续的施工工作提供可靠的数据支持。
3、施工方案设计根据勘察结果,结合客户需求和地面情况,进行施工方案设计。
施工方案需要明确施工工艺、施工流程、材料选用、施工设备等内容,确保施工顺利进行。
4、准备施工材料和设备根据施工方案,准备所需的施工材料和设备,确保能够按计划开始施工。
二、地面成品保护工程施工流程1、清理现场在施工前,需先对施工现场进行清理,清除杂物和灰尘,确保施工区域整洁干净。
2、施工条件检查在开始施工前,需要对施工条件进行检查,包括温度、湿度、气压等环境因素,确保施工条件符合要求。
3、地面处理根据地面情况,进行相应的地面处理工作,包括表面磨削、打磨、清洁、修补等,确保地面平整光滑、无尘埃、无裂缝等。
4、底涂施工在地面处理完成后,进行底涂施工,选择适当的地面底涂材料,确保底涂层与地面结合牢固、光滑均匀、无起泡、无滞留。
5、涂装施工在底涂层干燥后,进行涂装施工,选择适当的地面保护涂料,确保涂装层光滑均匀、无气泡、无裂纹。
6、表层处理在涂装层干燥后,进行表层处理工作,包括打磨、抛光、封闭处理等,确保地面表层光滑、亮丽、耐磨。
7、验收及交付地面成品保护工程施工完成后,进行施工质量验收,确保地面成品质量符合要求。
经验收合格后,将地面成品交付给客户。
三、地面成品保护工程施工的注意事项1、施工安全施工单位需严格遵守施工安全规定,采取有效的安全措施,确保施工过程中不发生安全事故。
2、材料选用在地面成品保护工程中,材料的选用至关重要。
需要选择具备足够耐磨性、抗腐蚀性、耐化学药品侵蚀性的涂料材料,确保地面成品的持久保护。
施工现场成品保护措施

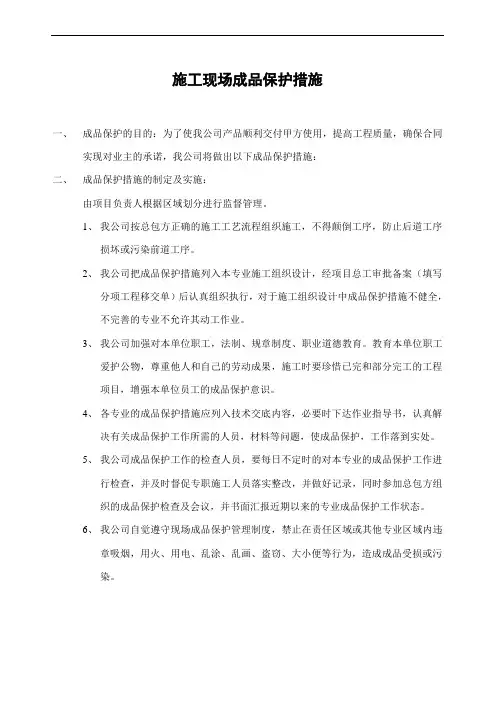

施工现场成品保护措施
一、成品保护的目的:为了使我公司产品顺利交付甲方使用,提高工程质量,确保合同
实现对业主的承诺,我公司将做出以下成品保护措施:
二、成品保护措施的制定及实施:
由项目负责人根据区域划分进行监督管理。
1、我公司按总包方正确的施工工艺流程组织施工,不得颠倒工序,防止后道工序
损坏或污染前道工序。
2、我公司把成品保护措施列入本专业施工组织设计,经项目总工审批备案(填写
分项工程移交单)后认真组织执行,对于施工组织设计中成品保护措施不健全,
不完善的专业不允许其动工作业。
3、我公司加强对本单位职工,法制、规章制度、职业道德教育。
教育本单位职工
爱护公物,尊重他人和自己的劳动成果,施工时要珍惜已完和部分完工的工程
项目,增强本单位员工的成品保护意识。
4、各专业的成品保护措施应列入技术交底内容,必要时下达作业指导书,认真解
决有关成品保护工作所需的人员,材料等问题,使成品保护,工作落到实处。
5、我公司成品保护工作的检查人员,要每日不定时的对本专业的成品保护工作进
行检查,并及时督促专职施工人员落实整改,并做好记录,同时参加总包方组
织的成品保护检查及会议,并书面汇报近期以来的专业成品保护工作状态。
6、我公司自觉遵守现场成品保护管理制度,禁止在责任区域或其他专业区域内违
章吸烟,用火、用电、乱涂、乱画、盗窃、大小便等行为,造成成品受损或污
染。
保护成品施工方案(3篇)
第1篇一、前言随着建筑行业的快速发展,施工质量与成品保护成为施工过程中的重要环节。
成品保护是指在施工过程中,对已完成的工程部分采取一系列措施,防止其受到损坏或污染,确保工程质量与外观不受影响。
本方案旨在详细阐述保护成品施工的具体措施,以确保工程项目的顺利进行。
二、施工前准备1. 组织培训- 对施工人员进行成品保护知识的培训,使其充分了解成品保护的重要性及具体操作方法。
- 培训内容包括:成品保护原则、常见问题及处理方法、保护措施等。
2. 制定方案- 根据工程特点,制定详细的成品保护方案,明确保护范围、措施及责任人。
- 方案应包括:施工进度计划、保护措施、应急处理预案等。
3. 材料设备准备- 准备必要的保护材料,如:保护膜、防护网、防护垫等。
- 确保施工设备完好,减少施工过程中对成品的损害。
三、施工过程中保护措施1. 地面保护- 使用保护膜对地面进行覆盖,防止涂料、水泥等材料溅落。
- 在施工过程中,设置警示标志,提醒施工人员注意保护地面。
2. 墙面保护- 对已完成墙面进行清洁,避免涂料、水泥等材料溅落。
- 使用保护膜对墙面进行覆盖,防止污染。
- 施工过程中,避免碰撞墙面,造成损坏。
3. 门窗保护- 使用保护膜对门窗进行覆盖,防止涂料、水泥等材料溅落。
- 施工过程中,注意保护门窗,避免损坏。
4. 管道保护- 对已完成管道进行保护,防止施工过程中损坏。
- 使用保护套、保护膜等材料对管道进行覆盖。
5. 电器设备保护- 对已完成电器设备进行保护,防止施工过程中损坏。
- 使用保护膜、防护网等材料对电器设备进行覆盖。
6. 细节处理- 对施工过程中产生的垃圾、废水等进行及时清理,防止污染。
- 施工完成后,对成品进行验收,确保保护措施到位。
四、施工后保护措施1. 清洁工作- 施工完成后,对施工现场进行彻底清洁,确保无污染、无残留物。
2. 验收工作- 对施工成品进行验收,确保保护措施到位,无损坏。
3. 资料归档- 将施工过程中的保护措施、验收结果等资料进行归档,以便日后查阅。
成品保护施工方案
目录一、工程概况 (2)二、成品保护措施 (2)三、安全生产保证措施 (4)一、工程概况本项目地面采用钢纤维地坪,地坪施工完成后进行后续专业施工。
由于专业施工期间各工序交叉作业较多、安装量较大,为了避免完成地坪遭到破坏,在钢纤维地坪上施工前,必须要由很好得保护措施。
成品保护得主要分项由:施工机械保护措施、材料临时堆放保护措施、设备安装保护措施、门窗隔墙安装保护措施等。
二、成品保护措施1、成品保护意识得加强从项目管理人员到施工操作工人均要提高成品保护得意识,管理人员在编制施工方案、指挥生产时,要时刻注意成品保护,制定切实可行得保护措施,落实到位;操作工人遵照制定得保护措施,严格执行,不得擅自更改或未执行。
现场管理人员落实保护措施完成情况,对保护不到位或未执行保护措施得生产任务坚决要求整改完善,未完善前不得允许施工,定期向建设单位汇报下一阶段施工区域、生产内容及主要保护措施。
所有作业人员在钢纤维地坪上作业时,各施工班组负责人必须对所有工人进行成品保护措施交底,交底内容包括作业内容、保护措施得要求,损坏地坪将承担得责任,未经交底得班组、施工人员不得进入钢纤维地坪上施工。
进入钢纤维地坪上得施工单位每周二、周五向项目部提交近期施工内容、施工区域及施工人员名单,项目部每周向监理、业主汇报两次钢纤维地坪作业区域及施工内容。
2、施工机械得保护措施专业施工所需机械包含施工用登高车(曲臂车或剪刀式升降车)、材料设备运输机械。
现场施工用登高车辆采用橡胶轮胎,在进入施工现场前清洗车辆轮胎,保证车轮无脏物、尖锐物。
进入施工区域得登高车俩不得随意更换,驶出施工区域再进入前必须重新检查,在地坪上行驶应缓慢行驶。
材料设备运输机械主要包含轮式运输车辆、叉车、轮式起重机等,该类机械进场前规划好行驶路线、停放位置,对所有得车辆移动区域满铺土工布或彩条布,起重设备支撑点下铺枕木,不得直接架设在地坪或脚手板上。
3、材料临时堆放保护措施在施工现场规划专门区域进行材料临时堆放,需要临时堆放得材料包含:高大空调设备、电气盘柜、管道、桥架等。
地板成品保护施工方案设计
地板成品保护施工方案设计1. 背景介绍地板作为建筑装饰材料中的重要组成部分,直接面对日常使用、磨损和污损的问题。
为了延长地板的使用寿命、保护地板的美观和减少维修成本,有必要在地板施工完成后进行地板成品保护工作。
本文将介绍一种地板成品保护施工方案设计,以便更好地保护地板。
2. 施工前准备工作在进行地板成品保护施工之前,需要做一些准备工作,以确保施工的顺利进行。
以下是需要注意的几个方面:•清理地面:施工前要清理地面的杂物和尘土,确保地面表面干净。
•检查地板状况:检查地板是否存在损坏、磨损等问题,以便及时修复。
•购买保护材料:根据地板材质和保护需求,选择合适的保护材料。
•准备施工工具:准备所需的施工工具,如扫帚、拖把、刷子等,以便施工时使用。
3. 施工步骤3.1 清洁地板表面在进行地板成品保护施工之前,首先要清洁地板表面,将杂物、尘土等清理干净,确保地板表面干净、平整。
3.2 使用地板保护膜地板保护膜是一种常用的地板保护材料,可以有效防止地板受到划痕、污染等损害。
在施工中,可以将地板保护膜铺设在地板表面,形成一层防护膜,起到保护地板的作用。
3.3 制定地板使用规范为了进一步保护地板,可以制定地板使用规范,包括禁止使用钉子、避免拖拉重物等。
通过加强使用规范的宣传和培训,提高人们对地板保护的意识,减少地板受损的可能性。
3.4 定期保养地板除了施工后的保护工作,定期的地板保养也非常重要。
定期清洁地板,及时处理地板上的污渍和磨损,可以延长地板的使用寿命。
4. 施工注意事项在进行地板成品保护施工时,需要注意以下几个事项:•确保地板表面干燥:地板保护施工前,要确保地板表面是干燥的,避免施工材料在潮湿地板上产生负面影响。
•选择合适的保护材料:根据地板材质和保护需求,选择合适的保护材料,避免使用与地板不相容或不合适的材料。
•注意防滑处理:在地板成品保护施工中,要特别关注地板的防滑处理,以确保地板使用时的安全性。
•定期检查维护:定期检查地板的状况,及时处理损坏、磨损等问题,做好地板的维护工作。
工地成品保护方案及措施
工地成品保护方案及措施一、成品保护的重要性。
1.1 工地就像一个大舞台,每个成品都是演员。
这些成品花费了大量的人力、物力和财力才得以完成,就像精心雕琢的艺术品。
如果不加以保护,那之前的努力就都白费了,这就叫“前功尽弃”啊。
好比做一个精美的蛋糕,要是不小心被破坏了,那可就没法吃了,多可惜。
1.2 在工地上,成品保护也是一种责任体现。
这关系到整个工程的质量、进度和成本。
要是成品被破坏了,重新做不仅耽误时间,还得多花钱,就像本来要修一条直路,结果因为成品损坏又得回头重新铺路,那可就“绕远儿”了。
二、成品保护方案。
2.1 规划先行。
在工程开始之前,就得把成品保护的规划做好。
就像出门旅行得先规划好路线一样。
要明确哪些地方容易受损,哪些成品最需要保护。
比如说那些精致的外立面装饰,就像房子的“脸面”,必须重点保护。
在规划图上就标清楚保护区域和保护措施,让大家心里都有数。
2.2 分类保护。
不同的成品得用不同的保护方法。
像那些刚浇筑好的混凝土结构,就像刚出生的婴儿,很脆弱。
得用塑料薄膜或者草帘子覆盖起来,防止它水分流失过快或者被磕碰。
而对于一些已经安装好的电气设备,就像精密的仪器,要放在专门的箱子里或者用防护栏围起来,避免被其他东西砸到或者受潮。
2.3 责任到人。
工地上的事儿啊,就得明确谁负责啥。
这成品保护也不例外。
每个区域、每个成品都要有专门的人来负责。
要是出了问题,就找这个人。
就像一群羊得有个牧羊人看着一样。
这样大家才会认真对待成品保护这件事儿,不会互相推诿。
三、成品保护措施。
3.1 物理防护措施。
这物理防护啊,就是实实在在能看到摸到的防护。
像给门窗安装防护栏,就像给它们穿上了铠甲。
还有在地面铺木板或者橡胶垫,防止重物砸坏地面。
这些防护措施就像给成品建立了一个个小城堡,让它们在里面安全无忧。
3.2 标识警示措施。
在工地上得做一些醒目的标识。
告诉大家哪些地方是成品保护区域,就像立个牌子说“此处危险,请勿靠近”一样。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
1.工程概况 (2)
1.1设计概况一览表 (2)
1.2现场情况 (2)
3.成品保护工作的主要内容 (3)
3.1建立成品保护工作的组织机构 (3)
3.2成品保护责任及管理措施 (4)
3.2.2成品保护责任 (4)
4.成品保护主要技术措施 (6)
4.1地面成品保护措施 (6)
5.待检——交付期间成品保护 (6)
1.工程概况
1.1设计概况一览表
1.2现场情况
1.2.1新能源及试制车间位于现场东北部,紧邻试车跑道并与总装车间向连接。
本工程设计标高±0.000相当于绝对标高35.45m,室内外高差0.15m,总建筑面积14094.13平方米。
1.2.2机电设备安装和二次侧设计设备安装施工工序多,工期较紧,各工种交叉频繁。
对成品地面,通常容易出现二次污染和损坏。
地面工程如一旦出现污染和损坏,势必影响工程进展,增加额外费用,为避免上述情况的发生特编制成品保护方案。
2.施工准备
2.1 技术准备
2.1.1 技术部门依据规范、设计图纸及时编制各单项工程施工方案,明
确各单项工程中成品保护的内容和方法。
2.1.2 方案审批后及时下发至各相关部门,要求相关人员熟悉施工方案,明白成品保护重点,为成品保护做好相应准备。
2.2 人员准备
2.2.1 施工总包方设置专职成品保护工长负责整个施工现场的成品保护工作,发现问题及时通知相关负责人员进行整改。
2.2.2 相关的施工队伍根据自身施工特点在施工区域采取相应措施,在各专业工种中设置一至二名专职成品保护人员,负责巡视检查对地面成品保护措施是否到位。
2.3 物资材料准备
3.成品保护工作的主要内容
3.1建立成品保护工作的组织机构
3.1.1以现场生产经理为组长、机电安装负责人、二次侧负责人牵头组织并对成品保护工作负全面责任。
组织机构图:
3.1.2工长、机电安装和各专业工长负责实施。
3.1.3 除试制返修区和试制车间之外其它所有地面均应进行成品保护。
经统计共计需铺设塑料布10000 m2,石棉毡10000m2,竹胶板2000 m2。
3.1.4建立成品保护的交叉施工管理制度、交接制度、考核制度、奖罚责任制度等。
3.2成品保护责任及管理措施
3.2.1根据施工组织设计、设计图纸和各专业分包的特殊情况编制成品保护方案;以合同、协议等形式确定各分包对成品的交接和保护责任,确定各分包单位在成品保护工作中的范围、责任、义务,项目经理部在各分包单位保护成品工作方面起协调、监督、指导作用。
3.2.2成品保护责任
3.2.2.1机电安装、设备安装和二次侧安装过程中要采取有效的措施以避免对地面成品造成损坏。
指派专人在现场进行监督。
如在设备进场和安装过程中对地面损坏,影响工程进展,增加额外费用,由相关责任单位承担全部责任。
3.2.3机电安装设备和二次侧设计安装设备施工阶段的对地面成品保护责任及管理措施对地面成品保护工作显得尤为重要,土建和机电安装施工和二次侧安装施工必须按照成品保护方案要求进行作业。
在机电安装
设备和二次侧设计安装设备阶段,各专业分包队伍要根据项目经理部制定的“入室作业申请单”并在填报手续齐全,经项目部专职成品保护工长批准后,方准进入作业,否则成品保护员有权拒绝进入作业。
施工完成后要经成品保护员检查确认没有损坏成品,签字后方准离开作业区域,若由于各分包队伍施工造成地面破坏时,这部分损失将由该队伍负责赔偿。
3.2.3.2上道工序与下道工序(主要指土建与机电安装施工和二次侧安装施工,不同分包单位间的工序交接)要办理交接手续。
交接工作在各分包之间进行,项目经理部起协调、监督作用,项目经理部各责任工程师要把交接情况记录在施工日记中。
3.2.3.3接受作业的人员,必须严格遵守现场各项管理制度:不准吸烟。
如作业用火,必须取得用火证后方可进行施工。
所有进入新能源及试制车间的作业人员必须接受成品保护人员的监督。
3.2.3.4项目经理部制定季度、月度计划时,要根据总控计划进行科学、合理的编制,防止工序倒置和不合理赶工期的交叉施工以及采取不当的防护措施而造成的互相损坏、反复污染等现象的发生。
3.2.3.5项目经理部技术部门对分包责任工程师进行方案交底,各分包责任工程师对其承担的施工项目的技术交底及对班组及成员操作交底的同时,必须对成品保护工作进行交底。
3.2.3.6项目经理部对所有入场分包单位都要进行定期的成品保护意识的教育工作,依据合同、规章制度、各项保护措施,使分包单位认识到做好成品保护工作是保证自己的产品质量从而保证分包自身的荣誉和切身的利益。
4.成品保护主要技术措施
4.1地面成品保护措施
4.1.1地面施工完毕后,应及时清除建筑垃圾,并及时对浇筑完成地面设置防护带进行保护,直到成品地面强度达到规定后,才能撤除。
对地面进行基层清理,确保清理干净。
4.1.2在清理干净的地面上铺设一层厚型塑料布,铺设时其长边搭≥200mm,短边搭接不小于300mm,铺设时接确保塑料布无破损。
4.1.3在塑料布上面铺设一层石棉毡(防火型),并用针线将其连成整体。
4.1.4操作通道处的地面,在铺设完石棉毡(防火型)后其上部铺设竹胶板一层即需移动架体及移动小车通道处。
4.1.5其他工种的操作工具如高凳、梯子及小车腿等用胶皮包好,以防磕碰施工好的地面。
在地面上堆放金属或其他重物时,应在石棉毡上垫木板以免划伤地面。
4.1.6若有滴溅及时擦净,严禁往地面上泼洒污物、胶液或化学品。
5.待检——交付期间成品保护
5.1生产、保卫部门联合建立成品保护队,日夜执勤,责任到人。
5.2施工中对已完工的部位及时铺设防护用品。
5.4提高警惕,防火防盗及防发生其它意外事故。
5.5进出楼内要办理出入证,出入口要设立值班岗,未经相关人员同意其它人员一律禁止入内。
