软土地基注浆工法
高压单管喷射注浆处理软土地基工法

高压单管喷射注浆处理软土地基工法一、前言高压喷射注浆,利用钻机把带有喷嘴的注浆管钻进至土层预定位置,以高压泵通过特制的注浆管和喷头产生高压喷射流,以脉冲方式不断冲击破坏土体,同时借助注浆管的旋转和提升运动使浆液与土体上崩落下来的土搅拌混合,经过一定时间凝固,使在土体中形成圆柱状的固节体,从而提高地基土的抗剪强度,改善土的变形性质,使其在上部结构荷载直接作用下不产生破坏或过大的变形。
中铁十七局集团电务工程有限公司运用单管旋喷注浆法施工遂渝铁路第六标段DK61+566 1—3.0M盖板箱涵基底处理,处理效果符合设计要求,取得较好的经济效益。
二、工法特点1、设备简便,工效高,材料来源广,缩短工期,节约工程造价。
2、机具振动小,噪音低,无污染水或毒化饮用水源问题。
3、经高压注浆处理地基,其地基强度、变形、防渗水都能满足地基的设计要求。
三、适用范围本工法主要适用于软弱土层,对砂类土、黏性土、粉土、黄土和淤泥、人工填土等都能进行喷射加固,宜作为地基加固和基础防渗之用。
四、施工工艺(一)、施工设计确定施工参数需进行实施性调查,调查内容有:1、工程地质勘测和土质调查。
2、水文地质情况。
3、环境调查。
4、室内配方与现场实验。
设计内容有:1、加固范围:依基础形式而定。
2、桩位布置及间距:桩位布置及间距决定于采用何种工程。
如用于堵水防渗工程,最好按双排或三排布孔旋喷桩形成帐幕。
孔距应为0.866R(R为旋喷桩设计半径)排距为0.75R最经济。
如用于地基加固工程,旋喷桩之间的距离可适当加大,其孔距L以旋喷桩直径的2~3倍为易,部孔形式按工程需要而定。
3、注浆材料及配方:对一般无特殊要求的工程采用P.O.32.5硅酸盐水泥,不加任何外加剂,即纯水泥浆,水泥比为1:1~1.5:1,固节体28天的抗压强度达到1.0~20Mpa。
4、桩的直径:与加固地基后,复合地基所需达到的强度而定。
5、桩长:旋喷体作端桩时,钻至持力层下2~3m,作摩擦桩时不小于设计强度。
软土地基处理方法在路桥施工技术中的应用

软土地基处理方法在路桥施工技术中的应用随着交通建设的不断发展,土地基质的问题逐渐成为了路桥施工中的一大难题。
软土地基是指土壤的承载力较低,容易发生沉降和变形的地基,其施工难度和危险系数较高。
针对软土地基的处理方法在路桥施工技术中得到广泛的应用,本文将重点介绍三种常用的软土地基处理方法及其在路桥施工中的应用。
一、加固灌浆法加固灌浆法是一种常用的软土地基处理方法,其原理是通过向软土地基中注入混凝土灌浆材料,提高土壤的承载力和稳定性。
灌浆材料可以选择水泥、砂浆等,注入时要注意控制注浆量和注浆压力,以避免产生过多的渗透力,造成地基沉陷。
在路桥施工中,加固灌浆法可以应用在桥墩基础、桥台基础、道路路基等软土地基的处理中。
施工人员需要对软土地基进行勘测、试验分析,确定灌浆材料和参数。
然后,利用钻孔机械在地基上钻孔,通过注浆机将灌浆材料注入钻孔中,直至充填满孔口。
对灌浆后的地基进行养护和加固处理,以提高地基的稳定性和承载能力。
二、挤密法挤密法是一种通过外力作用,将软土地基内部土颗粒重新排列,减少土壤空隙,提高土壤密实度和承载力的方法。
其原理是通过挤压土壤,使土层内部颗粒产生相互作用力,增加土体的黏聚力和内摩擦力,从而增加土壤的整体稳定性和承载能力。
在路桥施工中,挤密法常用于软土地基的处理和压实,以保证路面的稳定性和承载力。
施工时,先要对软土地基进行探测和分析,确定挤密参数和方法。
然后,使用专用的挤密设备(如加压板、沉阳挤密仪等),对软土地基进行挤压处理。
挤密设备通过施加压力,使土壤颗粒重新排列,从而提高地基的稳定性和承载能力。
三、加固悬挂法加固悬挂法是一种通过在软土地基上铺设加固材料,利用加固材料的强度和稳定性来提高土壤的承载力和稳定性的方法。
常用的加固材料有格室、格梁、钢筋网等,在铺设时要保证加固材料的牢固性和均匀性。
软土地基处理方法在路桥施工技术中有着重要的应用。
加固灌浆法、挤密法和加固悬挂法都是常用的软土地基处理方法,它们可以有效地提高软土地基的承载力和稳定性,保证路桥的安全运行。
软土地基喷浆施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,越来越多的工程项目需要在软土地基上进行建设。
软土地基具有压缩性高、强度低、稳定性差等特点,给工程建设带来诸多挑战。
喷浆加固技术作为一种有效的软土地基处理方法,能够提高地基承载力,保证工程结构的稳定性和安全性。
本方案旨在为软土地基喷浆施工提供一套科学、合理、可行的施工方案。
二、工程概况1. 工程名称:XX项目地基处理工程2. 工程地点:XX市XX区3. 地基类型:软土地基4. 施工内容:软土地基喷浆加固5. 施工期限:60天三、施工工艺及设备1. 施工工艺:- 预处理:清除地表杂物,进行测量放样,设置施工标志。
- 钻孔:采用旋转钻机进行钻孔,孔径不小于150mm,孔深根据设计要求确定。
- 注浆:采用喷射泵将水泥浆液注入孔内,注浆压力根据地质条件和设计要求确定。
- 养护:注浆完成后进行养护,养护时间根据水泥浆液的性质和地质条件确定。
2. 主要设备:- 钻机:旋转钻机、冲击钻机- 喷浆设备:喷射泵、注浆管、高压胶管- 测量设备:全站仪、水准仪- 养护设备:养护膜、养护液四、施工流程1. 准备工作:- 搭建施工平台,确保施工安全。
- 准备施工材料,包括水泥、水、注浆泵、钻机等。
- 制定施工方案,进行技术交底。
2. 钻孔:- 根据设计图纸,确定钻孔位置和深度。
- 使用钻机进行钻孔,确保钻孔质量。
3. 注浆:- 将水泥浆液搅拌均匀,根据设计要求确定浆液配比。
- 使用喷射泵将水泥浆液注入孔内,注浆压力控制在设计范围内。
- 注浆过程中,观察注浆压力、流量和孔口冒浆情况,及时调整。
4. 养护:- 注浆完成后,覆盖养护膜,进行养护。
- 养护期间,定期检查地基稳定性,确保施工质量。
5. 验收:- 施工完成后,进行质量验收,包括地基承载力、稳定性等指标。
- 验收合格后,方可进行后续施工。
五、质量控制措施1. 材料质量控制:- 严格筛选水泥、水等原材料,确保质量符合国家标准。
- 定期检查材料存储条件,防止材料受潮、变质。
关于软土路基的灌浆法施工共45页

关于软土路基的灌浆法施工灌浆法就是依据物理化学原理,利用机械设备将具有固化和抗渗性能的浆液入某种介质的间隙(孔隙或裂隙等)或结构面内,并使之在一定范围内扩散和固化,以达到提高地基强度、降低渗透性、改善地基物理力学性质的一种方法。
针对灌浆法适用土类广泛(如砂及砂砾石、湿陷性黄土、软粘土等)的特点,为方便读者,本节的叙述涵盖上述土质,而统称为软弱地基。
一、灌浆材料选择灌浆材料通常分为粒状浆材、不稳定的粒状浆材、不稳定的粒状浆材、无机化学浆材和有机化学浆材等几类,如图所示。
水泥浆不稳定粒状浆材水泥砂浆等粒状浆材(悬液)粘土浆灌浆材料稳定的粒状浆材水泥粘土浆水泥粉煤灰浆无机浆材硅酸盐环氧树脂类化学浆材(真溶液)有机浆材聚氨脂类工程量清单清单第400章桥梁细目名称单位桥梁数量单价合格桥梁地质钻探汲取羊试验站定工程量灌浆材料分类两种不同种类的浆材,其性能和使用范围也有差异,粒状浆材主要以硅酸盐水泥、粘土、粉煤灰等构成,来源丰富,价格低廉,操作工艺简单,广泛用于地基加固灌浆中。
但因其粒径大,可注性差,不宜用于防渗、堵水灌浆工程中。
化学浆材一般都可注入,主要用于防渗,堵漏加固工程。
但其价格昂贵,施工困难。
高等级公路软弱地基灌浆处理一般不宜采用化学浆材,而宜采用粒状浆材,如水泥浆、水泥粉煤灰浆。
1.水泥浆水泥浆是以水泥为主加水配制成的浆液,根据工程需要加入一定的外加剂(速凝剂、早强剂、悬溶剂等)来改变浆液性能。
水泥浆所用水泥主要为硅酸盐水泥、矿渣水泥等,其来源丰富、价格低廉,浆液结实强度高、抗渗性能好,制浆工艺简单、操作方便。
但是,水泥颗粒细度较粗,可灌性差,在渗性差,在渗入灌浆时,难注入细粒粉砂层(<0.25㎜)及岩层中细小的裂缝,而且析水性大,稳定性较差.2.水泥粉煤灰浆水泥粉煤灰浆主要有水泥、粉煤灰组成.粉煤灰掺入普通水泥中作为灌浆材料使用,其主要作为在于节要水泥,降低成本.粉煤灰水泥浆材的突出优点还在于粉煤灰能使浆液中的酸性氧化物(Al2O3和SiO2)含量增加,它们能与水泥水化析出的部分氢氧化钙发生二次反应而生成水化硅酸钙和水化铝酸钙等较稳定的低钙水化物,从而使浆液结合的抗溶蚀能力和防渗帷幕的耐久性提高.一般情况下,粉煤灰中的SiO 2、Al 2O 3和CaO 等含量应大于85%~95%,烧失量不宜大于4%~8%,否则,对灌浆将产生不良后果.粉煤灰在浆液中含量过大,其结石体的强度大大降低。
软土地基注浆工法

软土地基双液注浆工法双液注浆工艺是在软土地基注浆加固的基础上发展和新的突破。
该工艺克服了注浆加固过程中引起的土体扰动、软化效应。
达到了在超载地面下控制地下施工掘进引起的沉降的良好效果,并能使土体沉降稳定时间大大缩短。
该新工法在盾构穿越石洞口电厂输煤栈桥时控制沉降的地基处理工程中取得了良好效果,并不断推广应用于市政建设和各项建筑工程施工中。
1. 工法特点(1)双液注浆工法可以广泛应用于软土地基加固工程中,尤其对各种不同原因造成的构筑物发生不均匀沉降时通过双液注浆能控制沉降和抬升建筑物。
对于防水堵漏也有显著特殊效果。
(2)研制的浆液具有良好的流动性、触变性和扩散性,浆液初凝快而且具有可调性能,能适时提高强度,可以缩短土体沉降稳定时间。
能克服注浆中引起的土体扰动和软化效应。
(3)该工法对地下工程施工控制地面不均匀沉降具有简易灵活、经济实效的明显效果.(4)在地面超荷载情况下,地下施工一般难易在短时间内控制建筑物下沉趋势,而双液注浆具有速凝性能,可以调节时间,缩短沉降周期,在几分钟时间内能起到强化和加固作用,比单液注浆更能达到控制地面建筑下沉.(5)施工安全简便、快速、工期短、质量好、效果快。
(6)该工法具有施工设备仪器体积小、调动灵活、适用市区狭窄的施工场区和不同深度层次要求的加固,对周围环境影响小等优点。
2. 适用范围该工法适用于软土地基加固,尤其对控制构筑物沉降和防水堵漏更为有效,而且对市政重大建设项目在市区建筑群地下施工时、保护重要建筑管线或地下基坑开挖区域附近的重要管线(如煤气、电缆和大口径水管等)以及控制不均匀沉降,防止管线破裂,效果尤为明显。
3. 原理双液注浆主要具有克服注浆加固中引起的扰动和软化作用以及缩短固结沉降,控制沉降的特点,因此当双液浆及时充填到土体中的空隙,尤其是施工机械所造成的建筑空隙中后,由于浆液具有速凝并可在几分钟内初凝的特点,因此能起到强化和加固作用,同时注浆过程中浆液流失少而有效充填量提高,及时补充了有诸多原因造成的土体损失。
压密注浆法处理软土地基小议

压密注浆法处理软土地基小议【摘要】本文通过实例介绍了双液压密注浆法在软土地基中的应用,并简要的注释了压密注浆的施工工艺及施工要点。
【关键词】水玻璃;双液;压密注浆;软土地基1.压密注浆法原理及技术要求1.1压密注浆的原理压密注浆法是通过较高压力将液状的浆液注(压)入岩土层内部,以达到密实岩土层目的。
可以解决抗渗止水、加强地基、防止变形的作用,其处理对象为岩基裂缝、透水层、破碎带、软弱贮水层、透水性软弱地基等。
1.2施工方法和步骤1.2.1施工方法通过压力注浆机把水泥浆或其混合浆液由钻孔(袖阀管、锌管)注入地层内部(空隙、间隙、裂隙或空洞等)。
1.2.2施工步骤钻孔——下袖阀管(套壳料、袖阀管、封口)——下锌管(注浆头、管路连接)——浆液拌制(水泥、水、缓凝剂)——开注浆机——吸浆(混合)——按步骤提管——结束、清洗1.3注浆主要参数扩散方式:渗透~劈裂;浆液扩散半径:1~1.2m有效加固范围:1.5m(间隔加固);注浆油压力:2~3Mpa注浆速度:10~20L/min;凝结时间:60~120s浆液基准配比:A液:水/水泥=0.75~1.5:1外加剂:缓凝剂/水泥:2~3%;B液:水玻璃:35~40Be’;单浆液为A液单液,双浆液为A液和B液的混合液,双浆液的配合比为A 液:B液=1:1。
1.4施工技术要求1.4.1钻孔要求保证钻孔的垂直度。
1.4.2下袖阀管下袖阀管包括下套壳料、下袖阀管并连接、钻孔封口等工作。
套壳料一定要按比例配制,并保证把孔内泥浆置换完方能下袖阀管;袖阀管的连接一定要保证质量,连接紧密、不得有断开现象;封口按设计进行封口料的制作,并保证封口的长度在1.5m以上。
1.4.3下锌管先检查注浆头的状况,如单向阀的状态是否良好;检查管路不能有堵塞现象,并保证各节管路的连接质量;如果袖阀管出现堵塞,应先进行洗管,尽量使锌管下放至孔底。
1.4.4浆液制作按设计和现场值班工程师提供的配合比拌制好浆液,浆液的比重符合要求,添加剂的按实验人员确定的参量进行添加,经保证水泥浆液的配制质量。
软基处理灌浆法施工工艺.doc

软基处理灌浆法施工工艺(1)钻孔注浆孔施工是注浆第一道工序,对于较浅的软土,可采用螺旋钻,较深则宜采用回转式钻机。
为防止冒浆,孔径宜小一些,一般为75-110mm,垂直偏差小于1%。
(2)制浆根据材料试验确定配比、选择浆材,制浆时要注意以下几点:①按程序加料,准确计量,掌握浆液性能,用多少浆制多少浆。
②浆液应进行充分搅拌,并坚持注浆前不断搅拌,防止再次沉淀,影响浆液质量。
(3)注浆注浆是通过注浆设备、输浆管路,将浆液注入到目的层中。
用于公路下卧软弱土层处理工程中的注浆方法有:①自下而上式孔口封闭注浆法。
这种工序一次成孔,孔口用三角楔止浆塞封口,分段自下而上注浆,注浆段高度在1.5-2.0m之间。
该方法对于黏性土层较多或地层下部具有少量中粗粒砂土层的软弱土层较为适用。
②自上而下式孔口封闭注浆法。
这种方法一次只钻成一段注浆孔,孔口用三角楔止浆塞封口,分段自上而下注浆,注浆段在 1.5-2.0m 之间。
该方法对于地层中上部中粗粒砂土层较多的软弱土层较为适用。
在开始注浆前,应进行现场注浆试验,确定单孔注浆量,然后按照所采用的注浆工艺施工。
先施工边缘帷幕孔,再施工加固孔,宜采用序次施工,即先注第1序次孔,再注第2序次孔,其次注第3序次孔。
当注浆量达到设计要求时可终止注浆。
边缘帷幕孔孔距应为一般注浆孔孔距的1/2,以确保注浆工程的质量。
在边缘帷幕孔施工后,应根据治理段水文地质情况来确定是否施工排水孔。
在地下水位较高地区,应在治理范围内用钻机钻成1-3个排水孔,其目的是将边缘帷幕孔所围范围内的地下水随注浆施工排出,能够更有效地保证注浆质量。
当排水孔周围注浆孔施工时,排水孔内见到注浆浆液时,可将该排水孔用注浆浆液灌实,并封孔。
在注浆过程中,当地面隆起或地面有跑浆现象时,应停止注浆,分析其原因,对下一个注浆段宜减量注浆,并检查封孔装置、注浆设备等,如仍然有地面隆起或地面跑浆,应结束该孔注浆施工。
软土地基处理高压喷射注浆法施工工艺

根据喷射流移动的分向,高压喷射注浆法分为旋喷注浆、定喷注 浆和摆喷注浆三种。
高压喷射注浆法施工
软土地基处理
高压喷射注浆法
(1)加固原理
高压喷射注浆的关键是通过高压泵等装置,使液体获得巨大压能 后,用特定的流体运动方式,以很高的速度从一定形状的喷嘴中连 续不断地喷射出来,携带着高速集中的动能,直接冲击切削破坏土 体。高压喷射流集中和连续地作用在土体上,其喷射作用力有:
谢 谢 大 家 !
挤压力以及气流搅动。
上述7种作用力对土体同时产生作用,当这些外力超过土体结构临 界值后,土体便遭到破坏,由整体变成松散状。松散的土颗粒在喷 射流的搅拌混合作用下,形成水泥与土的混合浆液。随着喷射流的 连续冲切和移动,土体破坏的范围不断扩大,水泥土混合浆液的体 积也不断增大,经一定时间的固化后,形成具有一定形状和尺寸的 固结体。
高压喷射注浆法施工
软土地基处理
高压喷射注浆法
(1)加固原理
喷射流动压力:高压喷射流具有很高的流速,向土体喷射时会在 一个很小的冲击面上产生很大的压应力作用。当压应力超过土颗粒 结构的临界破坏压力时,土体便发生破坏,一般要求高压泵的压力 在20MPa以上。
高压喷射注浆法施工
软土地基处理
(1)加固原理
高压喷射注浆法施工
(3)施工工艺
(3)单管法为例介绍施工工艺。
软土地基处理
喷射作业:当喷管插入预定深度后,由下而上进行喷射作业。 值班人员必须时刻注意浆液初凝时间、注浆流量、压力、旋转 提升速度等参数是否符合设计要求。
冲洗:喷射施工完毕后,应将注浆管等机具设备冲洗干净。
高压喷射注浆法施工
软土地基处理
高压喷射流集中和连续地作用在土体上,其喷射作用力有:
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

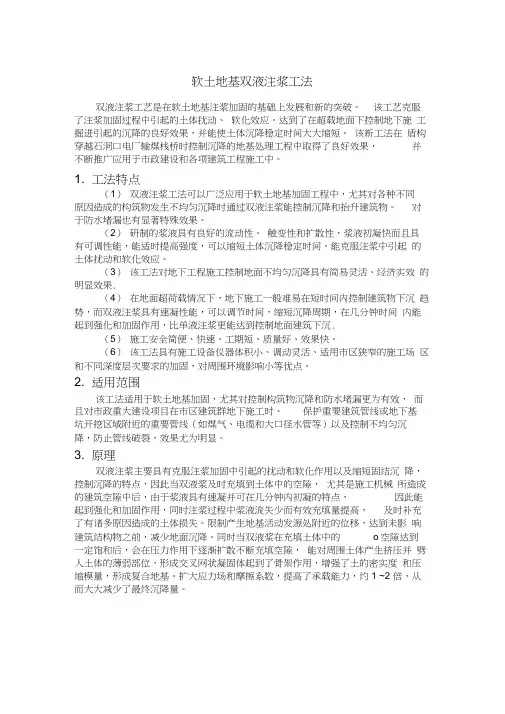

软土地基双液注浆工法双液注浆工艺是在软土地基注浆加固的基础上发展和新的突破。
该工艺克服了注浆加固过程中引起的土体扰动、软化效应。
达到了在超载地面下控制地下施工掘进引起的沉降的良好效果,并能使土体沉降稳定时间大大缩短。
该新工法在盾构穿越石洞口电厂输煤栈桥时控制沉降的地基处理工程中取得了良好效果,并不断推广应用于市政建设和各项建筑工程施工中。
1. 工法特点(1)双液注浆工法可以广泛应用于软土地基加固工程中,尤其对各种不同原因造成的构筑物发生不均匀沉降时通过双液注浆能控制沉降和抬升建筑物。
对于防水堵漏也有显著特殊效果。
(2)研制的浆液具有良好的流动性、触变性和扩散性,浆液初凝快而且具有可调性能,能适时提高强度,可以缩短土体沉降稳定时间。
能克服注浆中引起的土体扰动和软化效应。
(3)该工法对地下工程施工控制地面不均匀沉降具有简易灵活、经济实效的明显效果.(4)在地面超荷载情况下,地下施工一般难易在短时间内控制建筑物下沉趋势,而双液注浆具有速凝性能,可以调节时间,缩短沉降周期,在几分钟时间内能起到强化和加固作用,比单液注浆更能达到控制地面建筑下沉.(5)施工安全简便、快速、工期短、质量好、效果快。
(6)该工法具有施工设备仪器体积小、调动灵活、适用市区狭窄的施工场区和不同深度层次要求的加固,对周围环境影响小等优点。
2. 适用范围该工法适用于软土地基加固,尤其对控制构筑物沉降和防水堵漏更为有效,而且对市政重大建设项目在市区建筑群地下施工时、保护重要建筑管线或地下基坑开挖区域附近的重要管线(如煤气、电缆和大口径水管等)以及控制不均匀沉降,防止管线破裂,效果尤为明显。
3. 原理双液注浆主要具有克服注浆加固中引起的扰动和软化作用以及缩短固结沉降,控制沉降的特点,因此当双液浆及时充填到土体中的空隙,尤其是施工机械所造成的建筑空隙中后,由于浆液具有速凝并可在几分钟内初凝的特点,因此能起到强化和加固作用,同时注浆过程中浆液流失少而有效充填量提高,及时补充了有诸多原因造成的土体损失。
限制产生地基活动发源处附近的位移,达到未影响建筑结构物之前,减少地面沉降。
同时当双液浆在充填土体中的o 空隙达到一定饱和后,会在压力作用下逐渐扩散不断充填空隙,能对周围土体产生挤压并劈人土体的薄弱部位,形成交叉网状凝固体起到了骨架作用,增强了土的密实度和压缩模量,形成复合地基。
扩大应力场和摩擦系数,提高了承载能力,约 1 ~2 倍,从而大大减少了最终沉降量。
4. 施工顺序和工艺流程4.1 施工顺序见下图注浆施工顺序按工程实际需要对被加固土体进行设计布孔,一般呈梅花形布孔并按技术要求照图施工。
(1)按设计要求钻孔至设计深度。
(2)孔径一般为Ф 91 mm 左右或垂直孔或倾斜孔。
(3)灌人封闭泥浆,从钻杆内灌人,封闭浆液粘度8 0“左右,并在注浆孔上部先灌人封顶浆和封堵地面裂缝,防止冒浆串浆.(4)在双液注浆时应先凿除封头,接通管路,启动注浆泵注人孔内。
4.2 工艺流程见下图注浆工艺流程1 一拌浆机:2 一贮浆桶;3 一注浆泵;4 一油泵车.5 一流量压力仪.6 一压浆管(l)按设计配合比用SM200 ? 1 外循环或高速拌浆机拌和浆液。
(2).配制化学浆液。
(3)将配制拌和好的化学浆和水泥浆各送人55 一400 搅拌式贮浆桶内备用。
(4)当需要注浆时,启动注浆泵,通过二台注浆泵二条管路同时接上Y 型接头,从孔口混合注人孔底充填扩散到空隙空洞或被加固的土体部位。
(5)开启或关闭注浆泵时必须先开启或关闭化学注浆泵,以免堵塞管路(6)双液注浆一般应与施工开挖掘进同步进行,及时补充充填建筑和其他原因造成的空隙。
(7)注浆过程中应尽可能控制流量和压力防止浆液流失。
5. 材料要求5.1 A 液要求(l)注浆用水应是可饮用的河水、井水及其他清洁水,含有油脂、糖类、酸性大的水、海水和工业生活废水不宜采用。
(2)注浆用的水泥应采用普通硅酸盐水泥,水泥标号宜为425 号,水泥应保持新鲜,一般不超过出厂日期三个月,受潮结块的不得使用。
水泥的各项指标应符合国家标准,并附有出厂质保单,对矿渣硅酸盐水泥和火山灰质硅酸盐水泥不宜用于注浆。
(3)在满足强度要求的前提下,可用粉煤灰替代一定量的水泥,掺入量应通过试验确定,一般可掺入15 %~25 %。
(4)为改善浆液性能应在浆液拌制好时加人适量外加剂。
如KA ——1 掺人水泥量的0。
3 写~0。
5 %可提高浆液扩散性和可泵性能加人约 5 %的膨润土可提高浆液的均匀性和稳定性,防止固体颗粒分离和沉淀.5.2 B 液要求(1)选购市场上销售的符合国家质量要求的波美度为350 一400 的水玻璃。
(2)对选购的水玻璃进行稀释直至符合要求的浓度备用。
(3)对上述二种 A 、 B 液进行合理配制,双液浆的粘度要求>35 “相对密度 1 . 3 ~ 1 . 5 ;一般初凝时间2~3min 或按需调节到3~10min ;凝固强度 3 ~ 4MPa / 2h 。
(4)注浆钢管。
Ф 63 . 5mm 或注浆塑料单向阀管和Y 型接头。
6. 机具配备( 1 )钻机普通小型地质钻探机均可适用,如无锡30 型、杭州SGZ 一150 等,钻杆一般选用。
Ф 42 ~50mm 。
( 2 ) SM 一200 外循环或高速拌浆机,具有自输送能力,制备浆液及时迅速,搅拌浆液均匀,维修方便,耐腐蚀。
( 3 ) SS一400 搅拌式贮浆桶,具有过滤杂质和大颗粒作用,能保持浆液均匀,和易不离析,结构简捷,维修方便,且贮浆量较大。
( 4 ) SYB50/50液压注浆泵具有无级调速,注浆流量0一50L / min ,注浆压力可以设定最高值,不会发生压力无限上升现象,压力最高为5MPa ,并可压注粒径<5mm 的砂浆。
运转时间长不渗漏,密封性好,安全可靠,适用露天作业。
( 5 ) SPQ 一850 流量压力自动记录仪,具有电脑功能,既可显示流量压力和总注浆量,又能直接打印出注浆数据曲线、孔号、日期等。
( 6 )水泵和污泥泵均为常用规格产品。
7. 施工要点( 1 )注浆钻孔应采用钻机成孔并标明注浆孔的设计角度,用倾斜尺、水准尺等工具进行调整钻机角度,安装牢固,定位稳妥,固定。
( 2 )各类设备应就近安装固定管线.一般为30 ~ 50m ,不宜搞得过长,以防压力和流量损耗。
( 3 )钻机成孔插人注浆管后,应进行封顶和封堵孔口及附近的地面裂缝以防冒浆。
( 4 )对控制建筑物沉降和抬升房基的加固应采用垂直孔和倾斜孔相结合的方法。
( 5 )对不均匀沉降的加固注浆孔应布置在沉降量大的一侧。
( 6 )对机械推进施工如盾构掘进或顶管顶进应把注浆孔布置在轴线上,以充填建筑留下的空隙。
( 7 )对控制管线沉降地段应在管线两侧按不同注浆深度进行注浆加固。
( 8 )注浆孔的孔距布置一般取1 ~ 2m ,成梅花形布置。
( 9 )选定浆液及其配合比,初凝时间长短及浆液强度要求应视加固目的而定。
并应考虑地质、地基、土体空隙大小及地下水等情况,在满足所需目的范围内选定最佳配合比要求。
( 10 )对配制的浆液一般应具备在适宜的时间内凝固成具有一定强度的固体,并按工程需要,浆液应具有可调性,浆液其本身的防渗性和耐久性应满足技术设计要求。
( 11 )注浆过程中应注意控制压力和流量,根据土层特性和加固目的选用不同注浆参数,确定流量压力和注浆量,一般流量为8 ~12L/ min ,压力0 . 1~0.5MPa ,注浆量为被加固体体积的10 % ~20 %左右。
8. 质且标准( l )检查注浆孔偏差一般应笋>0.5cm ,孔深误差<20cm ,倾斜度<1 %。
( 2 )抽查浆液粘度一般>35 " ,相对密度为1 . 3 ~1.5。
( 3 )控制注浆流量一般为8 ~12L / mim ,压力0.1 ~0.5MPa 。
( 4 )抽查浆液配合比。
( 5 )核实注浆钻孔数量。
( 6 )掌握浆材的实耗和浆液的注人量。
( 7 )检查封闭泥浆,封顶浆是否按施工组织设计执行,了解注浆孔冒串浆情况和相应采取的措施。
( 8 )收集孔隙水压力,地面沉降和水平位移等数据。
( 9 )通过检测手段,如静力触探,对比加固前后土体强度指标的变化,抽水试验测定加固体的渗透系数。
现场十字板试验测定加固体的不排水坑剪强度标准贯人度(一般为载测试)测定加固体的力学性能,钻孔取样测定土样的各项性能指标等。
9. 劳动组织及安全主要工种为钻机工、注浆泵工、浆液配制搅拌工、电工、机修工、辅助工、以及有关技术管理人员等组成。
主要安全问题是钻机及三角架在施工中和移位时应放置平稳、牢固、防止倾斜倒塌。
其他机电设备应固定就位,不可乱堆放搬动,电动部分应设置网罩,电箱电线应悬挂。
10. 效益分析在软土地基地下施工中,由于地面开挖,盾构掘进、顶管推进、打桩等施工影响造成土体扰动、挤压、流失引起地表沉陷隆起位移,失稳等变化,这往往影响地下工程正常施工和使用,并会对周围的建筑,地下管线及其他市政工程设施造成不同程度的危害,如不采取加固措施则会造成难以估量的损失,因此采用该工艺加固可以保护地面建筑物,减少建筑物和管线的拆建动迁,节约大量费用,均能获得良好的社会效益和经济效益。
11. 工程实例本工艺已广泛应用于各类地下建筑施工中,如石洞口第二发电厂进排水隧道施工,盾构先后四次穿越石洞口发电厂的输煤栈桥,为保护14m 高,每根重200t的栈桥承重立柱,采用了跟踪双液注浆工艺后,煤栈桥的承重柱相对沉降控制在3 阶以内。
绝对沉降量小于3cm ,而且在二个月就趋于稳定,确保了发电厂的正常运转,取得了明显的经济和社会效益.工程实例见下表。
