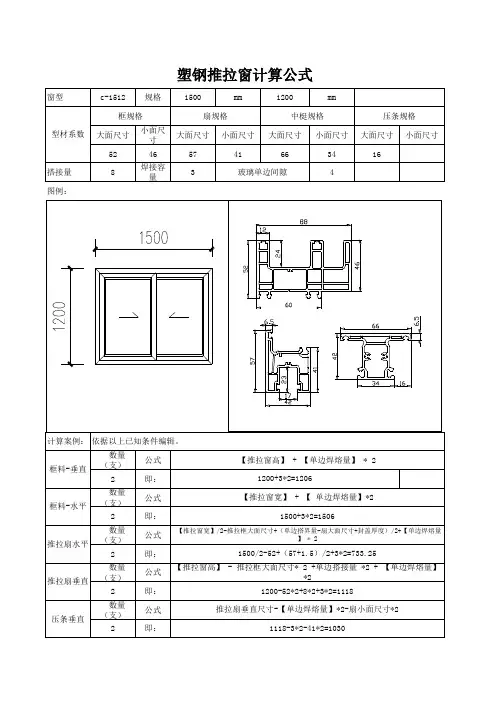

推拉窗计算公式

推拉窗计算公式
推拉窗计算公式

一、铝合金推拉窗的设计要求

设计铝合金推拉窗时,应考虑推拉窗的安装和使用安全。当窗的高度方向搭接量太大时,则给安装带来困难;若搭接量太小时,又存在使用安全问题,窗扇容易从窗框中脱出。因此,应正确选择搭接量。

高度方向搭接量的确定:应根据上滑型材的槽深和下滑型材的道轨高度,以及窗扇滑轮的高度来选择搭接量。窗扇与上滑的搭接量一般为上滑槽深的1/2减去2~3mm,可选用10 mm。窗扇与下滑的搭接量是滑轮的槽深到窗扇下边的距离,一般为6~10 mm,可选用8 mm。

另外,也可以用推拉框高度方向的内口尺寸,加上上滑槽深,再减去4~6 mm,作为推拉扇的高度尺寸。

宽度方向的搭接量应根据边封型材、勾企型材以及光企型材确定。设计时,应使两个窗扇的勾企完全重合。

铝合金推拉窗分为两扇推拉窗、三扇三等分推拉窗、三扇四等分推拉窗、四扇推拉窗等。设计时,应使窗扇的宽度尺寸和高度尺寸在国家标准允许的范围内。

设计带有固定窗的推拉窗时,如果是上下分格,固定窗与推拉窗之间可以采用中上滑型材或中下滑型材;如果是左右分格,固定窗与推拉窗之间可以采用固定边封型材。如果是高层建筑,还要考虑推拉窗的厚度系列是否满足抗风压强度要求。

设计纱扇时,高度方向的搭接量按纱轨槽深的二分之一选取。宽度方向的搭接量可按纱扇宽度不超过窗扇宽度选取,宽度尺寸不应超过窗扇宽度。

二、铝合金推拉窗的下料尺寸计算

铝合金推拉窗的下料尺寸主要是窗框和窗扇的下料尺寸计算。

窗框的下料尺寸包括:边封、上滑、下滑、中上滑、中下滑、固上横、中立柱(中梃)等。边封的下料尺寸等于窗高;上滑、下滑、中上滑、中下滑、固上横的下料尺寸等

窗扇的下料尺寸包括:上方、下方、勾企、光企等。勾企、光企的下料尺寸等于窗框的内口尺寸,再加上两个搭接量(上下搭接量);上方、下方的下料尺寸等于窗扇的宽度减去勾企、光企的宽度,再加上勾企、光企的槽深;

计算窗扇的宽度尺寸时,有四种情况:一是两扇推拉窗的计算;二是三扇三等分推拉窗的计算、三是三扇四等分推拉窗的计算、四是四扇推拉窗的计算。计算时应分别对待。下面举例说明:

例题1 计算双扇铝合金推拉窗TLC1515的下料尺寸

解:1、根据推拉窗的洞口尺寸1500*1500,确定预留洞口间隙,假设为10mm/每边,确定推拉窗的成品尺寸为1480*1480;

2、根据推拉窗的成品尺寸,设计窗型,将窗型设计为两扇推拉窗。

3、根据推拉窗的成品尺寸,按比例绘制推拉窗的窗型立面图,并标注尺寸

4、设窗宽为W(1480),窗高为H(1480);

5、选用山东华建铝业公司推拉70系列型材,边封宽度尺寸为25mm,槽深为15mm,上滑高度为40mm,槽深为25mm,下滑轨道高度为32mm,光企宽度尺寸为50mm。槽深为33mm,勾企宽度尺寸为45mm。槽深为43.8mm,上方宽度尺寸为45mm,下方宽度尺寸为64.5mm,玻璃槽深为12mm,

6、计算下料尺寸:

窗框型材的下料尺寸:

边封= H =1480 (2件)

上滑=下滑=W-边封宽度*2+边封槽深*2=1480-25*2+15*2=1460 (各2件)

窗扇宽度=W/2-边封宽度+边封槽深+勾企宽度/2=1480/2-25+15+45/2=752.5

光企=勾企=H-上滑高度-下滑轨道高度+上滑槽深-间隙

=1480-40-32+25-5=1428 (各2件)

=752.5-50-45+33+43.8=734.3 (各2件)

窗扇玻璃下料尺寸:

根据国家标准规定,玻璃与型材的搭接边应≥8mm,玻璃与型材间隙应≥4mm,

玻璃宽度=窗扇宽-光企宽度-勾企宽度+玻璃槽深*2-玻璃与型材间隙*2

=752.5-50-45+12*2-4*2=673.5

玻璃高度=光企-上方高度-下方高度+玻璃槽深*2-玻璃与型材间隙*2

=1428-45-64.5+12*2-4*2=1334.5

窗扇玻璃尺寸:1334.5 * 673.5 (2块)

例题2 计算双扇铝合金推拉窗TLC1518的下料尺寸

解:1、根据推拉窗的洞口尺寸1500*1800,确定预留洞口间隙,假设为10mm/每边,确定推拉窗的成品尺寸为1480*1780;

2、根据推拉窗的成品尺寸,将窗型设计为带固定窗的两扇推拉窗。

3、根据推拉窗的成品尺寸,按比例绘制推拉窗的窗型立面图,并标注尺寸;

4、设窗宽为W(1480),窗高为H(1780);固定窗高为H1(580); 推拉窗高为H2(1200)

5、选用山东华建铝业公司推拉70系列型材,边封宽度尺寸为25mm,槽深为15mm,固上横高度为25mm,玻璃挡板高度为16mm,固上滑高度为45mm,槽深为26mm,下滑大面尺寸为55mm,内轨道高度为35mm,外轨道高度为25mm,中立柱宽度尺寸为20mm, 玻璃挡板高度为16mm,边封卡板厚度尺寸为1.2mm,光企宽度尺寸为50mm,槽深为33mm,勾企宽度尺寸为45mm。槽深为43.8mm,上方宽度尺寸为45mm,小

6、计算下料尺寸:

边封= H =1780 (2件)

固上横=固上滑=下滑=W-边封宽度*2+边封槽深*2=1480-25*2+15*2=1460 (各2件)中立柱= H1-固上横高度=580-25=555 (1件)

边封卡板= H1-固上横高度=580-25=555 (2件)

窗扇宽度=W/2-边封宽度+边封槽深+勾企宽度/2=1480/2-25+15+45/2=752.5

内光企=内勾企=H2-固上滑高度-下滑内轨道高度+ 上滑槽深-间隙

=1200-45-35+25-5=1140 (各1件)

外光企=外勾企=H2-固上滑高度-下滑外轨道高度+上滑槽深-间隙

=1200-45-25+25-5=1150 (各1件)

上方=下方=窗扇宽度-光企宽度-勾企宽度+光企槽深+勾企槽深

=752.5-50-45+33+43.8=734.3 (各2件)

窗扇玻璃下料尺寸:

根据国家标准规定,玻璃与型材的搭接边应≥8mm,玻璃与型材间隙应≥4mm,

窗扇玻璃宽度=窗扇宽-光企宽度-勾企宽度+玻璃槽深*2-玻璃与型材间隙*2 =752.5-50-45+12*2-4*2=673.5

内窗扇玻璃高度=内光企-上方高度-小下方高度+玻璃槽深*2-玻璃与型材间隙*2

=1140-45-65+12*2-4*2=1046

外窗扇玻璃高度=外光企-上方高度-大下方高度+玻璃槽深*2-玻璃与型材间隙*2

=1150-45-73+12*2-4*2=1048

内窗扇玻璃尺寸=外窗扇玻璃尺寸:673.5 * 1047 (1块)

固定窗玻璃扣条下料尺寸:

横玻璃扣条=W/2-边封宽度-边封卡板厚度-中立柱宽度/2

竖玻璃扣条=H1-固上横高度=580-25=555 (4件)

固定窗玻璃下料尺寸:693 * 545 (2块)

例题3 计算双扇铝合金推拉窗TLC1518的下料尺寸

解:1、根据推拉窗的洞口尺寸1500*1800,确定推拉窗的成品尺寸为1480*1780;

2、根据推拉窗的成品尺寸,设计窗型,将窗型设计为下边带固定窗的两扇推拉窗。

3、根据推拉窗的成品尺寸,按比例绘制推拉窗的窗型立面图,并标注尺寸;

4、设窗宽为W(1480),窗高为H(1780);固定窗高为H1(580); 推拉窗高为H2(1200)

5、选用山东华建70系列型材,边封宽度为25mm,槽深为15mm, 上滑高度为40mm,槽深为25mm,固上横高度为25mm,固下滑内轨道高度为36mm,外轨道高度为25mm,中立柱宽度尺寸为20mm,边封卡板厚度为1.2mm,光企宽度尺寸为50mm,槽深为33mm,勾企宽度尺寸为45mm。槽深为43.8mm,上方宽度尺寸为45mm,小下方宽度尺寸为65mm,大下方宽度尺寸为73mm,玻璃槽深为12mm,

6、计算下料尺寸:

边封= H =1780 (2件)

固上横=固下滑=上滑=W-边封宽度*2+边封槽深*2=1480-25*2+15*2=1460 (各1件)中立柱= H1-固上横高度=580-25=555 (1件)

边封卡板= H1-固上横高度=580-25=555 (2件)

内光企=内勾企=H2-上滑高度-固下滑内轨道高度+上滑槽深-间隙=1200-40-36+25-5=1144

外光企=外勾企=H2-上滑高度-固下滑外轨道高度+上滑槽深-间隙=1200-40-25+25-5=1155

上方=下方=窗扇宽度-光企宽度-勾企宽度+光企槽深+勾企槽深=752.5-50-45+33+43.8=734.3

窗扇玻璃下料尺寸:

窗扇玻璃宽度=窗扇宽-光企宽度-勾企宽度+玻璃槽深*2-玻璃与型材间隙*2

=752.5-50-45+12*2-4*2=673.5

内窗扇玻璃高度=内光企-上方高度-小下方高度+玻璃槽深*2-玻璃与型材间隙*2

=1144-45-65+12*2-4*2=1050

外窗扇玻璃高度=外光企-上方高度-小下方高度+玻璃槽深*2-玻璃与型材间隙*2 =1155-45-73+12*2-4*2=1053

内窗扇玻璃尺寸=外窗扇玻璃尺寸:673.5 *1051.5 (2块)

固定窗玻璃扣条下料尺寸:

横玻璃扣条=W/2-边封宽度-边封卡板厚度-中立柱宽度/2=1480/2-25-1.2-20/2=703.8

竖玻璃扣条=H1-固上横高度=580-25=555 (4件)

固定窗玻璃下料尺寸:693* 545 (2块)

例题4 计算三扇四等分推拉窗TLC2415的下料尺寸

解:1、根据推拉窗的洞口尺寸2100*1500,确定预留洞口间隙,假设为10mm/每边,确定推拉窗的成品尺寸为2380*1480;

2、根据推拉窗的成品尺寸,将窗型设计为三扇四等分推拉窗,中间为固定扇,约占窗宽的四分之二,两边为活动扇,约各占窗宽的四分之一。设计要求是既能使窗扇完全打开,又能使窗竖扇关闭时竖扇完全重合。

3、根据推拉窗的成品尺寸,按比例绘制推拉窗的窗型立面图,并标注尺寸;

5、选用山东华建推拉70系列型材,边封宽度尺寸为25mm,槽深为15mm,上滑高度为40mm,槽深为25mm,下滑轨道高度为32mm,光企宽度尺寸为50mm,槽深为33mm,勾企宽度尺寸为45mm。槽深为43.8mm,上方宽度尺寸为45mm,下方宽度尺寸为64.5mm,玻璃槽深为12mm,

6、计算下料尺寸:

边封= H =1480 (2件)

上滑=下滑=W-边封宽度*2+边封槽深*2=2380-25*2+15*2=2360 (各2件)

光企=勾企H-上滑高度-下滑轨道高度+上滑槽深-间隙=1480-40-32+25-5=1428 (2+4件)活动窗扇宽度=上滑/4+勾企宽度/2=2360/4+45/2=612.5

固定窗扇宽度=上滑/2+勾企宽度=2360/2+45=1225

因为活动扇还要安装半圆锁, 若考虑锁厚24 mm,则活动扇应缩小12mm, ,固定扇要加大24 mm, 即: 活动窗扇=612.5-12=600.5

固定窗扇=1225+24=1249

活动窗扇上方=下方=活动窗扇宽度-光企宽度-勾企宽度+光企槽深+勾企槽深

=600.5-50-45+33+43.8=582.3 (各4件)

固定窗扇上方=下方=固定窗扇宽度-勾企宽度*2 +勾企槽深*2=1249-45*2+43.8*2=1246.6

窗扇玻璃下料尺寸:

活动窗扇玻璃宽度=活动窗扇宽-光企宽度-勾企宽度+玻璃槽深*2-玻璃与型材间隙*2

=600.5-50-45+12*2-4*2=521.5

活动窗扇玻璃高度=光企-上方高度-下方高度+玻璃槽深*2-玻璃与型材间隙*2

=1428-45-64.5+12*2-4*2=1334.5

活动窗扇玻璃尺寸:521.5 *1334.5 (2块)

=1249-45*2+12*2-4*2=1175

固定窗扇玻璃高度=活动窗扇玻璃高度=1334.5

固定窗扇玻璃尺寸:1175 * 1334.5 (1块)

例题5 计算三扇三等分推拉窗TLC2115的下料尺寸

解:1、根据推拉窗的洞口尺寸2100*1500,确定预留洞口间隙,假设为10mm/每边,确定推拉窗的成品尺寸为2080*1480;

2、根据推拉窗的成品尺寸,将窗型设计为三扇三等分推拉窗,中间为固定扇,约占窗宽的三分之一,两边为活动扇,约各占窗宽的三分之一。设计要求是既能使窗扇完全打开,又能使窗竖扇完全重合。

3、根据推拉窗的成品尺寸,按比例绘制推拉窗的窗型立面图,并标注尺寸;

4、设窗宽为W(2080),窗高为H(1480);

5、选用山东华建铝业公司推拉70系列型材,边封宽度尺寸为25mm,槽深为15mm,上滑高度为40mm,槽深为25mm,下滑大面尺寸为44mm,轨道高度为32mm,光企宽度尺寸为50mm,槽深为33mm,勾企宽度尺寸为45mm。槽深为43.8mm,上方宽度尺寸为45mm,玻璃槽深为12mm,下方宽度尺寸为64.5mm,玻璃槽深为12mm,

6、计算下料尺寸:

边封= H =1480 (2件)

上滑=下滑=W-边封宽度*2+边封槽深*2=2080-25*2+15*2=2060 (各2件)

光企=H-上滑高度-下滑轨道高度+上滑槽深-间隙=1480-40-32+25-3=1428 (2件)

勾企=光企=1431 (4件)

活动窗扇宽度=上滑/3+勾企宽度/2=2060/3+45/2=709.166

此时,固定窗扇容纳活动窗扇的空间为: 固定窗扇宽度-勾企宽度=731.66-45=686.66,还差709.166-686.66=22.499, 因此活动窗扇不能完全打开,若使活动窗扇完全打开,应使活动窗扇缩小22.499/3=7.499,固定窗扇加大7.499*2=15mm,

即: 活动窗扇=709.166-7.499=701.666≈702

固定窗扇=731.666+15=746.666≈747

此时,固定窗扇容纳活动窗扇的空间为: 固定窗扇宽度-勾企宽度=746.666-45=701.666,能够容纳活动窗扇701.666.

因为活动窗扇还要安装半圆锁, 若考虑锁厚24 mm,则活动窗扇还要缩小24mm*2/3=16, ,固定窗扇还要加大24mm*4/3=96,

即: 活动窗扇=702-16=686

固定窗扇=747+32=779

验算:

固定窗扇容纳活动窗扇的空间为:779-45-24=710

活动窗扇+锁厚=686+24=710

活动窗扇上方=下方=活动窗扇宽度-光企宽度-勾企宽度+光企槽深+勾企槽深

=687-50-45+33+43.8=668.8 (各4件)

固定窗扇上方=下方=固定窗扇宽度-勾企宽度*2 +勾企槽深*2

=776-45*2+43.8*2=773.6 (各2件)

窗扇玻璃下料尺寸:

根据国家标准规定,玻璃与型材的搭接边应≥8mm,玻璃与型材间隙应≥4mm,

活动窗扇玻璃宽度=活动窗扇宽-光企宽度-勾企宽度+玻璃槽深*2-玻璃与型材间隙*2 =687-50-45+12*2-4*2=608

活动窗扇玻璃高度=光企-上方高度-下方高度+玻璃槽深*2-玻璃与型材间隙*2

活动窗扇玻璃尺寸:608* 1334.5 (2块)

固定窗扇玻璃宽度=固定窗扇宽-勾企宽度*2+玻璃槽深*2-玻璃与型材间隙*2

=776-45*2+12*2-4*2=702

固定窗扇玻璃高度=活动窗扇玻璃高度==1334.5

固定窗扇玻璃尺寸:702 * 1334.5 (1块)

例题6 计算四扇推拉窗TLC 3015的下料尺寸

解:1、根据推拉窗的洞口尺寸3000*1500,确定预留洞口间隙,假设为10mm/每边,确定推拉窗的成品尺寸为2980*1480;

2、根据推拉窗的成品尺寸,设计窗型,将窗型设计为四扇推拉窗,中间两扇在同一轨道,往两边打开,两扇之间安装收口,起密封作用。四扇的宽度尺寸相等。两边的窗扇在同一轨道,可以往中间打开。设计要求是窗竖扇关闭时完全重合。

3、根据推拉窗的成品尺寸,按比例绘制推拉窗的窗型立面图,并标注尺寸;

4、设窗宽为W(2980),窗高为H(1480);

5、选用山东华建铝业公司推拉70系列型材,边封宽度尺寸为25mm,槽深为15mm,上滑高度为40mm,槽深为25mm,下滑大面尺寸为44mm,轨道高度为32mm,光企宽度尺寸为50mm,槽深为33mm,勾企宽度尺寸为45mm。槽深为43.8mm,上方宽度尺寸为45mm,玻璃槽深为12mm,下方宽度尺寸为64.5mm,玻璃槽深为12mm,收口壁厚1MM.

6、计算下料尺寸:

边封= H =1480 (2件)

上滑=下滑=W-边封宽度*2+边封槽深*2=2980-25*2+15*2=2960 (各2件)

光企=勾企=H-上滑高度-下滑轨道高度+ 上滑槽深-间隙

=1480-40-32+25-5=1428 (各4件)

窗扇上方=下方=窗扇宽度-光企宽度-勾企宽度+光企槽深+勾企槽深

=762.25-50-45+33+43.8=744 (各4件)

收口=光企=1431 (1件)

窗扇玻璃下料尺寸:

根据国家标准规定,玻璃与型材的搭接边应≥8mm,玻璃与型材间隙应≥4mm,

窗扇玻璃宽度=窗扇宽度-光企宽度-勾企宽度+玻璃槽深*2-玻璃与型材间隙*2

=762.25-50-45+12*2-4*2=683.25

窗扇玻璃高度=光企-上方高度-下方高度+玻璃槽深*2-玻璃与型材间隙*2

=1428-45-64.5+12*2-4*2=1334.5

窗扇玻璃尺寸:683.25 * 1334.5 (2块)

例题7 计算四扇推拉窗TLC 3018的下料尺寸

解:1、根据推拉窗的洞口尺寸3000*1800,确定预留洞口间隙,假设为10mm/每边,确定推拉窗的成品尺寸为2980*1780;

2、根据推拉窗的成品尺寸,设计窗型,将窗型设计为四扇推拉窗,中间使用双边封,设计要求是四扇窗扇的宽度尺寸相等。

3、根据推拉窗的成品尺寸,按比例绘制推拉窗的窗型立面图,并标注尺寸;

4、设窗宽为W(2980),窗高为H(1780);

5、选用山东华建铝业公司推拉70系列型材,边封宽度尺寸为25mm,槽深为15mm, 双边封宽度尺寸为50mm,槽深为15mm,固上横高25,固上滑高度为45mm,槽深为26mm,下滑轨道高度为32mm,边封扣板厚度为1.2 mm,光企宽度尺寸为50mm,槽深为33mm,勾企宽度尺寸为45mm。槽深为43.8mm,上方宽度尺寸为45mm,下方宽度尺寸为64.5mm,玻璃槽深为12mm.

边封=双边封=H =1780 (2件)

固上横=固上滑=下滑=W/2-边封宽度-双边封宽度/2+边封槽深*2

=2980/2-25-50/2+15*2=1470 (各2件)

边封扣板= H1-固上横面高=580-25=555 (4件)

光企=勾企=H2-固上滑高度-下滑轨道高度+ 上滑槽深-间隙

=1200-45-32+26-5=1144 (各4件)

窗扇宽度=上滑/2+勾企宽度/2=1470/2+45/2=757.5

窗扇上方=下方=窗扇宽度-光企宽度-勾企宽度+光企槽深+勾企槽深

=757.5-50-45+33+43.8=739.3 (各4件)

窗扇玻璃下料尺寸:

根据国家标准规定,玻璃与型材的搭接边应≥8mm,玻璃与型材间隙应≥4mm,

窗扇玻璃宽度=窗扇宽度-光企宽度-勾企宽度+玻璃槽深*2-玻璃与型材间隙*2

=757.5-50-45+12*2-4*2=678.5

窗扇玻璃高度=光企-上方高度-下方高度+玻璃槽深*2-玻璃与型材间隙*2

=1144-45-64.5+12*2-4*2=1050.5

窗扇玻璃尺寸:678.5 * 1050.5 (4块)

例题8 计算四扇推拉窗TLC1824的下料尺寸

解:1、根据推拉窗的洞口尺寸1800*2400,确定预留洞口间隙,假设为10mm/每边,确定推拉窗的成品尺寸为1780*2380;

2、根据推拉窗的成品尺寸,设计窗型,将窗型设计为四扇推拉窗,上边两扇推拉窗,下边两扇推拉窗, 中间使用上下滑道.设计要求是四扇窗扇的宽度尺寸相等, 上下窗扇的高度尺寸相等。

4、设窗宽为W(1780),窗高为H(2980);上边推拉窗高为H1, 下边推拉窗高为H2.

5、选用山东华建70系列型材,边封宽度为25mm,槽深为15mm,上滑高度为40mm,槽深为25mm,下滑外轨道高25mm,内轨道高35mm,上下滑道外轨道高54mm,内轨道高66mm, 槽深23 mm,光企宽度50mm,槽深为33mm,勾企宽度45mm。槽深43.8mm,上方宽度45mm,小下方宽度尺寸为65mm,大下方宽度尺寸为65mm,

6、计算下料尺寸:

边封=H =2380 (2件)

上滑=下滑=上下滑道=W-边封宽度*2+边封槽深*2=1780-25*2+15*2=1760 (各1件)窗扇宽度=上滑/2+勾企宽度/2=1760/2+45/2=902.5

窗扇上方=下方=窗扇宽度-光企宽度-勾企宽度+光企槽深+勾企槽深=902.5-50-45+33+43.8=884.3

上内光企=H1-上滑高度-上下滑道内轨高度+上滑槽深-间隙=H1-40-66+25-5=H1-86

下内光企=H2-下滑内轨道高度+上下滑道槽深-间隙=H2-35+23-5=H2-17

确定H1、H2的尺寸时,应使上内光企与下内光企相等,以简化生产工艺,

即:H1-83=H2-17 (1)

已知: H1=H-H2 (2)

将(2)式代入(1)式,

得: H-H2-83=H2-17 (3)

由(3)式得: 2H2= H -83+17

H2=H/2-33 (4)

将H=2380代入(4)式

得: H2=2380/2-33=1157

将H2=1157代入(2)式

验算:

H= H1+ H2=1223+1157=2380

上内光企=H1-83=1223-83=1140

下内光企=H2-17=1157-17=1140

上外光企=上内光企+(上下滑道内轨道高度-上下滑道外轨道高度)=1140+66-54=1152 下外光企=下内光企+(下滑内轨高度-下滑外轨高度)=1140+35-25=1150

取上外光企=下外光企=1151

例题9 计算铝合金推拉门LPM1821的下料尺寸

解:1. 根据推拉门的洞口尺寸1800*2100,确定推拉门的成品尺寸为1780*2080;

2、根据推拉门成品尺寸,设计为两扇推拉门;

3、按比例绘制推拉门的立面图,并标注尺寸;

4.设门宽为W(1780),门总高为H(2080)。

5.选用梅氏创佳96系列推拉门铝合金型材,边封宽度为28mm,槽深为16mm,上滑高度为50mm,槽深为36mm,下滑轨道高24.3mm,门光企宽度65mm,槽深为63mm,玻璃槽深16mm,门勾企宽度55mm。槽深53mm,玻璃槽深16mm,上方宽度52mm,玻璃槽深16mm,下方宽度尺寸为77mm,玻璃槽深16mm,

6、计算下料尺寸:

边封=H=2080 (2件)

上滑=下滑=W-边封宽度*2+边封槽深*2=1780-28*2+16*2=1756 (各1件)

门光企=门勾企=H-上滑高度-下滑轨道高度+上滑槽深-间隙

=2080-50-24.3+36-5=2036.7 (各2件)

门扇宽度=上滑/2+门勾企宽度/2=1756/2+55/2=905.5

=905.5-65-55+63+53=901.5 (各2件)

窗扇玻璃下料尺寸:

根据国家标准规定,玻璃与型材的搭接边应≥8mm,玻璃与型材间隙应≥4mm,

门扇玻璃宽度=门扇宽度-门光企宽度-门勾企宽度+玻璃槽深*2-玻璃与型材间隙*2

=905.5-65-55+16*2-4*2=809.5

门扇玻璃高度=门光企-上方高度-下方高度+玻璃槽深*2-玻璃与型材间隙*2

=2036.7-52-77+16*2-4*2=1931.7

窗扇玻璃尺寸:809.5 * 1931.7 (2块)

例题10 计算铝合金推拉门LPM3021的下料尺寸

解:1. 根据推拉门的洞口尺寸3000*2100,确定推拉门的成品尺寸为2980*2080;

2、根据推拉门成品尺寸,设计为四扇推拉门;

3、按比例绘制推拉门的立面图,并标注尺寸;

4.设门宽为W(2980),门总高为H(2080)。

5.选用梅氏创佳96系列推拉门铝合金型材,边封宽度为28mm,槽深为16mm,上滑高度为50mm,槽深为36mm,下滑轨道高24.3mm,门光企宽度65mm,槽深为63mm,玻璃槽深16mm,门勾企宽度55mm。槽深53mm,玻璃槽深16mm,上方宽度52mm,玻璃槽深16mm,下方宽度尺寸为77mm,玻璃槽深16mm,收口壁厚1.5 16mm。6、计算下料尺寸:

边封=H=2080 (2件)

上滑=下滑=W-边封宽度*2+边封槽深*2=2980-28*2+16*2=2956 (各1件)

门光企=门勾企=H-上滑高度-下滑轨道高度+上滑槽深-间隙

=2080-50-24.3+36-5=2036.7 (各4件)

门扇上方=门扇下方=门扇宽度-门光企宽度-门勾企宽度+光企槽深+勾企槽深

=766.125-65-55+63+53=762.125 (各4件)

窗扇玻璃下料尺寸:

根据国家标准规定,玻璃与型材的搭接边应≥8mm,玻璃与型材间隙应≥4mm,

门扇玻璃宽度=门扇宽度-门光企宽度-门勾企宽度+玻璃槽深*2-玻璃与型材间隙*2

=766.125-65-55+16*2-4*2=670.125

门扇玻璃高度=门光企-上方高度-下方高度+玻璃槽深*2-玻璃与型材间隙*2

=2036.7-52-77+16*2-4*2=1931.7

窗扇玻璃尺寸:670.125* 1931.7 (4块)

例题11 计算铝合金地弹门LPM0925的下料尺寸

解:1. 根据地弹门的洞口尺寸900*2500,确定地弹门的成品尺寸为880*2480;

2、根据地弹门成品尺寸,按比例绘制地弹门的立面图,并标注尺寸;

3.设门宽为W(880),门总高为H(2480),亮窗高为H1(480),门高为H2(2000)。

4.选用山东华建46地弹门系列型材,

门框宽度44mm,厚度76mm,

门中框宽度44mm,厚度76mm,

门光企宽度51.3mm,厚度46mm,槽深47 mm,

门勾企宽度51.6mm,厚度46mm,槽深47mm,

门上方高度53.9mm,厚度44mm,

门下方高度81.8mm,厚度44mm,

门中横高度80.6mm,厚度44mm,

门扇与门框的间隙为5mm。

竖门框=H=2480 (2件)

门上框=门中框=W-门框宽度*2=880-44*2=792 (各1件)

门光企=门勾企= H2-离地间隙-门扇与门框的间隙=2000-10-5=1985 (各1件)

门扇宽度=W-门框宽度*2-门扇与门框的间隙=880-44*2-5*2=782

门扇上方=门扇下方=门中横=门扇宽度-门光企宽+门光企槽深-门勾企宽+门勾企槽深=782-51.3+47-51.6+47=773.1 (各1件)

门扇玻璃压条:

横玻璃压条=门扇宽度-门光企宽度-门勾企宽度=782-51.3-51.6=679.1 (4件)

竖玻璃压条=(门光企-门上方高度-门下方高度-门中横高度)/2

=(1985-53.9-81.8-80.6)/2=884.35 (4件)

玻璃尺寸:670*874

亮窗玻璃压条:

横玻璃压条= W-门框宽度*2=880-44*2=792 (4件)

竖玻璃压条= H1-门框宽度*2=480-44*2=392 (4件)

玻璃尺寸:782*382

例题12 计算铝合金地弹门LPM1825的下料尺寸

解:1. 根据地弹门的洞口尺寸1800*2500,确定地弹门的成品尺寸为1780*2480;

2、根据地弹门成品尺寸,按比例绘制地弹门的立面图,并标注尺寸;

3.设门宽为W(1780),门总高为H(2480),亮窗高为H1(480),门高为H2(2000)。

4.选用山东华建46地弹门系列型材,

门框宽度44mm,厚度76mm,

门中框宽度44mm,厚度76mm,

门光企宽度80mm,厚度46mm,槽深75 mm,

门上方高度53.9mm,厚度44mm,

门下方高度81.8mm,厚度44mm,

门中横高度80.6mm,厚度44mm,

门扇与门框的间隙为5mm。

5、计算下料尺寸:

竖门框=H=2480 (2件)

门上框=门中框=W-门框宽度*2=1780-44*2=1692 (各1件)

门光企=门勾企= H2-离地间隙-门扇与门框的间隙=2000-10-5=1985 (各2件)

门扇宽度=(W-门框宽度*2-门扇与门框的间隙*2-门扇与门扇的间隙)/2

=(1780-44*2-5*2-5)/2=838.5

门扇上方=门扇下方=门中横=门扇宽度-门光企宽+门光企槽深-门勾企宽+门勾企槽深= 838.5 -80 + 75 - 80.25 + 75 = 828.25 (各2件)

门扇玻璃压条:

横玻璃压条=门扇宽度-门光企宽度-门勾企宽度=838.5 -80- 80.25 =678.25 (4件)竖玻璃压条=(门光企-门上方高度-门下方高度-门中横高度)/2

=(1985-53.9-81.8-80.6)/2=884.35 (4件)

玻璃尺寸:668*874

亮窗玻璃压条:

横玻璃压条= W-门框宽度*2=1780-44*2=1692 (4件)

竖玻璃压条= H1-门框宽度*2=480-44*2=392 (4件)

玻璃尺寸:782*382

例题13 计算铝合金平开门LPM70*1525的下料尺寸

2、根据平开门成品尺寸,按比例绘制立面图,并标注尺寸;

3.设门宽为W(1480),门总高为H(2480),亮窗高为H1(480),门高为H2(2000)。

4.选用山东华建70A平开门系列型材,

门框宽度29mm,耳宽12.9mm,总宽41.9mm,

门中框宽度28mm,耳宽12.9mm,总宽53.8mm,

门下框高度30mm,

门光企宽度50mm,槽深44 mm,

门勾企宽度50mm,槽深44 mm,搭接边宽度12.5mm,总宽62.5mm,

门上下方高度75mm,玻璃槽深12 mm,

门中横高度100mm,

搭接量为8mm。

计算下料尺寸:

竖门框=H=2480

门上框=门下框=门中框=W-门框宽度*2=1480-29*2=1422

门光企=门勾企= H2-门下框高-门中框宽-门中框耳宽+搭接量*2

=2000-30-28-12.9+8*2=2000-54.9=1945.1

门扇宽度=1/2(W-门框总宽*2-两门扇间隙+搭接量*2)

=1/2(1480-41.9*2-4.5+8*2)=740-36.15=703.85

门上下方=门中横=门扇宽度-门光企宽+光企槽深-门勾企宽+勾企槽深

=703.85-50+44-50+44=715.85

铝合金门窗立面、分格尺寸设计

门窗立面分割千变万化,但我们还是可以找到一些规律,门窗立面分格要符合美学特点,分格时,建筑里面效果、房间间隔、建筑采光、节能通风和视野等建筑装饰效果和满足建筑使用功能要求,同时兼顾门窗受力计算、成本和玻璃成材率等多方面因素合理确定。

(1)门窗立面分割设计原则

1、门窗立面设计时要考虑建筑物的整体效果要求,比如,建筑的虚实对比,光影效果、对称性等。

2、立面分割根据需要设计为独立窗,也可设计为各种组合窗,

3、分格线条疏密有度;等距离、等尺寸显示了严谨、庄重;不等距离自由划分则显示韵律、活泼和动感。

4、至少同一房间、统一墙面门窗的横向分格]线条尽量处于同一水平线上,竖向线条尽量对齐,在主要的视线高度范围内(1.5~1.8m左右)最好不要设置横向分格线,以免遮挡视线。

5、分格比例的协调性,就单个玻璃板块来说,长宽比宜按接近黄金分割比来设计,而不宜设计成正方形和长宽比达1:2以上的矩形。

(2)门窗立面分格设计时主要应考虑的因素

1、建筑功能和装饰的需要

2、门窗受力设计计算

3、玻璃原片的成材率决定分格尺寸及开启扇尺寸

4、门窗的开启方式

建筑门窗的抗风压计算

一、计算依据 二、风荷载计算 1、基本情况:门窗计算风荷最大标高取70米;根据工程所处的地理位置,其风压高度变化系数按C类算。平开窗的受力杆件MQ25-24a最大计算长度为2400mm,杆件两边的最大受力宽度为:1375mm,;推拉窗的受力杆件QLC30-25最大计算长度为:1960mm,杆件两边的最大受力宽度为1480mm。 2、风荷载标准值的计算 风荷载标准值ωk=βzμSμZωO (资料③P24式7.1.1-1) ωk―风荷载设计标准值 βZ―高度Z处的阵风系数,(资料③P44表7.5.1) μS―风荷载体型系数,取μS =0.8 (资料③P27表7.3.1) ωO―基本风压,取ωO =0.7KPa (资料③全国基本风压分布图) μz―风压高度变化系数, (资料③P25表7.2.1) 风荷载标准值计算: ωk=βzμSμZωO =1.66×0.8×1.45×0.7=1.35KPa 三、主要受力构件的设计及校核 1、受力构件的截面参数 根据(BH^3-bh^3 )/12 Ix=0.0491(D4 点评(0)举报 sun.jack 发表于2005-8-31 | 只看该作者 楼 3 建筑门窗的抗风压计算 一、概况 1.1计算依据 风荷载标准按GB50009-2001《建筑结构荷载规范》的规定计算 任何材料制作的门窗玻璃按JGJ113-2003《建筑玻璃应用技术规范》的规定计算 玻璃幕墙按JGJ102-2003《玻璃幕墙工程技术规范》的规定计算 建筑外窗抗风强度计算方法 1.2说明 1.2.1门窗幕墙不是承重结构,是围护结构,应采用围栏结构的计算公式。 什么是围护结构呢?指建筑物及房间的围档物,包括墙壁、挡板等,按是否与室内外空气分割而言,包括内外围护结构,有透明与不透明之分。 1.2.2GB50009中第7.1.2条也是强制性条文。 “对于高层建筑、高耸结构以及对风荷载比较敏感的其他结构,基本风压应适当提高,并应由有关的结构设计规范具体规定。”提出了几个问题:一、高层建筑,二、高耸结构,三、比较敏感的其他结构,四、有关的结构设计规范。如何理解和应用的问题。 高层建筑:定义、基准,可从下列资料中找到。

铝合金窗制作工艺流程

铝合金窗制作工艺技术要求 一、施工准备 铝合金窗施工前的主要工作有:查验复核窗的尺寸、样式和数量——检查铝合金型材的规格及数量——检查铝窗五金附件的规格及数量。(一〕查验复核宙的尺寸及样式 在装饰工程中,一般都采用现场进行铝窗制作及安装。查验铝窗尺寸及样式的工作,即是根据施工现场对照施工图,检查一下有否不相符合之处,有否安装问题,有否及电器、水卫、消防等设备相互妨碍的问题等。如发现问题要及时上报,及有关人员共同商讨解决方法。(二)检查铝合金型材的规格尺寸 目前,生产铝合金型材的厂家较多,虽然都是同一系列的铝合金型材,但其形状尺寸和壁厚尺寸也会出现不同程度上的误差,这些误差会在铝窗的制作和使用过程中产生不便甚至麻烦。所以,在制作铝窗前要检查铝型材的尺寸,主要是铝合金型材相互接合的尺寸。 (三)检查五金件及其他附件的规格 铝窗歹金件分推拉窗和平开窗两大类,每类又有若干系列,所以,在制作以前要检查一下五金件及所制作的铝窗是否配套。同时,还要检查一下各种附件是否配套,如各种封边毛条、橡胶边封条和碰口垫等,能否正好及铝型材衔接安装。如果及铝型材不配套,会出现过紧或过松现象。过紧,在铝宙制作时安装困难;过松,安装后会自行脱出。此外,采用各种自攻螺钉要长短适合,螺钉的长度通长为15mm左右。

三、推拉窗的制作及安装 推拉窗有带上窗及不带上窗之分。在用料规格上有55系列、70系列、190系列三种。55系列的铝型材及后两种系列在形状上有较大差别,而70系列及90系列这两种铝型材形状相同,但尺寸大小有明显差别。在这种系列中,90系列是最常用的一种。图2—11是90系列铝窗带上宙的双扇推拉窗装配图。下面以该装配图为例介绍推拉窗的制作方法。 (一)按图下料 下料是铝窗制作的第一道工序,也是最重要最关键的工序。如果下料不准,会造成尺寸误差、组装困难或无法安装。下料错误或下料误差也会造成铝材的浪费。所以,下料尺寸必然准确,其误差值应控制在2mm范围内。 下料时,用铝合金切割机切割型材,切割机的刀口位置应在划线以外,并留出划线痕迹。 1.上窗下料 窗的上窗通常是用25.4mm×902nm的扁方管做成“口”字形。“口”字形的上、下两条扁方管长度为窗框的宽度,“口”字形两边的竖扁方管长度,为上窗高度减去两个扁方管的厚度。 2.窗框下料 窗框的下料是切割两条边封铝型材和上、下滑道铝型材各一条。两条边封的长度等于全窗高减去上宙部分的高度。上、下滑道的长度等于窗框宽度减去两个边封铝型材的厚度。

推拉窗计算公式

一、铝合金推拉窗的设计要求 设计铝合金推拉窗时,应考虑推拉窗的安装和使用安全。当窗的高度方向搭接量太大时,则给安装带来困难;若搭接量太小时,又存在使用安全问题,窗扇容易从窗框中脱出。因此,应正确选择搭接量。 高度方向搭接量的确定:应根据上滑型材的槽深和下滑型材的道轨高度,以及窗扇滑轮的高度来选择搭接量。窗扇与上滑的搭接量一般为上滑槽深的1/2减去2~3mm,可选用10 mm。窗扇与下滑的搭接量是滑轮的槽深到窗扇下边的距离,一般为6~10 mm,可选用8 mm。 另外,也可以用推拉框高度方向的内口尺寸,加上上滑槽深,再减去4~6 mm,作为推拉扇的高度尺寸。 宽度方向的搭接量应根据边封型材、勾企型材以及光企型材确定。设计时,应使两个窗扇的勾企完全重合。 铝合金推拉窗分为两扇推拉窗、三扇三等分推拉窗、三扇四等分推拉窗、四扇推拉窗等。设计时,应使窗扇的宽度尺寸和高度尺寸在国家标准允许的范围内。 设计带有固定窗的推拉窗时,如果是上下分格,固定窗与推拉窗之间可以采用中上滑型材或中下滑型材;如果是左右分格,固定窗与推拉窗之间可以采用固定边封型材。如果是高层建筑,还要考虑推拉窗的厚度系列是否满足抗风压强度要求。 设计纱扇时,高度方向的搭接量按纱轨槽深的二分之一选取。宽度方向的搭接量可按纱扇宽度不超过窗扇宽度选取,宽度尺寸不应超过窗扇宽度。 二、铝合金推拉窗的下料尺寸计算 铝合金推拉窗的下料尺寸主要是窗框和窗扇的下料尺寸计算。 窗框的下料尺寸包括:边封、上滑、下滑、中上滑、中下滑、固上横、中立柱(中梃)等。边封的下料尺寸等于窗高;上滑、下滑、中上滑、中下滑、固上横的下料尺寸等

窗扇的下料尺寸包括:上方、下方、勾企、光企等。勾企、光企的下料尺寸等于窗框的内口尺寸,再加上两个搭接量(上下搭接量);上方、下方的下料尺寸等于窗扇的宽度减去勾企、光企的宽度,再加上勾企、光企的槽深; 计算窗扇的宽度尺寸时,有四种情况:一是两扇推拉窗的计算;二是三扇三等分推拉窗的计算、三是三扇四等分推拉窗的计算、四是四扇推拉窗的计算。计算时应分别对待。下面举例说明: 例题1 计算双扇铝合金推拉窗TLC1515的下料尺寸 解:1、根据推拉窗的洞口尺寸1500*1500,确定预留洞口间隙,假设为10mm/每边,确定推拉窗的成品尺寸为1480*1480; 2、根据推拉窗的成品尺寸,设计窗型,将窗型设计为两扇推拉窗。 3、根据推拉窗的成品尺寸,按比例绘制推拉窗的窗型立面图,并标注尺寸 4、设窗宽为W(1480),窗高为H(1480); 5、选用山东华建铝业公司推拉70系列型材,边封宽度尺寸为25mm,槽深为15mm,上滑高度为40mm,槽深为25mm,下滑轨道高度为32mm,光企宽度尺寸为50mm。槽深为33mm,勾企宽度尺寸为45mm。槽深为43.8mm,上方宽度尺寸为45mm,下方宽度尺寸为64.5mm,玻璃槽深为12mm, 6、计算下料尺寸: 窗框型材的下料尺寸: 边封= H =1480 (2件) 上滑=下滑=W-边封宽度*2+边封槽深*2=1480-25*2+15*2=1460 (各2件) 窗扇宽度=W/2-边封宽度+边封槽深+勾企宽度/2=1480/2-25+15+45/2=752.5 光企=勾企=H-上滑高度-下滑轨道高度+上滑槽深-间隙 =1480-40-32+25-5=1428 (各2件)

最新铝合金门窗安装施工工艺标准完整版

铝合金门窗安装施工工艺标准 一、施工准备 1.技术准备 施工图纸,依据施工技术交底和安全交底作好各方面的准备。 2.材料要求 (1)铝合金门窗的规格、型号应符合设计要求,五金配件配套齐全,并具有出厂合格证、材质检验报告书并加盖厂家印章。 (2)防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接板等应符合设计要求和有关标准的规定。 (3)进场前应对铝合金门窗进行验收检查,不合格者不准进场。运到现场的铝合金门窗应分型号、规格堆放整齐,并存放于仓库内。搬运时轻拿轻放,严禁扔摔。 目前使用较广泛的铝合金门窗型材有: 46系列地弹门型材; 90系列推拉窗及同系列中空玻璃推拉窗型材; 73系列推拉窗型材; 70系列推拉窗; 55系列推拉窗; 50系列推拉窗和同系列平开窗及38系列平开窗型材。 3.主要机具 主要机具一览表 序号名称数量规格说明 1电钻2牧田6410 2电焊机1BX—200 3水准仪1 4电锤2SDQ—77 5活扳手2 6钳子2 7水平尺1 8线坠2

4.作业条件 (1)主体结构经有关质量部门验收合格。工种之间已办好交接手续。 (2)检查门窗洞口尺寸及标高是否符合设计要求。有预埋件的门窗口还应检查预埋件的数量、位置及埋设方法是否符合设计要求。 (3)按图纸要求尺寸弹好门窗中线,并弹好室内+50cm水平线。 (4)检查铝合金门窗,如有劈梭窜角和翘曲不平、偏差超标、表面损伤、变形及松动、外观色差较大者,应与有关人员协商解决,经处理,验收合格后才能安装。 二、施工操作工艺 2.操作工艺 (1)划线定位 1)根据设计图纸中门窗的安装位置、尺寸和标高,依据门窗中线向两边量出门窗边线。若为多层或高层建筑时,以顶层门窗边线为准,用线坠或经纬仪将门窗边线下引,并在各层门窗口处划线标记,对个别不直的口边应剔凿处理。 2)门窗的水平位置应以楼层室内+50cm的水平线为准向上反量出窗下皮标高,弹线找直。每一层必须保持窗下皮标高一致。 (2)铝合金窗披水安装 按施工图纸要求将披水固定在铝合金窗上,且要保证位置正确、安装牢固。 (3)防腐处理 1)门窗框四周外表面的防腐处理设计有要求时,按设计要求处理。如果设计没有要求时,可涂刷防腐涂料或粘贴塑料薄膜进行保护,以免水泥砂浆直接与铝合金门窗表面接触,产生电化学反应,腐蚀铝合金门窗。 2)安装铝合金门窗时,如果采用连接铁件固定,则连接铁件,固定件等安装用金属零件最好用不锈钢件。否则必须进行防腐处理,以免产生电化学反应,腐蚀铝合金门窗。 (4)铝合金门窗的安装就位 根据划好的门窗定位线,安装铝合金门窗框。并及时调整好门窗框的水平、垂直及对角线长度等符合质量标准,然后用木楔临时固定。 (5)铝合金门窗的固定 1)当墙体上预埋有铁件时,可直接把铝合金门窗的铁脚直接与墙体上的预埋铁件焊牢,焊接处需做防锈处理。 2)当墙体上没有预埋铁件时,可用金属膨胀螺栓或塑料膨胀螺栓将铝

铝合金门窗计算公式

没有上梁的窗户 1:边框=窗户的高度 2:上下滑=窗户的宽度―2公分 3:勾光启=边框―5.2公分 4;上下方=上下滑÷2+0.5公分(三个扇子的见例外尺寸 5:玻璃高=勾光启―9.3公分 6:玻璃宽=上下方-6公分(三个扇子的中间大扇子-7公分 7:纱扇子高度=边框-5公分 8:纱扇子宽度=上下方+1公分二:带上梁的窗户 1:边框=窗户的高度2:上.中.下=窗户的宽度―2公分 3:勾光启=划线的数-1.2公分 4:上下方=上中下 ÷2+0.5 5:插板.中立=边框-划线数-7公分 6:扣线横长=径里-0.6公分 7:扣线竖长=中立.插板-1公分(扣线切角 8:玻璃高=划线数-10.5公分(也=勾光启-9.3公分 9:玻璃宽同上 10:纱扇子高=划线数-0.5公分 11:纱扇子宽同上三:三个扇子的例外尺寸(非标料要靠自己去量和计算 1:三扇子的小扇上下方=(下滑+9÷4-1.8公分 2:三扇子的大扇子上下方=(下滑+9÷2 3:小扇子的玻璃高同上 4:大扇子的玻璃高同上,宽=上下方-7公分 80型铝合金的下料尺寸一:没有上梁的窗户= 1:边框高=窗高 2:上下滑=窗户宽-3公分(鲁和的-3.5公分 3:勾光启=边框-5.3公分 4:上下方=上下滑÷2-4.7公分(三扇子的大扇子宽=上下滑÷2-2公分,小扇子宽=上下滑÷4-4.7公分 5:玻璃高=勾光启-7.6公分 6:玻璃宽=上下方-0.5公分7;纱扇子高=边框-7.5公分 8:纱扇子宽=上下滑÷2 二:带上梁的窗户 1:边框=窗高 2:上中下=窗宽-3公分(鲁和的-3.5 3:勾光启=边框-上梁满外数-1.8公分 4:上下方=上中下÷2-4.7公分(三扇子同上 5:插板,中立=上梁满外-7.2公分 7:扣线横长=上中下-3.8公分 8:扣线竖长=中立插板数-0.2公分 9:纱扇子高里挂=边框-上梁满外-4公分纱扇子高外挂=边框-上梁满外-1.3公分

铝合金推拉窗安装方案(精编文档).doc

【最新整理,下载后即可编辑】 铝合金推拉窗安装施工工艺 一、铝合金推拉窗安装工艺 铝合金门窗的安装,一般是采用后塞口,在室内外墙体装饰结束、洞口抹好底灰后进行,这样能使铝合金表面免受污染,窗框不受损伤。但是,后塞口安装给土建施工带来一定的难度,要求土建施工预留窗洞口尺寸必须准确。铝合金推拉窗是先立框,后装扇。 二、铝合金推拉窗安装工艺流程 铝合金推拉窗的安装工艺流程是:弹线找规距一做防腐处理~窗框就位~找正暂固定~框与墙连接~塞周边缝隙~安装窗固定玻璃~安装窗扇~装五金配件~打胶与擦拭 三、铝合金推拉窗安装施工操作 1、弹线找规矩 (1)引铅直线: 在建筑物最顶层找出窗位置后,以其窗边线为准,用经纬仪将边线下引,并分别在各层窗口处做出标识。对个别窗边不直的应进行剔凿修整。 (2)弹水平线: 窗口水平位置,应以+50cm的水平线为准往上返,量出窗下皮标高,弹线找直。每一楼层和同一房间窗下皮的标高,应保持一致。 2、定进出位置 根据外墙大样图和窗台板的宽度,确定铝合金推拉窗的墙厚方向的进出益。若外墙厚度有偏差,原则上应以同一房间的窗台板外露宽度一致为准。 3、防腐处理 铝合金推拉窗框外四周应按照设计图纸要求做防腐处理。 4、窗框就位 铝合金推拉窗框上墙后,大致安放在洞口内的安装位置线上。 5、找正暂时固定

立框后,应调整、校正其垂直度、水平度、对角线及进深位置,符合要求后,暂时木楔固定。 6、框与墙连接 铝合金推拉窗框与墙连接,通过预先安装好在窗框上的连接件采用膨胀螺栓与墙连接(按照设计要求作好防雷连接),具体安装方法详见投标方案节点图。 7、塞周边缝隙 铝合金推拉窗框安装固定后,应检查其垂直度、水平度、对角线及进深位置是否在固定当中位移,如不符合要求,立即整改,确定无误后,才可进行周边塞缝。按照设计要求处理铝合金推拉窗框与墙体之间的缝隙。在填塞过程中,要防止碰撞铝合金推拉窗框,以免变形。 8,安装窗固定玻璃 安装玻璃先撕掉窗上的保护膜,清洁干净,再将玻璃就位。单块玻璃尺寸较小,可用双手操作就位;单块玻璃尺寸较大时,可用玻璃吸盘安装。安装玻璃前,应先在玻璃周边垫有3mm厚的弹性垫块,以缓冲启闭等力的冲击。垫块应设在玻璃边长的1/4处。玻璃不可与铝合金型材和螺钉直接接触,以防碎裂。再将压条扣上,然后按照设计要求填塞密封胶条和打胶。密封胶条(打胶)应平整、光滑、无松动、密实,以免产生渗水。 9、安装窗扇 (1)安装条件: 铝合金推拉窗扇的安装,应在土建工程施工基本完成的情况下进行,以保持铝合金推拉窗完好无损。 (2)安装推拉窗扇: 安装推拉窗扇前,首先撕掉保护胶带纸,检查扇上各密封毛条有无少装或脱落。如有脱落现象,可用玻璃胶等粘结。将窗扇的顶部插入窗框的上滑槽中,并使滑轮卡在下滑槽的轨道上,待安装好后,进行调试,确保推拉灵活、密实。 10,装五金配件 待内装饰装修结束后,即可安装五金配件(执手、锁扣等)。

铝合金推拉窗的设计与下料尺寸计算

联系电话: 铝合金推拉窗的设计与下料尺寸计算 一、铝合金推拉窗的设计要求 设计铝合金推拉窗时,应考虑推拉窗的安装和使用安全。当窗的高度方向搭接量太大时,则给安装带来困难;若搭接量太小时,又存在使用安全问题,窗扇容易从窗框中脱出。因此,应正确选择搭接量。 高度方向搭接量的确定:应根据上滑型材的槽深和下滑型材的道轨高度,以及窗扇滑轮的高度来选择搭接量。窗扇与上滑的搭接量一般为上滑槽深的1/2减去2~3mm,可选用10 mm。窗扇与下滑的搭接量是滑轮的槽深到窗扇下边的距离,一般为6~10 mm,可选用8 mm。 另外,也可以用推拉框高度方向的内口尺寸,加上上滑槽深,再减去4~6 mm,作为推拉扇的高度尺寸。 宽度方向的搭接量应根据边封型材、勾企型材以及光企型材确定。设计时,应使两个窗扇的勾企完全重合。 铝合金推拉窗分为两扇推拉窗、三扇三等分推拉窗、三扇四等分推拉窗、四扇推拉窗等。设计时,应使窗扇的宽度尺寸和高度尺寸在国家标准允许的范围内。 设计带有固定窗的推拉窗时,如果是上下分格,固定窗与推拉窗之间可以采用中上滑型材或中下滑型材;如果是左右分格,固定窗与推拉窗之间可以采用固定边封型材。如果是高层建筑,

联系电话: 还要考虑推拉窗的厚度系列是否满足抗风压强度要求。 设计纱扇时,高度方向的搭接量按纱轨槽深的二分之一选取。宽度方向的搭接量可按纱扇宽度不超过窗扇宽度选取,宽度尺寸不应超过窗扇宽度。 二、铝合金推拉窗的下料尺寸计算 铝合金推拉窗的下料尺寸主要是窗框和窗扇的下料尺寸计算。 窗框的下料尺寸包括:边封、上滑、下滑、中上滑、中下滑、固上横、中立柱(中梃)等。边封的下料尺寸等于窗高;上滑、下滑、中上滑、中下滑、固上横的下料尺寸等于窗宽减去两个边封的宽度再加上两个边封的槽深; 窗扇的下料尺寸包括:上方、下方、勾企、光企等。勾企、光企的下料尺寸等于窗框的内口尺寸,再加上两个搭接量(上下搭接量);上方、下方的下料尺寸等于窗扇的宽度减去勾企、光企的宽度,再加上勾企、光企的槽深; 计算窗扇的宽度尺寸时,有四种情况:一是两扇推拉窗的计算;二是三扇三等分推拉窗的计算、三是三扇四等分推拉窗的计算、四是四扇推拉窗的计算。计算时应分别对待。下面举例说明:例题1 计算双扇铝合金推拉窗TLC1515的下料尺寸 解:1、根据推拉窗的洞口尺寸1500*1500,确定预留洞口间隙,假设为10mm/每边,确定推拉窗的成品尺寸为1480*1480;

铝合金窗施工及验收规范

铝合金门窗工程设计、施工及验收规范 铝合金门窗工程设计、施工及验收规范玻璃镶嵌结构设计 一、玻璃镶嵌设计应符合下列规定: 1 玻璃镶嵌的支撑与固定,应使玻璃边缘不直接接触框架型材,并使玻璃重量分布均匀,防止框架变形,同时确保不同开启形式的门窗扇启闭性能良好。 2 承受玻璃重量的中横框型材垂直方向的挠度值应不大于3mm。 二、玻璃镶嵌构造设计应符合以下要求: 1 玻璃与框、扇型材槽口的镶嵌配合尺寸,应符合现行国家标准《铝合金门》和《铝合金窗》的玻璃装配要求。 2 玻璃承重垫块的材质、尺寸、安装位置,应符合现行行业标准《建筑玻璃应用技术规程》(JGJ 113)关于玻璃安装材料及其使用中对支承块的要求。 三、隐框、半隐框窗玻璃与结构胶粘结胶缝宽度、厚度的设计计算,应考虑风荷载效应、玻璃自重效应和温差效应,按照现行行业标准《玻璃幕墙工程技术规范》(JGJ 102)中结构硅酮密封胶的宽度、厚度计算方法进行。 四、防雷设计 4.9.1建筑外窗的防雷设计,应符合现行国家标准《建筑物防雷设计规范》(GB 50057)的规定。一、二、三类防雷建筑物,其建筑高度分别在30m、45m、60m及以上的外墙窗户,应采取防侧击和等电位保护措施,与建筑物防雷装置进行连接。4.9.2防雷构造设计应符合下列规定: 1 窗外框与洞口墙体连接固定用的连接件可作为防雷连接件使用,但要保证该连接件与窗框具有可靠的导电性连接。固定连接件与窗框采用卡槽连接时,则应另外采用专门的防雷连接件与窗框进行可靠的螺钉或铆钉机械联接。 2 窗外框与防雷连接件连接处,应先将其非导电的表面处理层除去,再与防雷连接件连接。 3 防雷连接导体可采用热浸镀锌处理的直径不小于8mm圆钢或同等截面积扁钢,导体应与建筑物防雷装置和窗框防雷连接件进行可靠的焊接连接。 4.10其它安全性设计 4.10.1开启门扇和固定门以及落地窗玻璃,必须符合现行行业标准《建筑玻璃应用技术规程》(JGJ 113)中的人体冲击安全规定。在人流出入较多,可能产生拥挤和儿童集中的公共场所的门和落地窗,必须采用钢化玻璃或夹层玻璃等安全玻璃。 4.10.2安装高度大于20m且其他地面人流较多的外墙窗户,应采用安全玻璃。 4.10.3推拉窗用于外墙时,必须有防止窗扇在负风压下向室外脱落的装置。 4.10.4高层建筑宜采用内开式窗或具有可靠防脱落限位装置的推拉式窗。 4.10.5有防盗要求的建筑外门窗,可采用夹层玻璃和可靠的门窗锁具,推拉门窗扇应有防止从室外侧拆卸的装置。 4.10.6为防止儿童或室内其他人员从窗户跌落室外,或者公共建筑管理需要,窗的开启扇应采用带钥匙的窗锁、执手等锁闭器具,或者采用铝合金花格窗、花格网、防护栏杆等防护措施。 4.10.7无室外阳台的外窗台距室内地面高度小于0.9m,必须采用安全玻璃并加设可靠的防护措施。窗台高度低于0.6m的凸窗,其计算高度应从窗台面开始计算。 4.11门窗立面建筑设计 4.11.1建筑外门窗立面尺寸,应根据天然采光设计要求的各类用房窗地面积比和

铝合金门窗施工方案

铝合金门窗施工方案 1.1工程介绍 工程名称:铝合金门窗制安工程 建设单位: 监理单位: 施工单位: 施工内容:高层住宅铝合金门窗工程制作、安装。 工期:开工时间以甲方项目部通知为准,以满足竣工验收为竣工时间。 2 施工准备 2.1 技术准备 施工图纸,依据施工技术交底和安全交底作好各方面的准备。 2.2 材料要求 2.2.1 铝合金门窗的规格、型号应符合设计要求,推拉窗系列使用顺金隆80系列铝材。玻璃为(5mm+9A+5mm)中空玻璃,五金配件(春光牌)配套齐全,并具有出厂合格证、材质检验报告书并加盖厂家印章。 2.2.2填缝材料、密封材料、连接板等应符合设计要求和有关标准的规定。 2.2.3 进场前应对铝合金门窗进行验收检查,不合格者不准进场。运到现场的铝合金门窗应分型号、规格堆放整齐,并存放于仓库内。搬运时轻拿轻放,严禁扔摔。 2.3 主要机具见主要机具一览表

序号名称数量规格说明 1 电钻5 牧田6410 2 电切割机 3 BX—200 3 水准仪1 4 电锤 5 SDQ—77 5 活扳手 2 6 钳子5 7 水平尺5 8 线坠 5 9 螺丝刀5 2.4 作业条件 2.4.1 主体结构经有关质量部门验收合格。工种之间已办好交接手续。 2.4.2 检查门窗洞口尺寸及标高是否符合设计要求。有预埋件的门窗口还应检查预埋件的数量、位置及埋设方法是否符合设计要求。 2.4.3 按图纸要求尺寸弹好门窗中线,并弹好室内+50cm水平线。 2.4.4 检查铝合金门窗,如有劈梭窜角和翘曲不平、偏差超标、表面损伤、变形及松动、外观色差较大者,应从新处理,验收合格后才能安装。 3 操作工艺 3.1 工艺流程 划线定位→铝合金门窗的安装就位→铝合金窗固定→门窗框与墙

门窗的下料计算

门窗的下料计算 门窗的下料计算,主要考虑门窗的原始尺寸和框、扇之间的搭接尺寸以及构件焊接时的消耗余量,然后根据框和扇之间的配合关系推算出所有构件的长度。 1、平开门窗的下料计算 在框与扇的搭接边一侧,框与扇重叠的部分的尺寸,称为搭接量,实德型材的搭接量≥8mm。 图1-3 以实德60系列型材为例,如图1-3所示,说明内平开窗(梃中分)主要构件的下料计算(搭接量为8mm,每端焊接余量为3mm)。 框下料宽度=平开窗制作宽度+3×2……2根; 框下料高度=平开窗制作高度+3×2……2根; 框梃下料高度=平开窗制作高度+(梃大面宽-框大面宽)×2+3×2……1根; 扇下料宽度=平开窗制作宽度/2-(框小面宽-搭接量)-(梃小面宽一半-搭接量)+3×2……4根; 扇下料高度=平开窗制作高度-(框小面宽-搭接量)×2+3×2……4根。 由于平开门窗的型材系列很多,如60、65、66、70等多种系列,而作为中梃的型材的截面尺寸各异,所以在具体下料计算时,根据具体型材截面尺寸和搭接量做相应调整。 2、推拉门窗的下料计算

图1-4 以80系列推拉窗为例,说明推拉窗的下料计算,如图1-4所示(搭接量为8mm,每端焊接余量为3mm)。80系列两等扇推拉窗各主要构件下料计算如下: 框下料宽度=推拉窗制作宽度+3×2……2根; 框下料高度=推拉窗制作高度+3×2……2根; 扇下料宽度=推拉窗制作宽度/2-(框型材高-搭接量)+(扇型材宽-护板厚)/2+3×2……4; 扇下料高度=推拉窗制作高度-(框型材高-搭接量)×2+3×2……4根。 80系列三等扇推拉窗各主要构件下料计算如下: 框下料宽度=推拉窗制作宽度+3×2……2根; 框下料高度=推拉窗制作高度+3×2……2根;

铝合金推拉窗安装方案

铝合金推拉窗安装方案内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)

铝合金推拉窗安装施工工艺 一、铝合金推拉窗安装工艺 铝合金门窗的安装,一般是采用后塞口,在室内外墙体装饰结束、洞口抹好底灰后进行,这样能使铝合金表面免受污染,窗框不受损伤。但是,后塞口安装给土建施工带来一定的难度,要求土建施工预留窗洞口尺寸必须准确。铝合金推拉窗是先立框,后装扇。 二、铝合金推拉窗安装工艺流程 铝合金推拉窗的安装工艺流程是:弹线找规距一做防腐处理~窗框就位~找正暂固定~框与墙连接~塞周边缝隙~安装窗固定玻璃~安装窗扇~装五金配件~打胶与擦拭 三、铝合金推拉窗安装施工操作 1、弹线找规矩 (1)引铅直线: 在建筑物最顶层找出窗位置后,以其窗边线为准,用经纬仪将边线下引,并分别在各层窗口处做出标识。对个别窗边不直的应进行剔凿修整。 (2)弹水平线: 窗口水平位置,应以+50cm的水平线为准往上返,量出窗下皮标高,弹线找直。每一楼层和同一房间窗下皮的标高,应保持一致。 2、定进出位置 根据外墙大样图和窗台板的宽度,确定铝合金推拉窗的墙厚方向的进出益。若外墙厚度有偏差,原则上应以同一房间的窗台板外露宽度一致为准。

铝合金推拉窗框外四周应按照设计图纸要求做防腐处理。 4、窗框就位 铝合金推拉窗框上墙后,大致安放在洞口内的安装位置线上。 5、找正暂时固定 立框后,应调整、校正其垂直度、水平度、对角线及进深位置,符合要求后,暂时木楔固定。 6、框与墙连接 铝合金推拉窗框与墙连接,通过预先安装好在窗框上的连接件采用膨胀螺栓与墙连接(按照设计要求作好防雷连接),具体安装方法详见投标方案节点图。 7、塞周边缝隙 铝合金推拉窗框安装固定后,应检查其垂直度、水平度、对角线及进深位置是否在固定当中位移,如不符合要求,立即整改,确定无误后,才可进行周边塞缝。按照设计要求处理铝合金推拉窗框与墙体之间的缝隙。在填塞过程中,要防止碰撞铝合金推拉窗框,以免变形。 8,安装窗固定玻璃 安装玻璃先撕掉窗上的保护膜,清洁干净,再将玻璃就位。单块玻璃尺寸较小,可用双手操作就位;单块玻璃尺寸较大时,可用玻璃吸盘安装。安装玻璃前,应先在玻璃周边垫有3mm厚的弹性垫块,以缓冲启闭等力的冲击。垫块应设在玻璃边长的1/4处。玻璃不可与铝合金型材和螺钉直接接触,以防碎裂。再将压条扣上,然后按照设计要求填塞密封胶条和打胶。密封胶条(打胶)应平整、光滑、无松动、密实,以免产生渗水。

铝合金窗安装施工工艺

铝合金窗安装施工工艺 1 总则 1.1 适用范围 本分项适用于铝合金门窗的安装工艺。 2 施工准备 2.1 技术准备 施工图纸,依据施工技术交底和安全交底作好各方面的准备。 2.2 材料要求 2.2.1 铝合金门窗的规格、型号应符合设计要求,五金配件配套齐全,并具有出厂合格证、材质检验报告书并加盖厂家印章。 2.2.2 防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接板等应符合设计要求和有关标准的规定。 2.2.3 进场前应对铝合金门窗进行验收检查,不合格者不准进场。运到现场的铝合金门窗应分型号、规格堆放整齐,并存放于仓库内。搬运时轻拿轻放,严禁扔摔。 目前使用较广泛的铝合金门窗型材有:(1)46系列地弹门型材;(2)90系列推拉窗及同系列中空玻璃推拉窗型材;(3)73系列推拉窗型材; (4)70系列推拉窗;(5)55系列推拉窗;(6)50系列推拉窗和同系列平开窗及38系列平开窗型材。 2.3 主要机具见主要机具一览表

序号名称数量规格说明 1 电钻 2 牧田6410 2 电焊机1 BX—200 3 水准仪1 4 电锤2 SDQ—77 5 活扳手2 6 钳子2 7 水平尺1 8 线坠2 9 螺丝刀5 2.4 作业条件 2.4.1 主体结构经有关质量部门验收合格。工种之间已办好交接手续。 2.4.2 检查门窗洞口尺寸及标高是否符合设计要求。有预埋件的门窗口还应检查预埋件的数量、位置及埋设方法是否符合设计要求。 2.4.3 按图纸要求尺寸弹好门窗中线,并弹好室内+50cm水平线。2.4.4 检查铝合金门窗,如有劈梭窜角和翘曲不平、偏差超标、表面损伤、变形及松动、外观色差较大者,应与有关人员协商解决,经处理,验收合格后才能安装。 3 操作工艺 3.1 工艺流程

门窗工程量的计算规则

门窗工程量的计算规则 门窗及木结构工程章前说明 一、本章包括木门窗、金属门窗、塑料门窗、木结构等内容。 二、本章是按机械和手工操作综合编制的。不论实际采用何种操作方法,均按本定额执行。 三、木材木种均以一、二类木种为准,如采用三、四类木种时,分别乘以下列系数:木门窗制作,按相应项目人工和机械乘以系数1.3;木门窗安装,按相应项目人工和机械乘以系数1.35。 四、木材木种分类如下: 一类:红松、水桐木、樟子松 二类:白松(方杉、冷杉)、杉木、杨木、柳木、椴木 三类:青松、黄花松、秋子木、马尾松、东北榆木、柏木、苦木、梓木、黄菠萝、椿木、楠木、柚木、樟木 四类:枥木(柞木)、檀木、色木、槐木、荔木、麻栗木、桦木、荷木、水曲柳、华北榆木 五、定额中木材以自然干燥条件下的含水率编制的,需人工干燥时,另行计算。 六、定额木结构中的木材消耗量均包括后备长度及刨光损耗,使用时不再调整。 七、定额木门框、扇制作、安装项目中的木材消耗量,均按山东省建筑标准设计《木门》(L92J601)所示木料断面计算,使用时不再调整。木窗木材用量已综合考虑,使用时不再调整。 八、定额中木门扇制作、安装项目中均不包括纱扇、纱亮内容,纱扇、纱亮按相应定额项目另行计算。 九、定额木门窗框、扇制作项目中包括刷一遍底油。如框扇不刷底油者,扣除相应项目内清油和油漆溶剂油用量。 十、成品门扇安装子目工作内容未包括刷油漆,油漆按相应章节规定计算。 十一、木门窗不论现场或附属加工厂制作,均执行本定额。现场以外至安装地点的水平运输另行计算。十二、玻璃厚度、颜色设计与定额不同时可以换算。 十三、成品门窗安装项目中,门窗附件按包含在成品门窗单价内考虑;铝合金门窗制作、安装项目中未含五金配件,五金配件按本章门窗配件选用。 十四、铝合金门窗制作型材按国标92SJ编制,其中地弹门采用100系列;平开门、平开窗采用70系列;推拉窗、固定窗采用90系列。如实际采用的型材断面及厚度与定额不同时,可按设计图示尺寸乘以线密度加5%损耗调整。 十五、定额门窗配件是按标准图用量计算的,配件的安装用工已包括在各相应子目内,不再另行计算。设计门窗配件与定额不同时可以换算。 门窗及木结构工程计算规则 一、各类门窗制作、安装工程量,除注明者外,均按图示门窗洞口面积计算。 二、木门扇设计有纱扇者,纱扇按扇外围面积计算,套用相应定额。 三、普通窗上部带有半圆窗者,工程量按半圆窗和普通窗分别计算(半圆窗的工程量以普通窗和半圆窗之间的横框上面的裁口线为分界线)。 四、门连窗按门窗洞口面积之和计算。 五、普通木窗设计有纱扇时,纱扇按扇外围面积计算,套用纱窗扇定额。 六、门窗框包镀锌铁皮、钉橡皮条、钉毛毡,按图示门窗洞口尺寸以延长米计算;门窗扇包镀锌铁皮,按图示门窗洞口面积计算;门扇包铝合金、铜踢脚板,按图示设计面积计算。 七、密闭钢门、厂库房钢大门、钢折叠门、射线防护门、钢制防火门、变压器室门、钢防盗门等安装项目均按扇外围面积计算。 八、铝合金门窗制作、安装(包括成品安装)设计有纱扇时,纱扇按扇外围面积计算,套用相应定额。

铝合金推拉窗制作与安装实施计划及方案

铝合金推拉窗制作与安装 实施计划及方案 Prepared on 22 November 2020

铝合金推拉窗制作与安装实施计划及方案

1、供货方案 针对本次项目,我公司认为必须有良好的组织结构保障才能确保本项目的顺利实施。我公司组建适于本项工程管理的组织和领导机构。本项目组织机构如下图: 1.具体供货、安装、调试实施步骤 为了使项目能够按照计划、有条不紊地进行,我公司将整个实施过程分为实施前期、实施中期、实施后期三个阶段,每个阶段根据具体任务分为多个环节。项目实施环节统计如下:

2.项目供货 我公司与项目单位签订合同后,将立即完成备货的工作。在供货期间,我公司将密切跟踪货物生产、运输情况。我们将以到货情况跟踪表的形式,每周向项目单位通报一次到货情况。 到货情况跟踪表格式如下: 在供货阶段,我们遵循以下原则: 1)在所有产品的运输过程中,我们将严格按标准保护措施进行包装,包装符合远距离运输、防潮、防震、防锈和防野蛮装卸等要求,能确保货物安全无损地运抵目的地。 2)我公司负责国内运输和支付运费、保险费,确保按照合同规定的交货期交货。 3)货物收据签收日期视为实际交货日期。 4)项目现场以合同条款资料表中规定为准。 3.制定详细实施方案 由技术支持小组、安装实施小组和项目单位技术人员共同对实施方案的技术细节进行分析、探讨和引证,并确认配置方案。 完成实施方案的设计和编写工作后,我公司将对各实施小组等人员进行内部培训,务求参加项目的有关人员都能了解、熟悉系统的整体结构、方案设计的详细内容、实施的具体任务、各类技术细节和产品调试方法,以保证工程的质量。 技术支持小组、安装实施小组同时制订一份具体的《项目实施计划》,计划应包含各项安装内容及要求、安装责任人、进度控制。安装实施小组根据安装计划要求准备安

门窗选型及技术经济指标对照表

门窗选型及技术经济指标对照表 夏攀峰彭璐 门窗分类方式较多:根据开启方式,窗可分为固定窗、平开窗、横转旋窗、立转旋窗和推拉窗等;根据门窗框料,可分为铝合金门窗、钢门窗、塑料门窗、和木窗等;根据窗在建筑物上的位置,窗可分为侧窗和天窗……本文以门窗框料为分类标准,探讨不同门窗的性能差异及门窗选型中应该注意的问题。 ㈠钢门窗 1、分类及应用 钢门窗框料可选用镀锌彩钢板、普通碳素钢、不锈钢、高档断热型材等。 彩板门窗适用于各类建筑。 普通碳素钢门窗适用于强度要求高、空气湿度小的各种住宅、工业及公共建筑。 不锈钢门窗主要用于装饰要求高或防腐蚀要求高的部位的场所。 高档断热钢门窗适用于商业建筑、大型公共建筑;大断面断热钢门窗可作超大型玻璃窗、玻璃门及防火隔断。 2、主要技术性能 钢门窗等级及主要技术性能见下表 3 选用要点

3.1 不同材料分的基本特点见下表 2.32系列实腹钢窗,25系列、35系列空腹钢窗不得用于民用建筑。 3.非硅化密封条,禁止用于房屋建筑推拉门窗。 4.非滚动轴承滑轮,不得用于房屋建筑的推拉门窗(纱窗除外)。3.2形式及材料的选择见下表

4 钢门窗参考价格 4.1 彩板门窗 单玻平开门:约480元/㎡ 单玻推拉门:约400元/㎡ 中空玻璃平开窗:约420元/㎡ 中空玻璃推拉窗:约380元/㎡ 4.2 普通碳素钢门窗 中空玻璃平开钢门:约400元/㎡ 单玻小断面平开密闭钢窗:约160元/㎡ 中空玻璃大断面平开密闭钢窗:约300元/㎡ 4.3 不锈钢门窗 中空玻璃平开门:约800元/㎡ 中空玻璃推拉窗:约400元/㎡ 中空玻璃平开窗:约500元/㎡ 4.4 高档断热钢门窗 中空玻璃平开门:约3000元/㎡ 中空玻璃平开(或平开下悬)窗:约2000~2500元/㎡ ㈡铝合金门窗 1 定义 采用铝合金挤压型材为框、梃、扇料制作的门窗称为铝合金门窗,简称铝门窗。包括以铝合金作受力杆件(承受并传递自重和荷载的杆件)基材的和木材、塑料复合的门窗,简称铝木复合门窗、铝塑复合门窗。 2 主要技术性能

铝合金推拉窗安装具体方案

铝合金推拉窗安装施工工艺 一、铝合金推拉窗安装工艺 铝合金门窗的安装,一般是采用后塞口,在室内外墙体装饰结束、洞口抹好底灰后进行,这样能使铝合金表面免受污染,窗框不受损伤。但是,后塞口安装给土建施工带来一定的难度,要求土建施工预留窗洞口尺寸必须准确。铝合金推拉窗是先立框,后装扇。 二、铝合金推拉窗安装工艺流程 铝合金推拉窗的安装工艺流程是:弹线找规距一做防腐处理~窗框就位~找正暂固定~框与墙连接~塞周边缝隙~安装窗固定玻璃~安装窗扇~装五金配件~打胶与擦拭 三、铝合金推拉窗安装施工操作 1、弹线找规矩 (1)引铅直线: 在建筑物最顶层找出窗位置后,以其窗边线为准,用经纬仪将边线下引,并分别在各层窗口处做出标识。对个别窗边不直的应进行剔凿修整。 (2)弹水平线: 窗口水平位置,应以+50cm的水平线为准往上返,量出窗下皮标高,弹线找直。每一楼层和同一房间窗下皮的标高,应保持一致。 2、定进出位置 根据外墙大样图和窗台板的宽度,确定铝合金推拉窗的墙厚方向的进出益。若外墙厚度有偏差,原则上应以同一房间的窗台板外露宽度一致为准。 3、防腐处理 铝合金推拉窗框外四周应按照设计图纸要求做防腐处理。 4、窗框就位 铝合金推拉窗框上墙后,大致安放在洞口内的安装位置线上。 5、找正暂时固定 立框后,应调整、校正其垂直度、水平度、对角线及进深位置,符合要求后,暂时木楔固定。 6、框与墙连接 铝合金推拉窗框与墙连接,通过预先安装好在窗框上的连接件采用膨胀螺栓与墙连接(按照设计要求作好防雷连接),具体安装方法详见投标方案节点图。 7、塞周边缝隙 铝合金推拉窗框安装固定后,应检查其垂直度、水平度、对角线及进深位置是否在固定当中位移,如不符合要求,立即整改,确定无误后,才可进行周边塞缝。按照设计要求处理铝合金推拉窗框与墙体之间的缝隙。在填塞过程中,要防止碰撞铝合金推拉窗框,以免变形。 8,安装窗固定玻璃 安装玻璃先撕掉窗上的保护膜,清洁干净,再将玻璃就位。单块玻璃尺寸较小,可用双手操作就位;单块玻璃尺寸较大时,可用玻璃吸盘安装。安装玻璃前,应先在玻璃周边垫有3mm厚的弹性垫块,以缓冲启闭等力的冲击。垫块应设在玻璃边长的1/4处。玻璃不可与铝合金型材和螺钉直接接触,以防碎裂。再将压条

铝合金窗安装施工工艺

铝合金窗安装施工工艺 1总则 1.1适用范围 本分项适用于铝合金门窗的安装工艺。 2 施工准备?2.1 技术准备?施工图纸,依据施工技术交底和安全交底作好各方面的准备。 2.2 材料要求 2.2.1 铝合金门窗的规格、型号应符合设计要求,五金配件配套齐全,并具有出厂合格证、材质检验报告书并加盖厂家印章。 2.2.2 防腐材料、填缝材料、密封材料、防锈漆、水泥、砂、连接板等应符合设计要求和有关标准的规定。?2.2.3 进场前应对铝合金门窗进行验收检查,不合格者不准进场。运到现场的铝合金门窗应分型号、规格堆放整齐,并存放于仓库内。搬运时轻拿轻放,严禁扔摔。 目前使用较广泛的铝合金门窗型材有:(1)46系列地弹门型材;(2)90系列推拉窗及同系列中空玻璃推拉窗型材;(3)73系列推拉窗型材;(4)70系列推拉窗;(5)55系列推拉窗;(6)50系列推拉窗 2.3主要机具见主要机具一和同系列平开窗及38系列平开窗型材。? 览表 ??序号名称数量规格说明?1电钻2牧田6410?2电焊机 1 BX—200 ?3水准仪1 4电锤2SDQ—77?5活扳手2?6钳子2

7水平尺 1 ?8线坠2 ?9螺丝刀5 2.4 作业条件 2.4.1主体结构经有关质量部门验收合格。工种之间已办好交接手续。?2.4.2 检查门窗洞口尺寸及标高是否符合设计要求。有预埋件的门窗口还应检查预埋件的数量、位置及埋设方法是否符合设计要 2.4.3按图纸要求尺寸弹好门窗中线,并弹好室内+50cm水平求。? 线。 2.4.4检查铝合金门窗,如有劈梭窜角和翘曲不平、偏差超标、表面损伤、变形及松动、外观色差较大者,应与有关人员协商解决,经处理,验收合格后才能安装。 3操作工艺 3.1 工艺流程?划线定位→铝合金门窗披水安装→防腐处理→铝合金门窗的安装就位→铝合金窗固定→门窗框与墙体间隙的处理→门窗 3.2操作工艺?3.2.1划线定扇及门窗玻璃的安装→安装五金配件。? 位 (1)根据设计图纸中门窗的安装位置、尺寸和标高,依据门窗中线向两边量出门窗边线。若为多层或高层建筑时,以顶层门窗边线为准,用线坠或经纬仪将门窗边线下引,并在各层门窗口处划线标记,对个别不直的口边应剔凿处理。?(2)门窗的水平位置应以楼层室内+50cm的水平线为准向上****量出窗下皮标高,弹线找直。每一层必须保持窗

窗型计算公式

一、平开窗 1.框料、固定压线 1.1上固定框=W 1.2下固定框=W 1.3左右固定框=H 1.4固定上横压线=W-框小面*2 1.5固定下横压线=W-框小面*2 1.6固定竖压线=H-框小面*2 1.7上固定框=W-框小面*2+搭接伸入量*2 1.8下固定框=W-框小面*2+搭接伸入量*2 1.9左右固定框=H 1.10固定上横压线=W-框小面*2 1.11固定下横压线=W-框小面*2 1.12固定竖压线=H-框小面*2-固定压线面宽*2

1.13上平开框=W-框小面*2 1.14下平开框=W-框小面*2 1.15左右平开框=H 2.真中梃料 2.1横中梃=W1-框小面+框搭接伸入量-梃小面/2+梃固定侧搭接伸入量2.2竖中梃=H-框小面*2-框搭接伸入量*2

3.扇料、扇压线、假中梃 3.1外平开扇上横料=W-框小面*2+玻璃扇与框梃搭接量*2 3.2外平开扇下横料=W-框小面*2+玻璃扇与框梃搭接量*2 3.3外开扇竖料=H-框小面*2+玻璃扇与框梃搭接量*2 3.4扇上横压线=玻璃扇上横料-玻璃扇小面*2 3.5扇下横压线=玻璃扇下横料-玻璃扇小面*2 3.6扇竖压线=玻璃扇竖料-玻璃扇小面*2 3.7平开纱扇横料=玻璃扇横料-纱扇净空尺与玻璃扇净空尺差值(玻璃净空尺-纱扇净空 尺)+纱扇与框梃搭接量*2 3.8平开纱扇竖料=玻璃扇竖料-纱扇净空尺与玻璃扇净空尺差值(玻璃净空尺-纱扇净尺)+ 纱扇与框梃搭接量*2 3.9纱扇横压线=纱扇横料-纱扇小面*2 3.10纱扇竖压线=纱扇竖料-啥扇小面*2 3.11内平开扇上横料=W-框小面*2+玻璃扇与框梃搭接量*2 3.12内平开扇下横料=W-框小面*2+玻璃扇与框梃搭接量*2 3.13内开扇竖料=H-框小面*2+玻璃扇与框梃搭接量*2

(完整版)铝合金推拉窗施工方案

铝合金推拉窗施工方案 1 范围 本施工方案适用于工业与民用建筑的铝合金推拉窗安装。 2 施工准备 2.1 材料及主要机具: 2.1.1 铝合金推拉窗:规格、型号应符合设计要求,且应有出厂合格证。 2.1.2 铝合金推拉窗所用的五金配件应与门窗型号相匹配。所用的零附件及固定件最好采用不锈钢件,若用其它材质,必须进行防腐处理。 2.1.3 防腐材料及保温材料均应符合图纸要求,且应有产品的出厂合格证。 2.1.4 325号以上水泥;中砂按要求备齐。 2.1.5 与结构固定的连接铁脚、连接铁板,应按图纸要求的规格备好。并做好防腐处理。 2.1.6 焊条的规格、型号应与所熄的焊件相符,且应有出厂合格证。 2.1.7 嵌缝材料、密封膏的品种、型号应符合设计要求。 2.1.8 防锈漆、铁纱(或铝纱)、压纱条等均应符合设计要求,且有产品的出厂合格证。 2.1.9 密封条的规格、型号应符合设计要求,胶粘剂应与密封

条的材质相匹配,且具有产品的出厂合格证。 2.1.10 主要机具:铝合金切割机、手电钻、圆挫刀、半圆挫刀、十字螺丝刀、划针、铁脚、圆规、钢尺、钢直尺、钢板尺、钻子、锤子、铁锹、抹子、水桶、水刷子、电焊机、焊把线、面罩、焊条等。 2.2 作业条件: 2.2.1 结构质量经验收后达到合格标准,工种之间办理了交接手续。 2.2.2 按图示尺寸弹好窗中线,并弹好+50cm水平线,校正窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前剔凿处理。 2.2.3 检查铝合金推拉窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内的杂物清理干净。 2.2.4铝合金推拉窗的拆包检查,将窗框周围的包扎布拆去,按图纸要求核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时,应找有关人员协商解决,经修整鉴定合格后才可安装。 2.2.5 认真检查铝合金推拉窗的保护膜的完整,如有破损的,应补粘后再安装。 3 操作工艺 3.1 工艺流程 → →

相关文档
最新文档
