钢筋混凝土检查井施工方案83163
钢筋混凝土检查井施工方案

2.材料准备
-钢筋、混凝土、模板等主要材料应符合国家相关标准和设计要求。
-材料供应计划应确保施工进度不受影响。
3.施工机具准备
-准备混凝土搅拌站、泵车、振动棒等施工设备。
-确保设备性能良好,满足连续施工需求。
4.人员组织
-成立项目经理部,明确各部门职责。
(3)提前与供应商联系,确保材料供应及时、充足。
3.施工机具准备
(1)准备混凝土搅拌机、振动棒、泵车等施工机具。
(2)确保机具性能良好,满足施工要求。
(3)配备必要的测量仪器,如水准仪、经纬仪等。
4.人员组织
(1)成立项目管理部,负责施工过程中的组织、协调、监督等工作。
(2)配备足够的施工人员,确保施工进度。
-定期对施工质量进行检查,发现问题及时整改。
3.验收
-工程完成后,组织相关单位进行验收,确保工程质量。
六、安全文明施工
1.安全措施
-建立健全安全生产责任制,严格执行安全生产规定。
-施工现场设置安全警示标志,确保施工人员安全。
2.文明施工
-加强现场环境管理,保持卫生清洁。
-合理安排施工时间,减少对周边居民的影响。
(1)组织施工人员进行技术培训,掌握相关规范、标准及施工工艺。
(2)编制施工图纸,明确检查井的位置、规格、数量及结构形式。
(3)制定施工方案,明确施工流程、施工方法、质量控制措施等。
2.材料准备
(1)选用符合国家标准的钢筋混凝土材料,确保原材料质量。
(2)准备施工所需的钢筋、混凝土、模板、脚手架等材料。
本施工方案旨在为钢筋混凝土检查井的施工提供详细指导,确保施工过程的质量和安全。在实际操作中,应根据现场实际情况灵活调整,确保工程顺利进行。
钢筋混凝土检查井施工方案(标准版)

钢筋混凝土检查井施工方案(标准版)1. 引言此文档旨在提供钢筋混凝土检查井的施工方案。
本方案旨在确保施工过程中的安全性、质量和有效性,以满足工程要求。
2. 施工准备在施工开始之前,需要进行以下准备工作:- 确定井的位置和尺寸,包括深度和直径。
- 清理施工区域以确保没有障碍物。
- 准备施工所需的材料和设备,包括钢筋、混凝土、模板和工具。
3. 施工步骤3.1. 布置模板- 根据实际井的直径和深度,设计模板的尺寸和形状。
- 使用适当的工具和设备将模板按照设计要求进行布置。
3.2. 安装钢筋- 根据结构设计要求,在模板内安装适当数量和规格的钢筋。
- 确保钢筋的位置和间距符合设计要求。
- 将钢筋固定好,以确保其在混凝土浇注过程中不移动。
3.3. 浇注混凝土- 在钢筋布置完成后,将混凝土倒入模板内。
- 确保混凝土的浇注过程均匀、稳定,并尽量避免出现空隙或气泡。
- 使用振动器去除混凝土内的空气,以提高混凝土的密实性。
3.4. 养护- 在混凝土浇注完成后,进行适当的养护工作,包括覆盖保护和湿润养护。
- 确保养护的时间达到设计要求,以保证混凝土的强度和耐久性。
4. 施工安全在整个施工过程中,务必遵守以下安全措施:- 确保工作人员使用适当的个人防护装备,包括安全帽、安全鞋和手套。
- 在施工现场设置明显的警示标志,以提醒他人注意施工作业。
- 使用合适的工具和设备,并根据操作规程进行操作。
- 定期检查施工设备和工具的安全状况,并进行维护或更换。
5. 质量控制为确保施工质量达到要求,应采取以下措施:- 在施工过程中进行现场检查,并记录关键环节的施工情况。
- 对钢筋和混凝土进行质量检测,确保其符合规定的标准和要求。
- 定期组织施工方与质检人员进行沟通和交流,及时解决存在的问题。
6. 总结本文档提供了钢筋混凝土检查井的施工方案,包括施工准备、施工步骤、施工安全和质量控制等内容。
通过遵循本方案,可以有效地保证钢筋混凝土检查井的施工质量和安全性,以满足工程要求。

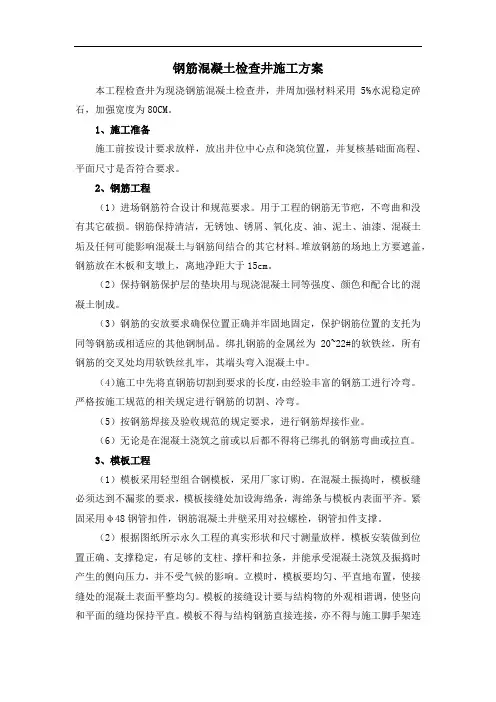

钢筋混凝土检查井施工方案

钢筋混凝土检查井施工方案本工程检查井为现浇钢筋混凝土检查井,井周加强材料采用5%水泥稳定碎石,加强宽度为80CM。
1、施工准备施工前按设计要求放样,放出井位中心点和浇筑位置,并复核基础面高程、平面尺寸是否符合要求。
2、钢筋工程(1)进场钢筋符合设计和规范要求。
用于工程的钢筋无节疤,不弯曲和没有其它破损。
钢筋保持清洁,无锈蚀、锈屑、氧化皮、油、泥土、油漆、混凝土垢及任何可能影响混凝土与钢筋间结合的其它材料。
堆放钢筋的场地上方要遮盖,钢筋放在木板和支墩上,离地净距大于15cm。
(2)保持钢筋保护层的垫块用与现浇混凝土同等强度、颜色和配合比的混凝土制成。
(3)钢筋的安放要求确保位置正确并牢固地固定,保护钢筋位置的支托为同等钢筋或相适应的其他钢制品。
绑扎钢筋的金属丝为20~22#的软铁丝,所有钢筋的交叉处均用软铁丝扎牢,其端头弯入混凝土中。
(4)施工中先将直钢筋切割到要求的长度,由经验丰富的钢筋工进行冷弯。
严格按施工规范的相关规定进行钢筋的切割、冷弯。
(5)按钢筋焊接及验收规范的规定要求,进行钢筋焊接作业。
(6)无论是在混凝土浇筑之前或以后都不得将已绑扎的钢筋弯曲或拉直。
3、模板工程(1)模板采用轻型组合钢模板,采用厂家订购。
在混凝土振捣时,模板缝必须达到不漏浆的要求,模板接缝处加设海绵条,海绵条与模板内表面平齐。
紧固采用φ48钢管扣件,钢筋混凝土井壁采用对拉螺栓,钢管扣件支撑。
(2)根据图纸所示永久工程的真实形状和尺寸测量放样。
模板安装做到位置正确、支撑稳定,有足够的支柱、撑杆和拉条,并能承受混凝土浇筑及振捣时产生的侧向压力,并不受气候的影响。
立模时,模板要均匀、平直地布置,使接缝处的混凝土表面平整均匀。
模板的接缝设计要与结构物的外观相谐调,使竖向和平面的缝均保持平直。
模板不得与结构钢筋直接连接,亦不得与施工脚手架连接,以免引起模板的变形、错位。
(3)模板内表面涂刷脱模剂,以防止与混凝土的粘结和便于拆模。
钢筋混凝土检查井施工方案

钢筋混凝土检查井施工方案施工方案:一、施工准备工作:1.按照设计要求组织编制施工图纸和工程量清单;2.清理施工现场,确保施工区域的平整和无杂物;3.确保施工所需材料和设备的供应,包括钢筋、混凝土、模板、脚手架、水泥、砂石等;4.制定施工计划,合理安排施工队伍和施工顺序;5.确定负责施工现场安全管理的人员,制定安全操作规程。
二、模板安装:1.根据设计图纸确定检查井的尺寸和形状,制作合适的模板;2.在施工现场搭建脚手架,确保模板的稳固和平整;3.根据设计要求将模板安装到指定位置,并进行调整,确保模板的平整度和垂直度;4.检查模板的连接部位是否牢固,做好密封工作,避免混凝土渗漏。
三、钢筋装配:1.根据设计要求,将预制好的钢筋进行检查和清理,确保钢筋质量;2.按照设计图纸的要求将钢筋进行装配,在模板内部搭建好钢筋骨架;3.确保钢筋之间的间距和连接处的长度和数量符合设计要求;4.在钢筋骨架上增加搭扣和支撑,确保钢筋的稳固和垂直度。
四、混凝土浇筑:1.在模板的四周设置好静态注射孔,用于混凝土的浇筑;2.按照设计要求制备混凝土,确保混凝土的质量达到要求;3.通过泵送机将混凝土泵送到模板内部,从最低部位开始浇筑,逐渐向上;4.在浇筑过程中,用振捣器进行振捣,确保混凝土的密实度;5.根据浇筑进度进行混凝土的均匀浇筑和养护,避免浇筑缝和空鼓。
五、模板拆除和修整:1.等待混凝土凝固和强度达到设计要求后,拆除模板;2.拆除模板时,避免对混凝土的损坏;3.拆除模板后,修整检查井的表面,确保表面光滑和平整。
六、验收和记录:1.对施工过程进行验收,核对施工质量和工程量;2.记录施工过程中的关键环节和问题处理情况;3.形成施工记录和相关图纸,供后期维护和改造参考。
以上为钢筋混凝土检查井施工方案,施工人员需严格按照方案进行操作,确保施工质量和安全。
在施工过程中,如遇特殊情况和有关问题需要及时与相关部门和设计人员沟通,做好记录和整改措施。
钢筋混凝土检查井施工方案(完整版)

青霞路工程一标段检查井施工方案编制人:审编人:批准人:江阴市市政建设工程有限公司2015年4月第一章钢筋混凝土工程施工本工程检查井均采用标准图钢筋混凝土井室,砼材料采用C25,钢筋混凝土盖板,流槽为砖砌。
1、施工前按设计要求放样,放出井位中心点和浇筑位置,并复核基础面高程、平面尺寸是否符合要求。
2、钢筋工程(1)进场钢筋符合设计和规范要求。
用于工程的钢筋无节疤,不弯曲和没有其它破损。
钢筋保持清洁,无锈蚀、锈屑、氧化皮、油、泥土、油漆、混凝土垢及任何可能影响混凝土与钢筋间结合的其它材料。
堆放钢筋的场地上方要遮盖,钢筋放在木板和支墩上,离地净距大于15cm。
(2)保持钢筋保护层的垫块用与现浇混凝土同等强度、颜色和配合比的混凝土制成。
(3)钢筋的安放要求确保位置正确并牢固地固定,保护钢筋位置的支托为同等钢筋或相适应的其他钢制品。
绑扎钢筋的金属丝为20~22#的软铁丝,所有钢筋的交叉处均用软铁丝扎牢,其端头弯入混凝土中。
(4)施工中先将直钢筋切割到要求的长度,由经验丰富的钢筋工进行冷弯。
严格按施工规范的相关规定进行钢筋的切割、冷弯。
(5)按钢筋焊接及验收规范的规定要求,进行钢筋焊接作业。
(6)无论是在混凝土浇筑之前或以后都不得将已绑扎的钢筋弯曲或拉直。
加工钢筋的允许误差见下表。
3、模板工程(1)模板采用轻型组合木模板和钢模板,在混凝土振捣时,模板缝必须达到不漏浆的要求。
(2)根据图纸所示永久工程的真实形状和尺寸测量放样。
模板安装做到位置正确、支撑稳定,有足够的支柱、撑杆和拉条,并能承受混凝土浇筑及振捣时产生的侧向压力,并不受气候的影响。
立模时,模板要均匀、平直地布置,使接缝处的混凝土表面平整均匀。
模板的接缝设计要与结构物的外观相谐调,使竖向和平面的缝均保持平直。
模板不得与结构钢筋直接连接,亦不得与施工脚手架连接,以免引起模板的变形、错位。
(3)模板内表面涂刷脱模剂,以防止与混凝土的粘结和便于拆模。
在进行涂覆操作时,不得污染邻近的混凝土结构或钢筋结构。
钢筋混凝土检查井施工方案

钢筋混凝土检查井施工方案一、土方开挖土方开挖为机械挖土,先开挖已覆的土方,用C20商品混凝土基础找平,再进行检查井施工。
二、钢筋的制作与安装(1)、钢筋绑扎、安装、焊接质量要求,严格按设计要求施工,并保证做到不低于国家及地方规定、施工及验收规范要求。
(2)、钢筋在施工过程中,派专人对钢筋的规格、品种、间距、尺寸、根数、搭接与长度进行检查,自检合格后报监理验收。
(3)、在混凝土浇筑过程中,应派专人“看筋”,如发现松动、移位、保护层不符合要求的现象,均应及时修整。
(4)、为防止混凝土浇筑过程钢筋产生位移、定岗、定部位的现象,应派人检查,重点检查底板上、下皮钢筋的支撑和下皮钢筋的垫块。
三、模板安装1、模板安装工艺要求(1)、支模前事先制定实施方案,保证模板的位置正确,找出施工中的轴线、标高、几何尺寸时必须测量正确、标注清楚、引用方便,标准线和记号必须显示在稳固不变的物体上。
(2)、放样弹线时,除按施工图线弹击划出工程结构轴线外还应弹击划出模板安装线。
(3)、检查井采用钢模板支模,钢管、连接片加固,使井体整体牢固,采用满堂钢管脚手架支撑模板,使模板拉结牢固,有足够的强度、刚度及稳定性。
(4)、支模结束,经验收合格后应及时浇筑混凝土,防止木模板长期曝晒、雨淋,发生变形。
(5)、在施工过程中或交接班时,应查明情况,以免因情况不清而随意改动已完成或未完成的模板成品,应注意结构部位模板搭接顺序,避免施工过程中相互影响,模板及支撑系统固定后不宜扰动。
2、模板拆除安全保证措施(1)、拆除的模板必须随拆除随清理,以免钉子扎脚,阻碍通行,发生事故。
(2)、基坑内拆模,要注意基坑边坡的稳定,特别是拆除模板支撑时,可能使边坡土方发生震动而塌方,拆除的模板应及时送到离基坑较远的地方进行清理。
四、混凝土工程1、混凝土浇筑(1)、为确保检查井的工程质量,C25S6混凝土采用商品混凝土,泵送浇筑。
(2)、混凝土浇筑前将振动机械和电箱全部检查一遍,确认完好后,填报混凝土浇筑申报,报技术负责人批准方可开始混凝土的浇筑。
钢筋混凝土检查井施工方案

钢筋混凝土检查井施工方案一、项目概述本文档旨在提供钢筋混凝土检查井施工方案,确保施工过程符合安全、质量和环保要求。
该方案适用于各种类型的钢筋混凝土检查井施工,包括但不限于下水道、排水系统等工程。
二、施工准备1. 确定施工范围和数量:根据工程要求,确定需要建设的钢筋混凝土检查井数量和位置,并绘制详细的施工平面图。
2. 材料准备:采购符合国家标准的钢筋、水泥、砂子、石子等材料,并按照施工需求进行分类和储存。
3. 机械设备准备:根据具体施工要求,提前准备好所需的施工机械设备,包括混凝土搅拌机、塔吊、模板等。
三、施工流程1. 基坑开挖:根据设计要求和施工平面图,在标记好位置后,使用机械设备进行基坑开挖,确保开挖尺寸和位置准确无误。
2. 地基处理:清除基坑内的杂物,然后进行地基处理,包括夯实和填土,确保基坑内的地基平整坚实。
3. 模板安装:根据设计要求,在基坑边缘安装好钢板模板,并使用锁紧器具进行固定,确保模板不会发生移位。
4. 钢筋绑扎:依照设计图纸要求,在模板内铺设钢筋,并进行焊接或绑扎,确保钢筋的位置和连接牢固可靠。
5. 混凝土浇筑:进行混凝土的配制和搅拌,然后使用抽水泵将混凝土注入基坑内,在浇筑的过程中要注意密实和充实,确保混凝土的质量。
6. 养护:完成混凝土浇筑后,进行养护工作,包括覆盖塑料薄膜、喷水养护等,以确保混凝土的强度和稳定性。
7. 模板拆除:待混凝土养护期满后,拆除钢板模板,并进行必要的修补和清理工作。
8. 检查验收:对已完成的钢筋混凝土检查井进行检查验收,确保符合设计和施工要求。
四、安全措施1. 施工现场要设置合理的警示标志,提醒工人和他人注意施工区域的危险性。
2. 工人必须佩戴符合标准的安全帽、安全鞋等个人防护装备,确保施工安全。
3. 严格执行施工操作规程,合理安排施工进度,确保施工过程的有序进行。
4. 定期进行施工现场安全检查,及时发现和解决安全隐患。
五、质量控制1. 严格按照设计要求和标准操作,确保混凝土的配比准确、浇筑均匀。
钢筋混凝土检查井施工方案

钢筋混凝土检查井施工方案钢筋混凝土检查井施工方案一、施工前准备工作:1. 根据设计图纸确定检查井的位置和尺寸,并搭建好施工场地,确保施工现场的安全和整洁。
2. 确定好施工材料,包括钢筋、水泥、砂石等,并保证材料的质量和数量充足。
3. 编制具体的施工方案,并组织施工人员进行技术培训,提高施工质量和效率。
二、施工工艺:1. 开挖检查井,在施工现场按照设计要求进行开挖,确保井壁平整垂直,并按照设计要求标注好井底高程。
2. 检查井底垫层施工,将石灰石碎石垫层铺设到检查井底部,厚度约为20cm,压实均匀。
3. 安装井筒模板,根据设计要求确定井筒模板的尺寸,将模板安装在井壁上,并保证模板的垂直和平整。
4. 安装钢筋骨架,根据设计要求将钢筋焊接成骨架,并放置在模板内,保证骨架的位置准确和牢固。
5. 浇筑混凝土,采用抗渗、高坍落度混凝土,按照设计要求将混凝土倒入井筒中,并用振捣器进行振捣,确保混凝土的密实性。
6. 养护混凝土,混凝土浇筑后立即进行养护,采用水养护保持混凝土的湿度,并进行规定时间的养护。
7. 拆除模板,待混凝土达到强度要求后,拆除井筒模板,进行清理和修整,确保井壁平整和光滑。
8. 安装检查井盖板,待混凝土强度达到要求后,按照设计要求安装检查井盖板,并进行检查和测试,确保井盖牢固和无渗漏。
三、安全措施:1. 所有施工人员必须佩戴合格的防护用品,包括安全帽、安全鞋、手套等。
2. 施工现场应设置明显的安全警示标志,并进行周边警戒,保证施工现场的安全。
3. 施工人员应熟悉施工方案和相关技术要求,确保施工质量和安全。
4. 在施工过程中,要及时清理施工现场的杂物和污染物,保持施工现场的整洁。
5. 施工过程中应定期进行检查和测试,确保施工质量和检查井的使用功能。
通过以上施工方案,可以保证钢筋混凝土检查井的施工质量和使用性能。
同时,要做好安全工作,确保施工过程中的安全和人员的身体健康,为后续使用提供可靠的基础。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
青霞路工程一标段检查井施工方案编制人:审编人:批准人:江阴市市政建设工程有限公司2015年4月第一章钢筋混凝土工程施工本工程检查井均采用标准图钢筋混凝土井室,砼材料采用C25,钢筋混凝土盖板,流槽为砖砌。
1、施工前按设计要求放样,放出井位中心点和浇筑位置,并复核基础面高程、平面尺寸是否符合要求。
2、钢筋工程(1)进场钢筋符合设计和规范要求。
用于工程的钢筋无节疤,不弯曲和没有其它破损。
钢筋保持清洁,无锈蚀、锈屑、氧化皮、油、泥土、油漆、混凝土垢及任何可能影响混凝土与钢筋间结合的其它材料。
堆放钢筋的场地上方要遮盖,钢筋放在木板和支墩上,离地净距大于15cm。
(2)保持钢筋保护层的垫块用与现浇混凝土同等强度、颜色和配合比的混凝土制成。
(3)钢筋的安放要求确保位置正确并牢固地固定,保护钢筋位置的支托为同等钢筋或相适应的其他钢制品。
绑扎钢筋的金属丝为20~22#的软铁丝,所有钢筋的交叉处均用软铁丝扎牢,其端头弯入混凝土中。
(4)施工中先将直钢筋切割到要求的长度,由经验丰富的钢筋工进行冷弯。
严格按施工规范的相关规定进行钢筋的切割、冷弯。
(5)按钢筋焊接及验收规范的规定要求,进行钢筋焊接作业。
(6)无论是在混凝土浇筑之前或以后都不得将已绑扎的钢筋弯曲或拉直。
加工钢筋的允许误差见下表。
3、模板工程(1)模板采用轻型组合木模板和钢模板,在混凝土振捣时,模板缝必须达到不漏浆的要求。
(2)根据图纸所示永久工程的真实形状和尺寸测量放样。
模板安装做到位置正确、支撑稳定,有足够的支柱、撑杆和拉条,并能承受混凝土浇筑及振捣时产生的侧向压力,并不受气候的影响。
立模时,模板要均匀、平直地布置,使接缝处的混凝土表面平整均匀。
模板的接缝设计要与结构物的外观相谐调,使竖向和平面的缝均保持平直。
模板不得与结构钢筋直接连接,亦不得与施工脚手架连接,以免引起模板的变形、错位。
(3)模板内表面涂刷脱模剂,以防止与混凝土的粘结和便于拆模。
在进行涂覆操作时,不得污染邻近的混凝土结构或钢筋结构。
混凝土在浇筑前,清除模板成型面上的锯末、刨花、灰尘、其他杂务和滞水。
(4)按图纸要求的位置和高程将预埋件或预留管固定在模板上。
浇筑混凝土前,确定预埋件和预留孔洞的位置和数量与设计图一致,安装牢固。
(5)模板拆除时的混凝土强度应符合设计规范的有关要求。
已拆除模板和支架的结构,在混凝土强度达到设计混凝土强度等级后,方可承受全部使用荷载。
4、混凝土工程施工要求与注意事项如下:(1)浇筑前,对支架、模板、钢筋和预埋件进行检查,模板内的杂物、积水和钢筋上的污垢清理干净;模板如有缝隙,应填塞严密,模板内面应涂刷脱模剂。
(2)浇注前,检查混凝土的均匀性和坍落度。
(3)对浇注混凝土使用的脚手架,应便于人员与料具上下,且必须保证安全。
(4)混凝土应按一定厚度、顺序和方向分层浇筑,应在下层混凝土初凝或能重塑前浇筑上层混凝土,混凝土分层浇筑厚度不超过40cm。
(5)浇筑混凝土时,采用插入式振捣棒捣固。
振捣应符合下列规定:a、使用插入式振动棒时,移动间距不应超过振捣棒作用半径的1.5倍;与侧模应保持5~10cm的距离;插入下层混凝土5~10cm;每一处振捣完毕后边振动边徐徐提出振动棒;避免振动棒碰撞模板、钢筋及其他预埋件。
b、对每一振动部位,必须振动到该部位混凝土密实为止。
密实的标志是混凝土停止下沉、不再有气泡冒出、表面呈现平坦、泛浆。
(6)混凝土的浇筑必须连续进行,如因故间断,间断时间应小于前层混凝土的初凝时间或能重塑的时间。
允许间断时间应经试验确定,若超过允许间断时间,须采取保证质量措施或按工作缝处理。
(7)在混凝土浇筑过程中,应注意观测:在灌注过程中应注意模板、支架等支撑情况,设专人检查,如有变形,移位或沉陷应立即校正并加固,处理后方可继续浇筑。
(8)在浇筑过程中或浇筑完成时,如混凝土表面泌水较多,须在不扰动已浇筑混凝土的条件下,采取措施将水排除。
继续浇筑混凝土时,应查明原因,采取措施,减少泌水。
(9)混凝土浇筑完成后,对混凝土裸露面应及时进行修整、抹平,定浆后还应第二遍压光或拉毛。
(10)混凝土达到一定强度后,要及时洒水养护,天气干燥时还应覆盖养护。
5、砌体工程砌体所用标准砖须先浇水湿润。
在混凝土基础上砌砖时,先清扫凿毛基础,并用水冲刷干净,然后在基础面上铺一层10mm厚座浆,再压砖砌筑。
砌砖时,严格按一铲灰、一块砖、一揉挤法砌筑,禁止用灌浆法砌筑。
实心砌体采用一顺一丁、梅花丁或三顺一丁的砌筑形式。
砖砌体的灰缝应横平竖直、厚薄均匀,并填满砂浆。
砌体水平灰缝的砂浆饱满度不小于80%,厚度以10mm为准。
竖缝采用挤浆或加浆方法,不得出现明缝,严禁用水冲浆灌缝,控制厚度为10~12mm。
砂浆采用机械拌合,拌合时间不少于2min,随拌随用,砌筑砂浆采用M7.5水泥砂浆,座浆、抹三角灰、流槽抹面均采用1:2防水水泥砂浆。
水泥砂浆抹面一般分两道抹面,第一道砂浆抹面后,将表面搓成粗糙面或划出纹道。
待砂浆收水后抹第二道砂浆,再用木板搓平,最后抹光,保证砂浆密实,光洁美观。
检查井爬梯按设计图纸要求设置,做到安装牢固、灌浆密实。
6、检查井周的回填土。
(1)、现浇砼水泥砂浆的强度应达到设计规定的强度后方允许回填。
严禁与浇注井体同步回填。
(2)、压实机具:①按规范配置的压路机具。
②特别要配置小型机械如蛙式打夯机和立式冲击夯等。
③在施工中,优先采用立式冲击夯。
(3)、压实工艺:①井室周围的回填,应与管道沟槽的回填同时进行,当井室周围的回填与管道沟槽的回填不便同时进行时,应留台阶形接茬。
②井室周围回填压实时应沿井室中心对称进行,且不得漏夯。
7、井框(盖)安装施工(1)、对井周进行加固:在井筒安装施工完成后,要对井周进行加固。
具体做法是:①沿井筒周围放加固钢筋箍;②放置预制钢筋砼井圈,注意要将预制砼井圈平面位置及标高调整好(井圈顶至设计路面标高之间的厚度为路面厚,井圈与井室平面位置一致);③井周浇筑无砂大孔混合料或低标号混凝土进行加固(浇筑砼时必需严格采用机械振捣);④用临时盖板将井口盖好。
(2)、对检查井井盖标高的调整井盖标高的调整具体做法是:①露出预制钢筋砼井圈;②确定检查井的井盖标高;③将检查井盖放置在预制钢筋砼井圈上,井盖底沿井周用4—6个铁制楔型塞,将井盖顶面调至放线标高位置;④井盖底与预制钢筋砼井圈间用高标号砂浆进行填充;⑤每调好一座井后,用围护进行隔离,直至砂浆达到强度后方可撤去围护;⑥井周用砼进行补填,并用冲击夯具进行夯实。
8、检查井内爬梯安装因钢筋混凝土井为现浇成型,考虑到模板的拆装,爬梯安装不能与井室的浇筑同步实施。
现我方先将砼井室浇筑完成,待其终凝后,按照图纸要求在井壁上打孔(孔深10cm),最后采用专业胶水将爬梯安装在井壁上。
9、检查井施工的质量监控(1)、检查井施工质量应作为道路施工重点质量监控对象。
(2)、当检查井基坑挖好后,基底土质和状态要作为一项必检的隐蔽工程项目经监理工程师验收签证。
(3)、检查井底板砼浇筑后在井壁前应经监理工程师验收签证。
(4)、井周每一层回填土压实成型后,要经监理工程师验收签证方可进行上一层回填土。
(5)、井盖框的安装底用4—6个铁制楔型塞来调整井盖标高这一工序,也要作为一项必检的隐蔽工程项目经监理工程师验收签证,井盖框的标高应由监理工程师逐一复核。
(6)、其他未尽的施工要求,按有关规范和规定执行。
第二章质量控制目标1、严格按设计图完成检查井施工,严格按相关规定和要求对检查井进行质量控制2、检查井开挖后进行清理、修整,保证基底坚实,其深度和高度满足设计要求。
3、按设计图的几何尺寸进行钢筋焊接与绑扎,检查与验收严格执行成都市地方标准钢筋加工的施工技术规范及检验标准4、检查井的井室基础必须稳固,混凝土抗压强度等级符合设计与规范要求,浇筑过程中振捣密实,并控制检查井井盖位置、高程,拆模后保证外观不得有蜂窝、麻面,砼与检查井井壁相接平顺。
第三章安全控制措施1.安全防护措施1.1施工人员须接受入场安全教育,考核合格后方能上岗。
1.2施工现场严禁拖鞋、高跟鞋、带钉易滑鞋,按要求佩戴安全帽。
1.3特种作业人员须持证上岗。
1.4分项、分部工程须做有针对性安全技术交底,且须签字齐全。
1.5严禁施工人员从高处往坑槽掷材料、物体、扣件等其他物品。
2. 临时用电措施2.1施工现场的供电线路铺设应严格依照《施工组织设计》及用电规范铺设。
2.2临时用电的电缆与配电箱均应沿基槽的边缘直埋与敷设式吊挂,对电闸箱进行统一编号,其外涂安全标志,箱内不可存放杂物,箱门须锁,箱内应贴有电路图,由专人负责看管。
2.3所有配电箱与开关均须设漏电保护器。
2.4施工现场内的电源线严禁乱扯、乱拉、乱接。
2.5各个部位安装临时用电时必须符合临时用电相关规定,无专业人员审核严禁随意拆改线路。
2.6施工电工须持证上岗,操作时佩戴绝缘防护用具。
3. 机械安全措施3.1机械设备传动的外露部分须加设防护罩。
3.2木工机械及钢筋加工机等机械均应设专人持证上岗,实时检修,若发现机械存在故障或缺陷,严禁继续运行使用。
3.3特殊工种作业员均须持证上岗并佩带劳保用品,严禁违规、酒后操作。
