塑胶跑道施工方案

合集下载

塑胶操场跑道工程施工方案

塑胶操场跑道工程施工方案

一、工程概况本工程为某学校塑胶操场跑道工程,跑道总长度为400米,宽度为10米,采用国际田联标准。

跑道材料为EPDM颗粒,面层厚度为13mm,底层为橡胶颗粒,厚度为50mm。

跑道周边设有排水沟,以确保操场排水顺畅。

二、施工准备1. 施工组织(1)成立项目部,明确项目经理、技术负责人、施工员等岗位责任。

(2)制定施工进度计划,确保工程按时完成。

2. 材料设备(1)EPDM颗粒:选用符合国家标准的EPDM颗粒,颗粒粒径为1.5-2.5mm。

(2)橡胶颗粒:选用符合国家标准的橡胶颗粒,粒径为2-4mm。

(3)胶水:选用符合国家标准的跑道专用胶水。

(4)施工工具:滚筒、切割机、搅拌机、刮板、尺子等。

3. 施工场地(1)清理场地,确保场地平整、无杂物。

(2)铺设排水沟,确保排水顺畅。

(3)铺设基础层,确保基础层平整、密实。

三、施工工艺1. 施工流程(1)基础层铺设:先铺设橡胶颗粒,再铺设EPDM颗粒。

(2)胶水配制:按照胶水比例配制胶水。

(3)铺设面层:将胶水均匀涂在基础层上,然后将EPDM颗粒均匀撒在上面。

(4)滚压:使用滚筒将EPDM颗粒滚压密实。

(5)切割:使用切割机将跑道边缘切割整齐。

(6)收尾工作:清理施工现场,确保跑道整洁。

2. 施工要点(1)基础层铺设:确保基础层平整、密实,无空隙。

(2)胶水配制:严格按照胶水比例配制,确保胶水质量。

(3)铺设面层:确保EPDM颗粒均匀撒在基础层上,无遗漏。

(4)滚压:使用滚筒均匀滚压,确保颗粒密实。

(5)切割:确保跑道边缘整齐,无毛边。

四、质量控制1. 材料检验:对进场材料进行严格检验,确保材料质量符合国家标准。

2. 施工过程控制:加强施工过程管理,确保施工质量。

3. 验收标准:按照国家标准对跑道进行验收,确保跑道质量。

五、安全措施1. 施工人员安全:加强施工人员安全教育,提高安全意识。

2. 施工现场安全:设置安全警示标志,确保施工现场安全。

3. 防火措施:施工现场配备消防器材,确保消防安全。

安福塑胶跑道工程施工方案

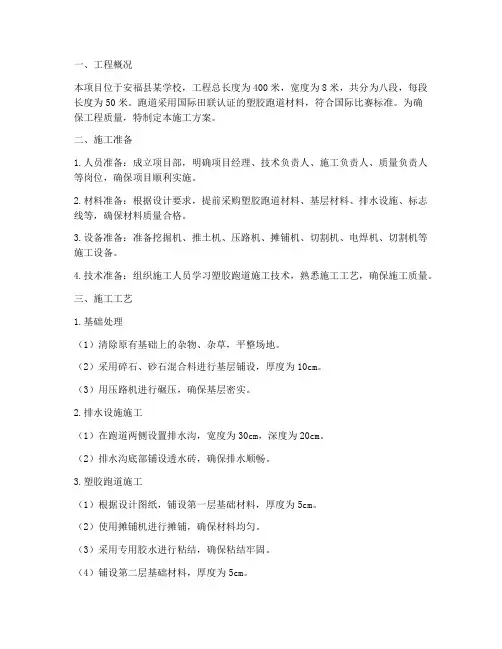

安福塑胶跑道工程施工方案

一、工程概况本项目位于安福县某学校,工程总长度为400米,宽度为8米,共分为八段,每段长度为50米。

跑道采用国际田联认证的塑胶跑道材料,符合国际比赛标准。

为确保工程质量,特制定本施工方案。

二、施工准备1.人员准备:成立项目部,明确项目经理、技术负责人、施工负责人、质量负责人等岗位,确保项目顺利实施。

2.材料准备:根据设计要求,提前采购塑胶跑道材料、基层材料、排水设施、标志线等,确保材料质量合格。

3.设备准备:准备挖掘机、推土机、压路机、摊铺机、切割机、电焊机、切割机等施工设备。

4.技术准备:组织施工人员学习塑胶跑道施工技术,熟悉施工工艺,确保施工质量。

三、施工工艺1.基础处理(1)清除原有基础上的杂物、杂草,平整场地。

(2)采用碎石、砂石混合料进行基层铺设,厚度为10cm。

(3)用压路机进行碾压,确保基层密实。

2.排水设施施工(1)在跑道两侧设置排水沟,宽度为30cm,深度为20cm。

(2)排水沟底部铺设透水砖,确保排水顺畅。

3.塑胶跑道施工(1)根据设计图纸,铺设第一层基础材料,厚度为5cm。

(2)使用摊铺机进行摊铺,确保材料均匀。

(3)采用专用胶水进行粘结,确保粘结牢固。

(4)铺设第二层基础材料,厚度为5cm。

(5)进行第二次摊铺,确保材料均匀。

(6)使用切割机进行切割,确保跑道整齐。

(7)铺设标志线,宽度为5cm,颜色为白色。

4.验收(1)对施工完成的塑胶跑道进行自检,确保质量合格。

(2)组织监理单位进行验收,确保符合设计要求。

四、施工进度安排1.施工前期准备:1周2.基础处理及排水设施施工:2周3.塑胶跑道施工:3周4.验收及整改:1周总计:7周五、质量保证措施1.严格控制材料质量,确保使用合格材料。

2.加强施工过程中的质量控制,严格执行施工工艺。

3.加强施工人员培训,提高施工技能。

4.定期进行质量检查,发现问题及时整改。

5.加强与监理单位的沟通,确保工程质量。

六、安全文明施工措施1.加强施工现场安全管理,严格执行安全操作规程。

塑胶跑道铺设工艺及施工方案

塑胶跑道铺设工艺及施工方案

塑胶跑道铺设工艺及施工方案塑胶跑道是一种常用于田径运动场、操场等场地的地面材料,具有防滑、耐磨、吸震等特性,能够提供良好的运动环境和使用体验。

下面是塑胶跑道的铺设工艺及施工方案。

一、材料准备1.原材料:选择优质的塑胶跑道材料,包括塑料颗粒、固化剂、粘合剂等。

2.工具设备:准备好铺设所需的工具设备,如扫帚、刮平机、铺地机、滚筒等。

二、场地准备1.场地清理:清理场地上的杂物和灰尘,确保地面平整干净。

2.基层处理:根据场地情况进行基层处理,修补坑洞、填平凹陷,并确保基层平整、坚实、干燥。

三、底胶施工1.底胶调配:按照塑胶跑道材料说明书上的比例,将底胶原材料进行充分混合,调配出适宜的底胶。

2. 底胶铺设:使用滚筒或铺地机将底胶均匀铺设在准备好的基层上,厚度一般为8-10mm。

在铺设过程中,注意底胶的均匀性和平整度。

3.底胶固化:让底胶自然固化,一般需要24-48小时。

四、面层施工1.面层调配:按照塑胶跑道材料说明书上的比例,将面层材料进行充分混合,调配出适宜的面层。

2. 面层铺设:使用滚筒或铺地机将面层材料均匀地铺设在固化好的底胶上,厚度一般为13-15mm。

在铺设过程中,注意面层的均匀性和平整度。

3.面层压实:使用压路机对已铺设好的面层进行压实,确保面层与底胶之间的粘结牢固。

4.面层固化:让面层自然固化,一般需要24-48小时。

五、线路标志施工1.标线规划:根据需要标示的线路,进行标线规划,并确定标线的位置和尺寸。

2.标线施工:使用专业的标线机对已固化好的塑胶跑道面层进行标线施工,确保标线精准、清晰。

六、封面涂层施工1.封面涂层调配:按照塑胶跑道材料说明书上的比例,将封面涂层材料进行充分混合,调配出适宜的封面涂层。

2. 封面涂层铺设:使用滚筒或铺地机将封面涂层均匀地铺设在固化好的面层上,厚度一般为2-3mm。

在铺设过程中,注意封面涂层的均匀性和平整度。

3.封面涂层固化:让封面涂层自然固化,一般需要24-48小时。

塑胶跑道施工方案(4)

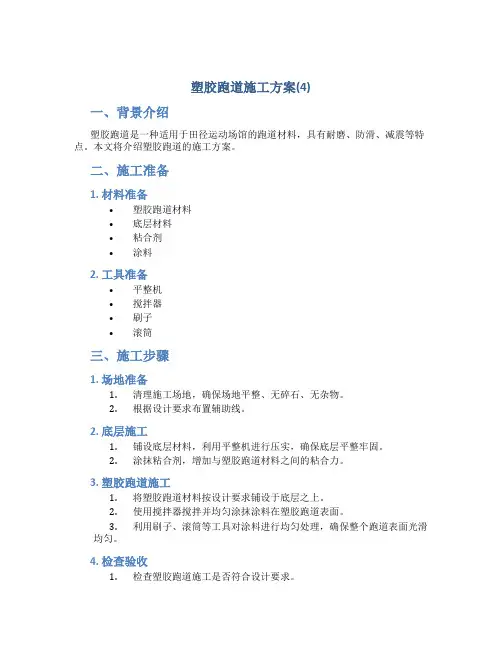

塑胶跑道施工方案(4)

塑胶跑道施工方案(4)
一、背景介绍
塑胶跑道是一种适用于田径运动场馆的跑道材料,具有耐磨、防滑、减震等特点。

本文将介绍塑胶跑道的施工方案。

二、施工准备
1. 材料准备
•塑胶跑道材料
•底层材料
•粘合剂
•涂料
2. 工具准备
•平整机
•搅拌器
•刷子
•滚筒
三、施工步骤
1. 场地准备
1.清理施工场地,确保场地平整、无碎石、无杂物。

2.根据设计要求布置辅助线。

2. 底层施工
1.铺设底层材料,利用平整机进行压实,确保底层平整牢固。

2.涂抹粘合剂,增加与塑胶跑道材料之间的粘合力。

3. 塑胶跑道施工
1.将塑胶跑道材料按设计要求铺设于底层之上。

2.使用搅拌器搅拌并均匀涂抹涂料在塑胶跑道表面。

3.利用刷子、滚筒等工具对涂料进行均匀处理,确保整个跑道表面光滑
均匀。

4. 检查验收
1.检查塑胶跑道施工是否符合设计要求。

2.进行初步验收,对施工质量进行评估。

四、施工注意事项
1.施工过程中注意防止降水,避免雨水对施工工艺的影响。

2.施工人员需佩戴相应的劳动防护装备,确保施工安全。

五、施工后维护
1.定期检查塑胶跑道的使用情况,及时修补损坏部分。

2.避免尖锐物体划伤跑道表面,保持跑道的整洁。

六、总结
通过本文介绍,可知塑胶跑道施工需要严格按照要求进行,以确保跑道的质量和使用寿命。

只有在施工过程中严格把控每个细节,才能最终呈现出优质的塑胶跑道。

学校塑胶跑道施工方案(3篇)

学校塑胶跑道施工方案(3篇)

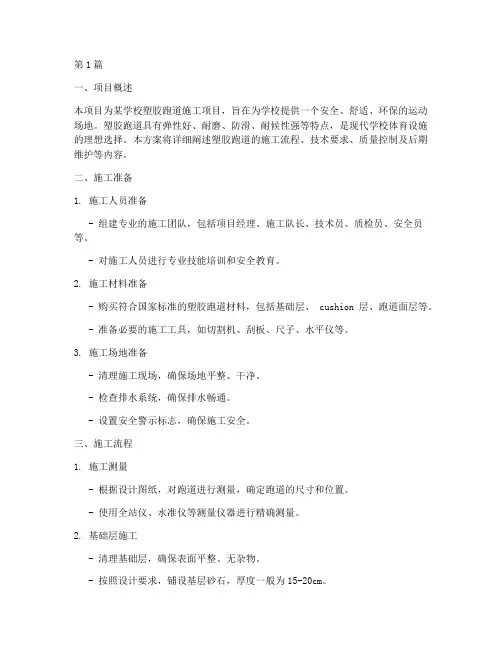

第1篇一、项目概述本项目为某学校塑胶跑道施工项目,旨在为学校提供一个安全、舒适、环保的运动场地。

塑胶跑道具有弹性好、耐磨、防滑、耐候性强等特点,是现代学校体育设施的理想选择。

本方案将详细阐述塑胶跑道的施工流程、技术要求、质量控制及后期维护等内容。

二、施工准备1. 施工人员准备- 组建专业的施工团队,包括项目经理、施工队长、技术员、质检员、安全员等。

- 对施工人员进行专业技能培训和安全教育。

2. 施工材料准备- 购买符合国家标准的塑胶跑道材料,包括基础层、 cushion 层、跑道面层等。

- 准备必要的施工工具,如切割机、刮板、尺子、水平仪等。

3. 施工场地准备- 清理施工现场,确保场地平整、干净。

- 检查排水系统,确保排水畅通。

- 设置安全警示标志,确保施工安全。

三、施工流程1. 施工测量- 根据设计图纸,对跑道进行测量,确定跑道的尺寸和位置。

- 使用全站仪、水准仪等测量仪器进行精确测量。

2. 基础层施工- 清理基础层,确保表面平整、无杂物。

- 按照设计要求,铺设基层砂石,厚度一般为15-20cm。

- 使用平板振动器对基层进行压实,确保密实度。

3. cushion 层施工- 将 cushion 材料均匀铺设在基层上,厚度一般为5-10cm。

- 使用专业工具对 cushion 层进行平整和压实。

4. 跑道面层施工- 将跑道面层材料均匀铺设在 cushion 层上,厚度一般为8-10mm。

- 使用刮板将材料刮平,确保表面平整。

- 使用喷涂机对跑道面层进行喷涂,形成均匀的涂层。

5. 标志线施工- 根据设计要求,绘制跑道标志线,包括起点线、终点线、道次线等。

- 使用专业工具进行精确绘制。

6. 施工验收- 施工完成后,进行自检和互检,确保工程质量符合国家标准。

- 邀请相关人员进行验收,包括设计单位、监理单位、学校等。

四、质量控制1. 材料质量控制- 严格筛选材料供应商,确保材料符合国家标准。

- 对进场材料进行检验,包括外观、尺寸、厚度、密度等。

塑胶跑道专项施工方案

塑胶跑道专项施工方案

一、工程概述本工程旨在为某体育场馆建设一条符合国际标准、环保、舒适的塑胶跑道。

塑胶跑道全长400米,宽8米,总面积3200平方米。

本方案旨在详细阐述塑胶跑道的施工过程、技术要求和质量控制措施。

二、施工准备1. 材料准备:确保所用材料符合国家标准,包括:底胶、中胶、面胶、EPDM颗粒、聚氨酯粘合剂等。

2. 工具准备:施工工具包括:切割机、搅拌机、撒料机、刮板、滚筒、尺子、水平仪等。

3. 人员准备:施工队伍由专业技术人员、施工工人和质检人员组成。

三、施工工艺1. 基础处理:确保基础平整、坚实,表面清洁。

对水泥基面进行打磨、清理,局部凹凸不平处进行填补。

2. 底胶铺设:根据设计要求,将底胶均匀铺设在基础上,厚度为5-8毫米。

使用撒料机均匀撒布EPDM颗粒,确保颗粒分布均匀。

3. 中胶铺设:在中胶上均匀撒布EPDM颗粒,厚度为3-5毫米。

使用搅拌机将中胶与EPDM颗粒充分混合,然后使用刮板将混合物均匀铺设在底胶上。

4. 面胶铺设:在面胶上均匀撒布EPDM颗粒,厚度为1-2毫米。

使用滚筒将面胶与EPDM颗粒充分混合,确保表面平整。

5. 划线:按照国际标准,对跑道进行划线,包括起跑线、终点线、道次线等。

6. 固化保养:施工完成后,对跑道进行固化保养,确保跑道性能稳定。

四、质量控制1. 材料检验:严格检验材料质量,确保材料符合国家标准。

2. 施工过程控制:施工过程中,严格控制施工工艺和施工质量,确保跑道平整、均匀。

3. 质量检测:施工完成后,对跑道进行质量检测,包括厚度、平整度、粘结强度等指标。

4. 质量整改:对不合格的部位进行整改,确保跑道质量达到标准。

五、施工进度1. 施工准备阶段:2天2. 基础处理阶段:3天3. 底胶铺设阶段:2天4. 中胶铺设阶段:2天5. 面胶铺设阶段:2天6. 划线阶段:1天7. 固化保养阶段:2天总计:14天六、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。

2. 施工过程中,严格遵守操作规程,确保施工安全。

塑胶跑道基础施工方案

塑胶跑道基础施工方案

塑胶跑道基础施工方案一、前期准备1.尽量选取平整且排水良好的场地进行施工。

2.清理场地,将场地上的杂物、石块、草坪等物体全部清除,确保场地干净整洁。

3.根据设计要求,测量场地尺寸,确定施工范围和形状。

二、地面整平1.使用推土机对场地进行初步整平,将地面上的凹凸不平处挖填至平整。

2.使用镘刀修整地面,将场地表面的小颗粒土进行排除,确保地面平整。

三、地面压实1.在场地表面撒播适量的水泥砂浆,利用压路机对场地进行压实。

2.压实后再次检查地面平整度,确保地面无明显不平坦之处。

四、防滑处理1.在场地表面涂布一层防滑施工层,该层主要由水泥和砂浆混合而成。

2.平整防滑施工层,并待其风干。

五、塑胶跑道基层施工1.在防滑施工层上涂布一层塑胶基层,基层材料可选择聚氨酯、乙烯基等塑胶材料。

2.将塑胶材料均匀地倒在场地上,并使用专用工具将其压实。

3.检查基层施工是否均匀,表面是否光滑。

若有不平坦或出现气泡等问题,需要及时修整。

六、塑胶跑道面层施工1.在基层施工完成后,进行塑胶跑道面层施工。

2.将塑胶材料均匀倒在基层上,并使用专用工具将其铺展开。

3.将塑胶材料压平,确保其整体平整。

4.完成面层施工后,需要保证施工区域不受外力干扰,需用隔离带隔离开来。

七、喷涂道路标志1.在塑胶跑道面层施工完成后,可以进行道路标志的喷涂工作。

2.根据设计要求,在塑胶跑道上喷涂起跑线、终点线、跳远点、投掷区等标志。

3.使用专用喷涂设备进行喷涂施工,确保标志线的精确度和清晰度。

八、养护与维修1.完成施工后,需要经过一段时间的养护期,以确保跑道的质量和使用寿命。

2.定期维护跑道的清洁,清除跑道上的杂物和垃圾。

3.若发现跑道出现损坏、开裂、起泡等问题,应及时进行修补和维修。

通过以上的施工方案,可以确保塑胶跑道的基础施工质量和使用寿命。

施工过程中,需要注意施工材料的选择和施工工艺的确保,以及施工细节的规范执行,这样才能保证塑胶跑道的安全性和耐用性。

同时,定期养护和维修也是保持塑胶跑道质量的重要环节。

塑胶跑道施工方案

塑胶跑道施工方案

塑胶跑道施工方案塑胶跑道是一种运动场地材料,具有良好的弹性和耐久性,适用于学校、体育场馆、公园等场所的田径运动。

本文将详细介绍塑胶跑道的施工方案。

一、施工前准备1.施工前需确定场地位置和面积,清理场地上的杂物和障碍物,把田径场的标志线刷好。

2.检查场地的基础土质和排水情况,如果认为条件不足,需进行基础土质的改良。

3.向相关部门申请施工许可证,并遵守当地环保、建筑等规定。

4.购买合适的塑胶跑道材料,包括跑道底层、面层、线条等。

二、施工过程1.打底层将场地上的土层完全挖去,然后在基础层上按要求进行夯实,以达到平整、坚实的效果。

接着,在基础层上铺上一层厚度为10-15cm的碎石层,然后用水泥或沥青进行固化。

2.铺面层在基础层固化后,可以开始铺面层的施工。

首先铺设一层胶粉,然后铺上一层厚度为2-4mm的中层树脂材料。

中层面层要求平整、无缝隙、无空气泡,接着在中层面层上,铺设一层胶粉。

然后铺上一层厚度为2-3mm的塑胶面层。

在铺设过程中,要确保表面平整、无缝隙和无空气泡,同时需要按照规定的面层图案铺设线条。

铺完面层后,进行固化,通常需要3-5天时间。

3.维护和清洁塑胶跑道施工完成后,需要进行维护和清洁,以保持其良好的使用效果。

应定期清除杂物和污垢,并使用专用清洁剂进行清洗,以确保跑道表面的清洁。

应禁止尖锐金属、吸烟、喷漆等行为,以避免对跑道的磨损和污染。

同时,在不使用的时候,要覆盖上专用的防晒网,防止紫外线的照射。

4.保养和维修塑胶跑道使用一段时间后,表面可能会出现磨损、裂缝等情况,需要进行修复和保养。

如遇到较大的问题,需聘请专业的维修人员进行处理,以确保跑道的使用寿命和安全性。

三、注意事项1.在施工过程中,需遵循环保、安全和质量等方面的要求,确保施工过程中不会对环境造成影响。

2.在施工前,需要进行场地评估,重点考虑土质、排水、环境等因素。

3.在施工和使用过程中,应注意安全、防滑等问题,同时保持场地的清洁和整洁。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1.主要施工办法2.拟投入的主要物资计划3.拟投入的主要施工机械4.劳动力安排计划5.确保工程质量的技术组织措施6.确保安全生产的技术组织措施7.确保工期的技术组织措施8.确保文明施工的技术组织措施9.施工总进度表或施工网络图10.确保报价完成工程建设的技术和管理措施11.施工总平面布置图一、主要施工办法1、施工准备:桶装料摆放:a、要求按物料品种、批号垂直与料台方向摆放整齐;b、放置时,颜色、批号不得错乱;c、物料标签必须朝上,并详细记录,以备清点物料时使用;d、检查桶壁及封口不得有漏料现象;颗粒摆放a、按颜色与种类分别摆放与料台后侧;b、颗粒不许与地面直接接触,防止受潮;c、清点包数、准确称量每一包,以备使用;d、注意防火。

料台摆放:a、要求在施工时可观察全局;b、与摊铺现场距离不要太远;c、要求接料、放料、送料都方便;设施就位:a、安置电源位置,专人管理;b、机具装配及调试;2、底层处理1)清理场地:必须清除现场基础面的杂质,如有任何可挥发性油污(如油漆、沥青油等)必须彻底全面清除。

2)保护施工现场:施工现场周围必须设置围挡,要做到挡风、挡土、挡人。

围挡本身要有稳定性。

3)保护现场内已有建筑:用胶带粘在施工交接面上,形成保护作用,使其不受施工污染。

5、中层橡胶颗粒铺设:1)准备:选择适宜天气(无大风、无雨)操作,场地内干燥。

确认施工主要工具完好:搅拌机运转正常,送料车完好,塑胶摊铺机及附件齐备,调试正常,盛料工具无杂质,手用工具齐备。

确认供电正常,检查场地内清扫干净。

2)秤量:橡胶颗粒和胶粘剂分别用台秤准确秤量。

3)混合:将胶粘剂加入橡胶颗粒中,禁止将橡胶颗粒加入粘胶剂桶内。

4)搅拌:用卧式搅拌机充分搅拌。

5)送料:根据施工方向将混合料垂直施工方向均匀倒料,确保连续送料。

6)摊铺:摊铺机操作员必须随时测试摊铺厚度,确保每趟摊铺轨迹与上趟摊铺轨迹完全接合,接合处必须抹平均匀,无凸凹现象,并及时清除杂质点。

7)修面:必须用泥抹子,及时将高于橡胶颗粒料面的杂质点及混在橡胶颗粒中的杂质物(包括没搅匀的橡胶颗粒块),收拾干净,缺料处进行及时补料,抹平压光。

8)手工压光:在摊铺机无法铺设的地方,采用手工压平抹平。

9)封场:中层橡胶颗粒施工开始后,必须将每日施工区域场地完全封闭。

3、面层喷涂:1)、检查:待中层橡胶颗粒完全固化后,对施工场地内进行全面检查。

割除高于3㎜的高点,对鼓泡处割除,重新填料压平。

必须清除现场内一切杂质。

2)准备:尽量将同一批号的色膏浆料用于连续施工。

3)定位:按施工图纸或甲方要求将场地画分。

4)校合:对画分定位尺寸,必须由施工队长或工艺质检员进行校验复合正确后,方可施工。

5)施工顺序:采用先大面积施工后小区域施工的顺序,即先施工跑道运动场地,后施工球场辅助区域。

6)称量: 色膏浆料、胶粘剂、EPDM橡胶颗粒和胶粉分别用台秤准确秤量。

7)喷涂: 采用肩扛式,双手持喷枪管头,喷头嘴延伸线与地面成45°角,距地垂直高度700㎜,左右均匀摇动手臂,喷涂效果以不见中层橡胶颗粒色为准,防止喷色叠层。

第一次喷完固化后进行第二次喷涂,要求喷涂的方向与上次喷涂的方向相反,后退有序,表面要求胶粒覆盖均匀并留有分布均匀的小孔,然后进行自检,喷涂不到位的边角处重新补喷。

,然后报请监理检验以进入下一道工序。

4、标志线的测画:1)打点:按照施工图纸或甲方要求进行场地测量,确定标志线基准点分布位置。

2)标志线:正确使用钢卷尺等测量工具,将基准点用墨斗线或白线绳做标记确定标志线。

3)校合:对所画的标志线必须经过施工队长或工艺质检员的校合后,确定准确无误,达到标准要求。

4)喷线:保证色泽均匀。

不污染非标志线区域,保证线条美观。

5)修正:如有喷涂到非标支线外区域的,及时用干净抹布蘸少量醋酸丁酯擦去,将线条边缘不整处用壁纸刀片轻轻刮去。

5、清场1)清扫场地:以保证有一个清洁完好的场地交付使用。

2)清理遮挡及保护物:清理的同时要注意保护场地,严禁出现污染及损坏情况。

3)清理垃圾:不许有任何杂物留给建设方,为验收做好准备。

三、聚氨酯塑胶面层施工1.基础要求:施工前必需对基础进行验收,合格后方可施工。

2. 铺设工艺:2.1施工要求:,如有任何可挥发性油污(如油漆、沥青油等)必须彻底全面清除,方可施工。

2.2施工程序:2.3 施工准备:,以及拉丝成胶试验,以准确确定催化剂用量,达到适宜的成胶速度。

2.4 底层处理:2.4.1 清扫:将场地内清扫干净,去除超过2mm的高点、场地四周与护台根部清除干净,保证场地内无浮动杂质。

,将整个铺设场地全部用刮板刮平基础。

2.4.4 检查:待底层施工固化后,检查是否有漏点及不平处,进行补料,确保下步施工顺利进行。

2.5 中层铺设:2.5.1 准备:选择适宜天气(无大风、无雨)操作,场地内干燥。

确认施工主要工具完好:搅拌电钻正常,送料车完好,盛料工具无杂质,耙子定尺准确,消泡设备正常。

确认供电正常,场地内清扫干净。

2.5.2 秤量:色浆料和预聚体必须分别用台秤准确秤量。

2.5.3 混合:将预聚体加入色浆料中,禁止将色浆料加入预聚体料桶内。

2.5.4 搅拌:用搅拌电钻充分搅拌。

2.5.5 送料:根据施工方向将混合浆料垂直施工方向均匀倒料,确保与上批将料接缝距离基本一致。

倒置料桶控料。

2.5.6 摊铺:摊铺先将浆料与上批料完全接合,每耙料含耙板一半,均匀拖动,没有堆积浆料点,每耙料方向一致,每批料耙后,及时检查耙子定尺高度,确保胶层厚度一致。

2.5.7 修面:必须穿自制钉鞋,手拿水勺、壁纸刀、刮刀,及时将高于浆料面的杂质点及混在将料中的杂质物,收拾干净,对漏耙处进行及时补料。

2.5.8 消泡:在浆料拉丝成胶前,消去耙料过程中形成的机械泡或挥发泡。

2.5.9 封场:中层施工完毕后,必须将整个场地完全封毕。

2.6 面层铺设:2.6.1 检查:待中层完全固化后,对场院内进行全面检查。

去除高于2㎜的高点,对鼓泡处割除,重新填料补平。

打磨超过1.5㎜的不平处及划痕等缺陷。

检查平整度,找平方法同2.4.3,如果有条件可用水进行找平点确定。

2.6.2 施工工艺:施工工艺同2.6.3 清边:待胶料呈拉丝成胶状时,将透明胶带撕起,用刮刀将非工作区内的漏料刮起,避免二次处理。

二、拟投入的主要物资计划材料名称单位数量备注聚氨酯胶㎏13300基层颗粒㎏80000面层颗粒(红) kg 2900面层颗粒(绿) ㎏3000三、拟投入的主要施工机械四、劳动力安排计划工程名称:鹤壁市实验学校塑胶运动场面层工程本表所列人员皆为本公司在职在册职工,均具备丰富的体育场地施工经验且持有相关施工作业上岗证书,每年至少3次的岗位培训更加保证了施工人员的专业素质,如我单位中标,保证在施工中各岗位人员齐备、职责明确,保证本工程的质量。

1、项目经理主持工作,履行项目合同,对工程质量、安全、工程和成本控制全面负责:负责项目经理部内部行政管理工作,包括人员调配、财务管理和对外协调。

2、计划员主抓生产进度、安全、文明施工、资源配置和队伍管理,负责组织指导施工生产、各生产单位的接口界面协调和内部考核。

使计划统计及时、准确、齐全,为项目经理提供可靠的调控和决策依据。

抓好成本管理,科学利用资源,制订节约、节支制度3、技术员主抓技术管理工作,对整个工程的技术方案进行全方位的监控。

具体内容包括图纸会审、编制施组文件,向文明施工部进行技术交底,编制各阶段施工计划,定期组织现场施工人员学习,提高业务水平,还要负责同业主与设计院的技术联系等工作。

对工程进行的全过程进行调度组织。

项目经理下达任务单后,经过技术部在合理的施工方案指导下,组织各生产班组完成任务。

具体工作还包括测量放线,内业资料整理等项。

4、质量员主抓各工序的质量控制,负责与质检站、监理等相关部门之间协调有关质量及检查、检验等方面工作。

负责对工程作业的质量控制自检及配合监理工程师工作。

具体工作内容有:配合并监理现场,施工作业,负责自检分部分项工程质量及填报工序验收申请单给监理工程师,配合监理工程师现场监理,主要工序旁站监理,将施工过程中发现的问题汇报项目经理并写出工程内部监理周报、月报,工程例会中提出存在问题并协助技术部拿出整改方案,定期检查全项目管理人员的工作日记等。

有一票否决权。

5、安全员负责施工人员的人身安全及防范工程事故的发生。

对不遵守安全施工规范的人员,无论身份地位,都有批评教育及给以处罚是权利。

有权对施工方案及各施工班组的施工安全问题提出质疑。

在施工过程中能及时发现隐患并防患于未燃,对整个施工过程的安全负责,具有一票否决权。

负责施工现场的文明施工和对外联系,文明施工管理包括管线的拆迁及保护、现场围蔽的管理、交通疏导、噪音控制的监督管理,对外联系包括协助业主进行拆迁、受理投诉、与交通管理部门及城监和市容环境卫生管理等部门的联系。

6、材料员负责安排材料员按施工班组提供的各种材料需要计划单组织材料进场,下设采购组、料库、地材验收管理等部门及人员,并及时向成本核算部反馈信息、计划需用量、实际消耗量等数据。

7、财务部保障工程资金的使用及控制,做到专款专用,配合成本核算部办理工程进度款结算,各项工程费用支付,定期盘点帐务,提供资金使用帐目报告给相关部门,开源节流,使工程投入产出资金收支合理。

五、确保工程质量的技术组织措施一、工程质量目标我公司的质量目标是“优质、高效、低成本”,质量方针是“质量取信,质量致胜,顾客满意”。

质量目标的制定和落实是我公司每项工程的重点工作内容和工作突破点,为确保所承建的每项工程都达到高的质量目标,就必须制定有明确的工程施工质量目标,并随之配套以一系列完整、行之有效的质量管理体系。

结合我公司ISO9001认证标准引进的项目管理法施工机制将于本工程中被全面推广。

本工程的施工将制定明确的质量目标,并在整个施工过程中都有负责的管理机构严格地遵章执行,层层把关,严格按照将所制定的质量目标组织实施。

在本工程的建设中,我公司将严格按照项目管理法组织施工,总结以往工程建设中好的经验,使我公司在该工程中以崭新的面貌出现。

经我公司新组建项目组决定,本工程的施工质量承诺:一次验收达到国家施工验收合格标准。

二、工程施工质量管理公司质检部、施工工程处均设置本工程专职质检负责人,所有质检人员持证上岗,每日对工地各部位、各工序进行巡检,发现问题立即整改,必要时,下达整改通知书,依整改通知书跟踪检查,负责到底,同时各班组施工员兼职自检员,负责具体工序的施工及自检。

质量目标控制1)质量目标制定:制定出工程质量目标及质量保证体系系统图,做好施工现场的质量宣传工作,各种工序严格按照合同规定质量要求、标准执行,实行工程质量管理奖惩制度,提高职工施工过程对工程质量的严肃性和增强质量意识。
