中建-竣工结算策划书编制指南
工程竣工结算方案编制流程

工程竣工结算方案编制流程一、前言工程竣工结算方案是指在工程项目竣工验收之后,按照合同约定和相关规定,进行工程结算的具体方案。
工程竣工结算方案编制的目的是为了规范工程结算工作,保障工程结算的合法性和公正性,确保工程款项能够按时足额支付给施工单位。
二、编制流程1、确定编制单位和责任人工程竣工结算方案的编制单位一般为建设单位或者监理单位,具体责任人可根据实际情况确定。
负责编制工程竣工结算方案的责任人需要具备一定的结算和财务相关的专业知识,能够根据合同约定和相关规定编制合理、合法的结算方案。
2、收集相关资料和文件在编制工程竣工结算方案之前,需要首先收集并整理项目相关的资料和文件,包括工程施工合同、工程变更通知书、工程量清单、质量验收报告、安全生产日志等相关文件。
这些文件将作为编制方案的依据和参考。
3、审定工程实际情况在收集完相关资料和文件之后,需要对工程项目的实际情况进行审定。
包括工程的实际施工进度、工程量的实际完成情况、工程质量的验收情况、工程变更和索赔等情况的审定。
对工程实际情况的审定将为后续的竣工结算提供依据。
4、编制结算方案在审定了工程实际情况之后,可以开始编制工程竣工结算方案。
结算方案一般包括工程量、材料和设备、工程变更、索赔、质量保证金、履约保证金等方面的具体内容,需要根据实际情况进行细化和明确。
在编制过程中需要充分考虑合同约定和相关规定,确保结算方案的合法性和合理性。
5、经相关方审定编制完成工程竣工结算方案之后,需要经相关方审定,包括建设单位、监理单位、设计单位等相关方的审定。
相关方审定的目的是确保工程竣工结算方案的合法性和公正性,保障结算工作的顺利进行。
6、发布结算方案经相关方审定之后,可以将工程竣工结算方案进行发布,同时向施工单位和其他相关方进行通知。
结算方案的发布将为后续的结算工作奠定基础,确保结算工作的顺利进行。
7、执行结算方案发布工程竣工结算方案之后,需要执行结算方案,按照合同约定和相关规定进行结算工作。
中建三局-项目结算策划范本

编制说明1、编制目的:结算策划不仅仅是针对结算工作,也是对项目商务管理全过程的梳理和回顾。
结算策划书编制目的,是为了促进项目商务人员及时锁定项目成本,全面盘点和分析项目收支状况,收集工程成本消耗指标和经济指标,帮助项目梳理结算编制思路,制定结算核对和调整方案,提高项目对外结算办理的效率和效益。
并通过全过程参与工程竣工结算,提升公司商务人员的整体业务水平。
2、编制时间:结算策划书的编制开始时间应在合同或业主要求的工程竣工日期前三个月;合同约定或项目要求分段报送结算的工程,应该在分部工程完工前一个月开始编制分段结算策划书;并在整体工程(或分段工程)完工后一个月内编制完成。
3、编制内容:工程概况、项目成本状况、本结算策划书共分七部分内容:(1)项目商务风险分析、项目结算资料准备及责任分解、项目对外结算编制和调整方案、项目对外结算时间安排、项目对外关系分析和策划。
附件内容为项目成本分析对比表,此项工作是项目结算策划必须完成的基础性工作,结算成本分析可另附表。
(2)项目编制的结算策划书要求必须涵盖这七项内容,由于范本内容较多,项目可以根据自身的实际情况,对每个部分的具体内容进行适当的调整或增删,选择关键性内容进行重点策划。
4、评审时间:项目结算书和结算策划原则上应该同时编制完成,并在工程完工后一个月内报送到公司(分公司)商务管理部评审。
5、未尽事宜,请随时与公司商务管理理沟通联系。
1 / 15项目结算策划书编制人:编制日期:2 / 15目录工程概况1项目承包范围1.1合同造价组成1.2建筑及结构概况1.3合同相关条款分析1.4合同价格调整及价差调整1.4.1合同结算方式及流程1.4.2合同风险范围1.4.3合同付款条件1.4.4合同各项目标及奖罚1.4.5其他重要合同条款1.4.6项目工期履约情况分析1.5项目投标情况简介1.6项目成本状况2项目实际成本与预计总成本2.1项目保底预算与实际成本的对比分析2.2项目预计总成本与保底预算对比分析汇总表项目盈利点、亏损点分析2.3项目盈利分析2.3.1项目亏损原因分析及结算的应对措施2.3.2项目经济指标2.4项目工程量指标2.4.1项目成本消耗指标2.4.2项目成本盘点与成本锁定2.5项目物资盘点情况2.5.1项目分包结算目前完成情况2.5.2项目钢筋管理专项分析2.6钢筋指标对比表2.6.1措施钢筋资料准备和计算情况2.6.2项目商务风险分析3项目重大商务问题3.1项目重大商务问题清单3.1.1重大商务问题解决思路和方案3.1.2项目过程签证索赔3.2项目签证索赔台帐3.2.1项目后期签证的签认策划3.2.2项目结算资料准备及责任分解4项目结算所需商务资料清单及责任分解4.1项目对外结算编制和调整方案5项目结算编制整体思路5.1工程量调整方案5.2综合单价调整和组价方案5.33 / 15定额套项调整方案5.4措施项目费报送方案5.5材料价差调整方案5.6钢筋工程量调整和报送方案5.7取费调整方案5.8依据政策性文件的结算调整方案5.9签证及洽商费用调整5.10对外报送结算调整汇总表5.11项目对外结算时间安排6项目结算编制计划6.1项目对外关系分析和策划7项目结算对外相关方分析7.1项目结算相关方的对接策划7.215/ 41 工程概况1.1项目承包范围1.2合同造价组成1.3建筑及结构概况工程名称项目地点建设单位设计单位(工业、民用、公共、建筑分类设计使用年限基础设施) / 地上)建筑面积(地下总建筑面积基础类型结构类型基坑支护形式建筑高度建筑层数(地下、地上)砼强度等级1、地下室、底板、外墙、自防水等等地下、地下室顶板、雨棚及挑板防水、其他屋面防水措施、屋面屋卫生间、清洁间等用水房间防水其外墙内墙踢脚楼地顶外墙保温、外窗、屋顶、架空楼板保温、地下室外墙保温保温(节能热地面保温石材幕墙保变形缝保温种植屋面保温层HPB 级HRB 级HRB 钢筋类砼强度等框架填充墙、房间隔墙、女儿墙、外墙填充屋面结1.4合同相关条款分析1.4.1合同价格调整及价差调整5 / 151.4.2合同结算方式及流程1.4.3合同风险范围1.4.4合同付款条件1.4.5合同各项目标及奖罚1.4.6其他重要合同条款1.5项目工期履约情况分析1.6项目投标情况简介2 项目成本状况2.1项目实际成本与预计总成本已发预估预计预估组成及未序号项目成本结算原因总成本金额生金额1劳务2材料3施工机械使用4 专业分包5措施5.1临时设施5.2模板及支架5.3安全文明施工5.4环境保护5.5脚手5.6其它措施6现场管理7规8税金(结算保底收税率)6/ 15说明:分包成本中包含的税可予以冲减。
完工结算计划书

完工结算计划书1. 引言完工结算计划书是为了规划和安排项目完工阶段的结算工作,确保按时按质完成项目,并按照约定的合同金额进行结算。
本文档将详细说明完工结算计划的内容和流程。
2. 项目概述本项目是指某企业为客户提供的工程项目,包括项目的需求、范围、进度计划、质量要求等。
本项目的合同金额为X元。
3. 完工阶段的任务在完工阶段,需要完成以下任务:3.1. 完成项目工程根据项目的进度计划,按时完成所有工程任务,并保证工程质量达到合同要求。
3.2. 测试和验收在项目工程完成后,进行测试和验收,确保项目符合客户要求和合同约定的质量要求。
3.3. 编制完工报告根据实际完成的工程量和进度,编制完工报告,并提交给客户审批。
3.4. 结算工程款项根据合同金额和完工报告,进行工程款项的结算,向客户申请支付相应金额。
4. 完工结算计划根据上述任务的要求,制定完工结算计划如下:4.1. 完成项目工程时间计划任务计划完成时间工程任务1 日期工程任务2 日期工程任务3 日期工程任务4 日期4.2. 测试和验收时间计划任务计划完成时间测试任务1 日期测试任务2 日期验收任务日期4.3. 编制完工报告时间计划任务计划完成时间完工报告编制日期报告审批日期4.4. 结算工程款项计划任务计划完成时间完工报告审核日期结算申请日期付款申请日期5. 风险与控制措施在实施完工结算计划时,可能会面临以下风险:1.工程进度延迟风险:为确保按时完成工程任务,需设立严格的工程进度控制措施,及时解决工程进度延迟的问题。
2.工程质量问题风险:严格按照合同要求和质量标准进行工程施工,并定期进行质量检查和测试,以确保工程质量符合要求。
3.完工报告审批延迟风险:尽早编制完工报告,并与客户协商好审批时间,以避免审批延迟导致的付款延误。
4.结算款项支付延迟风险:及时进行结算申请,与客户协商好付款时间,并随时跟进款项的支付进度。
6. 项目完工结算的意义项目完工结算是项目最后的一项工作,它不仅是对项目工作的总结和回顾,更是对项目完成情况的客观评价。
竣工结算的内容及编制方法[5篇模版]
![竣工结算的内容及编制方法[5篇模版]](https://img.taocdn.com/s3/m/14a041cc951ea76e58fafab069dc5022aaea46df.png)
竣工结算的内容及编制方法[5篇模版]第一篇:竣工结算的内容及编制方法竣工结算的内容及编制方法工程竣工结算的内容和编制方法与施工图预算基本相同。
只是结合施工中设计变更、材料价差等实际变动情况,在原施工图预算基础上作部分增减调整。
1.工程量差的调整工程量的量差是指原施工图预算所列分项工程量,与实际完成的分项工程量不符而发生的差异。
这是编制竣工结算的主要部分。
这部分量差主要由以下原因造成:(1)设计单位提出的设计变更工程开工后,由于某种原因,设计单位要求改变某些施工方法,经与建设单位协商后,填写设计变更通知单,作为结算增减工程量的依据。
(2)施工企业提出的设计变更此种情况比较多见,由于施工方面的原因,如施工条件发生变化、某种材料缺货需改用其它材料代替等,要求设计单位进行的设计变更。
经设计单位和建设单位同意后,填写设计变更洽商记录,作为结算增减工程量的依据。
(3)建设单位提出的设计变更工程开工后,建设单位根据自身的意向和资金筹措到位的情况,增减某些具体工程项目或改变某些施工方法。
经与设计单位、施工企业、监理单位协商后,填写设计变更洽商记录,作为结算增减工程量的依据。
(4)监理单位或建设单位工程师提出的设计变更此种情况是因为发现有设计错误或不足之处,经设计单位同意提出设计变更。
(5)施工中遇到某种特殊情况引起的设计变更在施工中,由于遇到一些原设计无法预计的情况,如基础开挖后遇到古墓、枯井、孤石、流砂、阴河等,需要进行处理。
设计单位、建设单位、施工企业、监理单位共同研究,提出具体处理意见,填写设计变更洽商记录,作为结算增减工程量的依据。
计算分部分项工程增减工程量的直接费,通常采用本地区规定的表格进行。
也可按下表形式计算。
第二篇:竣工结算编制之我见竣工结算编制之我见在施工单位做造价的朋友们都知道竣工结算是三算中最重要的一个计价过程。
有道是“干得好不如算得好”,该口头禅经久衰的同时,也折射出业内人士对竣工结算所给予的特殊地位和高度肯定。
编制竣工结算实施方案

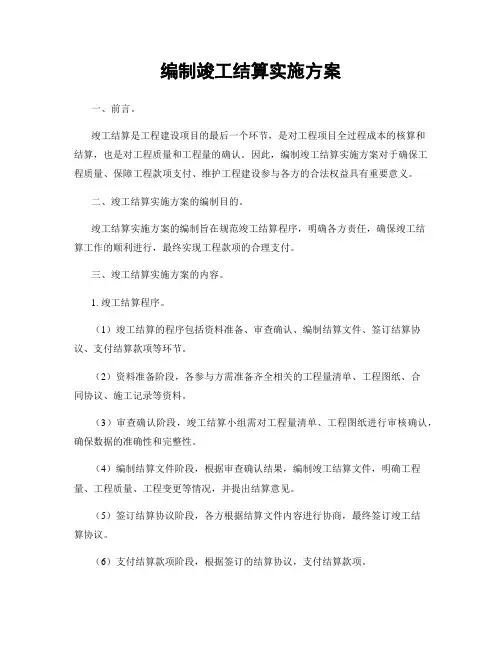

编制竣工结算实施方案一、前言。
竣工结算是工程建设项目的最后一个环节,是对工程项目全过程成本的核算和结算,也是对工程质量和工程量的确认。
因此,编制竣工结算实施方案对于确保工程质量、保障工程款项支付、维护工程建设参与各方的合法权益具有重要意义。
二、竣工结算实施方案的编制目的。
竣工结算实施方案的编制旨在规范竣工结算程序,明确各方责任,确保竣工结算工作的顺利进行,最终实现工程款项的合理支付。
三、竣工结算实施方案的内容。
1. 竣工结算程序。
(1)竣工结算的程序包括资料准备、审查确认、编制结算文件、签订结算协议、支付结算款项等环节。
(2)资料准备阶段,各参与方需准备齐全相关的工程量清单、工程图纸、合同协议、施工记录等资料。
(3)审查确认阶段,竣工结算小组需对工程量清单、工程图纸进行审核确认,确保数据的准确性和完整性。
(4)编制结算文件阶段,根据审查确认结果,编制竣工结算文件,明确工程量、工程质量、工程变更等情况,并提出结算意见。
(5)签订结算协议阶段,各方根据结算文件内容进行协商,最终签订竣工结算协议。
(6)支付结算款项阶段,根据签订的结算协议,支付结算款项。
2. 竣工结算责任。
(1)业主需提供工程施工合同、工程量清单、工程图纸等相关资料,并配合竣工结算小组进行审核确认。
(2)施工单位需提供施工记录、质量检测报告等相关资料,并配合竣工结算小组进行审核确认。
(3)监理单位需提供监理报告、工程验收报告等相关资料,并配合竣工结算小组进行审核确认。
3. 竣工结算时间节点。
(1)资料准备阶段,各参与方需在规定时间内准备齐全相关资料。
(2)审查确认阶段,竣工结算小组需在规定时间内完成对资料的审核确认工作。
(3)编制结算文件阶段,竣工结算小组需在规定时间内完成结算文件的编制工作。
(4)签订结算协议阶段,各方需在规定时间内进行协商并签订结算协议。
(5)支付结算款项阶段,各方需在规定时间内完成结算款项的支付。
四、竣工结算实施方案的执行。
工程竣工结算策划方案

工程竣工结算策划方案一、项目概述随着我国城镇化进程的加快,建筑工程数量急剧增加,工程竣工结算已成为建筑行业关注的焦点。
工程竣工结算是指建筑工程项目竣工验收后,依据合同及规定,进行工程量清单、工程费用计算、费用分摊和结算支付的全过程管理和控制工作。
它是决定建筑工程项目成败的关键一环,不仅关系到项目进度、工程质量,还关系到工程投资、资金使用效率和企业经济效益。
二、竣工结算的目的和意义1. 确保工程质量竣工结算是对工程完工质量的全面检验,对建筑材料、工程设计、施工工艺和工程施工质量进行全面评估。
通过合理的结算方式,保证工程实际消耗与差额收支的准确核算,确保工程质量。
2. 确保工程投资竣工结算可控制工程费用预算的实施执行情况,确保项目在财务上不发生超支或其他问题,最大限度地保证工程投资的安全。
3. 确保建设工程进度通过合理的结算方案,加快工程施工速度,提高工程施工质量,缩短工程进度,满足建筑工程发展需要。
4. 保证建设单位利益建设单位在工程项目建设过程中,能获得合法利益,为了保证建设单位的合法权益,必须建立合理的竣工结算办法。
5. 维护施工企业利益施工企业在工程项目建设过程中,能获得合法利益,为了保证施工企业的合法权益,必须建立合理的竣工结算办法。
6. 为后续工程项目提供可靠依据合理的竣工结算,可以为后续工程项目提供可靠的参考和依据,为规范和稳定建筑工程市场提供有力支持。
三、竣工结算策划方案1. 竣工结算的全过程管理竣工结算的全过程管理包括工程量清单、工程费用计算、费用分摊和结算支付等流程。
在竣工结算的全过程中,需要制定合理的方案和措施,按规定的程序和规范,进行全程全面质量管理。
2. 制定竣工结算计划和时间表在项目初期,应根据工程概况和工程特点,制定竣工结算的计划和时间表。
根据工程的特点和工作任务的要求,确定竣工结算的全面方案。
3. 建立竣工结算组织机构在项目中应建立合理的竣工结算管理组织机构,明确各职责分工和管理权限,并确保合理的人员配置和管理机制。
怎么编制工程竣工结算方案

怎么编制工程竣工结算方案一、引言工程竣工结算是指在工程全部完成验收的前提下,根据合同约定,结合工程实际完成情况,编制工程的最终结算清单,并确定最终支付金额的过程。
在工程竣工结算过程中,需要全面、客观地评估工程实际完成情况,合理确定工程结算金额,确保合同双方的权益。
编制工程竣工结算方案是为了规范竣工结算工作的程序和要求,确保竣工结算工作的顺利进行,并为工程竣工结算提供指导和依据。
本文将详细介绍如何编制工程竣工结算方案,以及竣工结算过程的具体步骤和要点。
二、编制工程竣工结算方案的目的1. 规范竣工结算工作的程序和要求,确保竣工结算工作的顺利进行;2. 明确竣工结算过程的步骤和要点,为工程竣工结算提供指导和依据;3. 保证竣工结算过程的客观、公正和合理,确保合同双方的权益。
三、编制工程竣工结算方案的基本内容1. 工程竣工结算的程序和流程;2. 工程竣工结算的组织机构和人员;3. 工程竣工结算的时间节点和完成标准;4. 工程竣工结算的文件和资料准备;5. 工程竣工结算的费用核算和计算方式;6. 工程竣工结算的审批和确认程序;7. 工程竣工结算的风险评估和控制措施;8. 工程竣工结算的相关责任和义务。
四、工程竣工结算方案的编制步骤1. 确定竣工结算工作的组织机构和人员,明确各个岗位的职责和权限;2. 收集和整理竣工结算所需的相关文件和资料,包括合同、设计文件、施工记录、材料清单、工程检测报告等;3. 对工程实际完成情况进行全面、客观的评估,明确工程的实际状态和达成的标准;4. 根据合同约定和实际完成情况,计算工程的最终结算金额,包括工程造价、材料费、设备费、人工费、管理费、利润等;5. 对工程竣工结算的风险进行评估,确定风险控制措施,并做好相应的风险防范工作;6. 完成竣工结算清单和相关文件的编制,并进行内部审核和审批;7. 向业主提交竣工结算清单和相关资料,进行业主审核和确认;8. 根据业主的审核意见和确认意见,进行最终的竣工结算确认;9. 完成工程竣工结算的全部程序和流程,并形成最终的竣工结算文件。
工程竣工结算方案编制

工程竣工结算方案编制一、公司概况公司成立于2005年,经营范围包括建筑工程、市政工程、机电安装工程等。
公司拥有一支技术过硬、经验丰富的建筑团队和管理团队,以提供专业的工程建设和管理服务为己任。
公司在建筑、市政、机电、土建领域有着丰富的工程实践经验和专业的施工管理能力,累计完成工程项目200余项,总投资额超过10亿元。
二、项目概况本次项目为某市政建设工程,总投资额约为5000万元,建设内容包括道路硬化、排水设施、绿化工程等,总工程量约为10000平方米。
本项目自2019年3月开工以来,经过两年的工期,目前已基本完工,准备进行竣工结算。
三、竣工结算方案编制1. 竣工结算人员组织为了保障竣工结算工作的顺利进行,公司特别成立了竣工结算组,组织了一支由资深项目经理、财务人员和技术工程师组成的专业团队,负责对本项目进行竣工结算工作。
2. 竣工结算依据(1)竣工结算依据于国家有关法律法规和工程建设合同规定,以确保结算的公平、合理和合法。
(2)竣工结算依据于本项目的工程设计文件、施工图纸、技术规范和实际施工情况,以确保结算的准确性和科学性。
3. 竣工结算程序(1)竣工结算程序包括:编制竣工结算计量清单、复核工程量、计算施工许可工程量、核算施工单位工程量,填制结算计量单,复核和审批。
(2)项目经理将组织工程师、施工员确定已完成工程量,制定竣工结算计量清单,并按照项目部及分公司总工进行复核和审批。
4. 竣工结算依据确定竣工结算的依据,包括项目的委托书、竣工验收合格书、竣工图纸和各种验收证明文件。
对不同工程分部效益进行绩效评价,实行计比奖的鼓励政策。
5. 竣工结算审核竣工结算需经过项目经理所属分公司总工办公会讨论决定,提交总公司审批,由总公司财务人员复核结算单,经发现问题时,由项目经理重新组织进行核实。
6. 竣工结算编制编制竣工结算方案,按照工程合同约定、计价规则和相关法律、法规的规定,确定竣工结算的原则和方法,进行详细的竣工结算编制。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.3安全文明履约情况及费用记取情况分析(表5)
2.4工程承包范围变化分析(表6)
2.5其他合同约定事项分析(表7)
三、合同主要商务结算条款利弊分析(表8-10)
3.1有利合同主要商务条款与不利合同条款分析(表8—9)
3.2量、价、计价程序利弊分析(表10)
四、商务索赔分析(表11-14)
7
第七条、第二款第(三)条
承包人以人民币壹佰肆拾万元,含税包干总价的形式包干进场施工前期准备费,该费用不参与取费,也不参与浮动;
8
第七条、第二款第(四)条
因发包人原因导致设计变更、现场工程签证的:套用本合同协议书约定的计价定额及计价程序表,按对应工程的工程类别及下浮率进行计价。
9
第十条、第二款第(二)条款
①由承包人自行采购的材料、设备(指按定额及政府相关文件规定可以调差的材料设备)按照施工同期《安阳建设工程价格信息》建设工程价格信息中的价格结算,同类同规格材料公布了两种或两种以上不同厂家(或没表示厂家名称)的价格,则价格最低者为该类材料之结算价;《安阳建设工程价格信息》没有公布价格的材料按定额价结算,既没有公布信息价也没有定额价的材料由承包人报价经发包人审定后作为结算价(该部分经发包人审价的材料,其材料费不参与总价浮动)。②商品混凝土运输及泵送费约定:无论商品混凝土搅拌站距离项目所在地远近,运输费用均按定额“商品混凝土运输费”运距三公里内的子目结算。泵送费按定额相关子目结算,不按《安阳建设工程价格信息》调整。
4.1施工图、竣工图、图纸会审记录、施工组织设计审核与分析(表11)
4.2变更事项及资料分析(表12)
4.3签证事项及资料分析(表13)
4.4索赔事项及资料分析(表14)
五、中间计量、付款情况分析(表15-16)
5.1中间计量情况分析(表15)
5.2付款情况分析(表16)
六、未完工作或事项分析(表17-18)
工程部
成本会计
资料负责人
……
项目经理
公司/分公司
(事业部)意见
商务管理部
法务合约部
工程部
材料设备部
财务部
资金部
……
总经济师
内容
页码
第一部分结算相关内容编制与分析(表1-19)
一、工程基本情况(表1—2)
1.1工程概况(表1)
1.2合同主要商务条款(表2)
二、履约情况分析(表3-7)
2.1工程工期履约情况分析(表3)
15
项目经理
***电话*******
16
商务经理
***电话*******
表1:工程概况一览表
注:1.本表数据及内容要求与建设工程施工合同相一致;
2.合同方式:分为总价合同、单价合同、费率合同或其它价格形式,要求与建设工程施工合同相一致。
1.2合同主要商务条款:
表2:合同主要商务条款一览表
序号
合同专用条款
主要内容
1
第七条、第二款第(一)条第1点
工程的计量:除双方另有约定,计量方式如下:按工程施工图、竣工图和说明、结合经发包人审批同意的施工组织设计、图纸会审纪录、设计变更、隐蔽验收记录及签证,根据2008年《河南省建设工程工程量清单综合单价》相关计算规则计算实际完成工程量;
2
第七条、第二款第(一)条第2点
案例:
安阳***首期**楼主体及配套工程
竣工结算策划书
中国建筑第七工程局**公司**项目部
2014年8月15日
竣工结算策划书评审表
工程名称
安阳***首期**楼主体及配套工程
预计总成本
13159万元
目标结算额
14332万元
结算小组成员
***、***、***、***、
项目部各部门
评审意见
合约商务部
材料设备部
5
第七条、第二款第(一)条第5点
机械费的调整:按河南省建筑工程标准定额站发布的《河南省统一施工机械台班费用定额(2008)》中对应的机械台班执行。如果河南省工程造价管理机构颁布的有关文件可以调整,则按新文件规定进行调整。调整的差额部分,只计税金,不计取其它任何费用
6
第七条、第二款第(一)条第6点
为便于双方核价,特对部分容易产生分歧的工程子目计算约定如下:(详见合同条款)
四、量、价、计价程序利弊策略策划(表23)
五、变更、签证、商务索赔策略策划(表24)
六、工程中间计量确认时间、确认查额与付款时间、付款差额策略策划(表25)
七、其他结算问题解决措施与方法策略策划(表26)
第三部分:结算责任分解(表27)
一、结算小组成员与职责及对外洽商分工(表27)
第四部分:动态调整(表28)
采用的定额:建筑、装饰装修、安装工程分别执行2008年《河南省建设工程工程量清单综合单价》A、B、C工程分册及其综合解释、相关勘误表和相关的政府文件;
3
第七条、第二款第(一)条第3点
工程取费:详见合同附件2:工程计价程序表(建筑、装饰装修、安装工程造价费用组成表)
4
第七条、第二款第(一)条第4点
人工费的调整:按“豫建设标【2008】2号”文相关规定执行,每工日人工费是43元。如合同执行期间政府有调整定额人工费的新文件规定(文件号需含“豫建设标”字样),则按新文件规定进行调整。调整的差额部分,只计税金,不计取其它任何费用。
一、动态调整记录(表28)
第一部分:结算相关内容编制与分析
一.工程基本情况
1.1工程概况:
序号
名称
内容
发包人:(全称)
*******房地产开发有限公司
承包人:(全称)
********工程局有限公司
工程概况
1
工程名称
**市(项目所在地)***住宅楼工程
2
工程地点
**市**路与**路交叉口
3
工程内容
施工图纸内的全部土建工程及安装工程。
6.1未完工作分析(表17)
6.2未完事项分析(表18)
七、项目总成本与税费的核实、确认分析(表19)
7.1项目总成本及税费的核定(表19)
第二部分:结算策略策划(表20-26)
一、工期、质量、安全文明施工履约策略策划(表20)
二、有利合同主要商务条款策略策划(表21)
三、不利合同主要商务条款策略策划(表22)
10
承包范围
土石方、主体工程、室内粗装修、给排水工程、电气工程、消防预埋、弱电预埋工程;
11
质量标准
合格
12
安全文明标准
合同无约定
13
竣工结算
工程竣工后在30天内提交竣工结算资料,90天内向承包人反馈审核意见,结算款存在争议的,应在1个月协商达成一致意见
14
违约责任
工期每延误1天,承包人应承担合同额的千分之一
4
合同价款
合同暂定总价:壹亿肆仟贰佰万元
5
合同方式
除合同约定项目按综合包干单价承包外,均按河南08定额,税前造价优惠5%据实结算。
6
有无预付款
无
7
支付时间及条件
进度款按节点支付,支付比例为80%
8Байду номын сангаас
合同工期
408天,其中:主体封顶施工工期228天。开工时间:竣工时间:
9
实际工期
657天。开工时间:竣工时间:
