常见的价款调整如何在合同中约定

合集下载

工程合同签订涨价

工程合同签订涨价

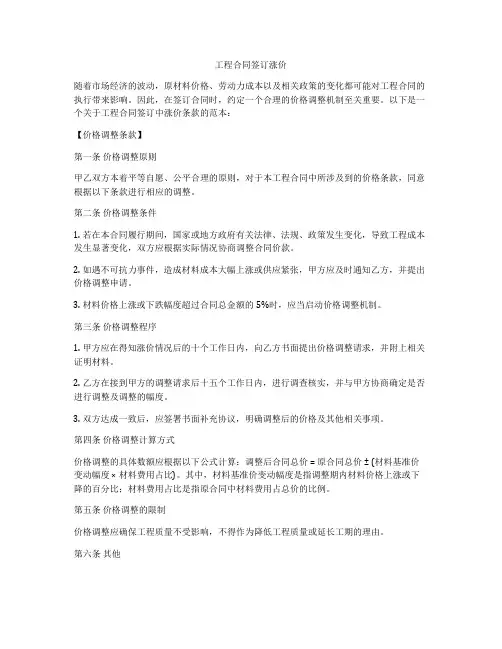

工程合同签订涨价随着市场经济的波动,原材料价格、劳动力成本以及相关政策的变化都可能对工程合同的执行带来影响。

因此,在签订合同时,约定一个合理的价格调整机制至关重要。

以下是一个关于工程合同签订中涨价条款的范本:【价格调整条款】第一条价格调整原则甲乙双方本着平等自愿、公平合理的原则,对于本工程合同中所涉及到的价格条款,同意根据以下条款进行相应的调整。

第二条价格调整条件1. 若在本合同履行期间,国家或地方政府有关法律、法规、政策发生变化,导致工程成本发生显著变化,双方应根据实际情况协商调整合同价款。

2. 如遇不可抗力事件,造成材料成本大幅上涨或供应紧张,甲方应及时通知乙方,并提出价格调整申请。

3. 材料价格上涨或下跌幅度超过合同总金额的5%时,应当启动价格调整机制。

第三条价格调整程序1. 甲方应在得知涨价情况后的十个工作日内,向乙方书面提出价格调整请求,并附上相关证明材料。

2. 乙方在接到甲方的调整请求后十五个工作日内,进行调查核实,并与甲方协商确定是否进行调整及调整的幅度。

3. 双方达成一致后,应签署书面补充协议,明确调整后的价格及其他相关事项。

第四条价格调整计算方式价格调整的具体数额应根据以下公式计算:调整后合同总价 = 原合同总价 ± (材料基准价变动幅度 × 材料费用占比)。

其中,材料基准价变动幅度是指调整期内材料价格上涨或下降的百分比;材料费用占比是指原合同中材料费用占总价的比例。

第五条价格调整的限制价格调整应确保工程质量不受影响,不得作为降低工程质量或延长工期的理由。

第六条其他对于价格调整过程中产生的任何争议,双方应首先通过友好协商解决;协商不成时,可依法申请仲裁或向人民法院提起诉讼。

以上范本仅供参考,实际工程合同的价格调整条款应根据项目的具体情况和双方的实际需求来制定。

在签订合同时,建议由经验丰富的法律专业人士参与,以确保合同的合法性、合理性和可操作性。

总结:。

在建工程合同及工程价款调

在建工程合同及工程价款调

在建工程合同及工程价款调任何工程合同都应包含几个基本部分:甲方(发包方)、乙方(承包方)的基本信息;工程项目的详细描述;合同总金额;工期要求;付款方式与时间;违约责任等。

这些是构成合同框架的基础,也是保障双方权益的法律依据。

我们重点探讨在建工程价款调整的问题。

在建工程由于其特殊性,原材料价格波动、设计变更、工程量的增减等情况较为常见,因此合同中应明确约定价款调整的条件、程序和计算方法。

以某在建工程合同范本为例,价款调整通常包括以下几个方面:1. 材料价格调整:合同应注明主要建材的名称、品牌、规格型号以及单价。

若市场价格发生变动,根据合同约定的调价公式进行相应调整。

例如,钢材价格上涨5%,则合同总价相应增加。

2. 变更订单管理:因设计变更或客户需求变化导致的工程量增减,应通过变更订单的形式确认。

变更订单需详细列出变更内容、影响成本及完成时间等,并经双方确认签字后生效。

3. 索赔与补偿:在施工过程中,如遇不可抗力因素导致工程延期或损坏,应根据合同中的索赔条款进行处理。

这包括工期延误的补偿标准、损坏修复的责任分配等。

4. 结算方式:合同应明确结算的具体流程,包括中期付款、竣工付款及最终结算的比例和时间节点。

每次付款前,乙方需提交相应的进度报告和费用清单供甲方审核。

5. 争议解决:合同中应预设争议解决机制,如协商不成时可采取仲裁或诉讼等方式解决。

当然,每个项目都有其独特性,因此在建工程合同的价款调整条款需要根据实际情况灵活设定。

在签订合同时,甲乙双方都应充分考虑可能出现的风险,并在合同中予以明确,以便在执行过程中有据可依,减少不必要的纠纷。

常见的价款调整如何在合同中约定

常见的价款调整如何在合同中约定

常见的价款调整如何在合同中约定在商业合同中,价格调整是一项重要的条款,它允许合同双方根据特定条件进行价款的调整。

常见的价格调整方式包括价格固定、索赔和指数调整。

首先,价格固定是一种比较常见的价格调整方式。

在双方合作的过程中,可能会面临诸如材料价格上涨、劳动力成本增加等情况,这些因素可能会导致卖方无法按照原合同约定的价格提供货物或服务。

为了解决这个问题,合同可以约定根据实际情况调整价格。

例如,合同可以规定根据特定指标(如物价指数)进行价格调整,或者双方可以协商达成一致的价格调整方案。

其次,索赔是在一些特定情况下进行的价格调整方式。

当双方发生争议或存在违约行为时,受损害的一方可以要求对方支付赔偿金。

索赔金额可以根据损失的大小进行协商,以实现补偿的目的。

在合同中明确规定索赔的条件和程序,可以为双方提供一个公平和透明的解决方案。

另外,指数调整也是常见的价格调整方式之一、在一些行业中,如能源、原材料等,价格波动较大,指数调整可以帮助双方进行合理的价格调整。

指数调整通常是根据公共指数(如市场价格指数)进行的,以反映市场价格的变动。

在合同中约定适用的指数和调整公式,以及调整的频率和幅度,可以使双方在价格调整方面达成一致。

除了上述三种常见的价格调整方式,还可以根据具体的商业需求进行定制。

例如,合同可以约定根据特定的生产成本因素进行价格调整,或者根据市场需求的变化进行灵活的价格调整。

无论是哪种方式,价格调整的约定应该明确、具体,并且考虑到双方的利益。

在合同中要详细规定价款调整的条件、程序和时限,以及相关证明文件的要求。

另外,合同还可以约定双方在进行价格调整时需要履行的通知义务,以确保信息的及时传递和有效执行。

总结而言,价格调整是商业合同中一项重要的条款,可以帮助合同双方应对市场波动和风险。

常见的价格调整方式包括价格固定、索赔和指数调整,但也可以根据具体的商业需求进行定制。

在合同中约定这些价格调整条款时,应考虑到明确、具体和公平等方面的要求,以保护双方的权益并维护合作关系。

建筑工程合同价款怎么约定

建筑工程合同价款怎么约定

建筑工程合同价款怎么约定一、合同价款的确定合同价款通常基于工程量清单、设计图纸和相关技术规范来确定。

甲方(业主)与乙方(承包商)应在合同中明确列出各项费用,包括但不限于直接费用、间接费用、利润、税金以及其他必要支出。

双方应共同审核确认工程量清单,并以此为基础确定合同总价。

二、支付条件和流程合同中应明确规定支付的条件和流程。

例如,可以设定按照工程进度分阶段支付,每个阶段的完成标准和对应的支付比例应当清晰界定。

预付款的比例和条件也应在合同中注明,以保障乙方有足够的资金启动项目。

对于材料费、人工费等变动性较大的费用项,双方可以协商确定一个合理的支付方式。

三、价款调整机制由于建筑工程周期较长,可能会遇到原材料价格波动、政策调整等情况,因此合同中应包含价款调整的相关条款。

这些条款应当明确何种情况下可以进行价款调整、调整的具体计算方法以及调整后的价款如何确定。

四、违约责任为保证合同的严肃性和执行力,合同中应详细规定违约责任。

若甲方延迟支付工程款,应承担相应的违约金或利息赔偿;反之,若乙方未能按合同约定完成工程进度或质量要求,也应承担相应的赔偿责任。

五、争议解决方式合同执行过程中可能会出现争议,双方应在合同中预先约定争议的解决方式,比如通过协商解决、提交仲裁委员会仲裁或者向人民法院提起诉讼等。

六、其他相关条款除了上述主要条款外,合同还应包括工程保修、保险、安全等相关事宜的规定,以确保工程的全面性和安全性。

一个详尽的建筑工程合同价款约定范本,应当涵盖价款的确定、支付条件和流程、价款调整机制、违约责任以及争议解决方式等内容。

通过明确的合同条款,可以有效避免因价款问题引发的纠纷,保障甲乙双方的合法权益,促进建筑工程的顺利完成。

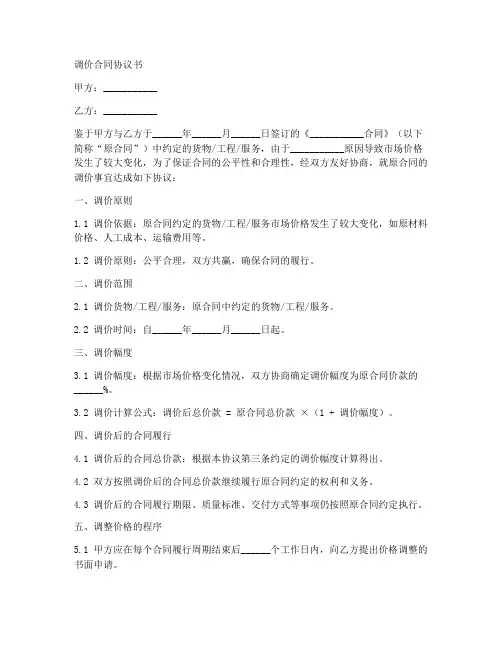

调价合同协议书

调价合同协议书

调价合同协议书甲方:___________乙方:___________鉴于甲方与乙方于______年______月______日签订的《___________合同》(以下简称“原合同”)中约定的货物/工程/服务,由于___________原因导致市场价格发生了较大变化,为了保证合同的公平性和合理性,经双方友好协商,就原合同的调价事宜达成如下协议:一、调价原则1.1 调价依据:原合同约定的货物/工程/服务市场价格发生了较大变化,如原材料价格、人工成本、运输费用等。

1.2 调价原则:公平合理,双方共赢,确保合同的履行。

二、调价范围2.1 调价货物/工程/服务:原合同中约定的货物/工程/服务。

2.2 调价时间:自______年______月______日起。

三、调价幅度3.1 调价幅度:根据市场价格变化情况,双方协商确定调价幅度为原合同价款的______%。

3.2 调价计算公式:调价后总价款 = 原合同总价款×(1 + 调价幅度)。

四、调价后的合同履行4.1 调价后的合同总价款:根据本协议第三条约定的调价幅度计算得出。

4.2 双方按照调价后的合同总价款继续履行原合同约定的权利和义务。

4.3 调价后的合同履行期限、质量标准、交付方式等事项仍按照原合同约定执行。

五、调整价格的程序5.1 甲方应在每个合同履行周期结束后______个工作日内,向乙方提出价格调整的书面申请。

5.2 乙方应在收到甲方价格调整申请后的______个工作日内,对甲方的申请进行核实,并书面通知甲方是否同意调整价格。

5.3 双方应在每个合同履行周期结束后______个工作日内,协商确定调价后的合同总价款。

六、其他约定6.1 本协议自双方签字(或盖章)之日起生效,一式两份,甲乙双方各执一份。

6.2 本协议未尽事宜,双方可另行协商补充。

6.3 本协议一经生效,原合同中与调价相关的条款即行废止,双方应按照本协议约定履行合同。

甲方(盖章):___________乙方(盖章):___________签订日期:______年______月______日(注:本协议仅供参考,具体内容请根据实际情况和双方需求进行调整和完善。

合同价款调整的方法

合同价款调整的方法

合同价款调整的方法合同价款调整是在合同执行过程中,由于各种原因需要对合同中的价款进行调整。

以下是关于合同价款调整的10种方法,并对每种方法进行详细描述。

1. 双方协商调整:双方当事人可以通过协商达成一致,对合同价款进行调整。

双方可以根据实际情况,重新约定合同价款的数额或者调整支付方式和时间等。

双方协商调整的优点是灵活性高,可以根据具体情况进行调整。

缺点是可能存在磋商难度大、谈判时间长的问题。

双方需充分沟通、协商,确保调整后的价款符合双方利益需求。

2. 价格指数调整:合同中可以约定根据某种共同认可的价格指数进行合同价款调整。

比如可以以国家公布的消费价格指数或者原材料价格指数等为基准,按照一定比例进行调整。

价格指数调整的优点是具备一定的公平性和客观性,可以避免由于价格波动带来的不公平情况。

缺点是需要确保选择的价格指数具有通用性和可靠性。

3. 原材料成本调整:合同价款可以根据原材料成本的变化进行调整。

如果原材料价格上涨或者下跌,双方可以根据实际情况对合同价款进行相应调整。

原材料成本调整的优点是与实际情况紧密相关,可以更好地反映实际成本变化。

缺点是需要通过合同约定明确原材料成本调整的比例或者计算公式。

4. 劳动力成本调整:合同价款可以根据劳动力成本的变化进行调整。

如果劳动力成本上涨或者下跌,双方可以协商调整合同价款。

劳动力成本调整的优点是可以反映劳动力成本变化对合同价款的影响。

缺点是需要在合同中明确约定劳动力成本调整的依据和方式。

5. 货币贬值调整:如果合同中约定了特定货币进行支付,而该货币贬值导致合同价款的实际购买力下降,双方可以协商调整合同价款。

货币贬值调整的优点是可以避免由于货币贬值导致的合同履行困难。

缺点是需要通过合同约定明确货币贬值调整的比例或者计算公式。

6. 法定涨价调整:在合同执行过程中,如果法律法规对相关产品或服务的价款进行了涨价规定,双方需要遵守法律规定进行价款调整。

法定涨价调整的优点是具有强制性和可操作性,可以避免因合同约定不合法导致的纠纷。

工程合同价位调整

工程合同价位调整

工程合同价位调整---工程合同价位调整协议甲方(业主):_______________乙方(承包商):_______________鉴于甲乙双方于____年__月__日签订了《建设工程合同》(以下简称“原合同”),合同编号为:_______________。

由于市场价格波动和原材料成本上升,经双方协商一致,决定对原合同中的工程价款进行调整。

现就有关工程合同价位调整事宜达成如下协议:一、调整原则1. 工程合同价位的调整应基于公平、公正的原则进行,确保双方利益不受损害。

2. 调整后的工程合同价位应反映市场实际情况,符合国家有关法律法规的规定。

3. 价位调整应以书面形式确认,作为原合同不可分割的一部分。

二、调整内容1. 根据最新的市场价格指数,对原合同中的人工费用、材料费用等进行调整。

2. 对于因工程量变更导致的直接费用变化,按照实际发生的工程量进行调整。

3. 间接费用如管理费、利润等,根据直接费用的调整比例相应调整。

三、调整方法1. 双方应根据合同约定的调价公式或者市场价格信息确定新的合同价位。

2. 若合同中未约定调价公式,可参照行业标准或当地建设主管部门发布的价格信息进行调整。

3. 双方应共同核实调整后的费用,并在调整协议中明确列出各项费用的调整情况。

四、生效时间本价位调整协议自双方签字盖章之日起生效。

五、其他事项1. 本协议一式两份,甲乙双方各执一份,具有同等法律效力。

2. 本协议未尽事宜,双方可另行协商解决。

3. 本协议与原合同有冲突的地方,以本协议为准。

4. 本协议的签订、履行及解释均适用中华人民共和国法律。

甲方(盖章):_____________ 乙方(盖章):_____________代表人签字:_____________ 代表人签字:_____________日期:____年__月__日日期:____年__月__日---。

工程变更合同价款如何确定

工程变更合同价款如何确定

工程变更合同价款的确定是工程建设中常见且重要的问题。

在工程实施过程中,由于设计变更、进度计划变更、施工条件变更或新增工程等原因,导致工程量或工程性质发生变化,从而影响合同价款的调整。

那么,工程变更合同价款如何确定呢?首先,工程变更价款的确定应遵循合同约定和相关法规。

根据《建设工程施工合同》(示范文本)和《建设工程工程量清单计价规范》(GB 50500—2008)等文件,工程变更价款的确定方法如下:1. 合同中已有适用于变更工程的价格,按合同已有的价格变更合同价款。

这种情况下,只需根据变更工程的实际工程量,按照合同中已有的单价或价格计算变更价款。

2. 合同中只有类似于变更工程的价格,可以参照类似价格变更合同价款。

在这种情况下,承包人应根据变更工程的特点和实际情况,参照合同中类似工程的价格,提出变更价款。

经发包人确认后,按照确认的变更价款进行调整。

3. 合同中没有适用或类似于变更工程的价格,由承包人提出适当的变更价格,经工程师确认后执行。

在这种情况下,承包人应根据变更工程的特点、工程量和成本等因素,提出适当的变更价格。

工程师(发包人代表)对承包人提出的变更价格进行确认,如有必要,可邀请造价管理部门进行审核。

确认后的变更价格作为调整合同价款的依据。

此外,在工程变更价款确定过程中,还需注意以下几点:1. 手续应齐全。

工程变更价款的确定需要相关手续的支撑,包括变更通知、设计变更图纸、工程量清单等。

手续齐全有利于确保工程变更价款的合理性和准确性。

2. 资料应详实。

工程变更资料应能满足编制工程变更价款的要求,包括变更工程的具体情况、工程量、成本等。

资料的详实性有助于提高工程变更价款确定的准确性和可信度。

3. 内容应合理。

工程变更价款的确定应确保变更内容的合理性,避免因变更导致合同价款的不合理波动。

对于不符合规定或过于繁琐的变更内容,应予以剔除或简化。

4. 变更价款的确定方法应符合法律法规和合同约定。

在确定变更价款时,应遵循相关法规和合同约定,确保变更价款的合法性和有效性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

常见的价款调整如何在合同中约定
合同是结算的重要依据,任何变更、洽商,一旦认定,下面就要确定值多少钱了,这时,计算的依据是什么,应该如何计算,就变得非常关键。

目前的现状是针对价款调整部分,业主在合同中都规定的很少,或者不详细,最终的结果都需要通过结算时施工方和业主进行反复讨价还价、协商才能解决。

工程已经完事,此时再决定如何计算,往往就要看双方造价人员的水平了,谁的水平高,谁就更有利。

因此,对于常见的价款调整在合同中提前给予详细约定,将更有利于业主的造价控制。

那么,如何在合同中进行约定呢?
下面就给大家提供一些实际案例,供大家参考。

一、价差约定方式
方式1:
a) 本工程综合单价固定不变,不会因人工费、物价、费率、汇率或其他因素的变动而进行调整。

只有当钢材、商砼的价格波动幅度超过5%时,正在施工部分工程实际数量补材料差价;
b) 价格波动浮动=(施工期信息价-投标期信息价)/投标期信息价*100%;
c) 差价=施工期信息价-投标期信息价(1+价格波动幅度%);
d) 差价部分只能取税金,费率为% 。

约定价差处理办法时,要注意如下几点:
1. 调整范围:是全部材料还是主要材料,或者主要材料和其他材料区别对待;
2. 调整的界限:
如主要材料3%,其他材料5%才能调整;
是补超出部分的价差还是补全部的价差,如投标价为1000,实际价为1100,价差按(1100-1000)还是按(1100-1030)。

3. 市场价确定依据:
采用当地信息价还是实际材料购买发票;
分期单独计算还是取平均值。

4. 相关影响:补差部分只计算税金,或者还要计算管理费、规费等。

5. 是否多退少补:高则补,低则扣。

注:暂估材料的价差结算办法类似。

二、工程量变化的相关约定
08规范中给出了工程量变化时调整综合单价的原则,如合同没有约定,则按一下原则调整:
a) 当工程量的变化幅度在10%以内时,其综合单价不做调整,执行原有综合单价;
b) 当工程量的变化幅度在10%以外,且影响分部分项工程费超过%时,由承包人对增加的工程量或减少后剩余的工程量提出新的综合单价和措施项目费,经发包人确认后调整。

但这个规定不够明确,下面给大家提供一个案例:
约定工程量变化时如何调整综合单价,要注意如下几点:
1. 调整的界限:如工程量变化在10%且影响分部分项工程费超过%时才能调整综合单价;
2. 明确工程量:如增加的工程量或减少后剩余的工程量,对于增加的概念一定要明确,如招标工程量为1000,实际工程量为1200,则是1200-1000,还是1200-1100;
3. 综合单价的确定:如必须套用政府定额、价格采用信息价、管理费、利润费率给予明确约定,是否考虑让利幅度等。

三、措施项目的调整
对于特定的措施项目,可以给予特定的结算办法,如模板:
措施项目调整办法约定时应注意:
1. 调整的范围:哪些措施可以调整,哪些不调整;
2. 根据不同措施项目的性质,分别约定
如模板根据砼量的变化比例调整;
脚手架按实际建筑面积计算;
组织措施正常情况不调整,但实体造价超出一定幅度时允许调整。

3. 考虑让利的因素
只要我们多总结,找到更好的结算办法,并在合同中给予约定,那么就可以为业主的造价控制打下了很好的基础,有利于结算的进行,同时减少不必要的扯皮。

相关文档
最新文档
