出入口暗挖技术交底

合集下载

暗挖作业安全技术交底

暗挖作业安全技术交底

暗挖作业安全技术交底一、引言暗挖作业是指在地下、封闭或狭窄空间进行的作业活动。

由于作业环境的特殊性,暗挖作业安全问题备受关注。

为了确保作业人员的安全,必须进行全面的技术交底,使作业人员了解作业过程中可能遇到的危险,并掌握相应的安全技术。

本文将详细介绍暗挖作业安全技术交底的内容和要点,以确保作业人员能够正确应对各种潜在风险,保障作业的安全进行。

二、作业前准备在进行暗挖作业前,必须进行充分的准备工作,以确保作业的顺利进行和作业人员的安全。

1.确定作业区域:在进行暗挖作业前,需要明确作业的具体区域,并对该区域进行勘察和评估。

评估包括地表、地下设施和周边环境等因素,以确定潜在的危险和风险。

2.作业区域标识:在明确作业区域后,应设置明显的标识,以确保未授权人员不会进入作业区域。

标识可以是固定的告示牌、标志或临时设置的栅栏。

3.检查通风系统:在暗挖作业中,通风系统的正常运行至关重要。

作业前应检查通风系统的工作状态,确保其正常运转,并对作业区域进行适当的通风处理。

4.准备必要的工具和设备:根据作业任务的要求,准备必要的工具和设备,并确保其良好的工作状态。

包括照明设备、通信设备、防护装备等。

三、安全技术交底内容作业人员在进行暗挖作业前,需要了解以下安全技术内容:3.1 作业前安全检查在进行暗挖作业前,需要进行全面的安全检查,包括但不限于以下几个方面:1.检查作业区域是否符合安全要求:包括通风、照明、防火、防爆等方面,确保作业环境安全。

2.检查必要的防护设施是否齐全:包括安全帽、防护眼镜、防护手套、防护鞋等,确保作业人员的个体防护。

3.检查作业工具和设备是否正常:确保工具和设备的完好,并检查其使用方法是否正确。

4.检查作业人员是否具备必要的作业技能:对作业人员的技能进行检查和评估,确保其能够独立完成作业任务。

3.2 暗挖作业过程中的安全注意事项在暗挖作业过程中,作业人员需要注意以下安全事项:1.作业空间限制:由于暗挖作业通常在狭小的空间中进行,作业人员需要注意空间限制带来的危险,避免碰撞、挤压等意外事故。

暗挖施工作业安全技术交底要点

暗挖施工作业安全技术交底要点

暗挖施工作业安全技术交底要点范本一:暗挖施工作业安全技术交底要点一、施工前准备1. 确定施工区域:明确施工区域边界,标志清楚,防止他人误入。

2. 安排专人负责:指定专人负责暗挖施工的安全管理和监督工作。

3. 道路交通安排:确保施工道路畅通,设置必要的交通标志和警示设施。

4. 施工材料准备:准备好所需的挖掘工具和材料,并对其进行检查和保养。

二、安全防护措施1. 通风设置:对于长时间的挖掘施工,应设置通风设备确保空气流通。

2. 照明设施:保证施工现场充足的照明,防止工人操作时出现观察困难。

3. 防护装备:施工人员必须佩戴符合安全标准的安全帽、防护鞋、防护手套等。

4. 安全通道:设置安全通道,便于人员疏散和施工设备进出。

5. 防止坍方:根据土壤情况,采取相应的坍方防护措施,如支护结构、加固措施等。

三、施工操作要点1. 挖掘过程:合理安排挖掘顺序,避免影响周围的土壤稳定性。

2. 施工人员配备:根据挖掘深度和施工条件,合理配置足够的工人进行作业。

3. 安全距离:施工现场内禁止无关人员进入,确保施工秩序,防止意外伤害。

4. 施工设备使用:操作施工设备的工人必须持有相关证书,严格按照操作规程进行作业。

附件:1. 暗挖施工区域平面图2. 暗挖作业安全检查表法律名词及注释:1. 《建设工程安全生产管理条例》:指规定建设工程施工、监理、设计等单位在工程建设过程中的安全生产管理的法律法规。

2. 《建筑施工安全生产规程》:指规定建筑施工中的安全生产要求和技术措施的法规。

范本二:暗挖施工作业安全技术交底要点一、施工前准备1. 明确施工目标:确定施工的具体和要求。

2. 施工人员安排:合理安排施工人员的工作岗位,保证施工顺利进行。

3. 材料准备:准备好所需的工具、设备和材料,并进行检查与保养。

4. 施工现场处理:对施工现场进行清理、平整,并设置施工区域的边界。

二、安全防护措施1. 安全培训:对施工人员进行安全教育和培训,提高其安全意识和操作技能。

出入口土方开挖技术交底(工程模版)

出入口土方开挖技术交底(工程模版)
六、环境、职业健康安全管理措施
1、环境管理措施
⑴ 现场堆放的土方应注意覆盖。
⑵ 基坑周围应及时洒水,防止大风天气土尘飞扬污染空气。
2、职业健康安全管理措施
⑴ 出土通道与人行通道应分开,不可在一条路上,行人道应设安全梯。
⑵ 基坑桩间支护与土方开挖不可同时作业,防止出现伤人事故发生。
⑶ 人工清理土方时,两人横向间距不得小于2米,纵向间距不得小于3米。
2、基坑周边应及时做好围挡,且留好排水沟,做好挡水墙,以避免雨水流入基坑内部。
3、基坑内应备有水泵的抽水设施。
4、密切注意天气预报,当雨水来临时及时利用挖土机械在基坑的最低点挖一个集水坑,及时将雨水抽出地面。
五、质量标准
1、基坑两侧维护桩上的土方必须利用人工将其清理干净。
2、基底应平整,起伏不可过大。
2、施工区域内供水、供电照明设备准备到位;
3、预应力设备进场经过报验和标定;
4、钢支撑部分加工完成并经过试拼;
5、预应力锚索部分加工完成并经过试拼;
三、施工工艺
1、工艺流程
土方开挖 桩间喷砼 车站维护桩破除 钢支撑施工 锚索施工 沟槽清理
2、操作工艺
⑴基坑开挖由北向南进行,由于基坑尺寸较小,可进行全断面开挖。
⑵基坑开挖分三步进行,第一次开挖到钢支撑下0.5米;第一次开挖到预应力锚索下0.5米;第三次开挖至设计坑底面。
⑶在进行开挖过程中,在出入口南端应根据设计进行坡体留置,严禁全部挖除,导致以后进行施工回填,影响基础土体质量。
⑷开挖到指定标高后,利用挖掘机将基底正整平。
四、季节性施工Leabharlann 1、目前北京正值雨季,土方开挖应缩短开挖长度,应逐段、逐层完成。
本交底适用于**出入口开挖支护。

出入口暗挖技术交底

出入口暗挖技术交底

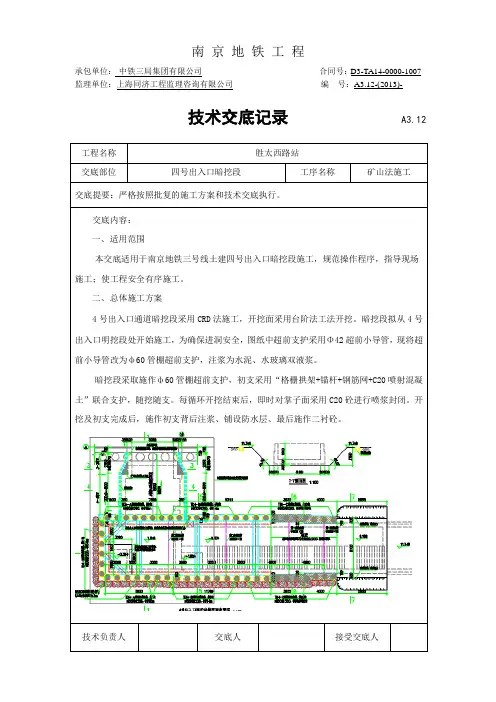

监理单位:上海同济工程监理咨询有限公司编号:A3.12-(2013)-技术交底记录A3.12工程名称胜太西路站交底部位四号出入口暗挖段工序名称矿山法施工交底提要:严格按照批复的施工方案和技术交底执行。

交底内容:一、适用范围本交底适用于南京地铁三号线土建四号出入口暗挖段施工,规范操作程序,指导现场施工;使工程安全有序施工。

二、总体施工方案4号出入口通道暗挖段采用CRD法施工,开挖面采用台阶法工法开挖。

暗挖段拟从4号出入口明挖段处开始施工,为确保进洞安全,图纸中超前支护采用Φ42超前小导管,现将超前小导管改为ф60管棚超前支护,注浆为水泥、水玻璃双液浆。

暗挖段采取施作ф60管棚超前支护,初支采用“格栅拱架+锚杆+钢筋网+C20喷射混凝土”联合支护,随挖随支。

每循环开挖结束后,即时对掌子面采用C20砼进行喷浆封闭。

开挖及初支完成后,施作初支背后注浆、铺设防水层、最后施作二衬砼。

监理单位:上海同济工程监理咨询有限公司编号:A3.12-(2013)-技术交底记录A3.12监理单位:上海同济工程监理咨询有限公司编号:A3.12-(2013)-技术交底记录A3.12监理单位:上海同济工程监理咨询有限公司编号:A3.12-(2013)-技术交底记录A3.12监理单位:上海同济工程监理咨询有限公司编号:A3.12-(2013)-技术交底记录A3.12监理单位:上海同济工程监理咨询有限公司编号:A3.12-(2013)-技术交底记录A3.12监理单位:上海同济工程监理咨询有限公司编号:A3.12-(2013)-技术交底记录A3.12监理单位:上海同济工程监理咨询有限公司编号:A3.12-(2013)-技术交底记录A3.12监理单位:上海同济工程监理咨询有限公司编号:A3.12-(2013)-技术交底记录A3.12工程名称胜太西路站交底部位四号出入口暗挖段工序名称矿山法施工交底提要:严格按照批复的施工方案和技术交底执行。

3号出入口暗挖段开挖安全交底

3号出入口暗挖段开挖安全交底

安全技术交底记录(轨道交通工程)编号:工程名称郑州市轨道交通2号线一期工程土建施工北环路站交底日期2015年3 月6日施工单位中国中铁隧道集团有限公司分项工程名称附属结构3号出入口暗挖施工交底提要北环路站附属结构3号出入口暗挖施工安全技术交底交底内容:认真贯彻“安全第一,预防为主、综合治理”的方针,加强安全管理,确保本工程实施过程中无安全事故,创安全达标工地。

同时针对本工程的特点制定完整的安全教育及管理制度,工人上岗前进行安全教育并考核,合格后方可上岗作业。

一、初期支护及开挖作业1、隧道开挖作业采用过程严格按照设计要求及工法要求进行施工,应严格作到“管超前、严注浆、短开挖、强支护、快封闭、勤量测”十八字方针,以确保施工安全;2、每天进行洞内量测和地表沉降观测,根据监测数据及时调整支护参数,防止地表沉降以及隧道净空变形;3、认真作好掌子面地质观测记录,必要时采用超前探管进行前方地质探测,根据地质变化以及水文变化情况进行超前地质预报,及时调整支护参数;4、进行排管作业时严格按设计及技术交底进行对排管的数量,角度布设;布设排管时应根据地质情况控制风量或采用风镐打入,避免布设排管时造成土体坍塌;为保证注浆效果,控制注浆作业中土体坍塌,注浆前应封闭注浆面。

5、上断面开挖时保留核心土,禁止开挖悬空土,自然土开挖应按规范要求进行放坡,备好坍塌抢险的材料(砂袋、加气砖等),抢险物资应运至距掌子面30m范围内,作好防坍的准备,不得挪作他用;6、分部施工时严格控制上下台阶长度,防止因台阶过短造成土方坍塌、滑坡等事故;若土体较松散易滑动时,除按要求防坡外,应采用喷射砼将坡面封闭,发现土体不稳、有坍塌征兆时(如土体颗粒加快滑落、渗水携带泥沙增大等),立即进行封闭,情况严重时立即安排人员撤离。

7、开挖人员在开挖作业时,应熟悉作业内容(包括在同一环境平行作业内容)、作业环境,对使用工具、车、台架进行仔细检查,不牢固不得使用,支撑台架加固牢固后方可作业,严禁在脚手架底部或搭板周围进行影响其稳定性的开挖作业;8、开挖作业时,施工人员应服从现场指挥,严格按安全技术交底要求操作,碴土倒运、材料堆放与倒运作业应有专人指挥,防止同时作业出现碰撞伤人事故;9、开挖作业按相关规范要求保持与机械、电线等安全距离,洞内装卸时注意安全操作范围;二、格栅钢筋安装1、焊接连接筋时,保证电焊机和焊接导线绝缘良好,同时电焊机必须按要求接地,并同时安装漏电保护器,潮湿地质应站在干燥的木板或绝板上进行焊接;2、洞内电源线布置合理,低压配电箱底口距地面高度1.2m,距掌子面15m,防止剥皮漏电,洞内所有电力设备均采用三级保护。

暗挖施工出土安全技术交底要点模板

暗挖施工出土安全技术交底要点模板

一、交底目的为确保暗挖施工出土过程中的安全,提高施工人员的安全意识和自我保护能力,特制定本安全技术交底。

二、适用范围本交底适用于所有参与暗挖施工出土作业的施工人员、管理人员及相关部门。

三、交底内容1. 安全教育培训- 施工人员必须接受安全生产教育,了解暗挖施工出土的安全操作规程。

- 定期组织安全培训,提高施工人员的安全意识和应急处置能力。

2. 个人防护- 进入施工现场人员必须穿戴符合国家、行业标准的劳动保护用品,如安全帽、工作服、防尘口罩、防护手套等。

- 特种作业人员必须持证上岗,并配备相应的安全防护用品。

3. 施工准备- 施工前,对施工区域进行安全检查,确保施工环境安全。

- 根据施工方案,合理布置出土通道和作业区域,确保作业人员安全通行。

- 检查出土机械设备的性能,确保其正常运行。

4. 出土作业- 严格执行出土作业规程,严禁违规操作。

- 出土过程中,密切关注地质变化,发现异常情况立即停止作业,报告上级处理。

- 严格控制出土速度,防止超负荷出土,避免引起塌方等事故。

- 出土作业区域应设置安全警示标志,提醒作业人员注意安全。

5. 临时用电安全- 临时用电设备必须符合国家标准,并由专业电工安装、维护。

- 定期检查电气线路,确保其安全可靠。

- 施工现场应设置漏电保护装置,防止触电事故发生。

6. 通风排尘- 暗挖施工出土过程中,应保持良好的通风,降低粉尘浓度。

- 定期检测空气质量,确保作业环境符合国家标准。

7. 应急救援- 制定应急救援预案,明确应急救援流程和责任人。

- 定期组织应急演练,提高应急救援能力。

8. 记录与检查- 施工单位应建立安全生产管理体系,对出土作业过程进行全程记录。

- 定期对出土作业进行安全检查,及时发现和消除安全隐患。

四、注意事项1. 施工人员必须严格遵守安全操作规程,不得擅自改变施工方案。

2. 发现安全隐患,应及时报告并采取措施予以消除。

3. 施工单位应加强对施工人员的安全教育,提高其安全意识和自我保护能力。

出入口暗挖通道施工交底

出入口暗挖通道施工交底

长沙市轨道交通3号线月湖公园北站土建施工项目技术交底(6号出入口暗挖段初衬施工)中铁一局集团有限公司长沙市轨道交通3号线一期工程SG-12标项目经理部2020年2月23日技术交底技术交底书表格编号1310项目名称中铁一局集团有限公司长沙市轨道交通3号线一期工程12标项目经理部第页共页交底编号工程名称长沙市轨道交通3号线月河公园北站土建施工项目设计文件图号施工部位6号出入口暗挖段初衬施工交底日期2020年2月23日技术交底内容:一、交底范围此次交底范围为3号线月湖公园北站6号出入口暗挖段初衬施工。

二、施工准备2.1机械准备2.2人员准备三、施工工艺四、质量控制措施五、安全、环保、文明施工措施3.1洞门破除2.1、情况说明:月湖公园北站需要破除的地下连续墙为原附属基坑围护结构地下连续墙,墙厚600mm,共两道配筋。

迎土面保护层厚70mm,基坑侧保护层厚50mm,洞门地连墙剖面图如下:2.2、施工前准备(1)施工机具准备空压机两台,风镐四把。

(2)施工人员采用8名有一定施工经验的熟练工人,保证施工质量。

(3)脚手架及扣件若干。

(4)安全带、急救药品若干。

2.3、洞门破除施工安全保障措施(1)洞门凿除前应对周边环境进行监测,清除周边易掉落或滑落物品,确保在施工中不因扰动造成周边不安全因素发生。

(2)洞门混凝土为粉碎性凿除,采用人工高压风镐,施工时首先将基坑侧50mm保护层破除,待该块段的保护层破除完毕后,将第一道钢筋彻底割除,进行内侧钢筋凿除,最后割除另一层钢筋,最后进行本块段保护层的凿除。

保护层的凿除及钢筋切除工作由上至下,由左至右完成。

(3)对整块连续墙进行凿除应分块段进行,块段高度不得大于1.5m。

每凿除一段或一层后,确认安全才能进行下一块连续墙的凿除,凿除顺序①→②→③→④(4)洞门凿除平台用脚手架搭设。

脚手架采用Φ48钢管,标准扣件连接固定。

脚手架下部需垫实,脚手架侧面须斜支撑将其撑实。

脚手架搭设必须设置剪刀撑。

附属工程暗挖通道安全技术交底(标准版)

附属工程暗挖通道安全技术交底(标准版)

( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改附属工程暗挖通道安全技术交底(标准版)Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.附属工程暗挖通道安全技术交底(标准版)交底内容:一、基本要求:1.进入施工现场人员必须正确戴好合格的安全帽,系好下颚带,锁好带扣;2.作业时必须按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场;3.在没有可靠安全防护设施的高处(2米以上含2米)和陡坡施工时,必须系好合格的安全带,安全带要系挂牢固,高挂低用,同时高处作业不得穿硬底和带钉易滑的鞋,穿防滑胶鞋;4.新进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经教育培训或考试不合格者,不得上岗作业;5.从事特种作业的人员,必须持证上岗,严禁无证操作,禁止操作与自己无关的机械设备;6.施工现场禁止吸烟,禁止追逐打闹,禁止酒后作业;7.施工现场的各种安全防护设施、安全标志等,未经领导及安全员批准严禁随意拆除和挪动。

二、钢格栅加工及安装1.钢筋加工机械必须保证安全装置齐全,并由专人进行定期保养。

2.钢筋加工机械必须悬挂安全操作规程,并由专人操作。

3.钢筋加工场地必须设专人看管,各种加工机械在作业人员下班后一定要拉闸断电,非钢筋加工人员不得擅自进入钢筋加工场地。

4.搬运钢筋人员应协调配合,互相呼应。

搬运时必须按顺序逐层从上往下取运,严禁从下抽拿。

5.加工好的成品钢筋必须按规格尺寸和形状码放整齐,高度不超过150㎝,并且下面要垫枕木,标识清楚,并要进行覆盖。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编号:A3.12-(2013)-
A3.12
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编号:A3.12-(2013)-
A3.12
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编号:A3.12-(2013)-
A3.12
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编号:A3.12-(2013)-
A3.12
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编号:A3.12-(2013)-
A3.12
技术负责人交底人接受交底人
南京地铁工程承包单位:中铁三局集团有限公司
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编
合同号:D3-TA14-0000-
号:A3.12-(2013)-
A3.12
技术负责人交底人接受交底人
南京地铁工程承包单位:中铁三局集团有限公司
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编
合同号:D3-TA14-0000-
号:A3.12-(2013)-
A3.12
技术负责人交底人接受交底人
南京地铁工程承包单位:中铁三局集团有限公司
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编
合同号:D3-TA14-0000-
号:A3.12-(2013)-
A3.12
技术负责人交底人接受交底人
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编号:A3.12-(2013)-
A3.12
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编号:A3.12-(2013)-
A3.12
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编号:A3.12-(2013)-
A3.12
技术负责人交底人接受交底人
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编号:A3.12-(2013)-
A3.12
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编号:A3.12-(2013)-
A3.12
技术负责人交底人接受交底人
南京地铁工程承包单位:中铁三局集团有限公司
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编
合同号:D3-TA14-0000-
号:A3.12-(2013)-
A3.12
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编号:A3.12-(2013)-
A3.12
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编号:A3.12-(2013)-
A3.12
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编号:A3.12-(2013)-
A3.12

1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编号:A3.12-(2013)-
A3.12
技术负责人交底人接受交底人
南京地铁工程承包单位:中铁三局集团有限公司
1007
监理单位:上海同济工程监理咨询有限公司
技术交底记录编
合同号:D3-TA14-0000-
号:A3.12-(2013)-
A3.12。
