监理工程师考试试题及答案一、单项选择题(每题2分,共20分)1. 建设工程监理的依据不包括以下哪一项?A. 建设工程合同B. 建设工程监理规范C. 建设工程设计文件D. 建设工程监理单位的内部规定答案:D2. 建设工程监理的目的是?A. 确保建设工程质量B. 确保建设工程进度C. 确保建设工程投资D. 以上都是答案:D3. 建设工程监理单位在监理过程中,应遵循的原则是?A. 独立性原则B. 客观性原则C. 公正性原则D. 以上都是答案:D4. 建设工程监理单位在监理过程中,应承担的责任不包括以下哪一项?A. 工程质量责任B. 工程进度责任C. 工程投资责任D. 工程安全责任答案:D5. 建设工程监理单位在监理过程中,应采取的措施不包括以下哪一项?A. 审核工程图纸B. 检查工程材料C. 监督工程进度D. 参与工程投标答案:D6. 建设工程监理单位在监理过程中,应如何处理工程变更?A. 拒绝变更B. 同意变更C. 审核变更D. 忽视变更答案:C7. 建设工程监理单位在监理过程中,应如何对待工程质量问题?A. 忽视质量问题B. 掩盖质量问题C. 及时报告质量问题D. 延迟报告质量问题答案:C8. 建设工程监理单位在监理过程中,应如何对待工程进度问题?A. 忽视进度问题B. 掩盖进度问题C. 及时报告进度问题D. 延迟报告进度问题答案:C9. 建设工程监理单位在监理过程中,应如何对待工程投资问题?A. 忽视投资问题B. 掩盖投资问题C. 及时报告投资问题D. 延迟报告投资问题答案:C10. 建设工程监理单位在监理过程中,应如何对待工程安全问题?A. 忽视安全问题B. 掩盖安全问题C. 及时报告安全问题D. 延迟报告安全问题答案:C二、多项选择题(每题3分,共15分)11. 建设工程监理的内容包括哪些方面?A. 工程质量监理B. 工程进度监理C. 工程投资监理D. 工程安全监理答案:ABCD12. 建设工程监理单位在监理过程中,应遵循的法律法规包括哪些?A. 建设工程监理条例B. 建设工程质量管理条例C. 建设工程安全生产管理条例D. 建设工程合同法答案:ABCD13. 建设工程监理单位在监理过程中,应采取的措施包括哪些?A. 审核工程图纸B. 检查工程材料C. 监督工程进度D. 审核工程变更答案:ABCD14. 建设工程监理单位在监理过程中,应如何处理以下问题?A. 工程质量问题B. 工程进度问题C. 工程投资问题D. 工程安全问题答案:ABCD15. 建设工程监理单位在监理过程中,应如何对待以下问题?A. 工程变更B. 工程质量问题C. 工程进度问题D. 工程安全问题答案:ABCD三、判断题(每题2分,共20分)16. 建设工程监理单位在监理过程中,可以自行决定工程变更。

2002年监理工程师考试

2002年监理工程师考试

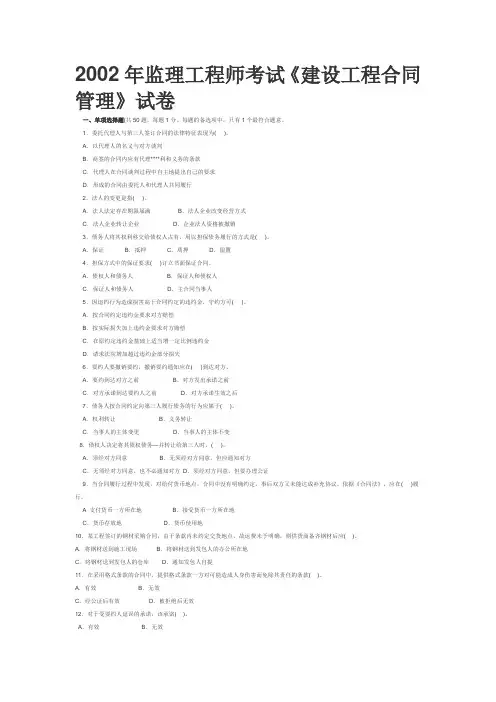

2002年监理工程师考试《建设工程合同管理》试卷一、单项选择题(共50题,每题1分。

每题的备选项中,只有1个最符合题意。

1.委托代理人与第三人签订合同的法律特征表现为( )。

A.以代理人的名义与对方谈判B.商签的合同内应有代理****利和义务的条款C.代理人在合同谈判过程中自主地提出自己的要求D.形成的合同由委托人和代理人共同履行2.法人的变更是指( )。

A.法人法定存在期限届满B.法人企业改变经营方式C.法人企业转让企业D.企业法人资格被撤销3.债务人将其权利移交给债权人占有,用以担保债务履行的方式是( )。

A.保证B.抵押C.质押D.留置4.担保方式中的保证要求( )订立书面保证合同。

A.债权人和债务人B.保证人和债权人C.保证人和债务人D.主合同当事人5.因违约行为造成损害高于合同约定的违约金,守约方可( )。

A.按合同约定违约金要求对方赔偿B.按实际损失加上违约金要求对方赔偿C.在原约定违约金基础上适当增一定比例违约金D.请求法院增加超过违约金部分损失6.要约人要撤销要约,撤销要约通知应在( )到达对方、A.要约到达对方之前B.对方发出承诺之前C.对方承诺到达要约人之前D.对方承诺生效之后7.债务人按合同约定向第三人履行债务的行为应属于( )。

A.权利转让B.义务转让C.当事人的主体变更D.当事人的主体不变8.债权人决定将其债权债务—并转让给第三人时,( )。

A.须经对方同意B.无须经对方同意,但应通知对方C.无须经对方同意,也不必通知对方D.须经对方同意,但要办理公证9.当合同履行过程中发现,对给付货币地点,合同中没有明确约定。

事后双方又未能达成补充协议。

依据《合同法》,应在( )履行。

A 支付货币一方所在地B.接受货币一方所在地C.货币存放地D.货币使用地10.某工程签订的钢材采购合同,由于条款内未约定交货地点,故运费未予明确,则供货商备齐钢材后应( )。

A.将钢材送到施工现场 B.将钢材送到发包人的办公所在地C.将钢材送到发包人的仓库 D.通知发包人自提11.在采用格式条款的合同中,提供格式条款一方对可能造成人身伤害而免除其责任的条款( )。

监理工程师考试试题及答案

监理工程师考试试题及答案

监理工程师考试试题及答案一、单项选择题1. 监理工程师在施工过程中的主要任务是什么?A. 施工图纸设计B. 施工材料采购C. 施工质量控制D. 施工进度安排答案:C2. 以下哪项不是监理工程师的职责?A. 审核施工方案B. 监督施工过程C. 施工设备维修D. 施工安全监督答案:C3. 监理工程师在施工前需要进行哪些工作?A. 施工图纸审核B. 施工材料准备C. 施工人员培训D. 施工设备采购答案:A4. 施工过程中,监理工程师发现施工单位未按照施工图纸施工,应如何处理?A. 立即停止施工B. 通知施工单位整改C. 继续施工D. 报告给业主答案:B5. 监理工程师在施工过程中应如何保证施工质量?A. 定期检查施工材料B. 增加施工人员C. 延长施工时间D. 提高施工速度答案:A二、多项选择题6. 监理工程师在施工过程中需要监督哪些方面?A. 施工进度B. 施工质量C. 施工安全D. 施工成本答案:ABC7. 监理工程师在施工过程中需要审核哪些文件?A. 施工图纸B. 施工方案C. 施工日志D. 施工合同答案:ABD8. 监理工程师在施工过程中需要采取哪些措施?A. 定期检查施工进度B. 定期检查施工质量C. 定期检查施工安全D. 定期检查施工成本答案:ABC三、判断题9. 监理工程师不需要具备专业的工程知识。

()答案:错误10. 监理工程师在施工过程中有权要求施工单位整改。

()答案:正确四、简答题11. 简述监理工程师在施工过程中的主要职责。

答案:监理工程师在施工过程中的主要职责包括:审核施工图纸和施工方案,监督施工单位按照设计要求和施工规范进行施工;确保施工质量和施工安全;定期检查施工进度,确保工程按期完成;处理施工过程中出现的问题,协调各方关系;记录监理日志,编制监理报告。

结束语:以上是监理工程师考试的部分试题及答案,希望能够帮助考生更好地复习和准备考试。

监理工程师作为工程质量的守护者,其职责重大,需要具备专业的知识和严谨的工作态度。

2002度全国监理工程师执业资格考试--建设工程合同管理

2002度全国监理工程师执业资格考试--建设工程合同管理

24、施工企业的法人是指(
)。
A、依法成立的建筑公 司。 B、公司总经理。 C、合同签字人。 D、公司股东大会。
24、施工企业的法人是指( A )。
A、依法成立的建筑公 司。 B、公司总经理。 C、合同签字人。 D、公司股东大会。
25、勘察方履行完全部义务,委托方按 合同约定支付了全部勘察费后,合同预付的 定金应( )。
17、当事人在合同中的权利表现为 ( C )。 A、按对方要求必须作出的行为。 B、按对方要求不得作出的行为。 C、依据自已的利益要求对方作出的某种 行为。 D、作出不侵害对方利益但有损于第三人 利益 的某种行为。
18、下列情况中( 产生影响的“事件”。
)属于对法律关系
A、不可抗力阻碍当事人履行义务。 B、当事人的违约行为。 C、当事人双方通过洽商签订补充 协议。 D、当事人双方发生合同争议。
23、建筑一座楼房的施工承包合同内规 定,承包商在竣工结算后不能按时获得工程 款时有权留置工程。若开发商资不抵债破产 后,承建商行使留置权是指( )。 A、依法没收该栋楼。 B、依法变卖该栋楼后,与其他债权人比例 分配变 卖款。 C、依法变卖该栋楼后,从中优先获取全部 拖欠工 程款,其余部分再由其他债权人分配。。 D、将该栋楼提交法院予以冻结。
A、返还委托方。 B、双倍返还委托方。 C、定金不再返还委 托方。 D、上缴上级主管部 门。
26、定金作为设计合同的担保方式时, 定金( )有约束力。
A、仅对委托人。 B、仅对接受定金的设计单 位。 C、对当事人双方均。 D、仅对提拱担保的第三方。
26、定金作为设计合同的担保方式时, 定金( C )有约束力。
9、由于设备制造原因试车达不到验收要 求时,由( )承担修理和重新采购费用。

历年监理工程师考试真题及答案

历年监理工程师考试真题及答案

历年监理工程师考试真题及答案一、单项选择题(共50题,每题1分。

每题的备选项中,只有1个最符合题意)1. 1.根据《建设工程质量管理条例》,工程监理单位未对施工组织设计中的安全技术措施或者专项施工方案进行审查的,责令限期改正;逾期未改正的,责令停业整顿,并对监理单位处()的罚款。

[单选题] *A.5万元以上20万元以下B.10万元以上30万元以下(正确答案)C.30万元以上50万元以下D.50万元以上100万元以下答案解析:【答案】B,【解析】工程监理单位有下列情形之一的,责令限期改正;逾期未改正的,责令停业整顿,并处10万元以上30万元以下的罚款:①未对施工组织设计中的安全技术措施或者专项施工方案进行审查的;②发现安全事故隐患未及时要求施工单位整改或者暂时停止施工的;③施工单位拒不整改或者不停止施工,未及时向有关主管部门报告的;④未依照法律、法规和工程建设强制性标准实施监理的。

2. 2.监理单位以事实为依据,以法律法规和有关合同为准绳,在维护建设单位合法权益的同时,不能损害施工单位的合法权益,这体现建设工程监理的()。

[单选题] *A.服务性B.科学性C.独立性D.公平性(正确答案)答案解析:【答案】D3. 3.根据《国务院关于投资体制改革的决定》,对于企业使用投资补助、转贷、贴息投资建设的项目,政府只审批()。

[单选题] *A.项目建议书B.可行性研究报告C.初步设计和概算D.资金申请报告(正确答案)答案解析:【答案】D4. 4.成片开发的住宅小区工程,建筑面积在()万平方米以上的住宅建设工程必须实行监理。

[单选题] *A.3B.5(正确答案)C.6D.9答案解析:【答案】B,【解析】建筑面积在5万㎡以上的住宅建设工程必须实行监理;5万㎡以下的住宅建设工程,可以实行监理,具体范围和规模标准,由省、自治区、直辖市人民政府建设行政主管部门确定。

5. 5.在工程建设实施阶段,进行工具、器具、备品、备件等的制造或订货是()阶段的工作。

监理工程师考试试题及答案7篇

监理工程师考试试题及答案7篇

监理工程师考试试题及答案7篇监理工程师考试试题及答案7篇第1篇以下在建设工程中发生的事件中,不属于安装工程一切险除外责任的是( )。

A.因设计错误.铸造或原材料缺陷或工艺不善引起的保险财产本身的损失B.机械装置失灵造成的本身损失C.雷电导致的机械装置失灵D.超负荷原因造成电气设备或电气用具本身的损失答案:C解析:此题考查的是工程建设涉及的主要险种。

保险人对以下各项原因造成的损失不负责赔偿:(1)因设计错误、铸造或原材料缺陷或工艺不善引起的保险财产本身的损失以及为换置、修理或矫正这些缺点错误所支付的费用;(2)由于超负荷、超电压、碰线、电弧、漏电、短路、大气放电及其他电气原因造成电气设备或电气用具本身的损失;(3)施工用机具、设备、机械装置失灵造成的本身损失;(4)自然磨损、内在或潜在缺陷、物质本身变化、自燃、自热、氧化、锈蚀、渗漏、鼠咬、虫蛀、大气(气候或气温)变化、正常水位变化或其他渐变原因造成的保险财产自身的损失和费用;(5)维修保养或正常检修的费用;(6)档案、文件、账簿、票据、现金、各种有价证券、图表资料及包装物料的损失;(7)盘点时发现的短缺;(8)领有公共运输行驶执照的,或已由其他保险予以保障的车辆、船舶和飞机的损失;(9)除非另有约定,在保险工程开始以前已经存在或形成的位于工地范围内或其周围的属于被保险人的财产的损失;(10)除非另有约定,在保险期限终止以前,保险财产中已由工卷所有人签发完工验收证书或验收合格或实际占有或使用或接受的局部。

某项目,在建设期初的建筑安装工程费为1000万元,设备工器具购置费为800万元,项目建设期为2年,每年投资额相等,建设期内年平均价格上涨率为5%,则该项目建设期的涨价预备费为( )万元。

A.50.00B.90.00C.137.25D.184.50答案:C解析:第一年末的涨价预备费=(1000+800)×50%×[(1+0.05)-1]=45(万元)第二年末的涨价预备费=(1000+800)×50%×[(1+0.05)2-1]=92.25(万元)该建设项目期的涨价预备费=45+92.25=137.25(万元)。

监理工程师真题及参考答案

监理工程师真题及参考答案

监理工程师真题及参考答案监理工程师真题及参考答案一、单项选择题1、在工程网络计划执行过程中,如果发现进度出现偏差,则该偏差成为()进度。

A. 初始 B. 独立 C. 非关键 D. 关键答案:D2、关于建设工程监理文件档案资料管理,下列说法正确的是()。

A. 监理文件档案资料应按《建设工程监理规范》的要求进行编制 B. 监理文件档案资料宜采用手工编写方式 C. 监理文件档案资料应做到全文统一编号 D. 监理文件档案资料宜采用复印件或电脑打印方式答案:A3、关于钢筋混凝土结构特点,下列说法正确的是()。

A. 钢筋混凝土结构没有延性 B. 钢筋混凝土结构不适用于建造大跨度建筑 C. 钢筋混凝土结构中,混凝土仅承受压力,钢筋承受拉力,无拉应力 D. 钢筋混凝土结构耐久性不良,需要经常维修养护答案:C二、多项选择题1、下列各项工作中,属于施工准备阶段监理工作的是()。

A. 编制工程建设监理规划 B. 审核施工单位编制的施工组织设计 C. 编制监理工程师值班表 D. 审核施工单位应急救援预案 E. 审查施工单位质量保证体系答案:BDE2、关于建设工程风险和风险管理特点,下列说法正确的是()。

A. 工程风险是指建设工程在筹划、设计、施工、竣工验收等各个阶段所面临的风险 B. 工程环境风险来源于技术、自然、政治、经济、法律等环境因素的变化 C. 工程风险管理是工程项目管理的重要部分,只要风险管理做得好,工程项目就能顺利完成 D. 工程风险管理首先应进行风险识别,然后进行风险评估,最后制定相应的应对措施 E. 工程风险管理的目标是将工程项目风险降至最低,从而消除工程项目风险答案:ABD三、简答题1、某工程项目在设计文件和招标文件的技术部分中,对一种设备材料使用作出了规定。

但在施工合同中,未对这种设备材料的技术标准作出约定。

问:在设备材料质量控制方面,应如何协调设计文件和招标文件的技术要求与合同约定之间的关系?答案:在设备材料质量控制方面,应通过以下方式协调设计文件和招标文件的技术要求与合同约定之间的关系:2、仔细研读合同条款,了解关于设备材料技术标准的约定。

2002年质量、投资、进度控制考试试卷

2002年质量、投资、进度控制考试试卷

2002年全国监理工程师执业资格考试质量、投资、进度控制试卷一、单项选择题(共80题,每题1分。

每题的备选项中,只有1个最符合题意)1.工程项目质量的特点之一是质量变异大,造成质量变异大的主要原因是由于工程项目的( )。

A 复杂性B.单一性C.影响因素多D.施工流动性2.工程项目建设的各阶段对工程项目最终质量的形成都产生重要影响,其中项目决策阶段是( )。

A.确定项目质量目标与水平的依据B.确定项目质量目标与水平C.将项目质量目标与水平具体化D.确定项目质量目标与水平达到的程度3.从功能和使用价值来看,工程项目的质量体现在( )等方面。

A.可信性、通用性、可靠性、外观性B.可信性、稳定性、经济性、外观性C.适用性、可靠性、经济性、外观性D.通用性、稳定性、经济性、外观性4.在工程项目招标阶段,监理工程师应根据( )来确定参与投标企业的类型及资质等级。

A.工程的类型及其隶属关系B.工程的规模及其等级C 业主的要求及意图D.工程的类型、规模和特点5.资质管理部门对建筑企业年度检查的结论分为( )。

A.优、合格、不合格B.良、合格、不合格C.合格、基本合格、不合格D.合格、不合格6.监理工程师对工程项目总体设计方案审核的内容包括( )等。

A.设计依据、设计规模、设计参数、设计标准B.设计依据、设计参数、设计标准、项目组成及布局C.设计依据、设计规模、设施配套、项目组成及布局D.设计参数、设计标准、建设期限、项目组成及布局7.在工程项目设计过程中,设计总体方案的审核主要是在( )阶段进行。

A.可行性研究B.初步设计C.技术设计D.施工图设计8.监理工程师对工程项目专业设计方案审核的内容包括( )。

A.项目组成及布局、建筑造型、三废治理、环境保护B.项目组成及布局、建筑造型、设计参数、设计标准C.设计参数、设计标准、三废治理、环境保护D.设计参数、设计标准、设备及结构选型、功能和使用价值9.在工程项目施工中,对标志不清的材料应进行( )。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2002年度全国监理工程师执业资格考试试卷工程建设监理案例分析(附答案及评分标准)一、某建设工程项目,建设单位委托某监理公司负责施工阶段的监理工作,该公司副经理出任项目总监理工程师。

总监理工程师责成公司技术负责人组织经营、技术部门人员编制该项目监理规划。

参编人员根据本公司已有的监理规划标准范本,将投标时的监理大纲做适当改动后编成该项目监理规划。

该监理规划经公司经理签字后,报送给建设单位,该监理规划包括以下8项内容:1、工程项目概况;2、监理工作依据;3、监理工作内容;4、项目监理机构的组织形式;5、项目监理机构人员配备计划;6、监理工作方法及措施;7、项目监理机构的人员岗位职责;8、监理设施。

在第一次工地会议上,建设单位根据监理中标通知书及监理公司报送的监理规划,宣布了项目总监理工程师的任命及授权范围。

项目总监理工程师根据监理规划介绍了监理工作内容、项目监理机构的人员岗位职责和监理设施等内容。

其中:(1)监理内容①编制项目施工进度计划,报建设单位批准后下发施工单位执行;②检查现场质量情况与规范标准对比,发现偏差时下达监理指令;③协助施工单位编制施工组织设计;④审查施工单位投标报价的组成,对工程项目造价目标进行风险分析;⑤编制工程计量规则,依次进行工程计量;⑥组织工程竣工验收。

(2)项目监理机构的人员岗位职责:本项目监理机构设总监理工程师代表,其职责包括:①负责日常监理工作;②审批“监理实施细则”;③调换不称职的监理人员;④处理索赔事宜,协调各方的关系。

监理员的职责包括:①进场工程材料的质量检查及签认;②隐蔽工程的检查验收;③现场工程计量及签认。

(3)监理设施监理工作所需测量仪器、检验及试验设备向施工单位借用,如不能满足需要,指令施工单位提供。

问题:(请根据《建设工程监理规范》(GB50319-2000)回答)1、请指出该监理公司编制的“监理规划”的作法不妥之处,并写出正确的作法。

2、请指出该“监理规划”内容的缺项名称。

3、请指出“第一次工地会议”上建设单位不正确的作法,并写出正确作法。

4、在总监理工程师介绍的监理工作内容、项目监理机构的人员岗位职责和监理设施的内容中找出不正确的内容并改正。

答案及评分标准(20分)1、①监理规划由公司技术负责人组织经营、技术部门人员编制不妥(1.0分);应由总监理工程师主持(0.5分)专业监理工程师参加编制(0.5分);②公司经理审核不妥(0.5分),应由公司技术负责人审核(或公司总工审核也可给分)(0.5分);③根据范本(监理大纲)修改不妥(0.5分),应具有针对性(或根据工程特点、规模。

合同等编制)(0.5分)。

2、缺项名称:监理工作范围(0.5分),监理工作目标(0.5分),监理工作程序(0.5分),监理工作制度(0.5分)。

(注:没有写“工作”两字也给分;程序写作流程也可给分。

)3、建设单位根据监理中标通知书及监理公司报送的监理规划宣布项目总监理工程师及授权范围不正确(1.0分),对总监理工程师的授权应根据委托监理合同宣布(0.5分)。

4、(1)监理工作内容:①错误(0.5分),应改为:审查并批准(审核、审查)施工单位报送的施工进度计划(0.5分);③错误(0.5分),应改为:审查并批准(审核、审查)施工单位报送的施工组织设计(0.5分);④错误(0.5分),应改为:依据施工合同有关条款、施工图,对工程造价目标进行风险分析(0.5分);⑤错误(0.5分),应改为:按施工合同约定(国家规定)的工程量计量规则进行工程计量(0.5分);⑥错误(0.5分),应改为:参加工程竣工验收(或组织工程预验收)(0.5分)。

(2)人员岗位职责:总监理工程师代表职责:②错误(0.5分),应改为:总监理工程师批准“监理实施细则”(或参加编写或参与批准“监理实施细则”)(0.5分);③错误(0.5分),应改为:总监理工程师调配不称职的监理人员(或向总监理工程师建议,或根据总监理工程师指示、决定调配不称职的监理人员)(0.5分)④错误(0.5分),应改为:总监理工程师处理索赔事宜,协调各方的关系(或参加或协助总监理工程师处理索赔事宜,协调各方的关系(0.5分)。

监理员职责:①错误(0.5分),应改为:专业监理工程师负责进场工程材料质量检查及验收(或参加进场材料的现场质量检查)(0.5分);②错误(0.5分),应改为:专业监理工程师负责隐蔽工程检查验收(或参加隐蔽工程的现场检查)(0.5分);③错误(0.5分),应改为:专业监理工程师负责现场工程计量及签认(或参加现场工程量计量工作;或根据施工图及从现场获取得有关数据,签署原始计量凭证)(0.5分)(3)向施工单位借用和指令施工单位提供监理设施错误(0.5分),应改为:项目监理机构应根据委托监理合同的约定,配备满足监理工作需要的常规检测设备和工具(1.0分)。

二、某监理公司中标承担某项目施工监理及设备采购监理的工作,该项目由A设计单位设计总承包,B施工单位施工总承包,其中幕墙工程C设计和施工任务分包给具有相应设计和施工资质的C公司,土方工程分包给D公司,主要设备由业主采购。

该项目总监理工程师组建了直线职能制监理组织机构,并分析了参建各方的关系,画出了如下示意图:在工程的施工准备阶段,总监理工程师审查了施工总承包单位现场项目管理机构的质量管理体系和技术管理体系,并指令专业监理工程师审查施工分包单位C资质,分包单位为此报送了企业营业执照和资质等级证书两份材料。

问题:1、请画出直线职能制监理组织机构示意图,并说明在监理工作中这种组织形式容易出现的问题。

2、在图1所示的工程建设各方关系示意图上,标注各方之间关系(凡属合同关系的,按《合同法》注明是何种合同关系)。

3、C公司能否在幕墙工程变更设计单上以设计单位的名义签认,为什么?4、总监理工程师对总承包单位质量管理体系和技术管理体系的审查应侧重什么内容?5、专业监理工程师对分包单位进行资质审查时,分包单位还应提供什么资料?答案及评分标准(20分)1、(1)直线职能制监理组织机构示意图如下:注:下列情况本问不得分:①非直线职能制组织结构图;②非监理组织结构图 (2)易出现的问题:职能部门与指挥部门易产生矛盾(1.0分),信息传递路线长,不利于互通情报(1.0分)。

2、3、不能签认(1.0分);因C 公司为设计分包单位,所以,设计变更应通过设计总承包单位A 办理(1.5分)。

4、应侧重审查:质量管理、技术管理的组织机构(1.0分);质量管理、技术管理的制度(1.0分);专职管理人员和特种作业人员的资格证、上岗证(1.0分)。

5、还应提供:分包单位业绩(1.5分);拟分包工程内容和范围(0.5分);专职管理人员和特种作业人员的资格证、上岗证(1.0分)。

三、某监理公司承担了一体育馆施工阶段(包括施工招标)的监理任务。

经过施工招标,业主选定了A 工程公司为中标单位。

在施工合同中双方约定,A 工程公司将设备安装、配套工程和桩基工程的施工分别分包给B 、C 和D 三家专业工程公司,业主负责采购设备。

该工程在施工招标和合同履行过程中发生了下述事件:施工招标过程中共有6家公司竞标。

其中F 工程公司的投标文件在招标文件要求提交投标文件的截止时间后半小时送达;G 工程公司的投标文件未密封。

问题1:评标委员会是否应该对这两家公司的投标文件进行评审,为什么?桩基工程施工完毕,已按国家有关规定和合同约定作了检测验收。

监理工程师对其中5号桩的混凝土质量有怀疑,建议业主采取钻孔取样方法进一步检验。

D 公司不配合,A 公司以桩基为D 公司施工为由拒绝。

问题2:A 公司的做法妥当否,为什么?若桩基钻孔区域检验合格,A 公司要求该监理公司承担由此发生的全部费用,赔偿其窝工损失,并顺延所影响的工期。

问题3:A 公司的要求合理吗,为什么?业主采购的配套工程设备提前进程,A 公司派人参加开箱清点,并向监理工程师提交因此增买卖(购销、供货、加的保管费支付申请。

问题4:监理工程师是否予以签认,为什么?C公司在配套工程设备安装过程中发现附属工程设备材料库中部分配件丢失,要求业主重新采购供货。

问题5:C公司要求是否合理,为什么?答案及评分标准(20分)1、对F不评定(1.0分),按《招标投标法》,对逾期送达的投标文件视为废标,应予拒收(2.0分)。

对G不评定(1.0分),按《招标投标法》,对未密封的投标文件视为废标(2.0分)。

2、不妥(1.0分),因A公司与D公司是总分包关系(2.0分),A公司对D公司的施工质量问题承担连带责任(0.5分),故A公司有责任配合监理工程师的检验要求(1.0分)。

3、不合理(1.0分),由业主而非监理公司承担由此发生的全部费用,并顺延所影响的工期(2.0分)。

4、应予签认(1.0分),业主供应的材料设备提前进场,导致保管费增加,属发包人责任,由业主承担因此发生的保管费用(2.0分)。

5、C公司提出的要求不合理(1.0分),C公司不应直接向业主提出采购要求(1.5分),业主供应的材料设备经清点移交,配件丢失责任在承包方(1.0分)。

四、某桥梁工程,其基础为钻孔桩。

该工程的施工任务由甲公司总承包,其中桩基础施工分包给乙公司,建设单位委托丙公司监理,丙公司任命的总监理工程师有多年的桥梁设计工作经验。

施工前甲公司复核了该工程的原始基准点、基准线和测量控制点,并经专业监理工程师审核批准。

该桥1号桥墩桩基础施工完毕后,设计单位发现:整体桩位(桩的中心线)沿桥梁中心线偏移,偏移量超出规范允许的误差。

经验查发现,造成桩位偏移地原因是桩位施工图尺寸与总平面尺寸不一致,因此,甲公司向项目监理机构报送了处理方案要点如下:(1)补桩;(2)承台的结构钢筋适当调整,外形尺寸做部分改动。

总监理工程师根据自己多年的桥梁设计工作经验,认为甲公司的处理方案可行,因此予以批准。

乙公司随即5提出索赔意向通知,并在补桩施工完成后5天向项目监理机构提交了索赔报告:(1)要求赔偿整改期间机械、人工的窝工损失;(2)增加的补桩予以记量、支付。

理由是:(1)甲公司负责桩位测量放线,乙公司按给定的桩位负责施工,桩体没有质量问题;(2)桩位施工放线成果已由现场监理工程师签认。

问题:1、总监理工程师批准上述处理方案,在工作程序方面是否妥当?说明理由。

并简述监理工程师处理施工过程中工程质量问题工作程序的要点。

2、专业监理工程师在桩位偏移这一质量问题中是否有责任?说明理由。

3、写出施工前专业监理工程师对A公司报送的施工测量成果检查、复核什么内容。

4、乙公司提出的索赔要求,总监理工程师应如何处理?说明理由。

答案及评分标准(20分) 1、工作程序不妥(1.0分);理由:该项目总监理工程师批准处理方案时,既没有取得建设单位的同意(1.5分),也没有取得设计单位的认可(1.5分); 处理质量问题工作程序要点:①发出质量问题通知单,责令承包单位报送质量问题调查报告(1.5分); ②审查质量问题处理方案(1.5分);③跟踪检查承包单位对已批准处理方案的实施情况(1.5分); ④验收处理结果(1.0分);⑤向建设单位提交有关质量问题的处理报告(1.0分); ⑥将完整的处理记录整理归档(0.5分)。
