人行道花岗石铺装施工方案
广场人行道花岗岩铺装工程专项施工方案(13页)

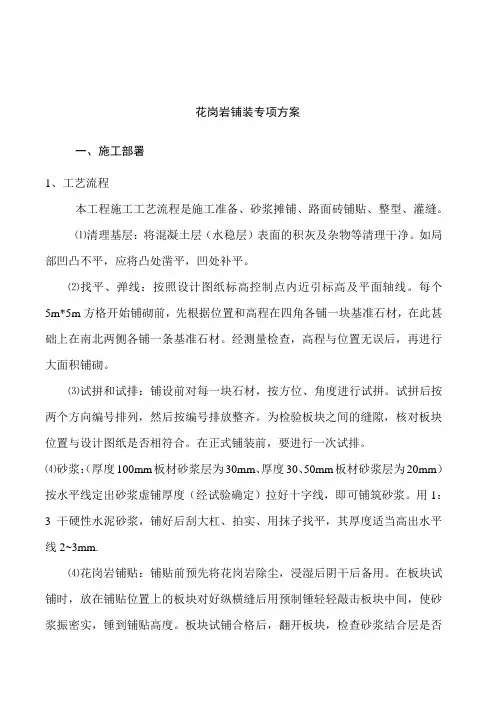

花岗岩铺装专项方案一、施工部署1、工艺流程本工程施工工艺流程是施工准备、砂浆摊铺、路面砖铺贴、整型、灌缝。
⑴清理基层:将混凝土层(水稳层)表面的积灰及杂物等清理干净。
如局部凹凸不平,应将凸处凿平,凹处补平。
⑵找平、弹线:按照设计图纸标高控制点内近引标高及平面轴线。
每个5m*5m方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在南北两侧各铺一条基准石材。
经测量检查,高程与位置无误后,再进行大面积铺砌。
⑶试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。
试拼后按两个方向编号排列,然后按编号排放整齐。
为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。
在正式铺装前,要进行一次试排。
⑷砂浆:(厚度100mm板材砂浆层为30mm、厚度30、50mm板材砂浆层为20mm)按水平线定出砂浆虚铺厚度(经试验确定)拉好十字线,即可铺筑砂浆。
用1:3干硬性水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线2~3mm.⑷花岗岩铺贴:铺贴前预先将花岗岩除尘,浸湿后阴干后备用。
在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。
板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实。
增补砂浆,在水泥砂浆层上浇一层水灰比为0.5左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。
铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。
⑸灌缝、擦缝:铺砌完后按板材的颜色用白水泥和颜料与板材色调相近的1:1稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止,缝宽为2mm;1~2h后,再用棉纱团蘸浆擦缝至平实光滑。
粘附在石面上的浆液随手用湿纱团擦净。
⑹覆盖养护:灌浆擦缝完24h后,应用土工布或干净的细砂覆盖,喷水养护不少于7d.2、工艺说明2.1、施工准备(1)材料准备应符合下列要求:根据设计要求及规范规定对所用材料应进行质量检验,合格后方可进场;路面砖码放时应轻拿轻放码放,整齐并按批量、颜色、块形、厚度、抗压强度分别堆放;垫砂层及接缝用砂应分别堆放,并应采取防止雨淋的措施。
人行道花岗石铺装施工方案

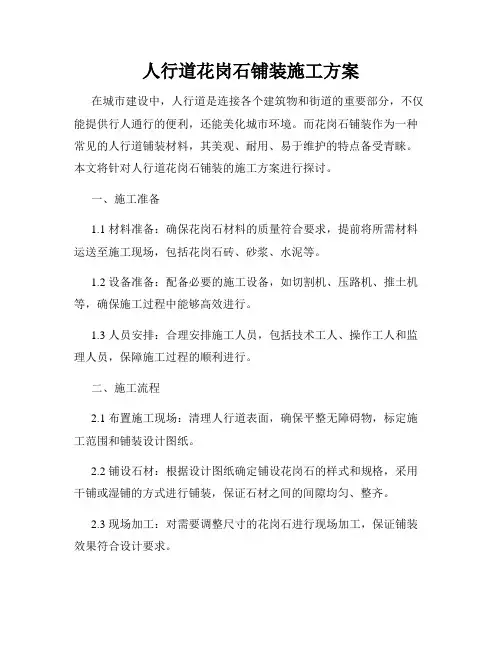

人行道花岗石铺装施工方案在城市建设中,人行道是连接各个建筑物和街道的重要部分,不仅能提供行人通行的便利,还能美化城市环境。
而花岗石铺装作为一种常见的人行道铺装材料,其美观、耐用、易于维护的特点备受青睐。
本文将针对人行道花岗石铺装的施工方案进行探讨。
一、施工准备1.1 材料准备:确保花岗石材料的质量符合要求,提前将所需材料运送至施工现场,包括花岗石砖、砂浆、水泥等。
1.2 设备准备:配备必要的施工设备,如切割机、压路机、推土机等,确保施工过程中能够高效进行。
1.3 人员安排:合理安排施工人员,包括技术工人、操作工人和监理人员,保障施工过程的顺利进行。
二、施工流程2.1 布置施工现场:清理人行道表面,确保平整无障碍物,标定施工范围和铺装设计图纸。
2.2 铺设石材:根据设计图纸确定铺设花岗石的样式和规格,采用干铺或湿铺的方式进行铺装,保证石材之间的间隙均匀、整齐。
2.3 现场加工:对需要调整尺寸的花岗石进行现场加工,保证铺装效果符合设计要求。
2.4 砂浆填缝:使用特制的砂浆填充花岗石之间的缝隙,确保铺装面的整体坚固、美观。
2.5 压实处理:利用压路机对铺装好的花岗石进行压实处理,增加人行道的耐久性和稳定性。
2.6 清理现场:施工结束后,及时清理施工现场,清除杂物和施工废料,保持人行道整洁。
三、质量验收3.1 完工检查:由专业验收人员对施工完成的人行道花岗石铺装进行全面检查,确认铺装质量是否符合相关标准要求。
3.2 质量整改:如发现质量问题,及时整改不符合要求的部分,确保人行道铺装的质量和稳定性。
3.3 审核验收:经过质量整改后,由相关主管部门或建设单位审核验收,出具合格证明。
以上就是人行道花岗石铺装施工方案的具体内容,通过合理准备、严格施工和全面验收,可以确保人行道花岗石铺装工程顺利完成,提升城市环境品质,为行人提供舒适、安全的通行环境。
希望施工人员和相关管理者能够严格按照施工方案执行,确保施工质量和工程进度,为城市建设贡献力量。
花岗岩铺装施工方案(3篇)

第1篇一、项目背景花岗岩作为一种天然石材,因其坚硬、耐磨、美观、耐候等特点,被广泛应用于室外地面铺装、室内地面装饰、室外墙面装饰等领域。
本方案旨在为花岗岩铺装施工提供一套科学、合理、规范的施工方案,确保施工质量,提高施工效率。
二、施工准备1. 材料准备(1)花岗岩板材:根据设计要求,选择符合国家标准的花岗岩板材。
(2)水泥:选用符合国家标准的普通硅酸盐水泥。
(3)砂:选用符合国家标准的河砂,细度模数在2.3-3.0之间。
(4)钢筋:选用符合国家标准的钢筋,直径及间距根据设计要求确定。
(5)混凝土:根据设计要求,配置合适的水泥混凝土。
(6)勾缝剂:选用环保、耐候、耐久的勾缝剂。
2. 工具准备(1)电钻、切割机、磨光机等石材加工设备。
(2)水准仪、经纬仪、钢卷尺等测量工具。
(3)手推车、运输车等运输工具。
(4)铁锹、簸箕、铁锤、水平尺等施工工具。
3. 人员准备组织施工队伍,明确施工人员职责,进行技术交底,确保施工人员掌握施工工艺和操作规程。
三、施工工艺1. 施工测量(1)根据设计图纸,确定铺装区域,绘制施工放样图。
(2)使用水准仪、经纬仪等测量工具,进行测量放样,确定铺设基准线。
(3)检查放样结果,确保基准线准确无误。
2. 预埋件施工(1)根据设计要求,确定预埋件位置。
(2)使用电钻在预埋件位置钻孔,孔径略大于预埋件直径。
(3)将预埋件插入孔内,调整位置,使其与基准线平行。
(4)使用水泥砂浆固定预埋件,确保其稳固。
3. 基层处理(1)清理场地,确保施工面平整、干净。
(2)铺设垫层,厚度根据设计要求确定。
(3)对垫层进行压实,确保其密实度。
(4)铺设防水层,防止水分渗透。
4. 花岗岩板材铺设(1)将花岗岩板材按照设计要求进行切割、磨光。
(2)根据基准线,进行板材的铺设。
(3)使用水平尺检查板材平整度,确保其平整。
(4)调整板材位置,使其与预埋件或其他板材对齐。
(5)使用水泥砂浆进行勾缝,确保勾缝均匀、密实。
花岗岩路缘石安装施工方案[2]
![花岗岩路缘石安装施工方案[2]](https://img.taocdn.com/s3/m/ae19028a68dc5022aaea998fcc22bcd127ff424f.png)

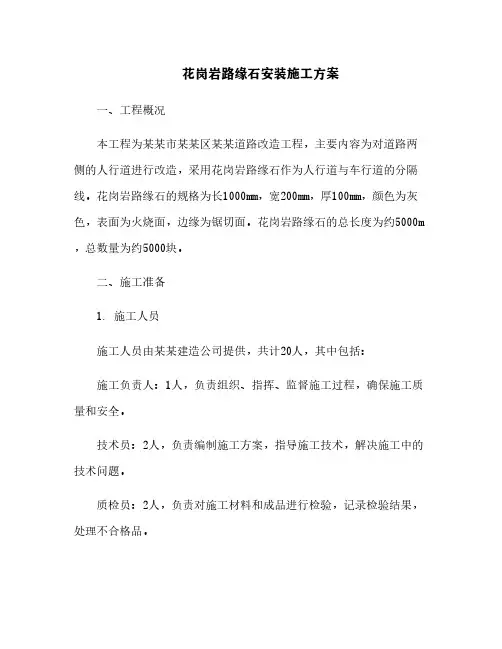

花岗岩路缘石安装施工方案一、工程概况本工程为某某市某某区某某道路改造工程,主要内容为对道路两侧的人行道进行改造,采用花岗岩路缘石作为人行道与车行道的分隔线。
花岗岩路缘石的规格为长1000mm,宽200mm,厚100mm,颜色为灰色,表面为火烧面,边缘为锯切面。
花岗岩路缘石的总长度为约5000m ,总数量为约5000块。
二、施工准备1. 施工人员施工人员由某某建造公司提供,共计20人,其中包括:施工负责人:1人,负责组织、指挥、监督施工过程,确保施工质量和安全。
技术员:2人,负责编制施工方案,指导施工技术,解决施工中的技术问题。
质检员:2人,负责对施工材料和成品进行检验,记录检验结果,处理不合格品。
安全员:2人,负责制定安全措施,监督施工现场的安全状况,防止事故发生。
施工工人:13人,负责按照技术要求进行花岗岩路缘石的运输、堆放、切割、安装等操作。
2. 施工设备施工设备由某某租赁公司提供,共计10台,其中包括:挖掘机:1台,用于挖掘路基沟槽。
推土机:1台,用于平整路基表面。
混凝土搅拌车:1台,用于运输混凝土。
混凝土泵车:1台,用于输送混凝土。
石材切割机:2台,用于对花岗岩路缘石进行切割。
石材吊装机:2台,用于对花岗岩路缘石进行吊装。
石材打孔机:1台,用于对花岗岩路缘石进行打孔。
石材打锚机:1台,用于对花岗岩路缘石进行打锚。
3. 施工材料施工材料由某某供应商提供,共计约600吨,其中包括:花岗岩路缘石:约5000块(约500吨),规格为长1000mm,宽200m m,厚100mm。
混凝土:约100立方米(约100吨),强度等级为C25。
钢筋:约5吨,直径为12mm。
锚栓:约10000个(约0.5吨),规格为M12×150mm。
水泥砂浆:约10立方米(约10吨),配比为水泥:沙=1:3。
其他辅助材料:如水、电线、胶带、绳索等。
三、施工流程1. 路基处理按照设计图纸,用挖掘机在道路两侧挖掘出宽度为300mm,深度为200mm的沟槽,用推土机将沟槽内的杂土清理干净,平整沟槽底部。
花岗岩人行道施工方案

花岗岩人行道施工方案一、施工准备在开始花岗岩人行道施工之前,需要进行一系列的准备工作。
1.1 确定施工区域首先,需要确定花岗岩人行道的施工区域。
施工区域的选址应满足以下几个条件:•平坦且稳定:施工区域应具备平坦的地基,能够提供稳定的施工环境。
•路径合理:施工区域应与周边建筑或道路相连接,为行人提供便利的通道。
•避开地下管线:在确定施工区域时,应避开地下水、电力、通讯等管线,以防破坏。
1.2 测量规划在确定施工区域后,需要进行测量规划工作。
测量规划的目的是为了确保施工的精确性和准确性。
具体的测量规划工作包括:•测量施工区域的尺寸和形状;•确定花岗岩铺设的厚度和坡度。
1.3 原材料准备在开始施工之前,需要准备好所需的花岗岩原材料。
花岗岩是一种常见的耐磨材料,用于人行道铺设具有很好的效果。
原材料准备工作主要包括:•选择适合的花岗岩品种;•定量采购花岗岩石材;•进行质量检验,确保原材料的质量符合要求。
二、施工步骤花岗岩人行道的施工主要分为几个步骤,包括基础处理、铺设花岗岩石材和后期处理。
2.1 基础处理在施工人行道之前,需要对基础进行处理,确保施工的牢固性和稳定性。
•清除施工区域的杂草和垃圾;•清理施工区域内的积水和泥浆;•进行必要的地基处理和修复,确保地基平整牢固。
2.2 花岗岩石材铺设完成基础处理后,可以开始铺设花岗岩石材。
具体的铺设步骤如下:1.准备铺设沙浆:根据花岗岩石材的规格和要求,调配适合的铺设沙浆,确保与地基粘结牢固。
2.铺设花岗岩石材:将花岗岩石材按照设计要求逐块铺设。
注意石材之间的缝隙要均匀,整齐。
3.敲击与压实:在铺设完一块石材后,用橡胶锤轻敲石材,使其与地基和相邻石材牢固粘结。
4.清除多余沙浆:在铺设完一段花岗岩人行道后,及时清除多余的沙浆和杂物,保持施工区域整洁。
2.3 后期处理在花岗岩人行道铺设完成后,需要进行一些后期处理工作,以保证施工质量和整体效果。
•处理缝隙:对花岗岩石材之间的缝隙进行喷涂或浇灌填缝材料,提高施工的美观度和耐久性。
花岗岩人行道铺设方案

花岗岩人行道铺设方案
1、工艺流程:测量定位→地基处理→碎石垫层→砼垫层→清理基层→弹线→试拼→扫浆→铺结合层→铺面层→擦缝
2、准备工作:
(1)以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。
(2)基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。
(3)试拼:在正式铺设前,对花岗石板块,应技图案、颜色、纹理试拼,将非整块板对称排放在靠边部位,试拼后按两个方向编号排列,然后按编号码放整齐。
(4)弹线:为了检查和控制花岗石板块的位置,应拉十字控制线,弹在混凝土垫层上,并引至边底部,然后依据标高线找出面层标高。
(5)试排:在的两个相互垂直的方向铺两条干砂,其宽度大于板块宽度,厚度不小于3cm、结合施工大样图及实际尺寸,把花岗石板块排好,以便检查板块之间的缝隙,核对板块与边口等部位的相对位置。
(6)刷水泥素浆及辅砂浆结合层:试铺后将于砂和板块移开,清扫干净,用喷壶洒水湿润,刷一层素水泥浆(水灰比为0.4~0.5,不要刷的面积过大,随铺砂浆随刷)。
根据板面水平线确定结合层砂浆厚度,拉十字控制线,开始铺结合层干硬性水泥砂浆(一般采用1∶2~1∶3的干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜),厚度控制在放上花岗石板块时宜高出面层水平线3~4mm。
铺好后用大杠刮平,再用抹子拍实找平(铺摊面积不得过大)。
花岗岩人行道施工方案

花岗岩人行道施工方案花岗岩人行道施工方案1. 方案概述:本施工方案旨在为某小区的人行道提供花岗岩铺装工程。
施工内容包括:场地准备、材料准备、地面处理、花岗岩铺装、施工后处理等。
2. 施工准备:2.1 场地准备:将人行道区域进行清理,清除杂物、砂石等。
2.2 材料准备:准备足够的花岗岩石块、水泥、砂浆、配套工具等材料和设备。
3. 地面处理:3.1 地基处理:在人行道区域进行挖掘,清理植物根系、松散土壤。
然后进行地基夯实,确保地面平整稳固。
3.2 地面调整:根据设计要求,对地面进行高低差调整,使之符合设计标准。
4. 花岗岩铺装:4.1 准备作业面:用水泥浆对铺装地面进行湿润处理,为花岗岩铺装做准备。
4.2 石材铺装:根据设计要求,将花岗岩石块逐一铺装。
注意石块之间的间隙和错位,保证整体平整。
4.3 固定花岗岩:在花岗岩石块之间填充砂浆,确保石块稳固牢固。
5. 施工后处理:5.1 清洁保洁:在施工完成后,对施工区域进行清扫,清除杂物和垃圾,清洗花岗岩表面的污物。
5.2 完善边线:对人行道边线进行修整,保证边线的整洁美观。
5.3 视察验收:由监理人员进行现场验收,并出具验收报告。
确认施工质量符合设计要求和相关标准。
6. 安全保障:6.1 工作人员应具备相关的施工经验和技能,熟悉作业流程,严格遵守施工安全规范。
6.2 使用安全防护设备,包括安全帽、手套、防护镜等。
6.3 施工过程中注意地面起伏,避免产生坑洼和凹凸不平的情况,保证行人的安全。
7. 环境保护:7.1 在施工过程中,尽量减少粉尘和噪音的产生,采取相应的措施进行防护和减少污染。
7.2 妥善处理施工过程中产生的废弃物和杂物,确保施工现场的清洁卫生。
8. 资源利用:8.1 合理使用施工材料,避免浪费。
8.2 在施工过程中,尽量利用再生资源,推动可持续发展。
9. 施工进度安排:本施工工期预计为10天,具体施工进度将根据实际情况进行调整。
以上为花岗岩人行道施工方案,以确保施工质量和安全,保护环境、合理利用资源。
花岗岩人行道施工方案

花岗岩人行道施工方案一、概述花岗岩人行道是一种常见的人行道材料,不仅美观耐用,而且具有较高的抗压强度和耐磨性。
本文将介绍花岗岩人行道的施工方案,包括材料准备、施工步骤和注意事项。
二、材料准备1. 花岗岩石材:选择质地坚硬、颜色均匀的花岗岩石材作为施工材料。
石材规格可根据实际需求进行选择,常见的规格有60x60厘米和80x80厘米等。
2. 水泥:选用优质硅酸盐水泥,确保人行道施工后的强度和耐久性。
3. 河沙:作为花岗岩人行道材料的垫层,选择粒径适中、没有杂质的河沙。
4. 水:用于调配水泥浆料,确保施工的均匀性和固化效果。
5. 板材和木托:用于进行人行道边界的定位,确保施工线条的整齐和美观。
三、施工步骤1. 基础准备:a. 确定人行道的设计线路和尺寸,使用木托和板材进行边界定位。
b. 清理施工区域,确保施工地面干净平整,清除障碍物和杂草。
2. 基层处理:a. 在已经清理的施工区域上,均匀地铺设一层河沙,厚度约为5-10厘米。
b. 使用夯实器对河沙进行均匀压实,确保河沙层的坚实性。
3. 石材敷设:a. 将花岗岩石材按照设计线路依次平铺在河沙层上。
b. 通过轻轻敲击石材表面,使其与河沙层充分接触,并保持水平。
4. 水泥浆料填缝:a. 在石材之间的缝隙中注入预先调制好的水泥浆料。
b. 使用刮板或拖刀将水泥浆料填平,确保缝隙处的均匀性。
5. 养护保护:a. 水泥浆料填缝后,将人行道喷洒适量的水进行养护,防止水泥过早干燥和开裂。
b. 在人行道施工完成后的第二天,使用喷洒设备对人行道进行湿润保护,养护期一般为7-14天。
四、注意事项1. 施工时要确保施工区域的安全,设置适当的警示标志,防止行人进入施工区域。
2. 石材敷设时要注意选择合适的施工方法,确保石材之间的间隙均匀一致。
3. 水泥浆料的调配要准确,保证施工质量和填缝效果。
4. 施工中要注意用力均匀,避免石材表面发生划痕或裂纹。
5. 养护期间要定期检查施工质量和填缝效果,及时处理破损或开裂的部分。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)施工组织设计工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日人行道花岗石铺设施工方案1、石材地面装饰基本工艺流程:清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工。
2、施工准备施工前要清理现场,检查铺砌或铺粘面部位有无水、暖、电等工种的预理件,是否影响施工。
并要检查板块的规格、尺寸、颜色、边角缺陷等,将板块分类码放。
准备工序包括:1)基层处理:板块地面铺砌前,应先挂线检查并掌握地面垫层的平整度,做到心中有数。
然后清扫基层并用水刷净。
铺筑前提前10h浇水湿润基层表面。
2)找规矩:根据设计要求,确定平面标高位置。
一般水泥砂浆结合层厚度应控制在10—15mm,砂结合层厚度为20-30mm。
将确定好的地面标高位置线弹在控制桩上。
根据板块的规格尺寸挂线找中,即将人行道分段(8~10m)拉十字线。
分块布置要以十字线对称,将拉出的标准线固定控制桩上。
3)试拼:根据标准线确定铺砌顺序和标准块位置。
在选定的位置上,对每个段落的板块,应按图案、颜色、纹理试拼。
试拼后按酚方向编号排列,然后按编号码放整齐。
4)试排:在分段段落的两个垂直方向,按标准线铺两条干砂,其宽度大于板块。
根据设计图要求把板块排好,以便检查板块之间的缝隙 (板块间的缝隙如设计无规定,通常大理石、花岗岩不大于1mm,水磨石和水泥花砖不大于2mm,预制混凝土板块不应大于6mm),核对板块与其他构筑物的相对位置,确定找平层砂浆的厚度。
3、施工方法1)板块浸水:预制烧结砖板块是多孔材料,又因为结合层砂浆一般在10-15mm,如使用干燥板块,则铺粘后水分很快被板块吸收,造成结合层砂浆脱水而影响砂浆凝结硬化,影响砂浆与基层、砂浆与板块的粘结质量,所以施工前应将板块浸水湿润。
花岗岩板块洒水湿润。
铺砌时,以背面内湿面干为宜。
2)摊铺砂浆找平层(结合层):铺砌石板块的地面,不仅要求有较好的平整度,而且不得空鼓和产生裂缝。
为此要求找平层使用1:2(体积比)的干硬性水泥砂浆,铺设时的稠度(以标准圆锥体沉人度)为2.5-3.5cm,即以手握成团、落地开花为宜。
为了保证粘结效果,基层表面湿润后,还要刷以水灰比为0.4-0.5的水泥浆,并随刷随铺板块。
摊铺干硬性水泥砂浆找平层时,摊铺砂浆长度应在1m以上,宽度要超出平板宽度20—30mm,摊铺砂浆厚度为10—15mm。
地面虚铺的砂浆应比地面标高线高出3—5mm,砂浆铺抹后用大杠刮平、拍实,用木抹子找平,再在结合层上贴铺石板块。
贴铺石板块前,应在找平层上均匀地撒一层干水泥面粉,并用刷子蘸水弹一遍,同时在板块背面刷水,再将板块正式镶铺于地面上。
3)对缝:正式镶铺时,板块要四角同时平稳下落,对准纵横缝后,用橡皮锤轻敲振实,并用水平尺找平。
对缝时要根据拉出的对缝控制线进行,并要注意板块的规格尺寸一致,板块规格长宽度误差应在1mm之内。
对于大于此误差的板块应拣出后分尺寸码放。
4)灌缝:对于无镶条的板块地面,应在24h以后进行灌缝处理。
灌缝时用浆壶将毗泥浆或1:1稀水泥砂浆(水泥:细.砂)灌人缝内三分之二高低,并用小木条把流出的水泥浆向缝隙内刮抹,灌缝面层上溢出的水泥浆或水泥砂浆应在凝结前予以消除,再用与板面相同颜色的水泥浆把缝擦满。
待缝内的水泥凝结后,再将面层清洗干净,并在3天内禁止上人走动或搬运物品。
4、注意事项1)铺贴前将板材进行试拼,对花、对色、编号,以入铺设出的地面花色一致。
2)石材必须浸水阴干。
以免影响其凝结硬化,发生空鼓、起壳等问题。
3)铺贴完成后,2~3天内不得上人。
编写完整的施工组织设总体概述:施工组织总体设想、方案针对性及施工段划分第一节施工组织总体设想一、工程概况1、工程名称:2、工程地点:3、质量目标:国家“合格”标准4、工程规模:5、要求工期:日历天。
二、工程特点难点该工程为道路施工、排水(雨水管道、污水管道)、桥梁、绿化工程,工程质量要求达到国家合格标准以上。
施工承包形式:包工、包料、包工期、包质量、包安全。
本标段工程工作量大,施工工期较短,需全面铺开进行施工;施工现场环境相对较为复杂,施工存在一定的难度。
但我司将发挥专业施工队伍的优势,以优秀的管理和一流的施工技术,合理地进行施工部署,加强管理,确保工程的按期、优质完成。
三、施工部署1、认真贯彻执行国家及部颁有关基本建设的技术规范、规程。
遵循设计单位技术文件上的质量要求,实施质量控制及检验。
2、统筹全局、集中力量、保证重点、组织好与有关单位的协作、分期分批配套地组织施工。
3、做好整体施工部署和分部施工方案,合理安排施工顺序、组织平行流水立体交差作业,充分利用空间和时间发挥作业面的使用效益。
4、坚持“百年大计,质量第一”确保安全施工,贯彻执行各项规章制度。
5、因地制宜、就地取材、厉行节约、采取革新、改造、挖潜措施、减少投资、降低成本。
强化现场科学管理、创安全、文明样板工地。
6、做好人力、物力的综合平衡调度,做好雨季施工安排,确保均衡施工,按时完成工期。
7、合理紧凑的安排好施工现场平面布局,尽量压缩施工临时用地。
8、贯彻执行国家,地区对环保、劳动安全、工业卫生、计量、消防的有关规定和标准。
第二节方案针对性对于本工程的特点和要求,我公司也认识到该工程的重要性和影响力,对工程的实施进行了认真的分析考虑研究,制定出解决施工中的难点、重点和解决的方法及实施的有利措施,要严格遵守建设单位各项制度规定同建设单位与监理密切搞好协调与配合,随施工的需要,加大机械设备人力安排的投入在项目管理上实行规范化的项目负责制,根据施工项目特殊性和重要性,组建了强有力的项目经理以及管理人员的施工项目部。
精选出最适合该项工程的项目经理和施工管理人员组成的项目班子,对整个工程项目负责施工生产和组织管理。
各职能人员要各尽其责,展开全面有效的工作,我公司如中标该工程,一定能够以最好、最快、最优如期创造出绿化的精品工程。
第三节施工段划分1、根据本工程特点,将本工程总体施工流程划分为:开工准备、定位放线→土方工程→道路工程(雨水管道、污水管道)/桥梁工程→照明工程→成品保护、现场清理→竣工验收→后期养护管理。
2、施工段划分本工程施工共分为三个阶段——施工准备阶段、主体施工阶段、清理交验阶段。
施工准备阶段:年月日—年月日,主要完成相关审批手续办理、临设搭建、施工现场围护、材料机具进场等。
主体施工阶段:年月日—年月日,主要完成路基土石方挖填、路基、路面、附属构筑物、给排水管道、桥梁、道路标识标线、照明等工程施工。
清理交验阶段:年月日—年月日,主要进行施工现场的竣工清理和工程竣工验收准备工作。
二、施工现场平面布置和临时设施、临时道路布置施工现场的平面布置及管理得当与否, 直接影响工程的施工质量及工程进度,同时亦反映出一个企业的技术水平和管理水平, 是企业形象最直接的表现。
所以,规划一个比较合理的施工布局, 并且严格地进行统一管理, 为节约人力、物力和文明施工创造一个有利的条件, 也是确保施工进度所不可缺少的一个环节。
(一)临时设置布置要求施工现场应结合场地情况合理布置总平面,主要划分为施工作业区、办公区、生活区、道路、厕所及排水系统等。
施工现场应封闭施工。
施工作业区、办公区和生活区有明确划分,采用硬质材料或砌块进行隔离,其高度不宜低于1.8米。
1、满足消防及规范要求。
2、临时设施布置及标准在征得监理及业主同意后进行搭设。
3、满足现场生产生活的基本需求。
4、本次工人生活区宿舍统一使用24V低压安全电接入,独立设立三组专用220V高压用电间。
5、合理划分区域,在布置时突出显示本公司的文化底蕴。
6、布置临时设施时,注重维护场地整洁相关配套设施的布置施工人员穿好工作服、戴好安全帽、佩戴工作卡。
不准坦胸露腹,不准赤膊作业。
7、经现场踏勘,本工程施工场地比较狭窄,现场办公室、材料库、临时住宿等临设,砂、石、管材等料场及机械停放场地均不可缺少。
在施工中必须作好防护,保证场内外行人、工作人员的安全。
并最大限度的利用现有场地及空间,合理的进行布置,施工现场施工区围护隔离采用搭设彩钢瓦围墙。
施工中同时采取重点控制烟尘、噪音、污染的排放,力求将施工区周围的影响降低到最低限度,保证施工中周围不受污染。
8、施工作业区减少对周边居民的影响。
(二)施工现场临时用水用电及消防设施布置1、施工现场临时用水用电布置本工程施工(生活)用水、电接入、排水接出位置,自业主指定位置接入,我方根据供水、供电指定位置,结合本公司现场办公区和生活区实际情况精确计算用水用电量,合理布置临时用水线路和临时用电线路并单独装表计量,接受总包单位对我方的用电用水管理、计量和收费。
(1)施工期间,场内在临设边设置简易排水沟,进行有组织排水。
生活污水就近排入建设单位指定的排污系统,生活用水必须通过沉淀池后才可排放,沉淀池定期淘洗。
(三)施工现场的场容、场貌管理措施为了减少各种材料的运距,避免无效劳动,有效地组织现场的平面及立体交叉作业,最大限度利用空间,确保做到文明施工,施工平面管理工作设有专人负责,划片包干管理,未经工地负责人同意,任何人不得任意改变。
1、设立现场领导小组。
现场领导小组是现场施工生产的指挥中心,办公室内挂有施工总平面图、工程进度横道图,安全、质量、文明施工检查评比曲线图、天气情况统计表、水电情况统计表及质量控制图等。
做到现场施工有条不紊,高质量、高速度、高效率地运转。
2、砂石、钢筋、模板、钢结构、砌块及其它材料,应根据施工进度计划安排,分批分期进场,场地要统一规划,严格控制堆放地盘,切实贯彻落实科学管理,严禁随心所欲,造成浪费、或堵塞交通运输等事故发生。
3、施工现场的水准点和轴线控制桩应有明显的标志,并加以妥善保护,任何人不得损坏。
4、现场施工应做好防尘、防烟、防泥浆、防噪声等环保工作,布置必要的污水处理设施。
5、所有临时设施必须按照施工平面图规划要求搭设,按质量标准施工,不能够马虎凑合,降低标准,一定要保证运输道路畅通无阻。
施工方案编制及使用说明一、主导思想1.各种钢结构工程,制造所用的金属材料、零部件加工、构件预制安装、焊接工艺、检试验方法、表面涂装和主要质量要求等方面的共同之处,是施工方案标准化的基础。
2.不同的钢结构工程,由于结构组成、规模尺寸、工作条件、承受负荷、材料品种规格、技术质量要求和现场安装施工条件的区别,因之不能用一个不变的施工工艺来代替各项具体工程施工方案的编制。
3.针对上述两个特点,吸取多年来在压力容器制造质量管理和标准化方面的成熟经验,以及先后在球形储罐、容器类设备组焊安装和工业管道工程施工方案采用标准化编制的做法,编写了本《石油化工钢结构工程施工方案编制模式》,以解决共性及个性问题,使其较好的实现统一。
