地下室防水施工组织设计1.概述:1.1.工程简介:本工程为****工程,业主为******房地产开发公司,设计单位为*******,施工单位为*******有限公司。

本工程框架结构,地下三层,地上二十二层。

本工程地下室筏基底板及外墙防水均为4mm厚SBS防水卷材防水。

1.2.质量目标等级和规划:1.2.1.工程质量等级为合格,争创“鲁班奖”。

1.2.2.地下室防水目标为合格。

2.施工组织:2.1质量保证体系和人员名单:职务姓名职称职责项目经理工程师负责防水施工的组织工作项目副经理工程师现场生产协调技术负责人工程师技术指导工作施工员助理工程师培训、交底质检员助理工程师过程监控、检验材料员助理工程师材料、劳保用品的采购、运输保管员助理工程师材料、劳保用品的保管、标识、发放安全员助理工程师环境因素、危险源的辨识、评审试验员助理工程师材料的取样试验、记录收集整理2.2操作人员:所有施工操作人员必须经有关部门培训合格,取得岗位操作证书。

3.施工准备:3.1.地下室防水施工由施工员进行技术交底,并负责对所有参加施工人员进行培训,项目质检员进行连续监控。

3.2 材料及要求3.2.1 高聚物改性沥青油毡防水卷材。

3.2.1.1 规格:见表1。

高聚物改性沥青油毡防水卷材规格表13.2.1.2 技术性能:见表2。

厚度(mm)宽度(mm)长度(mm)4.0 1000 10SBS防水卷材技术性能表2项目单位指标聚酯胎拉伸性能拉力N ≥400延伸率% ≥30耐热度85℃受热2h不流淌,涂盖层无滑动低温柔性-15℃绕规定直径圆棒,无裂纹不透水性压力/保持时间0.2MPa/30min3.2.2 配套材料:3.2.2.1 氯丁橡胶沥青胶粘剂,氯丁橡胶加入沥青及溶剂配制而成的黑色液体。

用于油毡接缝的粘结。

3.2.2.2 橡胶沥青乳液:用于卷材粘结。

3.2.2.3 橡胶沥青嵌缝膏:用于特殊部位的嵌固密封。

3.2.2.4 汽油、二甲苯等:用于清洗工具及污染部位。

地下室防水工程施工方案

地下室防水工程施工方案

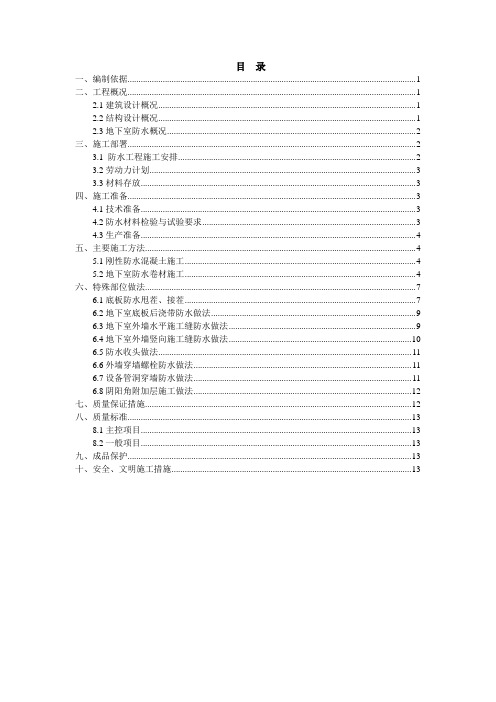

目录一、编制依据 (1)二、工程概况 (1)2.1建筑设计概况 (1)2.2结构设计概况 (1)2.3地下室防水概况 (2)三、施工部署 (2)3.1 防水工程施工安排 (2)3.2劳动力计划 (3)3.3材料存放 (3)四、施工准备 (3)4.1技术准备 (3)4.2防水材料检验与试验要求 (3)4.3生产准备 (4)五、主要施工方法 (4)5.1刚性防水混凝土施工 (4)5.2地下室防水卷材施工 (4)六、特殊部位做法 (7)6.1底板防水甩茬、接茬 (7)6.2地下室底板后浇带防水做法 (9)6.3地下室外墙水平施工缝防水做法 (9)6.4地下室外墙竖向施工缝防水做法 (10)6.5防水收头做法 (11)6.6外墙穿墙螺栓防水做法 (11)6.7设备管洞穿墙防水做法 (11)6.8阴阳角附加层施工做法 (12)七、质量保证措施 (12)八、质量标准 (13)8.1主控项目 (13)8.2一般项目 (13)九、成品保护 (13)十、安全、文明施工措施 (13)一、编制依据1.1北京明发广场工程施工图纸1.2北京明发广场工程施工组织设计1.3《混凝土结构工程施工质量验收规范》(GB50204-2002,2011版)1.4《地下防水工程质量验收规范》(GB50208-2011)1.5《地下工程防水技术规范》(GB50108-2008)1.6《建筑安装分项工程施工工艺规程》 (DBJ01-26-2003)1.7《建筑构造通用图集--地下工程防水》 08BJ6-11.8《建筑施工高处作业安全技术规程》 JGJ80-911.9《建筑施工安全检查标准》 JGJ59-2011二、工程概况2.1设计概况2.2建筑设计概况2.3地下室防水概况本工程地下室防水采用刚性防水和柔性防水相结合的做法。

地下室底板、外墙防水等级设计为一级。

1、刚性防水做法:基础筏板、地梁、地下室外墙、无上部结构的地下室顶板及人防顶板均为刚性防水做法,其结构采用内掺防水剂的抗渗钢筋混凝土,抗渗等级为P8。

地下室防水工程专项施工组织设计

地下室防水工程专项施工组织设计

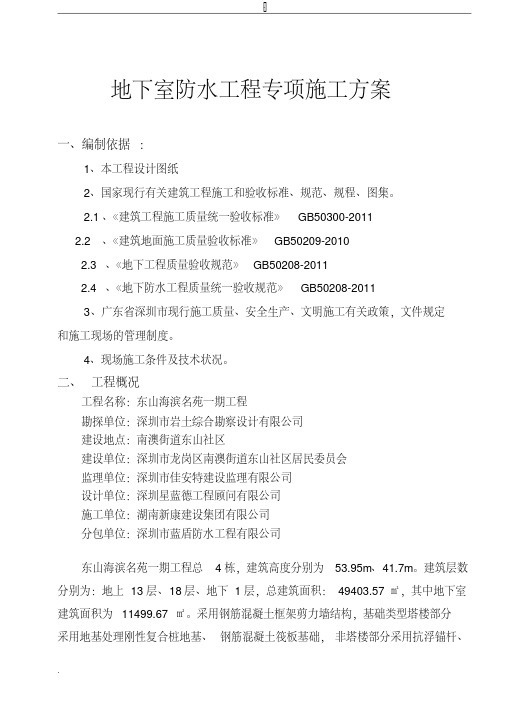

地下室防水工程专项施工方案一、编制依据:1、本工程设计图纸2、国家现行有关建筑工程施工和验收标准、规范、规程、图集。

2.1、《建筑工程施工质量统一验收标准》GB50300-20112.2、《建筑地面施工质量验收标准》GB50209-20102.3、《地下工程质量验收规范》GB50208-20112.4、《地下防水工程质量统一验收规范》GB50208-20113、广东省深圳市现行施工质量、安全生产、文明施工有关政策,文件规定和施工现场的管理制度。

4、现场施工条件及技术状况。

二、工程概况工程名称:东山海滨名苑一期工程勘探单位:深圳市岩土综合勘察设计有限公司建设地点:南澳街道东山社区建设单位:深圳市龙岗区南澳街道东山社区居民委员会监理单位:深圳市佳安特建设监理有限公司设计单位:深圳星蓝德工程顾问有限公司施工单位:湖南新康建设集团有限公司分包单位:深圳市蓝盾防水工程有限公司东山海滨名苑一期工程总4栋,建筑高度分别为53.95m、41.7m。

建筑层数分别为:地上13层、18层、地下1层,总建筑面积:49403.57㎡,其中地下室建筑面积为11499.67㎡。

采用钢筋混凝土框架剪力墙结构,基础类型塔楼部分采用地基处理刚性复合桩地基、钢筋混凝土筏板基础,非塔楼部分采用抗浮锚杆、下柱墩、钢筋混凝土底板基础,基础土石方工程采用有支护结构,有支护土石方工程采用单管高压旋喷桩(内置工字钢)加钢筋土钉支护结构。

根据施工图纸的设计要求地下室防水等级为Ⅱ级。

三、质量保证措施:1、选择信誉优良的专业防水施工队伍。

施工前,验证并向监理申报防水公司营业执照、资格证书、材料出厂检验报告、产品合格证、施工人员上岗证等需相关资料。

2、随时加强与业主、监理、项目部的沟通,把质量问题解决在萌芽的施工过程中,对工人进行防水材料的技术交底,组织工人认真学习施工规范,严格按施工程序进行操作。

3、防水施工队进入现场的防水材料,必须向项目部、监理单位填写办理材料报审单,经国家认可的材质部门复检合格后才能使用。

地下室防水工程施工组织设计方案

地下室防水工程施工组织设计方案

XXXXX 工程地下室防水施工方案编制单位:编制人:审核人:审批人:日期:目录一编制依据 (3)二工程概况 (3)2.1工程概况 (3)2.2设计概况 (3)2.3工程施工条件 (3)三施工安排 (3)3.1项目管理组织 (3)3.2项目管理目标 (3)3.3各项资源供应方式 (3)3.4施工流水段的划分及施工工艺流程 (3)3.5工程施工重点和难点分析及应对措施 (3)3.6新技术应用要求 (3)四施工进度计划 (3)五施工准备与资源配置计划 (3)5.1施工准备计划 (3)5.2资源配置计划 (3)六施工方法及工艺要求 (3)6.1方案及技术参数 (3)6.2施工工艺流程 (3)6.3施工要点 (3)6.4细部处理 (3)6.5质量要求 (3)七各项管理计划 (3)7.1进度管理计划 (3)7.2质量管理计划 (3)7.3安全管理计划 (3)7.4环境管理计划 (3)7.5资源节约管理计划 (3)一编制依据二工程概况2.1工程概况2.2设计概况表2.2 设计概况一览表序号项目容1 建筑面积XX平方米2 建筑层数地下X层、地上X层3 建筑高度XX米4 防水等级防水等级为二级备注:该部分请参考设计图纸说明。

参考实例:本工程设计地下防水等级设计为二级,采用防水卷材铺贴方式,卷材采用SBS改性沥青防水卷材3+3厚。

工程量预估为2600平方米,管根部位、后浇带部位需增加防水卷材附加层的措施。

2.3工程施工条件2.3.1天气情况市地处我国东北地区南部,省中部,属温带半湿润大陆性气候,10月份天气以晴为主,日平均气温在10度左右,干燥少雨。

十月份平均气温曲线图2.3.2交通情况本工程现场平面布置为双向7米宽水泥环场道路,施工场地设置有2个大门,满足施工高峰期的材料运输条件。

现场平面布置图基坑按设计要求放坡开挖完成,底板垫层混凝土浇筑施工已经完成,表面平整,强度经验收合格满足铺贴防水的条件。

地下室防水工程样板经建设单位、监理单位三方联合验收合格,满足指导大面积施工的条件。

地下室防水专项工程施工方案

地下室防水专项工程施工方案

BAC卷材一、编制依据二、工程概况......2.12.22.32.4 总体简介........工程周边环境概况工程规模 ........建筑使用功能简介:2.5结构简介 ...................................2.6防水工程主要用料及做法:...................三、主要工程内容及技术特点: ......................四、材料性能及说明(见产品说明书)。

...............五、施工整体部署...................................5.1施工准备 ...................................5.2项目施工组织系统...........................5.3施工机具安排................................六、主要施工工艺及要点: ...........................6.1地下室防水工程主要技术措施.................6.2承台防水:采用聚合物水泥基复合防水涂料,厚七、细部构造........................................7.1地下室底板防水卷材施工.....................7.2地下室侧墙、顶板防水卷材施工...............7.3细部构造施工................................八、工程质量保证措施:.............................8.1工程质量总目标..............................8.2公司质量保证体系..........................8.3落实质量保证体系...........................8.5保证工程质量的技术措施.....................九、安全生产保证措施..............................9.1安全生产、文明施工管理体系.................9.2文明施工保证措施..........................9.3施工工期保证措施........................... 1.5mm 二道。

地下室防水工程施工组织设计

地下室防水工程施工组织设计

xxxxx工程地下室防水工程施工方案第一章工程概况第一节编制依据1、国家标准《地下工程质量验收规X》(GB 50208-2002);2、有关的国家及行业规X及标准等;3、本工程特点,施工现场环境、自然条件等。

第二节工程概况本工程位于xxxxxxxx本工程由xxxxxxxxxxxxxx公司开发,xxxxxXX设计,监理单位为xxxxx建设监理XX。

本工程由地下车库(地下二层)、商业网点(3层)、十一栋单体工程(11-20层)组成,其中4#、6#、8#楼位于整体地下室,带管道夹层,10#楼有单独地下室其余建筑单体均无地下室。

工程占地面积50065.4m2,总建筑面积175956.15m2。

第二章材料介绍一、贴必定(Bondsure)BAC复合双面自粘橡胶沥青防水卷材具有以下特点:优性价比:BAC卷材采用独特的专利技术和特殊配方生产,可以用水泥砂浆作为粘结层,省去传统的水泥砂浆找平层,节省相关费用。

与同等级的防水卷材相比,BAC卷材防水系统是性价比最优的防水系统。

●基面要求低:BAC卷材堪称施工自由度最高的防水材料,可直接在潮湿基面施工(干燥基面需洒水润湿)。

因此,可以不受天气影响全天候施工,雨季施工时工期优势更加明显。

更独特的是,基面无须找平。

●节省工期:由于施工工艺简便快捷,不需要传统防水材料必需的基层处理剂(底涂),减少了施工工序,再结合上文所述的无须找平和施工基本不受天气影响的特点,BAC卷材防水系统在工期上的优势是显而易见的。

●刚柔结合:BAC卷材防水系统给客户意想不到的收获。

BAC卷材紧随水泥砂浆铺贴,有效防止水泥砂浆中的水分过快蒸发,保证水泥砂浆在不失水或少失水的状态下得到充分养护(其原理与桥梁的现浇混凝土采用薄膜覆盖养护一致)。

另外,在卷材的遮盖下,水泥砂浆的温度变化也相对平稳。

●实验表明:BAC系统中的水泥砂浆粘结料的初凝、终凝和其后关键一周的水化过程无在理想的环境中完成。

这层水泥砂浆的强度、密实度和抗裂性能超乎想象,完全可以起到刚性防水层的作用。

地下室防水工程专项施工方案

地下室防水工程专项施工方案第一章编制依据1.《海湾实业·银湖庄园设计图纸》;2.《海湾实业·银湖庄园项目施工组织设计方案》;2.《地下防水工程施工及质量验收规范》GB50208-2002;3.《地下工程防水技术规范》GB50108-2001;4.《屋面工程技术规范》GB50207-2002;5.《建筑防水工程技术规程》DBJ15-19-97;6.《聚合物水泥基防水涂料》;7.《深圳市建筑防水工程技术规范》SJG19-20108.《深圳市建筑防水图集》SJ-A,SJ-B。

第二章工程概况一、工程概述海湾实业·银湖庄园设计为二层地下室,采用框架结构,大面积下翻筏板基础,层高分别为5.0、5.3米,底板厚500、400,外墙剪力墙厚500,人防顶板厚180,均采用刚性砼自混凝土防水(基础底板为C30 S8标号、地下室外墙及顶板为C35 S6标号),混凝土采用商品砼。

本工程设防标准为GB50108-2001《地下工程防水技术规范》二级防水等级,广东省标准《建筑防水工程技术规程》(DBJ15-19-97)。

地下室底板、侧墙除结构采用抗渗自防水混凝土外,并做反应型聚合物水泥防水涂料涂膜及PUS·单组分聚氨酯防水涂料;。

顶板除结构采用抗渗自防水混凝土外,并做挥发型聚合物水泥防水涂料涂膜、自粘改性沥青防水卷材及聚乙烯丙纶防水卷材。

二、根据设计图纸防水做法要求:1、地下室底板(按施工顺序):1)素土夯实、2)100厚以15素混凝土垫层、3)20厚M20水泥砂浆找平层4)2厚反应型聚合物水泥防水涂料,面层加胎体无纺布,阴阳角附加防水5) 1.5厚PUS·单组分聚氨酯防水涂料;6)40厚C20细石混凝土保护层;7)自防水钢筋混凝土底板;2、地下室侧墙(施工顺序):1)自防水钢筋混凝土侧墙;2)20厚M10聚合物水泥砂浆;3)2厚反应型聚合物水泥防水涂料,面层加胎体无纺布,阴阳角附加防水层;4) 1.5厚PUS·单组分聚氨酯防水涂料;5)30厚聚苯板(EPS)保护层;6)回填土分层夯实;3、地下室顶板(按施工顺序):1)自防水钢筋混凝土顶板;2)20厚M20聚合物水泥砂浆找平层,沿墙根部抹小八字角;3) 1.5厚挥发型聚合物水泥防水涂料;4)2厚自粘改性沥青防水卷材;5)聚乙烯丙纶防水卷材-聚合物水泥胶结料复合耐根穿刺防水材料(见详图);6)无纺布隔离层一道,密度≤150g/m3;70厚C30细石混凝土找平压光(见详图)。

地下防水工程施工方案

地下防水工程施工方案一、编制依据1施工图纸中地下室防水施工要求2地下室防水质量验收要求3地下室防水渗漏通病4职业安全健康、环境文明施工要求二、地下室防水工程质量控制1施工准备阶段质量控制⑴认真审图,全面领会设计意图,对图纸中防水细部,例如:积水坑、电梯井、变形缝、施工缝、后浇带、穿墙管、埋设件等防水要求比较高,必须确保施工质量。

及时提出合理化建议。

⑵严抓防水工程质量控制要点,做好内控标准、技术交底,落实质量责任制。

⑶施工队伍必须技术过硬,是一支专业防水队伍。

主要施工人员持有上岗合格证,并配备专职质检员。

⑷施工管理人员应掌握防水材料的基本性能,选用符合设计的优质防水材料,严格执行对防水材料进行现场复试。

不合格品不得用于施工。

⑸基层必须清洁、平整、坚实、干燥、无积水。

2、施工阶段质量控制①规范施工,正确操作,认真掌握防水工程的操作要领。

②施工管理人员应督促操作人员严格按工艺流程标准进行施工,并督促操作人员进行认真自检。

③专职质检员检查到位,以预防为主,坚持在工作面进行检查,发现问题立即纠正。

3、验收质量控制及成品保护①技术负责人应及时组织和办理防水隐蔽工程验收,细部构造及附加层等防水做法要做到合理正确。

②严格防水层分项工程质检评定,防水层必须做到表面平整、排水良好,质量符合规范要求。

③做好地下室防水工程的资料。

⑴技术交底⑵专业防水施工队伍上岗证、防水专业企业资质⑶防水材料使用认证合格、检测试验报告、复试单⑷防水层施工完后做好记录⑸防水工程质量评定资料。

④成品保护:严禁穿带钉鞋进入,严防施工机械等损坏防水层。

三、地下室防水施工本工程属于重要的高层民用建筑,按《地下工程防水技术规范》,GB50108-2001规定,防水等级为一级。

防水方案为二道设防。

即钢筋砼自防水,外做柔性防水卷材。

本工程地下室外墙,底板及顶板钢筋砼采用抗渗混凝土,抗渗等级为S6,自室外地坪以下,钢筋砼外墙、顶板上面及底板,均采用SBS改性沥青防水卷材4.0厚。

地下防水工程施工组织设计

1.编制依据2.1地下防水工程本工程地下防水等级为一级,防水均为双重设防。

地下室底板、外墙及覆土顶板采用砼刚性自防水++2.0mm 厚聚氨酯防水涂料+4mm 厚 SBS 改性沥青耐根穿刺防水卷材,地下室底板与外墙的交接处防水采用止水钢板。

地下室一层底板、二层顶板与外墙连接处的水平施工缝,变形缝、后浇带等细部构造防水均采用 3 厚 300 宽止水钢板。

混凝土自防水结构抗渗等级均为 S6。

2.2厨房、卫生间防水工程室内厨房、卫生间等有水房间,地面选用聚氨酯防水涂料,涂膜厚度不小于 2mm。

2.3屋面工程15 层屋面为上人屋面防水等级为二级,防水层为 3.0mm 厚APF 防水卷材+1.5mm 厚聚氨酯复合防水涂料。

3施工部署3.1地下防水工程地下室防水施工计划在 2017 年 6 月底进行。

此时处于雨季,砼刚性自防水施工时应考虑冬季钢筋混凝土施工的特点,做好施工准备和应急措施。

施工期间若气温过低,用喷灯微火烘烤基面上的胶粘剂,再粘贴卷材,以确保质量和工期。

在防水施工时做好通风和防火准备。

防水设防体系3.2厨房、卫生间防水工程计划施工时间为 2017 年12 月。

室内厨房、卫生间等有水房间,地面选用聚氨酯防水涂料,涂膜厚度不小于 2.0mm,防水翻边高度 0.5m。

3.3屋面防水工程主体屋面工程自 2017 年12 月份。

屋面防水层施工时应选择晴朗天气突击施工。

4施工准备4.1施工技术准备4.1.1组织有关人员学习防水工程施工规范和施工工艺,熟悉施工图纸。

4.1.2针对工程特点,编写技术交底,提出材料计划。

4.1.3熟悉质量标准4.2施工物资准备所有进场物资必须有合格的材质证明、出厂合格证和试验报告。

做好进场检验工作,该复试的材料及时取样复试,不合格的材料禁止使用。

4.2.1施工机具一览表4.3劳动力计划4.3.1防水工程属重点控制项目和特殊工种操作,防水操作人员必须持有有效的“上岗证”,上岗证要在总包、监理处备案。

地下防水工程施工方案(3篇)

第1篇一、工程概况本工程位于XX市XX区,总建筑面积为XX万平方米,其中地下室面积为XX万平方米。

地下室主要功能为车库、设备用房等。

地下防水等级为二级,防水设计使用年限为50年。

本方案针对地下室的防水施工进行详细规划。

二、施工准备1. 技术准备(1)施工人员:组织专业防水施工队伍,确保施工人员具备相应的防水施工资质和技能。

(2)施工图纸:熟悉施工图纸,明确地下室的防水设计要求。

(3)施工规范:掌握国家相关防水施工规范和标准。

2. 材料准备(1)防水材料:选用符合国家标准的防水材料,如防水卷材、防水涂料等。

(2)辅助材料:如防水堵漏剂、密封膏、膨胀缝填充材料等。

(3)施工工具:准备切割机、卷材滚铺机、喷枪、刮刀等施工工具。

3. 施工设备(1)搅拌设备:用于防水涂料、防水堵漏剂等材料的搅拌。

(2)喷枪:用于防水涂料的喷涂。

(3)切割机:用于防水卷材的切割。

(4)卷材滚铺机:用于防水卷材的滚铺。

三、施工工艺1. 防水层施工(1)基层处理:清理基层,确保无油污、杂物等。

(2)防水涂料施工:根据设计要求,选用合适的防水涂料。

施工前,将涂料搅拌均匀,用刮刀均匀涂刷在基层上。

涂刷厚度应符合设计要求。

(3)防水卷材施工:根据设计要求,选用合适的防水卷材。

施工前,将卷材展平,确保无皱褶、气泡等。

将卷材粘贴在基层上,用刮刀压实,确保卷材与基层粘结牢固。

2. 垂直防水施工(1)施工前,对墙体进行清理,确保无油污、杂物等。

(2)防水涂料施工:根据设计要求,选用合适的防水涂料。

施工前,将涂料搅拌均匀,用刮刀均匀涂刷在墙体上。

涂刷厚度应符合设计要求。

(3)防水卷材施工:根据设计要求,选用合适的防水卷材。

施工前,将卷材展平,确保无皱褶、气泡等。

将卷材粘贴在墙体上,用刮刀压实,确保卷材与墙体粘结牢固。

3. 地下室出入口防水施工(1)施工前,对出入口进行清理,确保无油污、杂物等。

(2)防水涂料施工:根据设计要求,选用合适的防水涂料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章编制依据 (3)第二章工程概况 (3)第1节工程基本情况 (3)第2节水文条件 (4)第3节防水要求 (4)第三章 SBS沥青防水卷材施工 (4)第1节施工材料准备 (4)第2节施工队伍组织安排 (8)第3节作业条件 (9)第4节施工方法和工艺 (10)第5节质量控制和质量标准 (16)第6节成品保护 (18)第7节质量缺陷防治 (18)第8节安全措施 (19)第四章混凝土刚性防水施工 (20)第1节原材料要求 (20)第2节施工要点 (21)编制依据1.《地下工程防水技术规范》(GBJ 50108—2001).2.《地下防水工程质量验收规范》(GBJ 50208—2002).3.《新型沥青卷材防水工程技术规程》(GBJ—16—94).4.《北京市地下室防水推荐做法》(京95TJ3).5.北京蓝图工程设计有限公司设计的《怡禾国际中心工程》施工图纸.工程概况第一节工程基本情况拟建建筑物包括两栋16 层、两栋31 层的公寓楼及纯地下室部分组成.建筑面积约100000m2;拟建楼座均设4 层地下室,纯地下建筑与主楼地下室底板连成一整体;拟建场地自然地坪标高±0.000=40.800m;基础采用筏板基础,埋深15.50m.第一节水文条件场区内影响本工程的地下水主要是层间潜水,地下水静止水位标高为24.50~25.49m,埋深为14.00~14.90m.主要含水层为砂卵石土层.第一节防水要求本工程底板、地下室防水设计等级为二级,采用柔性防水和刚性防水相结合的方式.柔性防水设计做法为SBSⅢ+Ⅲ型改性沥青油毡柔性防水外防外贴法,SBS 防水卷材粘贴方法采用热熔法.地下室底板与人防顶板采用C35 P8 防水混凝土,外墙混凝土采用C45 P8 抗渗混凝土,防水混凝土掺用UEA 高效膨胀剂.SBS沥青防水卷材施工第一节施工材料准备材料必须符合设计要求.防水材料进场,必须按规定进行现场取样复试,复试合格后方准使用.3.1.1 卷材采用SBS 改性沥青防水卷材,具体要求见表1.卷材使用部位工程量,及进场时间表1数量()卷材复试项目详见表2.3.1.2 配套材料基层处理剂(冷底子油): 采用再生橡胶改性沥青的汽油溶液为基层处理剂.卷材胶粘剂:采用氯丁橡胶改性沥青胶粘剂,用于卷材与基层粘结,或卷材与卷材粘缝粘结.改性沥青胶粘剂的粘结剥离强度不得小于8N/10mm2.接缝密封材料:采用改性沥青密封材料,用于立面防水卷材收头密封及外墙管根等特殊部位的粘结处理.改性沥青密封材料质量要求详见表3.辅助材料:主要是工业汽油,用于胶粘剂稀释,机具清洗和热熔施工时汽油喷灯的燃料.主要机具表详见表4.表4第一节施工队伍组织安排在我公司合格分包商中选择5~6 家具有独立法人资格,有健全组织机构和丰富施工经验及施工力量,承揽过大型防水工程施工的队伍进行招标,确定一家负责本工程防水施工.技术负责人及班组长必须持有市建委颁发的防水施工人员上岗证书.防水施工队伍管理、施工人员详见表5.表5第一节作业条件3.3.1 防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格.防水施工单位资质齐备,现场管理人员和操作人员持证上岗.3.3.2 施工前认真审核图纸,熟悉防水工程施工方案,对施工队伍进行技术、安全等交底.3.3.3 防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备好15 个干粉灭火器,严防火灾发生.3.3.4 垫层混凝土施工完毕,挡墙砌筑、抹灰完毕,阴阳角处抹成半径50mm 的圆弧形(用酒瓶抹).3.3.5 1﹕2.5 水泥砂浆找平层施工完毕,并经养护后干燥、平整、牢固,无空鼓开裂、不起砂.3.3.6 涂冷底子油前,将基层表面浮灰、垃圾等其他杂物清理干净.第一节施工方法和工艺本工程底板、地下室外墙防水为SBSⅢ+Ⅲ型改性沥青油毡柔性防水.3.4.1 地下室底板防水施工1.工艺流程砌筑防水保护墙——垫层施工——基层清理——验收——涂刷冷底子油——铺贴附加层——平铺卷材——热熔封边——验收——细石混凝土防水保护层.2.防水保护墙砌筑基础底板结构外侧四周在垫层底标高以下砌筑一皮37 砖,铺油毡一层,上用M5 砂浆砌筑240mm 厚页岩砖永久性保护墙,卷材铺完后,再在卷材上砌筑两皮砖,这皮砖上表面标高与底板上表面标高一致,砌筑做到灰缝饱满.待外墙立面卷材施工时将这皮砖拆掉.砌筑完毕后,在保护墙内抹20mm 厚1﹕3 水泥砂浆找平层.阴阳角抹成圆弧,R=50(可用酒瓶子抹).具体做法详见图1.卷材甩出400mm,其上浮砌三皮砖保护卷材图1 防水保护墙砌筑保护墙上口内、外边修成半径50mm 的圆弧,以避免卷材在保护墙上口因弯折或挤压破损. 3.垫层100mm 厚,采用C20 混凝土浇筑,随浇筑随抹平、压光,达到防水基层要求,浇筑10h 后及时养护.4.基层清理涂刷冷底子油前,前仔细将基层表面的垃圾、尘土等清除干净,必要时可采用喷灯局部喷烤,但喷烤时间不宜过长,防止爆裂、起砂.报监理验收合格后,进行下一道工序.5.涂刷基层处理剂基层含水率不超过9%,(检验含水率简便方法:剪一块200×200 见方的卷材平铺于基层表面,压紧,保持2h,然后揭开卷材观察其下方基层面,如有明显的水珠,则表明含水率过大,不宜施工,如仅有潮气则可满足施工条件)在基层表面满刷一道冷底子油,涂刷要均匀、不透底、遮盖率100%.6.铺贴附加层外墙管根、阴阳角部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行热熔满贴,宽度50cm.附加层施工必须粘贴牢固,施工要细心.项目质检员对此部位专门做隐蔽工程检查. 7.确定铺贴方向、弹基准线冷底子油涂刷完毕6h 后,手摸感觉不黏即可根据卷材的宽度和搭接的规定,在冷底子油上进行弹线.按照卷材铺贴的一般原则:弹线由排水较集中的部位开始,遵照由低到高、先平面后立面的顺序弹基准线.针对现场实际,弹线由电梯基坑、集水坑开始;弹线方向为南北方向,同时,根据选用卷材幅宽及长边搭接长度要求,确定弹线间距.8.做样板在大面积铺贴施工前,施工队要按照技术要求及细部做法做100m2样板,经项目验收合格后,进行大面积施工.9.大面积铺贴卷材铺贴方向:南北方向.铺贴顺序:由电梯基坑、集水坑开始,向各方向顺序铺贴.卷材铺帖时要减少阴阳角和大面积的接头,卷材根据墙面尺寸配制,从边沿开始,弹出标准线.将改性沥青防水卷材按铺贴长度和弹线尺寸裁剪并卷好备用,操作时将已卷好的卷材,用1500mm 长φ30 的管穿入卷心,卷材端头比齐开始铺的起点,按照弹好的线,手扶管心两端向前缓缓滚动向前铺设,使卷材平铺于基层上,要求用力均匀、不窝气,掌握好铺设压边宽度.然后点燃汽油喷灯,掀开卷材,加热基层与卷材交接处,喷灯与加热面保持300mm 左右的距离,往返喷烤,观察当卷材的沥青刚刚熔化时,压合至边缘挤出沥青粘牢.对平面与立面相连的卷材,先铺贴平面,然后由下向上满粘,并使卷材紧贴阴、阳角.在永久保护墙上满贴卷材,粘贴牢固,防水卷材甩头上砌两皮砖临时保护.10.四周甩槎的卷材贴于保护墙上,保护墙600mm 高度以上不刷基层处理剂,刷脱模剂,卷材上部临时收头用低强度等级砂浆压住,以免坠落,同时起保护作用.11.卷材施工完毕后,报监理验收,合格后方可进行下道工序.12.立面防水卷材施工地下室结构施工完毕并经验收合格后,开始进行地下室外墙防水施工.外墙防水层施工时,先从外墙0.4m 高度起铺贴第一层卷材,再往上错开500mm 开始铺贴第二层防水.待立面防水施工完,再按照搭接长度、搭接错开要求等铺贴底板甩出卷材至墙面高0.4m 范围的防水卷材.地下室结构施工完毕后,将墙面凹凸不平、错台部位打磨平整,局部平整度较差采取刮水泥腻子找平,阳角犬牙状突起打磨光滑,把墙面浮浆、灰尘等清理干净.基层处理及检查:将外墙上气泡用水泥腻子刮平,同时将墙面粘连的砂浆、突出物用小铲铲除,使外墙面达到规范规定的防水基层要求(基层要求同底板部分).拆除临时保护墙,并将卷材甩槎整理好,对于受损的部位必须先行修理.将冷底子油搅拌均匀后,均匀涂布在干净的基层上,不得漏涂和出现透底现象,干燥6h,手感不黏时方可进行下道工序.管根、阴阳角等薄弱部位、异形部位加附加层施工.附加层要求同底板部分,管道与卷材连接.然后铺贴外墙立面防水卷材.防水卷材亦采用热熔法施工,其搭接位置、搭接长度及卷材收头等要求同底板卷材防水施工要求.地下车库顶板外防水,接缝处在平面,距离转角不得小于60cm.13.卷材末端收头接缝处用喷灯热熔卷材缝边缘,待表面熔化后随即用小铁抹子将边缝封好,再用喷灯均匀细致地将边缝烤一遍保证接头密封,以免翘边.收口位置在室外散水下,详见图2.图2 卷材末端收头做法为防止卷材末端收头和搭接缝边缘剥落而产生渗漏现象,该部位必须用橡胶改性沥青冷胶剂密封处理,使其成为一个完整的防水层.14.墙体立面接头墙体立面接头上层压下层,外层压里层.卷材紧贴阴角不得空鼓、铺贴密实,且留出两层卷材的甩头及搭接、错缝长度.15.防水保护层施工底板下防水层用C20 细石混凝土做保护层,厚度为50mm,结构顶板上防水层用C20 细石混凝土做保护层,厚度为50mm, 为保证保护层与防水层结合紧密,不空鼓,浇筑细石混凝土前先用掺816 胶的水泥砂浆进行拉毛(拉毛灰的配制按照816 胶的使用说明进行), 待拉毛有足够强度、用手掰不动后进行保护层施工;立面防水层施工完,砌120 厚普通砖保护墙,边砌边进行外墙外侧的基坑回填土,保护墙在转角处和6m 的地方断开,并在断开的缝中用沥青麻丝填塞.具体做法详见图3.图3 防水保护层做法第一节质量控制和质量标准3.5.1 质量控制措施1.在施工前,材料进场时同时提供防水材料准用证、合格证、材料检验报告、使用说明书及防伪标志等资料,由防水施工队长负责提供,技术负责人查验整理.2.材料分阶段进场后,现场见证取样复试合格后方可进行施工,由试验员负责.3.卷材堆放时不得平放,必须立放,同时用草帘被覆盖,由工长负责.4.涂刷冷底子油时,选择在无风天气进行,避免尘土污染.由施工队长负责.5.卷材平铺完毕后,需经技术人员检查附加层、搭接长度、搭接位置合格后,方可进行粘贴.由技术员负责.6.施工时用火要适度,杜绝用慢火或大火烧烤,由质检员负责.7.卷材施工过程中,加强保护,严格防止施工缝留槎被污染,导致搭接不牢,影响防水功能. 8.加强薄弱环节施工管理,变形缝、施工缝、穿墙管道等要精心施工,确保防水层连续性. 铺贴完毕后施工队进行自检,然后由项目质检员和技术人员进行核验,进行防水层隐检记录和质量评定.最后报监理工程师验收.由各栋号技术员负责.3.5.2 质量标准1.防水卷材的规格、性能、配合比必须达标,并有合格的出厂证明.2.阴阳角等特殊部位防水卷材的细部做法要做附加层.3.防水层严禁有破损和露胎、渗漏现象.4.基层无空鼓、起砂,表面平整,用2m 长直尺检查,直尺与基层间隙不应超过5mm .阴阳角要弧形或钝角.5.冷底子油涂刷要均匀,不得有漏刷、透底和麻点现象.6.防水卷材铺附加层接头要嵌牢固.7.卷材粘结要牢固,无空鼓、损伤、滑移翘边、起泡、皱折等缺陷.第一节成品保护1.卷材防水层铺贴完毕后,要及时做好保护层,防止结构施工碰损防水层;立面防水层施工完后,及时砌好防护墙.2.卷材平面防水层施工,不得在防水层上放置材料及作为施工运输车道.3.在浇筑细石混凝土保护层以前的整个施工过程中,不允许穿带钉子鞋的人员进入施工现场,以免损坏防水层.4.浇筑细石混凝土保护层时,混凝土运输用塔吊,施工时不得用铁锹,混凝土铺摊用木耙子. 5.垫层施工若需要用手推车运输混凝土,则手推车支脚必须用编织带或卷材包裹,防止损坏防水层.若发现防水层遭损坏,必须及时修复后,方可浇筑保护层.第一节质量缺陷防治1.卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实,接槎损坏、空鼓;施工操作中要按程序弹标准线,使与卷材规格相符,操作中齐线铺贴,使卷材搭接长边100mm ,短边150mm .2.空鼓:铺贴卷材的基层潮湿,不平整、不干净,产生基层与卷材间窝气、空鼓;铺设时排气不彻底,窝住空气,也可使卷材间空鼓.施工时基层要干燥,卷材铺设要均匀压实.3.管根处粘贴不良:清理不干净、裁剪卷材与根部形状不符、压边不实造成粘贴不良;施工时清理要彻底干净,注意操作,要将卷材压实,不得有张嘴、翘边、折皱等现象.4.渗漏:转角、管根、变形缝处不易操作而渗漏.施工时附加层要仔细操作;保护好接槎卷材,搭接要满足宽度要求,保证特殊部位的施工质量.第一节安全措施1.操作人员必须持证上岗.2.操作人员进场后,作业前统一进行安全教育,提高施工队管理人员和工人的安全意识. 3.进入基坑必须戴安全帽.4.现场应有安全管理人员巡视,发现安全隐患及时清除.5.施工用的材料和辅助材料多为易燃物质,存放仓库及现场必须通风良好和严禁烟火,备有充足的消防器材,并经常检查其是否失效.6.立面卷材铺贴时,因肥槽宽度有限,且人员疏散缓慢,务必注意防火,并用空气压缩机向里吹风,防止卷材因烘烤散发的有害气体导致操作人员休克、窒息等.7.雨天、雪天、五级以上大风天气均不得施工.混凝土刚性防水施工本工程的基础底板和外墙采用抗渗混凝土,掺加UEA 高效膨胀剂,其自身起一定的防水作用,对整个地下室防水的质量也有直接的影响.混凝土采用商品混凝土.第一节原材料要求水泥:采用普通硅酸盐水泥,水泥的强度等级不能低于32.5 级,水泥用量为300kg/m3;石子:石子最大粒径不大于40mm,所含泥土不得呈块状或包裹石子表面,吸水率不大于1.5%;砂:采用中砂;水:所用水不得含有有害物质,为饮用水或洁净的天然水.防水混凝土要求:防水混凝土的配合比通过试验确定,其抗渗等级应比设计要求提高0.2MPa.含砂率必须在0.35~0.4 之间,灰砂比必须在1:2~1:2.5 之间,水灰比必须在0.55 以下.混凝土的入模温度不小于10℃.掺引气剂或引气型减水剂时,混凝土含气量必须控制在3%~6%.计量允许偏差:防水混凝土配料必须按质量比准确称量,水泥、水、外加剂、掺合料允许偏差为±1%;砂、石允许偏差为2%.平板结构混凝土坍落度控制在14~16cm 之间,墙、柱等竖向结构混凝土的坍落度控制在16~18cm 之间.防水混凝土拌合物在运输过程中如出现离析,必须进行二次搅拌,当坍落度有损失时,应加入原水灰比的水泥浆.第一节施工要点浇筑前先检查模板是否稳固,模板拼缝严密不得漏浆.防水混凝土结构内部设置的各种钢筋或绑扎丝,不得接触模板,固定模板用的螺栓、拉片采用如下止水措施:穿墙螺杆、拉片、套管等,均在其中间部位加焊止水环,止水环必须满焊,环高30mm .防水混凝土施工必须采用机械振捣密实,振捣时间为20s,以混凝土开始泛浆和不冒气泡为准,避免漏振、欠振和超振.墙体和底板严格分层振捣.施工缝的留置、处理:对于防水墙体水平及竖向施工缝,均加2cm×3cm 止水条;底板不留施工缝,混凝土一次浇筑到外墙上返300mm 处.在施工缝上浇筑混凝土前,必须将施工缝处的混凝土表面凿毛,清除浮粒和杂物,用高压水冲洗干净,保持湿润,再涂刷一层1~2mm 厚的水泥净浆(与浇筑混凝土的配比相同,除去石子,内掺10%CEA 混凝土膨胀剂),随后浇筑防水混凝土.防水混凝土浇筑完成后,采取保温措施,20h 后,表面覆盖塑料薄膜,再覆盖一层草帘被,进行养护,养护时间为15 天.。
