厂区绿化工程施工组织设计

合集下载

绿化工程施工组织设计

绿化工程施工组织设计

绿化工程施工组织设计一、绿化工程施工组织设计的内容1.工程概况:包括绿化工程的名称、位置、用地面积等基本情况。

2.工程目标:明确绿化工程的建设目标和要求,比如绿化面积、植物种植数量等。

3.施工任务分解:将工程任务按照不同的施工阶段进行分解,确定每个施工阶段的工作内容和目标。

4.施工流程设计:根据绿化工程的特点和要求,合理设计施工流程,包括前期准备、施工、保养等各个环节。

5.施工组织架构:确定施工组织结构和相应的责任分工,包括项目经理、现场监督员、施工队伍等。

6.施工资源调配:合理配置施工所需的人力、物力和财力资源,确保施工工作有序进行。

7.安全措施:制定安全生产措施和应急预案,确保施工过程中的安全和环境保护。

8.施工进度计划:编制施工进度计划,明确各个施工阶段的开始时间和结束时间,加强施工进度的控制和监督。

9.质量控制措施:制定质量控制计划,明确各个工程环节的质量要求和控制措施,加强对施工质量的监督和管理。

10.环境保护措施:制定环境保护措施,减少对周边环境的影响,保护生态环境。

二、绿化工程施工组织设计的过程1.收集资料:收集相关的绿化工程设计文件、施工图纸等资料,了解工程的要求和目标。

2.初步分析:根据工程概况和目标,进行初步分析,确定施工任务和流程。

3.详细设计:根据初步分析结果,进行详细设计,包括施工组织架构、资源调配、安全措施、进度计划、质量控制措施等。

4.评审修改:邀请相关专家进行评审,根据评审结果进行修改和完善。

5.最终确定:根据评审意见和修改结果,最终确定施工组织设计方案。

三、绿化工程施工组织设计的要点1.合理性:施工组织设计要符合工程的实际情况和要求,能够提高施工效率和保证施工质量。

2.综合性:施工组织设计要充分考虑施工过程中的各个环节,包括前期准备、施工、保养等。

3.可行性:施工组织设计要具有可行性,考虑到施工资源的现有条件和可获得性。

4.安全性:施工组织设计要注意施工过程中的安全措施,保障施工人员的安全。

厂区绿化工程施工组织设计

厂区绿化工程施工组织设计

施工组织设计编制单位:金坛峨嵋园林工程有限公司编制日期:2013年11月18日目录第一章编制说明第二章工程概况第三章施工组织及部署第四章进度计划及保证工期的措施第五章主要分部分项施工方法及措施第六章质量管理体系与保证措施第七章安全生产及文明施工保护措施第一章编制说明一、编制原则本施工组织设计根据施工合同要求及有关图纸资料,并严格遵循有关施工技术规范和操作规程进行编制。

二、编制范围、依据编制范围:本施工组织设计编制范围包括:景观及绿化工程施工相应要求的技术质量、安全、文明措施等。

编制依据:设计院设计的施工图纸;《建筑法》和省市对建设事业的有关文件等。

第二章工程概况一、工程建设项目概况工程名称:基地项目厂区绿化工程招标单位:建设地点:招标要求工程质量等级:工程质量必须达到合格招标工期:20日历天第三章施工组织及部署一、施工组织1、施工组织的原则本工程施工组织以抓好“施工管理,质量管理,创建文明管理”为原则,具体落实、明确工程管理目标,配备综合管理素质高的项目经理部,选派技术过硬的施工队,对工程进行统一化的管理。

2、工程目标质量目标:质量等级为合格。

工期目标:工期严格控制在20(日历天)内,确保完成工程内容。

安全目标:安全达标工地,重大伤亡事故为零。

3、施工组织管理体系根据本工程实际情况,我公司将委派施工阅历丰富、承担过类似工程施工的项目经理张强担任项目部经理,并调集本公司具有丰富施工经验的技术骨干一起组成本工程项目部。

项目部管理网络如下:项目经理施工员材料员质量员安全员资料员预算员各班长操作层4、职责分配项目经理:(1)认真贯彻执行国家有关法律法规要求和质量管理体系标准,执行公司质量方针,领导实施项目质量控制和管理。

(2)组织编写和实施项目管理规划,领导、协调项目内部各项生产活动。

(3)具体领导实施顾客的一切合同要求,确保合同目标的贯彻执行。

(4)对经批准的与项目有关的文件组织实施,并负责与项目各相关方的沟通和协调工作。

厂区园林绿化工程施工组织设计方案(含景观、园林、绿化、电气安装等)

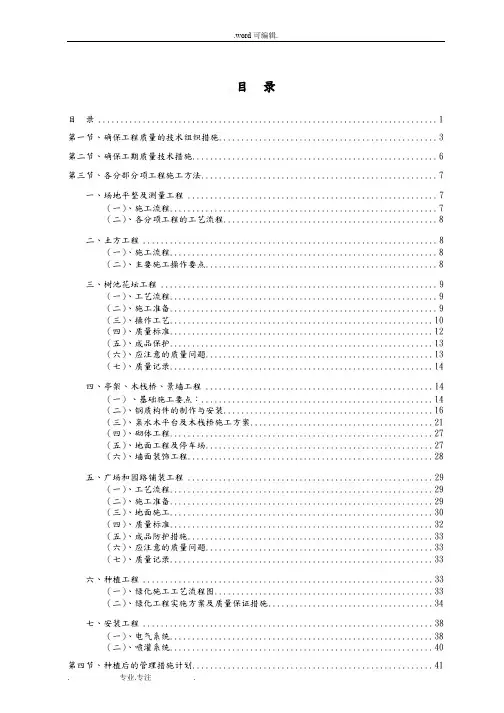

厂区园林绿化工程施工组织设计方案(含景观、园林、绿化、电气安装等)

目录目录 (1)第一节、确保工程质量的技术组织措施 (3)第二节、确保工期质量技术措施 (6)第三节、各分部分项工程施工方法 (7)一、场地平整及测量工程 (7)(一)、施工流程 (7)(二)、各分项工程的工艺流程 (8)二、土方工程 (8)(一)、施工流程 (8)(二)、主要施工操作要点 (8)三、树池花坛工程 (9)(一)、工艺流程 (9)(二)、施工准备 (9)(三)、操作工艺 (10)(四)、质量标准 (12)(五)、成品保护 (13)(六)、应注意的质量问题 (13)(七)、质量记录 (14)四、亭架、木栈桥、景墙工程 (14)(一)、基础施工要点: (14)(二)、钢质构件的制作与安装 (16)(三)、亲水木平台及木栈桥施工方案 (21)(四)、砌体工程 (27)(五)、地面工程及停车场 (27)(六)、墙面装饰工程 (28)五、广场和园路铺装工程 (29)(一)、工艺流程 (29)(二)、施工准备 (29)(三)、地面施工 (30)(四)、质量标准 (32)(五)、成品防护措施 (33)(六)、应注意的质量问题 (33)(七)、质量记录 (33)六、种植工程 (33)(一)、绿化施工工艺流程图 (33)(二)、绿化工程实施方案及质量保证措施 (34)七、安装工程 (38)(一)、电气系统 (38)(二)、喷灌系统 (40)第四节、种植后的管理措施计划 (41)一、养护管理质量目标 (41)二、养护管理技术方案 (41)(一)、灌水与排水 (41)(二)、施肥 (42)(三)、修剪 (44)(四)、防冻伤 (44)(五)、伐挖死树 (44)(六)、苗木补植 (45)第五节、农忙及冬雨季施工措施 (46)一、农忙施工措施 (46)二、雨季施工措施 (46)三、冬季施工措施 (47)第六节、劳动力计划 (48)第七节、主要施工机械进场计划表 (49)第八节、项目管理机构设置及专业人员配置 (50)第九节、材料质量保证措施 (52)一、材料质量保证措施 (52)(一)、材料质量保证的依据 (52)(二)、设专职材料管理人员,保证责任到人 (52)(三)、材料进场前的质量控制 (52)(四)、材料进场的质量控制 (53)第十节、保证安全文明施工、降低环境及噪声污染措施 (53)一、安全生产保证措施 (53)(一)、安全生产总目标 (53)(二)、安全生产管理体系 (53)(三)、安全生产保证措施 (54)二、文明施工、降低环境及噪音污染措施 (57)(一)、文明施工总目标 (57)(二)、组织机构和组织方法 (57)(三)、文明施工岗位职责 (57)(四)、环境保护及文明施工保证措施 (59)第十一节、安全保证体系 (62)第十二节、施工进度计划表 (63)第十三节、现场施工平面布置 (64)第一节、确保工程质量的技术组织措施“百年大计,质量第一”质量是公司的生命,精心组织,精心施工,严格实行全员、全方位、全过程的质量控制,确保本工程建成为一流的优质工程。

厂区绿化工程施工方案

厂区绿化工程施工方案

厂区绿化工程施工方案项目背景随着全球经济的不断发展,工业化程度越来越高,厂区建设也日益重要。

作为厂区的重要组成部分,绿化工程不仅有利于维护生态环境,还有益于提升企业品牌形象。

本文着重介绍厂区绿化工程施工方案。

项目概述本项目的主要任务是将一片面积为5000平方米的厂区进行绿化改造,提升厂区的生态环境,并打造出美丽、宜人的绿色场所。

具体任务包括但不限于:1.确定绿地用地范围、绿化植被、花坛及公共设施布置。

2.建立绿化养护体系,制定养护计划。

3.确定施工方案计划,组织相关工作人员、设备及采购相关物料。

4.实施施工方案,确保施工质量及安全。

绿地用地范围根据厂区实际情况及绿化规划方案的要求,本项目将绿地用地范围划分为四个部分:1.公共区域:用地面积1200平方米,主要功能为社交场所及休闲娱乐活动场所,设施包括划定场地的柔性化网球场、篮球场、乒乓球场,以及健身器材、长椅、休闲区等。

2.办公区域:用地面积1500平方米,主要功能为办公人员休息、散步、活动用地,设施包括草坪、假山、景观灯等。

3.工业区域:用地面积500平方米,主要功能为工人休息、聚会、娱乐用地,设施包括花坛、休闲桌凳等。

4.独立花坛:用地面积800平方米,主要功能为突出厂区美观效果,增添绿化景观。

绿化植被的选择本项目根据绿地用地范围及场地的气候、地形等实际情况,选择适宜的植物进行绿化。

具体选取的植物如下:1.公共区域:选择草坪、白蜡、槐树、红枫等植物进行绿化。

2.办公区域:选择北美红枫、紫藤、香樟、柳碧树等植物进行绿化。

3.工业区域:选择金玉簪、万年青、垂柳、郁金香等植物进行绿化。

4.独立花坛:选择月季、海棠、百合、紫罗兰等花卉进行绿化。

花坛及公共设施布置在公共区域、办公区域、工业区域设立多个花坛,花坛中栽植各类花卉,突出艺术美感。

各区域根据实际需求布置不同类型的公共设施,比如休闲桌椅、垃圾桶、液晶屏幕等,满足人们的休息、娱乐、信息等多方需求。

厂区绿化施工方案

厂区绿化施工方案

厂区绿化施工方案
厂区绿化施工方案
厂区绿化是一项重要的环境建设工程,不仅可以美化厂区,提升员工的工作环境和生活质量,还可以改善空气质量,净化水源,增加负离子浓度,调节温度和湿度,提高人体免疫力,促进员工身心健康。

下面是厂区绿化施工方案:
1.绿化植物的选择
根据厂区的环境特点,选择适合生长的植物,如常绿乔木、落叶乔木、灌木、草坪等。

在选择植物的过程中,要考虑到其抗污染、抗病虫害、适应性强等特点。

2.绿化布局的设计
根据厂区的实际情况,制定绿化布局方案。

在大面积空地上布置草坪和绿化带,以提供员工休闲娱乐的场所。

在建筑物周围和道路两侧设置绿化带和绿篱,以改善空气质量和美化环境。

3.水源的保证
厂区绿化需要大量的水源,应优先选择无污染的水源,如地下水、雨水等。

厂区内应设置灌溉系统,合理利用雨水收集和存储,减少对自来水的依赖。

4.绿化施工方案
根据厂区的实际情况,采用适当的绿化施工方式。

例如,在草坪上铺设草坪网,以防止土壤流失和草皮破坏;在绿化带和绿篱周围设置护栏,以防止人为破坏。

5.绿化养护措施
绿化工程完成后,需要定期养护管理。

包括浇水、施肥、修剪、除草、杀虫等。

同时,要定期巡查,及时发现和处理植物病虫害等问题,保证绿化植物的生长和健康。

总结起来,厂区绿化施工方案应包括植物选型、绿化布局、水源保证、绿化施工、绿化养护等方面。

通过科学的规划和管理,可以实现厂区绿化的美化、改善环境、促进员工健康的目标。

厂区园林绿化工程施工组织设计(含景观、园林、绿化、电气安装等)

厂区园林绿化工程施工组织设计(含景观、园林、绿化、电气安装等)

目录目录 (1)第一节、确保工程质量的技术组织措施 (4)第二节、确保工期质量技术措施 (7)第三节、各分部分项工程施工方法 (8)一、场地平整及测量工程 (8)(一)、施工流程 (8)(二)、各分项工程的工艺流程 (8)二、土方工程 (9)(一)、施工流程 (9)(二)、主要施工操作要点 (9)三、树池花坛工程 (10)(一)、工艺流程 (10)(二)、施工准备 (10)(三)、操作工艺 (11)(四)、质量标准 (13)(五)、成品保护 (13)(六)、应注意的质量问题 (14)(七)、质量记录 (14)四、亭架、木栈桥、景墙工程 (14)(一)、基础施工要点: (14)(二)、钢质构件的制作与安装 (16)(三)、亲水木平台及木栈桥施工方案 (21)(四)、砌体工程 (26)(六)、墙面装饰工程 (28)五、广场和园路铺装工程 (28)(一)、工艺流程 (29)(二)、施工准备 (29)(三)、地面施工 (29)(四)、质量标准 (32)(五)、成品防护措施 (32)(六)、应注意的质量问题 (32)(七)、质量记录 (32)六、种植工程 (32)(一)、绿化施工工艺流程图 (32)(二)、绿化工程实施方案及质量保证措施 (33)七、安装工程 (37)(一)、电气系统 (37)(二)、喷灌系统 (39)第四节、种植后的管理措施计划 (40)一、养护管理质量目标 (40)二、养护管理技术方案 (40)(一)、灌水与排水 (40)(二)、施肥 (41)(三)、修剪 (42)(四)、防冻伤 (43)(五)、伐挖死树 (43)(六)、苗木补植 (43)第五节、农忙及冬雨季施工措施 (45)一、农忙施工措施 (45)二、雨季施工措施 (45)三、冬季施工措施 (46)第六节、劳动力计划 (46)第七节、主要施工机械进场计划表 (48)第八节、项目管理机构设置及专业人员配置 (49)第九节、材料质量保证措施 (50)一、材料质量保证措施 (50)(一)、材料质量保证的依据 (50)(二)、设专职材料管理人员,保证责任到人 (51)(三)、材料进场前的质量控制 (51)(四)、材料进场的质量控制 (51)第十节、保证安全文明施工、降低环境及噪声污染措施 (52)一、安全生产保证措施 (52)(一)、安全生产总目标 (52)(二)、安全生产管理体系 (52)二、文明施工、降低环境及噪音污染措施 (55)(一)、文明施工总目标 (55)(二)、组织机构和组织方法 (55)(三)、文明施工岗位职责 (56)(四)、环境保护及文明施工保证措施 (57)第十一节、安全保证体系 (60)第十二节、施工进度计划表 (61)第十三节、现场施工平面布置 (62)第一节、确保工程质量的技术组织措施“百年大计,质量第一”质量是公司的生命,精心组织,精心施工,严格实行全员、全方位、全过程的质量控制,确保本工程建成为一流的优质工程。

[建筑工程设计]厂区绿化景观工程施工组织设计

[建筑工程设计]厂区绿化景观工程施工组织设计

(建筑工程设计)厂区绿化景观工程施工组织设计四、施工总平面图(见图纸)五、总体工期安排六、施工准备1、技术准备(1)踏勘现场,了解、熟悉现场情况。

(2)仔细阅读施工图,充分理解设计意图,使施工充分体现设计意图。

(3)作好苗木的准备工作,落实好土方来源。

(4)落实苗木种植所需的营养土、介质土、绑扎材料、遮荫材料。

(5)搭设好施工和管理人员的生活设施。

(6)制定质量目标、施工进度;落实监督、检查制度。

(7)测试土壤肥力及PH值,复核土方标高。

2、物资材料准备(1)绿化种植材料的准备1)、详细考察苗木、草坪草种、土壤、保水剂、有机服料、土壤改良剂、生长调节剂、生根粉、杀虫、灭菌、除草药剂等材料来源和进货渠道。

2)、做好苗木、草皮草种及其他材料的质量鉴定,保障种植材料的质量,满足设计及合同要求、确保工程施工质量、高标准。

协调做好苗木(草皮)起苗、包装、运输、装卸等各个环节的操作技术控制,确保材料到位及时、准确无误。

(2)工程资金的筹备按照招标预算及合同要求,准备好足够的施工经费,确保施工正常进行3、劳动组织准备组织优秀的施工队伍进驻工地,做好安全教育与检查监督工作,确保安全施工。

4、现场准备(1)场地整理:按照招标文件有关规定,结合苗木、草坪草的生学特性和生态学特征及土壤立地条件类型,对施工现场进行清理整治,清除包括杂草、灰土、砾石、建筑工程施工垃圾等杂物。

清理完毕自检合格后,报请监理工程师验收并继续进行施工(2)施工道路(3)施工用电(4)施工用水(5)临时设施七、主要施工方案和技术措施1、现场定位测量土方放线:在清理合格的现场,严格按照图纸设计或监理工程师指导,用测绘设备进行放线,确定施工范围、施工布局、挖填土方的标高等。

平整地放线:采取方格网控制法,根据图纸设计要求,用经纬仪或水准仪将方格控制网放设到地面上,交叉点位立桩,标明设计标高。

自然地形放线:按照设计要求,确定挖填土方边界线。

在放设控制网时,对等高线、网格交叉等关键点位立桩,标明设计标高。

厂区绿化工程施工组织设计

厂区绿化工程施工组织设计

厂区绿化工程施工组织设计1. 引言厂区绿化工程施工组织设计是在厂区绿化工程施工过程中制定的一项重要计划。

通过合理的组织设计,可以确保施工过程的顺利进行,提高工程质量,保障施工进度和安全。

本文将结合厂区绿化工程施工的特点和要求,对施工组织设计的内容进行详细描述。

2. 施工组织设计的目标施工组织设计的目标是确保在工期内按照设计要求完成厂区绿化工程,保证施工质量,确保安全施工,并最大程度地降低施工成本。

具体目标包括:•合理安排施工流程,确保施工进度;•调配合适的人力资源,保证施工质量;•制定安全施工措施,预防事故发生;•控制施工成本,做到经济高效。

3. 施工组织设计的内容3.1 施工组织机构施工组织机构是指在施工过程中的各个层级和相应职责的人员组成。

常见的施工组织机构包括施工总部、项目经理部、技术部、质量部、安全部等。

通过明确各个组织机构的职责和权责,可以确保施工过程的协调和顺利进行。

3.2 施工流程施工流程是指厂区绿化工程施工过程中各项工作的顺序安排和时间计划。

施工流程应该根据具体的工程情况和特点进行合理的划分,并制定详细的时间计划表。

施工流程的编制应该综合考虑施工顺序、资源调配、土地利用规划和环境要求等因素。

3.3 人力资源调配人力资源调配是指根据施工需要,合理安排施工人员的数量和专业分工。

在厂区绿化工程施工中,通常需要包括土方工、园林设计师、园林工程师、园林施工人员等。

通过合理的人力资源调配,可以确保施工过程的高效进行,提高工作效率。

3.4 安全施工措施安全施工措施是指在施工过程中针对潜在的安全风险,制定的预防和应急措施。

在厂区绿化工程施工中,可能存在的安全风险包括高空作业、机械设备操作、施工材料使用等。

通过合理的安全施工措施,可以有效预防施工事故的发生,保障工人的生命安全。

3.5 施工质量控制施工质量控制是指通过制定施工质量标准、加强监督检查等方式,确保施工过程符合设计要求和规范标准。

在厂区绿化工程中,施工质量的控制包括土方整理、种植树木、草坪铺设等方面。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录(一)主要技术方案和施工方法(二)保证施工质量的主要技术措施以及预防施工质量通病的措施(三)保证工程安全、文明的主要技术措施(四)工程总进度计划表及保证措施(五)施工总体平面布置图、主要施工机械、设备和劳动力用量情况(六)“渣土垃圾”整治措施(七)工程总包管理、施工配合措施(八)养护措施(一)主要技术方案和施工方法1、技术标总体说明1.1编制原则本施工组织设计是根据招标人提供的招标文件及答疑文件和现场考察结果,根据现行国家规范、标准,结合我公司多年来的施工经验,针对本工程的具体情况和要求,经多次研究论证和方案比较,提出了我方中标将如何组织施工的总体框架构想。

如我公司中标,将在施工中进一步深化完善。

为实现本工程“优质、快速、安全、低耗”的施工目标,我们将“用我们的智慧和行动,实现对用户的承诺”。

目前,我公司已作好了相应的技术、资源准备,一旦我公司中标,即可开赴施工现场,立刻展开施工。

1.2编制依据1.2.1工程招标文件、补充招标文件、答疑文件、现场实地考察情况等。

1.2.2国家和行业颁布的有关法律、规范和标准。

1.2.3所采用的技术规范:《园林绿化养护技术规程》(DGTJ08-19-2011)《园林绿化养护技术等级标准》(DG/TJ08-702-2011)《园林绿化植物栽植技术规程》(DGTJ08-18-2011)《园林绿化工程施工及验收规范》(CJJ82-2012)《园林栽植土质量标准》(DBJ08-231-98)《草坪建植和草坪养护管理的技术规程》(DBJ08-67-97)《园林绿化工程施工质量验收规范》(DGTJ08-701-2008)《工程测量规范》(GB50026—2007)《建设工程项目管理规范》(GB/T50326—2006)《砌体工程施工质量验收规范》(GB50203—2002)《建筑工程文件归档整理规范》(GB/T50328—2001)《建筑施工现场环境及卫生标准》(JGJ146-2004)《木结构工程施工质量验收规范》(GB50206—2002)《建筑电气工程施工质量验收规范》(GB50303—2002)《施工现场临时用电安全技术规范》(JGJ46-2005)《上海市工程建设规范园林绿化工程施工质量验收规范》(DJ/TJ08-701-2008)1.3工程目标承蒙招标人信任,如果我公司有幸中标该工程,我们将充分发挥公司优势和成熟的园林绿化施工工艺,科学的组织交叉流水作业,精心施工,严格履行合同,以一流的项目管理,一流的工程质量、一流的文明施工、一流的安全措施、一流的效率、一流的服务。

确保如下目标的实现。

1.3.1工程质量目标:达到《园林工程质量检验评定标准》的一次验收合格率100%等级,一年中苗木成活率100%,并且长势良好。

1.3.1.1乔木、灌木的成活率应达到100%。

1.3.1.2花卉种植地应无杂草、无枯黄,各种花卉生长茂盛,种植成活率达到100%。

1.3.1.3草坪应无杂草无枯黄,种植覆盖率达到100%。

1.3.1.4绿地整洁表面平整。

1.3.1.5种植的植物材料的整修修剪应符合设计要求。

1.3.2总工期目标:为90日历天,暂定开工日期2017年6月1日,竣工日期2017年8月30日。

每延误一天,扣除误期赔偿费为合同价款的万分之二。

硬质铺装、设备安装工程的保修期为一年;绿化保活期为一年,自竣工验收合格之日起算。

1.3.3安全施工目标:采取有效措施,杜绝重伤、死亡事故的发生,杜绝重大设备、火灾和交通事故。

1.3.4环境目标:噪声排放达标,现场无扬尘,运输无遗洒,生产及生活废水达标排放,施工现场夜间无光污染,合理处置固体废弃物,最大限度地节能降耗,不使用有害的建筑材料。

1.4 工程概况及特点1.4.1 工程概况本项目位于浦江镇工—194地块(万芳路、沈庄塘路交叉口),为工业厂区景观绿化工程,绿化面积为15422m2,工程内容包括土方工程、绿化种植、景观铺装及小品及景观电气安装配套工程等。

1.4.1.1土方工程:含种植土运进、回填、改良、造型等。

1.4.1.2 绿化种植:主要种植苗木品种有:乔木有银杏、香樟、女贞、五角枫、晚樱、玉兰等约307棵,栽植金桂、山茶、垂丝海棠、红枫、红叶李、红叶石楠球、红花继木球等中层灌木约461棵;地被灌木有海桐、红叶石楠、红花继木5800平方及草坪铺植6500平方等,这些乔、灌木规格都属于常见的苗木规格,种植难度不是很大。

1.4.1.3 硬质景观铺装:有道路、停车位、篮球场铺装等,含铺地基础垫层和面层(用材烧结砖、花岗岩、植草砖、PU塑胶面层等)铺装,面积约3350平方。

1.4.1.4 景观构筑物小品工程:包含入口铭牌墙、旗台、入口水景、花池、特色坐凳、休闲廊架等景观构筑物的混凝土结构、砖砌体、钢结构及石材贴面等装饰施工。

1.4.1.5景观电气、给排水、水景设备安装工程:包含电力电缆管、线敷设、灯具、控制箱安装等;景观给、排水管道安装等项目施工;水景等机电设备安装等。

1.4.2 工程特点1.4.2.1 土质状况植物生长离不开土壤,土质的好坏影响植物的生存和生长。

大多数树种要求土壤PH值在8以下,电导值1.5以下,含盐量0.1%以下。

在种植前要求对施工范围内的种植土进行详细的踏勘和多点采样测试。

1.4.2.2 环境条件植物对环境的敏感度很高,对大气中的各种污染源有些不能生存,有些却能够吸收并净化大气质量。

对现场空气指数进行测定,特别是SO2含量,视具体情况采取转移或绿化品种的调整。

2、施工准备工作计划2.1施工前的准备和确认2.1.1施工现场的踏勘:详细踏勘施工现场地形,组织技术人员进行现场时查地质,结构、回填土方量等地面的各种条件。

2.1.2标高基准线的确认:进入施工,先对原标高基准线进行复核,确认无误后施工。

2.1.3工序的确认:施工前对施工部位的几何尺寸,找平层的平整度、垂直度进行检查,施工中实行后道工序对前道工序验收制度,由专职质监员检查合格后进行后道工序施工。

若前道工序不符合施工验收标准,随时反馈项目部,限期做出整改。

2.1.4工程量及工期确认:具体施工人员根据设计图纸及相关资料,结合施工现场实际情况及施工季节,确认总工程量和日标准作业量。

2.1.5熟悉图纸、及时及设计沟通进行图纸交流,掌握图纸内容。

2.1.6及甲方协调,按要求及时调整施工进度计划。

2.1.7编制劳动力、施工机械、材料进厂计划。

2.1.8施工的方法确认:把握施工内容,选择施工方法,选定使用的机具爱聊,研究在不适宜施工时期采取的措施。

2.1.9种植土回填方法确认:根据施工现场条件,确定种植装卸方法,及业主现场代表协调种植土临时堆场具体地点,拟定种植二次倒运的方案。

2.1.10项目管理班子的确认:工程总体施工安排由项目经理同意管理,项目副经理配合每日具体工作,技术负责人负责技术监督及指导工作。

土建施工班组及园林施工班组分别组建,在项目经理的领导下,各司其职。

2.2施工材料的进场部署本工程所需的土方、石屑、管件及其他的材料要进场前做好质量检验工作,及时报以监理或扼住,以便及时进行材料检查和测试。

2.2.1种植土的质量、厚度满足设计要求,并充分考虑土壤的沉降系数,竣工验收时标高符合设计要求,土壤疏松,容重不高于1.45g/cm3,土壤排水良好,总孔隙度小于45%,非毛管孔隙不低于10%,渗透系数大于10,土壤PH不大于8.5,土壤含盐量不大于0.3%。

2.2.2排水管道符合设计要求,采用UPVC排水管材及同质管件,其管材壁厚及物理机械性能符合相应国家标准。

2.2.3绿化用的肥料符合设计要求及各种植物生长需要进行合理选用,总养分大于19%,有机质大于40%,腐殖质大于15%,有机肥运到施工现场前含厂家出厂证明和合格证。

3、施工方案和技术措施3.1 园林绿化施工3.1.1场地考察主要包括现有地形、地貌、现场垃圾、水、电材料来源、水质状况、土壤取样,用工来源及施工环境等。

3.1.2施工前准备3.1.2.1搞好调查a. 水文、自然条件调查:委派专人到水文、气象部门查找资料,了解掌握工地的气温、降水、风、地下水位、无霜期、湿度等情况,预测安排好最佳进度计划。

b. 施工场地土壤调查:对施工现场进行全面考察,对需用的土壤取样化验,测定PH值、N、P、K及矿物质含量、土壤间隙度、渗水速率等,以便科学配方施肥,满足种植植物的生长要求。

c. 水源调查:对施工中可能需要使用的水源进行采样分析,其水量、水质需满足施工要求,达到种植植物生长需求标准。

d. 所需种植材料调查:调查各种种植材料的引种、驯化情况及种植技术参数等,以及绿化施工辅助材料实验数据和季节使用参数等。

e. 生活办公场所周边社会环境调查:了解熟悉工地周边的民风、民俗和社会关系,避免或减少及地方的纠纷。

3.1.2.2落实工程项目管理机构组成我司将选派具有丰富施工经验的管理、技术人员组成项目管理指挥部。

建立持证上岗制度,目标管理机制,定期定量考核,做到人员如期到位及时,职责清楚,目标统一,以保障施工质量和工程进度。

3.1.2.3施工机械设备的准备切实做好包括运输车、洒水设备、绿化专用设备、测绘设备、安全设备等调试、维修,确保工程施工需要,保持良好的技术状态。

3.1.2.4工程资金的筹备按照招标预算及合同要求,准备好足够的施工经费,确保施工正常进行。

3.1.2.5组织优秀施工队伍进驻工地,做好安全教育及检查监督工作,确保安全施工。

3.1.2.6绿化种植材料的准备a.详细考察苗木、草坪、土壤、保水剂、有机肥料、土壤改良剂、生长调节剂、生根粉、杀虫、灭菌、除草药剂等材料来源和进货渠道。

b.做好苗木、草皮草种及其他材料的质量鉴定,保障种植材料的质量,满足设计及合同要求、确保工程施工质量、高标准。

协调做好苗木(草皮)起苗、包装、运输、装卸等各个环节的操作技术控制,确保材料到位及时、准确无误。

3.1.2.7所有前期施工机械及工程材料运抵施工现场。

3.1.2.8为确保工程顺利施工,应做好施工后勤保障工作,妥善安排好施工人员的生活及工作环境等。

3.1.2.9提交必要的资料,报请招标人、核准并签发开工通知后,即全面开展工程建设施工。

3.2种植施工工序苗木种植:更换土层→植栽定位→挖坑植树→填土浇水→表面清理地被、草皮:更换土层→地面平整→施肥→播种→浇水等3.2.1施工现场整理整理现场:按照招标文件有关规定,结合苗木、草坪草的生长特性和生态学特征及土壤立地条件类型,对施工现场进行清理整治,清除包括杂草、灰土、砾石、建筑工程施工垃圾等杂物。

清理完毕自检合格后,报请有关部门验收并继续进行施工。

3.2.2土方施工3.2.2.1土方放线:在清理合格的现场,严格按照图纸设计,用测绘设备进行放线,确定施工范围、施工布局、挖填土方的标高等。
