楼地面工程工艺标准及施工质量控制要点

楼地面工程工艺标准及施工质量控制要点

一、细石混凝土地面1、工艺标准(1)细石混凝土面层的材质、强度(配合比)必须符合设计要求和施工规范规定。

(2)面层与基层的结合,必须牢固、无空鼓。

(3)分格条固定牢固、顺直,平直偏差≤2mm。

(4)地面平整度偏差≤3mm。

2、施工要点(1)材料:应采用普通硅酸盐水泥,强度等级≥42.5,质量要求符合现行GB175。

粗骨料采用碎石或卵石,当混凝土强度≥C30时,含泥量≤1%;当混凝土强度<C30 时,含泥≤2%,其他质量要求符合现行JGJ 52《普通混凝土用砂、石质量及检验方法标准(附条文说明)》。

细骨料应采用中砂,当混凝土强度≥C30 时,含泥量≤3%;当混凝土强度<C30时,含泥量≤5%,其他质量要求符合现行JGJ52。

宜采用饮用水拌和,当采用其他水源时水质应达到现行JGJ 63 的规定。

(2)基层清理:基层表面的尘土、砂浆块等杂物应清理干净,如表面油污,应用5%~10%浓度的火碱溶液清洗干净。

(3)浇灌混凝土的前一天对楼板表面进行洒水湿润。

(4)混凝土浇灌前应先在已湿润过的基层表面刷一道1:0.4~1:0.45(水泥:水)的素水泥浆,并做到随刷随铺混凝土,如基层表面光滑,应在刷浆前将表面凿毛。

细石混凝土地面(一)(5)贴灰饼冲筋,小房间在房间四周根据标高线做出灰饼,大房间需要冲筋(间距1. 5m),有地漏的房间要在地漏四周做出0.5%的泛水坡度。

冲筋和灰饼均要采用细石混凝土制作(俗称软筋),随后铺细石混凝土。

(6)铺细石混凝土:细石混凝土的强度配合比应按设计要求试配,无设计要求时,一般不低于 C20,坍落度应不大于 30mm,并应每500m2制作一组试块,不足500m2时,也制作一组试块。

铺细石混凝土后用长刮杠刮平,振捣密实,表面塌陷处应用细石混凝土铺平,再用长刮杠刮一次,然后用木抹子搓平。

(7)第一遍抹压,用铁抹子轻轻抹压面层,把脚印压平。

(8)第二遍抹压,当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,此时要注意不漏压,并将面层上的凹坑、砂眼和脚印压平。

瓷砖地面施工工艺

瓷砖地面施工工艺

实在是没下载卷 o(╥﹏╥)o觉得还行请惠存二、瓷砖地面施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地面工程施工质量验收规范》GB50209-20021、范围本工艺标准适用于工业与民用建筑的瓷砖地面面层。

2、施工准备2.1、施工准备2.1.1作业条件2.1.1.1、墙上四周弹好+50cm水平线;2.1.1.2、地面防水层已经做完,室内墙面湿作业已经做完;2.1.1.3、穿楼地面的管洞已经堵严塞实;2.1.1.4、楼地面垫层已经做完;2.1.1.5、板块应预先用水浸湿,并码放好,铺时达到表面无明水。

2.1.1.6、复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。

2.2材料要求2.2.1、水泥:32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥;2.2.2、砂:粗砂或中砂,含泥量不大于3%,过8mm孔径的筛子;2.2.3、面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上。

色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进行套选,长、宽、厚不得超过±1mm,平整度用直尺检查。

2.3主要机具小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、匀石机、水平尺等。

3、操作工艺3.1工艺流程基层处理——找标高、弹线——铺找平层——弹铺砖控制线——铺砖——勾缝、擦缝——养护——踢脚板安装3.2操作工艺3.2.1基层处理、定标高3.2.1.1、将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净;3.2.1.2、根据+50cm水平线和设计图纸找出板面标高。

3.2.2弹控制线3.2.2.1、先根据排砖图确定铺砌的缝隙宽度,一般为:缸砖10mm;卫生间、厨房通体砖3mm;房间、走廊通体砖2mm;3.2.2.2、根据排砖图及缝宽在地面上弹纵、横控制线。

地砖楼地面工程施工方案

地砖楼地面工程施工方案

一、工程概况本工程采用地砖楼地面施工,适用于各类住宅、商业、公共场所等。

本方案遵循《建筑装饰装修工程质量验收规范》(GB50210-2013)等相关国家标准,确保施工质量。

二、施工准备1. 材料准备:地砖、水泥、砂子、界面剂、素水泥浆、水泥浆结合层、勾缝剂、刷浆剂等。

2. 工具准备:切割机、水泥浆搅拌机、水平尺、刮板、橡皮锤、滚筒、刷子、水桶、线锤、钢卷尺等。

3. 人员准备:施工人员应具备相关资质,熟悉施工工艺和操作规程。

三、施工工艺1. 基层处理(1)清除地面上的杂物、油污、灰尘等,确保基层平整、干净。

(2)对坑、洞、管道沟槽等进行修补,高出4mm的部分应剔凿和重新抹平。

(3)砖墙应清理干净,提前一天浇水湿润,光滑混凝土地面应凿毛或用界面剂或素水泥浆拉毛。

2. 确定标高、贴标准点(1)距墙面1米或根据地面情况,确定完成面层的标高。

(2)在房间四周墙上标注标高、核对标高控制线。

3. 选砖、浸砖(1)砖在浸水前,开箱检查砖的色差、直角度、翘曲度。

(2)砖提前2小时浸水,不泛泡时取出,表面无明水方可使用。

4. 铺半干混凝土(1)铺宽于砖块、交叉铺带状半干混凝土,混凝土无结块,密实一致用刮尺刮平。

(2)等铺贴好面层后在一边刷水泥浆结合层,一边铺混凝土,混凝土超过30mm时应予以荷载和施工变更签证确认。

5. 试排试拼根据设计和工艺情况,试排砖块,核对与门口、柱边、墙边位置砖的套割情况。

6. 贴砖(1)贴砖顺序:先贴标准交叉列地砖,再根据交叉列分割的四个部分,进行铺贴。

(2)铺贴方法:拉线将板块平稳放置,用橡皮锤轻敲地砖饰面直至密实平整达到要求。

7. 勾缝地砖铺完后24小时进行清理勾缝,勾缝前应先将地砖缝隙内杂质擦净,用专用填缝剂勾缝。

8. 清理在家装贴瓷砖施工过程中随干随清,完工后(一般宜在24小时之后)再用棉纱等物对地砖表面进行清理。

四、质量要求1. 地面平整度:采用水平尺检查,误差不超过1.5mm。

楼地面工程施工标准

楼地面工程施工标准

楼地面工程施工标准一、总则1.1 本标准适用于各类建筑物的楼地面工程施工,包括住宅、办公楼、商场、酒店等。

1.2 楼地面工程施工应遵循质量第一、安全第一的原则,确保工程质量、安全、进度和成本的控制。

1.3 楼地面工程施工应严格按照设计文件、施工图纸和本标准的要求进行,施工过程中应充分理解设计意图,确保工程质量和使用功能。

二、材料要求2.1 楼地面工程施工所使用的材料应符合国家相关标准和规定,具有出厂合格证和质量保证书。

2.2 楼地面工程施工所使用的材料应经过验收合格后方可使用,验收应包括材料品种、规格、型号、性能等内容的检查。

2.3 楼地面工程施工所使用的材料应妥善保管,防止受潮、受损、过期等现象的发生。

三、施工工艺及要求3.1 施工前应进行现场踏勘,了解现场情况,明确施工内容和技术要求。

3.2 施工前应进行施工方案的编制和交底,确保施工人员了解施工内容、工艺要求和质量标准。

3.3 楼地面工程施工应按照施工顺序进行,先进行基层处理,再进行面层施工。

3.4 基层处理应符合下列要求:3.4.1 基层应平整、干净、坚实,无空鼓、开裂、松散等现象。

3.4.2 基层处理应符合设计要求和施工规范的规定,必要时应进行加固处理。

3.5 面层施工应符合下列要求:3.5.1 面层材料应搅拌均匀,无颗粒、无沉淀。

3.5.2 面层施工应均匀、平整、密实,无蜂窝、麻面、裂缝等现象。

3.5.3 面层施工应严格按照施工工艺进行,确保工程质量和使用功能。

3.6 楼地面工程施工过程中应做好成品保护,防止施工过程中对已完成的工程造成损坏。

四、质量控制与验收4.1 楼地面工程施工过程中应做好质量控制,确保工程质量符合设计和规范要求。

4.2 楼地面工程施工过程中应做好记录,包括施工日志、检查记录、验收记录等,确保施工过程的可追溯性。

4.3 楼地面工程施工完成后应进行验收,验收应包括材料、工艺、质量、安全等内容。

4.4 楼地面工程施工验收不合格的工程应进行整改,整改合格后方可投入使用。

建筑地面工程施工工艺标准总要求

建筑地面工程施工工艺标准总要求

建筑地面工程施工工艺标准总要求1 总则1·1适用范围本工艺标准适用于建筑工程中建筑地面工程 (含室外散水、明沟、踏步、台阶和坡道等附属工程)的施工和验收。

不适用保温、隔热、超净、屏蔽、绝缘、防止放射线以及防腐蚀等特殊要求的建筑地面工程的施工和验收。

1·2 编制参考标准及规范(1)中华人民共和国国家标准GB50300—2001《建筑工程施工质量验收统一标准》(2)中华人民共和国国家标准GB50209—2002《建筑地面工程施工质量验收规范》2 术语、符号(1)建筑地面建筑物底层地面 (地面)和楼层地面 (楼面)的总称。

(2)面层直接承受各种物理和化学作用的建筑地面表面层。

(3)结合层面层与下一构造层相联结的+间层。

(4)基层面层下的构造层,包括填充层、隔离层、找平层、垫层和基土等。

(5)填充层在建筑地面上起隔声、保温、找坡和暗敷管线等作用的构造层。

(6)隔离层防止建筑地面上各种液体或地下水、潮气渗透到地面等作用的构造层;仅防止地下潮气透过地面时,可称作防潮层。

(7)找平层在垫层、楼板上、或填充层 (轻质、松散材料)眪起整平、找坡或加强作用的构造层。

(8)垫层承受并传递地面荷载于基土上的构造层。

(9)基土底层地面的地基土层。

(10)缩缝防止水泥混凝土垫层在气温降低时产生不规则裂缝而设置的收缩缝。

(11)伸缝防止水泥混凝土垫层在气温升高时,在缩缝边缘产生挤碎或拱起而设置的伸胀缝。

(12)纵向缩缝平行于混凝土施工流水作业方向的缩缝。

(13)横向缩缝垂直于混凝土施工流水作业方向的缩缝。

(14)计量单位与符号本工艺标准中所采用的计量单位,一律为国家法定计量单位,相应符号为国家法定符号。

3 基本规定(1)建筑地面工程、子分部工程、分项工程的划分,按照GB50209—2002《建筑地面工程施工质量验收规范》中的表3·0·1执行。

(2)本工艺标准应在贯彻质量管理体系、环境管理体系和职业健康安全管理体系的条件下执行;公司所有工程项目中的建筑地面工程均应执行本工艺标准。

楼地面工程施工工艺

楼地面工程施工工艺

楼地面工程施工工艺一、地毯铺设1、选材要求:根据不同房间的功能档次,以业主认可的设计样板进行选购。

材料规格型号必须符合设计要求,质量符合国家有关标准规定,且“三证”齐全。

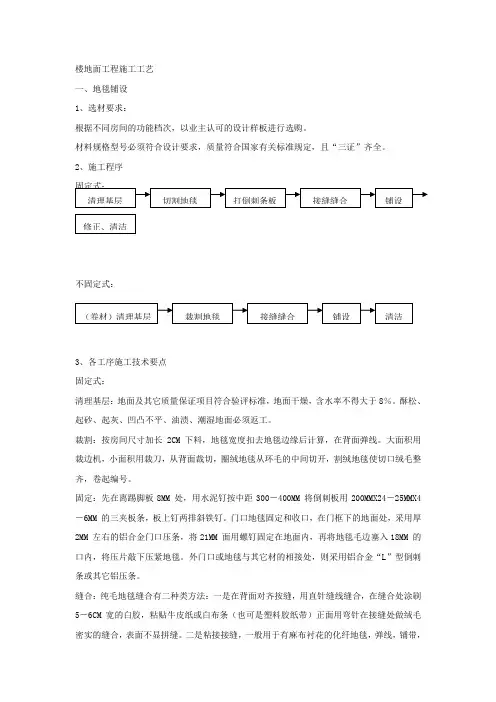

2、施工程序不固定式:3、各工序施工技术要点固定式:清理基层:地面及其它质量保证项目符合验评标准,地面干燥,含水率不得大于8%。

酥松、起砂、起灰、凹凸不平、油渍、潮湿地面必须返工。

裁割:按房间尺寸加长2CM 下料,地毯宽度扣去地毯边缘后计算,在背面弹线。

大面积用裁边机,小面积用裁刀,从背面裁切,圈绒地毯从环毛的中间切开,割绒地毯使切口绒毛整齐,卷起编号。

固定:先在离踢脚板8MM 处,用水泥钉按中距300-400MM 将倒刺板用200MMX24-25MMX4-6MM 的三夹板条,板上钉两排斜铁钉。

门口地毯固定和收口,在门框下的地面处,采用厚2MM 左右的铝合金门口压条,将21MM 面用螺钉固定在地面内,再将地毯毛边塞入18MM 的口内,将压片敲下压紧地毯。

外门口或地毯与其它材的相接处,则采用铝合金“L”型倒刺条或其它铝压条。

缝合:纯毛地毯缝合有二种类方法:一是在背面对齐按缝,用直针缝线缝合,在缝合处涂刷5-6CM 宽的白胶,粘贴牛皮纸或白布条(也可是塑料胶纸带)正面用弯针在接缝处做绒毛密实的缝合,表面不显拼缝。

二是粘接接缝,一般用于有麻布衬花的化纤地毯,弹线,铺带,胶剂涂粘,对好粘平,熨烫,辗压平实。

铺设:地毯就位后先固定一边,用大撑子扒齿抓住地面,通过杠杆伸缩将地毯张拉平整。

也可先将地毯一条长边固定在倒刺板上,再将毛边塞入踢脚板下空隙内,用小地毯撑子置于地毯上用手压住撑子用膝盖顶住撑子胶垫。

由一个方向向另一方向推移,地毯拉平拉直,固定在倒刺板上。

修整清洁:铺设完毕,将多余部分除掉,收口条固定,粘贴固定分满刷与部分刷两种,人流多的地面满刷,人流少的房间摆物地面的可部分刷,用油刷将地板胶涂刷地面,静停5-10MIN,待胶液溶剂挥发后,即可铺地毯。

地砖地面施工工艺

地砖地面施工工艺

地砖地面施工工艺
(1)施工程序
基层处理一找标高、弹线一抹找平层砂浆f弹铺砖控制线一铺干硬性的水泥砂浆一砖铺贴一勾缝、擦缝f养护一踢脚板安装
(2)施工工艺
a、基层清理:将混凝土基层上的杂物清理掉,并用簪子剔掉砂浆落地灰,用钢丝刷刷净浮浆层。

b、找标高、弹线:根据墙上的+1000水平标高线,往下量测出面层标高,并弹在墙上。

c、抹找平层砂浆:
刷素水泥浆一道:在清理好的基层上,浇水撒索水泥面用扫帚扫匀。

冲筋:从已弹好的面层水平线下量至找平层上皮的标高,抹灰饼,从房间一侧开始,每隔IM左右冲筋一道。

装档:在标筋间装铺1:4水泥砂浆,用木抹子将砂浆摊平、拍实,小杠刮平,并用大杠检查其平整度。

d、弹铺地砖控制线:当找平层砂浆达到一定强度后,开始上人弹砖的控制线。

e、地面铺砖:提前将砖浸水湿润,晾干后表面无明水时方可使用。

在找平层上洒水湿润,涂刷苏水泥浆,在砖背面抹粘结砂浆,铺贴到找平层上,并跟线找正找直,用橡皮锤拍实。

f、经过48小时后,就开始用白水泥掺色粉勾缝,清理干净并做好成品保护。

地砖铺贴工程施工工艺及验收标准

地砖铺贴工程施工工艺及验收标准

地砖铺贴工程施工工艺及验收标准1、地砖铺贴的规范程序为:清扫整理基层地面→水泥砂浆找平→定标高、弹线→安装标准块→选料→浸润→铺贴→灌鏠→清洁→养护交工。

2、旧房地面必须充分打毛,凹深不小于0.5㎜,间距5㎝,然后刷一遍净水泥浆。

注意不能集水,防止通过板缝渗到楼下.3、对有排水坡度要求的,如卫生间,洗浴间等则应按相应坡度拉线控制贴砖坡向。

4、基底验收:表面平整用2m靠尺检查,偏差不得大于5mm,标高偏差不得大于±8mm。

5、石材、地砖品种、规格、颜色和图案应符合设计、住户的要求,饰面板表面不得有划痕,缺棱掉角等质量缺陷。

不得使用过期和结块的水泥作粘结材。

地砖铺设前必须全部开箱挑选.6、地砖铺贴前应仔细丈量后尽可能用电脑排版,并选出合理方案,统计出具体地砖匹数,以排列美观和减少损耗为目的,并且重点检查房间的几何尺寸是否整齐。

7、砂浆使用1:2.5水泥砂浆体积比(具体常握为:手握成团、落地开花),粘接层不得低于12㎜厚,灰浆饱满,水泥统一使用大厂水泥.800×800抛光砖或花岗石采用1:4~1:6水泥砂浆体积比。

600×600以上(含600×600)、500X500以上规格地砖宜采用干贴法。

浅色花岗石、大理石应用白水泥挂刷浆,以防泛色。

8、地砖铺贴前要浸水晾干后达到外干内湿,表面无水迹,选色使用。

9、铺贴之前要在横竖方向拉十字线,铺贴的时候横竖必须保证贯通,不得错缝。

10、地砖铺设时,随铺随清,随时保持清洁干净。

(用棉纱或锯末清扫),并将砖缝内的水泥砂浆清干净,已便完工后勾缝.11、勾缝在完工前进行,先清缝,用白水泥加滑石粉调腻子,勾缝腻子低于砖面1㎜。

12、地砖铺贴时,其他工种不得污染,不得人为踩踏,地砖完成后应在24小时内清缝,随做随清,并做养护,两天之内禁止上人。

为不影响其他项目施工,可在地面上铺设实木板供人行走。

13、地砖铺设完成后,在检查无平整度误差、空鼓、色差等后,用厚纸板全部遮盖保护,纸板上的铁钉必须取掉,纸板与纸板间必须用封口胶粘贴严密,防止杂物进入。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地砖楼地面工程施工工艺标准
1)工艺流程:
基层处理→找标高、弹线→抹找平层、找坡砂浆→弹铺砖控制线→粘帖砖→勾缝→擦缝→养护→墙裙(踢脚)施工2)基层处理:将砼基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,并用钢丝刷刷净浮浆层。

3)找标高、弹线:根据墙上的+50cm 水平标高线,往下测出面层标高,并弹在墙上。

4)抹找平层砂浆:在清理好的基层上,用喷壶将地面基层均匀洒水一遍,减去面层砖厚及粘结层厚度,抹灰饼和标筋,抹灰饼和标筋应使用配合比1:3~1:4 干硬性砂浆,间距1.5m 左右,涂刷一遍水泥浆(水灰比0.4~0.5)粘结层,要随刷随铺砂浆。

用木抹子摊平、拍实,平整度、标高符合标准要求,24 小时后浇水养护。

5)弹铺砖控制线:在找平层强度达到1.2Mpa 时开始上人弹线,从房间分中,从纵、横两方向排尺寸,当尺寸不足整砖倍数时,将非整砖用于边角处,横向平等于门口的第一排应为整砖,非整砖应排在靠墙位置,纵向应在房间内分中,非整砖对称排放在两墙边处。

紧密铺贴缝宽不大于1mm,虚缝宽度宜为5~10mm。

6)铺砖:地面浸水湿润,晾干无明水,找平层上洒水湿润,均匀涂刷素水泥浆,随刷随贴,结合层一般为10~15mm 水泥砂浆铺贴;砖背面朝上抹粘结砂浆,铺砌到已刷好的找平层上、砖上楞略高出水平标高线找正、找直、找方,用橡皮锤拍实。

7)勾缝、擦缝:用1:1 水泥细砂勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平整、光滑,随勾随将水泥砂浆擦净。

8)养护:铺完砖24 小时后洒水养护,养护时间应不少于7 天。
