施工测量防线经验交流

合集下载

工地测量防线的一些方式方法

工地测量防线的一些方式方法

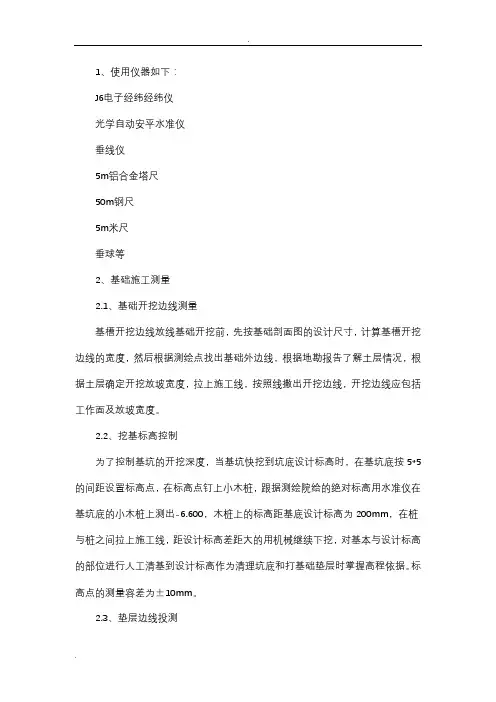

1、使用仪器如下:J6电子经纬经纬仪光学自动安平水准仪垂线仪5m铝合金塔尺50m钢尺5m米尺垂球等2、基础施工测量2.1、基础开挖边线测量基槽开挖边线放线基础开挖前,先按基础剖面图的设计尺寸,计算基槽开挖边线的宽度,然后根据测绘点找出基础外边线,根据地勘报告了解土层情况,根据土层确定开挖放坡宽度,拉上施工线,按照线撒出开挖边线,开挖边线应包括工作面及放坡宽度。

2.2、挖基标高控制为了控制基坑的开挖深度,当基坑快挖到坑底设计标高时,在基坑底按5*5的间距设置标高点,在标高点钉上小木桩,跟据测绘院给的绝对标高用水准仪在基坑底的小木桩上测出-6.600,木桩上的标高距基底设计标高为200mm,在桩与桩之间拉上施工线,距设计标高差距大的用机械继续下挖,对基本与设计标高的部位进行人工清基到设计标高作为清理坑底和打基础垫层时掌握高程依据。

标高点的测量容差为±10mm。

2.3、垫层边线投测基坑挖好清理完以后,根据测绘院给的轴线控制点,用经纬仪把轴线投测到基坑底,钉上钢筋,然后在钢筋中间拉上施工线,根据图纸,量出垫层外边线,撒上白灰,垫层可以稍微加大一点。

要求木工按照白线位置支设模板。

2.4、垫层混凝土标高控制用干硬砂灰做做成棱台状,根据5*5布置。

跟据测绘院给的绝对标高用水准仪在基坑底的棱台上测出-6.700,按照图纸要求-6.700为垫层顶标高,使棱台的顶为垫层顶,在混凝土浇筑过程中用铝合金杆刮至棱台顶部高度,垫层高度即达到了设计高度。

2.5、基础测量放线垫层施工结束,应在垫层上进行基础放线。

根据测绘院给的轴线控制点,用经纬仪在垫层上投射出横向纵向两道轴线,用墨线弹出,根据勾股定理,用大钢尺进行直角检验,检验符合规定要求,即可进行施工放线。

用大钢尺量出每一条轴,用墨线弹出,用红色油漆标注出轴线编号,防止出错。

把所有轴线弹出后根据图纸确定框架柱的位置,用墨线把框架柱的柱位、承台边线弹出,并把柱子的四个角用红油漆进行标注,方便钢筋工及木工在施工中的定位。

如何在施工中进行防线测量

如何在施工中进行防线测量
如何在施工中进行防线测量
自己写的框架结构建筑物的工艺流程,希望对你有用:
定点(一般你不用管,一共4个点)这4个点是外墙的4个角→放线开挖,开挖之前将4个点,移开,但要记号标记,以便恢复(具体怎么移点和复位,就这能靠自己去现场看了)→挖槽,一般情况要比图纸大2M:比如,30*50的图纸数据,应当挖34*54的槽·一边拓宽2M,为施工面→清理槽底,具体挖到什么样的土层和深度,图纸和设计院 说了算→钎探和验槽(设计院来验槽)→铺设、夯实灰土(灰土的厚度及皮数图纸都有说明)→垫层(一般图纸为独立基础,但是大多数情况下都忽悠甲方变更为满堂基础。养护基础这些就不说了,以后也省略)→放线(这时候就用到开始移开的那4个点了,将4个点移至垫层上根据图纸放线)→绑钢筋,支模板,浇注(具体施工要求,自己去查规范和图集)→回填(基础搞定)→继续开始绑钢筋,支模板,浇注→主体搞定(重点说明一下:层高以及注意各种规范)→放线(放出各开间的控制线)→填充墙(还要在墙上放控制线,主要控制门和窗的高度。注意灰缝饱满,横平竖直)→内粉(这个只要注意阴阳角和空鼓、裂缝就好了→外墙(具体做法图纸有,有保温的外墙注意看保温材料是否防火,因为一般都是挤塑板、泡沫板之类的。还要注意保温层是干挂还是粘贴。强烈建议干挂的改为粘贴,并加固膨胀螺栓等拉结件。外墙贴瓦没啥好注意的,只要灰缝大小均匀还有摸缝饱满就基本OK)→屋面工程及防水工程,(具体做法图纸给出)→楼梯的处理(一般都是大理石的楼梯,只要注意好横面及立面是否压住,还有注意镶贴防滑条的凹槽是否被水泥等糊住)→大白乳胶漆和地面砖、墙面砖(可交叉进行,注意交叉污染。这个时候注意层高的主要性出来了,譬如层高3.5M,4CM地面做法,实际层高3.46M,当然有误差。地面砖必须事先排版。大白注意阴阳角及裂缝。墙面砖...我一般都是看着办。)→门窗及窗台(只要注意避免损坏和污染就好)→扶手及护栏的安装,注意尽量别损坏大理石,虽然是不可避免的。但是要提前分好责任。→打扫卫生(分为室内和室外冲酸,冲酸时只要关好窗户,以免酸腐蚀了金属构件)→弄好以后项目经理可以去银行提钱,送礼跑关系,等质监站等部门来验收吧

施工现场的测量与布线要点

施工现场的测量与布线要点

施工现场的测量与布线要点施工现场的测量与布线是建筑工程中非常重要的环节,它直接影响着工程的质量和进度。

在施工现场的测量与布线过程中,有一些关键的要点需要注意和遵循。

本文将从测量和布线两个方面,探讨施工现场的测量与布线要点。

一、测量要点1.准备工作在进行测量之前,需要做好充分的准备工作。

首先,要确保测量设备的正常运行,如测量仪器的校准和电池的充电等。

其次,对测量区域进行清理和平整,确保测量的准确性。

最后,要了解工程的设计要求和测量的目的,为测量工作提供准确的依据。

2.测量精度在进行测量时,要注意保证测量的精度。

首先,要选择适当的测量仪器和工具,确保其精度符合要求。

其次,要合理选择测量点,避免测量误差的积累。

最后,要注意测量时的环境因素,如温度、湿度等,对测量结果的影响。

3.测量方法选择合适的测量方法也是测量要点之一。

根据具体的测量任务,选择合适的测量方法,如全站仪测量、导线测量、水准测量等。

在进行测量时,要根据实际情况调整测量仪器的参数,确保测量的准确性和可靠性。

二、布线要点1.布线前的准备在进行布线之前,需要进行充分的准备工作。

首先,要了解工程的设计要求和布线的目的,明确布线的要求和范围。

其次,要对施工现场进行勘测和测量,确定布线的位置和走向。

最后,要准备好所需的布线材料和工具,确保施工的顺利进行。

2.布线的合理性在进行布线时,要注意布线的合理性。

首先,要根据实际情况合理选择布线的路径和位置,避免与其他设备和管线的冲突。

其次,要根据布线的要求和负荷情况,合理选择电缆的规格和类型。

最后,要保证布线的美观和整洁,便于维护和管理。

3.布线的安全性布线的安全性是布线要点中最为重要的一点。

在进行布线时,要注意电缆的敷设和固定,确保其牢固和稳定。

同时,要避免电缆的过载和短路,采取相应的保护措施。

此外,还要注意布线的防火和防水措施,确保施工现场的安全。

总结:施工现场的测量与布线是建筑工程中不可或缺的环节,对工程的质量和进度具有重要影响。

道路施工测量个人总结

道路施工测量个人总结

道路施工测量个人总结前言道路施工测量是道路建设过程中重要的一环,合理的测量能够确保道路施工的准确性和高效性。

作为一名道路施工测量人员,我在实践中积累了一定的经验和心得,下面我将对道路施工测量进行个人总结。

了解工程要求在进行道路施工测量之前,首先要对工程要求进行充分的了解。

包括工程设计图纸、施工方案、勘察报告等相关资料。

要仔细阅读并理解这些资料,了解道路线形、标高、宽度等具体要求。

只有了解了工程要求,才能有针对性地进行测量。

合理规划测量方案在开展测量工作之前,需要根据工程要求制定合理的测量方案。

根据路线长度和复杂程度,合理确定测量的桩号密度和控制点位置。

对于直线路段,可以采用等距离布设桩号;对于曲线路段,需要根据曲线半径确定桩号密度,并合理布设控制点。

在制定测量方案时,要考虑到实际施工的可行性和经济性。

注意测量精度道路施工测量的精度要求较高,因此在进行测量时要注意提高测量精度。

首先,要选择合适的测量仪器和设备,确保其精度和稳定性符合要求。

其次,要有良好的操作习惯,避免操作失误对测量结果产生影响。

对于重要的控制点,可以多次测量并取平均值,提高测量精度。

加强团队合作道路施工测量通常需要多人参与,因此加强团队合作是非常重要的。

团队成员之间要保持良好的沟通,在测量过程中相互配合,互相帮助。

在布设桩号、测量控制点等工作中,要分工合作,提高工作效率。

合理安排工作时间和轮班,确保能够24小时不间断地进行测量工作。

勤奋学习和积累经验道路施工测量是一个不断学习和积累经验的过程。

作为一名道路施工测量人员,应该始终保持学习的态度,不断提升自己的专业知识和技能。

可以参加相关培训和学习班,了解最新的测量技术和设备。

同时,要善于总结经验,将自己在测量工作中遇到的问题和解决方法进行记录和整理,为今后的工作提供参考。

结语通过自己的实践和总结,我对道路施工测量有了更深入的理解。

我相信只有不断学习和实践,提高自身的能力和水平,才能在道路施工测量工作中取得更好的成绩。

工作总结施工测量

工作总结施工测量

工作总结施工测量
工作总结,施工测量。

施工测量是建筑工程中至关重要的一环,它直接关系到建筑质量和工程进度。

在过去的一段时间里,我有幸参与了多个施工测量工作,通过这些工作的经验总结,我对施工测量有了更深入的理解和认识。

首先,施工测量需要精准和细致。

在进行测量工作时,一丝不苟的态度是必不
可少的。

任何一点的疏忽都可能导致工程质量的下降或者工程进度的延误。

因此,我们在进行测量工作时,必须要严格按照标准操作程序进行,确保每一个数据都是准确无误的。

其次,施工测量需要团队协作。

在实际的工作中,施工测量工作往往需要多个
人共同合作完成。

每个人都要清楚自己的职责和任务,并且要密切协作,共同完成测量工作。

只有团队协作,才能确保测量工作的高效和准确。

另外,施工测量需要不断学习和提升。

在现代建筑工程中,测量技术和工具不
断更新和发展,我们需要不断学习新的测量方法和工具,不断提升自己的专业水平。

只有不断学习和提升,才能适应建筑工程的发展和变化,保持测量工作的准确性和高效性。

总的来说,施工测量是一项重要的工作,需要我们精准、团队协作和不断学习
提升。

只有做好了这些,我们才能更好地完成测量工作,保障建筑工程的质量和进度。

希望在未来的工作中,我能够继续努力,不断提升自己的测量技术和水平,为建筑工程的顺利进行贡献自己的力量。

测量技术经验分享发言材料

测量技术经验分享发言材料

测量技术经验分享发言材料测量技术经验分享发言材料尊敬的各位领导,亲爱的同事们:大家好!今天我非常荣幸能够在这里与大家分享我的测量技术经验。

作为一名测量技术人员,我一直认为测量是建筑工程中至关重要的一部分。

正确的测量不仅可以确保工程质量的准确性,还能够提高工程效率和节约成本。

首先,我想分享的是在测量过程中的思维方式。

在测量工作中,我们需要始终保持专注和细心,不容忽视任何细节。

对于复杂工程的测量,我们要善于分解各个步骤,进行系统性的测量。

我们要充分运用现代技术手段,如全站仪、GPS等,提高测量效率和准确性。

同时,我们也要善于观察和思考,经常自我反省和总结,改进测量方法和流程。

其次,我想分享的是与团队合作的经验。

在测量工作中,一个人很难完成所有的任务。

所以,与团队的良好合作非常重要。

我们要善于沟通和协调,与伙伴们保持密切的联系,共同解决问题和推动工作进展。

在团队中,每个人都有自己的专长和经验,我们要互相学习和借鉴,共同进步。

此外,我们还要注重团队氛围的营造,建立积极向上的工作氛围,激发团队成员的创造力和工作热情。

最后,我想分享的是在测量工作中遇到的挑战和解决方法。

工程测量的过程中,往往会面临各种各样的困难和问题,如天气条件限制、测量设备故障等。

在这些困难面前,我们要保持冷静和乐观的态度,寻找解决问题的方法。

我们可以通过提前做好计划和准备,以防万一。

当遇到问题时,我们要善于凭借自己的专业知识和经验来解决,也可以与同事们一起商讨和研究解决方案。

通过这些经验的分享,我希望能够给大家带来一些启发和帮助。

测量技术是一个不断发展和创新的领域,只有不断学习和实践,才能够不断提高自己的专业水平。

同时,我也希望能够与大家共同探讨和分享更多的测量工作经验,不断提高我们的工作质量和效率。

谢谢大家!。

土建房屋施工测量放线方法与技巧

土建房屋施工测量放线方法与技巧

土建房屋施工测量放线的方法与技巧摘要:本文阐述了土建/房屋工程施工放线的步骤和方法技巧。

关键词:土建房屋、施工测量、防线abstract: this paper describes the construction / housing construction procedures and methods of pay-off techniques keywords: housing construction, construction measurement, defense土建/房屋工程施工放线是从建筑物定位开始的,一直到主体工程封顶都离不开施工放线。

大致分三个阶段:建筑物定位(放线)、基础施工(放线)和主体施工(放线)。

一、土建房屋施工测量放线的步骤1、建筑物定位,是房屋建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。

放线工具为“全站仪”或“比较高级的经纬仪”。

2、基础施工放线,建筑物定位桩设定后,由施工单位的专业测量人员、施工现场负责人及监理共同对基础工程进行放线及测量复核(监理人员主要是旁站监督、验证),最后放出所有建筑物轴线的定位桩(根据建筑物大小也可轴线间隔放线),所有轴线定位桩是根据规划部门的定位桩(至少4个)及建筑物底层施工平面图进行放线的。

放线工具为“经纬仪”。

基础定位放线完成后,由施工现场的测量员及施工员依据定位的轴线放出基础的边线,进行基础开挖。

放线工具:经纬仪、龙门板、线绳、线坠子、钢卷尺等。

小工程可能没有测量员,就是施工员放线。

注意:基础轴线定位桩在基础放线的同时须引到拟建建筑物周围的永久建筑物或固定物上,防止轴线定位桩破坏了,用来补救。

3、主体施工放线,基础工程施工出正负零后,紧接着就是主体一层、二层...直至主体封顶的施工及放线工作,放线工具:经纬仪、线坠子、线绳、墨斗、钢卷尺等。

施工测量放线方法与技巧

施工测量放线方法与技巧

施工测量放线方法与技巧一、前期准备1.详细研究设计图纸,了解工程的布置和主要尺寸,并制定具体的测量方案。

2.根据实际情况选择使用全站仪、经纬仪、光电测距仪等测量仪器。

3.要对测量仪器进行校准和检查,确保仪器的准确性。

二、水平控制放线1.选择合适的控制点,如墙角、柱子等,确定一个基准点,并使用全站仪或经纬仪进行水平控制。

2.在基准点上设置一个高程控制点,并确定好基准高程。

3.使用全站仪或经纬仪在其他控制点上进行水平控制,以保证整个工程的水平度。

三、平面控制放线1.根据设计图纸确定控制线的位置和方向,并使用全站仪或经纬仪找出参考点。

2.在参考点上设置控制点,并使用全站仪或经纬仪进行导线的观测,测定出具体位置和角度。

3.根据导线的测量结果,使用拉线、牵线等工具将控制线标示出来。

4.根据控制线进行测量,确定具体构筑物的位置和尺寸。

四、特殊放线技巧1.如果需要进行弧线放线,可以使用弓形线具体放线法,即在弓形曲线上选取确定的点进行观测,然后根据观测结果进行放线。

2.如果需要进行大面积放线,可以采用网格放线法,先确定控制线的交点,然后根据交点将区域划分成多个小网格,在每个小网格内使用放线尺度或幅尺进行放线。

3.如果需要进行不规则放线,可以使用配线法,根据设计要求确定控制线的位置和方向,然后使用配线尺度绘制出放线的图形。

五、注意事项1.在进行测量放线前,必须进行现场环境检查,确保施工现场的平坦、稳定和干净。

2.在进行放线时,要注意保护好测量仪器,避免损坏或丢失。

3.在进行放线时,要仔细核对图纸和实际测量结果,确保准确无误。

4.如果在放线过程中发现错误或偏差,要及时进行调整和修正,确保放线的准确性。

5.完成放线后,要进行测量结果的记录和归档,以备日后参考和验证。

综上所述,施工测量放线方法与技巧是工程建设中非常重要的一环,正确的测量放线可以保证工程建设的准确性和质量。

做好前期准备,掌握水平和平面控制放线的方法,灵活运用特殊放线技巧,严格遵守注意事项,将有助于提高施工测量放线的效率和准确性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

a施工测量放线经验交流施工测量放线经验交流监理工程师在建筑工程施工阶段的测量监理工作要点建筑工程施工的测量工作不仅是工程建设的基础,而且是涉及工程质量的关键。

近几年随着社会经济快速发展,从适应现代化城市环境需求来考虑,建筑师在建筑设计中既要满足使用功能要求,又要注重建筑外观造型,许多外观造型复杂的超大超高规模的建筑物应运而生,在这些建筑工程施工过程中,测量工作尤为显得重要。

施工单位的测量方案是否合理,测量数据是否准确可靠,测量人员专业水平都直接影响工程质量,因此,监理工程师切实做好测量监理工作是施工质量过程控制的一项重要环节。

监理工程师必须对工程建设过程中测量方案、测量数据进行审查、复核签证。

由于测量监理是检查、验收的最后一道程序,这样就对监理工程师测量专业方面提出了很高的要求。

监理工程师应结合工程特点,编制相应的测量监理实施细则,以保证监理测量工作的质量。

下面结合工作实践着重从三个方面谈一谈如何做好建筑工程施工阶段测量监理工作:1. 施工控制网(建筑方格网)测量监理工作要点建筑施工控制测量的任务首先是建立施工控制网,一般情况下,在新建的大中型建筑场地上,施工控制网一般布置成正方形或矩形的格网(称建筑方格网),对于扩建工程或改建工程,当建立方格网有困难时,可采用导线网作为施工控制网。

建筑施工通常采用建筑坐标系(亦称施工坐标系)。

其坐标轴与建筑主轴线相一致或平行,便于设讨和施工放样。

监理工程师在审查、复核施工控制网时,首先应审查建筑方格网的布置情况:(1)建筑方格网的布置是否根据建筑设计总平面图上各建筑物和构筑物布设,并结合现场的地形情况拟定的。

(2)方格网布置时,是否已注意以下几点基本要求:方格网的主轴线应布设在整个场地的中部,并与总平面上所设计的主要建筑物的基本轴线相平行;方格网的转折角应严格成90度;方格网的边长的相对精度视工程要求而定,一般为1/10000~1/20000;控制点用桩的位置应选在不受施工影响并能长期保存处。

然后,重点测设复核建筑方格网的主轴线。

主轴线的定位是根据测量控制点来测设的。

因此,监理工程师首先应将主轴线点的坐标换算成测量坐标,依据附近的测量控制点,在适当的测设点的平面位置的方法通过调整来定出主轴线,以进行复核、对照。

最后,详细测设复核建筑方格网,在主轴线测定以后,监理工程师可详细测设复核方格网。

复核方法:根据主轴线四个端点通过交会定出方格四个角点(用混凝土桩标定),以上述构成“田”字形的各个格点作为基本点,再以基本点为基础,按角度交会方法或导线测量方法测设复核方格网中所有各点(用木桩或混凝土桩标定)。

施工控制网(建筑方格网)是一个建筑工程建设的基础。

因此,监理工程师在审查、复核时,必须事先自己制定一套完整的审查,测设复核的程序,不能简单沿用施工单位布设施工控制网的顺序。

只有这样,才能发现施工单位布设施工控制网存在的偏差和错误,并及时纠正。

同时,监理工程师要参照《工程测量规范》(GB50026-93)严格对施工单位的测量仪器设备的精度和校定情况、测量数据的精度情况进行核查,使其符合规范要求。

2.建筑施工测量监理工作要点对于建筑施工测量,首先是建筑物轴线测设,一般应根据总平面图上所给出的建筑物设计位置进行定位,也就是把建筑物的墙轴线交点标定在地面上,然后再根据这些交点进行详细放样,建筑物轴线的测设主要有根据规划道路红线测设建筑物轴线和根据已有建筑物关系测设建筑物轴线二种方法。

监理工程师在审查、复核主轴线时,应有针对性采取下列措施:(1)根据规划道路红线测设的建筑物轴线:首先,审查核实新建筑物的设计位置与红线关系是否得到政府规划部门的批准;检查核实规划部门提供的建筑红线数据、平面控制坐标的准确性;检查设计总平面图坐标数据的准确性。

然后,根据规划红线复核施工单位测设的主轴线,并要求施工单位在轴线的延长线上打制桩,以便在开挖基槽后作为恢复轴线的依据。

(2)根据已有建筑物关系测设的建筑物轴线:首先检查核实设计总平面图上新建筑物的设计位置与已有建筑位置的关系,及坐标数据的准确性。

然后,根据已有的建筑物可采用延长直线性、直角坐标法、平行线法来复核施工单位测设的主轴线。

建筑物的主轴线测好后,监理工程师应进一步详细复核测设建筑物各轴线的交点位置(中心桩),测设时,应检查复核房屋轴线距离(误差不得超过1/2000)。

在多层楼房施工中,控制桩也是向上投测轴线的依据,监理工程师应要求施工单位布设的控制桩钉在槽外2~4m的地方。

如系多层建筑物,为了便于向上引点,可设在较远的地方,如附近有固定建筑物,最好把轴线投到建筑物上。

建筑施工测量中,基础施工测量是一个重要环节,主要工作有基槽挖土的放线和抄平、基础施工的放线和抄平。

对于基槽挖土,监理工程师检查主要内容是控制基槽开挖深度,一般可在基槽挖到一定深度后,用水准仪在壁上每隔2~3m和拐角处设置一些水平的小木桩(平水桩:标高误差控制±10mm),这些木桩可作为清理槽底和铺设垫层的依据,待土方挖完后,再根据控制桩复核基槽宽度和标高,合格后,可允许施工单位进行垫层施工。

基础施工在轴线投设时,如建筑物精度要求较高,应用经纬仪投点,再按设计尺寸要求进行复核,标高可直接在模板定出标高控制线,监理工程师应根据水准点进行复核。

对于高层建筑,在施工测量中,由于地面施工部分测量精度要求较高,高层施工部分场地较小,测量工作条件受到限制,并且容易受到施工干扰,因此,监理工程师在审查、复核时应着重注意施工测量的方法是否有针对性及符合规范要求和所用的仪器是否适用、匹配。

高层建筑的平面控制网布设于地坪层(底层),其形式一般为一个矩形或若干个矩形,且布设于建筑物内部,以便逐层向上投影,控制各层的细部(墙、柱、电梯井筒、楼梯等)的施工放样。

平面控制点一般为埋设于地坪层地面混凝土上面的一块小铁板,上面划十字线,交点上冲一小孔,代表点位中心。

监理工程师在审查、复核时应先检查平面控制点点位的选择是否与建筑物的结构相适应,具体要点:矩形控制网的各边应与建筑轴线相平行;建筑物内部的细部结构(主要是柱和承重墙)不妨碍控制点之间的通视;控制点向上层作垂直投影时,要在各层楼板上设置垂准孔,因此,通过控制点的铅垂方向应避开横粱和楼板中的主钢筋。

然后对平面控制网进行检查、复核并测设,精度控制:平面控制点之间的距离测量精度不应低于1/10000,矩形角度测设的误差不应大于±10”。

同时,要求施工单位注意控制点在结构和外墙(包括幕墙)施工期间妥善保护。

高层建筑施工的高程控制网为建筑场地内的一组水准点。

待建筑物基础和地坪层建造完成后,在墙上或柱上从水准点测设“一米标高线”(标高为十1.000m)或“半米标高线”(标高为十0.500m),作为向上各层测设设计高程之用。

监理工程师应首先检查建筑场地内的一组水准点数量(不少于3个),然后复核测设“一米标高线”或“半米标高线”是否符合要求。

在高层建筑施工中,无论是平面控制点的垂直投影,还是高程传递,对所使用的仪器设备均有一定要求,监理工程师应予以控制:垂准仪可以用于各种层次的平面控制点的垂直投影。

如用经纬仪(加装直角目镜)作控制点的垂直投影,一般用于10层以下的建筑物。

高程传递一般可采用钢卷尺垂直丈量法和全站仪天顶测距法进行,对于精度要求高的超高层建筑应使用全站仪进行高程传递。

各种仪器使用技术要求应符合工程测量规范(GB50026-93)规定。

高层建筑结构细部(外墙、承重墙、立柱、电梯并筒、粱、楼板、楼梯等及各种预埋件)测设很重要,特别是复杂的平面结构,监理工程师应重点进行控制:首先应审查施工单位编制的测量方案(是否经过计算),再检查其实施情况。

同时,监理工程师通过计算制定相应监理实施控制细则再予以复核、测设,一般对每层建筑结构细部可根据平面控制点用经纬仪和钢卷尺极坐标法、距离会交法、直角坐标法等复核测设其平面位置,根据一米标高线用水准仪复核测设其标高。

3.建筑工程变形测量监理工作要点建筑工程施工阶段的变形观测主要是建筑物沉降观测。

建筑物的沉降观测是根据基准点进行的。

沉降观测的基准点是2~3个埋设于建筑沉降影响范围以外的水准点,与城市水准点连测后,获得基准点的高程,它们之间的高差应经常用水准测量检核,以确证其高程的稳定性,冻土地区的基准点,应埋设在冻土深度线以下0.5m处。

基准点与沉降观测点不能相距太远,一般应在100m范围以内。

进行变形观测的建筑物上,应埋设沉降观测点。

观测点一般是沿建筑外围均匀布设,埋在荷载有变化的部位、平面形状改变处、沉降缝两侧、有代表性的支柱和基础上,应加设沉降观测点。

监理工程师在审查、复核沉降观测时,首先应检查观测点的数量和位置是否全面反映建筑物的沉降情况。

接着审查施工单位沉降观测的实施方案:包括使用测量设备和精度控制,施工阶段沉降观测的周期和观测时间。

一般建筑,可在基础完工后或地下室砌完后开始观测,大型、高层建筑,可在基础垫层或基础底部完成后开始观测。

观测次数与间隔时间应视地基与加荷情况而定。

民用建筑可每加高1~5层观测一次;工业建筑可按不同施工阶段(如回填基坑、安装柱子和屋架、砌筑墙体、设备安装等)分别进行观测。

如建筑物均匀增高,应至少在增加荷载的25%、50%、75%和100%时各测一次。

施工过程中如暂时停工,在停工及重新开工时应各观测一次,停工期间,可每隔2~3个月观测一次。

然后,检查基准点、沉降观测点的布设是否符合规定要求。

观测点应便于立水准尺、观测能够长期保存和不容易受到破坏。

最后对施工单位每次沉降观测的数据进行检查复核并签署监理意见。

在沉降观测中,观测时间、方法和精度要求应严格参照《工程测量规范》(GB50026-93)、《建筑变形测量规程》(JGJ/T8-97)标准有关条款要求,为了保证水准测量的精度,观测时,视线长度一般不得超过50m,前、后视距离要尽量相等。

从以上的监理工作要点可以看出,测量监理工作是整个施工过程中不可缺少的重要环节,监理工程师要真正做到对施工工程质量进行全面监控,必须重视和加强测量监理工作,并贯彻于建筑工程施工阶段的始终。
