围堰拆除施工方案施工围堰拆除方案一、工程概况按通榆河北延送水工程东门河节制闸工程设计文件要求,本工程在闸室施工段外的上、下游各填筑一道施工围堰,填筑土方6344立方米。
围堰顶高程为▽3.00,顶宽5m,边坡1:5。
围堰断面如下:水下工程于2009年6月12日已经完成并顺利通过验收,现将施工围堰拆除方案报监理部及指挥部审批确定。
以便后续工序得以顺利开展。
二、施工围堰拆除时间选择考虑到现阶段闸室主体两端房建工程、交通桥接线工程施工中的材料运输,所以需在交通引桥基本具备交通条件时,进行拆除,现暂定在2009年7月20日开始拆除施工围堰。
三、道路布置拆除水上方时利用现有的两侧道路做为运输道路;拆除水下方时利用导流河与老河道路做为水上运输航道。
四、拆除前的准备工作1、因导流开挖出来的好土被用作回填土,造成导流河回填土方不足,所以在施工围堰拆除前,需从北侧临时弃土区调运基坑开挖上来的淤质土约8000立方米至导流河与老河道的夹滩处,以备导流河回填时用。
2、将交通桥的桥头接线位置清理干净,作为拆除水上方的临时积土区。
3、施工围堰拆除时,影响正常通航约五天,请监理、业主等有关部门到现场确定最佳围堰拆除及断航时段。
五、机械及油料准备水上方拆除时准备两台挖掘机,一部推土机,十辆自卸车。
水下方拆除时准备一条抓斗船,一条土方驳载船。
准备足够的机械燃油。
六、技术要求1、将原填筑围堰的土方及与围堰上下游连接部分土方全部拆除。
2、将河底土方清除到高程-1.0,以满足通航要求。
七、安全措施在运输道路、围堰迎水面等重要部位安放明显的安全警示牌及灯,安排专人巡视值班及现场指挥人员。
八、拆除工作流程1、水上方拆除工作流程第一步:先将北水面水位线以上部分拆除,围堰顶宽保留满足机械行走的宽度。
第二步:用从围堰中间向两端最大限度地用挖掘机进行土方开挖装车,围堰两侧各保留50-80cm的小挡水堰。
第三步:用抓斗船、驳载船进行水下土方开挖。
填。
袋装围堰拆除施工方案

袋装围堰拆除施工方案
袋装围堰拆除施工方案如下:
1. 施工前准备:确定拆除区域,制定拆除方案,配备必要的工具和设备,确保施工人员的安全。
2. 联系相关部门:在拆除施工前,应与相关部门进行沟通,了解周围环境并获取必要的许可证和文件。
3. 施工现场布置:在拆除区域周围设置安全警示标志,确保周围人员和交通的安全。
清理施工区域,移除杂物和障碍物。
4. 拆除材料:在拆除之前,准备好足够数量的工人和机械设备,如起重机、吊车、挖掘机等。
确保拆除过程中能够顺利进行。
5. 拆除过程:将起重机或吊车等机械设备放置在适当位置,并根据施工方案进行操作。
将袋装围堰逐个拆除,使用机械设备进行起吊和移动。
6. 清理现场:拆除完成后,清理拆除区域,移除残留的袋装围堰和其他垃圾。
确保现场整洁。
7. 安全措施:在拆除过程中,重点关注施工人员的安全。
提供必要的个人防护装备,并确保施工人员严格遵守安全操作规程。
8. 拆除后的处理:根据相关法规和规定,将拆除的袋装围堰进行分类,并交由指定的机构进行处理或处置。
临时围堰拆除工程施工方案

临时围堰拆除工程施工方案一、工程概况临时围堰拆除工程是指对临时设置的围堰结构进行拆除。
围堰拆除前需对周边环境进行评估和预处理,确保拆除过程中不会对周边环境产生破坏,并要严格控制拆除过程中的风险,确保施工安全。
本文拟根据实际工程情况,对临时围堰拆除工程进行详细的施工方案制定。
二、工程准备1.工程资料搜集在进行围堰拆除工程前,需对围堰的结构和材料进行调查,包括围堰的建造方法、材料规格、围堰周边环境等,以便制定合理的拆除方案。
2.施工人员培训对参与拆除工程的施工人员进行安全生产教育和操作技能培训,确保施工人员熟悉工程施工要求和安全操作规程。
3.施工设备准备准备拆除所需的施工设备和工具,包括拆墙机、切割机、吊车、保护设备等。
4.周边环境保护在拆除工程开始前,需将周边环境进行评估,采取相应的措施减少拆除对周边环境的影响,确保不会对周边环境造成破坏。
三、拆除方案1.确定拆除顺序在制定拆除方案时,需要考虑到围堰结构的稳定性和安全性,确定合理的拆除顺序。
通常情况下,应先从顶部开始拆除围堰,逐层向下进行拆除。
2.安全防护措施在拆除过程中,需要对拆除现场进行合理的隔离和标识,确保周边人员和车辆不会进入拆除现场。
同时,需要配备足够的安全防护装备,包括安全帽、防护鞋、防护眼镜等。
3.材料处理和回收利用在拆除围堰的过程中,要对拆除的材料进行分类处理,并尽可能进行回收利用,以减少对环境的污染。
4.施工监测在拆除过程中,需要对拆除工程进行实时监测,确保拆除过程中没有出现异常情况。
同时,需要对施工过程中的风险进行及时评估和控制。
四、施工步骤1.设备到位根据拆除方案,将所需的拆除设备和工具运至现场。
2.围堰表面清理在开始拆除前,需对围堰表面进行清理,清除杂物和积水,确保拆除过程中的安全。
3.围堰顶部拆除根据拆除顺序,由顶部向下逐层进行拆除,使用拆墙机和切割机对围堰结构进行分段拆除。
4.安全监测在拆除过程中,需对拆除现场进行定期的安全监测,确保拆除施工过程中没有出现意外情况。
沙袋围堰拆除方案

沙袋围堰拆除方案一、工程概况。
咱们之前为了[工程目的,比如阻挡水流方便施工之类的]建了个沙袋围堰,现在工程到了一定阶段,这围堰没用了,还占着地儿呢,所以得把它拆喽。
这围堰大概长[X]米,宽[X]米,高[X]米,就像一个大沙袋城堡似的。
二、拆除准备工作。
# (一)人员安排。
1. 拆除组。
找几个身强力壮的兄弟,大概[X]个人吧。
这些兄弟得有点力气,毕竟沙袋有的还挺沉的呢。
他们主要负责把沙袋一个个搬开、运走。
2. 运输组。
再安排[X]个人专门负责运输沙袋。
开着小推车或者小卡车啥的,把拆除组搬下来的沙袋运到指定的堆放地点。
3. 安全监督组。
得有[X]个细心又负责的哥们儿在旁边看着。
他们就像“安全小卫士”一样,眼睛得时刻盯着,看看有没有啥危险的情况,比如沙袋突然塌下来砸到人之类的。
# (二)工具和设备准备。
1. 工具。
准备好铁锨、手推车、绳子等工具。
铁锨用来松动那些被压得死死的沙袋,手推车用来搬运沙袋,绳子呢,可以在必要的时候绑住沙袋,方便拖拉。
2. 设备。
如果有条件的话,弄台小型挖掘机来帮忙。
这挖掘机就像一个大力士,能轻松地把一堆沙袋扒拉开。
不过在围堰附近操作的时候可得小心点,别把围堰弄塌得太突然了。
# (三)安全防护用品。
给每个兄弟都配上安全帽、手套和反光背心。
安全帽是为了防止脑袋被掉下来的沙袋砸到,手套能保护手不被磨破,反光背心呢,让大家在施工现场更容易被看到,特别是在光线不太好的时候。
三、拆除步骤。
# (一)顶部沙袋拆除。
1. 先从围堰的顶部开始拆。
这就像拆房子先拆屋顶一样。
拆除组的兄弟们用铁锨把最上面一层沙袋的沙子稍微松动一下,然后就可以把沙袋一个个搬到旁边的手推车上了。
2. 在搬沙袋的时候,大家要注意互相配合。
一个人搬不动的,就两个人一起抬。
可别逞强,要是把腰闪了,那可就不好玩了。
# (二)侧面沙袋拆除。
1. 顶部沙袋拆得差不多了,就开始拆侧面的沙袋。
这时候得小心点,因为侧面的沙袋一拆,围堰可能就不太稳定了。
围堰拆除施工方案(1)

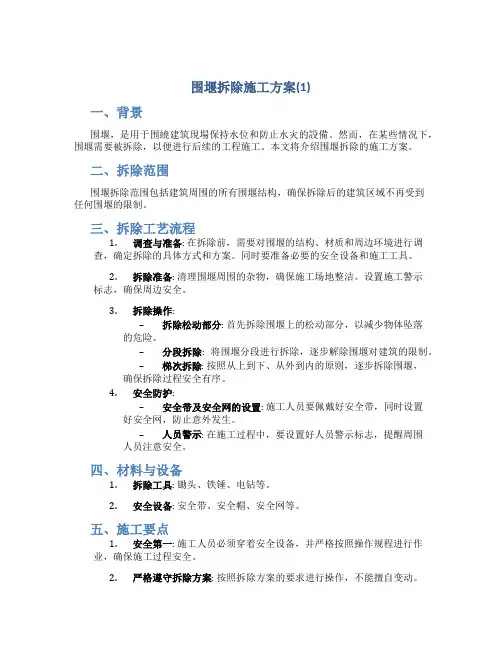

围堰拆除施工方案(1)一、背景围堰,是用于围繞建筑現場保持水位和防止水灾的設備。
然而,在某些情况下,围堰需要被拆除,以便进行后续的工程施工。
本文将介绍围堰拆除的施工方案。
二、拆除范围围堰拆除范围包括建筑周围的所有围堰结构,确保拆除后的建筑区域不再受到任何围堰的限制。
三、拆除工艺流程1.调查与准备: 在拆除前,需要对围堰的结构、材质和周边环境进行调查,确定拆除的具体方式和方案。
同时要准备必要的安全设备和施工工具。
2.拆除准备: 清理围堰周围的杂物,确保施工场地整洁。
设置施工警示标志,确保周边安全。
3.拆除操作:–拆除松动部分: 首先拆除围堰上的松动部分,以减少物体坠落的危险。
–分段拆除: 将围堰分段进行拆除,逐步解除围堰对建筑的限制。
–梯次拆除: 按照从上到下、从外到内的原则,逐步拆除围堰,确保拆除过程安全有序。
4.安全防护:–安全带及安全网的设置: 施工人员要佩戴好安全带,同时设置好安全网,防止意外发生。
–人员警示: 在施工过程中,要设置好人员警示标志,提醒周围人员注意安全。
四、材料与设备1.拆除工具: 锄头、铁锤、电钻等。
2.安全设备: 安全带、安全帽、安全网等。
五、施工要点1.安全第一: 施工人员必须穿着安全设备,并严格按照操作规程进行作业,确保施工过程安全。
2.严格遵守拆除方案: 按照拆除方案的要求进行操作,不能擅自变动。
六、施工注意事项1.避免直接用力拆除: 要避免直接用力拆除,以免造成周围建筑物的损坏。
2.注意环境保护: 在拆除过程中,要注意保护周围的环境,避免出现环境污染问题。
七、拆除结束后1.清理场地: 拆除完成后,要及时清理施工现场,将杂物清理干净。
2.安全交底: 对施工过程中的安全隐患进行总结,并进行安全交底。
八、结束语围堰的拆除工作需要谨慎进行,保证拆除过程的安全和顺利是至关重要的。
制定科学的拆除方案,严格执行拆除操作规程,才能确保围堰的拆除工作能够顺利进行,为后续工程施工奠定基础。
围堰工程拆除方案

围堰工程拆除方案围堰工程拆除是一项复杂的工程,需要综合考虑地质条件、水文条件、生态环境等多方面因素,以确保拆除过程中对周边环境造成的负面影响最小化。
下面,我们将针对围堰工程拆除制定一套完整的方案。
一、拆除前的准备工作1.1 环境准备在拆除过程中,需要对周围环境进行清理和整理,以确保拆除过程中不受外界因素的干扰,同时保障施工安全。
1.2 现场勘察在拆除工程开始前,需要对围堰的结构、材料、周边环境等进行全面的勘察,了解围堰的具体情况,以便制定合理的拆除方案。
1.3 水文调查需要对周边水文条件进行详细调查,了解水流情况、水位变化、河床情况等,以确保拆除过程中不会对水文条件产生严重影响。
1.4 生态环境调查需要对周边的生态环境进行调查,了解对生态环境的影响,并制定合理的保护措施,以确保拆除过程中对生态环境的损害最小化。
1.5 安全规划需要对拆除过程中的安全问题进行全面的规划,包括作业人员的安全、现场设施的安全、周边居民的安全等,以确保拆除过程中不会发生意外事件。
二、拆除方案制定2.1 拆除方法选择在选择拆除方法时,需要考虑围堰的具体情况和周边环境情况,选择合适的拆除方法,包括机械拆除、爆破拆除、水利拆除等。
2.2 拆除时间安排需要合理安排拆除时间,避免拆除过程中对周边环境和生活造成不必要的影响,同时确保拆除工作的高效进行。
2.3 施工方案制定在制定施工方案时,需要考虑拆除过程中可能出现的问题,制定合理的解决方案,确保拆除工程能够顺利进行。
2.4 环境保护措施需要制定合理的环境保护措施,包括保护水文条件、保护生态环境、减少对周边居民生活的影响等,确保拆除过程中对周边环境的影响最小化。
2.5 安全保障措施需要制定合理的安全保障措施,包括作业人员的安全、现场设施的安全、现场秩序的维护等,确保拆除过程中不会出现安全问题。
三、拆除工程实施3.1 施工准备在实施拆除工程前,需要进行现场的施工准备,包括设备调试、场地搭建、施工人员培训等,确保拆除工程能够顺利进行。
袋装围堰拆除施工方案 (2)

袋装围堰拆除施工方案1. 引言本文档旨在介绍袋装围堰的拆除施工方案。
袋装围堰是一种常用于临时围封工程的橡胶袋装结构物,常用于水利工程、土木工程等领域的施工过程中。
拆除袋装围堰时需要注意安全和环境保护,本文将对拆除施工过程、安全措施和环境保护措施进行详细介绍。
2. 拆除施工过程袋装围堰的拆除施工可以分为以下几个步骤:2.1 施工准备在拆除施工前,需要做好充分的准备工作。
首先,要制定详细的拆除施工方案,明确施工过程中的每个步骤和所需资源。
同时,要做好现场的安全评估,并制定相应的安全措施。
2.2 清理围堰内杂物在拆除前,需要先清理围堰内部的杂物。
这些杂物可能会影响拆除施工的进行,因此需要将其清除干净,保证施工顺利进行。
2.3 切割袋装结构物袋装围堰通常是由橡胶袋和钢丝组成的,需要先切割袋装结构物。
切割时要注意安全,使用适当的切割工具和防护设备,以防止意外事故的发生。
2.4 拆除袋装结构物拆除袋装结构物时,需要使用起重设备将其从现场移除。
在拆除过程中,要注意平衡和稳定,以防袋装结构物滑落或坠落,造成人身伤害或设备损坏。
3. 安全措施在拆除袋装围堰的施工过程中,必须严格遵守相关的安全操作规范,确保施工人员的人身安全。
3.1 穿戴个人防护装备施工人员应该穿戴合适的个人防护装备,包括安全帽、防护眼镜、耳塞、防护手套等。
这些装备可以有效地保护施工人员的身体和感官器官。
3.2 建立警示标语和封锁警戒区在拆除现场周围,应设置明显的警示标语和封锁警戒区,提醒他人注意施工区域。
只有具备相应资质的人员才能进入施工区域,确保施工过程的安全进行。
3.3 定期进行安全检查施工过程中需定期进行安全检查,确保施工设备的安全运行和人员的安全。
如发现问题及时进行维修或处理。
4. 环境保护措施拆除袋装围堰的施工过程中,需要采取一系列的措施,保护环境免受污染。
4.1 垃圾分类和处理施工过程中产生的垃圾应该分类处理,将可回收的物品进行回收利用,将有害物质进行专门处理,确保不对环境造成污染。
袋装围堰拆除施工方案 (4)

袋装围堰拆除施工方案
袋装围堰拆除施工方案可以分为以下几个步骤:
1. 安全准备:在开始拆除施工前,需要确定工作区域的安
全边界并设置警示标志,以防止工作区域内的人员误入。
2. 确定拆除顺序:根据袋装围堰的结构和位置,确定拆除
的顺序。
通常情况下,从上部开始逐层拆除是比较安全和
有效的方法。
3. 材料准备:准备好所需的工具和设备,例如锤子、撬棍、锯子、手电钻等,以及必要的个人防护装备,如安全帽、
护目镜、手套等。
4. 拆除顶层:首先从袋装围堰的顶层开始拆除。
使用锤子
或锯子将袋装围堰上部的连结处敲击或切割开,并逐渐将
围堰板或袋装袋依次拆除。
5. 拆除中间和底层:一旦顶层袋装围堰被拆除,再依次拆除中间和底层的围堰板或袋装袋。
同样使用锤子或锯子将相邻围堰板或袋装袋的连结处敲击或切割开,并逐渐将其拆除。
6. 整理现场:拆除完所有的围堰板或袋装袋后,将其清理至指定的存放区域。
同时,清理场地上的杂物和碎片,确保拆除现场的整洁。
7. 安全检查:在拆除施工完成后,进行安全检查,确认无残留的围堰板或袋装袋存在,并确保工作区域的安全。
需要注意的是,拆除袋装围堰时应遵循相关的安全操作规程,确保工作过程中不会造成人员伤害或意外发生。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
阳澄湖生态休闲公园水上自行车道二标
段
围
堰
拆
除
施
工
方
案
编制人:
审核人:
编制日期:
一、工程概况
阳澄湖生态休闲公园水上自行车道二标围堰工程位于苏州工
业园区阳澄西湖南侧阳澄湖当中(星湖街至展业路段)。
建设单位:苏
州工业园区地产经营管理公司;施工单位:南京振高建设有限公司;监
理单位:苏州市路达工程监理咨询有限公司;设计单位:苏州市市政工
程设计院。
阳澄湖历史最高水位为2.12米,最低水位为0.06米,阳澄
湖枯水位为0.32米,常年平均水位为0.72~0.92米,阳澄湖汛期为每
年的5~9月,平均湖深2.0米。
围堰轴线按照与桥梁边线的距离≥14.1
米的原则布置,围堰顶标高为3.0米(黄海),钢管桩顶标高为2.5米,围堰顶宽3.0或5.0米。
围堰于2014年4月15日填筑施工,2014年8
月26日全部合拢完成。
根据工程施工进度及招标文件要求,项目部确
定2015年2月1日开始拆除围堰。
二、围堰拆除施工作业前的准备工作
1、挖除围堰的前提条件
①围堰内高程按照图纸设计要求填、挖到位。
②施工时围堰内填土取自阳澄湖内,按照取土地点取出围堰内土方
还原到位即可。
③围堰工程量及测绘已验收完成,驳岸线已形成,桥梁施工结束,绿化单位基本完成,具备拆除。
2、施工机械准备工作
围堰拆除施工前,项目部进场施工机械PC200液压挖掘机4台,插拔打桩机2台,运输船5条。
围堰拆除作业前操作人员对进场的施工机
械预先检查做好保养维护工作,确保围堰拆除施工作业时机械设备能正常运行。
3、作业人员的素质要求
机械驾驶人员经过专门培训,做到持证上岗,身体健康,能够满足本职工作需要,服从领导,听从指挥。
4、拆除施工现场指挥及群众宣传工作
围堰拆除施工作业现场设指挥员1名,负责现场统一调度及责拆除作业的一切事宜。
另设安全员一名,负责现场的安全指挥,开始挖除围堰施工前先通告渔民的游船停止运行。
5、施工测量
围堰拆除施工前测量上下游水位,水位的高低直接决定了围堰的拆除方案。
三、围堰拆除施工工艺和方法
1、施工顺序
本次拆除围堰计划时间2015年2月1日至2015年2月25日。
计划先拆除范庄庙东段部分,分为三段同时进行,东段围堰全部施工结束再施工范庄庙西段,西段计划同东段,分为三段同时进行。
2、施工工艺
拆除围堰时高程按图纸设计要求,逐步推进。
根据天气趋势,选择晴天和阳澄湖水位较低时开始施工,槽钢全部拔完后,一段按两台挖机按“进、进”布置,进:由东侧向西侧向前;另一侧则由西侧向东侧前进。
确保挖除部分不高于设计要求高程,挖坝的土方处理在原阳澄湖取土部位,机械
采取连续分段施工方法。
控制施工时间及施工进度。
3、施工措施
第一、破坝瞬间及挖除围堰过程中,明确施工责任人,要对机械进
行检修,对机械操作人员进行安全教育、加强施工安全观念、确保施工
安全。
挖掘机操作人员配备救生设备以防发生意外。
第二、制定出应急
预案,防止并处理因挖除围堰时施工过程中的突发事故。
第三、要求新
进水湖面范围内施工人员和机具、材料向高处转移。
事前要进行检查确
保安全。
第四、开始挖除围堰施工时先通告原湖面上的游船停止运行。
四、安全文明施工措施
1、安全施工措施
围堰拆除是一项危险性较大的工作,在整个施工过程中,应始终贯彻、落实“安全第一,预防为主”的方针,要从源头、各工序、各环节严把安全关,要加强安全管理力度,加强安全教育,提高全员安全意识。
为保障人员、机械设备的安全,确保围堰拆除按时完成,特制订拆除施工的安全技术措施。
(1)认真贯彻、落实国家有关安全生产的法律和法规,严格执行经批准的拆除方案和有关安全操作规范、规程等
(2)围堰拆除施工现场设一名总指挥,统一协调、指挥各作业人员按照既定的方案进行施工。
(3)制定机械安全操作规程,围堰拆除前交底给每个机械驾驶人员并进行安全教育。
(4)现场设专职安全员,时刻进行现场循环安全检查。
发现异常
情况立刻向总指挥报告,发现危及人身及机械安全时可以直接将作业人员机械撤至安全地带。
(5)严格保证一岗制度,机械驾驶人员必须持证上岗。
(6)每天施工前要开班前会,布置当天工作任务时,必须对每个施工人员进行安全教育
(7)各岗位人员必须按规定穿戴好保护用品,进入工地人员必须戴好安全帽。
(8)各岗位人员在上班期间严禁饮酒。
(9)施工通道设置专人指挥疏导交通,加强安全管理,严禁闲杂人员进入工地。
(10)施工现场挂设安全标语牌形成人人关心安全、个个要安全的氛围。
(11)做好周围群众的宣传教育工作,争取群众的支持和谅解。
2、机械设备安全措施
(1)加强事前预防和施工过程的控制,根据机械设备的特点编制机械设备的操作规程,加强特殊机械设备的管理和保养工作,严禁机械设备带病作业。
(2)施工前,各类施工机械操作人员必须认真检查机械的状况,确保机械运转正常。
(3)做好机械设备工具的配置工作,对机械设备定期维修保养。
容易损件现场应有备件,避免因设备故障而影响施工进度。
五、围堰拆除作业中的应急预案
1、考虑到围堰拆除时,围堰迎水面标高比南侧水位高高,有溃坝的可能性,要求驾驶员身穿救生衣,同时驾驶室门必须保持开启状态。
2、围堰分层分阶段开挖,土方放入运输船,由运输船送至取土地点,后期开口时始终保持有专人现场负责观察。
3、发现有重大安全隐患,及时通知项目部,马上停止施工,确保作业人员安全,确保围堰拆除能有效有序施工。
