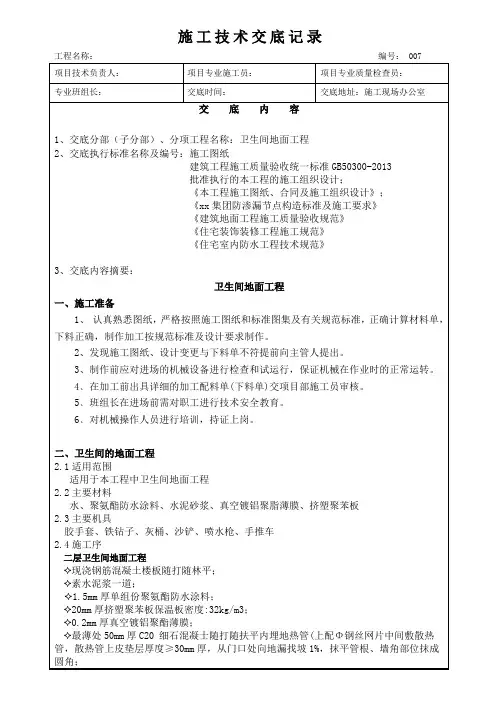

卫生间地面施工技术交底
卫生间贴砖安全技术交底模板

一、交底目的为确保卫生间贴砖施工过程中的安全,预防安全事故发生,特制定本安全技术交底。
二、施工人员本次卫生间贴砖施工涉及的人员包括:瓦工、电工、质检员等。
三、施工范围本次施工范围为卫生间墙面、地面及部分墙面防水层。
四、施工注意事项1. 施工前准备1.1 施工前应对施工人员进行安全技术培训,确保施工人员了解施工安全要求。
1.2 检查施工工具、设备是否完好,安全防护设施是否齐全。
1.3 清理施工现场,确保施工环境整洁。
2. 施工过程2.1 瓦工施工时,应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
2.2 施工过程中,严禁酒后作业、疲劳作业。
2.3 严禁高空作业,如需进行高空作业,必须佩戴安全带,并设置安全防护措施。
2.4 瓦工施工时,应保持施工场地整洁,防止施工材料散落。
2.5 瓦工在施工过程中,应严格按照施工图纸和施工规范进行操作。
2.6 施工过程中,如发现安全隐患,应立即停止施工,并及时报告相关负责人。
3. 施工结束3.1 施工结束后,应对施工现场进行清理,确保无残留物。
3.2 施工人员应做好个人卫生,穿戴干净整洁的工作服。
3.3 对施工人员进行安全教育,提高安全意识。
五、安全技术措施1. 安全防护设施1.1 施工现场应设置安全警示标志,如“高空作业”、“小心滑倒”等。
1.2 施工现场应设置安全通道,确保人员通行安全。
1.3 施工现场应设置安全防护网,防止高空坠物。
2. 施工材料1.1 施工材料应选择符合国家标准的产品,确保施工质量。
1.2 施工材料应存放在干燥、通风的地方,防止受潮、变质。
3. 施工操作1.1 瓦工施工时,应严格按照施工规范进行操作,确保施工质量。
1.2 施工过程中,应保持施工场地整洁,防止施工材料散落。
六、安全责任1. 施工单位应负责施工过程中的安全管理,确保施工安全。
2. 施工人员应严格遵守安全操作规程,确保自身安全。
3. 质检员应对施工过程进行监督检查,确保施工质量。
卫生间施工技术交底

威尼斯酒店厨房、卫生间施工技术交底鉴于在前期卫生间施工过程中出现的各种问题,特做以下几点要求:1、厨房、卫生间缺口梁的处理方式严格按照各区“结构补充说明”中卫生间梁板构造大样图进行施工。
在施工时,厨房、卫生间四周梁(指厨房、卫生间外围的梁,下同)必须留出缺口,当梁的宽度不为200mm时,按下图进行处理;中间梁(指厨房、卫生间四周梁范围内的梁,下同)若比四周梁低5cm时,中间梁不用留出缺口;中间梁与四周梁标高相同时,中间梁截面高度稍微变小,两边留出缺口(留缺口形式如下图)。
2、卫生间降板处洞口,严格按照各区“结构补充说明”进行施工。
3、卫生间为双层现浇板的,在施工时,底层现浇板与楼面梁板一起施工,上层现浇板留出插筋待以后施工。
在上层现浇板施工前,底层板要抹20厚1:2.5防水砂浆。
4、在厨房、卫生间砼施工时,一定要注意用小型振动器将梁板之间的部位振捣密实,以避免因砼不密实而产生漏水。
以上几点要求,望木工班组、钢筋班组和砼班组在施工中予以落实,施工技术员加强检查。
对卫生间、厨房施工未按图纸及本交底要求施工的,坚决要求进行返工,直到达到要求为止。
威尼斯酒店项目2006年4月26日交底人:接受人:附表:1合作经营协议书甲方:乙方:经甲乙双方友好协商,就中石油煤层气保德区块地面工程合作经营事宜,自愿达成如下协议,以资信守:一、合伙宗旨:共同合作、合法经营、利益共享、风险共担。
二、合作经营项目:中石油煤层气保德区块地面建设工程。
三、合作经营地点:山西省保德县。
四、出资金额方式:期限垫付。
1、甲方以现金方式出资200万元;乙方以现金方式出资200万元(主要用于补足前任合伙人撤资款项)。
2、合同签订之日乙方向甲方交付100万元投资款,剩余100万元乙方须在2012年3月31日前全额到位。
3、2012年3月31日前应付前任合伙人撤资的17万利息,双方各承担8.5万元。
4、乙方垫付2012年2月开工前期全部费用。
(回款前)五、股份划分:甲方 % 、乙方 %。

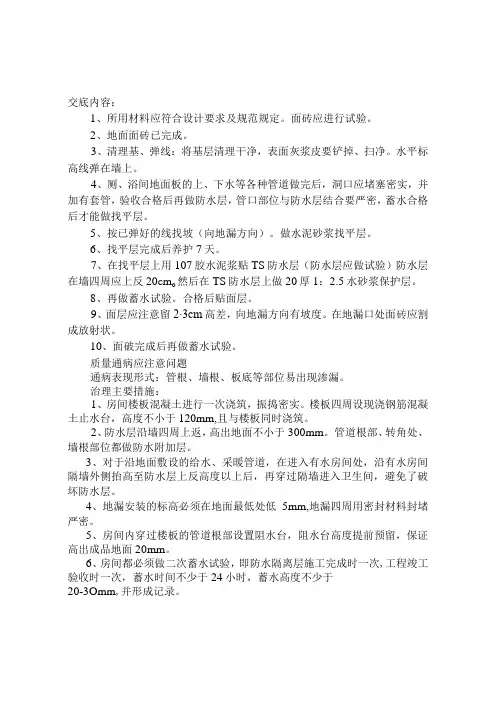

卫生间地面技术交底

交底内容:1、所用材料应符合设计要求及规范规定。
面砖应进行试验。
2、地面面砖已完成。
3、清理基、弹线:将基层清理干净,表面灰浆皮要铲掉、扫净。
水平标高线弹在墙上。
4、厕、浴间地面板的上、下水等各种管道做完后,洞口应堵塞密实,并加有套管,验收合格后再做防水层,管口部位与防水层结合要严密,蓄水合格后才能做找平层。
5、按已弹好的线找坡(向地漏方向)。
做水泥砂浆找平层。
6、找平层完成后养护7天。
7、在找平层上用107胶水泥浆贴TS防水层(防水层应做试验)防水层在墙四周应上反20cm o然后在TS防水层上做20厚1:2.5水砂浆保护层。
8、再做蓄水试验。
合格后贴面层。
9、面层应注意留2∙3cm高差,向地漏方向有坡度。
在地漏口处面砖应割成放射状。
10、面破完成后再做蓄水试验。
质量通病应注意问题通病表现形式:管根、墙根、板底等部位易出现渗漏。
治理主要措施:1、房间楼板混凝土进行一次浇筑,振捣密实。
楼板四周设现浇钢筋混凝土止水台,高度不小于120mm,且与楼板同时浇筑。
2、防水层沿墙四周上返,高出地面不小于300mm。
管道根部、转角处、墙根部位都做防水附加层。
3、对于沿地面敷设的给水、采暖管道,在进入有水房间处,沿有水房间隔墙外侧抬高至防水层上反高度以上后,再穿过隔墙进入卫生间,避免了破坏防水层。
4、地漏安装的标高必须在地面最低处低5mm,地漏四周用密封材料封堵严密。
5、房间内穿过楼板的管道根部设置阻水台,阻水台高度提前预留,保证高出成品地面20mm。
6、房间都必须做二次蓄水试验,即防水隔离层施工完成时一次,工程竣工验收时一次,蓄水时间不少于24小时,蓄水高度不少于20-3Omm,并形成记录。
卫生间地面施工技术交底

工程名称:编号: 007交底内容✧1.5mm厚单组份聚氨酯防水涂料;✧20mm厚1:2.5水泥砂浆保护层;✧30mm厚1: 3干硬性水泥砂紫;✧8- 10mm厚防滑地砖;此为预留做法,详见精装✧完成面低于相邻居室空间20mm;二层卫生间地面工程详图首层卫生间地面工程✧素土夯实,压实系数大于等于0.94。
✧150mm厚碎石灌M5水泥砂浆。
✧80mm厚C15混凝土垫层,随打随抹平✧1.2mm厚聚氨酯防水涂料防潮层,沿四周墙面,上反150mm.✧30mm厚挤塑聚苯板保温层。
(密度: 32kg/m3,抗压强度≥250KPa)✧0.2mm厚真空镀铝聚酯薄膜✧50mm厚C20细石混凝土填充层随打随抹平(上配Φ3双向@50钢筋网片,中间配加热管)沿外墙内测贴20mm(厚)X50mm(高),挤塑聚苯板保温层,高于填充层上皮平✧1.5mm厚单组份聚氨酯防水涂料✧20mm厚1:2.5水泥砂浆保护层✧素水泥浆一道✧30mm厚1:3干硬性水泥砂浆结合层此为预留做法,详见精装✧8~10mm厚防滑地砖✧完成面低于相邻居室空间20mm;交底内容首层卫生间地面工程详图2.5做法与要求:✧卫生间钢筋砼返边高度:二层结构面上返250mm;(首层建筑完成面上反250mm) ✧防水基层处理必须平滑、无毛刺,地面阴角抹直径约30mm八字角,墙面阴阳角抹直径约 15mm钝角;✧防水基层找坡应平整顺畅,地面找平层朝地漏方向的排水坡度为1%,地漏口要比相邻地面略低。
;✧防水涂膜应横竖均匀分层薄涂施工,涂膜厚度:地面1.5mm,墙面1.2mm;(首层第一层聚氨酯防水涂料1.2mm,第二层聚氨酯防水涂料1.5mm,墙面1.2mm)✧地面阴阳角及管根处应增设防水附加层,防水附加层厚度应不小于防水设计值1.5倍;✧精装交付涂膜高度(精装完成面上返):第一层防水层:淋浴区上返至300mm,干区上返至300mm;(首层第一层防水层为防潮层,聚氨酯防水涂料沿四周墙面上反150mm)第二层防水层:淋浴区高度上返至1800mm(最低值),浴缸区上返至1800mm(最低值),洗漱台处上返至1200mm,预留给水点位处上返100mm,其它干区上返至300mm;✧毛坯交付涂膜高度:防水上返高度设计未明确时,淋浴区防水高度按1.8m,非淋浴区按0.3m,出地面管道根部按0.1m,面盆区按1.2m。
厨房卫生间地面基层做法技术交底

操作工人签字:
本工程抹灰用砂浆全部采用M10预拌砂浆,供应单位应提供厂家资质和砂浆配合比等资料,做好技术资料准备。
小推车、铁锹、铁抹子、钢卷尺、灰槽、胶皮水管、笤帚、喷壶。
(1)找平层前必须经项目部对基层进行验收后,进行地面找平施工。
(2)找平层施工前必须提前浇水湿润地面。
三、施工工艺:
பைடு நூலகம்1、工艺流程:
(1)地面找平层基本工艺流程:
基层处理—→浇水湿润—→涂刷水泥浆—→水泥砂浆找平—→阴角抹R角—→养护。
2、施工方法:
(1)基层处理
地面残留的浮浆、砼渣要錾除、清理干净。
(2)浇水湿润
墙面上的灰尘在施工前应先清扫干净,然后浇水湿润,湿润深度为15mm,并应提前1d进行。
(3)涂刷水泥浆
用水泥加108胶搅拌均匀涂刷一道
(4)水泥砂浆找平
(2)水泥浆一道(内掺建筑胶)
二、施工准备
(1)根据施工图纸,集中组织技术、质量、测量熟悉图纸,做好抹灰工程施工准备工作。
(2)根据施工图纸和规范要求,结合现场实际情况,对各施工班组进行抹灰技术交底,并注意质量通病预防。
(3)测量部门负责弹好墙面建筑1m控制线作为水平基准线,作为地面平整度控制线。
2、材料准备:
2、加强对职工进行节约和环保意识的教育和宣传,杜绝浪费水资源及污染环境行为发生。
3、施工过程中,必须严格执行各项卫生制度,包括工地操作落手清、场容卫生检查等,保持工地环境的整洁。
4、推小车或搬运东西时,要注意不要损坏口角和墙面,要注意成品保护。
5、墙上的电线槽、盒、水暖设备预留洞等不要随意抹死。
6、砂浆不得遗撒,污染作业面,砂浆要用垫板,不得随意倾倒在楼地面上。
卫生间地板砖技术交底

卫生间地板砖技术交底
本文档旨在向施工人员交底卫生间地板砖的技术要求和施工注
意事项。
确保施工过程中的质量安全,按照以下要求进行施工。
1. 材料准备
- 选择合适的地板砖:根据设计要求和使用环境,选择适当的
材质和规格的瓷砖。
- 砂浆和胶水:选择符合标准要求且适合地板砖的砂浆和胶水。
2. 施工准备
- 清理地面:确保卫生间地面干净、平整、无灰尘和水渍。
- 调整地面高度:如有需要,根据设计要求,进行地面高度的
调整。
- 确定砖铺放方向:根据设计要求,确定地板砖的铺放方向。
3. 施工步骤
- 从门口开始铺砖:按照设计要求,从卫生间门口开始铺设地板砖,确保整体的美观度。
- 使用水准仪:使用水准仪来确保地板砖的水平放置。
- 保持砖与砖之间的间距均匀:使用合适的砖缝边框或砖缝卡片来保持地板砖之间的间距均匀。
- 砖缝处理:在铺砖完成后,对砖缝进行清理,并根据需要进行填缝处理。
- 砖面清洁:在施工结束后,清洁地板砖表面,确保无污垢和胶水残留。
4. 施工注意事项
- 温度和湿度:施工过程中,要注意室内温度和湿度的控制,避免对地板砖施工造成不利影响。
- 粘贴瓷砖:采用足够的胶水将地板砖牢固地粘贴在地面上,避免出现空鼓现象。
- 施工效果:在施工过程中,注意检查布砖效果,确保地板砖整体平整、无缝隙和错位。
- 砖缝处理:填缝材料应与地板砖颜色协调,确保填缝效果美观。
以上是卫生间地板砖的施工技术交底,请项目负责人按照要求组织施工,并对施工质量进行监督和验收。
如有问题或疑问,请及时与设计方或项目负责人沟通。
卫生间施工技术交底

表工程名称交底日期施工单位分项工程名称交底提要卫生间施工技术交底交底内容:一、材料要求1、P、O32、5普通硅酸盐水泥,严禁混用不同品种、不同标号的水泥。
2、中砂:用前过8mm孔径的筛子,含泥量不大于3% 。
3、砂浆界面剂,存放于专用的库房内,保持库房内的温度。
4、防水涂料:聚氨酯单组份防水涂料5、水泥焦渣:采用1:8水泥焦渣二、主要机具1、施工机具:砂浆搅拌机、施工龙门架等;2、施工工具:大小平锹、铁板、手轮车、铁抹子、木抹子、木杠、塑料刮板、钢卷尺等。
三、作业条件:1、卫生间结构施工验收合格,遗留建筑垃圾清理干净,按要求在墙面上弹出建筑1m线。
2、穿过卫生间楼板的水管、消防管安装完毕,管根处已按规范进行封堵,吊模浇筑砼完毕。
四、操作工艺卫生间详细做法:1)钢筋混凝土楼板;2)基层处理剂一道;3)1、5厚聚氨酯防水涂料,四周沿墙上翻150高,遇门口处时水平扫除门口200;4)20厚水泥砂浆找平层;5)1:8水泥焦渣填充层,向地漏1%找坡;6)60厚C15细石混凝土;1、清理基层:将卫生间沉箱内砼块及建筑垃圾清理干净,保证楼板便面平整洁净。
2、基层处理剂:卫生间沉箱内垃圾清理完毕后,对卫生间阴阳角及水管、消防管根部采用1:2、5水砂浆进行抹圆角处理(见附图),待水泥砂浆凝固后满刷界面剂一道。
3、防水涂料根据图纸设计厚度分两次进行施工,施工时必须保证基层干透,涂刷过程中应用塑料刮板刮均匀不漏刮。
防水涂料涂刷高度为建筑完成面上返150mm,一次性涂刷至设计标高。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其她技术交底可不填写。
表C2-1工程名称交底日期施工单位分项工程名称交底提要卫生间找平层施工技术交底交底内容:4、水泥砂浆找平层施工在干透后的防水卷材上涂刷水泥浆结合层,涂刷水泥浆后紧跟着铺水泥砂浆,在灰饼之前将砂浆铺均匀,用刮杠按灰饼高度刮平。
卫生间墙地砖技术交底

卫生间墙地砖技术交底基层处理→找标高弹线→抹找平层→弹铺砖控制线→铺砖→勾缝擦缝→检查验收。
2.2操作要点1)基层处理将基层清理干净,表面灰浆皮要铲掉、扫净。
洒水湿润,保证基层垂直、水平度符合要求。
2)弹铺砖控制线基层强度达到1.2MPa时,弹铺砖控制线。
墙砖的缝隙宽度不大于3mm。
3)铺砖①铺砖采用干硬性水泥砂浆,要求拌合均匀。
②按控制线先纵向铺几列砖,对齐找平。
然后从下往上逐列铺贴,横缝跟线,竖缝对齐,直至与墙面四周合拢为止。
墙角处的砖要用砂轮锯将砖加工成45度角。
③砖上楞略高出水平标高线。
随铺砂浆随铺砖,砂浆顶面用刮尺刮平,用铁抹子拍实抹平,用橡皮锤垫木板砸平。
铺好一段后,拉线拨缝调整缝隙,达到缝隙顺直均匀。
4)勾缝擦缝①面层铺贴后24h内进行勾缝擦缝,用1:1水泥砂浆勾缝,勾缝深度为砖厚的1/3.②勾缝擦完24h后,洒水养护,养护时间不应少于7d。
三、安全注意事项1、施工现场要做好安全防护工作,保证工人和施工现场安全。
2、机具要检查完好,操作时要注意安全。
3、施工时要注意人员分工,避免交叉作业,防止发生意外。
4、施工过程中要注意材料的堆放位置,防止材料滑落伤人。
5、施工结束后要做好清理工作,保持施工现场的整洁和安全。
在进行墙砖施工时,需要按照以下步骤进行操作:基层处理、做找平层、弹线分格、排砖、选砖、浸砖、贴砖、擦缝、清理、检查验收。
具体操作要点如下:首先,进行基层处理,剔除多余灰浆,并浇水湿润。
接着,做找平层,拉通线,贴灰饼,在上下两块灰饼间冲竖筋,分两遍抹底灰,第一遍厚度为5mm,第二遍厚度为8~12mm。
然后,弹线分格,依照室内标志水平线,找出地面标高,计算纵横的皮数,用水平尺找平,并弹出水平和垂直控制线。
在排砖时,需要根据大样图及墙面尺寸进行横竖排砖,以保证面砖缝隙均匀,在同一墙面上的横竖排列,均不得有一行以上的非整砖。
非整砖行应排在次要部位如窗间墙或阴角处等。
但亦要注意一致和对称。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称:编号: 007
交底内容
✧1.5mm厚单组份聚氨酯防水涂料;
✧20mm厚1:2.5水泥砂浆保护层;
✧30mm厚1: 3干硬性水泥砂紫;
✧8- 10mm厚防滑地砖;此为预留做法,详见精装
✧完成面低于相邻居室空间20mm;
二层卫生间地面工程详图
首层卫生间地面工程
✧素土夯实,压实系数大于等于0.94。
✧150mm厚碎石灌M5水泥砂浆。
✧80mm厚C15混凝土垫层,随打随抹平
✧1.2mm厚聚氨酯防水涂料防潮层,沿四周墙面,上反150mm.
✧30mm厚挤塑聚苯板保温层。
(密度: 32kg/m3,抗压强度≥250KPa)
✧0.2mm厚真空镀铝聚酯薄膜
✧50mm厚C20细石混凝土填充层随打随抹平(上配Φ3双向@50钢筋网片,中间配加热管)沿外墙内测贴20mm(厚)X50mm(高),挤塑聚苯板保温层,高于填充层上皮平
✧1.5mm厚单组份聚氨酯防水涂料
✧20mm厚1:2.5水泥砂浆保护层
✧素水泥浆一道
✧30mm厚1:3干硬性水泥砂浆结合层此为预留做法,详见精装
✧8~10mm厚防滑地砖
✧完成面低于相邻居室空间20mm;
交底内容
首层卫生间地面工程详图
2.5做法与要求:
✧卫生间钢筋砼返边高度:二层结构面上返250mm;(首层建筑完成面上反250mm) ✧防水基层处理必须平滑、无毛刺,地面阴角抹直径约30mm八字角,墙面阴阳角抹直径约 15mm钝角;
✧防水基层找坡应平整顺畅,地面找平层朝地漏方向的排水坡度为1%,地漏口要比相邻地面略低。
;
✧防水涂膜应横竖均匀分层薄涂施工,涂膜厚度:地面1.5mm,墙面1.2mm;(首层第一层聚氨酯防水涂料1.2mm,第二层聚氨酯防水涂料1.5mm,墙面1.2mm)
✧地面阴阳角及管根处应增设防水附加层,防水附加层厚度应不小于防水设计值1.5倍;
✧精装交付涂膜高度(精装完成面上返):
第一层防水层:淋浴区上返至300mm,干区上返至300mm;(首层第一层防水层为防潮层,聚氨酯防水涂料沿四周墙面上反150mm)
第二层防水层:淋浴区高度上返至1800mm(最低值),浴缸区上返至1800mm(最低值),洗漱台处上返至1200mm,预留给水点位处上返100mm,其它干区上返至300mm;
✧毛坯交付涂膜高度:防水上返高度设计未明确时,淋浴区防水高度按1.8m,非淋浴区按0.3m,出地面管道根部按0.1m,面盆区按1.2m。
✧在进行聚氨酯防水涂料涂抹时,基面必须平整、洞口外侧四周用橡胶刮板分涂刷三遍聚氨酯防水涂料,涂刷总厚度为1.5mm,并且分三次涂刷,每次涂刷间隔时间为1-2小时,涂刷时确保上次涂刷的聚氨酯涂膜表面已干燥方可进行下次涂刷。
质量控制点:
✧防水基层质量及坡度;
✧返水的砼返边设置;
✧防水涂刷范围及涂膜厚度;
✧防水保护层;
✧施工做法厚度的控制。
交底内容
2.6卫生间穿板地漏防水节点
卫生间穿板地漏防水节点构造图
做法与要求:
✧穿楼板排水管预留孔预留应准确,尽量规避后开孔;
✧管道未安装前,必须校正预留孔,孔壁应凿毛修整处理;
✧穿板排水管壁应做凿毛处理;
✧封洞吊模应采用木质或专用模板在板下支固,严禁采用铁丝、泡沫等材质吊模;
✧楼板孔隙采用高一标号标号去石子微膨胀细石砼,分2次填塞,填堵应密实;
✧管根处防水基层应采用聚合物砂浆抹平滑坡角;
✧管根处增设防水附加层,总厚度应不小于防水厚度设计值的1.5 倍。
✧防水卷入排水管内壁
2.7卫生间穿板排水管防水构造节点
卫生间穿板排水管防水构造节点。
