炸药库建设方案

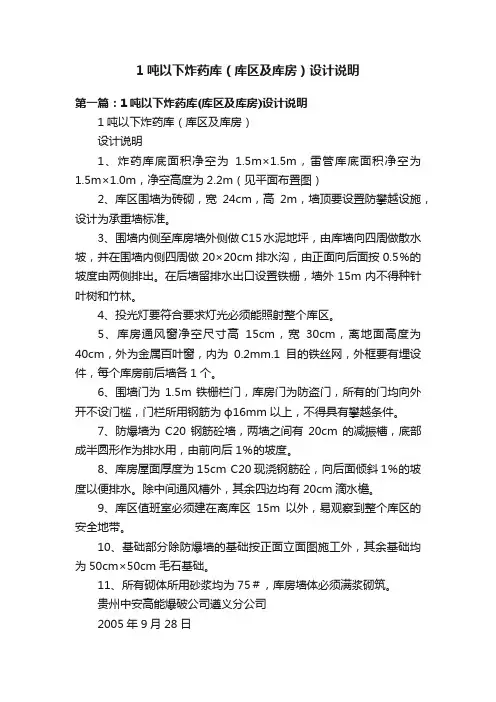

1吨以下炸药库(库区及库房)设计说明

1吨以下炸药库(库区及库房)设计说明第一篇:1吨以下炸药库(库区及库房)设计说明1吨以下炸药库(库区及库房)设计说明1、炸药库底面积净空为1.5m×1.5m,雷管库底面积净空为1.5m×1.0m,净空高度为2.2m(见平面布置图)2、库区围墙为砖砌,宽24cm,高2m,墙顶要设置防攀越设施,设计为承重墙标准。
3、围墙内侧至库房墙外侧做C15水泥地坪,由库墙向四周做散水坡,并在围墙内侧四周做20×20cm排水沟,由正面向后面按0.5%的坡度由两侧排出。
在后墙留排水出口设置铁栅,墙外15m内不得种针叶树和竹林。
4、投光灯要符合要求灯光必须能照射整个库区。
5、库房通风窗净空尺寸高15cm,宽30cm,离地面高度为40cm,外为金属百叶窗,内为0.2mm.1目的铁丝网,外框要有埋设件,每个库房前后墙各1个。
6、围墙门为1.5m铁栅栏门,库房门为防盗门,所有的门均向外开不设门槛,门栏所用钢筋为ф16mm以上,不得具有攀越条件。
7、防爆墙为C20钢筋砼墙,两墙之间有20cm的减振槽,底部成半圆形作为排水用,由前向后1%的坡度。
8、库房屋面厚度为15cm C20现浇钢筋砼,向后面倾斜1%的坡度以便排水。
除中间通风槽外,其余四边均有20cm滴水檐。
9、库区值班室必须建在离库区15m以外,易观察到整个库区的安全地带。
10、基础部分除防爆墙的基础按正面立面图施工外,其余基础均为50cm×50cm毛石基础。
11、所有砌体所用砂浆均为75#,库房墙体必须满浆砌筑。
贵州中安高能爆破公司遵义分公司2005年9月28日遵义市泗渡镇石井煤矿1吨以下炸药库设计图及设计说明设计:审批:设计单位:贵州中安高能爆破公司遵义分公司****年**月**日第二篇:炸药库自查报告神木县孙家岔镇狼窝渠煤矿炸药库自查报告编制单位:神木县孙家岔镇狼窝渠煤矿编制时间:2016年1月7日神木县孙家岔镇狼窝渠煤矿自查报告一、为了进一步加强火工品安全管理,严格落实火工品安全生产责任主体,提高矿井安全管理,促进煤矿安全高效发展,神木县孙家岔镇狼窝渠煤矿根据上级部门有关要求,结合煤矿实际生产情况于2016年1月7日开展煤矿炸药库安全自查工作。
炸药库施工方案

炸药库施工方案一、项目背景想起那年初春,阳光透过薄薄的云层,洒在工地的一角。
我站在那里,望着手中的设计图纸,心里暗自盘算着如何将这个炸药库施工方案做到尽善尽美。
炸药库,这是一个特殊的工程,既要保证安全,又要确保施工质量。
这个项目的重要性不言而喻,它关乎着无数人的生命财产安全。
二、工程目标1.确保炸药库的安全性能,防止任何意外事故的发生。
2.按照设计图纸和施工规范,保证施工质量。
3.提高施工效率,缩短工期,降低成本。
三、施工准备1.招标采购:找到有经验的施工队伍,通过招标采购的方式,选择最优的施工队伍。
2.技术交底:组织施工队伍进行技术交底,确保每个成员都了解施工方案和施工要求。
3.施工图纸:审查施工图纸,确保图纸的准确性和可行性。
四、施工流程1.土建工程:进行土建工程,包括地基处理、基础浇筑、墙体砌筑等。
2.钢结构工程:土建工程完成后,进行钢结构工程,包括钢柱、钢梁的安装,以及屋面的焊接。
3.电气工程:在土建和钢结构工程的基础上,进行电气工程,包括电缆敷设、灯具安装等。
4.给排水工程:确保炸药库的给排水系统畅通无阻,包括管道安装、阀门安装等。
5.防腐工程:对炸药库进行防腐处理,确保库体不受腐蚀。
五、施工重点与难点1.安全防护:炸药库施工过程中,安全防护是重中之重。
要确保施工现场的安全,防止炸药库在施工过程中发生意外事故。
2.防腐处理:炸药库长期处于潮湿环境,防腐处理是关键。
要选择合适的防腐材料,确保库体不受腐蚀。
3.电气工程:炸药库的电气工程要求严格,要确保电缆敷设、灯具安装等环节的安全。
六、施工保障措施1.安全培训:对施工人员进行安全培训,提高他们的安全意识,确保施工过程中的安全。
2.施工监管:设立专门的施工监管部门,对施工现场进行实时监管,确保施工质量。
3.质量验收:对施工质量进行验收,确保炸药库的施工质量符合设计要求。
七、施工进度计划1.土建工程:预计耗时2个月,包括地基处理、基础浇筑、墙体砌筑等。
炸药库临建方案范文

炸药库临建方案范文一、项目背景及意义炸药是一种极其危险的物质,具有很强的爆炸性和燃烧性,因此需要安全可靠的存放和管理。
炸药库临建项目的目的是为了在有限的条件下,尽量提高炸药的存放安全性,确保人员和财产的安全,并且满足法律法规的要求。
二、项目规划1.选址:选址应注意远离人口繁华区、居民区、工业区和交通要道,尽量选择地势较高、通风良好的地方,并且离主要道路和河流有一定的距离。
2.设计原则:设计应严格按照炸药库的规范进行,包括库房容量、建筑结构、防爆措施、通风设施等。
3.施工计划:根据设计方案,制定详细的施工计划,确保施工进度和质量。
三、设计方案1.库房容量:根据炸药的存放数量和种类,确定库房的容量。
库房分成主库区和进出库区,分别设置炸药存放区和炸药操作区。
2.建筑结构:库房应采用耐火、耐爆炸的材质进行建造,包括墙体、地面和屋顶。
墙体应采用混凝土或耐火砖等材质,地面应选择防爆地砖,屋顶应选择钢板或防爆材料。
3.防爆措施:库房应设置自动灭火系统,包括火灾报警器、喷淋系统和气体灭火系统。
同时,要设置消防器材,如灭火器、消防栓等。
4.通风设施:库房应设置通风系统,保证空气流通,防止炸药积聚可燃气体。
通风设施包括进风口、出风口和风道,风道应材质防爆、导热系数低。
5.安全出口:库房应设置多个安全出口,以便在紧急情况下人员能够迅速撤离。
出口应符合安全标准,设置疏散指示标志和紧急照明设施。
6.围墙:库房应设置围墙,围墙高度应符合规定,并且设置防爆门,以便库房离墙一定距离的区域进行巡检和维修。
四、施工计划1.前期准备:包括勘察选址、设计方案编制、申请审批等。
2.土建施工:包括库房地基的挖掘、基础的浇筑、墙体和地面的建造等。
3.设备安装:包括灭火系统、通风设施、安全出口等设备的安装。
4.园林绿化:对围墙周围进行绿化美化,提高环境质量。
5.完工验收:对施工质量进行验收,确保符合要求。
五、项目总结炸药库临建项目是一项涉及安全和法律要求的工程,其施工过程应严格按照设计方案执行,确保库房的安全性和可靠性。
炸药库建设方案

目录一、工程概况 (1)二、编制依据 (1)三、炸药库总体布置及前期准备 (1)四、施工方法 (4)五、施工计划 (8)六、质量保证措施 (9)七、安全保证措施 (9)八、民用爆炸物品储存库总平面图 (11)炸药库建设方案一、工程概况本工区施工项目路基挖软石及次坚石、隧道等需采用预裂爆破、光面爆破等爆破方式进行开挖,对炸药的需求量较大,为满足施工需要,拟在本工区建设一座5t炸药库。
二、编制依据1.《爆破安全规程》(GB 6722—2014);2.《小型民用爆炸物品储存库安全规范》(GA838—2009);3.《砌体工程施工及验收规范》(GB50203—2011);4.《建筑地面工程施工质量验收规范》(GB50209—2010);5.《小型民用爆破器材仓库安全标准》(GB15745—1995);6.相关标准化要求三、炸药库总体布置及前期准备1、炸药库布置原则(1)、施工现场的爆炸物品必须储存在公安机关批准并验收合格的临建炸药仓库内。
(2)、库区应与居民区、工厂、公共建筑保持安全距离,并隔离。
平面布置合理,设置验收区、发货区。
储药点至库区外保护对象的安全允许距离,应按保护对象的防护等级确定。
炸药、雷管要分库设置,距离≥30m。
库内应设置自动报警装置。
(3)、库门应为外开式,且开启灵活、关闭严密.库房应具有良好的通风和防爆照明设备和防静电措施,必须符合防爆、防雷、防潮、防火、防鼠、防盗等要求.(4)、炸药库应有专人值守.库存量不准超过公安机关批准的容量。
库内货架应保证牢固,距墙≥0。
1m。
库内堆放的物资距墙应≥0。
3m,垫高≥0。
2m,放置雷管时必须铺设胶质皮垫.应坚持先进先出的原则.(5)、工作人员住房和看守房必须设库外。
看守房位置、高度,以能瞭望全库和周围情况为准。
2、炸药库规模建库规模按《民用爆炸物品安全管理条例》和施工需要设置,炸药库最大库存5000kg,雷管库最大库存20000发.3、炸药库选址该处炸药库位于互通终点右侧约650m。
矿山炸药库施工方案20111002

目录一、编制依据二、工程简介2.1工程选址2.2炸药库的平面布置2.3施工方法2.4建库规模三、施工流程图四、施工计划4.1主要机械设备4.2 人力计划五、工期安排六、施工注意事项矿山炸药库施工方案一、编制依据①《现场施工平面布置图》。
②国家有关安全规定和验收规范。
二、工程简介2.1工程选址已完成。
2.2炸药库的平面布置炸药库由炸药仓库、发放间、雷管室、值班室组成。
库区占地面积为762 m2,其中炸药库房25 m2,发放间9 m2,雷管室17.28m2,值班室14 m2(距离仓库60m外),消防水池24m³。
在炸药库房和雷管室房之间修建防护土堤:底宽0.97m,长84.8m,高4.7m的沙包堆砌的防护屏障。
2.3施工方法炸药仓库、发放间、雷管室、值班室、围墙、防护土堤、消防池等施工按图纸施工。
2.4建库规模本库炸药库存2000kg,雷管库存发。
三、施工流程图图1:施工流程图四、施工计划4.1主要机械设备本库区主要配备的机械挖掘机1台(我司提供);需配备手推车5辆(施工方提供)。
4.2 人力计划负责人:杨武晟技术员:李云吉后勤保障:霍培根、杨昌银、采购部电工:王芳燕劳动力:工人20名(含砖工、小工)五、工期安排库区建设工期计划为于2011年10月日—2011年10月日,为期25个工作日(视天气情况定)。
具体施工步骤工期见下表:说明:1、8人为技工人数。
2、因天气原因时间未定,开工后将表里的开始和完成时间的“第几天”推算为日期。
3、每天保证20名工人施工(含技工、小工),各个项目建设根据实际调整人数。
4、以上工程量中不含拆模板、养护。
六、施工注意事项1、施工人员进入施工现场必须佩戴安全帽、上岗证。
2、施工过程中严格按交底、图纸及现场负责人指令进行施工,如有疑问或遇到特殊情况及时汇报沟通。
3、施工参数、尺寸等由项目部负责人根据现场进行校对。
4、充分利用资源,减少环境污染,不发生污染事故。
2。
炸药库建设实施方案

目录一、工程概况 (1)二、编制依据 (1)三、炸药库总体布置及前期准备 (1)四、施工方法 (4)五、施工计划 (8)六、质量保证措施 (9)七、安全保证措施 (9)八、民用爆炸物品储存库总平面图 (11)炸药库建设方案一、工程概况本工区施工项目路基挖软石及次坚石、隧道等需采用预裂爆破、光面爆破等爆破方式进行开挖,对炸药的需求量较大,为满足施工需要,拟在本工区建设一座5t炸药库。
二、编制依据1.《爆破安全规程》(GB 6722-2014);2.《小型民用爆炸物品储存库安全规范》(GA838-2009);3.《砌体工程施工及验收规范》(GB50203—2011);4.《建筑地面工程施工质量验收规范》(GB50209—2010);5.《小型民用爆破器材仓库安全标准》(GB15745—1995);6.相关标准化要求三、炸药库总体布置及前期准备1、炸药库布置原则(1)、施工现场的爆炸物品必须储存在公安机关批准并验收合格的临建炸药仓库内。
(2)、库区应与居民区、工厂、公共建筑保持安全距离,并隔离。
平面布置合理,设置验收区、发货区。
储药点至库区外保护对象的安全允许距离,应按保护对象的防护等级确定。
炸药、雷管要分库设置,距离≥30m。
库内应设置自动报警装置。
(3)、库门应为外开式,且开启灵活、关闭严密。
库房应具有良好的通风和防爆照明设备和防静电措施,必须符合防爆、防雷、防潮、防火、防鼠、防盗等要求。
(4)、炸药库应有专人值守。
库存量不准超过公安机关批准的容量。
库内货架应保证牢固,距墙≥0.1m。
库内堆放的物资距墙应≥0.3m,垫高≥0.2m,放置雷管时必须铺设胶质皮垫。
应坚持先进先出的原则。
(5)、工作人员住房和看守房必须设库外。
看守房位置、高度,以能瞭望全库和周围情况为准。
2、炸药库规模建库规模按《民用爆炸物品安全管理条例》和施工需要设置,炸药库最大库存5000kg,雷管库最大库存20000发。
3、炸药库选址该处炸药库位于互通终点右侧约650m。
炸药库建设方案

吕梁至临县(孟门)铁路ZNTJ—3标项目部炸药库建设方案一、工程概况:新建吕梁至临县(孟门)支线铁路位于山西省吕梁市境内,ZNTJ —3标位于临县三交镇至碛口镇范围,线路自三交镇义圪垛1号隧道出口开始,沿湫水河东侧向西南方向前行,经光明村、林家坪、高家坪等村镇到碛口,与山西中南部铁路通道(DK135+055.21)相接。
正线起止里程MDⅢK38++250~MDK61+700,长度23.792km,联络线及绕线3.931km,施工线路总长27.723km。
主要工程有铁路桥梁30座7.541km(其中正线桥梁26座6.217km,联络线桥梁4座1.324km),公路桥梁2座135.16m;正线隧道8.074km(其中单线合并为双线隧道1座1.507km);正线路基9.631km;施工内容包括简支T梁单线448孔,20m空心板梁25片,25m空心板梁5片,路基土石方232.22万m3,站场土石方186万m3,涵洞43道2559.95延米,有碴轨道无缝线路铺设正线48.95公里,站线6.34公里。
合同造价15.16亿。
本合同段重难点工程为前陡泉隧道(左右线)、李家塔隧道、严家塔隧道、孙家沟大桥、林家坪湫水河大桥、高家坪湫水河特大桥,其中孙家沟大桥跨越离临高速公路一处为主跨80m预应力砼连续梁,林家坪湫水河大桥跨越河道一处为主跨80m预应力砼连续梁,高家坪湫水河特大桥跨越三碛公路一处为主跨48m预应力砼连续梁。
本合同段合同工期2012年8月20日至2014年9月30日。
二、炸药库建设总体规划根据现场施工需要,拟建炸药库四座。
按照《铁路施工单位爆炸物品安全管理办法》及中南铁筹[2010]58号《关于对火工品库、油库设置要求的通知》的相关要求,经项目部与临县公安局爆破大队、吕梁市民用爆破器材专营总公司临县分公司相关人员在现场实地查看,规划如下:1#炸药库选址在改MDIIK57+093的右侧150m位置,距村村通水泥路50m,距平洞洞口约220m。
炸药库施工方案

目录一、编制依据二、工程简介三、施工准备四、施工方法五、施工计划六、工期安排七、安全保证措施八、环境保护措施一、编制依据1、《爆破安全规程》(GB6722-2003);2、《小型民用爆炸物品储存安全规范》(GA838-2009);3、《砌体工程施工及验收规范》(GB50203—2002);4、《建筑地面工程施工及验收规范》(GB50209—95);5、《现场施工平面布置图》二、工程简介三、施工准备我公司将对整个民爆器材库场区进行摸底熟悉,同时对施工图纸认真学习与掌握,进行场地简易规划,现场技术员安排测量人员配合放线,进行放出统一高程标高,并下定位桩。
合理安排进场施工人员与施工进度,并在进场前对施工人员进行安全教育培训和施工技术交底。
四、施工方法(一)库房、值班室施工1、基础施工:库房和值班室为砖混结构,施工前先根据设计图的具体尺寸进行放样,然后人工开挖基础坑,开挖前要定出基础的标高,要求比设计地面标高低50mm。
基础坑开挖完后,在基底按标高人工砌筑砖砌基础,再根据设计要求进行基础施工。
2、墙体:人工砌筑库房墙体,砌筑墙体过程中注意墙体的垂直度和墙体的标高,砂浆要抹足够并控制好砂浆的配合比。
3、屋面:屋面施工按设计图具体的要求和尺寸大小进行模板的安装,模板安装过程要同时进行支撑,加固,安装模板前要先搭建安装平台,做好各项安全措施。
屋面梁模板安装要严格控制平直度和标高。
屋面模板安装好后,再检查模板是否加固足够,模板底支撑是否满足支护要求,然后进行屋面和屋面梁的钢筋配筋。
钢筋按设计要求绑扎固定后,人工浇筑混凝土,屋面板厚均为100mm,利用C30密实性细石混凝土,屋檐设400mm排水槽。
浇筑过程中药同时进行捣振和抹平,控制好屋面混凝土的标高和平整度。
屋面浇筑时要预留落水管洞和浇注库房门口雨帘。
(二)消防水池消防水池基坑由人工进行开挖,底面铺设150mm厚片石垫层压实整平,再在石垫层上浇注200mm厚C25混凝土,捣振后人工抹平;消防池四周用M10砂浆MU10砖砌筑,最后底面和四周人工抹一层20mm厚防水砂浆粉面,严防往地面渗水。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第1章编制依据 (1)1.1工程概述 (1)1.2炸药库的平面布置及要求 (1)1.3建库规模 (2)第2章施工条件 (3)2.1仓库选址 (3)2.2三通一平条件 (3)2.3施工流程图 (3)第3章施工方法 (4)3.1一般要求 (4)第4章爆炸物品储存库安全规范 (6)4.1消防 (6)4.2电气 (6)4.3防雷 (6)4.4防静电 (8)第5章储存库安全管理 (9)5.1储存管理 (9)5.2存放管理 (9)5.3发放管理 (9)5.4装卸出入库管理 (10)5.5流向管理 (10)5.6治安防范 (10)5.7应急救援 (10)第6章质量保证措施 (13)6.1土方施工质量保证措施 (13)-I-6.2模板施工质量保证措施 (13)6.3混凝土工程质量保证措施 (13)第7章安全保证措施 (14)第8章环境保护措施 (15)-II-第1章编制依据①《建筑结构可靠度设计统一标准》(GB50068-2001);②《建筑结构荷载规范》(GA50009-2001)(2006年版);③《建筑抗震设计规范》(GB50011—2010);④《混凝土结构设计规范》(GB50010-2002);⑤《建筑地基基础设计规范》(GB50007-2002);⑥《民用爆破器材工程设计安全规范》(GB50089-2007)⑦《小型民用爆炸物品储存库安全规范》(GA838-2009);⑧《砌体机构设计规范》(GB50003-2001)本工程按国家现行设计标准进行设计。
施工时应遵守本说明外尚应符合设计说明和标准图集及现行规范的要求。
1.1工程概述本项目建水至元阳段高速公路起于红河州建水县庄子河枢纽互通与鸡石高速进行交通转化,经放马坪、苟街、坡头乡、龙岔、尼格温泉,止于元阳县西北侧呼山公社,设置呼山枢纽与元蔓高速进行衔接。
我局承担标段施工起点为咪的村隧道中部Z3K36+916.807,终点为Z4K43+576,全线长度6659.193m。
沿线主要布置内容有:咪的村隧道,磨枝柏1号中桥、磨枝柏1号大桥、磨枝柏2号中桥、磨枝柏3号中桥、磨枝柏2号大桥、可陈寨1号中桥、可陈寨2号中桥、可陈寨1号大桥、可陈寨2号大桥、五棵河1号大桥、五棵河2号大桥,以及桥隧间、桥与桥间的挖填方路基。
1.2炸药库的平面布置及要求每个炸药库占地面积大约在700㎡~800㎡,包含有一个48㎡左右的炸药库房,与炸药库房相距12.5m处设计一个20㎡左右的雷管库,一个3㎡左右的发放间,在炸药库房和雷管库房中间设计一个底宽5m,长10m,高3.72m的沙包堆砌的防护土堤,毛石基础护脚,15㎡的消防水池,距离火工仓库90m处设置一个90㎡的值班室,修建便道与施工便道连接。
所有的炸药库按小型民用火工仓物品储存库安全规范设置(火工仓及制品最大库存5000kg,雷管20000发)。
库区围墙采用砖砌围墙,围墙高2.2m,墙顶设防攀越措施。
各库房及值班室为框架砌体结构,墙体24cm砖墙,墙高3.3m(值班室高3.0米),。
雷管库、发放间、发放台均采用导静电橡胶板,并接地。
储存库的门均为双开门,1外侧为成品三防门,防火等级为甲级;内侧为加金属网的通风栅栏门;双层门均不设底边门框,避免室内外形成门槛。
储存库的窗户及通风孔,内装5*5钢丝网,外装铁栅栏,栅栏垂直间距不大于110。
进入雷管储存库操作的人员应穿符合GB21146、GB12014要求的防静电鞋、防静电服或纯棉工作服。
储存库区每库及值班室均应配备2个5KG及以上的磷酸铵眼干粉灭火器。
具体炸药物品库的平面布置详见附件。
1.3建库规模所有物品炸药库规模按小型民用火工仓物品储存库安全规范和施工需要设置,火工仓库存火工仓及制品最大库存5000kg,雷管库存雷管20000发。
2第2章施工条件2.1仓库选址本标段所有火工仓库危险等级为1.1,根据设计的相关安全规程和安全规范确定仓库区与其周围村庄、居民点、公铁路、城镇、架空输电线路的最小外部距离。
结合工程施工需要,炸药库选址定在拌合站北侧700m左右,选址位置没有公铁路,距离乡村便道2000米左右、离村庄和居民点2000米,且有弃渣场道路临近炸药库,满足火工仓库对各项外部事物的安全距离。
经考察,同意批准我项目部对物品炸药库的选址。
2.2三通一平条件本标段所有炸药库都有修建施工便道与物品炸药库连通,交通条件良好,方便隧道施工对火工材料的运输。
2.3施工流程图场地平整消防水池施工库房、值班室基础施工库房建设值班室建设防雷接地围墙施工附属设施施工验收图2-1施工流程图3第3章施工方法3.1一般要求3.1.1消防水池的施工消防水池为钢筋混凝土结构,长 3.0m宽3.0m,高2.5m。
垫层C15混凝土200mm,池体C30防水混凝土,底部厚度200mm,池壁厚度200mm,顶板厚度200mm,设有2个通风管和1个检修孔。
3.1.2炸药库、雷管库、值班室施工(1)基础施工:值班室、炸药库、雷管库均采用墙下条形基础,基础开挖完后,在基底按标高人工砌筑砖砌基础,再根据框架梁的设计要求把钢筋架绑好并固定位置,用木夹板作框架梁模板,按标高沿基础坑围好,搅拌机拌好混凝土后,人工用推车运输混凝土浇注入模,浇注过程中用振动棒捣振,同时控制好框架梁的标高。
①混凝土梁浇筑强度等级为C25的混凝土;②框架梁的顶面标高,根据现场的设计地面标高定出;③钢筋架要绑扎牢固,根据需要用短钢筋每隔50cm加固,避免浇注砼是错位;④模板必须加固牢固,模板支撑根据开挖情况,每间隔30~40cm设置一斜撑,避免砼浇注过程中出现涨模和爆模现象。
⑤基础梁顶面必须找平压光,不得有石子外露和凹凸不平现象,不允许采用在表面另铺水泥砂浆的方法找平。
(2)墙体:人工用实心青砖在凝固好的框架梁上砌筑库房墙体,墙身为240mm,墙高3.3米。
墙体采用240mm厚MU10粘土砖,M10砂浆砌筑。
砌筑墙体过程中注意墙体的垂直度和墙体的标高,砂浆要抹足够并控制好砂浆的配合比。
内外墙抹灰一层,要控制墙面抹灰平整。
(3)屋面:屋面施工按设计图具体的要求和尺寸大小进行模板的安装,模板安装过程要同时进行支撑,加固,安装模板前要先搭建安装平台,做好各项安全措施。
屋面梁模板安装要严格控制平直度和标高。
屋面模板安装好后,再检查模板是否加固足够,模板底支撑是否满足支护要求,然后进行屋面和屋面梁的钢筋配筋。
钢筋按设计要求绑扎固定后,人工浇筑混凝土。
储存库均为现浇顶。
屋顶采用C25现浇混凝土屋面板,厚度为120mm。
(4)门窗及通风孔:储存库的门均为双开门,外侧为成品三防门,防火等级为甲4级;内侧为加金属网的通风栅栏门;双层门均不设底边门框,避免室内外形成门槛。
储存库的窗户及通风孔,内装5*5钢丝网,外装铁栅栏,栅栏垂直间距不大于110。
炸药库设计图、雷管库设计图,值班室设计图和基础平面图详见附图。
3.1.31.9 防雷设施炸药库和雷管库属于一类防雷建筑物,需设置防直击雷、防雷电感应、防雷电波侵入的措施。
库区防雷接地设置按GB50057的规定,用40×40mm镀锌扁钢侧埋于库区和雷管库四周外泥皮线下0.7米处,库房四角延伸线与镀锌扁钢交点处用50×50×5mm镀锌角钢设垂直地极。
防雷电感应做法包括炸药库,雷管库现浇板内钢筋网与柱内钢筋焊接,建筑物内的金属构造及门窗等均与柱内钢筋进行连接,建筑物四周设接地闭合回路,由柱内4根12mm的钢筋做引下线,接地电阻不大于10欧姆,连接线及接地体材料应镀锌,接地体顶端距离地面不小于1m,与防直击雷接地装置间距不小于5m。
雷管库内地面上铺设防静电材料,入口处设置静电释放触摸球。
离库区和雷管库后墙4.5米处,设于后墙平行的防雷接地。
用40×40mm镀锌扁钢侧埋于泥皮线下0.7米处,50×50×5mm 镀锌角钢设垂直地极,再在库房后各设置一根避雷针。
避雷针高度12m-15m,防雷冲击电阻不得大于10欧姆。
3.1.4围墙库区四周设砖砌围墙,围墙采用24cm砖墙,墙高2.2米,墙顶用混凝土压顶。
施工顺序为:测量放样→开挖基槽→下围墙基础→砌围墙身。
围墙按炸药库平面布置图进行施工,先施工正面处的围墙,再施工两侧和后面围墙地。
进行测量放样设置围墙轴线控制点,开挖基槽采用人工进行,,拉线砌筑控制围墙顶部高程,人工拌灰,控制好砂浆的配合比。
围墙压顶时,围墙压顶顶部需进行砂浆抹面(弧形状),墙体四周设置防盗玻璃渣。
5第4章爆炸物品储存库安全规范4.1消防(1)储存库周围5m范围内不应有枯草等易燃物,储存库区内以及围墙外15m范围内不应有针叶树和竹林等易燃油性植物。
储存库区内不应堆放易燃物和种植高棵植物,草原和森林地区的储存库周围宜修筑防火沟渠。
(2)储存库区内可设高位水池,或设消防水池并配备消防水泵,水池储水量不小于15m³。
(3)储存库区内单个储存库应配备制定好两个5kg及以上的磷酸铵盐干粉灭火器。
(4)本储存库区内消防水池位于库区范围内,在雷管库和炸药库之间,距离雷管库12.5m,消防水池长3m,宽3m,高2.5m,容量为22.5m³。
本设计选择消防泵型号计划选用XBD4/15-SNW(HY),功率11kw,流量15L/s,配套电机Y160M1-2,或选择流量相同的其他型号的消防泵。
4.2电气(1)储存库的主要工作间及主要通道应急照明,应急时间不少于30min。
(2)应急照明照度标准不应低于该场所一般照明度标准的10%。
当采用移动式照明时,应使用防爆手电筒或手提式防爆灯,并随身携带。
(3)禁止电气线路跨越储存库。
4.3防雷地面库的防雷设施应符合GB50057的规定,本标段所有炸药库的危险等级为1.1级,防雷类别为一类。
第一类防雷建筑物防直击雷的措施的规定如下:(1)第一类防雷建筑物防直击雷的措施,应符合下列要求①应装设独立避雷针或架空避雷线(网),使被保护的建筑物及风帽、放散管等突出屋面的物体均处于接闪器的保护范围内。
②排放爆炸危险气体、蒸气或粉尘的放散管、呼吸阀、排风管等的管口外的以下空间应处于接闪器保护范围内,当无管帽时,应为管口上方半径5m的半球体。
接闪器与雷闪的接触点应设在上述空间之外。
③排放爆炸危险气体,蒸汽或粉尘的放散管、呼吸阀、排风管等,当其排放物达不到爆炸浓度、长期点火燃烧、一排放就点火燃烧时,及发生事故时排放物才达到爆炸浓度的通风管、安全阀,接闪器的保护范围可仅保护到管帽,无管帽时可仅保护到管口。
6④独立避雷针的杆塔、架空避雷线的端部和架空避雷网的各支柱处应至少设一根引下线。
⑤独立避雷针和架空避雷线(网)的支柱及其接地装置至被保护建筑物及与其有联系的管道、电缆等金属物之间的距离,(2)第一类防雷建筑物防雷电感应的措施,应符合下列要求:①建筑物内的设备、管道、构架、电缆金属外皮、钢屋架、钢窗等较大金属物和突出屋面的放散管、风管等金属物,均应接到防雷电感应的接地装置上。
