钢筋砼防洪墙施工施工方法和技术措施

钢筋碇防洪墙施工施工方法和技术措施1.1程概况及施工方案1.工作量主体工程新建防洪墙轴线全长5060m,扣除9处入口18m, 493处分缝9. 86m,实际墙长5032m,底板混凝土 1887m3,墙身混凝土 4293m'。
2.按10m—段,共分为503段,每段底板混凝土量为3. 75m3,墙身混凝土量为8. 54m3o3.施工流水:每个墙段作为一个施工流水段,清基坑和栓垫层两道工序按着施工方向依次对每个流水段进行施工。
防洪墙底板及墙体则釆取跳仓施工,每工种分别进行平行流水施工。
1.2施工工艺流程1.3施工方法和技术措施1. 3.1测量放样1、测量放样:防洪墙基坑开挖放样严格按照河道中心线坐标进行放样,设置开挖边线桩和边坡控制桩,在转弯点和直段的每隔20m设一处。
1- 3. 2基坑开挖及排水利用1. On?液压反铲配合20t自卸汽车开挖装运,开挖至设计高程后,若有渗水必须挖积水坑用水泵排水,保证旱地施工,并采用振动夯夯实。
13. 3模板工程1、模板选用:底板模板侧模用定型钢模,墙跟部位吊空模板釆用木模;墙体侧模采用定型钢框竹胶板面模板,对于圆弧和竹胶板不足部分以木模配制。
根据栓的浇筑速度,振捣影响以及碗凝结时间,经计算设置对拉螺栓间距双向" 14@1000o2、模板数量:根据施工进度计划,每天至少应完成2段防洪墙,而按施工时的气温,模板在栓浇筑后3天左右才能拆,故至少应配备底板3套及墙体模板5套(20m为一套)。
3、模板安装及质量要求:(1)模板在使用之后或浇筑磴之前清洗干净。
为加速拆模在立模前向模板面涂刷脱模剂,涂刷作业不得因污染面影响钢筋混凝土的质量。
(2)模板安装按混凝土结构物的施工详图测量放样,并设控制点,以利检查校正。
(3)模板按施工组织设汁要求设置钢拉杆,钢拉杆不应弯曲,拉杆与螺栓连接必须牢固。
(4)做好沉降缝处的止水安装工作及施工缝的处理。
(5)模板之间的接缝必须平整严密,采取在板缝间夹泡沫板的办法,填补板缝。
钢筋混凝土挡水墙(高300mm)施工方案

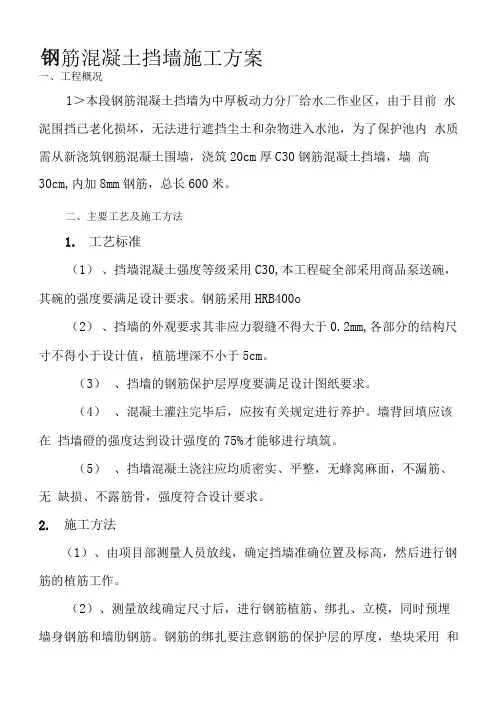

筋混凝土挡墙施工方案一、工程概况1>本段钢筋混凝土挡墙为中厚板动力分厂给水二作业区,由于目前水泥围挡已老化损坏,无法进行遮挡尘土和杂物进入水池,为了保护池内水质需从新浇筑钢筋混凝土围墙,浇筑20cm厚C30钢筋混凝土挡墙,墙高30cm,内加8mm钢筋,总长600米。
二、主要工艺及施工方法1.工艺标准(1)、挡墙混凝土强度等级采用C30,本工程碇全部采用商品泵送碗,其碗的强度要满足设计要求。
钢筋采用HRB400o(2)、挡墙的外观要求其非应力裂缝不得大于0.2mm,各部分的结构尺寸不得小于设计值,植筋埋深不小于5cm。
(3)、挡墙的钢筋保护层厚度要满足设计图纸要求。
(4)、混凝土灌注完毕后,应按有关规定进行养护。
墙背回填应该在挡墙磴的强度达到设计强度的75%才能够进行填筑。
(5)、挡墙混凝土浇注应均质密实、平整,无蜂窝麻面,不漏筋、无缺损、不露筋骨,强度符合设计要求。
2.施工方法(1)、由项目部测量人员放线,确定挡墙准确位置及标高,然后进行钢筋的植筋工作。
(2)、测量放线确定尺寸后,进行钢筋植筋、绑扎、立模,同时预埋墙身钢筋和墙肋钢筋。
钢筋的绑扎要注意钢筋的保护层的厚度,垫块采用和基础同强度的碗垫块,以保证碇的质量。
(3)、浇筑基础碇,在基础栓施工完成后及时对墙身处的碇凿毛,保证浇筑挡墙的墙身时新浇栓与已浇碗的连接。
待基础栓达到设计强度的80%后方可进行墙身施工。
首先绑扎墙身钢筋和墙肋钢筋,钢筋安装完成经监理检查合格后,开始关模。
施工中特别注意模板的垂直度、平整度及稳定性。
(4)、施工挡墙墙身时其支架要一同搭建,而墙身的斜支撑不得与支架进行连接,避免在施工屮因支架的移动引起模板不稳定。
(5)、殓的浇筑主要采用泵车进行输送,碇搅拌运输车运送。
在浇筑屮采用插入式振捣棒进行振捣,不得过振及漏振。
(6)、碇养护主要是保证碇表面的湿润,防止碗水化反应的各种影响。
3.钢筋加工(1)、钢筋的表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净。
钢筋混凝土防洪墙工方案

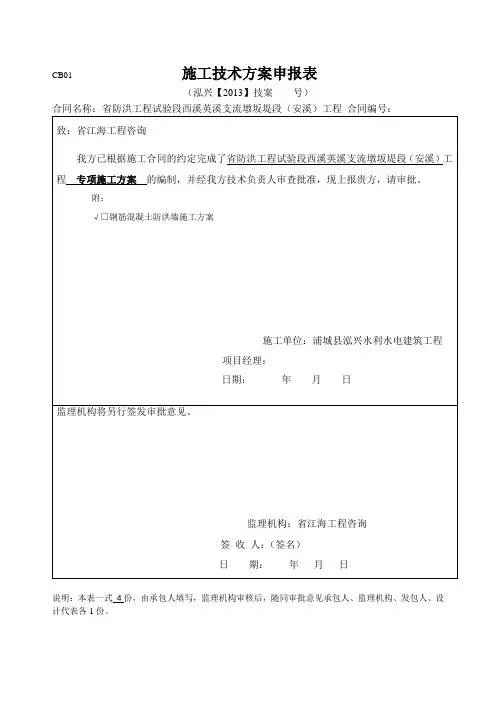

CB01 施工技术方案申报表(泓兴【2013】技案号)说明:本表一式4份,由承包人填写,监理机构审核后,随同审批意见承包人、监理机构、发包人、设计代表各1份。
福建省晋江防洪工程试验段西溪英溪支流墩坂堤段(安溪)工程钢筋混凝土防洪墙施工方案编制单位:浦城县泓兴水利水电建筑工程有限公司编制日期:二0一三年十月十八日编写:审核:一、工程概况1、工程概况本工程施工范围:西溪英溪支流墩坂堤段(安溪)位于安溪县城厢镇墩坂村,该河段上游为格林枋大桥,下游至省道308线英溪大桥,墩坂堤段(安溪)位于该河段左段。
设计桩号YXZ0+079.76~YXZ2+328.84。
防洪堤堤段线长2249.08米。
新建建筑物包括:防洪堤、水闸及穿堤管等。
本工程等别为IV等,防洪标准为20年一遇,堤防等主要建筑物级别为4级,本工程区地震基本烈度为VII度,堤防工程不作抗震设计,水闸结构按7度抗震设计。
1.1防洪堤工程概况本工程左岸堤轴线桩号YXZ0+079.96~YXZ0+642.18和桩号YXZ0+813.35~YXZ2+096.31段防洪堤采用土堤结构,桩YXZ0+642.18~YXZ0+813.35和YXZ2+096.31~YXZ2+328.84段采用钢筋混凝土防洪墙和C20埋石砼砼防洪墙,桩号YXZ2+096.31~YXZ 2+196.24段上部采用C20埋石砼挡墙,下部采用护坡形式,YXZ0+079.96~YXZ0+708.22段平台高程为26.00~25.00,护脚挡墙顶高程24.00~22.50m;YXZ0+708.22~YXZ2+328.84段平台高程25.10~23.00m,护脚挡墙顶高程22.20~20.50m。
防洪堤工程主要施工内容有:围堰、基坑排水、表土清理、堤基开挖、碎石垫层、素砼垫层、C20埋石砼挡墙、C25钢筋砼防洪墙底板、C25钢筋砼防洪墙立板、防洪墙、干砌条石护坡、浆砌条石齿墙、浆砌块石护底、堤身夯填土方、堤反反滤排水沟、草皮护坡、三维植物网垫护坡、防浪墙、压顶及栏杆、泥结石道路、穿堤排水管、渐变段等1.2格林水闸格林水闸上游连接段两侧护岸0+000~0+008段采用C25钢筋砼翼墙、0+008~0+023段采用M10浆砌块石挡墙、左岸0+023~0+055M10浆砌块石护坡;其内河道0+000~0+049采用M10浆砌块石护底;闸室基础采用旋喷桩防渗墙防渗;闸室段采用胸墙型闸室;消能防冲采用消力池消能;下游联结段采用海漫C25砼灌砌条石护底及抛石防冲槽;闸门采用钢闸门;启闭机安装采用手电两用螺杆式启闭机设备。
钢筋混凝土挡土墙专项施工方案

钢筋混凝土挡土墙专项施工方案本工程旨在加固七里河河道堤防并修建道路,以提高堤防的防洪能力,保障人民生命财产的安全,适应经济和社会的发展需要和景观要求。
工程项目主要包括土石方开挖、C15砼垫层、C30钢筋砼底板、C30钢筋砼墙身等。
该工程位于多雨地带,暴雨期间从6月开始,至9月结束,其中以7至9月为最多。
项目部负责右侧530m的施工任务,工期为2018年7月15日至2018年8月15日。
若洪水流量超过临界值,将直接影响河道泄洪能力,危及河床内的人员、设备、物资的安全并危及堤坝两侧群众生命、财产安全。
因此,抗洪抢险任务十分艰巨。
根据市防汛办公室的洪水预测通知,我们采取相应措施保证现场安全。
编制依据包括《城市防洪工程设计规范》CJJ 50-92、《水利水电工程施工组织设计规范》SL303-2004、《水工混凝土结构设计规范》SL191-2008、《水工混凝土施工规范》DL/T 5144-2001.施工准备阶段包括图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查,修建临时施工便道、布置材料堆放场地及备料等。
测量放线阶段需要测量放线,定出开挖边界线,清除挡墙用地范围内的杂草、垃圾等所有障碍物,并在基槽周围挖设排水沟,排除地表水。
基槽开挖阶段采用挖掘机进行基槽开挖,开挖长度根据现场地质情况进行分段开挖。
机械开挖至基底设计标高以上20cm时,重新进行测量放样,确定开挖正确不偏位的情况下改用人工进行基底清理,严格采用人工清理,确保基底符合相关规范要求。
验槽阶段需要进行基底承载力试验,若试验承载力达到设计承载力120KPa,继续施工基础,若试验承载力达不到设计承载力要求,则通知监理、设计、业主等单位,协商处理。
基础钢筋制作与安装阶段需要按照有关规定进行钢筋复验、见证取样检验,合格后方可使用。
测量放线确定基础尺寸后方可进行钢筋绑扎。
绑扎时要仔细查看钢筋布置图纸,核对准确无误后绑扎。
钢筋绑扎前应将垫层泥、水清理干净,水平分布筋间距。
钢筋混凝土防洪墙工方案设计

CB01 施工技术方案申报表(泓兴【2013】技案号)说明:本表一式4份,由承包人填写,监理机构审核后,随同审批意见承包人、监理机构、发包人、设计代表各1份。
省防洪工程试验段西溪英溪支流墩坂堤段(安溪)工程钢筋混凝土防洪墙施工方案编制单位:浦城县泓兴水利水电建筑工程编制日期:二0一三年十月十八日编写:审核:一、工程概况1、工程概况本工程施工围:西溪英溪支流墩坂堤段(安溪)位于安溪县城厢镇墩坂村,该河段上游为格林枋大桥,下游至省道308线英溪大桥,墩坂堤段(安溪)位于该河段左段。
设计桩号YXZ0+079.76~YXZ2+328.84。
防洪堤堤段线长2249.08米。
新建建筑物包括:防洪堤、水闸及穿堤管等。
本工程等别为IV等,防洪标准为20年一遇,堤防等主要建筑物级别为4级,本工程区地震基本烈度为VII度,堤防工程不作抗震设计,水闸结构按7度抗震设计。
1.1防洪堤工程概况本工程左岸堤轴线桩号YXZ0+079.96~YXZ0+642.18和桩号YXZ0+813.35~YXZ2+096.31段防洪堤采用土堤结构,桩YXZ0+642.18~YXZ0+813.35和YXZ2+096.31~YXZ2+328.84段采用钢筋混凝土防洪墙和C20埋石砼砼防洪墙,桩号YXZ2+096.31~YXZ2+196.24段上部采用C20埋石砼挡墙,下部采用护坡形式,YXZ0+079.96~YXZ0+708.22段平台高程为26.00~25.00,护脚挡墙顶高程24.00~22.50m;YXZ0+708.22~YXZ2+328.84段平台高程25.10~23.00m,护脚挡墙顶高程22.20~20.50m。
防洪堤工程主要施工容有:围堰、基坑排水、表土清理、堤基开挖、碎石垫层、素砼垫层、C20埋石砼挡墙、C25钢筋砼防洪墙底板、C25钢筋砼防洪墙立板、防洪墙、干砌条石护坡、浆砌条石齿墙、浆砌块石护底、堤身夯填土方、堤反反滤排水沟、草皮护坡、三维植物网垫护坡、防浪墙、压顶及栏杆、泥结石道路、穿堤排水管、渐变段等1.2格林水闸格林水闸上游连接段两侧护岸0+000~0+008段采用C25钢筋砼翼墙、0+008~0+023段采用M10浆砌块石挡墙、左岸0+023~0+055M10浆砌块石护坡;其河道0+000~0+049采用M10浆砌块石护底;闸室基础采用旋喷桩防渗墙防渗;闸室段采用胸墙型闸室;消能防冲采用消力池消能;下游联结段采用海漫C25砼灌砌条石护底及抛石防冲槽;闸门采用钢闸门;启闭机安装采用手电两用螺杆式启闭机设备。
钢筋混凝土防洪墙工方案

钢筋混凝土防洪墙工方案钢筋混凝土防洪墙施工方案一、工程概述本工程为具体工程名称钢筋混凝土防洪墙工程,位于具体地点。
该防洪墙的建设旨在抵御洪水规模及频率的洪水侵袭,保障周边地区人民生命财产安全及基础设施的正常运行。
防洪墙总长为长度米,设计高度为高度米,墙顶宽度为宽度米。
墙体采用钢筋混凝土结构,基础形式为基础形式。
二、施工准备1、技术准备熟悉施工图纸,进行图纸会审,提出图纸中存在的问题。
编制施工组织设计及专项施工方案,并报监理单位审批。
做好技术交底工作,确保施工人员了解施工工艺和质量要求。
2、材料准备钢筋:选用符合国家标准的钢筋,进场时应检查产品合格证、出厂检验报告,并按规定进行抽样复验。
水泥:选用水泥品种水泥,其强度等级应符合设计要求。
水泥进场时应检查产品合格证、出厂检验报告,并进行复验。
砂、石:选用质地坚硬、级配良好的中粗砂和碎石,其含泥量应符合规范要求。
外加剂:根据混凝土性能要求,选用合适的外加剂,外加剂的质量应符合国家标准。
3、施工机具准备混凝土搅拌设备:选用搅拌设备型号混凝土搅拌机。
运输设备:采用运输设备型号混凝土运输车。
振捣设备:配备振捣设备型号插入式振捣器和振捣设备型号平板振捣器。
钢筋加工设备:配备钢筋加工设备型号钢筋调直机、切断机、弯曲机等。
4、现场准备平整施工场地,修筑施工道路,确保施工车辆通行顺畅。
搭建临时设施,如办公区、生活区、仓库等。
测量放线,确定防洪墙的位置和标高,并设置控制桩。
三、施工工艺流程1、基础施工基槽开挖:采用机械开挖为主,人工配合为辅的方式进行。
开挖过程中应严格控制基底标高,避免超挖。
基底处理:基槽开挖完成后,应及时进行基底处理。
如基底为软弱土层,应采取换填等处理措施。
基础钢筋绑扎:按照设计要求进行基础钢筋的绑扎,钢筋的间距、数量、规格应符合设计要求。
基础模板安装:基础模板采用模板材料,模板安装应牢固、平整,接缝严密,防止漏浆。
基础混凝土浇筑:混凝土浇筑前,应检查模板、钢筋的安装质量,并清理基底杂物和积水。
钢筋混凝土防洪墙工方案

钢筋混凝土防洪墙工方案【范本一】钢筋混凝土防洪墙工方案一、项目概述本工方案旨在设计一种钢筋混凝土防洪墙,用于防洪抗灾工程,保护沿岸居民和财产安全。
该工方案综合考虑了洪水特点、土壤条件和结构强度等因素,通过科学合理的设计和施工,为防洪墙的稳定性、防洪效果和工程成本做出最佳平衡。
二、工程设计1. 洪水特征分析1.1 研究历史洪水数据,包括洪水频率、洪水位以及洪水流量等参数。
1.2 考虑未来气候变化的影响,进行洪水预测和预警分析。
2. 土壤条件调查2.1 对工程区域进行详细的土壤勘查,获取土壤类型、密实度、含水量等数据。
2.2 进行岩土力学参数的实验室测试,以确定土壤的承载能力和稳定性。
3. 结构设计3.1 根据洪水特征和土壤条件,确定防洪墙的高度、宽度和形状等设计参数。
3.2 采用钢筋混凝土作为结构材料,设计墙体的强度和稳定性。
3.3 考虑可持续发展的原则,设计墙体的防渗和节能措施。
4. 施工方案4.1 制定详细的施工工序和施工方法,确保工程质量和安全。
4.2 选择合适的施工设备和机械,提高施工效率和施工质量。
4.3 进行施工过程的监理和质量检验,保证工程的顺利进行和质量合格。
三、工程实施及监督1. 工程实施1.1 采购所需材料和设备,并按照设计要求进行准备。
1.2 进行地基处理和基坑开挖工作,保证工程的稳定性。
1.3 进行钢筋的钢筋加工和混凝土的搅拌浇筑工作,确保工程质量。
2. 监督与验收2.1 设立工程监理团队,负责施工过程的监控和记录。
2.2 定期进行工程质量的检查和验收,确保工程达到设计要求。
2.3 进行工程竣工报告和验收材料的整理和归档,以备后续的管理和维护工作。
【范本二】钢筋混凝土防洪墙工方案一、项目概述本工方案的是设计和建造一座钢筋混凝土防洪墙,以保护沿岸地区的居民和财产免受洪水侵害。
通过详细的工程设计和精确的施工过程,我们将为该区域提供一个高效、安全和可持续的防洪设施。
二、工程设计1. 洪水特征分析1.1 收集历史洪水数据,分析洪水的频率、水位和流量等重要参数。
钢筋混凝土挡土墙专项施工方案

一、工程概况本工程是加固和修建巢湖市烔炀镇河道堤防和大坝,任务是提高烔炀河堤防的防洪能力,保障人民生命财产和工农业生产等各项事业的安全,适应经济和社会的发展需要和景观要求。
通过修建防洪堤等整治措施,消除水患,使本区段的防洪能力达到50年一遇,与已建地方形成完整的封闭圈,并改善巢湖市烔炀镇环境。
堤防为沥青结构。
工程项目主要有土石方开挖、砂砾石填筑、砼底板、C20砼灌砌石挡墙、南北岸防渗工程等。
堤坝两侧地形平坦、开阔,现有堤坝高约4m。
场地地貌单元有农田、湿地、荒地和极少数的池塘。
根据调查,原有河堤为重力式挡墙结构,基础持力层为1层卵石。
从现状分析,原有河堤总体状况良好,未见堤岸临河面堤角冲刷破坏现象,无塌岸等不良现象发生。
工程所在区域属于安徽多雨地带,暴雨开始于6月,终止于9月,其中以7~9月最多。
我项目部负责左右桩号TY5—TY30段的施工任务。
开工日期为2014年6月1日至2013年12月31日完工。
我工程准备在原防洪坝开设临时施工道口。
施工期间若洪水流量超过临界值,将直接影响河道泄洪能力,危及河床内的人员、设备、物资的安全并危及堤坝两侧群众生命、财产安全。
所以,抗洪抢险任务十分艰巨。
根据市防汛办公室的洪水预测通知,采取相应措施保证现场安全。
二、编制依据1、编制依据《巢湖市烔炀河整治工程》设计图纸《巢湖市烔炀河整治工程施工合同》《城市防洪工程设计规范》 CJJ 50-92、《堤防工程施工规范》 SL260-98、《堤防工程设计规范》 GB 50286-98、《水利水电工程施工组织设计规范》 SL303-2004、《水工混凝土结构设计规范》 SL191-2008、《水工混凝土施工规范》 DL/T 5144-2001、三、施工组织1.施工准备1、图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查。
2、修建临时施工便道、布置材料堆放场地及备料。
2.测量放线1、测量放线,定出开挖边界线。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
CB01 施工技术方案申报表
(泓兴【2013】技案号)
合同名称:福建省晋江防洪工程试验段西溪英溪支流墩坂堤段(安溪)工程合同编号:致:福建省江海工程咨询有限公司
我方已根据施工合同的约定完成了福建省晋江防洪工程试验段西溪英溪支流墩坂堤段(安溪)工程专项施工方案的编制,并经我方技术负责人审查批准,现上报贵方,请审批。
附:
√□钢筋混凝土防洪墙施工方案
施工单位:浦城县泓兴水利水电建筑工程有限公司
项目经理:
日期:年月日
监理机构将另行签发审批意见。
监理机构:福建省江海工程咨询有限公司
签收人:(签名)
日期:年月日
说明:本表一式 4份,由承包人填写,监理机构审核后,随同审批意见承包人、监理机构、发包人、设
计代表各1份。
福建省晋江防洪工程试验段西溪英溪支流墩坂堤段(安溪)工程
钢筋混凝土防洪墙施工方案
编制单位:浦城县泓兴水利水电建筑工程有限公司
编制日期:二0一三年十月十八日
编写:。
