60米塔吊基础施工方案

合集下载

塔吊基础施工方案(最终版)

塔吊基础施工方案(最终版)

塔吊基础施工方案在建筑施工中,塔吊的安装是至关重要的环节,而塔吊的基础施工方案直接影响到塔吊的使用效果和安全性。

本文将介绍一套完整的塔吊基础施工方案,帮助施工人员在实际操作中确保施工质量和安全。

一、方案概述塔吊基础施工主要包括选择基地、基坑开挖、浇筑混凝土等过程。

合理的施工方案可以降低施工难度、提高施工效率、确保施工质量。

二、选择基地选择一个平整、坚实的基地是塔吊安装的首要条件。

基地应具备足够的承重能力,能够承受塔吊的重量和工作负荷。

同时,基地的土壤应具有较好的稳定性,能够有效防止塔吊在使用过程中的倾斜和移动。

三、基坑开挖在确定好基地的情况下,需要进行基坑的开挖工作。

根据塔吊的尺寸和施工要求,合理设计开挖基坑的形状和尺寸,并严格按照设计要求进行开挖作业。

开挖后需进行土壤的压实和处理,确保基坑的稳定性。

四、浇筑混凝土基坑开挖完成后,需要在基坑内浇筑混凝土。

在浇筑混凝土前,要对模板进行验收,确保模板完整、牢固。

在浇筑过程中应控制浇筑深度和速度,避免出现渗漏和空洞现象。

浇筑完成后,要对混凝土进行养护,确保混凝土的强度和稳定性。

五、安装塔吊在混凝土达到设计强度后,可进行塔吊的安装工作。

安装前需对塔吊进行检查,确保各部件完好无损。

在安装过程中,要按照设计要求进行组装,严格控制每个环节,避免出现安装不牢固的情况。

结语塔吊基础施工是塔吊安装的重要环节,合理的施工方案对于保障施工质量和安全至关重要。

施工人员在操作过程中应认真遵循方案要求,做好每个环节的施工工作,确保塔吊的安全使用。

希望以上内容对于塔吊基础施工有所帮助。

塔吊基础施工方案完整版

塔吊基础施工方案完整版

塔吊基础施工方案完整版一、项目背景和简介塔吊作为施工现场的主要起重设备,在建筑施工中具有重要的作用。

塔吊的安装需要有稳固的基础来支撑其重量和提供足够的安全性。

本方案针对项目的塔吊基础施工进行详细的规划和说明。

二、施工准备1.确定塔吊基础的位置和类型:根据工程需要和施工计划,确定塔吊基础的具体位置和类型。

一般来说,塔吊基础分为两种类型:带高压桩和不带高压桩。

2.编制施工图纸和计划:根据塔吊基础的类型和位置,编制相应的施工图纸,并制定详细的施工计划。

施工图纸需要包括基坑开挖、土方回填、基础浇筑等内容。

3.采购所需材料和设备:根据施工计划,准备所需的材料和设备,包括混凝土、钢筋、模板、水泥、砂石等。

确保材料和设备的质量和数量符合要求。

三、基坑开挖1.确定基坑边界和深度:根据施工图纸中的要求,用测量仪器确定基坑的边界和深度。

标记出基坑边界线和深度标志。

2.开挖基坑:使用挖掘机和其他适当的工具,按照标志线开始挖掘基坑。

确保开挖的尺寸和形状符合要求,并及时清理挖出的土方。

3.检查基坑地质状况:开挖基坑后,对基坑底部和侧壁的地质状况进行检查。

如遇到不稳定或有潜在危险的情况,采取相应的加固和安全措施。

四、基础施工1.安装高压桩(如适用):根据施工图纸中的要求,安装高压桩。

选择合适的桩机和相关设备,按照设计要求进行施工。

确保高压桩的数量、长度和位置符合要求。

2.制作模板:根据施工图纸中的要求,制作基础模板。

根据模板尺寸和形状,选择合适的模板材料,并按照构造要求进行安装和固定。

3.浇筑混凝土:在模板安装完成后,准备好混凝土和相关的设备。

按照混凝土浇筑工艺,使用搅拌机将混凝土运输到现场,并由泵车进行浇筑。

确保混凝土的浇筑质量和密实度符合要求。

4.养护基础:根据混凝土养护工艺,对基础进行养护。

采取适当的养护措施,如喷水、覆盖塑料薄膜等,以保持混凝土的湿润和保温效果。

五、验收和完工1.基础验收:在基础施工完成后,进行基础验收。

塔吊基础施工方案

塔吊基础施工方案

塔吊基础施工方案一、项目概况本项目是一座高层建筑项目,涉及到的塔吊是用来起吊和运输庞大物体的重要工具。

塔吊的稳定是非常重要的,因此,塔吊基础施工方案是必不可少的。

二、技术方案1. 塔吊基础选址:首先,选址是非常重要的,需要有稳定坚固的基础才能承受塔吊的重量。

选址必须在地面稳固,没有空洞和坑洼的地方。

而且还要注意地面是否有硬度不够的地方,一下雨或遭遇风暴,可以稳定地支持塔吊。

2. 基础设计:塔吊的基础应该和大楼的地基相连接。

可利用连桩连接方式,即在地基中挖出一部份外形略大于基础的槽形坑,根据塔吊基础的形状设计一组防坍塌支撑桩,将其安装在槽形坑中并固定,然后用混凝土将基础浇筑到其上。

基础表面必须平整而且垂直,并且与建筑物的垂直度要求相同。

3. 塔吊基础施工流程:⑴施工前:施工前应提前攀登塔吊,检查其各个部位是否正常,是否需要修理。

必要时需要进行修理和更换。

⑵打桩:地基的打桩部分通常由施工工人完成。

施工前需要清空基础工地,找平地面,然后通过测量确定桩位。

打桩时必须严格按照施工图进行操作,至少在桩上方放置10厘米的测量管根据验收标准确定其在垂直度、坐标、角度等方面是否达标。

⑶模板施工:模板安装后,在模板内加固骨架,检查模板是否保持在正确的位置,并将模板深度调整到所需细度。

⑷浇筑混凝土:建筑混凝土施工后,工人会在卸料管的轮廓周围集中混凝土料,并通过混合机将材料加入便携的搅拌站。

混凝土的浇注必须均匀,将混凝土涵盖到整个塔吊基础表面,同时要防止溢出。

4. 施工安全:施工过程中必须保持现场干燥和清洁,构造会造成很多的垃圾,需要经常清理。

工人需要高度警惕,防止跌落和重物伤害。

必须正确使用个人防护设备,遵守现场安全规定。

对于特殊的施工环境,需要采取相应的防护措施。

5. 控制施工进度:为了保证施工进度,需先确定清单计划和任务,并将其分配给负责的施工人员。

在施工过程中,应进行现场协调,协调施工人员和物资的进度。

三、材料和设备1. 混凝土:混凝土是优良的基础材料。

60米塔吊基础施工方案

60米塔吊基础施工方案

60米塔吊基础施工方案一、前期准备工作1.工程测量:根据设计图纸,确定塔吊基础的位置和尺寸,并进行测量,确保施工的准确性。

2.地面处理:对施工场地进行清理,确保基础设计和施工要求,清除杂物和陷坑,并平整场地。

3.施工设备准备:准备好所需的施工机械设备,如挖掘机、混凝土搅拌机、起重机等,并进行检查和调试,确保其安全使用。

二、基坑开挖1.根据设计要求,开挖深度和尺寸合适的基坑,同时确保基坑的坚固和稳定。

2.在基坑底部放置排水设备,以保证基坑内的水分能及时排出。

3.对基坑的土壤进行处理,去除松散的土壤,并进行填土密实,确保基坑的稳定性和承载力。

三、基础施工1.在基坑底部进行模板的安装,模板用于浇筑混凝土基础。

2.在模板中安装预埋件,预埋件用于固定塔吊基座。

3.进行基础混凝土的浇筑,确保混凝土的密实和质量。

4.在混凝土刚性设置后,拆除模板。

四、基础养护1.基础养护时间一般为7天左右,确保混凝土的强度和稳定性。

2.在养护期间,对基础进行定期检查,并进行必要的维护和修补。

五、塔吊基座安装1.在基础上安装塔吊基座,确保基座的稳定和牢固。

2.对基座进行必要的调整和校正,以确保塔吊的安装和运行的正常。

六、施工过程中的安全管理1.对施工现场进行必要的围挡和标识,确保工人和周围人员的安全。

2.对施工设备进行定期检查和维护,避免设备故障导致意外发生。

3.组织工人进行必要的安全教育和培训,提高他们的安全意识和应急处理能力。

4.在施工过程中做好物料的堆放和清理,避免材料滞留和堵塞导致的安全隐患。

以上是60米塔吊基础施工的一般方案,具体实施还需要根据实际情况进行调整和细化。

在施工过程中,要注重安全管理,确保施工人员的安全,同时保证施工质量和进度的控制。

建筑塔吊基础施工方案

建筑塔吊基础施工方案

建筑塔吊基础施工方案建筑塔吊基础施工方案一、施工内容本方案主要包括塔吊基础的施工工艺和程序,具体包括地面清理、基坑开挖、灌注混凝土、模板支撑等。

二、施工工艺和程序1. 施工前准备(1) 建立安全管理制度,明确责任。

(2) 安排专业人员进行现场考察和踏勘,制定详细的施工方案。

(3) 租用或购买合适的机械设备和工具。

(4) 对工地周边进行清理,确保施工安全。

(5) 设置警示标志,确保施工区域的安全。

2. 基坑开挖(1) 根据塔吊的技术参数和设计图纸,确定基坑的尺寸和形状。

(2) 使用挖掘机进行基坑的开挖,确保坑底平整。

(3) 根据设计要求,进行地质勘测并评估坑壁的稳定性。

(4) 如有需要,进行支护工作,确保基坑的稳定。

3. 模板支撑(1) 根据设计要求,搭设模板支撑结构。

(2) 安装水平支撑和竖向支撑,固定模板支撑结构。

(3) 检查模板支撑的稳定性和安全性,确认无误后进行下一步施工。

4. 混凝土浇筑(1) 根据设计要求,确定混凝土的配合比例和强度等级。

(2) 配置混凝土,并进行质量检验,确保合格。

(3) 在模板支撑结构内部设置钢筋骨架,确保混凝土基础的强度。

(4) 进行混凝土浇筑,注入模板支撑结构内部,并进行充分的振捣和排气。

(5) 根据混凝土的初凝时间,控制养护时间和抹光。

5. 施工总结本方案中所述的施工工艺和程序仅供参考,具体施工过程中要根据实际情况进行调整。

在施工过程中,要严格按照施工方案执行,确保施工安全和质量。

以上是建筑塔吊基础施工方案,仅供参考,具体施工过程中请根据具体情况进行调整和改进。

60米塔吊基础建筑施工设计方案

60米塔吊基础建筑施工设计方案

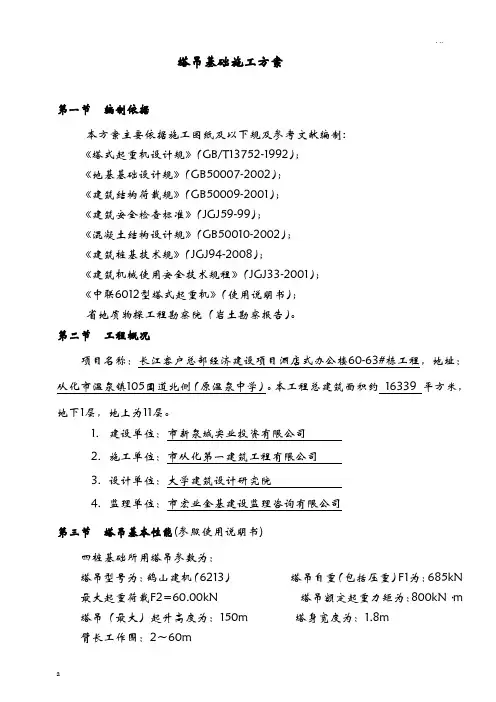

塔吊基础施工方案第一节编制依据本方案主要依据施工图纸及以下规及参考文献编制:《塔式起重机设计规》(GB/T13752-1992);《地基基础设计规》(GB50007-2002);《建筑结构荷载规》(GB50009-2001);《建筑安全检查标准》(JGJ59-99);《混凝土结构设计规》(GB50010-2002);《建筑桩基技术规》(JGJ94-2008);《建筑机械使用安全技术规程》(JGJ33-2001);《中联6012型塔式起重机》(使用说明书);省地质物探工程勘察院(岩土勘察报告)。

第二节工程概况项目名称:长江客户总部经济建设项目酒店式办公楼60-63#栋工程,地址:从化市温泉镇105国道北侧(原温泉中学)。

本工程总建筑面积约16339 平方米,地下1层,地上为11层。

1.建设单位:市新泉城实业投资有限公司2.施工单位:市从化第一建筑工程有限公司3.设计单位:大学建筑设计研究院4.监理单位:市宏业金基建设监理咨询有限公司第三节塔吊基本性能(参照使用说明书)四桩基础所用塔吊参数为:塔吊型号为:鹤山建机(6213)塔吊自重(包括压重)F1为:685kN 最大起重荷载F2=60.00kN 塔吊额定起重力矩为:800kN·m 塔吊(最大)起升高度为:150m 塔身宽度为:1.8m臂长工作围:2~60m第四节塔吊基础定位及施工1. 塔吊基础定位详见平面图。

2. 从本工程的土质情况、土方开挖后承台的支撑以及对边坡支护影响等因素考虑,塔吊采用冲孔桩基础,承台下为钢筋混凝土灌注桩支承,以确保塔吊基础的稳定性,基础承载力满足使用要求。

3.顶面用水泥砂浆找平,用水准仪校水平,基础表面平整度允许偏差1/1000;4.机脚螺栓位置、尺寸要绝对正确,应特别注意做好复核工作,尺寸误差不超过±0.5mm,螺纹位须抹上黄油,并注意保护。

第五节场地及机械设备人员等准备1.在塔基周围,清理出场地,场地要求平整,无障碍物。

塔吊基础专项施工方案(10)

塔吊基础专项施工方案(10)

塔吊基础专项施工方案一、施工准备在进行塔吊基础施工前,必须做好详细的施工准备工作。

具体包括以下几个方面:1.1 资料准备•拟建造塔吊基础的相关设计图纸和规范文件。

•安全生产许可证、施工许可证等必要证件。

•施工过程中所需的材料清单和设备清单。

1.2 人员组织•设立专门的施工组织管理团队,明确各岗位责任。

•培训施工人员,确保其具备相关施工技能和安全意识。

二、施工过程2.1 地基处理•根据设计要求,对施工场地进行地基处理,确保地基承载力满足要求。

•对场地进行平整和固实处理,防止基础变形。

2.2 基础测量•在地基处理完成后,进行基础的测量工作,确保基础位置和尺寸准确无误。

2.3 基础施工•按照设计要求,采用合适的材料和工艺进行基础施工。

•严格控制混凝土浇筑的质量和进度,确保基础坚固可靠。

2.4 钢筋绑扎•在基础施工完成后,进行钢筋的绑扎工作,保证基础结构的承载能力。

2.5 基础验收•完成基础施工后,进行基础的验收工作,确保基础符合设计要求和相关标准。

三、施工安全3.1 安全管理•制定详细的安全管理方案,对施工过程中可能存在的危险因素进行识别和控制。

•定期组织安全培训和应急演练,提高施工人员的安全意识和应急处理能力。

3.2 安全设施•在施工现场设置明显的安全警示标识,保证施工人员能够清楚识别危险区域。

•配备完善的安全设施,包括安全带、安全网等,确保施工人员的安全。

四、总结与展望通过本次塔吊基础专项施工方案的实施,我们严格按照设计要求和标准进行施工,保障了基础施工的质量和安全。

未来,在施工中我们将继续加强质量和安全管理,提高施工效率,为项目的顺利进行做出更大的贡献。

塔吊施工方案QTZ60

塔吊施工方案QTZ60

塔吊施工方案QTZ60在建筑工程和吊装领域,塔吊作为一种重要的起重设备,扮演着至关重要的角色。

QTZ60型号的塔吊具有良好的性能和适用性,能够满足不同工程项目的要求。

本文将对QTZ60塔吊的施工方案进行详细阐述,以便工程施工人员更好地了解和掌握塔吊的操作技巧和注意事项。

一、塔吊概述QTZ60型塔吊是一种自升塔式起重机,具有60米的最大起重力矩和10吨的最大起重量。

具有独立的上、下回转和起升机构,适用于建筑工地、桥梁、水利等各类工程施工。

二、安全操作规范1.操作人员必须经过专业培训并持证上岗,熟悉塔吊的结构和工作原理。

2.每位操作人员必须佩戴安全帽、安全带等个人防护装备,并按规定携带通讯设备。

3.在使用塔吊前,必须进行全面检查,确保设备运行正常。

4.在操作塔吊过程中,要保持清晰的指挥通讯,严禁操作错误和违规操作。

三、施工流程1.塔吊的基础安装:确保塔吊基础的平整和稳固,遵循施工图纸要求进行安装。

2.塔吊的组装:按照技术规范,逐步组装各个部件,确保连接可靠,运转灵活。

3.塔吊的预热调试:在正式施工前,进行塔吊的空载和满载试运行,检验机械性能。

4.塔吊的使用和维护:操作塔吊时,要注意稳定吊物的姿势,避免超载和突发情况。

定期对塔吊进行维护保养,确保设备长期稳定运行。

四、施工注意事项1.在施工现场要划定明确的作业范围,确保周边安全。

2.塔吊操作过程中,不得超载作业,避免引发事故。

3.在恶劣环境下(如大风、雷雨等),暂停使用塔吊并进行安全防护。

4.在进行高空作业时,要设立防护网,防止坠落事故的发生。

五、施工结束和设备拆除1.施工结束后,及时清理施工现场,保持整洁。

2.拆除塔吊时,要按照逆向顺序逐步拆除各部件,确保安全。

3.对拆除后的零部件进行检查,妥善保管,以备下次使用。

通过本文的介绍,相信读者已经对QTZ60塔吊的施工方案有了全面的了解。

塔吊作为一种重要的施工工具,需要操作者严格按照规范要求进行操作,确保施工过程平稳有序,保障施工安全和效率。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

塔吊基础施工方案第一节编制依据本方案主要依据施工图纸及以下规范及参考文献编制:《塔式起重机设计规范》(GB/T13752-1992);《地基基础设计规范》(GB50007-2002);《建筑结构荷载规范》(GB50009-2001);《建筑安全检查标准》(JGJ59-99);《混凝土结构设计规范》(GB50010-2002);《建筑桩基技术规范》(JGJ94-2008);《建筑机械使用安全技术规程》(JGJ33-2001);《中联6012型塔式起重机》(使用说明书);广东省地质物探工程勘察院(岩土勘察报告)。

第二节工程概况项目名称:长江客户总部经济建设项目酒店式办公楼60-63#栋工程,地址:从化市温泉镇105国道北侧(原温泉中学)。

本工程总建筑面积约 16339 平方米,地下1层,地上为11层。

1.建设单位:广州市新泉城实业投资有限公司2.施工单位:广州市从化第一建筑工程有限公司3.设计单位:广州大学建筑设计研究院4.监理单位:广州市宏业金基建设监理咨询有限公司第三节塔吊基本性能(参照使用说明书)四桩基础所用塔吊参数为:塔吊型号为:鹤山建机(6213)塔吊自重(包括压重)F1为:685kN 最大起重荷载F2=60.00kN 塔吊额定起重力矩为:800kN·m 塔吊(最大)起升高度为:150m 塔身宽度为:1.8m臂长工作范围:2~60m第四节塔吊基础定位及施工1. 塔吊基础定位详见平面图。

2. 从本工程的土质情况、土方开挖后承台的支撑以及对边坡支护影响等因素考虑,塔吊采用冲孔桩基础,承台下为钢筋混凝土灌注桩支承,以确保塔吊基础的稳定性,基础承载力满足使用要求。

3.顶面用水泥砂浆找平,用水准仪校水平,基础表面平整度允许偏差1/1000;4.机脚螺栓位置、尺寸要绝对正确,应特别注意做好复核工作,尺寸误差不超过±0.5mm,螺纹位须抹上黄油,并注意保护。

第五节场地及机械设备人员等准备1.在塔基周围,清理出场地,场地要求平整,无障碍物。

2.留出塔吊进出堆放场地及吊车、汽车进出通道,路基必须压实、平整。

3.机械设备准备:汽车吊一台,电工、钳工工具,钢丝绳一套,U型环若干,水准仪、经纬仪各一台,万用表和钢管尺各一只。

4.塔吊安拆必须由专业的持证上岗的安拆人员进行操作。

第六节施工工艺1.工艺流程:冲孔灌注桩→塔基土方开挖→垫层施工→弹线放样→钢筋绑扎→预埋螺栓→支模→隐蔽验收→浇捣砼及养护→拆模→土方回填。

2.施工要点:本工程塔吊基础拟采用四根φ800冲孔灌注桩基础,承台尺寸6000mm×6000mm×1400mm;承台配筋:顶面、底面各双向30φ25(HRB400),顶面、底面的拉筋φ25(HRB400)@400,保护层厚度50mm,混凝土强度C30。

预埋螺栓与基础内钢筋网作可靠连接,主筋通过预埋螺栓有困难时主筋可避让。

预埋螺栓采用16根M39×1350的高强度螺杆,露出承台面130mm;螺栓预埋时用电焊固定牢固,应根据厂家设计图要求预埋准确,尺寸偏差在5mm内,整个承台面要求平整,平整度控制在1/1000。

冲孔灌注桩施工工艺详见(冲孔灌注桩基础施工方案)承台钢筋绑扎:在承台绑扎钢筋前,按照基础纵横向的钢筋间距,在砼垫层面,用墨线弹出钢筋的正确位置,以便排列绑扎;承台保护层的砂浆预制垫块,绑扎要固定,保证保护层的厚度;钢筋绑扎完成后,必须及时清理工具、碎杂料、铁丝头等。

模板施工:基础模板为多层胶合板,施工前,模板涂上脱模剂;模板的接缝不应漏浆,在浇筑混凝土前木模板应浇水湿润,但模板内不应有积水,模板内杂物应清理干净。

基础砼浇捣:砼浇捣时,振动棒应快插多振,防止漏振,充分振捣密实,特别应注意预埋螺栓处砼振捣质量。

在振捣完毕后,用人工将斜面拍平成型。

砼表面二次压光,防止出现收缩裂缝。

砼浇捣时还应随时对预埋螺杆进行监测,随时校正。

塔吊基础周边做(暗埋PVC-U排水管DN110),2%坡度排向邻近基坑顶集水井内。

第七节冲孔灌注桩桩基础设计(四桩)计算书1.计算参数(1)基本参数工程建筑面积 16339 m2,总高度38.8m,地上11层,地下1层;塔吊型号鹤山建机(6213),臂长62m,初装高度为40m;塔身尺寸1.8m,基础面标高-1.00m;现场地面标高-0.30m。

1)塔吊基础受力情况(表1)比较桩基础塔吊的工作状态和非工作状态的受力情况,塔吊基础按非工作状态计算(图1);F k=80×1.2=96kN F h=590×1.4=826kNM k =(1930+590×1.40)×1.4=4939kN .mhF h基础顶面所受倾覆力矩基础所受扭矩基础顶面所受水平力基础顶面所受垂直力M =z M =F =F =kzM F k塔吊基础受力示意图M2)桩顶以下岩土力学资料序号 地层名称 厚度L (m) 极限侧阻力标准值q sik(kPa ) 岩石饱和单轴抗压强度标准值f rk (kPa) q sik*i (kN/m) 抗拔系数λiλi q sik *i(kN/m) 1粘性土5.0012.001.0048.000.5024.002 强风化花岗岩 5.00 50.00 2.00 300.00 0.50 150.003 中风化花岗岩 2.50116.001.00 290.00 0.50 145.00桩长12.50∑q sik*L i638.00 ∑λi q sik*L i 319.003)基础设计主要参数(图2)基础桩采用4根φ800预应力管桩,桩顶标高-1.70m ;桩混凝土等级C80,f C =35.90N/mm 2 ,E C =3.80×104 N/mm 2;f tk =3.11N/mm 2,桩长37.50m,管道壁厚0mm ;钢筋HRB400,f y =360.00N/mm 2,E s =2.00×105N/mm 2;承台尺寸长(a)=6.0m,宽(b)=6.0m,高(h)=1.40m ;桩中心与承台中心1.70m,承台面标高-0.30m ;承台混凝土等级C35,f t =1.57N/mm 2,f C =16.70N/mm 2,γ砼=25kN/m 3。

G k =a ×b ×h ×γ砼×1.2 =6.0×6.0×1.40×25×1.2=1512kN塔吊基础尺寸示意图2.单桩允许承载力特征值计算 (1)单桩竖向承载力特征值按地基土物理力学指标与承载力参数,现场已施工一根φ500×125(AB )PHC 管桩,单桩竖向承载力特征值为1750KN ,经单桩竖向静载试验,试验荷载为3500KN,试验结果表明,承载力满足要求,详见:单桩竖向承载力静载试验报告。

(2)桩身截面强度计算桩身混凝土强度按下式验算桩身截面强度:p c c A f Q ψ=式中ψc -工作条件系数,预制桩取0.8~0.9; f c -桩身混凝土轴心抗压强度设计值;A p -桩身横截面面积;Q -相应于荷载效应基本组合时的单桩竖向设计值。

Ψc =0.85Ψc f c A p =0.85×35.90×1000×0=0kN (3)单桩水平承载力特征值计算预制管桩的水平承载力特征值按下式计算:oa xHaEI R χυα3= 式中:R Ha -单桩水平承载力特征值;EI -桩身抗弯刚度,对于非预应力钢筋混凝土桩,EI=0.85E C I 0;χoa -桩顶容许水平位移; υx -桩顶水平位移系数;α-桩的水平变形系数,按规范式(10.2.19)确定;5IE mb c o =αm -土的水平抗力系数的比例系数; b 0-桩身计算宽度(m); I -桩截面惯性矩; E C -混凝土的弹性模量。

I=π/64(d 4-d 14)=3.14/64×(0.54-0.254)=2.875m 4 Ec=3.8×107 kN/mEI=0.85×10925.20=92864.50KN.m 2 查(DBJ15-31-2003)P.118:m=4.5×103kN/m 4,X oa =0.010m,b o =0.9(1.5d+0.5)=1.13m=(mb o / E C I)0.2=(4.5×103×1.13/109252.4)0.2=0.54R Ha =(α3EI/υx )χoa =0.75×{(0.543×92864.5)/2.441}×0.01=45kN(3)单桩抗拔力特征值计算 桩抗拔力的验算按下式计算:o i sia i p ta G l q R 9.0+∑=λμ式中G 0-桩自重,地下水位以下取有效重度计算; q sia -桩侧土摩阻力特征值; μp -桩周长,μp =πd ; λi -抗拔摩阻力折减系数。

0.9G 0=0.9×0×37.50×25=0kNR ta =u p Σλi q sia i +0.9G 0=1.57×175.00+0=274.75kN 3.单桩桩顶作用力计算和承载力验算 (1)轴心竖向力作用下Q ik =(F k +G k )/n=(750.00+911.25)/4=415.31kN 轴心竖向力415.31kN <651.55kN,满足要求。

(2)偏心竖向力作用按照Mx 作用在对角线进行计算,M x =M k =3963.12kN .m y i =1.70m Q ik =(F k +G k )/n ±M x y i /Σy i 2=415.31±9527.99÷11.56=415.31±824.22= {1239.53kN<1750kN 单桩承载力满足要求 >Ψc f c A p =0kN桩身混凝土强度满足要求 -408.91kN < R ta = 274.75kN单桩抗拔力满足要求(3)水平力作用下H ik =F h /n=135.80/4=33.95kN <R Ha =45kN 单桩水平力33.95kN <45kN,满足要求。

4.抗倾覆验算(图3)a1=1.70+0.25=1.95m,b i=3.40+0.25=3.65m,倾覆力矩M倾=M+F h h=2695.00+97.00×1.70=2859.90kN.m抗倾覆力矩M抗=(F k+G k)a i+2R ta b i=(625.00+759.38)×1.95+2×274.750×3.65=4705.21kN.mM抗/M倾=4705.21/2859.90=1.65抗倾覆验算1.65>1.6,满足要求。
