污水泵站工程施工组织设计方案
污水泵站工程施工组织设计方案

污水泵站工程施工组织设计方案1. 项目背景污水泵站工程是为了解决城市污水处理问题而建设的重要设施。
本项目旨在设计一种优化的施工组织方案,以确保工程的高效进行和质量的保证。
2. 施工组织目标- 实现污水泵站工程的按时完工,确保项目进度的合理控制。
- 确保施工过程中的安全性,保护施工人员的身体健康。
- 提高施工效率,降低成本,并确保工程质量符合标准要求。
- 积极采取环境保护措施,避免对周边环境造成污染。
3. 施工组织方案3.1 施工流程1. 确定施工进度计划,细化工程节点和关键任务,并合理分配资源。
2. 进行场地勘察和土建施工准备工作,确保施工区域的平整和安全。
3. 安装污水泵站设备和管道,确保安装质量和工程的可靠性。
4. 进行测试和调试,确保设备的正常运行。
5. 进行验收,确保工程达到设计要求,并向相关部门报备。
3.2 人力资源安排1. 指定专业施工团队,具备相关经验和资质,确保施工质量。
2. 安排项目经理负责工程的整体管理和协调。
3. 合理安排施工人员的工作时间和轮班制度,确保施工连续进行。
4. 提供必要的培训和安全教育,提高施工人员的技能和安全意识。
3.3 安全管理措施1. 制定详细的安全管理计划,包括危险源辨识、事故预防、应急救援等。
2. 安排专人负责安全管理,定期进行安全巡查和隐患排查。
3. 提供个人防护用品和安全设施,保障施工人员的安全。
3.4 环境保护措施1. 按照环保法规要求进行施工,确保污水泵站工程对环境的影响最小化。
2. 做好噪声、粉尘和废水处理,避免对周边环境造成污染。
3. 合理利用资源,减少能耗和废弃物产生。
4. 质量保证措施1. 制定严格的施工质量控制标准和检查计划。
2. 定期进行施工质量检查和评估,并及时纠正和改进施工过程中存在的问题。
3. 保证材料和设备的质量符合标准要求,确保工程的可靠性和耐久性。
5. 经济效益评估1. 进行工程成本估算和经济效益评估,确保投资的合理性和回报的可行性。
污水泵站施工组织设计

目录第一章工程概况及技术规范和要求第二章施工方案与技术措施第三章质量管理体系与措施第四章安全管理体系与措施第五章环境保护管理体系与措施第六章工程进度计划与措施第七章资源配备计划第八章试验、检测仪器设备第九章总平面图第十章节能措施附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度横道图附表五施工总平面图附表六临时用地表第一章工程概况及技术规范和要求一、工程概况工程名称:焦作新区中原路污水泵站施工项目建设地点:焦作新区规划韩公路与中原路交叉口西北角。
计划工期: 90日历天。
标段划分:本工程设一个标段。
现场条件和周边情况:已具备施工条件项目概况:本项目为焦作新区中原路污水泵站施工项目,位于焦作新区规划韩公路与中原路交叉口西北角,占地面积约8亩,设计日污水提升能力10万吨,泵站最大小时流量5400立方米∕时。
泵站地下一层,地上一层,共两层。
其中地下一层为水池(长13米,宽26米,深13米),占地面积约300㎡。
泵房建筑面积均为148.03㎡,结构层次为框架一层,建筑高度10M;办公用房建筑面积为355.26㎡,结构层次为框架1层,建筑高度6.525M;合理使用年限50年,抗震设防烈度为7度。
泵站工艺设备、电气设备安装。
泵站室外道路、围墙、供排水管网、室外电气。
二、编制说明1、建设地点的现场条件(1)、现场施工条件已具备(2)、现场已完成三通一平2、施工关键和主要对策2.1、工程的重点和难点工程内容杂、交叉作业多、投入的设备、施工面大、作业较分散,需加强管理,合理组织施工,这是确保按期完工的重点。
2.2、施工对策:精心组织、科学管理,利用公司整体的技术力量,严格质量管理体系的要求,保质保量按期完成本工程。
密切配合业主和监理做好各方面的工作,按国家验收标准、规范对各工序进行验收。
投入足够的机械设备,确保关键工期的实现。
采用信息法施工,成立专门的测量小组,及时测量、观测,将反馈回来的各项数据,及时进行分析,用于指导施工,以确保施工方法的科学可靠及施工全过程的合理、安全。
污水泵站施工组织设计

上海东方体育中心临时污水泵站工程施工组织设计编制单位:编制日期:第一章、工程概况一、工程概况:本工程位于华夏西路济阳路交叉口处,是上海东方体育中心临时污水泵站工程,本工程由φ6000的沉井深度为14米左右、DN1000深度10米左右钢筋砼管、围护方式为DN800钻孔灌注桩加DN800高压旋喷桩、配电管理用房;出水管道、压力井一座2.0*2.0*3.0、计量井一座2.4*2.5*2.85、闸阀井一座3.0*2.7*2.5围墙等。
主要设备有:潜水离心泵2台,流量57L/S,扬程13.10m,电机功率15Kw,效率78%;人工格栅一套 B=1500mm,b=20mm,不锈钢栅条 100*10mm;止回阀2只 DN200 L=500mm;暗杆楔式闸阀二台DN200 L=330mm。
二、施工依据、质量及工期目标工程施工依据㈠设计施工图中的设计说明.㈡设计说明中明确采用的国家、部颁、上海的施工技术(验收)规程、规范.㈢采用的技术规范《上海市地基基础设计规范》(DGJ08-11-1999)《混凝土结构设计规范》(GB50010-2002)《建筑结构荷载规范》(GB50009-2001)《给水排水工程构筑物结构设计规范》(GB50069-2002)《城市排水泵站设计规程》(DGJ08-22-2003 J10248-2003)《市政排水管道工程施工及验收规程》(DBJ08-220-96)《给水排水管道工程施工及验收规范》GB50268—97.《埋地塑料排水管道工程技术规程》(DG/TJ08-308-2002)《市政地下工程施工及验收规范》DGJ08一236一1999.三、工程质量目标工程质量达到工程合同中规定的要求,分项工程合格率100% 单位工程达到优良等级。
四、工程工期目标本单位工程施工计划于年月日开始, 月底结束.五、文明施工目标达到上海市政局局级文明工地,争创市级文明工地,施工现场做到二通、三无、五必须的基本标准,深入开展“加强管理塑造形象、深化达标创建文明”立功竞赛活动做到施工现场道路畅通,排水畅通,堆物有序,环境整洁,废物处理达标,噪音控制达标等管理规范化、标准化要求。
污水泵站工程施工组织设计方案

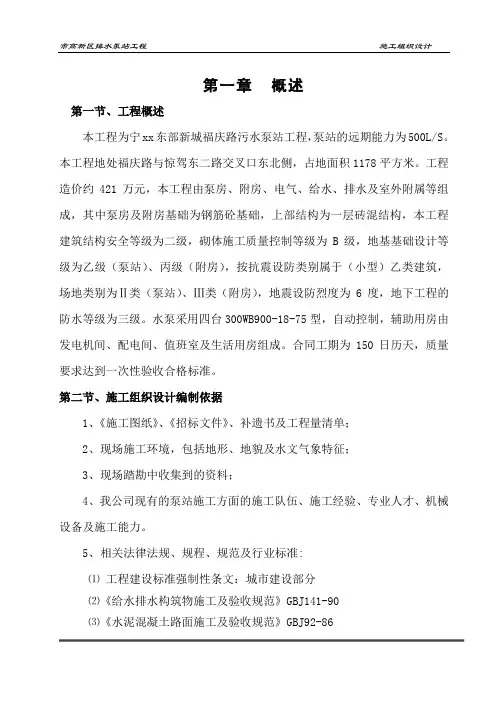

第一章概述第一节、工程概述本工程为宁xx东部新城福庆路污水泵站工程,泵站的远期能力为500L/S。
本工程地处福庆路与惊驾东二路交叉口东北侧,占地面积1178平方米。
工程造价约421万元,本工程由泵房、附房、电气、给水、排水及室外附属等组成,其中泵房及附房基础为钢筋砼基础,上部结构为一层砖混结构,本工程建筑结构安全等级为二级,砌体施工质量控制等级为B级,地基基础设计等级为乙级(泵站)、丙级(附房),按抗震设防类别属于(小型)乙类建筑,场地类别为Ⅱ类(泵站)、Ⅲ类(附房),地震设防烈度为6度,地下工程的防水等级为三级。
水泵采用四台300WB900-18-75型,自动控制,辅助用房由发电机间、配电间、值班室及生活用房组成。
合同工期为150日历天,质量要求达到一次性验收合格标准。
第二节、施工组织设计编制依据1、《施工图纸》、《招标文件》、补遗书及工程量清单;2、现场施工环境,包括地形、地貌及水文气象特征;3、现场踏勘中收集到的资料;4、我公司现有的泵站施工方面的施工队伍、施工经验、专业人才、机械设备及施工能力。
5、相关法律法规、规程、规范及行业标准:⑴工程建设标准强制性条文:城市建设部分⑵《给水排水构筑物施工及验收规范》GBJ141-90⑶《水泥混凝土路面施工及验收规范》GBJ92-86⑷《建筑地基基础施工质量》GB50202-2002⑸《砌体工程施工质量验收规范》GB50203-2002⑹《市政道路工程质量检验评定标准》CJJ18-90⑺《市政排水管渠工程质量检验评定标准》GJJ3-90⑻《浙江省市政工程预算定额》⑼《建设工程文件归档整理规范》GB/T50328-2001⑽《建设工程项目管理规范》GB50326-2001⑾《给排水管道工程施工及验收规范》GB50268-97⑿《混凝土结构工程施工质量验收规范》GB50204-2002⒀《钢筋焊接及验收规程》JGJ18-96⒁《工程测量规范》GB50026-93⒂《电气装置安装工程电气照明装置施工及验收规范》GB50259-96⒃《建筑电气安装工程质量检验评定标准》GBJ303-88⒄《地基与基础工程施工及验收规范》GBJ202-83⒅《给水排水管道工程施工及验收规范》GB50268-97⒆《焊接性试验》GB4675、1-84第三节、施工组织设计编制原则1、遵循设计文件和规范编制的原则,在编写主要项目施工方法中严格按设计要求,执行现行的施工规范和验收标准,科学组织施工,确保工程的质量和进度。
污水泵站工程施工组织设计方案

污水泵站工程施工组织设计编制单位:编制人:审批人:编制日期: 2019 年 8 月 1 日目录第一章总体概述第一节工程概况第二节施工条件第三节施工组织设计的编制依据第四节施工总承包管理策划及部署第二章施工总进度计划及保证措施第一节施工总体进度计划第二节保证工期的技术、组织措施第三节工期责任承诺第三章劳动力、材料投入计划及其保证措施第四章施工机械设备及检测设备投入计划及保证措施第一节机械设备及检测设备的投入及进场计划第二节机械设备及检测设备的保证措施第五章施工平面布置及临时设施布置第六章关键施工技术、工艺及工程项目实施的重点、难点和解决第一节预应力管桩工程第二节土方工程第三节模板工程第四节钢筋工程第五节混凝土工程第六节屋面防水工程第七节砌体工程第八节装饰工程第七章施工安全生产、文明施工措施、环境保护措施第一节安全生产体系第二节安全技术措施第三节文明施工措施第四节环境保护措施第八章质量标准及质量保证措施第一节全面质量保证体系第二节各施工环节的质量控制措施第三节工程质量的技术保证措施第四节质量承诺第一章总体概述第一节工程概况一、工程概况**污水泵站工程位于**城区。
本工程工程合同工期为60天,工程质量要求达到合格。
二、建筑概况本工程地面以上1层,地下1层,总建筑面积为589.1m2,建筑物总高度7.5m。
首层层高5.7m,地下室底标高为-9.55m。
本工程外墙贴白色、桔红色和深灰色等颜色的外墙砖,内墙除卫生间外做1:1:6水泥石灰砂浆打底15厚,1:3石灰砂浆批面5厚,做白色乳胶漆或扫内墙涂料;所有卫生间内墙面做1:1:6水泥石灰砂浆打底15厚,加3厚纯水泥浆贴白色釉面砖,尺寸200×300。
天面防水层:采用聚氨酯改性沥青防水涂料;天面隔热层:用M2.5水泥石灰砂浆拼砌330×330×135预制膨胀珍珠岩隔热砖,1:2水泥砂浆抆口。
门窗采用甲级防火门窗。
本工程按地震烈度7度设防。
污水泵站及压力管道工程总体施工组织设计

第一章编制说明一、编制依据(一)国家对建设工程的质量、工期、安全生产、文明施工、减少噪声,保护环境等一系列的具体化规定,政府建设行政主管部门制定的有关现行工程配套文献。
(二)招投标文献、投标书、施工承包协议书、工程量清单、招标补遗书等。
(三)设计图纸1、《长沙市暮云污水解决及尾水中水回用工程设计图》(中国市政工程西北设计院);2、《兴隆村泵站粗格栅提高泵房基坑支护设计图》(湖南核工业岩土工程勘察设计研究院);3、《长沙市暮云污水解决及尾水中水回用工程JW段过河管道设计图》(长沙市水利水电勘测设计院);4、本项目的所有岩土工程勘察报告(湖南核工业岩土工程勘察设计研究院)。
(四)国家现行的施工技术规范、验收标准及质量、安全技术规程1、《给水排水管道工程施工及验收规范》(GB50268-2023)2、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2023)3、《无规共聚聚丙烯(PP-R)给水管安装》(02SS405-2)4、《建筑排水用硬聚氯乙烯(PVC-U)管道安装》(96S406)5、《混凝土和钢筋混凝土排水管》(GB/T11836-1999)6、《建筑工程施工质量验收统一标准》(GB50300-2023);7、《建筑地基基础工程施工质量验收规范》(GB50202-2023)8、《砌体工程施工质量验收规范》(GB50203-2023)9、《屋面工程质量验收规范》(GB50207-2023)10、《混凝土结构工程施工质量验收规范》(GB50204-2023)11、《建筑地面工程施工管质量验收规范》(GB50209-2023)12、《建筑装饰工程施工管质量验收规范》(GB50210-2023)13、《建筑电气工程施工管质量验收规范》(GB50303-2023)14、《建筑工程项目管理规范》(GB/T50326-2023)15、《高压旋喷注浆技术规范》(YSJ210-92);16、《建筑基坑支护技术规程》(JGJ120—2023)17、《锚杆喷射混凝土支护技术规程》(GB50086-2023)18、《建筑基坑工程检测技术规范》(GB50497-2023)19、《水利水电工程高压旋喷灌浆技术规范》(DL/T 5200-2023);20、《高压旋喷注浆技术规范》(YSJ210-92);21、各类标准图集(五)协议谈判及图纸会审会议上业主、设计单位代表所作的情况介绍及我方技术人员通过现场具体踏勘和调查后,所取得的各种资料。
污水泵站工程施工组织设计.doc

澄江东路污水工程污水泵房施工方案编制单位:江阴市市政公司编制人员:审核:批准:日期:印号:Array版本:第一版发布日期:二00六年十二月一日目录1、工程概况2、工程水文、地质资料3、编制依据4、施工准备5、沉井施工6、施工进度计划7、施工机械设备表8、质量保证措施9、安全、文明施工措施10、附图污水泵房沉井施工方案1、工程概况单位工程名称:澄江东路污水工程污水泵房沉井建设单位(业主):江阴市开发区建设局承建单位:江阴市市政公司监理单位:江阴市外建监理公司本工程场地类别为Ⅵ类,结构安全等级为二级,本工程抗震设防烈度为6级,结构类型为丙类,根据现场实际情况,污水泵房矩形13.5×12.6×11.7(M),下沉深度约11.7M。
泵房沉井北邻澄江东路,西为白屈港河及东新河桥,为了避免东新河桥、澄江东路受影响,在泵房四周打深沉搅拌桩,深度为18M。
2、工程水文、地质资料2.1水文:泵房处于白屈港河及中转站办公室旁。
地表水体受大气降水、上游水系及两岸居民生活用水补给的影响,河道中有闸门,故水位受水工控制。
水质对砼无侵蚀性;地下水上部孔隙潜水及下部微承压水混合而成,主要受大气降水补给,水位动态受季节变化影响明显。
地下水位埋深在1.5-1.3M之间。
2.2地质:沉井施工涉及③粉质粘土及以上各土层,其中①层为填土,松散,极易坍塌,且易产生空沉及下沉量过大等现象;②IC,②IC粉性大、砂性土、富水性能,透水性较好易产生管涌、流砂现象。
3、编制依据3.1江阴市城乡规划设计院施工图3.2福建路标段施工组织设计3.3本公司其它类似工程施工经验4、施工准备4.1临时用电、水:泥浆泵取水采用白屈港河水施工,施工用电、直接从配电房接至工程配电柜,另备发电机组壹台,规格为75KW。
4.2施工用房:主要施工人员住项目部基地,施工现场搭建值班房及仓库各1间。
(布置见附图)4.3施工交通围护:A、占用道路:采用彩钢板围护,用方管作骨架,彩钢铆接在骨架上,形成规则围护板,根据现场需要随意拼装,另设置必要的交通标志,夜晚在围挡上悬挂红色警示灯。
某污水处理泵站施工组织设计

某污水处理泵站施工组织设计施工组织设计一、综合说明二、主要工序的施工技术方案三、工程总体计划表、网络图四、主要施工机械及劳动力计划五、施工总平面图六、确保工程质量的技术措施及保证体系七、施工安全文明和环境保护的措施八、施工人员岗位责任制九、工程保修措施第一章综合说明参加某某污水处理厂氧化沟土建工程的投标,作为某某市政行业的一支骨干力量,我公司感到无尚的荣幸,和责任重大,公司领导及参加投标编制工作的全体职员都以极大热情和高度重视投入工作,力争能如愿以偿,并以一流的质量、一流的建设、一流的工作态度为城市的建设作出新的贡献。
(一)工程概况31、简述:本工程设计规模为2.5万M/d,污水平均流量为3331042.M/d,最大设计流量1510M/d,雨季设计流量为2200M/d。
包3括氧化沟两座,单池有效容积8358M,有效水深4M;二沉池两座,池径35M,有效水深3M。
2、质量目标:确保合格。
3、确保工程进度:按时保质完成工程任务,本公司经仔细研究图纸以及结合以往施工经验,决定用120天完成施工任务。
4、编制原则施工组织设计按照业主提出的要求,以及招标文件的规定,即将某某污水处理厂氧化沟土建工程建设成一流质量的原则编制,具体体现在以下几个方面:a.采用我单位近年来在市政建设中使用的技术力量、工艺设备。
b.调集我单位精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目经理部。
c.树立视优良工程为合格工程的标准,在本工程施工中创一流施工水平。
d.充分考虑各种不利进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。
e.针对本合同段的施工特点、难点着重考虑相应的施工方案和措施。
5、编制依据a.本合同段招标文件,技术规范等。
b.合同段工程现场考察情况。
c.我公司可投入工程的施工技术力量和机械设备。
d.设计文件和GB50204-1992《混凝土结构工程施工及验收规范》GBJ202-1983 《地基与基础施工及验收规范》GB50334-2002 《城市污水处理厂工程质量验收规范》GBJ141-1990 《给水排水构筑物施工及验收》JGJ18-2003 《钢筋焊接及验收规程》GB50164-1992 《混凝土质量控制标准》等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
东营西郊服务区W1污水泵站工程施工组织设计金茂建设集团第三分公司东营西郊服务区W1污水泵站工程施工组织设计编制人:年月日审核人:年月日监理单位代表:(公章)年月日建设单位代表:(公章)年月日目录第一章开竣工日期第二章工程质量等级第三章施工方案第一节施工方案措施第二节工期计划、工期保证措施第三节工序衔接措施第四节冬、雨季施工技术保证措施第五节现场总平面布置图第六节机械、设备安排计划第七节主要管理人员及劳动力安排第八节质量、安全、环保保证体系第一章计划开竣工日期计划本工程开工日期为:2014年3月10日,竣工日期为2014年5月15日,总工期日75历天。
第二章工程质量等级本工程质量标准为合格。
第三章施工方案第一节施工方案措施一、土建施工1.施工准备1.1技术准备1)组织公司有关技术人员熟悉设计图纸,参加技术交底,进一步明确施工技术要求和质量标准,提出有利于施工或更合理的建议。
2)组织现场管理人员进一步勘察现场、学习熟悉图纸、向施工班组进行施工技术、验收标准交底。
3)和业主办理好交桩手续,在现场建立符合精度要求的高程控制网和平面控制网,设置临时水准点和轴线控制桩。
4)编制分部、分项工程施工方案,划分施工任务,明确施工质量目标。
5)进一步深化施工技术方案,使方案更可行,更具有操作性,更节省成本,提高功效。
6)进一步制定施工工序,编制出详细的施工进度计划,以满足总进度规定的节点工期,确保关键工序安排达到总进度工期的要求。
2.施工物资和机械设备准备2.1 施工物资准备1)施工用常规物资,如搭建临设用各种建材,临时办公室、办公椅、各类施工工具,测量定位仪器、消防器材等,均提前3天进场,合理分类,派专人看护。
2)施工用建筑材料视施工阶段进展情况,计划材料进场,并均保证提前进场,对于构成工程实体的建筑材料将预先编制详细的物资需求计划,物资储备、申请、定货计划、采购计划,这些都应经过监理工程师的审核认可。
所有进场物资将预先设定场地,分类堆放,并做好标识及产品保护工作。
2.2 施工机具准备根据各项容的施工顺序,拟定施工机械进场计划,并按计划要求安排精良的机械设备进场,进行保养和调试。
对于小型机械设备,根据工程实际需要合理配置。
所有机械设备进场后,均事先规划适当的位置停放,小型机具则规划仓库集中储存备用。
2.3 施工人员准备1)我公司将组建一套精干、技术素质高和施工经验丰富的项目部班子,并保证班子的所有人员均拥有岗位证书,项目经理具有相当的大型施工项目管理的经验,其它主要的项目管理人员如项目工程师、项目经济师等均具有丰富的施工项目经验,使管理机构的设置知识化、专业化,以满足本工程项目的各项要求。
2)在劳务队伍的选择上,挑选施工经验丰富,能吃苦耐劳的优秀施工人员,参加本工程施工。
对特殊的技术工种均保证持证上岗。
2.4 外部协调配合工作我公司进场以后,主动与地方各级主管部门取得联系办妥有关手续,并明确与对口人员定期召开协调会,加强沟通,为今后施工期间及时解决问题创造良好条件,打下扎实的基础。
以认真的工作态度,良好的工作作风,赢得声誉,树立形象。
3. 轻型井点降水施工工艺3.1、井点安装1)安装程序井点放线定位——安装高位水泵——凿孔安装埋设井点管——布置安装总管——井点管与总管连接——安装抽水设备——试抽与检查——正式投入降水程序。
2)井点管埋设(1)根据建设单位提供测量控制点,测量放线确定井点位置,然后在井位先挖一个小土坑,深大约500mm,以便于冲击孔时集水,埋管时灌砂,并用水沟将小坑与集水坑连接,以便于排泄多余水。
(2)用绞车将简易井架移到井点位置,将套管水枪对准井点位置,启动高压水泵,水压控制在O.4-0.8Mpa,在水枪高压水射流冲击下套管开始下沉,并不断地升降套管与水枪。
一般含砂的粘土,按经验,套管落距在1000mm之。
在射水与套管冲切作用下,大约在10-15min时间之,井点管可下沉1Om左右,若遇到较厚的纯粘土时,沉管时间要延长,此时可采取增加高压水泵的压力,以达到加速沉管的速度。
冲击孔的成孔直径应达到300-350mm,保证管壁与井点管之间有一定间隙,以便于填充砂石,冲孔深度应比滤管设计安置深度低500mm以上,以防止冲击套管提升拔出时部分土塌落,并使滤管底部存有足够的砂石。
凿孔冲击管上下移动时应保持垂直,这样才能使井点降水井壁保持垂直,若在凿孔时遇到较大的石块和砖块,会出现倾斜现象,此时成孔的直径也应尽量保持上下一致。
井孔冲击成型后,应拔出冲击管,通过单滑轮,用绳索拉起井点管插入,井点管的上端应用木塞塞住,以防砂石或其他杂物进入,并在井点管与孔壁之间填灌砂石滤层,该砂石滤层的填充质量直接影响轻型井点降水的效果,应注意以下几点:○1砂石必须采用粗砂,以防止堵塞滤管的网眼。
○2滤管应放置在井孔的中间,砂石滤层的厚度应在60-1OOmm之间,以提高透水性,并防止土粒渗入滤管堵塞滤管的网眼,填砂厚度要均匀,速度要快,填砂中途不得中断,以防孔壁塌土。
○3滤砂层的填充高度,至少要超过滤管顶以上1000-1800mm,一般应填至原地下水位线以上,以保证土层水流上下畅通。
○4井点填砂后,井口以下1.0-1.5m用粘土封口压实,防止漏气而降低降水效果。
(3)冲洗井管将Φ15-30mm的胶管插入井点管底部进行注水清洗,直到流出清水为止,应逐根进行清洗,避免出现“死井”。
(4)管路安装首先沿井点管线外侧,铺设集水毛管,并用胶垫螺栓把干管连接起来,主干管连接水箱水泵,然后拔掉井点管上端的木塞,用胶管与主管连接好,再用10#铅丝绑好,防止管路不严、漏气,而降低整个管路的真空度。
主管路的流水坡度按坡向水泵5‰的坡度并用砖将主干管垫好。
并作好冬季降水防冻、保温。
(5)检查管路检查集水干管与井点管连接的胶管的各个接头,在试抽水时是否有漏气现象,发现这种情况应重新连接或用油腻子堵塞,重新拧紧法兰盘螺栓和胶管的铅丝,直至不漏气为止。
在正式运转抽水之前必须进行试抽,以检查抽水设备运转是否正常,管路是否存在漏气现象。
在水泵进水管上安装一个真空表,在水泵的出水管上,安装一个压力表。
为了观测降水深度,是否达到本工程所要求的降水深度,在基坑中心设置一个观测井点,以便于通过观测井点测量水位,并描绘出降水曲线。
在试抽时,应检查整个管网的真空度,应达到550mmHg(73.33KPa),方可进行正式投入抽水。
3.2、抽水轻型井点管网全部安装完毕后,进行试抽。
当抽水设备运转一切正常后,整个抽水管路无漏气现象,可以投入正常抽水作业。
开机一个星期后,将形成地下降水漏斗,并趋向稳定,土方工程可在降水10d后开挖。
4.3、质量标准(1)井点管间距、埋设深度应符合设计要求,一组井点管和接头中心,应保持在一条直线上。
(2)井点埋设应无严重漏气、淤塞、出水不畅或死井等情况。
(3)埋入地下的井点管及井点联接总管,均应除锈并刷防锈漆一道;各焊接口处焊渣应凿掉,并刷防锈漆一道。
(4)各组井点系统的真空度应保持在55.3-66.7kPa,压力应保持在0.16Mpa。
3.4、成品保护(1)井点成孔后,应立即下井点管并填入砂石滤料,以防塌孔。
不能及时下井点管时,孔口应盖盖板,防止物件掉入井孔堵孔。
(2)井点管埋设后,管口要用木塞堵住,以防异物掉入管堵塞。
(3)井点使用应保持连续抽水,并设备用电源,以避免泥渣沉淀淤管。
3.5、应注意的质量问题(1)土方挖掘运输车道不设置井点,这并不影响整体降水效果。
(2)在正式开工前,由电工及时办理用电手续,保证在抽水期间不停电。
因为抽水应连续进行,特别是开始抽水阶段,时停时抽,井点管的滤网易于阻塞,出水混浊,同时由于中途长时间停止抽水,造成地下水位上升,会引起土方边坡塌方等事故。
(3)轻型井点降水应经常进行检查,其出水规律应“先大后小,先混后清”。
若出现异常情况应及时进行检查。
(4)在抽水过程中,应经常检查和调节离心泵的出水阀门以控制流水量,当地下水位降到所要求的水位后,减少出水阀门的出水量,尽量使抽吸与排水保持均匀,达到细水长流。
(5)真空度是轻型井点降水能否顺利进行降水的主要技术指数,现场设专人经常观测,若抽水过程中发现真空度不足,应立即检查整个抽水系统有无漏气环节,并应及时排除。
(6)在抽水过程中,特别是开始抽水时,应检查有无井点管淤塞的死井,可通过管水流声、管子表面是否潮湿等方法进行检查。
如“死井”数量超过10%,则严重影响降水效果,应及时采取措施,采用高压水反复冲洗处理。
(7)在打井点之前应勘测现场,采用铲凿孔,若发现场表层有旧基础、隐性墓地应及早处理。
(8)如粘土层较厚,沉管速度会较慢,如超过常规沉管时间时,可采取增大水泵压力,大约在1.O-1.4Mpa,但不要超过1.5Mpa。
(9)主干管应按做好流水坡度,流向水泵方向。
(10)基坑周围上部应挖好水沟,防止雨水流入基坑。
(11)井点位置应距坑边2-2.5m,以防止井点设置影响边坑土坡的稳定性。
水泵抽出的水应按设置的明沟排出,离基坑越远越好,以防止地表水渗下回流,影响降水效果。
(12)如场地粘土层较厚,这将影响降水效果,因为粘土的透水性能差,上层水不易渗透下去,采取套管和水枪在井点轴线围之外打孔,用埋设井点管相同成孔作业方法,井填满粗砂,形成二至三排砂桩,使地层中上下水贯通。
在抽水过程中,由于下部抽水,上层水由于重力作用和抽水产生的负压,上层水系很容易漏下去,将水抽走。
4.泵站基坑的施工方案4.1放样基坑平面放样应根据招标图纸要求放出的基坑开挖边线,测定基坑标高应设置高程样板控制。
高程样板必须经复核后方可使用,在挖至底层土、做基础、围护等施工过程中应经常复核,发现偏差应及时纠正,放样复核的原始记录妥善保存,以备查考。
4.2 挖土和支撑基坑土方开挖机械采用1m3单斗挖土机挖土,对基坑边角部位配以人工挖土辅助。
5.泵站钢筋混凝土工程施工方案5.1砼底板施工5.1.1坑底素混凝土垫层施工(1)坑底素混凝土的及时浇捣是基坑施工关键。
坑底素混凝土厚度10cm ,标号C15,采用商品混凝土并添加早强剂。
(2)素混凝土浇完24小时后,方可进行底板施工。
(3)垫层砼面高程只允许略低于设计标高,不允许高出设计高程,以保证上层底板钢筋绑扎位置正确,底筋保护层有保证。
(4)混凝土底板施工1)、底板浇捣施工工艺流程图2)、底板混凝土防止收缩裂缝和渗漏的措施分部工程底板混凝土应一次浇筑完成,采用连批滚的浇筑方法进行,避免产生施工缝而造成渗漏现象。
3)、混凝土质量控制○1插入式振动器的操作要做到“快插慢拔”。
快插是为了防止先将表面混凝土振实而与下面混凝土发生分层、离析现象;慢拔是为了使混凝土能填满振动棒抽出时所造成的空洞。
在振捣过程中,宜将振动棒上下略微抽动,以便上下振捣均匀。
