冬季施工专项方案(专家审核版)
冬季施工专项方案

冬季施工专项方案
冬季是施工中常常面临的一个挑战,低温、降雪、冰冻等天气条件都会影响施
工进度和质量。
因此,为了有效应对冬季施工困难,制定一份专项方案至关重要。
一、气象监测和预警
在冬季施工中,气温的变化对施工工作影响较大,因此需要建立气象监测系统,及时了解气温、风力、降雪等信息,并制定相应的预警措施。
二、设备保养和加热
在寒冷的冬季,施工设备容易出现故障,因此需要加强设备的日常保养工作,
并考虑为设备提供加热设施,保证设备在低温环境下正常运转。
三、材料储存和保温
冬季天气寒冷,对施工材料的储存和保温提出了更高的要求。
需要合理安排材
料储存位置,加强对材料的保温措施,防止在低温下材料受损或结冰。
四、工期调整和加班安排
考虑到冬季施工受天气条件限制,需要合理调整工期安排,充分考虑天气因素
对施工进度的影响,并在必要时安排加班工作,确保工程按时完成。
五、安全防护措施加强
冬季施工安全隐患增多,需加强安全防范意识,加大安全巡查频率,确保施工
现场安全。
同时,为施工人员提供保温防寒装备,保障工人安全作业。
结语
冬季施工面临的挑战不容忽视,但通过科学合理的专项方案制定和实施,可以
有效降低冬季施工风险,保障项目顺利进行。
希望各位施工管理人员密切关注冬季施工情况,做好各项准备工作,确保施工质量和进度。
中交冬季施工安全专项方案

中交冬季施工安全专项方案冬季是施工安全事故频发的高发季节,为了确保施工工作的顺利进行和施工人员的安全,特制定本《中交冬季施工安全专项方案》。
本方案旨在全面防范冬季施工安全事故,保障施工人员的生命财产安全。
二、施工场所安全措施1. 清理场地:在施工前,要对场地进行彻底的清理,清除所有的障碍物和积水,确保施工环境整洁。
2. 防滑措施:在冰雪天气中,要及时撒盐或喷洒防滑剂,并加设防滑垫、防滑垫板等设施,在施工区域设置警示标志,提醒施工人员注意防滑。
3. 安全通道:保证施工场所设有安全通道,确保施工人员能够迅速撤离。
三、施工设备安全措施1. 定期检修:对施工设备进行定期检修和维护,确保设备正常运转,消除潜在的安全隐患。
2. 安全操作规程:制定详细的设备操作规程,并进行培训,确保施工人员熟知设备的正确使用方法。
3. 安全防护装置:设备上应配备完善的安全防护装置,如防护罩、安全带等,保障施工人员的人身安全。
四、施工人员安全措施1. 培训教育:进行冬季施工安全知识培训,提高施工人员的安全意识和紧急应对能力。
2. 穿着要求:施工人员应穿戴防寒服、防滑鞋,并带好安全帽、口罩、护目镜等个人防护装备。
3. 定期体检:施工人员应定期进行体检,确保身体健康,排除施工过程中可能出现的健康隐患。
五、突发情况应急措施1. 应急演练:定期组织冬季施工应急演练,提高施工人员的应急处理能力和合作配合能力。
2. 应急设施:在施工现场设立应急指示牌、应急出口、逃生通道等应急设施,确保在突发情况下施工人员能够及时撤离。
3. 快速报警:建立健全的报警机制,确保施工人员能够迅速报警求助。
本《中交冬季施工安全专项方案》针对冬季施工环境和特点,提出了具体的安全措施,旨在确保施工工作的安全顺利进行。
各施工单位要严格按照本方案的要求,加强施工安全管理,保障施工人员的安全。
只有确保施工人员的安全,我们才能顺利完成任务。
希望大家共同努力,共创安全和谐的施工环境。
冬季专项施工方案(最终完整版)

冬季专项施工方案编制;审核;批准;目录一、编制依据 (1)二、工程概况 (1)1、总体概况 (1)2、建筑概况 (2)三、施工部署 (3)四、冬期施工技术准备工作 (4)1、技术准备 (4)2、现场准备 (5)3、材料准备 (6)五、冬期施工主要施工方法和施工工艺 (7)1、砌筑工程 (7)2、钢筋工程 (8)3、混凝土工程 (10)4、抹灰工程 (16)5、模板工程 (17)六、冬期施工安全管理 (17)1、冬期施工安全教育 (17)2、冬期施工安全管理 (18)3、冬期施工消防安全管理 (21)一、编制依据编制说明;根据《建筑工程冬期施工规程》(JGJ104-2016)的规定,室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天稳定高于5℃时解除冬期施工。
冬季施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度,为保证本工程冬季施工的顺利进行特编制此方案。
1、XXXX项目施工图。
2、《建筑工程冬期施工规程》(JGJ104-2016)3、《建筑工程施工质量验收统一标准》(GB50300—2013)4、《建筑地基基础工程施工质量验收规范》(GB50202—2002)5、《混凝土结构工程施工质量验收规范》(GB50204-2018)6、《混凝土质量控制标准》(GB50164-2011)7、《混凝土检验评定标准》(GBT50107-2010)8、《砌体工程施工质量验收规范》(GB50203-2018)二、工程概况2.1总体概况2.2建筑概况1、XXXXXX项目商住楼项目位于贵州省XXXXXX,紧邻XXX工人文化宫,交通方便。
该项目建筑面积约158574㎡。
地下室为一层,地上最高为18层,耐火等级为二级,抗震设防烈度6度设防,地基基础为丙级,结构安全等级为二级。
2、本工程域划分为D1区D2区。
(1)其中D2区;D25#、D23#、D22#、D21#、#D20、D19#、D18#、D16#楼1-9层均为住宅,地下室1层,地上9层。
冬季施工专项施工方案(3篇)

第1篇一、方案编制依据1. 《建筑工程施工质量验收统一标准》(GB 50300-2013)2. 《建筑工程冬期施工规程》(GB 50411-2019)3. 《建筑安全技术规范》(GB 50345-2010)4. 施工合同及相关设计文件5. 项目现场实际情况二、工程概况本项目位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米,建筑高度XX米。
主要建筑物为XX栋,结构形式为框架结构,地基基础形式为筏板基础。
工程总投资XX万元,计划工期XX个月。
三、冬季施工特点及注意事项1. 冬季施工特点(1)气温低,湿度大,干燥程度低,影响施工材料的性能和质量;(2)混凝土、砂浆等易受冻,影响施工质量;(3)施工设备易受冻,影响施工进度;(4)施工人员易受寒,影响施工效率。
2. 冬季施工注意事项(1)加强施工材料、设备的保温措施;(2)合理安排施工顺序,确保施工质量;(3)加强施工人员保暖,确保施工安全;(4)加强施工现场的管理,防止安全事故发生。
四、冬季施工专项方案1. 施工组织(1)成立冬季施工领导小组,负责冬季施工的全面管理工作;(2)明确各部门职责,确保冬季施工顺利进行;(3)加强施工现场巡查,发现问题及时解决。
2. 施工材料及设备(1)施工材料:选用符合冬季施工要求的材料,如抗冻混凝土、抗冻砂浆等;(2)施工设备:选用保温性能好的设备,如保温模板、保温棚等。
3. 施工技术措施(1)地基基础施工1)基础土方开挖:采用机械开挖,确保开挖深度满足设计要求;2)地基处理:采用冻结法、换填法等处理措施,确保地基稳定;3)基础混凝土浇筑:采用保温措施,如保温棚、保温材料等,确保混凝土强度。
(2)主体结构施工1)模板工程:选用保温性能好的模板,如保温模板、保温板等;2)钢筋工程:采用保温措施,如保温棚、保温材料等,确保钢筋焊接质量;3)混凝土工程:采用保温措施,如保温棚、保温材料等,确保混凝土强度。
(3)屋面及防水施工1)屋面防水:采用保温性能好的防水材料,如自粘防水卷材、防水涂料等;2)保温层施工:采用保温性能好的保温材料,如挤塑板、岩棉板等。

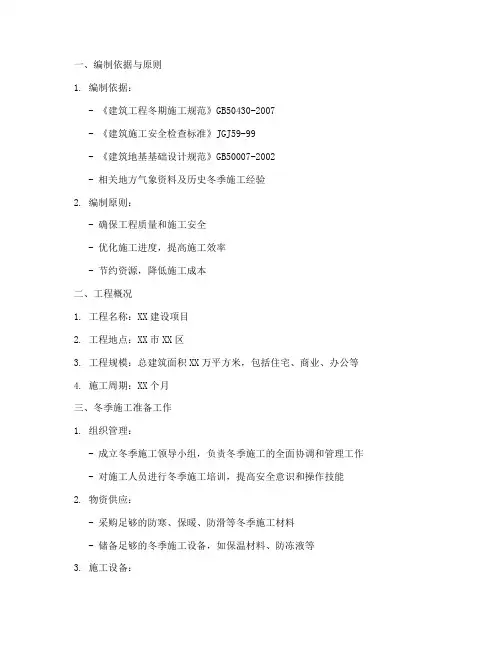

严冬施工专项方案

一、编制依据与原则1. 编制依据:- 《建筑工程冬期施工规范》GB50430-2007- 《建筑施工安全检查标准》JGJ59-99- 《建筑地基基础设计规范》GB50007-2002- 相关地方气象资料及历史冬季施工经验2. 编制原则:- 确保工程质量和施工安全- 优化施工进度,提高施工效率- 节约资源,降低施工成本二、工程概况1. 工程名称:XX建设项目2. 工程地点:XX市XX区3. 工程规模:总建筑面积XX万平方米,包括住宅、商业、办公等4. 施工周期:XX个月三、冬季施工准备工作1. 组织管理:- 成立冬季施工领导小组,负责冬季施工的全面协调和管理工作 - 对施工人员进行冬季施工培训,提高安全意识和操作技能2. 物资供应:- 采购足够的防寒、保暖、防滑等冬季施工材料- 储备足够的冬季施工设备,如保温材料、防冻液等3. 施工设备:- 对施工设备进行检查、维修,确保设备在低温环境下正常运行- 针对低温施工,对关键设备进行预热,提高设备工作效率四、冬季施工技术措施1. 基础工程:- 采用保温措施,对基坑进行覆盖,防止冻土层形成- 加强地基基础施工质量监控,确保地基基础稳定性2. 主体结构工程:- 对混凝土进行保温,控制混凝土入模温度- 采用蒸汽养护、暖棚养护等保温措施,提高混凝土强度3. 装饰装修工程:- 采用保温材料对墙面、地面、门窗等进行保温处理- 针对室外装饰装修工程,采用防冻措施,防止材料冻裂4. 电气、管道工程:- 对电气线路、管道进行保温,防止低温环境下设备损坏- 加强设备巡视检查,确保设备正常运行五、冬季施工安全措施1. 加强现场安全管理,落实安全生产责任制2. 定期对施工现场进行检查,及时发现并消除安全隐患3. 加强对施工人员的安全教育,提高安全意识4. 针对冬季施工特点,制定应急预案,确保施工安全六、总结本方案旨在确保XX建设项目在严冬施工期间,工程质量和施工安全得到有效保障。
冬季施工专项施工方案优秀6篇

冬季施工专项施工方案优秀6篇为确保事情或工作顺利开展,我们需要事先制定方案,方案是在案前得出的方法计划。
方案应该怎么制定才好呢?下面是白话文整理的冬季施工专项施工方案优秀6篇,希望可以启发、帮助到大家。
冬季施工方案篇一根据《关于开展秋冬季基建安全大检查暨输变电工程安全管理交叉互查活动的通知》(基建安全〔20xx〕328号)文件要求,对本次活动制定工作方案如下。
一、检查重点(一)检查各级安全管理人员到位情况,基建安全主题活动开展情况,各单位编制的主题活动实施方案和年初基建安全策划方案落实执行情况。
(二)检查基建安全综合评价中的各项工作开展情况,施工现场业主、监理、施工项目部标准化工作手册内容执行情况。
(三)检查“基建安全管理规定”、“建设工程施工分包安全管理规定”、“输变电工程安全文明施工标准”、“输变电工程安全管理通病防治措施”等制度、标准及工作要求的学习落实情况,检查输变电工程施工安全常识及标准化作业培训材料应用情况。
(四)检查工程现场日常安全管理工作开展情况,人员入场培训、进场(包括各类设备)、施工措施方案审核和强制性条文执行情况,施工班组安全管理队伍建设情况,基建管控安全管理实用化工作开展情况。
(五)检查各工程在冬季施工及年底投产高峰期间的基建安全管理工作部署情况,检查工程现场在应对可能出现的冬季极端恶劣天气及针对年底前施工投产高峰的安全方案编制和重点措施落实情况。
(六)检查安全费用投入和台帐管理,工程现场安全设施的规范使用和健康状态,施工用电、各类机械和工器具、消防器械、脚手架及模板支护系统、重要作业(起重和架线张牵场)现场设施安全可靠性和标准化管理水平。
检查大纲见附件3(各建设管理单位应按项目汇总填报检查结果,于11月15日上午下班前上报德通处)。
二、有关要求(一)秋冬季基建安全大检查1、各单位要对本次活动进行认真组织,确保本次大检查活动覆盖公司所有在建工程现场和相关单位。
已经在秋季提前开展了类似工作的单位,要对照本次检查重点进行必要的补充检查。
冬季施工专项施工方案范文(精选3篇)

冬季施工专项施工方案范文(精选3篇)冬季施工专项施工方案范文篇1一、工程概况久昌物流饲料原料中转基地钢结构项目工程位于秦皇岛市海港区龙港路以东燕山大街以北,占地面积约17899㎡,建筑结构设计使用年限为50年,安全等级为二级,抗地震设防类别为丙类。
二、当地的气温特点及对策1、冬施的起止时间:当冬天到来时,如连续5天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬施的初日;当天气转暖时,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬施的终日。
根据秦皇岛市多年的气温统计,冬施一般为11月04日至次年的3月15日。
秦皇岛地区冬季最低气温-12℃左右,冻土深度30cm左右,冬季施工工期为4个月,根据气温变化,大致可分为两个阶段:初冬和严冬阶段。
2、低温施工阶段(初冬阶段):大气平均温度0℃左右。
秦皇岛地区全年约60天,占冬施工期的56%,一般自11月中旬开始至12月中旬,次年2月中旬至3月中旬,这60天虽然已进入冬期施工,但日作业环境温度基本处于正温,钢构安装基本按照常温施工即可。
3、严冬施工阶段:指大气平均温度在-5℃左右,秦皇岛地区全年为50天左右,占整个冬期施工的44%,一般自12月下旬至次年2月上旬,这50天内除有寒流外,一般日作业环境温度为-5℃以上。
根据钢结构的特点,并结合本工程的实际情况,在严冬阶段把焊接和高强螺栓施工作为冬季施工的控制重点。
三、冬施前应准备的工作1、人员组织1.1冬季施前认真组织有关人员分析冬季施工作业计划,并组织编制冬季施工措施,所需材料在冬季施工前准备好。
1.2项目夜间均设专职的值班人员,保证昼夜有人值班并做值班记录,同时负责收听和发布天气情况。
1.3、应做好施工人员的冬季施培训工作,组织相关人员进行一次全面检查,施工现场的准备工作,包括临时设施、临电、机械设备、安装等工作。
2、物资准备:2.1冬季施工前将所用到的材料准备齐全,主要包括:温度计,焊条烘干箱,焊条保温桶,保温防火石棉布,汽油喷灯或氧乙炔烤枪等。
冬季安全生产专项施工方案

冬季安全生产专项施工方案一、背景介绍冬季是建筑工程施工的关键时期,寒冷的天气会给施工工人和设备造成一定的影响,容易出现安全生产事故。
为了保障冬季施工安全,特制定本专项施工方案。
二、施工前准备1.提前做好人员培训,增强员工安全意识。
2.检查设备完好性,确保设备在低温环境下可以正常运行。
三、施工现场安全管理1.严格执行施工现场封闭、通风、保暖措施,确保施工现场温暖舒适。
2.安排专人负责冰雪清理工作,保持道路畅通。
3.清洁积雪后需撒铲冰剂,防止地面结冰。
4.使用防滑鞋具,防止工人在冰雪天气中滑倒。
四、电气安全管理1.定期检查电气设备,确保电气线路不受潮气影响。
2.严格按照电气操作规程操作设备,禁止私拉乱接电源。
五、施工过程中注意事项1.严格控制架空作业的高度和距离,确保作业安全。
2.禁止晴天晚上施工,避免因天色昏暗造成危险。
3.加强塔吊、施工机械等设备的稳固性,防止冻结。
六、用电安全管理1.严格执行用电规程,杜绝用电违章现象。
2.安排专人对用电设备进行定期检查、维护。
七、安全意识培训1.组织安全教育培训,提高员工安全意识。
2.树立“安全第一”的思想,让每个施工人员都牢记安全生产责任。
八、紧急情况处理1.制定适应冬季环境的紧急应急预案。
2.提前做好应急设备和器械准备,确保在紧急情况下能迅速处理。
九、总结冬季施工安全工作是一项长期而重要的工作,需要全体职工的共同努力。
只有加强安全管理,做好预防工作,才能确保冬季施工安全。
希望全体施工人员都能时刻关注安全,做好自身防护,共同营造安全施工环境。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章编制说明与依据 (1)一、编制说明 (1)二、编制依据 (1)第二章工程概况 (2)一、工程简介 (2)二、冬施项目 (2)三、施工进度计划 (2)第三章施工准备 (4)一、冬季施工特点 (4)二、现场准备 (4)三、技术准备 (4)四、生产准备 (5)五、材料准备 (5)第四章人员组织 (7)一、成立冬季施工领导小组 (7)二、分工 (7)三、具体岗位职责 (7)第五章冬季施工措施 (9)一、土方工程 (9)二、钢筋工程 (10)三、模板工程 (10)四、混凝土工程 (10)五、装饰装修工程 (16)六、屋面防水工程: (17)八、脚手架 (17)九、电气工程 (18)十、给排水管道工程 (18)第六章冬期施工质量控制措施 (19)一、温度测定 (19)二、试件留置 (19)三、混凝土施工过程中进行热工计算 (19)第七章冬季施工的安全和防火 (23)第八章冬季文明施工保证措施 (25)一、保证体系 (25)二、保证措施 (25)第九章解除冬期施工后的安全管理 (26)第一章编制说明与依据一、编制说明根据《建筑工程冬期施工规程》(JGJ/T 104-2011)的规定,室外日平均气温连续5天低于5℃进入冬施,室外平均气温连续5天高于5℃时解除冬施。
根据沧州地区历年器气温记录,暂定为2019年11月15日至2020年3月15日为冬施期,在冬期施工期限以外,日最低气温低于-3℃时,也应按冬期施工规定执行。
冬季施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度,为保证本工程冬季施工的顺利进行特编制此方案。
二、编制依据1.《建筑冬期施工规程》 JGJ104-20112.《混凝土结构工程施工质量规范》 GB50204-20153.《冬期混凝土综合蓄热法施工成熟度控制养护规程》 DBJ/T01-36-974.《建筑施工手册》第五版5.《砌体工程施工质量验收规范》 GB50203-20116.富力盛悦居施工图纸7.本工程施工组织设计第二章工程概况一、工程简介×××工程,位于×××市×××路。
×××#楼为住宅楼,地下×××层,地上×××层,剪力墙结构。
二、冬施项目1. 施工部位:×××#楼地下室及主体结构至一层顶板以及派出所。
2. 施工项目:主体结构钢筋、模板、混凝土施工(本工程混凝土均采用商品混凝土,售楼处AAC板安装、室内外装修工程、钢结构安装以及屋面工程。
)三、施工进度计划根据施工总进度计划,计划在12月底完成计划目标的主体结构施工、AAC板及砌筑工程在主体结构施工后。
工期安排见下表第三章施工准备一、冬季施工特点1.冬季施工由于受当地气候、环境及施工等因素影响,是工程质量、安全事故的多发季节。
2.质量事故的出现具有隐蔽性、滞后性。
即工程是冬天施工的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响建筑的使用寿命。
3.冬季施工的计划性和准备工作时间性强。
这是由于准备工作的时间短,技术要求复杂。
往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的。
因此,在确保工程质量的前提下,如何经济合理,使产生的费用最少的情况下过渡冬季施工阶段,显的尤其重要。
二、现场准备1.组织好保温材料、外加剂和加热设备等的采购供应;2.现场加热设备、机械、水电设施要加强维修与保养,临时水管、阀门要采取保温措施;3.提前通知搅拌站做好冬期施工混凝土、砂浆及掺加外加剂的试配试验工作,并要求搅拌站提供冬期施工的混凝土配合比;4.做好现场排水工作,防止大面积积水或结冰。
已施工完的外露基础及上下管道应及时回填覆盖,防止冻坏;5.施工机械加强冬季保养,对加水、加油润滑部件勤检查,勤更换,防止冻裂设备。
6.施工过程中要认真保存好完整的冬期施工资料。
三、技术准备1.施工技术方案(措施)的制定必须以确保施工质量及生产安全为前提,具有一定的技术可靠性和经济合理性。
2.冬期来临之前,组织有关人员严格按照《冬季施工方案》要求进行技术交底,提出冬期计划,为保证施工质量做好准备。
3.制定的施工技术方案(措施)中,应具有以下内容:施工部署、施工程序、施工方法、机具与材料调配计划、劳动力计划、保温材料计划、操作要点、质量控制要点、检测项目等方面。
四、生产准备1.根据制定的进度计划安排好施工任务及现场准备工作.如现场供水管道的保温防冻 ,冬期施工主要物资的储备等。
2.明确冬期施工项目部全体管理人员及施工人员的分工和职责。
五、材料准备保温材料的选择,根据其使用部位分为:1.混凝土表面覆盖保温:选用隔气性能好的塑料薄膜和保温性能好的棉毡或岩棉被。
2.管道保温:选用岩棉保温毡或橡胶保温管等。
3.混凝土运输车由混凝土供应单位负责采取保温措施。
4.门窗洞口封闭保温:选用彩条布。
5.作业层外架防风:选用彩条布。
6.地泵泵管在浇筑混凝土时根据气温条件采用单层或双层棉毡或岩棉被覆盖,保证混凝土入模温度。
7.主体阶段室内蓄热:采用30kw暖风机。
8.装修阶段室内蓄热:2kw电暖气9.砌筑阶段:防冻剂10.测温材料:电子测温计、水银温度计。
第四章人员组织一、成立冬季施工领导小组为了确保项目冬期施工顺利进行,满足施工进度要求,项目部成立以项目经理为组长的冬施领导小组。
冬施领导小组:组长:××副组长:××组员:×××、×××、×××、×××、×××二、分工组长——负责冬季施工现场全面安排副组长——负责冬施全面技术工作施工员——负责冬施生产管理工作材料员——负责材料及人员的协调工作安全员——负责冬施安全、消防、临电、环保工作、防止煤气中毒事故发生、现场取暖保温工作。
质量员——负责现场施工质量工作。
三、具体岗位职责1.组长职责(1)认真贯彻落实安全质量有关要求,按照项目施工计划安排和安全控制要求,合理组织施工,严格施工过程安全控制,正确处理安全与工期、安全与效益的关系,不违章指挥、盲目蛮干,文明施工,确保施工生产安全。
(2)组织职工学习安全技术操作规程和有关安全生产规定,教育员工严格遵守劳动纪律,按章作业。
关心职工生活,合理安排劳动力,对有禁忌职业病的人员,不准安排其从事禁忌工种的工作。
(3)组织制定施工技术安全措施或施工安全控制方案,并在施工中检查督促各项安全措施的落实。
(4)根据冬季施工要求,合理调整施工计划和人员、机械设备资源配置。
(5)组织进行现场安全质量检查,发现隐患,及时予以消除。
协调解决冬季施工防护物资。
2.副组长职责(1)认真贯彻市高指、总监办和项目部有关冬季施工的文件通知要求,贯彻法律法规和安全技术规范,严格按章办事。
(2)落实关于冬季施工的安全质量管理办法。
(3)协助组织的冬季施工工作大检查,进行冬季施工工作评比活动,推进冬季质量安全工作目标的实现。
(4)编制、审定冬季施工技术组织设计方案、技术文件和处理技术问题时,必须符合相关安全技术规程和劳动保护规定。
(5)负责质量与安全技术培训,指导施工现场作业人员规范作业。
组织经常性的冬季施工检查活动,及时消除事故隐患。
(6)有权拒绝违章指令。
3.组员职责(1)教育培训工作:编制冬季施工方案和技术措施,对管理和施工人员进行安全质量知识的教育培训和技术交底,切实让每一个参建人员了解冬季施工所存在的安全质量隐患。
(2)组织进行现场质量、安全生产的检查,及时掌握施工生产场所、机构设备情况,例如:施工和生活区是否私拉乱接电线,是否使用不合格设备和机具;施工现场各处护栏、安全网等防护设施是否完善,在出现霜冻和积雪时是否做好防滑措施,施工前要清除干净;施工现场和生活区是否有烧柴取暖的现象,现场是否配备适量的灭火器材等消防工具。
(3)落实拌和站管理相关措施:在气温较低时,对料仓的砂石料采取覆盖、拌和用水采取加温的措施,混凝土拌和和运输满足规范的相关要求。
(4)负责对现场的机械设备进行排查,加强冬季对机械设备、机具进行维护和保养,使设备满足冬季施工要求。
(5)制止违章指挥、违章作业等行为。
发现特别危急情况时,有权停止其作业或操作,并立即报告领导,必要时可直接向上级机关汇报。
第五章冬季施工措施一、土方工程建筑物的原装地基部允许受冻。
冬期进行混凝土施工的地基,尽可能预留200mm的原状土层,在浇筑混凝土当天将该土层清走,尽快浇筑混凝土。
凡当时挖至设计槽底标高的,用棉毡或岩棉被搭接压茬覆盖好。
当日平均气温高于-5℃时,覆盖两层棉毡或岩棉被;当日平均气温低于-5℃时,覆盖三层棉毡或岩棉被。
一、冬季回填土执行《建筑地基基础工程施工质量验收规范》GB50202—2018对回填土的要求:1.室内外回填土不允许用冻土回填。
2.冬季回填土方的地方必须排除积水,清除冰块等杂物。
其每层填铺厚度应比夏季小,不超过20cm,用蛙式打夯机分层夯实。
3.回填土工作应连续进行,防止基土或已填土层受冻。
4.土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。
如在耕植土或松土上填方,应在基底压实后再进行。
5.对填方土料应按设计要求验收后方可填入。
6.填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。
如无试验依据,应符合表6.3.3的规定。
还土时,做到当日填土当日夯实,如需继续还土时,在已还好的土层上用双层棉毡或岩棉被保温过夜,沟槽还土时,受冻的沟槽槽帮必须劈掉,清除干净后方可回填。
每层铺土厚度比常温施工时减少20%~25%。
二、钢筋工程进入冬季施工后,要加强钢筋操作棚的防护和封挡,在原有封挡基础上将两侧边用双层彩条布封挡严密,保证无雪花飘落在操作平台上;在负温下使用的钢筋,施工时应加强检验,钢筋加工要按规范操作,在运输、加工过程中要轻拿轻放,以避免造成刻痕,撞击凹陷,应逐根进行外观质量检查。
1.钢筋绑扎在负温条件下使用的钢筋,施工时应加强检验。
遇雪天时,绑扎好的钢筋要用彩条布遮盖严密,防止钢筋表面结冰霜。
浇筑混凝土前及时将冰、雪等清理干净。
2.钢筋直螺纹连接质量控制重点(1)从事钢筋焊接施工的施工人员必须持有焊工上岗证,才可上岗操作。
(2)钢筋机械连接接头的设计、应用与验收,应符合《钢筋机械连接通用技术规程》JGJ107的规定。
(3)用于机械连接的钢筋应符合现行国家标准《钢筋混凝土用钢筋第2部分:热轧带肋钢筋》GB1499.2及《钢筋混凝土用余热处理钢筋》GB13014的规定。
