图纸问题工作联系单
图纸工 作 联 系 单

Байду номын сангаас工作联系单
工程名称:三祺·龙景国际编号:设计—003 #
致:广西建荣工程项目管理有限公司与百色壮丽投资有限公司
关于图纸疑问如下:
据7月14日图纸会审,竖向构件箍筋直径10mm(含10mm)以下可用HPB300?请确认。
为不影响我司的总体进度,望甲方、设计、监理尽快回复,谢谢!
承包单位:广东兆达建工集团有限公司
4、RG-03图,④×C~D轴有3-MKQ31门框墙,而RG-11图纸没有3-MKQ31门框墙配筋大样图,请补充配筋大样。
5、RG-03图,④×C~D轴无人防墙编号,请补充。
6、RG-03图,D-E×④~⑤轴人防墙有两个编号分别为LQ4与LQ8,就是否把LQ4放到E×④~⑤轴位置的人防墙,请明确。
7、RG-03图,⑤~⑥×F~G轴,2/8×D-E轴人防墙体没有编号,请补充。
为不影响我司的总体进度,望甲方、设计、监理尽快回复,谢谢!
承包单位:广东兆达建工集团有限公司
项目经理:
日期:
监理单位意见:
监理单位:广西建荣工程项目管理有限公司
监理工程师:
日期:
设计单位意见:
设计单位:广州市人防建筑设计研究院有限公司
现场负责人:
日期:
建设单位意见:
建设单位:百色壮丽投资有限公司
项目负责人:
20、RG-24图中,L28(3)400×800梁就是否应改成一跨梁,KL15(2)550×900梁与否应改三跨梁才对,LX11(2)400×800应改成一跨梁,KLX4(2)550×900梁应改成3跨梁,KLX12(1)550×900梁就是否应改为三跨梁,LX11(2)400×800梁就是否应改为一跨梁,KLX21(2) 550×900梁与否应改三跨梁,LX17(2)400×800梁就是否应改为一跨,KL31(2)550×1300梁就是否应改为三跨梁,KLX33(4)550×900梁就是否应改为3跨梁,KLX29(4)500×900与KLX30(5)550×800梁跨对应不上,请核对。
图纸问题工作联系单完整版

3、7#、8#楼二~二十九层排水(M1314-SS-0105)中,客厅与卧室空调冷凝水是否排放在同一趟立管中,两者预留洞距离太远,是否考虑增加一趟立管?
2、建筑图纸问题
1、7#、8#楼平面布置图(M1314-SJ-0104)中的担架电梯兼无障碍电梯,在15轴、34轴是砌体墙,考虑电梯后配重轨道安装,是否增加一道混凝土梁?
2、地下车库顶板标高示意图(M1314-SJ-0403D)中,图中只标识出排水找坡方向,是否考虑在车库顶板外层增加排水沟,让车库顶板排水排进水沟内,请给确定排水沟位置及做法?
图纸问题工作联系单
工作联系单
工程
名称
羊头镇安置小区建安工程二标段
编号
YTZTZ-005
建设
单位
西安曲江二期配套建设有限公司
设计
单位
中国轻工业武汉设计工程
有限公司
监理
单位
西安建筑科技大学建筑设计研究院工程管理分院
施工Βιβλιοθήκη 单位湖南省建筑工程集团总公司
陕西分公司
内容及事由:
我施工单位在熟悉施工图纸过程中,施工图中存在以下疑问:
5、7#、8#楼建筑做法说明(M1314-SJ-0103),第条中找坡层最薄处20厚,未考虑暖通管及水管的覆盖层?要求厨房、卫生间铺地砖及贴墙砖,施工单位是否施工?
3、安装图纸问题
1、7#、8#楼夹层增加通风机(M1314-SF-0109)中,送风口、排风口与土建结构风井位置不符,而且土建风井内净宽400,移至对应位置剪力墙暗柱,是否调整?
工程工作联系单范本

施---01工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
广州市建设局监制单位工程名称:广州市建设局、广州市档案局监制广州市文档服务中心印制工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
广州市建设局监制注:现场签证必须及时办理。
广州市建设局、广州市档案局监制广州市文档服务中心印制工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
广州市建设局监制单位工程名称:赤湾社区工作站装饰工程深施综-15注:现场签证必须及时办理。
广州市建设局、广州市档案局监制广州市文档服务中心印制工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
广州市建设局监制广州市建设局、广州市档案局监制广州市文档服务中心印制工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案。
广州市建设局监广州市建设局、广州市档案局监制广州市文档服务中心印制工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计工程负责人:施工员:经办人:第页在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计。
设计联络单-关于内装图纸过程问题提疑记录

********项目(一标段)
疑问联系单(Request For Information)
致: 建筑(KPF/ECADI) 结构(ARUP) 机电(ARUP)
由:*******报审日期:工程名称********项目(一标段)
编号******* AR建筑 ST结构 MED机电
附件共1页
事项
内容事项图纸回复意见图纸回复时间
疑问1:
14F亚克力背景墙问题
原设计亚克力厚度为3mm,且单片弧长为313,高约2700,弧度达70°,经询问多家单位后,得到答复如下①超长且短,弧度较大难以加工。
②现场冷弯施工困难,工艺难以达到要求,且安全较低。
故采用21块此类亚克力做拼接造型,施工困难无法达到要求。
若做弧度70°需开模,成品率底且成本巨大,建议做平角造型、或更换材质如玻璃。
疑问2:
亚克力灯槽问题,此处灯槽需要细化
采用几字型不锈钢做亚克力收口及灯槽造型?
此面背背景墙,四周需要深化,按效果图来四周为黑色不锈钢收边,节点图需要明确做法及材质。

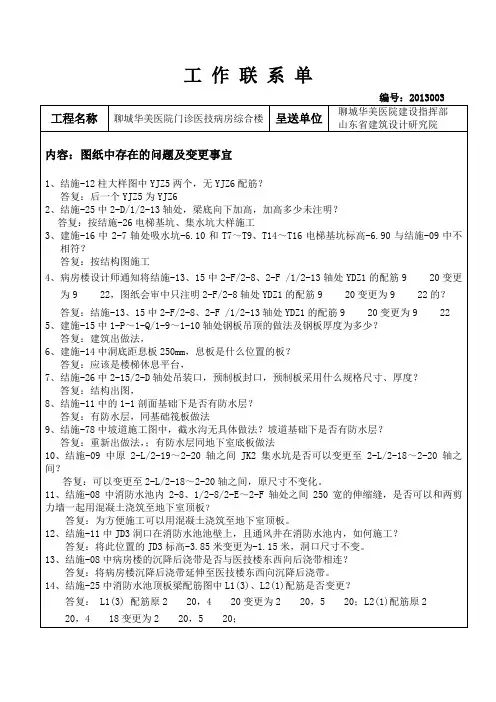

关于图纸问题工 作 联 系 单

8、结施-11中的1-1剖面基础下是否有防水层?
答复:有防水层,同基础筏板做法
9、结施-78中坡道施工图中,截水沟无具体做法?坡道基础下是否有防水层?
答复:重新出做法,;有防水层同地下室底板做法
10、结施-09中原2-L/2-19~2-20轴之间JK2集水坑是否可以变更至2-L/2-18~2-20轴之间?
答复:见建筑扶梯方案调整后的结施变更图。
5、图纸问题:建施14中1-C/1-20轴处电梯基坑标高为-7.00米,而结施-09中未显示电梯基坑做法及标高,如按-7.00米施工FB5标高是否改为-7.00米,同时筏板钢筋是锚固在防水板中,还是防水板钢筋锚固在筏板中?
答复:FB5按结施图施工,非-7.00米;筏板为受力基础,防水板为构造,将防水板钢筋锚入筏板中。
答复:可以变更至2-L/2-18~2-20轴之间,原尺寸不变化。
11、结施-08中消防水池内2-8、1/2-8/2-E~2-F轴处之间250宽的伸缩缝,是否可以和两剪力墙一起用混凝土浇筑至地下室顶板?
答复:为方便施工可以用混凝土浇筑至地下室顶板。
12、结施-11中JD3洞口在消防水池池壁上,且通风井在消防水池内,如何施工?
答复:结施-13、15中2-F/2-8、2-F /1/2-13轴处YDZ1的配筋920变更为922
5、建施-15中1-P~1-Q/1-9~1-10轴处钢板吊顶的做法及钢板厚度为多少?
答复:建筑出做法,
6、建施-14中洞底距息板250mm,息板是什么位置的板?
答复:应该是楼梯休息平台,
7、结施-26中2-15/2-D轴处吊装口,预制板封口,预制板采用什么规格尺寸、厚度?
答复:按结施-26电梯基坑、集水坑大样施工
工作联系单

工程名称:XXXXXX工程编号:20220419-1
致:XXX房地产开发有限公司(建设单位)
XXXX有限公司(监理单位)
事由:关于5#楼地下室充电桩配电房一取消及7#楼商业变配电房与专用配电房合并为充电桩配电房事项。
内容:
根据2021.10.26地下室图纸的修改:5#楼地下室充电桩配电房一取消,7#楼商业变配电房与专用配电房合并为充电桩配电房需对原地下室图纸有砌筑的墙进行拆除。拆除墙体位置:1、5-A轴~5-C轴交5-7轴,2、5-A轴~5-C轴交5-8轴,3、5-A轴交5-7轴~5-8轴,4、5-F轴交D5-4轴~D5-5轴,5、D7-B轴交D7-8轴~D7-10轴,6、1/0D7-A轴~D7-B轴交D7-8轴,7、D7-B轴~D24-C轴交D7-9轴已施工到位,现请监理、建设单位现场确认,并对发生的工程量予以签证。
施工单位(章):
项目经理:
日理单位代表:
日期:
建设单位意见:
建设单位(章):
建设单位代表:
日期:
本表一式叁份,审定后施工单位、监理、建设单位各一份。
内部联系单(图纸不全)

附件1:
江苏洪泽湖旅游发展有限公司工作联系单
第一联发函部门存根
注:1、此表格用于部门间联络、协调工作事宜,以避免因口头交涉工作、出现事后推诿现象;2、此单一式两联,由发函人填写,交其部门经理审定签发,受函部门签收;3、若函件性质为“工作指令”则应再交主管领导批示后送受函部门(或人),受函部门(或人)应按主管领导批示在2个工作日内反馈发函人处理意见,函件为“工作知会”或“归档”无需主管领导审批(但需抄送),函件为“工作催办”需抄送总经办;
4、若文件的秘密级别为“密件”应使用信封传递或专人递送。
关于现场施工图纸问题事宜联系单

单位(部门):上海世方建筑工程有限公司(二标段)
主送
惠州颐景园置业发展有限公司
广东创南工程管理有限公司
编号
世惠工外联(2Байду номын сангаас18)17号
抄送
上海世方建筑工程有限公司
主题
关于施工图纸问题事宜
联
系
内
容
因工程任务重,工期时间紧,而施工蓝图出现的问题极多,到目前为止光是A3、A4楼的结构问题已经达到173个,而设计单位答复或会审确定的意见只是回复补充大样。但从4月中旬开始施工单位提交施工问题开始截止目前,许多大样节点均为给施工单位,哪怕先给电子版的施工大样先指导施工单位施工,后补纸质版的文件也行。A3楼二层已于5月6号浇筑完毕,已为标准层楼面,但如各个楼号从室外进入一层大厅内的门厅位置处上方雨棚及栏板大样节点、A3楼外墙造型柱节点大样及配筋、A3楼节点大样12、A3飘窗板上翻梁配筋等等均未补充大样节点给施工单位。而施工单位已多次催促均未得到回复,且有些回复还回复不正确。
经办人: 项目负责人:
年 月 日
监 理 回
复
年 月 日
建 设 单 位 回
复
年 月 日
现施工单位只能根据自己的施工经验在施工,在没有收到节点大样之前施工单位只能按照蓝图施工,若有误也与施工单位无关,后续如需更改只能出变更联系单了。针对以上蓝图施工问题多,工期紧,而设计单位又回复慢,建设单位是否要综合考虑必须安排一名设计人员到现场常驻,及时解决施工过程中出现的技术问题,保证施工质量。
望回复为盼,谢谢!
