配电房整体屋面防水施工方案

合集下载

屋顶防水工程施工方案(3篇)

屋顶防水工程施工方案(3篇)

第1篇一、工程概述屋顶防水工程是建筑工程中重要的组成部分,其质量直接关系到建筑物的使用寿命和居住者的生活品质。

本方案旨在确保屋顶防水工程的质量,提高防水效果,降低渗漏风险。

二、施工准备1. 工程资料准备:收集屋顶防水工程设计图纸、材料规格、施工规范等相关资料。

2. 人员准备:组织具备相关资质的施工队伍,进行技术培训和安全教育。

3. 材料准备:采购符合设计要求的防水材料,如防水卷材、防水涂料、密封胶等。

4. 工具准备:准备施工所需的工具,如切割机、喷枪、滚筒、刷子等。

三、施工工艺1. 基层处理:清除屋面杂物,对基层进行凿毛处理,确保基层平整、坚实、光滑。

2. 防水层施工:(1)铺设防水卷材:将防水卷材裁剪成所需尺寸,按照设计要求铺设。

卷材应平整、牢固,搭接宽度符合规范要求。

(2)涂刷防水涂料:在防水卷材上涂刷一层防水涂料,形成防水层。

涂料应均匀、无气泡、无裂纹。

(3)热熔封边:将卷材搭接处用喷枪加热,趁热使二者粘结牢固,边缘挤出沥青为度。

3. 附加层施工:(1)女儿墙、檐口、管根等部位,采用热熔法改性沥青卷材进行附加层施工。

(2)阴阳角等部位,采用专用防水涂料进行附加层施工。

4. 保温层施工:在防水层上铺设保温层,采用挤塑聚苯板等材料。

5. 保护层施工:在保温层上铺设保护层,采用瓷砖、瓦片等材料。

四、施工质量控制1. 施工过程中,严格控制材料质量,确保所用材料符合设计要求。

2. 施工过程中,严格执行施工规范,确保施工质量。

3. 施工完成后,进行防水试验,确保防水效果。

五、施工进度安排1. 施工前,制定详细的施工进度计划,明确各工序的施工时间。

2. 施工过程中,严格按照进度计划进行施工,确保工程按期完成。

3. 施工完成后,进行验收,确保工程质量。

六、安全文明施工1. 施工现场设置安全警示标志,确保施工安全。

2. 施工过程中,加强环保意识,减少对周边环境的影响。

3. 施工完成后,清理施工现场,保持环境整洁。

配电防潮防水工程施工方案

配电防潮防水工程施工方案

一、编制依据1. 《低压配电装置设计规范》(GB 50054-2011)2. 《建筑电气工程施工质量验收规范》(GB 50257-2010)3. 《建筑防水工程技术规范》(GB 50208-2011)4. 相关国家和地方防水材料标准及规定二、工程概况本工程为某住宅小区配电室防潮防水施工项目,配电室面积为100平方米,地下水位较深,需进行防潮防水处理,以确保配电设备正常运行。

三、施工准备1. 技术准备:组织施工人员进行技术交底,熟悉施工图纸和规范要求,确保施工质量。

2. 材料准备:准备符合标准的防水材料、防潮材料、施工工具等。

3. 人员准备:组织施工队伍,明确施工人员职责。

四、施工方法及工序1. 防潮处理(1)对配电室墙体、地面进行清理,去除松散的混凝土、砖块等杂物。

(2)在墙体、地面涂抹一层防潮涂料,提高防潮性能。

(3)铺设防潮层,选用优质防潮布,确保防潮效果。

2. 防水处理(1)对墙体、地面进行防水处理,选用优质防水涂料,涂刷均匀。

(2)在墙体、地面设置防水层,选用防水卷材,确保防水效果。

(3)对墙体、地面进行闭水试验,确保无渗漏。

3. 施工工序(1)清理墙体、地面。

(2)涂抹防潮涂料。

(3)铺设防潮层。

(4)涂刷防水涂料。

(5)铺设防水卷材。

(6)闭水试验。

五、质量要求及通病防治1. 质量要求(1)防潮、防水效果良好,无渗漏。

(2)施工质量符合国家标准及规范要求。

2. 通病防治(1)防潮、防水材料选用优质产品,确保施工质量。

(2)施工过程中,严格控制施工工艺,确保施工质量。

(3)加强施工过程中的检查,发现问题及时整改。

六、成品保护措施1. 施工过程中,注意保护墙体、地面等设施,避免损坏。

2. 施工完成后,对防水层进行保护,避免人为损坏。

3. 对配电设备进行遮盖,防止施工过程中损坏。

七、安全注意事项1. 施工人员必须穿戴好个人防护用品,确保施工安全。

2. 施工现场应设置警示标志,防止他人误入。

屋面防水工程施工方案1

屋面防水工程施工方案1

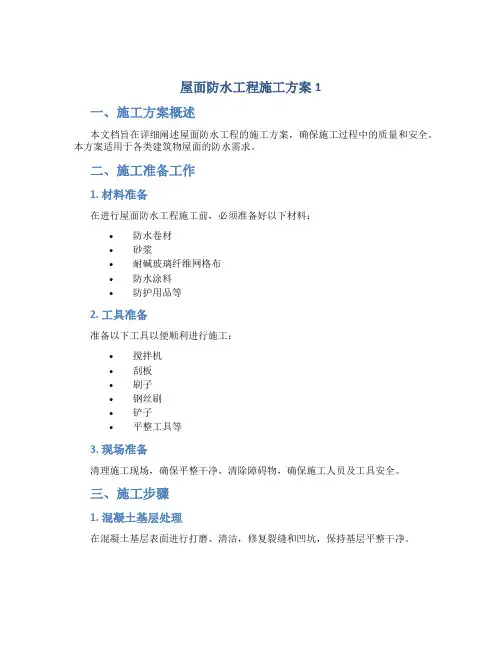

屋面防水工程施工方案1一、施工方案概述本文档旨在详细阐述屋面防水工程的施工方案,确保施工过程中的质量和安全。

本方案适用于各类建筑物屋面的防水需求。

二、施工准备工作1. 材料准备在进行屋面防水工程施工前,必须准备好以下材料:•防水卷材•砂浆•耐碱玻璃纤维网格布•防水涂料•防护用品等2. 工具准备准备以下工具以便顺利进行施工:•搅拌机•刮板•刷子•钢丝刷•铲子•平整工具等3. 现场准备清理施工现场,确保平整干净,清除障碍物,确保施工人员及工具安全。

三、施工步骤1. 混凝土基层处理在混凝土基层表面进行打磨、清洁,修复裂缝和凹坑,保持基层平整干净。

2. 防水卷材铺设将防水卷材按照施工图纸要求搭接铺设,确保卷材与基层粘结牢固,避免出现空鼓和漏水。

3. 防水涂料涂覆使用防水涂料对防水卷材进行涂覆,确保整个表面均匀涂覆,避免漏涂漏刷。

4. 玻璃纤维网格布加固在涂覆防水涂料后,立即将耐碱玻璃纤维网格布铺贴在表面,使涂料与基层更好地结合。

5. 接头处理对防水卷材的接缝处进行处理,确保接头牢固,避免渗水和开裂。

6. 面层施工根据工程要求选择合适的面层进行处理,保证整体工程的美观和持久。

四、施工注意事项•施工过程中必须做好安全防护,避免发生意外伤害。

•施工人员必须严格按照施工图纸和规范要求进行操作,确保工程质量。

•施工结束后清理现场,保证施工现场整洁。

五、验收标准•防水层是否牢固、均匀、无裂缝;•防水卷材接头处理是否妥善;•良好的表层处理,平整牢固。

六、施工总结屋面防水工程施工必须仔细、规范操作,确保防水效果和施工质量。

本方案为施工提供了详细的步骤和注意事项,希望对施工人员在实际操作中有所帮助。

屋面防水工程施工方案及方法

屋面防水工程施工方案及方法

屋面防水工程施工方案及方法一、施工前准备1.确定防水材料:根据建筑物的用途、屋面结构、预算等因素,选择适合的防水材料,如沥青防水材料、聚合物防水材料、胶粘剂等。

2.清理屋面:将屋面上的灰尘、垃圾等清理干净,确保施工面整洁。

3.检查屋面结构:检查屋面结构是否完好,有无明显损坏或裂缝。

二、基层处理1.填补裂缝:使用填缝材料将裂缝进行填补,确保基层平整。

2.修复损坏部分:对于有损坏的基层,如破碎的砖瓦、腐朽的木材等,需要进行修复或更换。

3.清洗基层:使用清洁剂对基层进行清洗,除去污垢和油脂,使基层表面干净。

三、施工工艺1.打磨基层:使用打磨机对基层进行打磨,增加基层与防水材料的粘结力。

2.涂布底涂层:将底涂层均匀地涂抹在基层上,形成一层均匀的防水层。

3.处理细节部位:对于屋面的边角、下水口等细节部位,使用专用的防水材料进行处理,增加其密封性。

4.铺设防水材料:根据选择的防水材料,将其铺设在屋面上,并将材料之间进行粘接。

5.焊接防水卷材:对于一些防水材料,如防水卷材,需要使用焊接工具将其与基层焊接在一起,确保其牢固性。

6.涂布面涂层:在防水材料干燥后,涂刷面涂层,增加防水层的耐候性和抗老化性能。

7.防护层处理:在面涂层干燥后,可以根据需要进行防护层的处理,如涂刷防晒漆、人工铺设防护板等。

四、验收与维护1.验收:对已完成的屋面防水工程进行验收,检查防水层是否平整、无漏水现象,并进行相应的试验。

2.维护:定期检查维护屋面防水层,如有破损或老化的部分,及时进行修复或更换,以保证防水效果。

综上所述,屋面防水工程的施工方案及方法包括施工前的准备、基层处理、施工工艺的选择及操作、验收与维护等环节。

通过科学的施工方法和有效的防水材料,可以保护建筑物屋面免受水分侵蚀,延长建筑物的使用寿命。

配电房防水施工方案编写

配电房防水施工方案编写

配电房防水施工方案编写1. 引言配电房作为电力供应系统的核心组成部分,对于电力设备和操作人员的安全至关重要。

然而,由于配电房通常位于地下室或地下室附近,常常面临潮湿环境和可能的水渗漏问题。

因此,为了确保配电房的长期运行和安全性,防水施工成为必要步骤。

本文档将针对配电房的防水施工方案进行编写,旨在提供一种综合的解决方案,以确保配电房免受水渗漏和潮湿环境的影响。

2. 防水材料选择2.1 基础防水材料配电房地基的基础防水是整个防水系统的基础。

常用的基础防水材料包括沥青砂浆、聚氨酯防水涂料和水泥防水涂料。

根据实际情况和需求,选择合适的基础防水材料。

2.2 表面防水材料配电房的墙壁和地板也需要进行表面防水处理。

常用的表面防水材料包括聚合物水泥防水涂料、防水卷材等。

根据设计要求和实际情况,选择适合的表面防水材料。

3. 施工步骤3.1 基础防水施工步骤步骤1: 准备地基,确保地基平整清洁。

步骤2: 涂刷基础防水材料,如沥青砂浆、聚氨酯防水涂料等。

步骤3: 根据需要施工多层防水,以增强防水效果。

3.2 表面防水施工步骤步骤1: 清洁墙壁和地板表面,确保无灰尘和杂物。

步骤2: 涂刷表面防水材料,如聚合物水泥防水涂料。

步骤3: 如需要,可以施工防水卷材,加强防水效果。

4. 施工质量控制4.1 质量检测在施工过程中,进行质量检测是确保施工质量的关键。

质量检测可以包括对施工材料和施工环境的检测,以及对施工过程的监控。

4.2 质量验收在施工完成后,进行质量验收是评估施工质量的重要步骤。

质量验收包括对施工质量进行全面检查,确保符合设计要求和规范要求。

5. 定期维护与检查完成防水施工后,定期维护和检查配电房的防水系统变得尤为重要。

定期维护可以包括清洁、补漏和更换老化材料等。

通过定期维护和检查,可以及时发现并解决潜在问题,确保防水系统的长期有效性。

6. 总结配电房防水施工是一个复杂而重要的任务。

通过选择合适的防水材料,按照正确的施工步骤进行施工,并进行严格的质量控制,可以确保配电房的安全和可靠运行。

屋面防水施工方案完整

屋面防水施工方案完整

屋面防水施工方案完整
(一)屋面防水施工方案
一、方案介绍
1、本工程采用中层涂覆法施工,根据设计要求,选择合适的厚度及
材质的抗水性和防腐材料,并依据屋面结构特点,布置良好的水排放系统,以确保屋面防水的有效性和持久性。

2、本方案的屋面施工采用的是中层涂覆法,具体包括:防水层铺设、粘结层铺设、砂浆层铺设及保护层铺设。

二、项目现场情况
1、现场空气污染条件良好,温度在20度以上,相对湿度不超过80%,无雨、雪等恶劣天气;
2、屋面表面完好,无明显的裂痕、空鼓、渗漏等现象;
3、屋面有良好的通风,并且阳光充足;
4、工程施工周围无其他阻碍施工的影响因素。

三、材料要求
1、防水涂料:采用国内知名品牌供应的水泥粉末喷涂防水涂料;
2、粘结层:采用水浆粘结材料;
3.水泥砂浆:采用无极抗折强度为31.5兆帕的水泥砂浆。

四、屋面防水施工工艺
1、基础洗涤:将屋面表面清洗干净,并将表面上的尘垢及杂物清理掉。

2、补衬层施工:将补衬层施工满足侧向护坡,保证排水系统的正常运行。

(必备)屋面防水施工方案3篇

(必备)屋面防水施工方案3篇

屋面防水施工方案(必备)屋面防水施工方案3篇为了确保事情或工作有效开展,常常需要预先准备方案,方案是阐明具体行动的时间,地点,目的,预期效果,预算及方法等的企划案。

方案的格式和要求是什么样的呢?以下是小编为大家整理的屋面防水施工方案10篇,仅供参考,希望能够帮助到大家。

屋面防水施工方案篇1一、安全措施1、工人施工前首先把安全绳固定在彩钢瓦两端,把安全绳固定在主绳上,并检查安全绳接头是否牢固,检查彩钢瓦承受情况。

2、工人在施工前首先戴上安全帽,系上安全绳,安全措施到位后方可施工。

二、确定需要重点防水区域彩钢瓦屋面以下区域需做重点防水处理;水平搭接、垂直搭接,屋脊、水槽、彩钢瓦与女儿墙交接处、螺钉固件,彩钢瓦连接缝隙等为彩钢屋面防水薄弱环节。

三、预处理施工前仔细检查彩钢屋面,确定金属屋面牢固、干净、无锈蚀、无冰冻物,不符合上述情况则分别作如下处理;1、在适当位置增加固件;2、用除锈砂纸将生锈区域打磨,然后涂一层防水材料。

3、清除冰冻物、灰尘及其他赃物。

4、检查彩钢瓦是否有翘缝,翘缝部位用螺丝固定牢固。

5、检查彩钢瓦整个屋面微小缝隙,然后用防水材料涂刷堵漏。

四、施工工艺1、整体防水共分五遍,用四涂一布的方法。

2、第一遍首先用滚刷均匀的把高弹彩钢瓦防水材料涂刷在彩钢瓦上,涂刷一定要均匀,不规则处用刷子涂刷。

3、第二遍涂刷时间在第一遍完全干燥后进行,涂刷完后立即贴上高弹防水布,第二遍涂刷时一定要均匀,特殊部位特殊处理。

4、第三遍涂刷时,在第二遍完全干燥后进行,涂刷方法与二相同。

5、第四遍涂刷时,方法与2、3遍相同6、水槽的防水需六遍,用四涂两布的方法,施工方法与三涂一布的'方法相同,第二层防水布需在第三遍涂刷完时贴上。

7、女儿墙的防水处理,需三涂一布的方法,施工方法与(1)相同,高度0.5米。

五、注意事项1、雨天禁止施工。

2、潮湿时禁止施工。

3、适合施工天气为晴朗。

六、备注;1、根据你厂彩钢瓦的实际情况,必须增加一遍防水层,方可达到最佳效果。

屋面防水工程施工安排方案

屋面防水工程施工安排方案

屋面防水工程施工安排方案一、工程概述屋面防水工程是指对建筑物顶部的屋面进行防水处理,以保护建筑结构免受雨水侵蚀和渗透。

本施工安排方案旨在确保屋面防水工程按时、按质完成。

二、工程内容1. 整修屋面:清除旧有屋面材料,在基层处理前进行必要的修补和整平工作。

2. 基层处理:进行基层清理,确保屋面基层干净、平整,并处理好基层与下层结构的连接。

3. 渗透处理:对屋面渗透点,如烟囱、风管等进行密封处理,确保屋面不受水渗透。

4. 防水处理:选择合适的防水材料,进行涂料、卷材等防水处理,确保屋面防水效果。

5. 排水系统:安装排水管道和雨水收集设备,确保雨水能够顺利排水而不积水。

三、施工安排1. 工期计划:根据工程量和施工周期制定详细的工期计划,确保工程按时完成。

2. 材料采购:提前与供应商联系,确保必要的材料能够及时到位。

3. 人员安排:合理分配施工人员,确保人员数量足够,并具备相应的技术能力。

4. 施工流程:按照工艺要求,有序进行屋面防水工程施工,确保施工过程高效、规范。

5. 质量控制:设立质量监督点,定期进行质量检查,确保屋面防水工程质量符合要求。

6. 安全管理:制定施工安全管理方案,加强施工人员的安全意识和防护措施,确保施工安全。

四、设备和机械根据施工需要,准备以下设备和机械:- 高空作业设备:如吊篮、脚手架等。

- 清洁设备:如高压水枪、扫帚等。

- 施工机械:如热风枪、喷涂机等。

五、环境保护在施工过程中,要高度重视环境保护工作,采取以下措施:- 合理利用材料,减少浪费。

- 做好施工区域的封闭,防止粉尘和噪音扩散。

- 对废弃物进行分类处理,做到垃圾减量化、资源化利用。

六、施工验收完成屋面防水工程后,进行施工验收,确保工程质量符合相关标准和要求。

以上就是屋面防水工程施工安排方案的内容,希望能够对工程的顺利进行有所帮助。

如有任何问题,请及时与我们联系。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

配电房屋面防水施工




编制单位:
编制:
审核:
批准:
编制日期:
一.工程概况
本工程系配电房屋面防水施工工程。

由于现有屋面防水有破损导致屋面漏、渗水,需对屋面漏水处进行重新做防水工作,主要施工是配电房及维修厂房的屋面工程量总共约1000m2左右。

本工程包括:1、在配电房施工屋面四周搭设防护脚手架2、清理原屋面破损防水卷材;3、清理基层;4、屋面热镀锌钢丝网敷设5、屋面防渗细石砼找平层4cm施工;6、然后在屋面敷设SBS改性沥青防水卷材厚度为4mm;7、垃圾外运清理。

二.施工准备
1.施工前与甲方技术人员现场交底,要弄清现场整体布置、考虑实
际施工情况。

2.申请办理《冷作业许可证》、《登高作业许可证》、《轻热作业许可
证》。

3. 施工材料进入现场合理堆放,以便于进入现场后顺利的施工与安装。

三、施工方法
1、现场拉设警戒区域,防止非施工人员进入,造成意外损伤事故。

2、在配电房屋面需要进行施工的四周搭设防护脚手架,防止施工人员在临边施工时从高处坠落.
脚手架搭设,脚手架材料进场前,由架设班组严格进行检查,确认合格后方可进场。

如有下列情况禁止使用:
①脚手杆明显弯曲、压扁和裂缝;
②扣件和连接件有脆裂、变形和滑丝等缺陷;
注:无法搭设脚手架的地方敷设生命绳后在进行施工。

3、铲除原屋面破损防水层,铲除完成后,用笤帚打扫清理屋面,做到屋面基层清理干净,为新的防水施工做好准备。

4、待屋面清理完成以后,再次检查基层,防止有杂物在基层上面,然后再基层表面敷设热镀锌钢丝网,以防止由于不同材质收缩效果不同而产生的收缩裂缝,依靠钉钢网拉结效果,减少不规则裂缝,达到抗裂防水要求。

钢网为21#线规格镀锌钢丝网,孔径1.2×1.2cm。

此外,敷设钢丝网过松时,细石砼极易进入钢网与基层之间的空隙,造成细石砼层不密实或太厚,过密则细石砼进入空隙困难,影响细石砼与基层粘结,钢丝就如同虚设,起不到拉结作用,无法产生应有的效果。

5、然后进行防渗细石砼找平层施工,防渗细石砼工艺流程:找标高、弹面层水平线→基层处理→洒水湿润→抹灰饼→抹标筋→刷素水泥浆→浇筑细石混凝土→抹面层压光→养护。

①根据墙已有的水平标高线,量测出面层的水平线,在四周弹出标高线。

②将基层表面的杂物、灰尘、泥土、水泥浆以及油污等清理干净,并用水冲洗干净。

③浇筑地面混凝土前1d对基层表面进行浇水湿润,表面积水应予以扫除。

④浇筑细石混凝土施工时,随即将搅拌好的细石混凝土分段顺序铺抹到地面基层上,紧跟着用2m长刮杠顺着标筋刮平,用木抹子拍实,表面塌陷处用细石混凝土补平,再用木杠刮一次,用木抹子搓平。

紧接着用长带形平板振捣器振捣密实,直至面层出现泌水现象然后用木抹子搓平。

木抹子搓平后,在细石混凝土面层上均匀地撒一薄层干拌水泥砂(1:1=水泥:砂)拌合料,待灰面吸水后再用2m长杠刮平⑤抹面层压光
(1)、当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂拌合料与细石砼的浆混合,使面层达到结合紧密。

(2)、第一遍抹压:用铁抹子轻轻抹压一遍,将脚印压平。

(3)、第二遍抹压:当面层砂浆初凝后,地面面层上有脚印,但走上去不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实、抹平,不得漏压,尽量不留波纹。

(4)、第三遍抹压:当面层砂浆终凝前,即人踩上去稍有脚印,用铁抹子压光。

养护
⑥混凝土地面第三遍抹压完12h后进行浇水养护,每天不少于2次,浇水次数应能保证混凝土具有足够的湿润状态;养护时间不少于7d,养护期间必须安排专人养护。

6、待屋面防水砂浆找平层养护晾干后再进行SBS改性沥青防水卷材施工。

SBS 改性沥青防水卷材的施工方法有两种。

1)热溶铺贴法
(1)采用热溶铺贴法可避免防水层空鼓现象产生;
(2)基层处理为水泥砂浆找平层,要求坚实、平整、光泽、无起鼓现象。

基层必须干燥。

含水率要求在9%以下;
(3)在干燥的基层上涂刷SBS 改性沥青防水卷材冷底油,要求涂刷均匀一次涂好,干燥6h(根据气温而定,以不粘脚为好);
(4)先把卷材按位置摆正,点燃喷灯(喷灯距卷材0.3 m 左右),用喷灯加热卷材和基层,待卷材表面溶化后随即向前滚铺,加热要均匀,滚压时不要卷入空气和异物,要求压实、压平。

在卷材还未冷却前,用抹子把边封好,再用喷灯均匀细致地把缝封好,特别注意边缘和复杂部位,以防翘边;
(5)双边做法施工工艺和单层做法的施工工艺基本相同,铺贴第二层应与第一层卷材按缝错开0.3 m左右(一般建筑做单层即可);
(6)安全防护:热溶施工要加强汽油的保管和喷灯的管理养护,预防火灾和工伤事故的发生。

2)冷粘法
(1)基层处理和涂刷基层处理剂与热溶铺法相同;
(2)涂刷基层粘合剂:有SBS 粘合剂橡胶沥青粘合剂、氯丁胶粘合剂,任选一种。

要求涂刮均匀一致,每平方单层用量0.5~0.7 kg ;
(3)铺粘防水卷材工艺:先将卷材按位放正后留出10 cm 宽的搭茬,前面滚铺,后面滚压,要求铺粘密实、平整,注意不要卷入空气
和异物,无皱折,无起鼓,接缝处应满涂粘合剂,干燥20 min 再用力压滚,使其粘贴结实牢固。

(4)表面处理:卷材贴完后若需要砂粒保护,可再涂一层橡胶沥青涂料,并撒砂粒或云母即可,在施工时(只需3人)每人一灯各自完成自己的工序。

根据现场情况本工程可以任选一种施工方法。

7、施工应注意以下几点:
第一点:遇强风、雨、雾天气时或当空气相对湿度大于80%时,不得进行施工;
第二点:施工前对施工表面进行检查,经检查合格后方可施工;
第三点:施工完成后应对表面及接缝处再一次检查,以确保施工质量。

7、垃圾按甲方指定位置堆放或外运。

四、施工防雨措施
此次施工由于屋面施工面积较大,施工中防雨措施相对比较困难,所以在施工时要及时关注天气预报,尽量避免在连续的雨天内施工,以免造成不必要的影响。

所以在施工中应做到相应的对应措施:
由于施工面积较大,本措施主要针对配电房的屋面,以免下雨对配电间的电气造成损害。

1、在施工之前应做好相应的施工材料准备,做好大塑料布的准备工作,并在屋面中间搭设不低于1.5m高的架子,把塑料布从中间向两边敷设,并把塑料布敷设到檐口,中间和四周两边并用脚手板或砖块压紧,防止大风把塑料布吹跑,同时用绳子把塑料布垫起形成一定的
坡度,下雨时能使雨水快速流向檐口四周。

2、拆除屋面原卷材时一定要清理干净,防止杂物落进下水管,堵塞下水管道,造成排水困难。

3、及时观看天气预报,了解近期的天气情况,尽量避免在雨天施工,同时提前做好防雨准备工作。

4、合理安排施工时间,确保施工的时间合理性。

五、施工进度计划表
六.施工机器具
1.铲子20把。

2.平板车2辆。

3、搅拌机1台4.其它小型工具1批。

七.劳动组织
1.专业防水工6名。

2、瓦工8名。

3.其它工种10名。

八.质量,技术,工期,安全保障措施
1.严格按甲方要求规范施工,加强现场安全监督检查,发现问题及时整改。

2.各工种各按规定穿戴合格的劳动保护用品。

3.办理好各种票据。

4.不得将施工工具,材料,乱堆乱放,确保文明施工。

5.严格控制每项工序的进度,确保按期,保质保量,优质工程的完成。

6、本工程施工保质期为5年,保质期内如有问题及时维修。
