基坑深井降水技术交底记录
基坑降水安全技术交底

③进入现场必须正确使用个人防护用品。
④遵守安全用电JGJ46-2005规范。
⑤遵守本公司及项目部的各项规章制度,生活区宿舍内严禁烧生活电器,保持个人及环境卫生。
交底人签字
作业班组长签字
操
作
人
员
签
字
注:本表一式二份,一份项目部留存,另一份班组保存。
4.降水过程必须与坑外水位观测密切配合,注意可能由于隔水帐幕渗漏在降水时影响周围环境。
5.坑外降水,为减少井点降水对周围环境的影响,应采取在降水管与受保护对象之间设置回灌井点或回灌砂井、砂沟等措施。
6.拔除井点管后的孔洞,应立即用砂土(或其它代用材料)填实。对于穿过不透水层进入承压含水层的井管,拔除后应用粘土球直衬封死,杜绝井管位置发生管涌。
分项工程安全技术交底记录
分项工程名称
基坑降水
部位
数量
负责部门
施工部门
作业内容
井点降水
施工期限
年 月 日 —— 年 月 日
交底内容:
1.进入施工现场必须遵守安全生产六大纪律。
2.土方开挖前,必须保证一定的预抽水时间,一般轻型井点不少于7-10天,喷射井点或真空深井井点不少于20天。
3.井点降水设备的排水口应与坑边保持一定距离,防让排出其不Байду номын сангаас水回掺入坑内。
8.井点降水期间,安全人员必须详细检查基坑周围情况,防止坍方。
9.所有轻型井点的主管以及支管顶部连接胶管,不得埋入土中。
10.深井点抽水设备,应严防漏电,下井的电线及接头必须安全可靠。
11.轻型井点降水机组必须设置在安全可靠的地方,防止坍方翻机。
12.补充作业指导内容:
深基坑技术交底记录

(3)基坑开挖至基底后,要及时施加垫层及防水,严禁晾槽时间过长,加快主体垫层、底板和主体结构的施工是保证基坑安全的一个重要措施.
五、施工监测
1、现场日常巡查项目
(1)边坡成型质量
(2)边坡有无裂缝出现
(2)清理场内的地面障碍物等。
(3)土方开挖时,每层土的挖土深度均为每层土方底标高以上300mm,然后进行人工清槽。挖到标高后,立即组织垫层分段快速浇筑,以确保基坑安全。
(4)分层挖土时,对工程桩及坑内井管、塔吊基础必须加强保护。
4、开挖条件
(1)降水达到开挖标高以下0.5m,符合开挖条件要求;
(2)土方卸土点落实;
1-1
一级放坡
φ700@900mm
双头水泥搅拌桩
15m
2—2
两级放坡
φ700@900mm
双头水泥搅拌桩
15m
3—3
两级放坡+抗滑桩
30a工字钢抗滑桩
间距200mm丁字布置
φ700@900mm
双头水泥搅拌桩
12m
围护结构及止水帷幕类型明细表
围护结构平面布置图
维护结构1—1剖面图维护结构2—2剖面图
维护结构3-3剖面图
(3)抽水观测时间按开泵后规定的时间间隔进行,水位观测时间间隔为:1'、5'、10'、15'、20'、25'、30'、40'、50'、60'、90'、120',以后每隔30min观测一次,至480'后每60min观测一次,至1200'后每2h观测一次,直至抽水停止。停止后观测恢复水位,时间间隔同抽水试验.
(2)第二次土方开挖为整体基坑,由四周向中心岛运土,从出土口运输出场,中心岛逐步向退挖至完成,结合设计工况,车库区域(相对挖深4。3m)大致采用一层开挖;楼座区域(相对挖深4。65m)采用两层开挖;局部深坑(相对挖深7.7m),采用局部三层开挖方式。
降水工程技术交底记录

五、安全文明保证措施
杜绝重大安全事故发生,死亡率为零,负伤率为零,施工现场按文明施工检查评定标准验收。
不发生人身伤亡事故;
不发生重大机械设备严重损坏事故;
不发生重大质量事故;
不发生重大火灾事故;
建立安全保证体系;
坚决落实“安全第一,预防为主、综合治理”的方针,全面实行“预控管理”,从思想上重视,行动上支持,控制和减少伤亡事故的发生。
六、基坑变形监测
本基坑开挖较深,水文地质条件复杂,为确保施工顺利进行,便于施工过程中采取有效可行的应急措施,实现信息化施工,对基坑变形进行监测。
1、一般要求
基坑施工前,应由建设方委托具备相应资质的第三方监测单位对基坑工程实施现场监测。监测单位应编制监测方案,监测方案须经建设单位、监理审核批准后实施,并应经设计单位认可。
花管
Φ250mm
米
280
钢卷管
滤料
Φ2~3mm
立方米
80
粘土球
Φ20~40mm
立方米
50
钢丝网
12目
平方米
300
尼龙网
60目
米
800
潜水泵
50m3/h
台套
21
备用两台
排水管
Φ89×6
米
950
排水管
Φ609×10
米
1000
砼排水管
φ800
米
120
氧气、乙炔、焊条、Hale Waihona Puke 丝若干2、施工工艺流程
降水井施工工艺流程见下图
8)建议在基坑周边布设一定数量的沉降监测点及在护坡内布设一定数量的测斜孔。通过上述各监测点跟踪观测结果要及时汇总分析,进行信息反馈,一旦发生地面沉降超标、变形过大等不良现象,应立即采取应急措施处理。

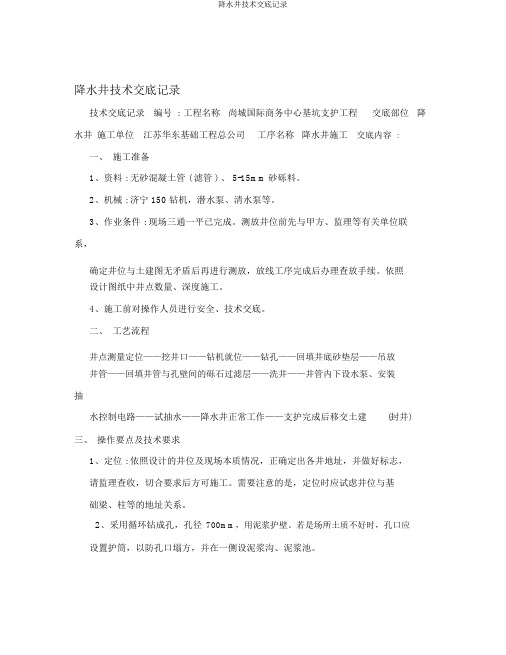

降水井技术交底记录

降水井技术交底记录技术交底记录编号:工程名称尚城国际商务中心基坑支护工程交底部位降水井施工单位江苏华东基础工程总公司工序名称降水井施工交底内容:一、施工准备1、资料 : 无砂混凝土管 ( 滤管 ) 、 5-15mm砂砾料。
2、机械 : 济宁 150 钻机,潜水泵、清水泵等。
3、作业条件 : 现场三通一平已完成。
测放井位前先与甲方、监理等有关单位联系,确定井位与土建图无矛盾后再进行测放,放线工序完成后办理查放手续。
依照设计图纸中井点数量、深度施工。
4、施工前对操作人员进行安全、技术交底。
二、工艺流程井点测量定位——挖井口——钻机就位——钻孔——回填井底砂垫层——吊放井管——回填井管与孔壁间的砾石过滤层——洗井——井管内下设水泵、安装抽水控制电路——试抽水——降水井正常工作——支护完成后移交土建(封井)三、操作要点及技术要求1、定位 : 依照设计的井位及现场本质情况,正确定出各井地址,并做好标志,请监理查收,切合要求后方可施工。
需要注意的是,定位时应试虑井位与基础梁、柱等的地址关系。
2、采用循环钻成孔,孔径700mm,用泥浆护壁。
若是场所土质不好时,孔口应设置护筒,以防孔口塌方,并在一侧设泥浆沟、泥浆池。
3、成孔后马上清孔,并安装井管。
井管下入后,滤管应放在含水层的合适范围内,依照设计 -3.1 —-17.1m 范围内均为滤管,并在井管与井壁间填充砾石滤料。
4、安装水泵前应洗井,冲除沉渣,直到井管内排出的水由浑变清,达到正常出水量为止。
5、水泵安装后,对水泵自己和控制系统做一次全面认真的检查,合格后进行试抽水,满足要求后转入正常工作。
6、观察井中地下水位变化,做好详细记录。
四、质量要求1、基坑周围井点对付称,同时抽水,使水位差控制在要求限度内。
2、井管安装应力求垂直并位于井孔中间,井管顶部应比自然地面高出。
3、降水井管底部要封堵,防范泥砂涌入井内。
4、井管与土壁之间填充的滤料应一次完成,从井底填到井口下 1.0m 左右,上部用不含砂石的粘土封口。
基坑支护及降水安全技术交底记录

基坑支护及降水安全技术交底记录工程名称×××工程施工单位×××建筑工程公司交底提要排水和降低地下水位安全交底交底日期×年×月×日交底内容:排水和降低地下水位安全交底l.排水的安全要求(1)施工前应作好施工区域内临时排水系统的总体规划,并注意与原排水系统相适应。
临时性排水设施应尽量与永久性排水设施相结合。
山区施工应充分利用和保护自然排水系统和山地植被,如需改变原排水系统时,应取得有关单位同意。
(2)临时排水不得破坏附近建筑物或构筑物的地基和挖、填方的边坡,并注意不要损害农田、遭路。
注:1)临时截水淘至挖方边坡上缘的距离,应根据土质确定,一般不小于3m。
2)临时排水沟之填方坡脚应有适当距离,沟内最高水位应低于坡脚至少0 3m。
(3)在山坡地区施工,应尽量按设计要求先做好永久性截水沟,或设置临时截水沟,阻止山坡水流人施工场地。
沟底应防止渗漏。
在平坦地区施工,可采用挖l临时排水沟或筑土堤等措施,阻止场外水流人施工场地。
(4)临时排水沟和截水沟的纵向坡度、横断面、边坡坡度和出水口应符合下列要求:纵向坡度应根据地形确定,一般不应小于3‰,平坦地区不应小于2%o,沼泽地区可减至1‰;横断面应根据当地气象资料,按照施工期间最大流量确定。
边坡坡度应根据土质和沟的深度确定.一般为1:0 7~l:l 5,岩石边坡可适当放陡;出水口应设置在远离建筑物或构筑物的低洼地点,并应保证排水畅通。
排水暗沟的出水口处应防止冻结。
(5)临时排水沟内水的流速不宜大于后表的要求。
必要时,在下列地段或部位应对沟底和边坡采取。
临时加固措施:土质松软地段;流速较快,可能遭受冲刷地段;跌水处;地面水汇集流人沟内的部位;出水口处。
(6)在地形、地质条件复杂(如山坡陡峻、地下有溶洞、边坡上有滞水层或坡脚处地下水位较高等),有可能发生滑坡、坍塌的地段挖方时,应根据设计单位确定的方案进行排水。
(基坑支护及降水)安全技术交底记录

(基坑支护及降水)安全技术交底记录工程名称×××工程施工单位×××建筑工程公司交底提要排水和降低地下水位安全交底交底日期×年×月×日交底内容:排水和降低地下水位安全交底l.排水的安全要求(1)施工前应作好施工区域内临时排水系统的总体规划,并注意与原排水系统相适应。
临时性排水设施应尽量与永久性排水设施相结合。
山区施工应充分利用和保护自然排水系统和山地植被,如需改变原排水系统时,应取得有关单位同意。
(2)临时排水不得破坏附近建筑物或构筑物的地基和挖、填方的边坡,并注意不要损害农田、遭路。
注:1)临时截水淘至挖方边坡上缘的距离,应根据土质确定,一般不小于3m。
2)临时排水沟之填方坡脚应有适当距离,沟内最高水位应低于坡脚至少0 3m。
(3)在山坡地区施工,应尽量按设计要求先做好永久性截水沟,或设置临时截水沟,阻止山坡水流人施工场地。
沟底应防止渗漏。
在平坦地区施工,可采用挖l临时排水沟或筑土堤等措施,阻止场外水流人施工场地。
(4)临时排水沟和截水沟的纵向坡度、横断面、边坡坡度和出水口应符合下列要求:纵向坡度应根据地形确定,一般不应小于3‰,平坦地区不应小于2%o,沼泽地区可减至1‰;横断面应根据当地气象资料,按照施工期间最大流量确定。
边坡坡度应根据土质和沟的深度确定.一般为1:0 7~l:l 5,岩石边坡可适当放陡;出水口应设置在远离建筑物或构筑物的低洼地点,并应保证排水畅通。
排水暗沟的出水口处应防止冻结。
(5)临时排水沟内水的流速不宜大于后表的要求。
必要时,在下列地段或部位应对沟底和边坡采取。
临时加固措施:土质松软地段;流速较快,可能遭受冲刷地段;跌水处;地面水汇集流人沟内的部位;出水口处。
(6)在地形、地质条件复杂(如山坡陡峻、地下有溶洞、边坡上有滞水层或坡脚处地下水位较高等),有可能发生滑坡、坍塌的地段挖方时,应根据设计单位确定的方案进行排水。
深井井点降水技术交底记录
5、水泵安装后,对水泵本身和控制系统作一次全面细致的检查,合格后进行试抽水,满足要求后转入正常工作。
6、观测井中地下水位变化,作好详细记录。
管井剖面图
五、质量要求
1、基坑周围井点应对称、同时抽水,使水位差控制在要求限度内。
二、施工准备
1、材料:
无砂混凝土管(滤管)、滤网、3-8mm砂砾混合料、潜水钻机、泥浆车、泥浆泵、清水泵、潜水泵等。
2、作业条件:
(1)现场三通一平已完成。
(2)地质勘测资料齐全,根据地下水位埋深、土层分布和基坑放坡系数,确定井点位置、数量和降水深度。
三、工艺流程
井点测量定位——挖井口——安护筒钻机就位一钻孔——回填井底砂垫层——吊放井管——回填井管与孔壁间的砾石过滤层——洗井——井管内下设水泵、安装抽水控制电路——试抽水降水井正常工作——降水完毕拔井管——封井
2、井管安放应力求垂直并位于井孔中间,井管顶部应比自然地面高O.5m。
3、井管与土壁之间填充的滤料应一次完成,从井底填到井口下1.Om左右,上部采用不含砂石的粘土封口。
4、每台水泵应配置一个控制开关,主电源线路要沿深井排水管路设置。
5、大口井成孔直径,必须大于滤管外径30cm以上,确保滤管外围的过滤层厚度。
6、滤管在井孔中位置偏移不得大于滤管壁厚。
六、安全要求
1、加强水位观测,使靠近建筑物的深井水位与附近水位之差保持不大于1.Om,防止建筑物出现不均匀沉降。
2、施工现场应采用两路供电线路或配备发电设备,正式抽水后干线不得停电停泵。
3、定期检查电缆密封的可靠性,以防磨损后水沿电缆芯渗入电机内,影响正常运转。
基坑降水施工方案技术交底记录
技术交底记录 TJI.5注:本记录一试两份,一份交接受交底人,一份存档。
下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。
可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。
现就本年度重要工作情况总结如下:一、虚心学习,努力工作(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。
我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。
另一方面,问书本、问同事,不断丰富知识掌握技巧。
在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。
(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。
(一)201x年上半年,公司已制定了完善的规程及考勤制度。
201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。
在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。
(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。
(三)做好固定资产管理工作要求负责宿舍固定资产管理,对固定资产的监督、管理、维修和使用维护。
(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。
深基坑开挖、支护及降水施工技术交底
方案施工技术交底记录编号:3.1基坑支护技术参数K0+560-K0+980段左侧采用抗滑桩支护:抗滑桩桩径1.2m,中心间距3.0m,共有146根桩。
桩长由实际地质情况确定,桩底嵌入岩层不小于3.5m。
桩顶接0.8m高的冠梁,混凝土等级均为C25。
桩间土挂φ8@200*200钢筋网片,然后在钢筋网上分两层喷100mm厚C25砼。
其抗滑桩支护示意图如下所示:图4.1-1 K0+560-k0+780段桩基平面布置示意图图4.1-2 K0+680 桩基横断面示意图3.2支护工艺流程总施工流程:施工准备→抗滑桩和冠梁施工→土方分层开挖→桩间土喷锚支护(锚杆支护)→排水→人工清底→基底处理验槽→垫层先施工左侧抗滑桩和冠梁,待达到一定强度后,从左侧垂直开挖,右侧1:1自然放坡(岩层1:0.3),每层开挖两米,然后进行桩间土喷锚和排水。
锚杆(挂网喷浆)支护,左侧1:0.5放坡,每层开挖3~3.5m,边开挖部位进行锚杆(挂网喷浆)支护和排水。
施工流程:施工准备→土方开挖(3~3.5m)→脚手架搭设→测量布孔→钻孔→清孔检查→插入锚杆→注浆→养护→钢筋网制作、安装→固定钢筋网→喷射混凝土→养护→脚手架拆除(1)抗滑桩施工流程施工准备→测量定孔位→移机→埋设护筒→钻孔→清孔→验收→安放钢筋笼→安放导管→二次清孔→浇筑混凝土→桩顶浮浆剔凿→冠梁施工抗滑桩具体施工工艺流程参见《抗滑桩施工技术交底》。
(2)桩间土支护施工准备→土方开挖(2m)→脚手架搭设→测量布孔→钻孔→清孔检查→钢筋网制作、安装→固定钢筋网→喷射混凝土→养护→脚手架拆除桩间土按照设计要求,每开挖2.0m后,应进行桩间土的支护工作。
桩顶至槽底挂网喷锚,钢筋网结构尺寸为φ8@200*200,采用直径12的钢筋锚入桩与钢筋网相连。
钢筋网上分两层喷100mm厚C25砼。
图3.2-1 抗滑桩桩间板钢筋大样图图3.2-2 抗滑桩桩间板平面位置示意图1)桩处理:对于凸出的桩,应将突出部分凿至与喷射后混凝土面相平。
(基坑支护及降水)安全技术交底记录.docx
真理惟一可靠的标准就是永远自相符合。
土地是以它的肥沃和收获而被估价的;才能也是土地,不过它生产的不是粮食,而是真理。
如果只能滋生瞑想和幻想的话,即使再大的才能也只是砂地或盐池,那上面连小草也长不出来的。
安全技术交底记录编号工程名称×××工程施工单位×××建筑工程公司交底提要排水和降低地下水位安全交底交底日期×年×月×日交底内容:排水和降低地下水位安全交底l.排水的安全要求(1)施工前应作好施工区域内临时排水系统的总体规划,并注意与原排水系统相适应。
临时性排水设施应尽量与永久性排水设施相结合。
山区施工应充分利用和保护自然排水系统和山地植被,如需改变原排水系统时,应取得有关单位同意。
(2)临时排水不得破坏附近建筑物或构筑物的地基和挖、填方的边坡,并注意不要损害农田、遭路。
注: 1) 临时截水淘至挖方边坡上缘的距离,应根据土质确定,一般不小于3m。
2)临时排水沟之填方坡脚应有适当距离,沟内最高水位应低于坡脚至少0 3m。
(3)在山坡地区施工,应尽量按设计要求先做好永久性截水沟,或设置临时截水沟,阻止山坡水流人施工场地。
沟底应防止渗漏。
在平坦地区施工,可采用挖l 临时排水沟或筑土堤等措施,阻止场外水流人施工场地。
(4)临时排水沟和截水沟的纵向坡度、横断面、边坡坡度和出水口应符合下列要求:纵向坡度应根据地形确定,一般不应小于 3‰,平坦地区不应小于 2% o,沼泽地区可减至 1‰;横断面应根据当地气象资料,按照施工期间最大流量确定。
边坡坡度应根据土质和沟的深度确定.一般为 1: 0 7 ~ l : l 5 ,岩石边坡可适当放陡;出水口应设置在远离建筑物或构筑物的低洼地点,并应保证排水畅通。
排水暗沟的出水口处应防止冻结。
(5)临时排水沟内水的流速不宜大于后表的要求。
必要时,在下列地段或部位应对沟底和边坡采取。
临时加固措施:土质松软地段;流速较快,可能遭受冲刷地段;跌水处;地面水汇集流人沟内的部位;出水口处。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(1)正式降水运行不少于10-17天后开始土方的开挖。
(2)降水应该连续进行,不中断。
(3)降水期间每日两次监测其水位,并绘制各种曲线,以指导降水,特别是减压井的开启时间;当遇到水位、水量变化较大时及时分析原因,并在最短时间内解决,以保证降水效果。
(4)降水期间应对抽水设备和运行状况进行维护检查,每天检查不应少于2次,并应观测记录水泵出水等情况,发现问题及时处理,使抽水设备始终处在正常运行状态。同时应有一定量的备用设备,对出问题的设备能及时更换。基础底板钢筋完成浇筑混凝土前,坑内井管经设计同意后拆除。
技术交底记录
2012年10月22日第1页共2页
工程名称
基坑围护及降水工程
工程部位名称
深井降水
工程工序名称
交底内容
根据设计,基坑开挖采用坑外和坑内深井结合来达到降水目的,坑外111套,井底标高-19.80m;坑内72套,井口标高-1.80m,井底标高-19.80m。
1技术参数:
成孔:成孔直径800mm
技术
负责人
项目
负责人
班组长
洗井应在下完井管、填好滤料后立即进行,一气呵成,以免时间过长,护壁泥皮逐渐老化,难以破坏,影响渗水效果。绝不允许搁置时间太久,即等待多口井完成钻探后集中洗井。
技术
负责人
项目
负责人
班组长
技术交底记录
2012年10月22日第2页共2页
工程名称
基坑围护及降水工程
工程部位名称
深井降水
工程工序名称
交底内容
安泵试抽:洗井施工结束后,管道应及时下入潜水泵,铺设排水管道、电缆等,抽水与排水系统安装完开始试抽水。电缆与管道系统在设置时应注意避免在抽水过程中损坏,因此,现场要在这些设备上进行标识。
排水:洗井及降水运行时应用将水排至场外,场地四周的排水管排到场地四周的明沟(渠)内,通过排水(渠)将水排入场外预设的排水沟,渠道应定时清理,确保排水系统的畅通。
管井固定
(1)靠近支撑或钢构柱的管井,采用井字角钢支架将管井固定于支撑或钢构柱上。
(2)基坑中间的管井无支撑,采取根据挖土进度,向下逐步割除,剩余最下端3米左右管井,可以采用斜撑钢管支架临时固定于基坑底。
成孔均采用反循环回转钻进,清水钻进自然造浆的成孔工艺,及下井壁管、滤水管、填砾、粘性土封孔等成井工艺。
测放井位:根据井位平面布置示意图测放井位,管井应尽量靠近支撑,方便固定。如果现场施工过程中遇到障碍(如桩位等)或受到施工条件的影响现场可做适当调整。
钻进成孔:降水井开孔孔径为800mm,钻孔施工达到设计深度时,宜多钻0.3~0.5m。做好钻孔施工描述记录,在钻进过程中,情况与勘察时提供的资料不一致时需及时通知设计人员,并对井的结构进行及时调整,确保滤水管的安放位置能够有效的进水。开孔时应吊紧大钩钢丝绳,轻压慢转,钻进过程中要确保钻机的水平,以保证钻孔的垂直度(小于1%),成孔施工采用孔内自然造浆,钻进过程中泥工时,孔内必须压满泥浆,以防止孔壁坍塌。清孔换浆:下井管前的清孔换浆工作是保证成井质量的关键工序,为了保证成孔中在含水层部位不形成过厚的泥皮,当钻孔钻至含水层顶板位置时即开始加清水调浆。钻进至设计标高后,在提钻前将钻杆提至离孔底0.50m,进行冲孔,清除孔内杂物,同时将孔内的泥浆密度逐步调至接近1.05,孔底沉淤小于30cm,返出的泥浆内不含泥块为止。第一次清孔换浆是成井质量得以保证的关键,它将直接影响成井质量,因此施工时清孔换浆工作没有达到规定的要求绝不允许进入下一道工序的施工。下井管:井管进场后,应检查过滤器的缝隙是否符合设计要求。下管前必须测量孔深,孔深符合设计要求后,开始下井管,下管时在滤水管上下两端各设一套直径小于孔径5cm的扶正器(找中器),以保证滤水管能居中,井管连接要牢固、垂直、不透水,下到设计深度后,井口固定居中。填砾:两者的深度值均不能浅于沉淀管的深度以上50cm。填砾过程中应随填随测砾料的高度。填砾前应用测绳测量井管内外的深度
井壁管:直径360mm,长14.50m。
过滤器:滤水管的直径与井壁管的直径相同。滤管长度: 14m。
滤料滤网:1~2mm砾砂,60~80目网2层
沉淀管:沉淀管主要起到过滤器不致因井内沉砂堵塞而影响进水的作用,沉淀管焊接在滤水管底部,直径与滤水管相同,长度为2.00m,沉淀管底口用铁板封死。
2管井施工工艺流程
