旁站记录填写要点
旁站记录要点

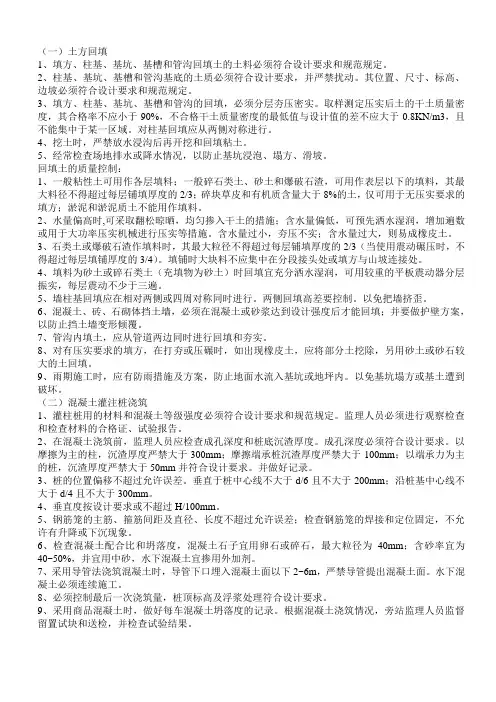

(一)土方回填1、填方、柱基、基坑、基槽和管沟回填土的土料必须符合设计要求和规范规定。
2、柱基、基坑、基槽和管沟基底的土质必须符合设计要求,并严禁扰动。
其位置、尺寸、标高、边坡必须符合设计要求和规范规定。
3、填方、柱基、基坑、基槽和管沟的回填,必须分层夯压密实。
取样测定压实后土的干土质量密度,其合格率不应小于90%,不合格干土质量密度的最低值与设计值的差不应大于0.8KN/m3,且不能集中于某一区域。
对柱基回填应从两侧对称进行。
4、挖土时,严禁放水浸沟后再开挖和回填粘土。
5、经常检查场地排水或降水情况,以防止基坑浸泡、塌方、滑坡。
回填土的质量控制:1、一般粘性土可用作各层填料;一般碎石类土、砂土和爆破石渣,可用作表层以下的填料,其最大料径不得超过每层铺填厚度的2/3;碎块草皮和有机质含量大于8%的土,仅可用于无压实要求的填方;淤泥和淤泥质土不能用作填料。
2、水量偏高时,可采取翻松晾晒,均匀掺入干土的措施;含水量偏低,可预先洒水湿润,增加遍数或用于大功率压实机械进行压实等措施。
含水量过小,夯压不实;含水量过大,则易成橡皮土。
3、石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用震动碾压时,不得超过每层填铺厚度的3/4)。
填铺时大块料不应集中在分段接头处或填方与山坡连接处。
4、填料为砂土或碎石类土(充填物为砂土)时回填宜充分洒水湿润,可用较重的平板震动器分层振实,每层震动不少于三遍。
5、墙柱基回填应在相对两侧或四周对称同时进行。
两侧回填高差要控制。
以免把墙挤歪。
6、混凝土、砖、石砌体挡土墙,必须在混凝土或砂浆达到设计强度后才能回填;并要做护壁方案,以防止挡土墙变形倾覆。
7、管沟内填土,应从管道两边同时进行回填和夯实。
8、对有压实要求的填方,在打夯或压碾时,如出现橡皮土,应将部分土挖除,另用砂土或砂石较大的土回填。
9、雨期施工时,应有防雨措施及方案,防止地面水流入基坑或地坪内。
以免基坑塌方或基土遭到破坏。
8 变电工程质量旁站要点及旁站监理记录模板(GIS安装)

质量旁站要点及旁站监理记录内容模板范例(GIS安装)旁站要点:1 .施工方案是否已审定,检查施工作业票办理情况并记录。
2 .人员组织:厂家技术服务人员、施工项目部技术负责人、质检员、安全员等是否到位。
安装前是否接受技术交底。
3 .合理布置现场,包括部件组装场地和防护措施及吊车位置等。
4 .核查设备安装前各项试验项目是否已完成并合格,三维冲撞记录仪是否已拆除且正常, 检查各气室出厂正压值是否正常。
5 .机具及材料:吊装机具、专用工具等的准备情况。
6 .外部环境及天气情况的确认:无风沙、无雨雪、天气相对湿度小于80%条件下进行(安装环境同时需满足厂家技术文件要求),并采取相应的防尘、防潮措施。
7 .安装过程是否与施工措施相一致,按照规定的程序进行组装,不得混装。
8 .基座安装误差检查:中心线误差小于等于5mm,水平误差小于等于2mm。
9 .本体组装时吊具和吊点选择是否合理。
10 . GIS元件拼装应用清洁无纤维或不起毛的擦拭纸清理干净。
11 .母线安装时检查表面及触指有无生锈、氧化物、划痕及凹凸不平。
12 .检查“O”形密封圈是否更换及各类导电膏、油脂的涂抹情况。
13 .检查螺栓紧固力矩是否符合规范及厂家技术文件要求,终拧后是否进行力矩标识。
14 .套管吊装前应将套管清理干净,并将有关试验项目做完。
15 .有无其他异常,如有,立即报告。
16 .核查标准工艺、强条、质量通病防治执行情况。
旁站监理记录表施工情况:(符合要求项目打7,不涉及项目打/)(主要指施工哪些项目、部位、内容,施工过程时间,施工队负责人,以及施工中执行什么方案、措施、管理制度及规程、规范等情况)1、本次GIS安装执行施匚方案,施工方案是否已审定,口是、口否。
2、施工项目部技术负责人、质检员、安全员到位;施工作业负责人,施工项目部名作业人员在名厂家技术服务人员的指导下进行组装。
3、施工机械及工器具投入情况:例如XX吨吊车X台,XX吨倒链X台,吊装用锁具X套,XX规格力矩扳手X 把,厂家专用I:具真空注气设备X套以及SF6气体检漏仪、SR,微水测量仪等。
返修旁站记录

返修旁站记录Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT返修要点焊缝返修旁站要点:1、焊缝在同一部位的返修,不得超过2次,根部只允许1次,否则应将该焊缝切除。
返修后,按原标准进行检测。
2、核准返修焊口号正确无误,缺陷部位定位应准确,使用符合设计及规范要求的方式(一般使用动力角向砂轮机)清除缺陷,仔细检查焊道以保证缺陷正确并彻底清除。
3、当裂纹长度小于焊缝长度的8%时,应使用评定合格的返修焊接规程进行返修。
当裂纹长度大于焊缝长度的8%时所有带裂纹的焊缝都必须从管线上切除。
4、焊缝返修结束后,应对焊缝进行外观检查,外观检查合格后再行通知检测单位进行无损检测。
焊缝返修旁站记录填写要点:如工程焊口较少,相对返修焊口较少,可使用规范GB50319监理旁站记录表,填写需注意下列事项:1、应明确工程名称、施工单位、旁站起始时间,编号应避免与本工程其他文件编号重复。
2、应记录返修时施工现场天气、气温、风速等外界可影响返修质量的因素。
3、应明确返修焊缝号、焊缝所在部位、返修焊工、返修时间、及返修焊缝缺陷类型、尺寸、部位,返修焊工必须是经过焊接过关口考试合格的并具有返修资质的焊工。
4、应记录焊缝返修后外观检查结果,并给出结论。
5、如建设单位需求,可将返修照片附于旁站记录之后。
附:自制焊缝返修旁站记录表焊口返修旁站记录编号注:本表一式一份,项目监理机构留存。
注意事项:1、焊口号:焊口编号应与其他工程资料编号一致。
2、焊口位置:指焊口位于位置,一般填写桩号,如无桩号,则按实际情况考虑地点,距离,时间等因素进行分段并标注位置。
3、焊工姓名:指焊接该焊口原焊工。
4、返修焊工:指即将对焊口返修的焊工,返修焊工必须是经过焊接过关口考试合格的并具有返修资质的焊工。
5、缺陷类型:指无损检测单位提供的焊口缺陷,一般指圆缺、条缺、未熔合、内咬边等,根据缺陷类型要求施工人员将焊口打磨深度。

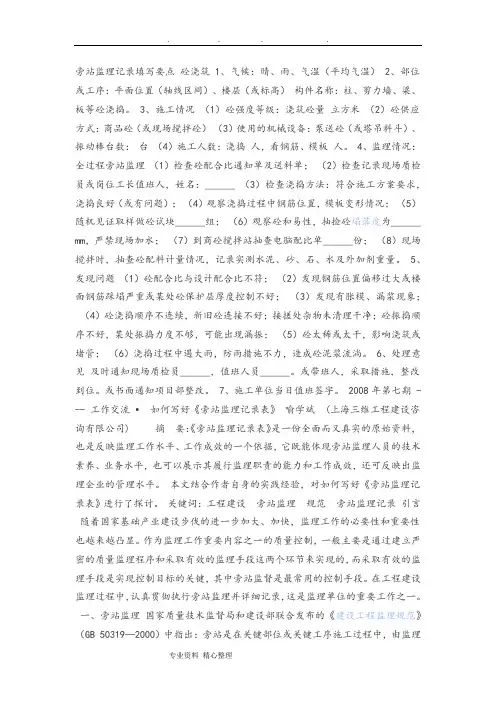

防水、混凝土、回填土旁站记录要点说明

旁站监理记录填写要点砼浇筑 1、气候:晴、雨、气温(平均气温) 2、部位或工序:平面位置(轴线区间)、楼层(或标高)构件名称:柱、剪力墙、梁、板等砼浇捣。
3、施工情况(1)砼强度等级:浇筑砼量立方米(2)砼供应方式:商品砼(或现场搅拌砼)(3)使用的机械设备:泵送砼(或塔吊料斗)、振动棒台数:台(4)施工人数:浇捣人,看钢筋、模板人。
4、监理情况:全过程旁站监理(1)检查砼配合比通知单及送料单;(2)检查记录现场质检员或岗位工长值班人,姓名:___(3)检查浇捣方法:符合施工方案要求,浇捣良好(或有问题);(4)观察浇捣过程中钢筋位置,模板变形情况;(5)随机见证取样做砼试块___组;(6)观察砼和易性,抽捡砼塌落度为___mm,严禁现场加水;(7)到商砼搅拌站抽查电脑配比单___份;(8)现场搅拌时,抽查砼配料计量情况,记录实测水泥、砂、石、水及外加剂重量。
5、发现问题(1)砼配合比与设计配合比不符;(2)发现钢筋位置偏移过大或楼面钢筋踩塌严重或某处砼保护层厚度控制不好;(3)发现有胀模、漏浆现象;(4)砼浇捣顺序不连续,新旧砼连接不好;接搓处杂物未清理干净;砼振捣顺序不好,某处振捣力度不够,可能出现漏振;(5)砼太稀或太干,影响浇筑或堵管;(6)浇捣过程中遇大雨,防雨措施不力,造成砼泥浆流淌。
6、处理意见及时通知现场质检员___,值班人员___。
或带班人,采取措施,整改到位。
或书面通知项目部整改。
7、施工单位当日值班签字。
2008年第七期 --- 工作交流•如何写好《旁站监理记录表》喻学斌(上海三维工程建设咨询有限公司) 摘要:《旁站监理记录表》是一份全面而又真实的原始资料,也是反映监理工作水平、工作成效的一个依据,它既能体现旁站监理人员的技术素养、业务水平,也可以展示其履行监理职责的能力和工作成效,还可反映出监理企业的管理水平。
本文结合作者自身的实践经验,对如何写好《旁站监理记录表》进行了探讨。

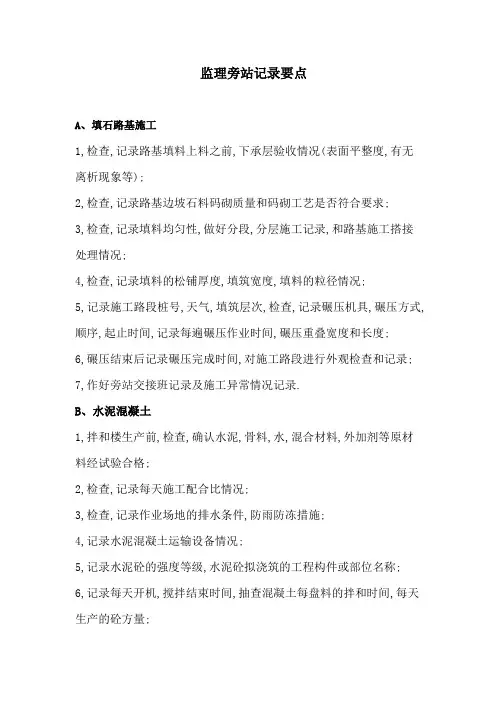

监理旁站记录要点

监理旁站记录要点A、填石路基施工1,检查,记录路基填料上料之前,下承层验收情况(表面平整度,有无离析现象等);2,检查,记录路基边坡石料码砌质量和码砌工艺是否符合要求;3,检查,记录填料均匀性,做好分段,分层施工记录,和路基施工搭接处理情况;4,检查,记录填料的松铺厚度,填筑宽度,填料的粒径情况;5,记录施工路段桩号,天气,填筑层次,检查,记录碾压机具,碾压方式,顺序,起止时间,记录每遍碾压作业时间,碾压重叠宽度和长度;6,碾压结束后记录碾压完成时间,对施工路段进行外观检查和记录; 7,作好旁站交接班记录及施工异常情况记录.B、水泥混凝土1,拌和楼生产前,检查,确认水泥,骨料,水,混合材料,外加剂等原材料经试验合格;2,检查,记录每天施工配合比情况;3,检查,记录作业场地的排水条件,防雨防冻措施;4,记录水泥混凝土运输设备情况;5,记录水泥砼的强度等级,水泥砼拟浇筑的工程构件或部位名称; 6,记录每天开机,搅拌结束时间,抽查混凝土每盘料的拌和时间,每天生产的砼方量;7,检查,记录混凝土拌和物的均匀性情况;8,旁站混凝土拌和物的坍落度检测情况,观察,记录其粘聚性和保水性;9,记录混凝土停拌时间及异常情况处理情况;10,记录交接班情况.C、水泥砼浇注监理[/b]旁站要点1,检查,记录施工人员,机具场地准备情况;2,检查,确认现场是否具备浇筑条件;3,检查,记录道路的畅通,与砼搅拌站联络方式,安全装置的措施到位情况;4,记录砼浇筑的起讫时间,天气,温度情况,砼方量;5,检查,记录砼的均匀性以及用于测塌落度仪,强度检验的模具准备情况;6,记录砼倾卸采用的方式,高度情况;7,记录水泥砼分层浇筑的厚度,顺序和方向;8,记录砼振捣组合方式,有无漏振,有无碰撞模板,钢筋,预应力管道,预埋件情况;9,检查,记录水泥砼浇筑期间支架,模板,钢筋,预应力管道以及预埋件的稳固情况;10,检查,记录养护情况及砼浇筑期间发生的异常情况(包括冬季雨季节)的处理措施;11,对于特殊工艺的砼浇筑按照规定做好施工记录;D、预应力张拉1,张拉前对材料及机具进行检查,记录张拉用钢绞线,锚具,夹片和连接器等材料的生产厂家,规格型号,并确认已经检测合格;2,检查预应力钢绞线穿索情况(不得有缠绞,扭麻花,锈蚀现象,表面不应有污染,损伤等);3,记录千斤顶型号,油表编号,确认拮斤顶,油表,钢尺等器具经校验,标定,并在有效期内;4,记录张拉构件名称,编号,对于后张法还应记录构件龄期,同条件养护试块强度及弹性模量测定值等;5,检查,记录张拉现场及安全保障措施;6,对于后张法张拉,检查预留孔道的尺寸与位置是否正确,孔道是否平顺,有无堵塞.梁端锚垫板,压浆孔是否已清理干净,锚垫板是否垂直于孔道中心线,锚垫板后砼是否密实等;7,记录张拉开始时间,操作人中,张拉顺序及方式;8,描述张拉过程是否符合要求,随时记录油表读数与伸长值.并督促施工单位如实记录和填写相关表格.后张法张拉过程中应时刻观察锚垫板的变形情况;9,对张拉过程的异常情况及处理措施做好详细记录;10,张拉完毕后,及时测量构件的起拱度,并对构件进行仔细检查,发现异常及时汇报;11,查看端头多余预应力筋的切割工艺是否符合要求,记录切割方式;E、孔道压浆监理[/b]旁站要点1,检查,确认制作水泥浆所用材料的质保及配比资料;2,检查,记录压浆机械,压力表是否齐全,其工作性能是否满足施工要求;3,检查管道的清洁及畅通情况;4,监督水泥浆的拌制过程,记录拌制时间,操作人员,压浆梁号,压浆顺序,方式及各孔道压浆起止时间,压力读数等;督促施工单位如实填写构件压浆记录表,并及时确认;5,检查,记录水泥浆的稠度;记录试块制作时间及情况;6,记录压浆过程中的异常情况及处理措施,并及时上报;7,记录交接班情况.F、钻孔灌注桩监理[/b]旁站要点1,记录每根桩的钻孔开始时间,桩编号,钻机机型,机组人员及开钻前准备工作;在钻孔过程中须进行地质情况,钻进深度,水头高度,泥浆变化的巡查,其中地质出现异常变化时应全过程旁站记录;2,清孔结束时,检查以下内容并开始全过程旁站:校核测深设备是否满足规范要求及其准确性;孔径,孔深;泥浆性能指标,主要是相对密度,粘度,含砂率;钢筋笼主要检查节数,长度,直径,钢筋数量,规格锈蚀,变形情况;保护层垫块是否满足要求;3,检查记录下钢筋笼起止时间,每节钢筋笼焊接的起止时间,每道焊缝情况,下钢筋笼过程中的异常情况及现场采取的措施;4,灌注前的准备中检查:导管的长度,节数及连接情况;孔深及料斗体积及料斗位置(高度);5,灌注过程检查记录:首批砼的数量及灌注时间;督促检查施工单位详细记录:每盘砼数量,每次灌注后导管埋深,砼上升高度;砼总量;砼总量;砼顶面标高是否正确;砼质量及试件制作情况;砼灌注结束时间;灌注过程中出现的异常情况及施工单位现场采取的措施;6,作好交接班记录和省市高指及驻地监理[/b]组现场检查情况记录,及时对施工单位的记录进行确认.G、水泥搅拌桩施工监理[/b]旁站要点1,检查,记录施工场地整平情况,按一定频率量测放样的桩间距,检查桩位放样是否准确,桩位标记是否醒目;2,检查,记录桩机计量装置的签封是否完整,证机是否一致;3,检查,记录桩机钻头完好情况;4,检查供电系统,备用发电机及夜间照明用电是否正常;5,确认水泥经检测合格(湿喷桩还要检查外掺剂),记录材料库存情况; 6,记录施工日期,天气情况,施工段落桩号,桩机编号,桩排号,设计桩长,喷灰量(湿喷桩应记录水灰比,喷浆量),采用的施工方式,如全程复搅,分段复搅(湿喷桩记录一喷四搅,两喷四搅)等,开机时间;7,检查承包人相关施工,管理人员是否在现场;8,旁站记录贮粉罐水泥的注入或清除情况(湿喷桩应督促检查水泥浆制浆,存放时间,外掺剂掺量,检测记录水泥浆比重);9,记录施工中的异常现象及处理措施,如机械故障,堵管,爆管,停电工作电流突然增大,钻到设计标高而电流不增大,断桩或地质变化等现象.地质发生异常引起桩长变化时,根据规定及时报告监理[/b]组; 10,随时检查桩机运行情况,如钻机是否平稳,钻杆是否垂直;11,成桩后对电脑记录仪打印成果进行签证;12,记录水泥,外掺剂进场,损耗情况,水泥袋移交记录,做好相关台帐; 13,记录每台桩机每班的施工量,汇总水泥用量;14,记录交接班情况.。

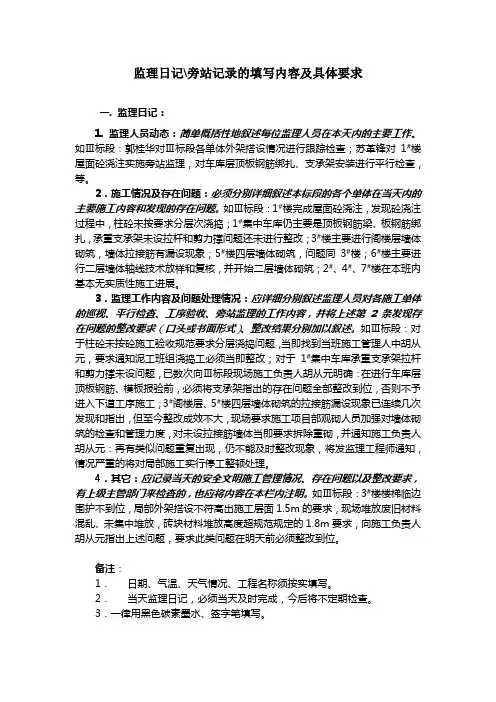

监理日记、旁站记录填写内容和要求

监理日记\旁站记录的填写内容及具体要求一. 监理日记:1. 监理人员动态:简单概括性地叙述每位监理人员在本天内的主要工作。
如Ⅲ标段:郭桂华对Ⅲ标段各单体外架搭设情况进行跟踪检查;苏革锋对1#楼屋面砼浇注实施旁站监理,对车库层顶板钢筋绑扎、支承架安装进行平行检查,等。
2.施工情况及存在问题:必须分别详细叙述本标段的各个单体在当天内的主要施工内容和发现的存在问题。
如Ⅲ标段:1#楼完成屋面砼浇注,发现砼浇注过程中,柱砼未按要求分层次浇捣;1#集中车库仍主要是顶板钢筋梁、板钢筋绑扎,承重支承架未设拉杆和剪力撑问题还未进行整改;3#楼主要进行阁楼层墙体砌筑,墙体拉接筋有漏设现象;5#楼四层墙体砌筑,问题同3#楼;6#楼主要进行二层墙体轴线技术放样和复核,并开始二层墙体砌筑;2#、4#、7#楼在本班内基本无实质性施工进展。
3.监理工作内容及问题处理情况:应详细分别叙述监理人员对各施工单体的巡视、平行检查、工序验收、旁站监理的工作内容,并将上述第2条发现存在问题的整改要求(口头或书面形式)、整改结果分别加以叙述。
如Ⅲ标段:对于柱砼未按砼施工验收规范要求分层浇捣问题,当即找到当班施工管理人中胡从元,要求通知泥工班组浇捣工必须当即整改;对于1#集中车库承重支承架拉杆和剪力撑未设问题,已数次向Ⅲ标段现场施工负责人胡从元明确:在进行车库层顶板钢筋、模板报验前,必须将支承架指出的存在问题全部整改到位,否则不予进入下道工序施工;3#阁楼层、5#楼四层墙体砌筑的拉接筋漏设现象已连续几次发现和指出,但至今整改成效不大,现场要求施工项目部观砌人员加强对墙体砌筑的检查和管理力度,对未设拉接筋墙体当即要求拆除重砌,并通知施工负责人胡从元:再有类似问题重复出现,仍不能及时整改现象,将发监理工程师通知,情况严重的将对局部施工实行停工整顿处理。
4.其它:应记录当天的安全文明施工管理情况、存在问题以及整改要求,有上级主管部门来检查的,也应将内容在本栏内注明。
旁站记录填写规范

旁站记录填写规范“旁站监理”是指监理人员在工程施工监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动,是监理单位全过程监理工作中不可缺少的重要环节,也是法律赋予监理企业的重要职责,是保证工程质量,提高投资效益的重要手段。
旁站监理是监理人员控制工程质量,保证项目目标实现不可缺少的重要手段。
旁站监理采用记录表的方式进行。
旁站监理记录表是专业监理工程师或总监理工程师依法行使有关签字权的重要依据。
对于需要旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或者没有旁站监理记录的,监理工程师或总监理工程师不得在相应文件上签字。
在工程竣工后,监理部将旁站监理记录存档备查。
一、旁站内容及记录要求(一)旁站内容:1、核查承包人各分项工程施工采用的原材料、混合料是否检验合格,机械设备、试验仪器是否满足施工要求,各项准备工作是否充分,监督其科学合理进行施工组织及采用科学规范的施工方法;2、检查承包人质检员、特殊工种人员是否持证上岗及在岗情况;3、巡视、检查承包人施工程序和施工工艺是否符合合同、规范、规程、技术标准和批准的施工图纸、施工组织设计要求,对重要的分项工程检查其每道工序,每个部位的质量,对违反施工工艺,危及安全生产操作及一切不符合规范要求的施工行为,应立即责令承包人整改;4、检查试验人员是否持证上岗,监督试验全过程按照试验规程进行,出现异常情况及时处理;5、监督承包人应严格按照技术规范进行施工,及时发现和处理旁站过程中出现的质量问题,并告诫承包人对所承担的工程有不可推卸的全部责任;6、做好旁站监理记录,并及时向专业工程师汇报旁站监理情况。
旁站监理记录的内容包括:旁站监理项目名称,时间、工程地点、气候、旁站开始、结束时间,施工人员、原材料情况、设备状况,旁站经过、发现或发生的有关问题及处理措施,隐蔽工程或重要部位的照片、摄像记录等。
7、在旁站项目工程质量检验报告单上签字;8、在软基处理、换填土及各类基础工程等隐蔽工程计量单上签字。
变电工程安全旁站要点及旁站监理记录模板(大体积混凝土浇筑) 要点

安全旁站要点及旁站监理记录模板
(大体积混凝土浇筑)
旁站要点:
1、施工单位安全员是否在现场。
2、安全施工作业票是否办理、是否规范。
现场施工人员是否接受安全技术交底。
3、现场是否存在安全隐患。
4、施工人员安全防护用品的是否配备齐全。
5、临时作业平台材质和搭设是否是否符合要求,平台是否设护栏。
6、钢筋马凳支撑是否牢固。
7、模板的支撑是否牢固。
8、混凝土施工前检查振捣器绝缘是否符合要求。
9、砼振捣人员是否戴绝缘手套穿绝缘鞋。
10、施工机械是否符合一机、一闸、一漏,电工是否在现场。
11、临边是否设置安全围栏。
12、现场施工环境是否满足施工要求。
13、有无其他异常,如有,立即报告。
JAQB6
安全旁站监理记录表
工程项目名称: xxxxx变电站工程编号:002
旁站监理人员(签名):施工负责人(签名):。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二、一般旁站监理,主要记录关键部位(及 工序)施工过程的监理情况,但往往忽略了以下 三个内容:①土方回填;②卷材防水层细部构造 处理;③土钉墙。 以上内容,目前一般项目上都能遇到,极为 普遍!但旁站监理很少有记录。 至于主体结构方面的关键工序,如预应力张 拉,装配式结构安装,钢结构安装,网架结构安 装,索膜安装等。
注意: 施工单位人员在旁站监理记录本上签字 ,有两个方面的必要性: • ①视为施工方对监理单位发现的问题及处 理意见认可。 • ②是监理单位实施旁站监理的证据。
施工情况:该栏记录所旁站监理的部位或工序 ,进行施工情况的描述,如采用的施工工艺、施 工材料、施工机械设备的配置和施工人员(管理 人员和工人)的情况; 监理情况:该栏记录旁站监理的部位或工序中 ,项目监理人员所在施工过程中实施的具体的监 理措施和方法(如:相关报验资料的审查情况、 自拌混凝土的计量称量情况、以及材料的验收、 试块的见证取样留置、对板厚、标高、坍落度的 抽查、土方回填土质的检查、厚度的控制、防水 对基层的清理情况、卷材的搭接情况、阴阳角及 转角的处理情况等)。
发现问题:该栏记录旁站监理过程中发现的 有关问题。有问题要如实填写,用语应力求准确 。 处理意见:本栏记录发现的问题(包括质量 及安全),要有处理意见和处理结果。若问题较 严重的,应采取较为强硬的监理措施,如暂停施 工,限时整改,待隐患消除或问题得以根除后即 达到合格标准方可续工 。 备注栏:本栏可写质监、安监检查情况, 或其他情况。 相关人员签字:签字人员应与公司下发的任 命书和旁站监理实施细则吻合,施工单位的质检 员进行签字。
旁站监理ห้องสมุดไป่ตู้录包括以下内容: 工程名称、编号、日期及气候、 工程地点、旁站监理的部位及工序 、旁站监理开始时间、旁站监理结 束时间; 施工情况、监理情况、发现问 题、处理意见、备注、 相关签字;
相关填写内容说明如下: 日期及气候:该栏记录当天日期,当天的气 候和温度,与监理日志应闭合; 工程地点:该栏记录该工程位于说明地点; 旁站监理的部位及工序:该栏记录需要旁站 的部位和相关工序,应与监理日志、施工资料( 混凝土浇筑申请)闭合; 旁站监理开始时间、旁站监理结束时间:该 栏记录旁站工作的开始、结束时间,每一连续施 工段、旁站段应记录一次;
旁站记录填写说明要求
须实施旁站监理的关键部位、关键工序有: 1、在基础工程方面: 土方回填;混凝土灌注桩浇筑;地下连续墙; 土钉墙;后浇带及其他混凝土;防水混凝土浇筑 ;卷材防水层细部构造处理;纲结构安装。 2、在主体结构工程方面: 梁柱节点钢筋隐蔽过程;混凝土浇筑;预应力 张拉;装配式结构安装;钢结构安装;网架结构 安装;索膜安装。
