电缆施工技术交底记录大全
电线电缆敷设施工技术交底

1.设备及材料要求:
1.1所有材料规格型号及电压等级应符合设计要求,并有产品合格证。
1.2外观检查:包装完好,抽检的电缆绝缘层完整无损,厚度均匀。电缆无压扁、扭曲,铠装不松卷。电缆外护层有明显标识和制造厂标;
1.3每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期。电缆轴应完好无损。
六、安全注意事项
1.敷设电缆应专设现场指挥一名,对电缆敷设进行统一指挥及调度。
2.参加电缆敷设的施工人员,应服从现场指挥的调度指挥,各就各位,作业期间不能擅自离开岗位。
3.敷设电缆的作业现场,应无影响作业的障碍物,与其它专业交叉作业时应戴好安全帽。
4.电缆敷设时,作业人员应站在电缆外侧,并站稳用力。
1.4电缆外观完好无损。密封良好,塑料电缆外皮及绝缘层无老化及裂纹。
1.5电缆应在到达作业现场及电缆敷设前进行绝缘检测,绝缘测试应合格;
四、敷设电缆前准备工作:
1.施工前应对电缆进行详细检查;规格、型号、截面、电压等级均符合设计要求,外观无扭曲、坏损等现象。
2.电缆敷设前进行绝缘摇测。
3.IkV以下电缆,用500V摇表摇测线间及对地的绝缘电阻应不低于IOMQ。
5.敷设电缆时,严禁打闹嬉笑。
6.安全员应认真负责,及时发现安全隐患,并予以排除及纠正。对拒不听从指挥,违规操作的人员应给予警告及制止。避免安全事故的发生。确保电缆敷设业安全顺利的进行。
被交底人(签名)
注:本表一式二联,一联留存,另一联交班组保存。
五、电缆敷设
1.电缆敷设可用人力拉引或机械牵引。电缆敷设时,应注意电缆弯曲半径应符合规范要求。
2.电缆在保护管内敷设前应检查电缆保护管内无积水,且无杂物堵塞。穿电缆时,不得损伤护层。穿入管中电缆的数量应符合设计要求;
电缆施工安全技术交底单模板

一、工程名称:____________________________二、施工单位:____________________________三、施工部位:____________________________四、工序名称:____________________________五、交底日期:____________________________六、交底地点:____________________________七、参与人员:____________________________八、安全技术交底内容:1. 施工准备:(1)设备及材料要求:1.1 所有材料规格型号及电压等级应符合设计要求,并有产品合格证。
1.2 每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期。
电缆轴应完好无损。
1.3 电缆外观完好无损,无机械损伤,无明显皱折和扭曲现象。
橡套及塑料电缆外皮及绝缘层无老化及裂纹。
1.4 各种金属型钢不应有明显锈蚀,管内无毛刺。
所有紧固螺栓,均应采用镀锌件。
1.5 其它附属材料:电缆标志牌、油漆、汽油、封铅、硬脂酸、白布带、橡皮包布、黑包布等均应符合要求。
(2)主要机具:2.1 电动机具、敷设电缆用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳、千斤顶。
2.2 绝缘摇表、皮尺、钢锯、手锤、扳手、电气焊工具、电工工具。
2.3 无线电对讲机(或简易电话)、手持扩音喇叭(有条件可采用多功能扩大机作通讯联络)。
2. 作业条件:2.1 土建工程应具备下列条件:2.1.1 预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格。
2.1.2 电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束,电缆沟排水畅通,无积水。
2.1.3 电缆沿线模板等设施拆除完毕。
场地清理干净、道路畅通。
2.2 施工现场环境:2.2.1 施工现场应保持整洁,不得堆放杂物。
2.2.2 施工现场应设置明显的安全警示标志。
2.2.3 施工现场应设置消防设施,并定期检查。

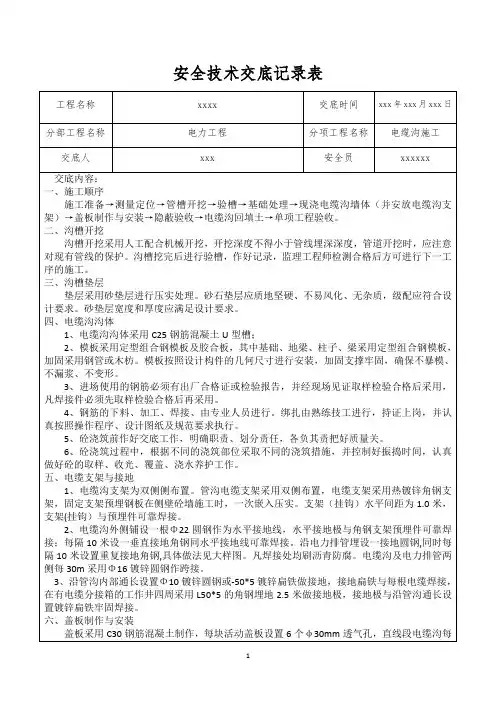

电缆沟施工安全技术交底(模板)

5、砼浇筑前作好交底工作,明确职责、划分责任,各负其责把好质量关。
6、砼浇筑过程中,根据不同的浇筑部位采取不同的浇筑措施,并控制好振捣时间,认真做好砼的取样、收光、覆盖、浇水养护工作。
3、沿管沟内部通长设置Φ10镀锌圆钢或-50*5镀锌扁铁做接地,接地扁铁与每根电缆焊接,在有电缆分接箱的工作井四周采用L50*5的角钢埋地2.5米做接地极,接地极与沿管沟通长设置镀锌扁铁牢固焊接。
六、盖板制作与安装
盖板采用C30钢筋混凝土制作,每块活动盖板设置6个φ30mm透气孔,直线段电缆沟每隔15m左右及转角、端头和管沟衔接处设置7块活动盖板,活动盖板底座和活动盖板沿口的钢制作件均要求热镀锌,层厚不小于50μm,活动盖板设有图案,盖板顶面需水泥砂浆抹面。
安全技术交底记录表
工程名称
xxxx
交底时间
xxx年xxx月xxx日
分部工程名称
电力工程
分项工程名称
电缆沟施工
交底人
xxx
安全员
xxxxxx
交底内容:
一、施工顺序
施工准备→测量定位→管槽开挖→验槽→基础处理→现浇电缆沟墙体(并安放电缆沟支架)→盖板制作与安装→隐蔽验收→电缆沟回填土→单项工程验收。
二、沟槽开挖
4、整理施工现场,由于现场施工、运输造成破坏的现场排水坡度重新整理好,清理施工现场的排水沟,保证排水畅通。检查场内外的排水设施。确保排水设备完好,以保证暴雨后能在较短的时间排出积水。
材料资源准备
接受交底人签名
四、电缆沟沟体
1、电缆沟沟体采用C25钢筋混凝土U型槽;
2、模板采用定型组合钢模板及胶合板,其中基础、地梁、柱子、梁采用定型组合钢模板,加固采用钢管或木枋。模板按照设计构件的几何尺寸进行安装,加固支撑牢固,确保不暴模、不漏浆、不变形。
电缆敷设施工技术交底

电缆敷设施工技术交底
1、为确保本工程施工质量达到优良标准,施工班组在施工前必须树立“质量第一”思想,重
视施工质量,认真熟悉图纸,了解施工规范,精心施工,增强“创建品牌工程,让顾客满意”
的质量目标意识。
2、施工前班组必须先熟悉设计图及施工员画的电缆敷设透视详图上电缆敷设起、终点,规格
型号、基本长度以及敷设方式等,均有明确的了解。
3、施工前还必须对所有进场的电缆进行外观的电缆进行外观检查及绝缘电阻试验.1KV及以
下电缆的绝缘测试值不低于10兆欧。
并及时作好测试记录,报施工员复核。
4、电缆敷设时,应选择适当的电缆盘位置,便于电缆盘滚动拖拉电缆。
电缆敷设宜从长度最长
的线经最粗的开始敷设;电缆敷设宜自下而上以人力滑轮拉吊方式进行敷设。
5、电缆敷设时,电缆应排列整齐,不宜交叉,并及时在电缆的起始位置,转角位置,终点位置处
设置电缆标志牌。
每根电缆敷设终端应留有适当的备用长度。
6、垂直敷设的电缆,必须随时在每一个支架上将电缆牢固固定。
7、水平敷设的电缆,在电缆的首末两端以及转角将电缆加以固定。
8、电缆敷设时,应注意电缆转角处的弯曲半径必须符合规范规定的弯曲要求。
9、电缆敷设完毕后,班组必须仔细进行自检,核对施工图,是否有漏敷,错敷电缆,并及时填写
班组自检单,报施工员复核。
10、当施工员复核无误后,班组应及时将敷设好的电缆的桥架盖板盖上. 桥架盖板应齐全、平
整、无翘角,接口平直、严密。
11、电缆敷设施工完毕后,应及时将空电缆盘、吊装滑轮等工具清单出现现场,堆放在适当的
场所。
交底人签字:接受交底人签字:
年月日年月日。

(完整版)电缆安装施工安全技术交底

(完整版)电缆安装施工安全技术交底电缆安装施工安全技术交底一、引言本文档旨在介绍电缆安装施工中的相关安全技术要点,以确保施工过程中的人员安全以及工程质量的保证。
以下将详细说明施工中需要注意的事项。
二、施工前的准备1. 安全检查:施工前,必须进行周密的安全检查,确保施工现场的安全性。
包括对施工设备、作业人员的合格性进行检查。
2. 施工方案:在施工前制定详细的施工方案,明确工作范围、工作步骤以及施工人员的职责。
3. 施工现场的准备:清理施工现场,确保没有杂物或障碍物,以免影响施工过程。
同时,为施工人员提供必要的安全设施和个人防护装备。
三、电缆安装的关键要点1. 安全操作:施工人员必须要经过相关培训,并严格按照操作规程进行作业,确保施工过程中的人身安全。
2. 材料检查:在电缆安装之前,对所使用的电缆、接头和附件进行检查,确保其符合相关标准,并进行必要的试验。
3. 电缆敷设:电缆敷设时,应避免弯曲或拉伸过度,同时避免与其他设备或管线发生碰撞。
对于特殊环境下的电缆敷设,应采取相应的防护措施。
4. 接头安装:接头安装时,必须按照相关标准和规范进行操作,确保接头的可靠连接和绝缘性能。
四、施工后的验收与保养1. 验收:施工完成后,应进行必要的验收工作,包括对电缆的外观、连接部分和绝缘性能进行检查。
2. 保养与维护:完成安装后,应对电缆进行定期保养和维护,以延长其使用寿命和保证工程的可靠性。
五、施工中的安全常识1. 火源防护:施工现场必须禁止明火,保持通风良好,避免火灾事故的发生。
2. 电击防护:施工人员必须戴好绝缘手套,并按照相关规定使用绝缘工具,以防止电击事故的发生。
3. 高处作业:对于存在高处作业的情况,必须进行必要的安全防护措施,如佩戴安全帽、安全绳等。
六、总结本文档详细介绍了电缆安装施工中的安全技术要点,并提供了施工前的准备、电缆安装的关键要点以及施工后的验收与保养等内容。
希望所有施工人员都能遵守安全规程,确保施工安全和工程质量。
电缆敷设施工技术交底记录

电缆敷设施工技术交底记录
一、前言
电缆敷设是建筑工程中非常重要的一项施工工艺,涉及到建筑
中电力设备的用电以及各种信号传输的要求。
为了保证电线电缆敷
设施工的质量和安全,进行技术交底是必要的。
本文档记录了电缆
敷设施工技术交底的内容,旨在提醒施工人员注意相关技术要点,
做好敷设工作。
二、敷设前准备
1. 熟悉施工图纸
在进行电缆敷设之前,施工人员需要仔细研究和理解施工图纸,了解敷设的电缆类型、规格、路径以及敷设的深度等要求。
确保与
监理工程师和设计人员沟通良好,对施工要求有充分的了解。
2. 检查施工设备和工具
检查敷设所需的设备和工具是否齐全,如挖掘机、铲车、手持
工具等。
确保设备和工具的使用符合施工要求,并做好维护和保养
工作,以保证施工进度和质量。
三、施工方案
根据实际情况和施工图纸要求,制定详细的施工方案,并经过监理工程师和设计人员的审核。
1. 敷设路径的确定
根据电缆敷设的要求,确定合适的敷设路径。
考虑到工程的结构特点、施工的难易程度以及后期维护等因素,确定敷设路径,确保电缆敷设的安全和方便。
2. 敷设深度的确定
根据施工图纸和设计要求,确定电缆敷设的深度。
考虑到地下管线、土壤条件等因素,合理确定电缆敷设的深度,并制定相应的施工措施,确保电缆的完好敷设。
3. 保护措施的制定
根据敷设路径的特点,制定相应的保护措施,以防止电缆在施工过程中受到损坏。
例如,在电缆敷设路径附近的施工区域设置围挡、警示标识等,提醒施工人员和其他人员注意。
四、施工过程。
电缆敷设工程技术交底

6、当设计无要求时,电缆支架最上层至竖井顶部或楼板的距离不小于150~200mm;电缆支架最下层至沟底或地面的距离不小于50~100mm。
7、电缆的首端、末端和分支处应设标志牌。
五、安全措施
1、带电作业必须按规定佩戴绝缘手套,穿绝缘鞋。
2、使用人字梯必须牢固,下端应有人扶持,距梯角40~60cm处要设(铁)拉链,防止劈开。
3、电缆桥架安装时,其下方不应有人停留。
六、质量通病预防措施
1、电缆排列不整齐。在敷设前要规划好电缆路由及间距,对工人做好教育工作。
2、电缆牌悬挂不到位。电缆敷设完毕后派专人进行标牌悬挂。
七、成品保护措施
1、室内沿桥架敷设电缆时,避免对其他专业已施工完成的管道、吊筋等成品产生碰撞、损坏。
(2)电缆搬运及支架架设,应符合以下要求:
1)短距离搬运,采用滚轮电缆轴的方法.运行应按电缆轴上箭头指示方向运作。以防作业错误造成电缆松弛。
表B.2.3 技术交底记录
工程名称
XXXX
编 号
交底日期
施工单位
XXXX
技术交底名称
电缆敷设工程
交底摘要
电缆敷设施工
页 数
共3页,第2页
2)电缆支架的架设地点应选择土质密实的原土层的地坪上和便于施工的位置,一般应在电缆起止点附近为宜。架设后,应检查电缆轴的转动方向,电缆引出端应位于电缆轴的上方。
表B.2.3 技术交底记录
工程名称
XXXX
编 号
交底日期
施工单位
XXXX
技术交底名称
电缆敷设工程
交底摘要
电缆敷设施工
页 数
电缆桥架技术交底记录

电缆桥架技术交底记录交底人:XX部门技术负责人交底时间:XXXX年XX月XX日交底地点:XXXX工地一、背景介绍电缆桥架是一种用于电缆敷设和支撑的设备,广泛应用于各类建筑和工业场所。
为了确保施工过程的质量和效率,特进行电缆桥架技术交底,宣传和培训施工人员。
二、电缆桥架概述1.定义:电缆桥架是一种支持、保护和布线电缆的架构系统。
2.分类:根据材质和用途,电缆桥架可以分为金属桥架、塑料桥架、槽式桥架等。
3.特点:电缆桥架具有结构简单、安装方便、维护便捷等特点。
三、电缆桥架的安装要点1.原材料检查:a.检查电缆桥架的材质、规格和数量是否满足要求。
b.检查连接件的质量和数量是否符合要求。
2.安装工艺:a.根据设计图纸和施工方案,确定电缆桥架的敷设路径和支架位置。
b.根据实际情况,选用合适的固定方式(如膨胀螺栓、焊接等)固定支架。
c.安装支撑架时注意平整度和水平度的控制,确保安装的稳固性和牢固性。
d.在电缆桥架敷设时,应注意有足够的弧度,避免过大或过小造成电缆受力不均。
e.安装完成后,对电缆桥架进行必要的检查和测试,确保桥架安装质量。
3.安全措施:a.施工人员根据岗位要求,戴好相关的安全防护用品。
b.施工现场应设置明显的安全警示标志,确保通行安全。
c.施工人员要遵守作业规范,严禁进行不安全行为。
四、常见问题及处理方法1.电缆桥架高度不符合要求:处理方法:根据设计要求,对支架进行调整或更换。
2.电缆桥架固定不牢固:处理方法:增加支撑点或增加固定件,确保桥架的稳定性。
3.电缆桥架敷设路径不合理:处理方法:根据实际情况重新定位敷设路径,确保电缆敷设的顺畅性。
4.电缆桥架防腐措施不到位:处理方法:根据环境要求,选用合适的防腐涂料进行涂抹,确保桥架的防腐性能。
五、交底总结通过本次电缆桥架技术交底,我们了解了电缆桥架的分类、特点以及安装要点。
在实际施工过程中,需要严格按照工艺要求进行操作,确保电缆桥架的安装质量。
同时,合理的解决常见问题,也能提高施工效率和工程质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
---------------------考试---------------------------学资学习网---------------------押题------------------------------电缆敷设施工技术交底批准:审核:编写:目录1 范围 (3)2 施工准备 (3)2.1 设备及材料要求 (3)2.2 主要机具 (4)2.3 作业条件 (4)3 操作工艺 (4)3.1 工艺流程 (4)3.2 准备工作 (5)3.3 直埋电缆敷设 (6)3.4 电缆沿支架、桥架敷设 (7)3.5 挂标志牌 (8)4 质量标准 (8)4.1 保证项目 (8)4.2 基本项目 (8)4.3 电缆最小弯曲半径和检验方法应符合表2-l的规定 (9)5 成品保护 (9)6 应注意的质量问题 (10)7 质量记录 (10)7.1 质量保证资料 (10)7.2 施工记录 (11)1 范围本工艺标准适用于固阳县兴顺西光伏电厂20MWp同光同场太阳能光伏项目电气安装工程的电力电缆敷设。
2 施工准备2.1 设备及材料要求2.1.1 所有材料规格型号及电压等级应符合设计要求,并有产品合格证。
2.1.2 每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期。
电缆轴应完好无损。
2.1.3 电缆外观完好无损,铠装无锈蚀、无机械损伤,光明显皱折和扭曲现象。
油浸电缆应密封良好,无漏油及渗油现象。
橡套及塑料电缆外皮及绝缘展无老化及裂纹。
2.1.4 各种金属型钢不应有明显锈蚀,管内无毛刺。
所有紧固螺栓,均应采用镀锌件。
2.1.5 其它附属材料:电缆盖板、电缆标示桩、电缆标志牌、油漆、汽油、封铅、硬脂酸、白布带、橡皮包布、黑包布等均应符合要求。
2.2 主要机具2.2.1 电动机具、敷设电缆用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳、千斤顶。
2.2.2 绝缘摇表、皮尺、钢锯、手锤、扳手、电气焊工具、电工工具。
2.3 作业条件2.3.1 土建工程应具备下列条件:2.3.1.1 预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格。
2.3.1.2 电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束,电缆沟排水畅通,无积水。
2.3.1.3 电缆沿线模板等设施拆除完毕。
场地清理干净、道路畅通,沟盖板齐备。
2.3.1.4 放电缆用的脚手架搭设完毕,且符合安全要求,电缆沿线照明照度满足施工要求。
2.3.1.5 直埋电缆沟按图挖好,电缆井砌砖抹灰完毕,底砂铺完,并清除沟内杂物。
盖板及砂子运至沟旁。
2.3.2 设备安装应具备下列条件2.3.2.1 变配电室内全部电气设备及用电设备配电箱柜安装完毕。
2.3.2.2 电缆桥架、电缆托盘、电缆支架及电线过管、保护管安装完毕,并检验合格。
3 操作工艺3.1 工艺流程直埋电缆敷设→准备工作→埋标桩→回填土→铺砂盖砖→水平敷设→电缆沿支架、桥架敷设→挂标志牌→垂直敷设→埋→剥麻刷油→挂标志牌标桩→管口防水处理3.2 准备工作3.2.1 施工前应对电线进行详细检查;规格、型号、截面、电压等级均符合设计要求,外观无扭曲、坏损及漏油、渗油等现象。
3.2.2 电缆敷设前进行绝缘摇测或耐压试验。
3.2.2.1 1kV以下电缆,用1kV摇表摇测线间及对地的绝缘电阻应不低于10M。
3.2.2.2 3~35kV电缆应事先作耐压和泄漏试验,试验标准应符合国家和当地供电部门规定。
必要时敷设前仍需用2.5kV摇表测量绝缘电阻是否合格。
3.2.2.3 纸绝缘电缆,测试不合格者,应检查芯线是否受潮,如受潮,可锯掉一段再测试,直到合格为止。
检查方法是:将芯线绝缘纸剥下一块,用火点着,如发出叭叭声,即电缆已受潮。
3.2.2.4 电缆测试完毕,油浸纸绝缘电缆应立即用焊料(铅锡合金)将电缆头封好。
其它电缆应用橡皮包布密封后再用黑包布包好。
3.2.3 放电缆机具的安装:采用机械放电缆时,应将机械选好适当位置安装,并将钢丝绳和滑轮安装好。
人力放电缆时将滚轮提前安装好。
3.2.4 临时联络指挥系统的设置:3.2.4.1 线路较短或室外的电缆敷设,可用无线电对讲机联络,手持扩音喇叭指挥。
3.2.4.2 高层建筑内电缆敷设,可用无线电对讲机做为定向联络,简易电话作为全线联络,手持扩音喇叭指挥(或采用多功能扩大机,它是指挥放电缆的专用设备)。
3.2.5 在桥架或支架上多根电缆敷设时,应根据现场实际情况,事先将电缆的排列,用表或图的方式划出来。
以防电缆的交叉和混乱。
3.2.6 冬季电缆敷设,温度达不到规范要求时,应将电缆提前加温。
3.2.7 电缆的搬运及支架架设:3.2.7.1 电缆短距离搬运,一般采用滚动电缆轴的方法。
滚动时应按电缆轴上箭头指示方向滚动。
如无箭头时,可按电缆缠绕方向滚动,切不可反缠绕方向滚运,以免电缆松弛。
3.2.7.2 电缆支架的架设地点应选好,以敷设方便为准,一般应在电缆起止点附近为直。
架设时,应注意电缆轴的转动方向,电缆引出端应在电缆轴的上方(图2-1)。
3.3 直埋电缆敷设3.3.1 清除沟内杂物,铺完底沙或细土。
3.3.2 电缆敷设3.3.2.1 电缆敷设可用人力拉引或机械牵引。
采用机械牵引可用电动绞磨或托撬(旱船法)。
电缆敷设时,应注意电缆弯曲半径应符合规范要求。
3.3.2.2 电缆在沟内敷设应有适量的蛇型弯,电缆的两端、中间接头、电缆井内、过管处、垂直位差处均应留有适当的余度。
3.3.3 铺砂盖砖:3.3.3.1 电缆敷设完毕、应请建设单位、监理单位及施工单位的质量检查部门共同进行隐蔽工程验收。
3.3.3.2 隐蔽工程验收合格,电缆上下分别铺盖10cm砂子或细土,然后用砖或电缆盖板将电缆盖好,覆盖宽度应超过电缆两侧5cm。
使用电缆盖板时,盖板应指向受电方向。
3.3.4 回填土。
回填土前,再作一次隐蔽工程检验,合格后,应及时回填土并进行夯实。
3.3.5 埋标桩:电缆在拐弯、接头、交叉、进出建筑物等地段应设明显方位标桩。
直线段应适当加设标桩。
标桩露出地面以15cm为宜。
3.3.6 直埋电线进出建筑物,室内过管口低于室外地面者,对其过管按设计或标准图册做防水处理。
3.3.7 有麻皮保护层的电缆,进入室内部分,应将麻皮剥掉,并涂防腐漆。
3.4 电缆沿支架、桥架敷设3.4.1 水平敷设3.4.1.1 敷设方法可用人力或机械牵引。
3.4.1.2 电缆沿桥架或托盘敷设时,应单层敷设,排列整齐。
不得有交叉,拐弯处应以最大截面电缆允许弯曲半径为准。
3.4.1.3 不同等级电压的电缆应分层敷设,高压电缆应敷设在上层。
3.4.1.4 同等级电压的电缆沿支架敷设时,水平净距不得小于35。
mm3.4.2 垂直敷设。
3.4.2.1 垂直敷设,有条件的最好自上而下敷设。
土建未拆吊车前,将电缆吊至楼层顶部。
敷设时,同截面电缆应先敷设低层,后敷设高层,要特别注意,在电缆轴附近和部分楼层应采取防滑措施。
3.4.2.2 自下而上敷设时,低层小截面电缆可用滑轮大绳人力牵引敷设。
高层、大截面电缆宜用机械牵引敷设。
3.4.2.3 沿支架敷设时,支架距离不得大于1.5米,沿桥梁或托盘敷设时,每层最少加装两道卡固支架。
敷设时,应放一根立即卡固一根。
3.4.2.4 电缆穿过楼板时,应装套管,敷设完后应将套管用防火材料封堵严密。
3.5 挂标志牌3.5.1 标志牌规格应一致,并有防腐性能,挂装应牢固。
3.5.2 标志牌上应注明电缆编号、规格、型号及电压等级。
3.5.3 直埋电缆进出建筑物、电缆井及两端应挂标志牌。
3.5.4 沿支架桥架敷设电缆在其两端、拐弯处、交叉处应挂标志牌,直线段应适当增设标志牌。
4 质量标准4.1 保证项目4.1.1 电缆的耐压试验结果、泄漏电流和绝缘电阻必须符合施工规范规定。
检验方法:检查试验记录。
4.1.2 电缆敷设必须符合以下规定:电缆严禁有绞拧、铠装压扁、护层断裂和表面严重划伤等缺损,直埋敷设时,严禁在管道上面或下面平行敷设。
检验方法:观察检查和检查隐蔽工程记录。
4.2 基本项目4.2.1 坐标和标高正确,排列整齐,标志柱和标志牌设置准确;防燃、隔热和防腐要求的电缆保护措施完整。
4.2.2 在支架上敷设时,固定可靠,同一侧支架上的电缆排列顺序正确,控制电缆在电力电缆下面,1kV及其以下电力电缆应放在1kV 以上电力电缆下面;直埋电缆埋设深度、回填土要求、保护措施以及电缆间和电缆与地下管网间平行或交叉的最小距离均应符合施工规范规定。
4.2.3 电缆转弯和分支处不紊乱,走向整齐清楚、电缆标志桩、标志牌清晰齐全,直埋电缆的隐蔽工程记录及坐标图齐全、准确。
检验方法:观察检查和检查隐蔽工程记录及坐标图。
4.3 电缆最小弯曲半径和检验方法应符合表2-l的规定电缆最小弯曲半径及检验方法表2-1为电缆外径。
注:d 5 成品保护防5.1 直埋电缆施工不宜过早,一般在其它室外工程基本完工后进行,止其它地下工程施工时损伤电缆。
如已提前将电缆敷设完,其它地下工程施工时,应加强巡视。
直埋电缆敷设完后,应立即铺砂、盖板或砖及回填夯实,防止其它 5.2重物损伤电缆。
并及时划出竣工图,标明电缆的实际走向方位坐标及敷设深度。
5.3 室内沿电缆沟敷设的电缆施工完毕后应立即将沟盖板盖好。
5.4 室内沿桥架或托盘敷设电缆、宜在管道及空调工程基本施工完毕后进行,防止其它专业施工时损伤电缆。
5.5 电缆两端头处的门窗装好,并加锁,防止电缆丢失或损毁。
6 应注意的质量问题6.1 直埋电缆铺砂盖板或砖时应防止不清除沟内杂物、不用细砂或细土、盖板或砖不严、有遗漏部分。
施工负责人应加强检查。
6.2 电缆进入室内电缆沟时,防止套管防水处理不好,沟内进水。
应严格按规范和工艺要求施工。
6.3 油浸电缆要防止两端头封铅不严密、有渗油现象。
应对施工操作人员进行技术培训,提高操作水平。
6.4 沿支架或桥架敷设电缆时,应防止电缆排列不整齐,交叉严重。
电缆施工前须将电缆事先排列好,划出排列图表,按图表进行施工。
电缆敷设时,应敷设一根整理一根,卡固一根。
6.5 有麻皮保护层的电缆进入室内,防止不作剥麻刷油防腐处理。
6.6 沿桥架或托盘敷设的电缆应防止弯曲半径不够。
在桥架或托盘施工时,施工人员应考虑满足该桥架或托盘上敷设的最大截面电缆的弯曲半径的要求。
6.7 防止电线标志牌挂装不整齐,或有遗漏。
应由专人复查。
7 质量记录7.1 质量保证资料7.1.1 电缆产品合格证。
7.1.2 电缆绝缘摇测记录或耐压试验记录。
7.1.3 隐蔽工程验收记录。
7.1.4 各种金属型钢材质证明、合格证。
7.2 施工记录7.2.1 自互检记录7.2.2 电缆工程分项质量检验评定记录。
7.2.3 分项工程验收记录。
您好,欢迎您阅读我的文章,本WORD 文档可编辑修改,也可以直接打印。
