电气倒送电措施
110kv倒送电安全技术措施

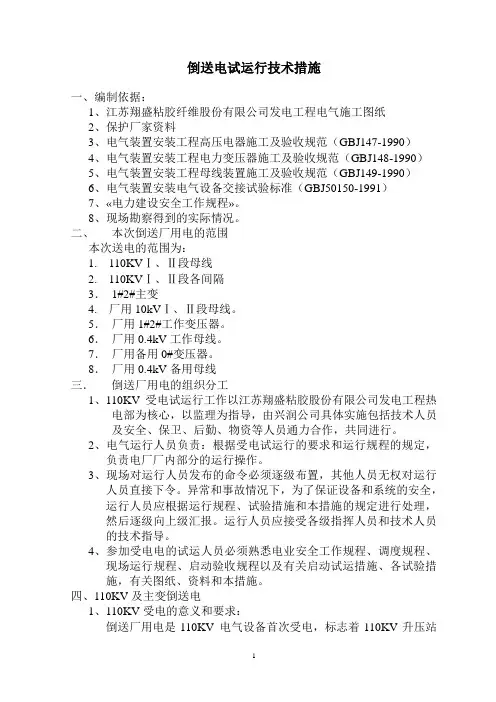

倒送电试运行技术措施一、编制依据:1、江苏翔盛粘胶纤维股份有限公司发电工程电气施工图纸2、保护厂家资料3、电气装置安装工程高压电器施工及验收规范(GBJ147-1990)4、电气装置安装工程电力变压器施工及验收规范(GBJ148-1990)5、电气装置安装工程母线装置施工及验收规范(GBJ149-1990)6、电气装置安装电气设备交接试验标准(GBJ50150-1991)7、«电力建设安全工作规程»。
8、现场勘察得到的实际情况。
二、本次倒送厂用电的范围本次送电的范围为:1. 110KVⅠ、Ⅱ段母线2. 110KVⅠ、Ⅱ段各间隔3.1#2#主变4. 厂用10kVⅠ、Ⅱ段母线。
5.厂用1#2#工作变压器。
6.厂用0.4kV工作母线。
7.厂用备用0#变压器。
8.厂用0.4kV备用母线三.倒送厂用电的组织分工1、110KV受电试运行工作以江苏翔盛粘胶股份有限公司发电工程热电部为核心,以监理为指导,由兴润公司具体实施包括技术人员及安全、保卫、后勤、物资等人员通力合作,共同进行。
2、电气运行人员负责:根据受电试运行的要求和运行规程的规定,负责电厂厂内部分的运行操作。
3、现场对运行人员发布的命令必须逐级布置,其他人员无权对运行人员直接下令。
异常和事故情况下,为了保证设备和系统的安全,运行人员应根据运行规程、试验措施和本措施的规定进行处理,然后逐级向上级汇报。
运行人员应接受各级指挥人员和技术人员的技术指导。
4、参加受电电的试运人员必须熟悉电业安全工作规程、调度规程、现场运行规程、启动验收规程以及有关启动试运措施、各试验措施,有关图纸、资料和本措施。
四、110KV及主变倒送电1、110KV受电的意义和要求:倒送厂用电是110KV 电气设备首次受电,标志着110KV升压站工程分部试运的开始,是热电工程由静态过程向动态过程转化的重要,可靠性的重要工作,应特别重视工程质量。
受电试运行是热电工程建设的重要里程碑,责任重大,参加受电的所有人员必须高度重视,精心操作、监护,密切配合做好各自的工作,决不能麻痹大意、掉以轻心,保证倒送厂用电工作顺利圆满完成。
自备电源用户防反送电措施

自备电源用户防反送电措施
为确保线路正常可靠运行,便与维护检修,保障电气设备和人身安全,特制定自备电源用户防反送电措施,确保全年安全生产无事故,主要措施有以下内容:
1、凡需要安装自备电源的客户,必须向供电部门提出申请,与供电部门签定协议,自备电源用户投运设备时需与管辖内供电部门联系。
2、线路工作时,需在自备电源用户侧挂地线一组,并与自备电源用户取得联系。
3、自备电源用户应装4级双投隔离开关,防止向电网倒送电力;自发送电线路应单独架设,禁止与电力部门的供电线路同杆架设或交叉跨越,禁止自备电源与电网合用接地装置和中性线。
4、自备电源客户应装设灵敏可靠的触电保护器,不得擅自向外其他客户转供,一经发现,供电部门有权停止供电和处理,对于违反制度造成事故责任者,视其情节轻重追究其责任。
生产技术部。
倒送电管理规定

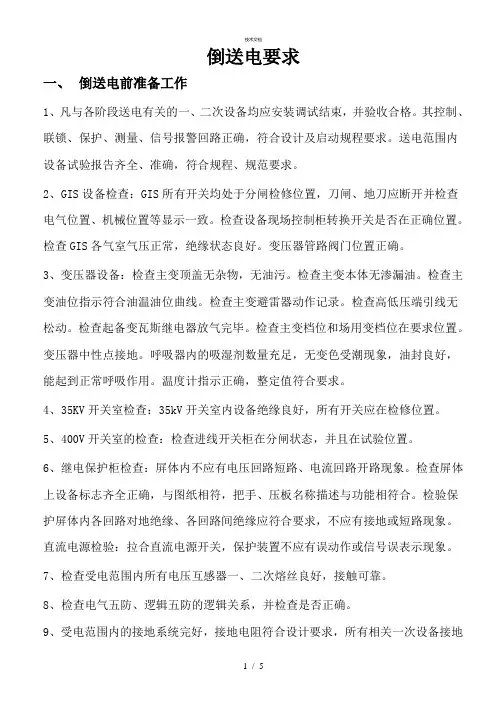

倒送电要求一、倒送电前准备工作1、凡与各阶段送电有关的一、二次设备均应安装调试结束,并验收合格。
其控制、联锁、保护、测量、信号报警回路正确,符合设计及启动规程要求。
送电范围内设备试验报告齐全、准确,符合规程、规范要求。
2、GIS设备检查:GIS所有开关均处于分闸检修位置,刀闸、地刀应断开并检查电气位置、机械位置等显示一致。
检查设备现场控制柜转换开关是否在正确位置。
检查GIS各气室气压正常,绝缘状态良好。
变压器管路阀门位置正确。
3、变压器设备:检查主变顶盖无杂物,无油污。
检查主变本体无渗漏油。
检查主变油位指示符合油温油位曲线。
检查主变避雷器动作记录。
检查高低压端引线无松动。
检查起备变瓦斯继电器放气完毕。
检查主变档位和场用变档位在要求位置。
变压器中性点接地。
呼吸器内的吸湿剂数量充足,无变色受潮现象,油封良好,能起到正常呼吸作用。
温度计指示正确,整定值符合要求。
4、35KV开关室检查:35kV开关室内设备绝缘良好,所有开关应在检修位置。
5、400V开关室的检查:检查进线开关柜在分闸状态,并且在试验位置。
6、继电保护柜检查:屏体内不应有电压回路短路、电流回路开路现象。
检查屏体上设备标志齐全正确,与图纸相符,把手、压板名称描述与功能相符合。
检验保护屏体内各回路对地绝缘、各回路间绝缘应符合要求,不应有接地或短路现象。
直流电源检验:拉合直流电源开关,保护装置不应有误动作或信号误表示现象。
7、检查受电范围内所有电压互感器一、二次熔丝良好,接触可靠。
8、检查电气五防、逻辑五防的逻辑关系,并检查是否正确。
9、受电范围内的接地系统完好,接地电阻符合设计要求,所有相关一次设备接地可靠。
10、受电范围内的电压回路已经过二次通压检查,电流回路已经过二次通流和一次通流试验。
检查所有电流回路无开路现象,电压回路无短路现象,端子排无松动现象,试验前将所有端子排紧固一遍。
11、继电保护装置的整定值与正式定值单相符,保护压板按照要求投入。
020-220kV倒送电保证安全措施

220kV 倒送电保证安全措施华能荆门热电有限责任公司运行部2013年06月华能荆门热电运行部HuaNeng JingMen Thermal Power Plant Operation Dept1、落实华能安〔2007〕342号《电力安全作业规程(电气部分)(试行)》、国家电网生〔2003〕243号《防止电气误操作装置管理规定》及其他有关要求。
2、严格执行操作票、工作票制度,并使两票制度标准化,管理规范化。
3、电气操作时,监护人与操作人的职责要明确,监护与操作要分离,监护人不要直接操作,只能监护操作人操作。
4、操作人对操作有问题的先问清楚后再操作,监护人也不清楚的,必须打电话汇报值长、专工或有关人员确认无误后才能操作,绝对不允许在不清楚的情况下试操作或野蛮操作。
5、设备进行倒闸操作,包括高压设备的停、送电操作,必须严格执行《操作票管理制度》中有关电气操作票的管理规定。
必须两人执行,不允许无票操作,不允许事后打票。
6、严格执行操作监护制度,操作前必须进行模拟操作,操作中应认真核对设备名称、编号。
7、严格执行电气操作复诵制,监护人发令、操作人复诵均应大声、清晰,操作规范、正确。
8、操作票由操作人在电脑典型操作票上与现场核对一致后填写打印,按监护人、电气副值、值长的顺序逐级审核签字。
9、操作票的填写顺序必须符合电磁闭锁的要求,操作中电磁闭锁装置确有问题的,应向值长汇报,得值长同意后,方可解锁操作,严禁擅自解锁操作。
10、在设备检修做整组试验或开关拉、合试验时,应在相邻开关操作把手上挂“禁止操作”警告牌,防止检修人员误拉运行设备开关。
11、严格执行电气工作票的工作许可制度、工作监护制度、工作间断、转移和终结制度。
12、电气工作票填写安全措施时,设备必须有双重名称。
检查工作票安全措施是否填写到位。
执行安全措施时,必须持有关工作票和操作票进行操作。
工作票押票试运后,必须重新履行工作票许可手续。
有关工作票的所有操作必须汇报值长和电气运行值班负责人。
倒送电方案调试措施

创冠环保(廊坊)有限公司新建2×500t/d+2×12MW 垃圾焚烧发电项目电气倒送电调试措施(A版)调试方案审核会签单方案措施名称:电气倒送电调试措施调试单位:施工单位:监理单位:生产单位:目录1、编制目的2、编制方案依据3、受电范围4、受电程序5、送电前应具备的条件6、送电组织和领导7、送电前的检查8、送电步骤9、安全措施10、组织分工11、所需仪器、工具、通讯器材电气倒送电方案1、编制目的:为满足本工程机组分部试运提供可靠电源,确保送电过程中安全、有序,高质量的完成送电任务,特编写本方案。
2、编制方案依据:2.1《电气建设施工、验收及质量验评标准汇编》2.2《火电施工质量检验及评定规范》2.3《电气装置安装工程电气设备交接试验标准》GB50150-20062.4《电力建设安全操作规程》2.5中国核电工程有限公司设计图纸,设备出厂技术资料。
3、受电范围:3.1 35KV进线、母线及两台主变3.2 10KV厂用Ⅰ段、Ⅱ段母线3.3 400VⅠ段、Ⅱ段、#1、#2厂用变3.4 400V Ⅰ段母线及盘柜、400 VⅡ段母线及盘柜。
4、受电程序:4.1受电部分的绝缘检查4.2用35KV311开关冲击35KV母线,4.3用35KV侧301开关冲击#1主变4.4用35KV侧302开关冲击#2主变4.5用#1主变10KV低压侧201开关冲击10KVⅠ段母线及盘柜4.6用#2主变10KV低压侧202开关冲击10KVⅡ段母线及盘柜4.7用#1厂变高压侧041断路器冲击#1低压厂用变压器及400VⅠ段母线。
4.8用#2厂变高压侧042断路器冲击#2低压厂用变压器及400VⅡ段母线。
4.9用#0厂变高压侧断路器040冲击#0低压厂用变压器及备用段母线5、送电前应具备的条件:5.1按照施工图纸及技术资料,安装完毕并根据施工及验收规范检查合格;各电缆必须挂牌清晰。
5.2各种安装设备的电气试验,保护试验调试有关资料齐全且必须通过创冠环保(廊坊)有限公司、中国城市建设研究院监理公司第四项目部审查合格。
探析防止双电源及自备电源客户倒送电的措施

探析防止双电源及自备电源客户倒送电的措施摘要:随着新一轮产业的调整,用户对电力供应的要求也在提升,很多企业自备发电机组,但是客户侧的电工更容易忽视安全问题,本文主要从组织措施及技术措施探析防止双电源及自备电源客户倒送电。
关键词:双电源;自备电源;倒送电;电力系统随着新一轮产业的调整,用户对电力供应的要求也在提升,虽然供电公司的供电能力不断提高,但是企业产品的质量和交货日期都有严格要求,因此自备发电机组成为不少企业商家的新宠,纷纷购置自备发电机满足生产经营需要,由于使用率偏低,客户侧的电工更容易忽视安全问题,如果不按规定办理相关手续,就有可能因小失大,给自身安全和电网安全带来危害。
1.防倒送电的组织措施通过制订必要的制度来防止倒送电,是目前广为采用的一种方法,主要有两方面的内容,一是法规、规章以及电业部门制订的有关自备发电机、用户双(多)电源管理办法。
二是自发电、双(多)电源用户制订的防止倒送电的操作制度。
管理办法是电业部门和自发电、双(多)电源用户之间的一种制约制度,是加强安全和用电管理的必不可少的手段,但在实际工作中大致存在以下几个问题:一是只抓管理办法的制订,不抓管理办法的的贯彻执行,对违反规定的用户不严肃查处,不认真追究,管理办法实际也只是流于形式;二是所制订的管理办法只是一个业务性的制度,不受法律约束,造成难于执行;三是管理办法只有管理方面的内容,忽视了从设备上安装防倒送电装置的具体要求,这样的管理办法本身具有一定的局限性。
针对以上可能出现的问题,防倒送电的组织措施主要有,一是必需明确凡自发电、双电源用户必须事先向电业部门提出申请,通过检查后,并获得批准,方可签订自备电源(双电源)协议。
二是自发电、双(多)电源用户可借鉴变电所倒闸操作制度,制订《自备(双)电源操作制度》,并经电业部门审定后执行,明确要求用户严格遵守。
三是明确必须安装防倒送电的技术措施装置,电业部门应对以上装置的合理性、可靠性等进行审查,使其能起到防倒送电的闭锁作用。
倒送电应急预案

倒送电应急预案一、概述倒送电是指在正常供电线路故障或计划停电时,通过其他电力线路或设备向用户供电。
倒送电应急预案是为了保证在电力供应中断时,能及时有效地进行倒送电操作,保障用户的用电需求。
二、应急响应机制1. 倒送电指挥部的建立为了保证倒送电应急预案的顺利执行,需要建立倒送电指挥部。
该指挥部由相关部门的管理人员、技术人员和应急专家组成,负责协调应急响应工作,制定应急预案并监督执行。
2. 应急响应级别设定根据供电系统的实际情况,制定应急响应级别。
通常情况下,根据故障的严重程度和影响范围,将应急响应级别分为三级:一级为特大事故、二级为重大事故、三级为一般事故。
不同级别的事故将采取不同的应急响应措施。
三、倒送电应急预案的执行步骤1. 接到倒送电任务及时组织人员倒送电指挥部接到倒送电任务后,根据应急响应级别要求,及时组织相关技术人员和设备,做好倒送电准备工作。
2. 临时供电方案的制定根据故障位置和用户需求,制定临时供电方案。
包括选择倒送电线路、确定供电容量、安排抢修设备等。
3. 倒送电工作的实施根据临时供电方案,开始倒送电操作。
确保倒送电线路安全可靠,及时进行设备检修和检测。
4. 用户通知与故障修复在倒送电过程中,及时通知受影响的用户,并告知预计恢复供电时间。
同时,进行故障修复工作,争取尽快恢复正常供电。
5. 倒送电结束与总结分析在倒送电任务完成后,对倒送电过程进行总结与分析。
对操作过程中的问题进行反馈,做好经验总结,完善预案。
四、倒送电应急预案的优化1. 定期演练定期组织倒送电应急预案的演练,包括模拟故障发生、倒送电实施、用户通知等环节。
通过演练,检验应急预案的可行性和有效性,及时修正不合理之处。
2. 人员培训与技术更新对参与倒送电操作的人员进行培训,提高其应急处理能力和操作技能。
同时,密切关注倒送电技术的更新和设备的维护保养,确保倒送电操作的可靠性。
3. 多样化的备用电源设备在应急情况下,备用电源设备是保证倒送电顺利进行的重要保障。
电厂倒送电管理制度

电厂倒送电管理制度一、总则为规范电厂倒送电行为,维护电力系统运行安全稳定,保障用户用电需求,特制定本管理制度。
二、倒送电定义电厂倒送电是指电厂因各种原因无法将发电的电能全部输送到电网上,而需通过电网将多余的电能倒送至其他单位或者个人使用的行为。
三、倒送电权限1. 电厂倒送电需经国家能源管理部门或相关电力机构批准,并按照相关政策和规定进行操作。
2. 电厂投运前应向能源管理部门申请倒送电审批,取得倒送电业务经营许可证,并按照许可证规定的容量和范围进行倒送电操作。
3. 电厂应与倒送电接收方签订倒送电协议,明确倒送电的容量、电价、结算方式等相关内容。
四、倒送电条件1. 电厂倒送电应符合国家能源规划的总体要求,并经能源管理部门核准。
2. 电厂倒送电需确保牵引设备和电力系统的安全稳定运行,不得影响电力系统的安全性和稳定性。
3. 电厂应具备倒送电所需的技术条件和设备条件,以确保倒送电的安全可靠。
五、倒送电流程1. 电厂接到倒送电请求后,应进行倒送电需求评估,确定倒送电的容量和范围。
2. 与倒送电接收方签订倒送电协议,明确倒送电的容量、电价、结算方式等相关内容。
3. 启动倒送电设备,将多余的电能倒送至倒送电接收方。
4. 进行电能结算,按照协议约定的电价和结算方式进行结算。
六、倒送电安全管理1. 电厂倒送电过程中应加强对设备和系统的监测和管理,及时发现并处理设备故障和系统问题,确保倒送电的安全可靠。
2. 定期对倒送电设备和系统进行维护和检查,确保设备的正常运行。
3. 建立健全的倒送电安全管理制度,明确倒送电相关规定和操作流程,加强员工培训,提高倒送电的安全性和可靠性。
七、倒送电监督检查1. 能源管理部门应加强对电厂倒送电行为的监督检查,确保倒送电符合相关政策和规定。
2. 定期对电厂的倒送电操作进行检查,发现问题及时处理,确保倒送电的安全可靠。
3. 对违反倒送电规定的行为进行查处,依法处理违规单位和个人。
八、倒送电风险预案1. 建立健全的倒送电风险预案,明确各类风险的应对措施,做好风险应对准备。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、依据规程和标准:
1.1《电气设备装置工程电气设备交接试验标准》。
1.2《火力发电厂基本建设工程启动及竣工验收规程》。
1.3《火电工程启动调试工作规定》。
1.4《电业安全规程》。
1.5电气设计图纸、制造技术文件、电厂运行规程。
2、倒送电的范围:
本次电气倒送电的范围是由35KV1#并网线、电厂35KV开关室Ⅰ段母线、高备变及6KV0段母线、6KVⅠ段母线、6KVⅡ段母线和0#备用变及400V0段母线、1#厂用变及400VⅠ段母线、2#厂用变及400V Ⅱ段母线系统以及相应的PT、开关、刀闸等。
本次电气倒送电将带电的二次保护设备为35KV1#并网线6331开关、电厂35KVⅠ段母线、高备变6334开关、6KV0段母线、6KVⅠ段母线、6KVⅡ段母线、6KV601开关、6KV602开关、0#厂变600开关1#厂变610开关、2#厂变620开关及400V 410、420、401、402开关系统以及相应的信号、控制、直流回路等。
3、送电前必须具备的条件:
3.1 与倒送电有关的一、二次电气设备的安装工作应全部结束。
3.2与倒送电有关的一、二次电气设备的静态调试、试验工作应
全部结束,均应符合有关验收标准的要求。
3.3与倒送电有关设备的继电保护,已按定值单要求调试整定完
毕,并可投入运行。
3.4 与倒送电有关的各系统操作、控制、保护、信号、等二次回
路均已逐项传动试验完毕,正确可靠。
符合要求。
3.5 与倒送电有关的带电房间应锁门,带电区域应有遮拦,并设
警告标志牌。
3.6 与倒送电有关的带电体周围应无杂物,道路畅通平整,电缆
沟及管道沟盖板均应盖好。
3.7 与倒送电有关的设备编号清楚、着色正确。
3.8 PT回路一、二次熔丝,直流控制回路熔丝需备齐并备有备
品。
3.9 消防设施完善,开关室等处应有足够的电气灭火器。
3.10 通讯设备应畅通,照明应充足,事故照明试验正常、通风良
好。
3.11 与临时电源要做好必要的安全隔离。
3.12 已建立试运班组,人员已持证上岗。
4、倒送电前的准备工作:
4.1 与本次倒送电有关的图纸、主设备及二次回路的试验记录、
继电保护整定值等资料备齐并带到现场以备查阅。
(有倒送电
临时定值的按临时定值整定)
4.2 一次系统所有开关、刀闸均在分闸位置。
4.3 检查所有将受电的设备清洁无杂物且绝缘良好。
4.4 所有一次设备接地引下线符合要求,接地可靠。
4.5 复核所有继电保护定值,临时保护按要求整定好。
4.6 倒送电前应接好试验接线,并仔细检查CT回路无开路,PT
回路无短路。
4.7 检查0#高备变、0#厂变分接头、1#厂变分接头、2#厂变分
接头,试验冷却装置是否完善。
4.8 试验前,调试负责人要向全体参加电气试验的各方人员交待
清任务和安全注意事项,必须各就各位,各负其责。
5、安全措施及注意事项:
5.1 所有参加本试验人员,试前要任务明确,试验时要精力集中,
服从统一指挥,不得擅自离开自己的岗位,如果改动接线或
更动设备,一定要事先征得试验负责人同意。
5.2 试验中如发现异常情况要及时汇报,如遇运行中设备操作
问题,应听从调试人员指挥。
5.3 在整个试验过程中,每个参加试验的人员和与试验有关的
人员始终应遵守《电业安全规程》的有关规定,不得违反。
所有人都有权有责任制止任何违反电业安全规程的行为。
5.4 在母线受电后发生有接地信号时,应迅速测量PT二次侧的
线电压、相电压,开口三角电压后即行拉开开关。
倒送电操作步骤
为了保证青岛热电厂倒送电一次成功,特编制以下操作步骤和注意事项:
一、35KV母线受电
1、检查35KV1#并网线接地刀在断开位置,测绝缘合格。
2、确认1#并网线6331开关在断开位置,
2、确认1#并网线6331小车在工作位置。
4、置35KV母线PT 351-1小车在工作位置,其它手车在试验位置
4、合上储能电源及控制电源,投入相应保护压板
5、合上1#并网线6331开关,使35KVⅠ段母线带电。
6、检查35KV开关柜Ⅰ段母线带电是否正常;如正常,35KV母线空母线运行24小时
二、0#高备变受电
1、置6334手车在工作位置
2、投入0#高备变6334开关相应保护,合上控制电源
3、合上0#高备变6334开关对0#高备变进行第一次全电压冲击;期间注意观察主变的声音是否正常,如正常、拉开0#高备变6334开关,等30分钟后,对0#高备变进行第二次冲击,第二次冲击正常后拉开,等15分钟然后对0#高备变进行第三次冲击,正常后拉开,等15分钟后对0#高备变进行第四次冲击,正常后
拉开,等10分钟后对0#高备变进行第五次冲击,冲击正常后,待空载运行24小时后,对6KV0段母线、6KVⅠ段母线、6KVⅡ段母线母线进行送电
三、6KV母线受电
1、置0#高备变6334开关,PT开关在工作位置,其它手车在试验位置,检查6334开关控制、合闸熔丝完好,PT开关一、二次熔丝完好并在运行位置
2、查6334开关保护均在投入位置
3、合上6334开关对6KV0段母线进行冲击,冲击正常后,合上601开关对6KVІ段母线进行冲击,合上602开关对6KVⅡ段母线进行冲击,检查各开关柜6KV母线电压是否正常,如正常,6KV母线空母线运行12小时后,对0#厂变、1#厂变、2#厂变进行全电压冲击
四、1#厂变及400VⅠ段母线受电
1、检查400开关在试验位置,600开关在工作位置,合上0#备变600开关控制电源,投入保护压板
2、合上0#备变600开关对0#备变进行第一次冲击,注意观察、倾听变压器声音是否正常,如正常,分600开关,等30分钟后对0#备变进行第二次冲击,第二次冲击正常后,拉开600开关
3、置400开关在工作位置,投入400V0段母线PT,400V0
段母线其它开关均在拉开状态,合上400开关,利用0#备变第三次冲击对400V0段母线进行母线冲击,冲击正常后,检查400V0段母线各电压是否正常,如正常400V母线空母线运行12小时后可带负荷
4、检查410开关在试验位置,610开关在工作位置,合上1#厂变610开关控制电源,投入保护压板
5、合上1#厂变610开关对1#厂变进行第一次冲击,注意观察、倾听变压器声音是否正常,如正常,分610开关,等30分钟后对1#厂变进行第二次冲击,第二次冲击正常后,拉开610开关
6、置410开关在工作位置,投入400VⅠ段母线PT,400V Ⅰ段母线其它开关均在拉开状态,合上410开关,利用1#厂变第三次冲击对400VⅠ段母线进行母线冲击,冲击正常后,检查400V Ⅰ段母线各电压是否正常,如正常400V母线空母线运行12小时后可带负荷
7、检查420开关在试验位置,620开关在工作位置,合上2#厂变620开关控制电源,投入保护压板
8、合上1#厂变620开关对2#厂变进行第一次冲击,注意观察、倾听变压器声音是否正常,如正常,分620开关,等30分钟后对2#厂变进行第二次冲击,第二次冲击正常后,拉开620开关
9、置420开关在工作位置,投入400VⅡ段母线PT,400V Ⅱ段母线其它开关均在拉开状态,合上420开关,利用2#厂变第三次冲击对400VⅡ段母线进行母线冲击,冲击正常后,检查400V Ⅱ段母线各电压是否正常,如正常400V母线空母线运行12小时后可带负荷
以上操作过程中如发现异常应立即停止操作,对异常点进行分析并排除故障,待确认无误后方可进行下一步操作,在操作过程中,无关人员严禁发表言论及喧哗。
青岛热电厂
倒送电调试方案
编制:
审核:
批准:
二O O六年二月二十八日
组织分工及时间安排总指挥:
副总指挥:
运行操作:
调试人:
维护:
安全:
监督:。
