质量保证计划书质量保证计划书是项目管理中的重要文档之一,它为工程项目提供了全面可靠的质量管理标准和规划,旨在确保项目达到预期的质量和技术标准。

本文将从质量保证计划书的定义、目的、主要内容、编制流程等方面进行详细介绍。

一、质量保证计划书的定义质量保证计划书是一份标准文件,其中详细描述了在整个项目的生命周期中如何保证项目所需的质量标准和要求的规划。

质量保证计划书包含了项目实施过程中,如何预防、识别和解决质量问题的相关信息和方法,以及质量保证的实施和监控。

二、质量保证计划书的目的质量保证计划书的主要目的是确保项目达到预期的质量和技术标准,及时发现和解决可能影响项目质量的问题,提高项目的可持续性和客户满意度。

具体包括以下几个方面:1、明确项目质量目标:质量保证计划书需要确立项目的质量和技术标准,并制定实施计划,以满足客户的需求和期望。

2、防范质量问题:质量保证计划书需要在项目开展前对可能出现的质量问题进行分析,制定相应的防范措施,以提前预防和避免质量问题的发生。

3、提高质量意识:质量保证计划书需要组织各方参与者进行质量培训,以提高质量意识和技能,保证项目的质量标准得到有效的实施和监控。

4、加强质量监控:质量保证计划书需要对整个项目执行过程进行监控和记录,及时发现和解决可能影响项目质量的问题,以保证项目达到预期质量要求。

三、质量保证计划书的主要内容一份好的质量保证计划书应该包括以下主要内容:1、项目概述:介绍项目的基本情况、目标、范围和项目计划执行周期等,以帮助项目所有参与者理解项目的整体状况和所需的质量标准。

2、质量标准:确定项目的质量标准、技术规范和要求,包括产品的质量标准、服务标准和质量指标等,以确保项目的质量达到客户的要求。

3、质量保证活动:制定质量保证计划,描述项目的质量保证活动和方法,包括开展的审核、验收和测试等活动。

同时,需要明确质量保证活动的责任人和工作流程。

4、质量控制活动:制定质量控制计划,描述项目的质量控制活动和方法,包括检查、统计和验证等活动。

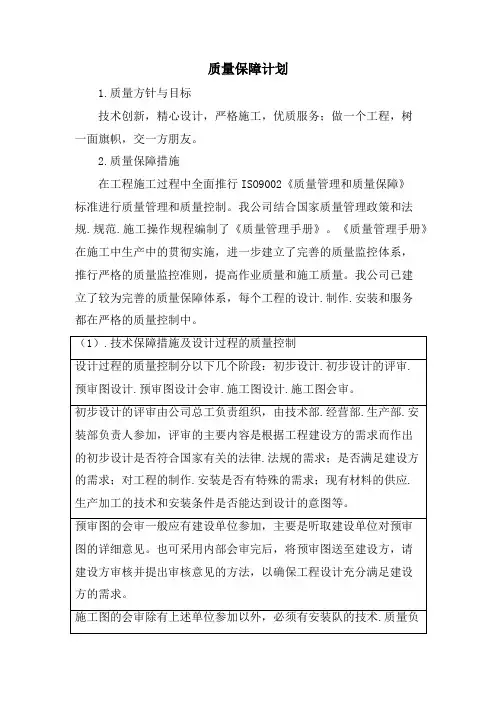

质量保证计划

质量保证计划

质量保障计划
1.质量方针与目标
技术创新,精心设计,严格施工,优质服务;做一个工程,树
一面旗帜,交一方朋友。

2.质量保障措施
在工程施工过程中全面推行ISO9002《质量管理和质量保障》
标准进行质量管理和质量控制。

我公司结合国家质量管理政策和法规.规范.施工操作规程编制了《质量管理手册》。

《质量管理手册》在施工中生产中的贯彻实施,进一步建立了完善的质量监控体系,
推行严格的质量监控准则,提高作业质量和施工质量。

我公司已建
立了较为完善的质量保障体系,每个工程的设计.制作.安装和服务
都在严格的质量控制中。

产品质量保证计划模板集合4篇

产品质量保证计划模板集合4篇

产品质量保证计划模板集合4篇第1篇:产品质量保证计划模板篇一一、确保原材料采购质量关为了使用户购买我们的产品买得放心、用得满意,我们保证所有原材料采购均是通过正规渠道从合格供方采购而来,保质保量。

二、严把各道工序质量关每道工序和上下道工序实行自检和互检,每道工序都把下道工序作为自己的用户,认真对待,一丝不苟,精益求精,从而极大地控制了不合格工件流入下道工序。

三、强化职能部门把好质量关为了强化质量管理,我们专门聘请了专职质检员和总检验员,对每道工序,每个生产重要环节的半成品和成品进行抽检把关,坚决杜绝不合格品流出厂区。

四、加强了外出安装人员对安装质量的监控公司规定:每批产品安装完毕后,安装人员必须将公司印制的安装质量反馈表交用户填写,将安装人员的工作责任心、安装质量等情况进行反馈到生产部。

如用户对安装质量向公司投诉,公司在核实清楚情况的基础上对有关安装人员进行经济和解聘并处的惩罚。

五、设立质监督小组,对质量问题进行监控为了使质量做到稳步提高,公司规定:每逢星期一进行质量大检查。

由生产部、技术部、业务部各抽调一名骨干,协同专职质检员、总检员对一周的质量进行检查评比,发现问题及时处理。

并实行责任追究制,对出现质量问题的人和事坚决查处,决不姑息。

从而在公司上下形成一个层层有人抓质量,道道工序有人管质量齐抓共管的新格局。

供货方案1、我公司承诺,保证严格按照采购方的交货时间及产品质量要求及时供货,并送达到指定地点,产品到达用户指定地点后,由用户组织对设备进行验收。

货物运输过程中产生的所有费用均由我方承担。

2、按照国家标准、行业规程或其他相关标准进行产品验收、按照企业产品说明书进行产品验收。

4、我方中标后,特成此项目领导工作小组,保证按时、按质、按量完成任务。

5、若不按时完成任务,愿承担由此给采购方造成的一切损失和费用供货质量承诺及保证措施1、保证我公司工程质量符合中华人民共和国国家标准、行业标准及其它相关标准。

产品质量保障工作计划(三篇)

产品质量保障工作计划(三篇)

产品质量保障工作计划一.目的:根据公司质量方针和质量目标,制订并组织实施本部门的质量管理计划和目标,组织下属开展标准化体系的完善、维持以及产品的标准管理、产品质量事故处理等工作;组织下属开展原辅材料、成品和生产过程检验、检测等工作,保证检验结果的公正性、准确性和及时性,控制检测费用,提高工作效率和服务质量,以满足公司各部门业务和客户的需要。

二.组织架构由于公司的规模逐渐扩大,产品越来越丰富,业务量也会越来越大,工作重心将相应变化,为适应目前生产需要,暂时组织结构如下图1所示,后续需要增加检验员我希望增加的检验员要求素质比较高一点,现有的质检员再培训也只能做到防止不良品出货,而不能计划将在组织后期发展需要,品质部还需要建立供应商质量管理,出货检验等。

因此,品质管理工作越来越需要系统化,标准化。

三.人员规划:计划人数为____人:1.IQC的进料检验人数从目前的____人提升为____人。

并成立专的IQC进料检验组。

2.IQC来料不良批次数目标为≥____%,为完成这个目标,需要有一名专业的SQM工程师进行供应商的管理的辅导,并且由此人兼任IQC组长一职。

3.为了增强品质部的数据分析改善能力,完善公司的ISO程序,需要增加一名品质文员,并由此人兼任文控。

4.为减少产品开发中存在的品质隐患,提升制程的品质管控能力,减少客诉不良,处理外发生产过程中的异常,品质主管直接负责。

5.每一处外驻工厂需要配置____名技能全面的外驻主管和____名品质检验员,以达到对外驻品质进行监控的目标。

四.区域规划:随着公司的不断壮大,公司的品质管理体系越来越完善,品质部人员的不断增加,现有的品质部的工作区域已不能适应日异发展的需要,因此品质部需要一个相对独立的,能够容纳足够多人员的工作区域。

五.部门职责为____质量管理体系,促进公司产品品质管理及质量改善活动,保证为客户提供满意的产品及优质的服务,以达到公司利益最大化,暂定以下职责:1,____公司质量方针,不断完善公司质量保证体系文件,确保ISO9001:____质量管理体系能持续运行并有效执行;2,根据公司质量目标,督导各部门建立相关品质目标,负责对各部门的品质管理工作进行评估,并根据实际业绩和订单情况组织检讨,规划;3,负责公司各种品质管理制度的制订与实施,组织与推进各种品质改善活动。

最新质量保证措施方案三篇

最新质量保证措施方案三篇

1、确定质量管理目标:(1)贯切执行“诚信为本、顾客至上、科学管理、建造精品”的质量方针,按照ISO9002-2000质量管理体系的标准组织施工。

(2)质量管理目标:满足铁路客运专线验收标准,工程质量验收合格率达到100%,主体工程质量零缺陷,争创国优工程。

2、建立严密质量保证体系(1) 为了确保工程达到现行施工及验收规范的标准,必须建立行之有效的质量保证体系,把质量保证系统化、制度化,对整个工程实行全面的质量管理。

(2) 根据工程质量保证体系的要求,结合本工程的实际情况,建立由分部经理领导,分部副经理及总工负责的质量管理机构,使整个质量体系协调运作,工程的质量处于受控状态。

(3) 根据工程的特点和技术要求建立工程质量管理机构,由分部总工全面负责该工程的质量管理工作,管理机构成员包括各专业工程师和专职质检员。

每道工序完工后,施工班组长现场质检员进行质量自检,自检合格后,由专业工程师负责全面检查,检查合格后,由专职质检员进行抽检,填报质检单、申报监理和有关部门验收。

从而形成一级领导、三级检查,工序重点控制,层层把关的管理方法。

各级质量检查直接落实到人。

明确工作范围和工作职责,各级之间要密切配合,在组织上为确保工程创优创造先决条件(质量管理机构如下图)。

3建立可靠的质量管理措施(1)严格按照设计要求和施工技术规范的规定,精心组织该工程的施工。

在施工准备阶段,认真组织有关人员对施工图纸及施工技术规程、规范的学习,以提高施工人员的技术素质和工作作风,保证工程质量。

(2)建立技术交底制度,将设计要求、质量标准、施工方法准确地传递到施工生产第一线。

在开工前首先组织有关技术人员和施工管理人员听取技术交底,同时,在施工队伍内部实行上一级向下一级逐级交底的制度,即总工程师向专业技术负责人交底,专业技术负责人向施工技术人员交底,施工技术人员直接向作业人员交底,做到逐级交底,职责分明。

重要内容除了口头交底外,还应进行书面交底。

质量保证计划3篇

质量保证计划3篇

质量保证计划第一篇:质量保证计划概述质量保证计划,是指在整个项目生命周期中确定并实施的一系列活动,确保项目的产品或服务能够满足质量要求、顾客需求和法律法规要求的文件。

质量保证计划包括了制定质量管理计划、开展质量保证活动和记录质量管理结果三大方面。

1.制定质量管理计划在项目发起阶段,制定质量管理计划,确定质量保证计划和质量控制计划。

质量管理计划是指对项目质量要求及质量管理相关方案的汇总和说明。

制定质量管理计划应当充分考虑以下因素:(1)项目性质和行业标准:确定项目性质和行业标准,分析可能存在的质量问题。

(2)质量目标和质量要求:明确项目的质量目标和质量要求,为实施质量保证活动提供依据。

(3)质量保证活动:确定质量保证活动和作业说明书,以确保工作的质量。

(4)标准文件:准备标准文件,包括咨询、订单确认、询价、收条等。

2.开展质量保证活动执行质量保证计划中指定的活动,确保质量管理计划实施,包括:(1)质量管理审核:确定所需的内部审核和第三方审核计划,确保组织过程符合企业要求和目标。

(2)标准文件的执行:根据质量管理计划、标准文件、管理制度和相关法律法规,正确执行质量程序。

(3)监督和检查:对标准文件的执行情况进行监督和检查,查明标准文件的执行问题,评估其影响程度。

(4)记录管理:按质量管理计划和标准文件要求,记录质量问题和处理结果。

3.记录质量管理结果记录质量管理结果并汇总分析结果。

(1)数据统计分析:对质量问题进行数据统计,分析原因,制定改进措施。

(2)过程改进:根据记录分析结果,对质量管理计划和执行标准进行改进;更新标准文件和管理制度。

(3)质量回顾:定期进行质量回顾,评估业务的质量问题,制定质量改进目标,优化业务流程。

以上是关于质量保证计划的概述,包括制定质量管理计划、开展质量保证活动和记录质量管理结果三方面的内容,有助于保证项目质量和满足顾客要求。

第二篇:制定质量管理计划制定质量管理计划是在项目启动阶段制定和确定的,确保项目的产品或服务能够满足质量要求、顾客需求和法律法规要求。

质量保证计划书

质量保证计划书

质量保证计划书一、项目背景该计划书旨在确保项目在质量方面的可控性和稳定性,以满足客户的要求和预期。

本项目是一个新产品的研发和生产项目,我们将注重质量管理,以确保产品的可靠性、稳定性和安全性。

二、质量目标1. 产品质量目标- 提供符合国家标准和客户需求的产品。

- 产品合格率达到99%以上。

- 产品缺陷率控制在每千件不超过3个。

- 产品寿命达到设计要求。

2. 过程质量目标- 完成全过程的质量控制,包括原材料采购、生产加工、产品装配和最终产品的出厂检验等环节。

- 建立合理的质量管理体系,确保各个环节的质量控制与监督。

- 开展全员培训,提高员工的质量意识和技能水平。

- 持续改进产品生产过程,降低产品缺陷率。

三、质量保证措施1. 质量管理体系建立- 建立一套完善的质量管理体系,包括质量手册、程序文件、操作规程等,确保质量管理的标准化和规范化。

2. 原材料供应商评估与选择- 对所有的原材料供应商进行评估,并建立长期合作关系,确保原材料的质量稳定和可靠。

3. 生产过程控制- 制定详细的生产工艺流程和操作规程,确保生产过程中的每一个环节都能按照要求进行操作。

- 引入自动化设备,提高生产效率和产品质量。

- 开展全员培训,确保员工具备足够的操作技能和质量意识。

4. 检测与测试- 建立完善的产品检测与测试体系,包括原材料的抽样检验、生产过程中的工序检验以及最终产品的出厂检验等。

- 使用先进的检测设备和技术,确保产品的质量稳定。

5. 反馈与改进- 建立客户投诉处理机制,及时处理客户反馈的问题,并进行根本性的分析和改进。

- 定期组织质量管理评审会议,评估和改进项目的质量管理效果。

- 不断改进产品生产过程,提高产品的质量和竞争力。

四、质量保证计划执行与监督1. 质量保证计划的执行- 指定质量保证经理,负责质量管理体系的建立和贯彻执行。

- 设立相应的质量保证团队,指导和监督项目各个环节的质量保证工作。

- 制定质量保证计划的执行细则和流程,确保质量保证措施的全面实施。

产品质量保障工作计划范文(三篇)

产品质量保障工作计划范文(三篇)

产品质量保障工作计划范文为稳步提高公司的工程质量、管理水平及服务水平;保持质量管理体系持续改进并有效进行;促进各项质量管理活动的顺利开展,圆满完成公司下达的质量管理工作指标,特制定____年质量管理工作计划:一、质量目标:为了确保产品满足顾客需求,围绕公司机关质量管理工作总体部署,特制定如下目标:(1)单位工程合格率____%,产品出厂质量合格率____%,技术服务作业质量合格率达到____%;(2)用户满意率____%,顾客满意度____分以上;(3)强检计量器具周期检定率达到____%;(4)重大及以上质量事故为零;(5)工序(分项工程)一次合格率____%。

二、主要工作(一)健全和完善工程质量保证体系,夯实质量工作基础。

把建立和完善质量保证体系作为强化质量管理工作的重点。

结合公司的实际,建立完善的质量管理组织机构,形成公司主管领导纵向负责和质量人员横向专门管理的网络,实现质量管理工作的科学化、规范化、程序化、制度化。

(二)完善各级岗位人员质量管理职责,做到责任内容明确。

公司质量管理工作第一责任人,对本单位质量管理工作负全责。

同时要层层分解质量管理和控制目标,并落实到每一级管理人员身上。

只有充分发挥质量管理人员的责任心,才能将质量管理水平提高一个新台阶。

(四)加强质量诚信管理,全面开展创建用户满意工程。

公司要切实本着改进质量,提高服务为目的,确保“三个落实”,一是措施落实到位,公司要完善质量管理办法、质量控制措施,检查落实“三检制”等措施实施情况;二是监管手段落实到位,检查人员要制定工程质量监督检查计划,对工程的关键工序、关键控制点必须进行监控检查;三是责任目标落实,要明确责任目标,细化分解到各机组(作业队),明确责任人确定管理职责,形成责任管理体系,定期对目标完成情况进行考核。

在项目建设过程中,要针对顾客的明示要求(合同、图纸)和暗示要求(进度、质量),按照体系文件要求,开展顾客满意度调查,找出管理中的薄弱环节,制定纠正和预防措施,注重用户反馈问题的整改和效果的跟踪,切实达到改进质量、提高服务的效果,达到顾客满意。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程概况北京世纪春天花园小区工程位于北京市朝阳区望京新城,北京世纪春天房地产公司投资,由北京中天元设计有限责任公司,中环监理公司监理。

本工程位于北京市朝阳区望京新城31#、32#块地,南临溪阳东路,西临望京北路,总建筑面积约为47582平方米。

本工程为群体建筑,地下室耐火等级为一级,抗震设防烈度为八度,建筑物屋面防水等级为Ⅱ级,结构类型均为剪力墙结构,基础采用混凝土筏板基础。

6#、7#、8#、22#、25#楼均为6层,局部7层;23#、24#楼4层,局部5层;9#、10#、26#楼均为7层;18#、19#、20#楼均为7层,局部6层。

二、工程特点本工程的施工主要是跃层式住宅楼,户户之间又为错层,从而施工中对浇筑剪力墙的标高控制尤为重要。

三、质量目标1.项目质量方针:同公司质量方针,即:用我们的承诺和智慧雕塑时代的艺术品。

2.质量目标:具体为:(1)一次交验合格率100%。

(2)避免各种质量通病,杜绝重大质量事故。

四、管理职责(一)组织机构(二)项目主要人员质量职责1.项目经理质量职责1)组织制定并实施本项目方针质量目标,贯彻执行国家质量标准和施工规范及公司质量方针质量体系文件和质量管理的各项制度、措施,并检查实施情况,对工程质量负直接的领导责任。

2)组织有关技术人员和专业人员对施工过程进行质量控制、检查和诊断,主持不合格品质量事故的分析和处置会议,及时督促有关人员研究纠正和预防措施。

3)定期对职工进行质量意识教育,组织提出人员培训计划。

支持质检人员工作,执行质量否决和质量奖罚制度。

4)组织工程的质量创优活动和QC小组活动,对项目的质量计划和质量目标的实施负责。

2.项目总工程师质量职责1)协助项目经理贯彻实施公司质量方针、质量体系和质量管理的各项制度、措施,负责组织编制项目施工组织设计和质量计划,严格按照图纸、施工方案、规范、标准及技术质量要求指导施工,对工程质量负有重要责任。

2)严格把好进货材质检验关,组织技术交底和施工过程质量控制、检查及诊断,对关键工序要制定监控措施和技术措施,并贯彻实施。

3)认真做好隐蔽工程、分部、分项工程质量的检查、验收评定工作和设计变更的管理实施工作。

组织收集整理完整的施工技术资料。

4)严格执行质量否决和质量奖罚制度,组织不合格品(项)和质量事故的调查分析和评审处置,贯彻执行纠正和预防措施。

5)协助项目经理实施项目质量计划、目标、质量创优活动和具体领导开展QC 小组活动。

(三)项目职能组质量职责1.技术部质量职责1)在本单位主任工程师的领导下从事技术管理工作。

2)参加施工组织设计的编制工作。

根据工程进展情况与施工中发生的技术问题编制施工方案与施工措施。

3)组织技术部人员进行图纸的审核工作,提出设计变更。

4)组织单位工程与分项工程的隐检、技术复核和主体工程、分部分项工程的验收工作。

5)组织编制季节性施工技术措施。

6)编制科技开发推广计划,制定推广的新技术措施,做好新技术推广的应用跟踪工作。

7)参加工程质量事故的调查分析,解决工程施工的技术问题。

提出技术方案和处理报告。

8)制订科技进步工作,规定和技术革新,技术的改造规划组织组织施工,组织开展合理化建议,双增双节活动。

9)组织领导日常科技管理工作与全面质量管理工作。

2、质检部门质量职责1)认真执行国家的工程质量评定标准,检查各分项的质量情况,要求严格工作程序进行操作,控制不合格品的发生。

2)在施工过程中实行动态管理,监督检查时发现不合格品(项)应立即做出标识和记录,通知项目技术负责人和有关的职能部门进行评审处理。

3)对现场的原材料、成品、半成品外观检查有严重缺的和没有合格证、检验试验单的在材质不明的情况下不能让其用在工程上。

3、物资部质量职责1)负责贯彻执行国家和企业有关供应、管理的方针、政策和法规。

2)全面负责管理项目所需物资的计划、供应、运输、验收、保管和物资使用过程中的管理工作。

3)建立健全物资供应和管理的各项规章和制度,完善“七帐、五表、四单、三记录”等基础内业资料。

4)全面推行物耗限额领料制度,强化现场物资管理,杜绝物资浪费,保障施工现场文明、整洁。

5)严把物资质量关,对进入现场的物资,按有关物资质量验收标准进行检验,负责向有关部门提供检验用样品和合格的材质证明及资料,记录好材质台帐。

4、财经部质量职责1)组织编制年、季、月综合计划及落实措施,按期准备生产资料。

2)施工综合统计与分析,发现问题,提出措施。

3)编制施工预算,做好经济索赔,负责工程决算。

4)在工资、工资含量、奖金、定额上严格加强管理,控制非生产用工,调动职工积极性。

5)组织人员培训,按要求对有关岗位及特殊工种必须取证上岗。

6)制定质量成本和资金管理工作计划,组织实施。

7)资金回收和投入,流向分析,保证工程需用的资金。

8)固定资产的管理和业务处理的意见。

9)经济活动分析,提出改进措施,降低成本。

10)推广应用会计软件,实施电算管理。

5.工程部质量职责1)根据年、季、月计划,进行工期控制和合同工期履行情况,组织人力、物力及设备的协调。

2)坚持按程序施工,对本单位操作人员按其能力做出质量责任的明确分工,严禁违章指挥、违章操作造成质量事故。

3)按施工组织设计和项目质量计划组织施工,对不符合技术要求或无证操作人员有责任据收。

4)组织现场文明施工,定期检查评比、组织项目生产例会的召开,协调组织总分包交叉作业。

5)负责督促机务、临电、测量、安检、信号工、电焊工、架子工等的培训考核与质量的改进。

6)组织竣工工程验收、回访,对用户及公司承担工程保修有关的业务工作的责任。

(四)项目质量保证体系(五)项目主要质量活动过程工程调研和报价→合同评审→施工策划→物资采购→施工与安装→检验和试验→竣工交付使用。

五、合同评审(一)本项目的招投标工作由公司经营部组织有关科室对经理部进行,项目承包合同由公司对项目经理部签定。

(二)在执行合同过程中,由于设计变更,造成费用增加或减少,由项目经营部负责处理,报甲方签字后生效。

六、施工策划(一)编制详尽的施工组织设计或施工方案,并依据所编方案严格进行施工组织和管理。

(二)技术准备由项目技术部负责,从熟悉图纸、图纸会审、施工组织设计或施工方案的编制、施工交底、施工文件及图纸的发放、预检隐检、混凝土及砂浆配合比的申请、技术资料的收集与整理、加工计划的提出、竣工资料及竣工图的编制、推广新技术、新材料、新工艺及组织开展合理化建议、全面质量管理、计量管理等,保证施工能按照图纸、标准、规范的要求顺利进行。

(三)物资准备1、工程需要的设备由公司定货。

2、大宗土建材料由公司物资分公司采购供应,项目提出计划,注明规格、数量、技术要求、需用日期。

3、特殊材料公司物资分公司应提供资料、单价,经甲方认可后方可加工、定货。

4、加工件由技术部绘制加工图,提出材质要求、数量、需用日期,由物资部门联系加工。

5、成品钢筋由钢筋工长画加工草图,提出数量计划,在现场加工制作。

(四)现场准备由工程部负责组织实施,主要内容有:1、临建搭设2、临电、临水敷设3、临时道路4、施工机具进场、安装5、施工材料进场、加工6、标高坐标引进、定位放线。

(五)人员准备1.我项目管理人员由公司总经理及人事部调配,现有工程、技术、质量、安全、财务、劳资、预算、机务等管理人员25名。

2.劳动力由江苏一建配备,其中特殊工种需进行安全教育和技术培训并经考核合格后持证上岗。

(六)施工方法简述1.土方采用机械反铲开挖,汽车运输。

2.底板一次浇注完毕,主体结构均衡划分流水段分别进行小流水施工。

3.钢筋连接:竖向钢筋直径大于或等于Φ20的,采用滚轧直螺纹连接,直径小于Φ20的,采用搭接;水平钢筋直径水平钢筋,直径大于Φ20的,采用直螺纹连接,直径小于或等于Φ20的,采用搭接。

4.钢筋加工:钢筋的调直、弯曲、切断、套丝均在现场加工。

5.模板:1)地下室内外墙采用组合钢模板加对拉螺栓(外墙用对拉螺栓焊止水片)。

2)柱子模板均采用18厚多层板加柱箍固定。

3)顶板梁板均采用多层板加木方,配合碗扣架、早拆支撑头使用。

4)电梯井剪力墙采用工业化大钢模板。

6.混凝土:1)混凝土均采用商品混凝土。

其中,地下室抗渗混凝土抗渗等级S12。

2)混凝土垂直运输采用泵送。

7.混凝土处理采用较先进的技术,如防裂剂、养护剂、模板保护剂、界面剂、脱模剂等。

8.标准层采用小流水段施工。

9.装修工程以样板间为先导,用于选择材料及质量标准的依据,指导大面积的施工。

(七)质量成本根据施工组织设计,采取如下措施降低质量成本和增加收益:1、主体结构推广小节拍流水施工,以节省模板及支撑的投入,达到均衡施工,减少劳动力的浪费。

2、剪力墙采用工业化模板。

3、混凝土中掺加外加剂,如UEA等,减少混凝土的收缩。

4、采用多种处理剂1)模板保护剂:增加模板周转次数,减少模板的投入。

2)脱摸剂:达到增加模板周转次数,保证混凝土外观效果。

5、对于混凝土垫层,尽可能一次压光,减少抹灰的空鼓现象。

6、先进的技术应用1)计算机的应用:在物资管理、财务管理、文档资料管理方面提高工作效率及工作质量。

2)钢筋连接技术:水平钢筋连接采用滚轧直螺纹连接。

七、文件控制文件的收、发均应登记、编号、签字,行政文件和技术文件均由杨咏梅同志办理,项目的文件由项目经理签发才生效。

需要受控的文件需加盖受控章编号发给应发的人。

八、产品标识和可追溯性凡进入现场的物资,必须设立产品标识,以利物资的保管发放和质量追溯。

仓库内存放的物资、五金、工具、化工、水暖、电器、劳保、杂品等;保管员用标签进行标识,露天堆放的钢材、砖、瓦、砂石、灰等大宗材料,物资部指派专人用标牌进行标识,时效性很强的水泥等胶凝材料要明确填写生产厂家、入场日期、有效期限等内容进行标识,并按先进先出原则进行发放。

标识后的物资要随物资的不断发放及时更改标识内容,做到物资和标识内容相符,并随物资存放地点的变更做好标识的更换和张挂。

九、过程控制1、由工程部负责组织确定施工过程,以确保全过程处于受控状态。

2、交底1)项目开工前,做好施工组织设计及施工方案的编制工作,做好施工前的准备。

2)在分项工程施工前,由项目施工员负责按规范、标准、操作规程、施工组织设计及图纸的要求编写技术交底书。

施工前,由工长向操作人员交底。

对关键的、复杂的工程(工序)可请专业人员示范表演,明确施工要点。

3、选择合格的人员、工艺、设备、工具、材料、环境进行施工,不能满足要求时,应采取对策以保证施工质量。

人员根据项目的要求,人事部负责解决。

工艺由技术部负责。

设备按公司“机械设备维修保养工作程序”及有关规定进行管理和维护专人持证上岗,使其具有良好性能,保证正常运转。

工具、材料由物资部负责供应,并能符合要求。

4、特殊工种必须经专业培训、考试合格,持证上岗,并在操作过程中自检控制,按规范要求取试件抽检,对影响质量的参数要根据情况的不同进行调整。
