主坝帷幕灌浆工程监理实施细则

合集下载

帷幕灌浆施工监理实施细则(PDF版)

帷幕灌浆施工监理实施细则(PDF版)

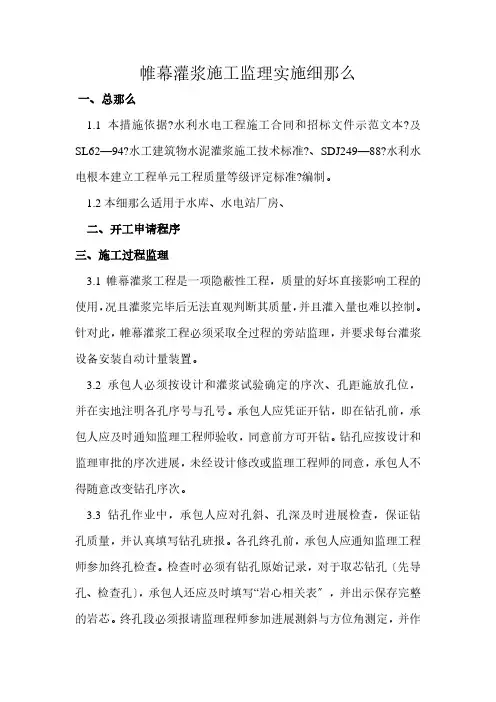

帷幕灌浆施工监理实施细那么一、总那么1.1本措施依据?水利水电工程施工合同和招标文件示范文本?及SL62—94?水工建筑物水泥灌浆施工技术标准?、SDJ249—88?水利水电根本建立工程单元工程质量等级评定标准?编制。

1.2本细那么适用于水库、水电站厂房、二、开工申请程序三、施工过程监理3.1帷幕灌浆工程是一项隐蔽性工程,质量的好坏直接影响工程的使用,况且灌浆完毕后无法直观判断其质量,并且灌入量也难以控制。

针对此,帷幕灌浆工程必须采取全过程的旁站监理,并要求每台灌浆设备安装自动计量装置。

3.2承包人必须按设计和灌浆试验确定的序次、孔距施放孔位,并在实地注明各孔序号与孔号。

承包人应凭证开钻,即在钻孔前,承包人应及时通知监理工程师验收,同意前方可开钻。

钻孔应按设计和监理审批的序次进展,未经设计修改或监理工程师的同意,承包人不得随意改变钻孔序次。

3.3钻孔作业中,承包人应对孔斜、孔深及时进展检查,保证钻孔质量,并认真填写钻孔班报。

各孔终孔前,承包人应通知监理工程师参加终孔检查。

检查时必须有钻孔原始记录,对于取芯钻孔〔先导孔、检查孔〕,承包人还应及时填写“岩心相关表〞,并出示保存完整的岩芯。

终孔段必须报请监理程师参加进展测斜与方位角测定,并作好记录。

帷幕灌浆孔钻孔孔位偏差不得大于10cm,孔壁应平直完整。

当孔深小于或等于63.8各孔段的灌浆必须连续进展。

开灌前必须根据压水试验成果备足灌浆材料。

假设因故中断必须按下述规定要求进展处理,并如实记录中断灌浆时间、原因、处理措施、处理效果以及对灌浆质量的影响程度等。

〔1〕应及早恢复灌浆,否那么应立即冲洗钻孔,而后恢复灌浆。

假设无法冲洗或冲洗无效,那么应先进展扫孔,而后恢复灌浆。

〔2〕恢复灌浆时,应使用开灌比级的水泥浆继续灌注。

如注入率与中断前的相近,即可改用中断前比级的水泥浆继续灌注;如注入率较中断前的减少较多,那么浆液应逐级加浓继续灌注。

〔3〕恢复灌浆后,如注入率较中断前减少很多,且在短时间内停顿吸浆,应采取补救措施处理。

帷幕灌浆工程监理实施细则

帷幕灌浆工程监理实施细则

帷幕灌浆工程监理实施细则一、简介本文旨在规定帷幕灌浆工程监理的实施细则以及相关要求,旨在确保工程质量,保障施工安全,同时促进工程建设的顺利进行。

二、监理任务2.1 监理范围帷幕灌浆工程,指的是在土壤或岩石中进行的灌浆加固及封止工作,以防止土层、岩体的沉降或渗漏。

监理范围包括但不限于监管材料的采购进场、材料的试验、施工前的准备工作、施工过程及验收等。

2.2 监理职责1.监督工程施工,确保施工质量、安全、进度符合设计要求;2.搭建监管网络,整合各方资源,保障工程的渐进性、一致性、全面性和可控性;3.配合业主、设计、施工等各方,积极处理工程施工的各类问题,协调各方改进建设流程。

三、监督检查3.1 材料试验在帷幕灌浆工程的监管中,所采用的材料必须符合国家有关质量标准和相关法规。

在采购进场之前,必须进行相应的材料试验,其中包括但不限于试验报告、质量合格证明等。

3.2 施工前准备工作施工前,必须对方案进行审核。

方案中要包括施工所需的人员、材料、设备、维护、安全等方面的措施及进度。

应当及时开具施工许可证,并在施工前对施工单位的技术和设备进行审核检查。

3.3 施工现场监督审核完成后,进入实施阶段。

在施工现场监督过程中,要对施工的质量和安全情况进行检查并及时处理问题,随时更新工程进度。

3.4 施工结束验收施工结束后,必须对工程进行验收,认可施工的质量以及符合规范要求的安全要求。

如发现问题,需及时处理并反馈给有关部门。

四、总结综上所述,帷幕灌浆工程监理是建设工程建设的重要环节,保障工程的进度、质量以及安全。

监理单位应当始终充分认识到自己的责任,并依法依规地开展工作,以确保建设工程顺利进行。

同时,在监理过程中,需要积极配合业主及相关人员,搭建监管网络,促进整个工程顺利推进。

帷幕灌浆监理工作实施细则

帷幕灌浆监理工作实施细则

帷幕灌浆监理工作实施细则背景帷幕灌浆是一种常用于地基处理和结构加固中的技术。

为了保证工程质量,必须对帷幕灌浆过程进行严格监理。

本文档旨在制定帷幕灌浆监理工作实施细则,从而确保帷幕灌浆工程的质量。

负责人本文档由工程监理负责,工程监理应对实施细则进行监管和管理。

帷幕灌浆施工前需准备工作1. 施工方案审批施工方案审批应参照国家和地方相关规范、标准及工程文件,确保施工方案符合工程设计、技术要求和行业标准。

2. 材料检查应对帷幕灌浆工程所需的材料进行检查,材料的质量应符合国家相关标准及工程设计要求。

3. 现场勘查与测量应对施工现场进行勘查和测量,确定施工方案,确定各种构造尺寸和定位标志。

帷幕灌浆施工中质量控制1. 现场检查、监控在施工过程中,铭记“提前预防、及时发现、惩治不良、及时整改”的原则,严格检查、监控施工过程,对不合格的操作和产品进行改正,在确保施工质量的同时,确保施工进度。

2. 质量控制的施工记录的管理施工记录是施工过程中的重要资料,必须严格管理。

应建立施工记录的档案,定期审核施工记录,确定施工质量。

3. 质量验收对已完成的工程进行质量验收,确保工程质量与设计技术要求相符。

帷幕灌浆施工后工作1. 施工记录和相关清单存档施工记录和相关清单是施工过程中的重要资料,必须保存。

由工程监理部门存档30年,备份至其他安全场所。

2. 整理施工场地施工场地在施工过程中积累了大量杂物和垃圾,要及时清理整理,确保周边环境无危害。

总结帷幕灌浆是一种重要的地基处理和结构加固技术,对于工程的质量保证和提高具有举足轻重的意义。

本文档提出了帷幕灌浆施工过程中的实施细则,希望能够对相关人员在实施施工过程中有所帮助,确保帷幕灌浆工程的顺利进行,保证工程的质量。

帷幕灌浆工程监理实施细则

帷幕灌浆工程监理实施细则

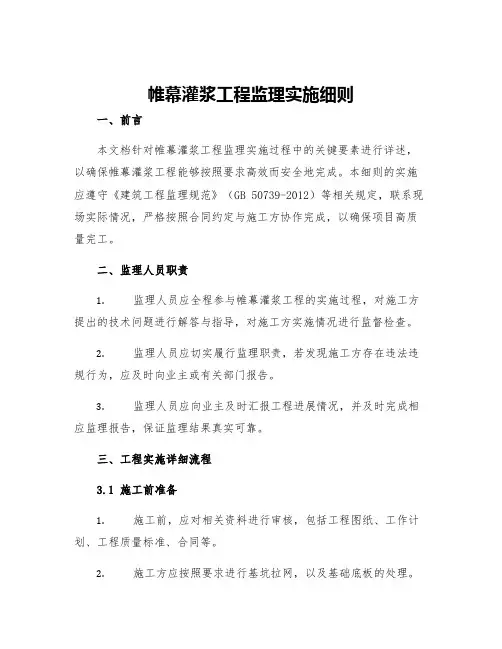

帷幕灌浆工程监理实施细则一、前言本文档针对帷幕灌浆工程监理实施过程中的关键要素进行详述,以确保帷幕灌浆工程能够按照要求高效而安全地完成。

本细则的实施应遵守《建筑工程监理规范》(GB 50739-2012)等相关规定,联系现场实际情况,严格按照合同约定与施工方协作完成,以确保项目高质量完工。

二、监理人员职责1.监理人员应全程参与帷幕灌浆工程的实施过程,对施工方提出的技术问题进行解答与指导,对施工方实施情况进行监督检查。

2.监理人员应切实履行监理职责,若发现施工方存在违法违规行为,应及时向业主或有关部门报告。

3.监理人员应向业主及时汇报工程进展情况,并及时完成相应监理报告,保证监理结果真实可靠。

三、工程实施详细流程3.1 施工前准备1.施工前,应对相关资料进行审核,包括工程图纸、工作计划、工程质量标准、合同等。

2.施工方应按照要求进行基坑拉网,以及基础底板的处理。

3.施工人员应对钢筋的直径、数量、摆放位置进行审核,避免出现不良现象。

3.2 帷幕灌浆施工1.所使用的混凝土应符合国家标准,且应依要求进行配制。

2.确定混凝土灌注方式,依照先上后下的原则进行混凝土灌注,确保混凝土按一定速率均匀地灌入。

3.工人应根据灌注道数量与长度,确定配筋方案。

配筋应先由监理人员进行审核,待合格后方可安装。

4.帷幕灌浆过程应实时记录每次灌浆深度、压力、流量、时间等参数,以及施工现场实测得到的土壤位移值等。

3.3 施工后验收1.施工完成后,对帷幕灌浆工程的灌注深度、灌注覆盖率、配筋质量进行检查,确保符合相关要求。

2.对于不符合要求的区域,应及时通知施工方进行整改。

3.监理人员进行最终验收前,应组织相关方对帷幕灌浆结构进行综合检验,确保工程质量。

四、安全要求1.帷幕灌浆过程中,应戴好安全帽、手套、耳塞,确保人员安全。

2.工作人员应熟知帷幕灌浆施工安全要求,避免出现安全事故。

3.施工现场应设置明显的施工警示标志,确保人员安全。

五、总结本文档基于实际情况,详细阐述了帷幕灌浆工程的监理实施细则,以确保工程质量,保障人员安全。

监理项目部帷幕灌浆工程监理实施细则

监理项目部帷幕灌浆工程监理实施细则

帷幕灌浆工程监理实施细则一、总则1.1本细则依据工程承建合同文件、《水工建筑物水泥灌浆施工技术规范》(D1/T5148-2001)以及有关工程施工技术和工程验收规程规范编制。

12本细则适用于水工建筑物工程水泥灌浆工程项目。

二、开工许可证的申请程序2.1工程承建单位应在灌浆作业开工之前,根据设计文件和合同技术规范要求,结合实际工程完成灌浆试验,编制并提交灌浆工程施工措施计划,灌浆试验部位、试验大纲均应事先报经监理部批准。

2.22灌浆试验结束后,承建单位应及时整理试验成果报告报送监理部审批。

其内容应包括:(1)作业工序、方法与采用的设备。

(2)材料及品质、浆材的可灌性、浆液配比及开灌水灰比。

(3)根据各类岩性地质构造及渗透性等所确定孔距及随孔深而增加的灌浆压力等有关建议。

2.33承建单位应在灌浆作业开工以前,根据灌浆试验成果和监理部的审批意见与技术规范要求,结合现场施工条件,编制灌浆工程施工措施计划报送监理部批准。

其内容应包括:(1)工程概况(包括灌浆工程部位、施工布置、钻孔孔距、分序与编号等)。

(2)灌浆工序,工艺和压力。

(3)灌浆材料及其品质。

(4)施工进度计划。

(5)机械设备配置与劳动力组织。

(6)质量控制措施。

(7)灌浆计量设备与灌入量控制方法。

(8)作业原始记录资料收集与整理。

(9)施工安全与环境保护措施。

2.4承建单位必须按合同要求组织施工设备进场。

运至施工现场用于灌浆作业的各种机械设备、仪器仪表、计量观测装置和其他辅助设备,必须经过检查、率定、安装调试并经监理工程师认证合格,方可使用。

2.5承建单位应做好各种灌浆材料的检测和浆材配比的试验工作,并于灌浆作业开始前将试验成果报送监理部批准。

2.6上述报送文件连同审签意见单均一式四份,经工程承建单位项目经理(或其授权代表)签署并加盖公章后递交。

监理部审阅后限时返回审签意见单一份,原文件不退回。

审签意见包括“照此执行”、“按意见修改后执行”、“已审阅”及“修改后重新报送”四种。

帷幕灌浆监理细则

帷幕灌浆监理细则

帷幕灌浆监理细则一、总则1.1本措施依据《水利水电工程施工合同和招标文件示范文本》及SL62—94《水工建筑物水泥灌浆施工技术规范》、SDJ249—88《水利水电基本建设工程单元工程质量等级评定标准》编制。

1.2本细则适用于水库大坝帷幕灌浆工程二、开工申请程序2.1承包人应在灌浆工程实施前,根据设计文件和合同技术规范要求的日期和内容,编制详细的灌浆试验大纲报监理人审批。

内容包括:浆液试验和现场灌浆试验。

选择与实施灌浆工程项目岩层以及施工条件相似的地区或部位完成灌浆试验。

2.2灌浆试验结束后,承包人应及时整理试验成果报告报送监理人审批。

其内容应包括:2.2.1作业工序、布孔方式、孔深、灌浆分段、灌浆方法与采用的设备。

2.2.2材料及品质、浆材的可灌性、浆液配比及开灌水灰比。

2.2.3根据各类岩性地质构造及渗透性等所确定的随孔深而增加的灌浆压力等有关建议。

2.3承包人应在灌浆作业开工前,根据合同技术规范要求的时间和内容、灌浆试验成果和监理人的审批意见,结合现场施工条件,编制灌浆工程施工措施计划报送监理人批准。

其内容应包括:(1)工程概况(包括灌浆工程部位、施工布置、钻孔分序与编号等)。

(2)灌浆工序、工艺和压力。

(3)灌浆材料及其品质。

(4)组织管理机构(5)施工进度计划。

(6)机械设备配置与劳动力组织。

(7)质量控制措施。

(8)灌浆计量设备与灌入量控制方法。

(9)作业原始记录资料收集与整理。

2.4承包人必须按合同要求配制技术人员和进场施工设备。

运至施工现场用于灌浆作业的各种机械设备、仪器仪表、计量观测装置和其他辅助设备,必须经过检查、率定、安装调试并经监理工程师认证合格,方可使用。

三、施工过程监理3.1帷幕灌浆工程是一项隐蔽性工程,质量的好坏直接影响工程的使用,况且灌浆结束后无法直观判断其质量,并且灌入量也难以控制。

针对此,帷幕灌浆工程必须采取全过程的旁站监理,并要求每台灌浆设备安装自动计量装置。

灌浆工程监理细则

灌浆工程监理细则

帷幕灌浆工程施工监理实施细则1 使用范围和原则1.1本细则针白沙水库大坝工程的帷幕灌浆工程制定。

基础防渗灌浆孔布置在坝顶两坝肩处;堵坝布置在开挖后的岩基上,筑坝前灌浆;溢洪道布置在闸室底板上,闸室底板砼施工后灌浆。

1.2施工方法及工序。

采用回转式钻机钻孔,多缸(大于或等于3)往复式灌浆泵灌浆,采用自上而下的分段灌浆工艺,按分序加密的原则进行。

灌浆段长度为5m,特殊情况下可适当缩短或加长,但不得大于10m。

帷幕灌浆材料为纯水泥浆,灌浆浆液由稀到浓逐级变换,特殊情况可越级变换。

施工工序为:定孔位→钻孔→冲洗→压水试验→灌浆→封孔。

1.3本细则是监理规划的细化和补充。

两者结合执行。

2 工程概况主坝帷幕灌浆布置在两坝肩,其作用是减少绕坝肩渗漏。

左坝肩帷幕长180m,右坝肩帷幕长130m,灌浆层由上到下分别为砂砾石层和岩石层,部分为岩石层。

单孔深度30~60m,灌浆深度20~40m。

设计布孔共209个,合计钻孔深度9610m,灌浆长度5860m。

计划2003年7月7日开工,2003年9月30日完工。

该项目划分为主坝单位工程的一个分部工程,施工质量要求达到优良标准。

堵坝帷幕灌浆布置在坝基处,降低坝基扬压力,减少渗漏,稳定坝基。

灌浆层为岩石层,灌浆深度10m,设计布孔共40个,合计钻孔深度410m,灌浆深度400m。

计划2004年5月1日开工,2004年5月30日完工。

该项目划分为堵坝单位工程的一个分部工程,施工质量要求达到优良标准。

溢洪道帷幕灌浆布置闸基处,可降低闸基扬压力,减少渗漏,稳定闸基。

灌浆层为岩石层,灌浆深度598m。

设计布孔共60个,合计钻孔深度807m。

计划2004年3月21日开工,2004年4月30日完工。

该项目划分为溢洪道单位工程的一个分部工程,施工质量要求达到优良标准。

3 监理组织体系负责该专项工程的监理人员组织体系及其与监理机构的关系。

根据本工程性质、工程量和工期计划,监理组织机构设总监、专业监理工程师和监理员三级管理模式。

帷幕灌浆工程监理实施细则

帷幕灌浆工程监理实施细则

帷幕灌浆工程监理实施细则一、总则1.1本细则依据工程承建合同文件、《水工建筑物水泥灌浆施工技术规范》(DL/T5148-2001)以及有关工程施工技术和工程验收规程规范编制。

1.2本细则适用于水工建筑物工程水泥灌浆工程项目。

二、开工许可证的申请程序2.1工程承建单位应在灌浆作业开工之前,根据设计文件和合同技术规范要求,结合实际工程完成灌浆试验,编制并提交灌浆工程施工措施计划,灌浆试验部位、试验大纲均应事先报经监理部批准。

2.2灌浆试验结束后,承建单位应及时整理试验成果报告报送监理部审批。

其内容应包括:(1)作业工序、方法与采用的设备。

(2)材料及品质、浆材的可灌性、浆液配比及开灌水灰比。

(3)根据各类岩性地质构造及渗透性等所确定孔距及随孔深而增加的灌浆压力等有关建议。

2.3承建单位应在灌浆作业开工以前,根据灌浆试验成果和监理部的审批意见与技术规范要求,结合现场施工条件,编制灌浆工程施工措施计划报送监理部批准。

其内容应包括:(1)工程概况(包括灌浆工程部位、施工布置、钻孔孔距、分序与编号等)。

(2)灌浆工序,工艺和压力。

(3)灌浆材料及其品质。

(4)施工进度计划。

(5)机械设备配置与劳动力组织。

(6)质量控制措施。

(7)灌浆计量设备与灌入量控制方法。

(8)作业原始记录资料收集与整理。

(9)施工安全与环境保护措施。

2.4承建单位必须按合同要求组织施工设备进场。

运至施工现场用于灌浆作业的各种机械设备、仪器仪表、计量观测装置和其他辅助设备,必须经过检查、率定、安装调试并经监理工程师认证合格,方可使用。

2.5承建单位应做好各种灌浆材料的检测和浆材配比的试验工作,并于灌浆作业开始前将试验成果报送监理部批准。

2.6上述报送文件连同审签意见单均一式四份,经工程承建单位项目经理(或其授权代表)签署并加盖公章后递交。

监理部审阅后限时返回审签意见单一份,原文件不退回。

审签意见包括“照此执行”、“按意见修改后执行”、“已审阅”及“修改后重新报送”四种。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

西大洋水库除险加固正常溢洪道重建工程水泥灌浆工程监理实施细则(HB/XDY-JL09)河北天和监理有限公司西大洋水库除险加固工程监理部2007年4月西大洋水库除险加固正常溢洪道重建工程水泥灌浆工程监理实施细则(HB/XDY-JL09)审定:张才根审查:张志怀编制:张志怀河北天和监理有限公司西大洋水库除险加固工程监理部2007年4月一、总则1.1 本细则依据工程承建合同文件;《水工建筑物水泥灌浆施工技术规范》(SL62-94);《水利水电工程钻孔压水试验规程》(SL25-92);《硅酸盐水泥普通硅酸水泥》(GB175-1999);《西大洋水库除险加固工程正常溢洪道灌浆技术要求》和有关工程验收规程规范编制。

1.2 本细则适用于水工建筑物帷幕灌浆、基岩固结灌浆等水泥灌浆工程项目。

二、开工许可证的申请程序2.1工程承建单位应在灌浆工程实施前的28天,根据设计文件、合同和有关规范要求,选择与实施灌浆工程项目岩层及施工条件相似的区域或部位完成灌浆试验。

灌浆试验区域或部位,试验大纲均应事先报监理部审批。

2.2 灌浆试验结束后,承建单位应及时整理试验成果报告报送监理部审批。

灌浆试验报告内容应包括:(1)作业工序、方法与采用的设备;(2)材料及品质,浆材的可灌性,浆液的配比及开灌水灰比;(3)根据各类岩性地质构造及渗透性等所确定的随孔深而增加灌浆压力等有关方案。

2.3 承建单位应在灌浆作业开工前21天,根据灌浆试验成果和监理部的审批意见与技术规范要求,结合现场施工条件,编制灌浆工程施工措施计划报送监理部批准。

其内容应包括:(1)工程概况(包括灌浆工程部位,施工布置,钻孔分序与编号等),并画出灌浆孔平面布置图;(2)灌浆工序、工艺和压力;(3)灌浆材料及其品质;(4)施工进度计划;(5)施工设备配置与劳动力组织;(6)质量控制措施;(7)灌浆计量设备与灌入量控制方法;(8)作业原始记录资料收集与整理;(9)施工安全与环境保护措施。

2.4 承建单位必须按合同要求组织施工设备进场,运至施工现场用于灌浆作业的各种机械设备、仪器仪表、计量观测装置和其它辅助设备,必须经过检查、率定、安装调试并经监理工程师认证合格,方可使用。

2.5 承建单位应做好各种材料的检测和浆材配比的试验工作,并于灌浆作业开始前将试验成果报送监理部批准。

2.6上述报送文件连同审签意见单,均一式四份,经工程承建单位项目经理(或其授权代表)签署并加盖公章后递交。

监理部审阅后及时返回“审签意见单”两份,审签意见包括:“照此执行”、“按意见修改后执行”及“修改后重新报送”等四种。

2.7 除非接到的审签意见为“修改后重新报送”,否则承建单位可即时向监理部申请开工许可证。

监理部将于接受承建单位申请后的24日内开出相应项目开工许可证或开工批复文件。

2.8 如果承建单位未能按期向监理部报送开工申请所必须的文件和资料,由此所造成的施工工期延误和其它损失,均由承建单位承担合同责任。

若承建单位在限期未收到监理部的审签意见或批复文件,可视为已报经审阅。

三、工作内容3.1建筑工程:主坝左端桩号:0+030—0+300;主坝右端桩号:1+222—1+786。

帷幕灌浆主要工作内容包括:①钻孔:包括灌浆孔、检查孔的钻孔,以及钻孔和灌浆所需进行的钻取岩芯和试验、钻孔冲冼、压水试验、灌浆前的孔口加塞保护等全部钻孔作业。

②灌浆:为基岩帷幕灌浆,灌浆材料为水泥浆。

3.2主要项目工程量:主坝左右岸灌浆孔轴线布置在距离现状坝顶防浪墙边线下游1米处,设计为单排灌浆孔,孔距300cm,深入基岩10m,分三序施工。

坝体土钻孔共计8167m,基岩帷幕钻孔灌浆共计2800m,微含壤土卵石段钻孔灌浆共计466m,压水试验共计65段。

四、工程控制网4.1承建单位按监理工程师提供的有关大坝桩号等测量资料及测量基准点认真进行复核,确定平面控制网、高程控制网、灌浆轴线测量等,并对所布设的控制网进行外业施测和内业平差计算,分析控制网的精度,是否满足施工规范要求,在满足精度的情况下,报监理工程师,取行批复后,才能施工。

五、原材检测5.2承建单位要对进场的灌浆材料进行现场检验5.2.1水泥检验每批水泥均有厂家的品质检测报告,对每批水泥进行取样检测,必要时进行化学成分分析,检测取样以200—400t同品种、同标号为一个取样单位,不足200t时也作为一个取样单位。

检测项目包括:水泥标号、凝结时间、体积安定性、稠度、细度、比重等。

5.2.2外加剂检验各种外加剂均应有厂家的质检单,按国家和行业标准进行试验检测,以5t为取样单位,加气剂以200Kg为取样单位,对配置的外加剂溶液浓度,每班至少检查一次。

5.2.3水质检测承建单位按监理工程师的指示,定期对施工用水进行检测,在水源改变或对水质有怀凝时,采用砂浆强度试验法进行检测对比,如果水样制成的砂浆抗压强度低于原合格水源制成的砂浆28天龄期抗压强度90%时,该水源不能使用。

六、灌浆试验6.1灌浆作业开工前21天,承建单位就编制详细的试验大纲,报送监理工程师审批。

灌浆结束后承建单位应对试验成果进行分析,并将试验的详细记录和试验分析成果报送监理工程师。

6.2浆液试验承建单位应按监理工程师指示对不同水灰比、不同掺合料和不同外加剂的浆液进行下列项目的试验:①浆液配制程序及拌制时间;②浆液密度或比重测定;③浆液流动或流变参数;④浆液的沉淀稳定性;⑤浆液的凝结时间,包括初凝或终凝时间;⑥浆液结石的容重、强度、弹性模量和渗透性6.3现场灌浆试验6.3.1根据工程建筑的布置和地质条件,选择地质条件与实际灌浆区的相似的地段作为灌浆试验区。

6.3.2根据灌浆工程施工图纸和施工技术要求选定试验孔的布置方式、孔深、灌浆分段、灌浆压力等参数。

6.3.3在每一灌浆试验区内,按批准的灌浆试验大纲拟定施工程序和方法进行灌浆试验检查灌浆的效果。

七、施工监理过程7.1 承建单位必须按设计要求按次序施放孔位,并在实地注明各孔序号与孔号。

灌浆孔、质量检查孔孔径(坝体宜为Φ91mm,岩面为Φ59mm)。

承建单位应凭证开钻,即在钻孔8小时前,由承建单位技术员签发“钻孔生产任务通知单”并及时通知监理工程师。

钻孔应按设计次序进行,未经设计修改或监理工程师的同意,承建单位不得随意改变钻孔序次。

7.2 钻孔作业中,承建单位应对孔斜、孔深及时进行检查,保证钻孔质量,并认真填写钻孔班报。

各孔终孔前4h,承建单位应通知监理工程师参加终孔检查。

检查时必须有钻孔原始记录,对于取芯钻孔(先导孔、检查孔),承建单位负责提出“岩芯相关表”,并出示保存完整的岩芯。

钻孔结束后,承建单位应及时将钻孔冲洗干净,并做好孔口保护,直至灌浆完成。

7.3 对于取芯钻孔,承建单位必须将取出的岩芯统一编号,妥善保存,对于软弱与破碎带岩芯,还必须用石蜡封存,待竣工验收时移交业主。

在取芯钻孔完成后承建单位应及时向监理部提供2份钻孔柱状图,其格式与内容,由承建单位报监理部审定。

7.4 承建单位必须对基础岩基灌浆安设抬动监测装置,并派专人与灌浆作业进行同步观测并做好记录。

7.5 灌浆前承建单位必须按技术规范要求先做钻孔冲洗及压水试验。

压水试验应包括所有检查孔,其孔、段由监理工程师指定,各检查孔的压水试验工作要有监理工程师在场时进行。

压水时应保证栓塞位置准确,孔口、管道及接头处不得有任何漏水现象,否则应暂停本段压水试验,将设备整修合格后再继续进行。

钻孔冲洗与压水试验过程中,承建单位应认真作好钻孔冲洗和压水试验记录。

作业结束后,及时向监理部报送作业记录成果。

7.6 承建单位应凭证开灌,即在灌浆前8h由承建单位技术员签发灌浆任务书,并及时通知监理工程师,施工作业人员应根据灌浆作业书进行灌浆作业。

7.7 灌浆段长和压力必须符合设计要求与规范的规定,不允许超长、超压和欠压。

孔口压力表必须有专人看管并认真填写“灌浆孔口压力记录表”。

若发现记录压力与实际压力不符合,施工作业人员应及时检查分析原因,进行调整,并在记录上注明。

对于违章操作或发现弄虚作假者,监理工程师将作违规处理,情节特别严重的孔,段必须重扫重灌。

灌浆压力:灌浆压力依据灌浆高程的不同,微含壤土卵石层在0.3—0.5Mpa之间选取,基岩在0.1—0.85Mpa之间选取,最终应通过灌浆试验确定,以ω≤0.3L/min.m.m为灌浆合格控制标准。

7.8 灌浆方法(1)帷幕灌浆可采用自下而上或自上而下分段循环灌浆法,灌浆长度采用5~6m,特殊情况下可适当缩短或加长,但不得大于10m;(2)进行帷幕灌浆时,坝体(3)灌浆过程中,如发现冒浆、漏浆时,可根据具体情况,按监理工程师指示采用表面封堵,低压、浓浆、限流、限量、间歇灌注等办法处理;(4)钻灌过程中发生串孔时,如具备灌浆条件,串通孔可同时进行灌浆,一泵灌一孔。

否则将串通孔塞住,待灌浆孔结束后,再进行串通孔的扫孔、清洁、钻进和灌浆;(5)灌浆施工应连续进行,如因故中断应尽早恢复灌浆,恢复灌浆时,使用开灌水灰比灌注,如灌入率与中断前相近可改用中断前水灰比的浆液灌注。

如恢复灌浆后,注入率较中断前较少很多,且在短时间内停止吸浆,应报监理工程师,按监理工程师指示处理;(6)对注入量大,灌浆难以结束的孔段,应采用低压、浓浆、限流、限量、间歇灌浆等办法处理。

7.9 浆液变换和结束标准必须符合设计文件和技术规范要求。

各孔段灌浆结束前,应报请监理工程师检查确认,每段灌浆结束后要及时整理灌浆记录成果,并按各孔、段记录表格分别装订成册。

7.10 灌浆结束后,必须采用“机械压浆封孔法”封孔。

封孔作业中,应认真记录情况。

凡是封孔不密实或发现有涌水处,监理工程师有权指令返工扫孔,重灌重封。

7.11 承建单位必须每月对灌浆材料的质量进行检验,包括水泥标号、细度和灌浆所采用的砂及外加剂,并应及时将检验情况提交监理工程师审核。

7.12 在钻孔与灌浆作业中,承建单位必须认真作好原始记录。

原始记录资料要真实、齐全、清晰、准确,严禁重抄或涂改,其内容应包括:钻孔、冲洗、压水、灌浆以及必要的取岩芯和观测记录。

监理工程师可对原始记录随时进行检查。

7.13 承建单位必须严格按设计要求和技术规范规定,按报经批准的灌浆工程施工措施计划进行灌浆工程的施工。

若有违反现象,监理工程师将发出违规警告通知,情节严重者,将指令其停工整顿或返工处理,因此而造成的损失由承建单位承担合同责任。

7.14 灌浆施工中,承建单位可根据施工的实际情况,按合同要求或规范规定的数量布置检查孔(其位置由监理工程师发出通知指定),对已灌区域分块进行质量检查,检查方法须报经监理工程师批准。

承建单位必须向监理工程师提交灌浆工程原始记录成果一览表、地质柱状图、岩芯相关表等资料,以便于检查孔的布设。

检查孔的施工必须有监理工程师在场,按监理工程师同意的时间进行,无正当理由不得推迟或提前施工。
