拆旧安置方案
六、项目区规划方案
(一)拆旧方案
1、拆旧区的规模和范围
本次城乡建设用地增减挂钩试点项目区拆旧区涉及嵯峨镇杏树硷村、槐树坡村和洪水村,新兴镇和平村、红旗村等2个镇5个行政村,通过实地调查踏勘,并依据2011土地变更调查资料,充分听取当地干部和群众的意见后,最终确定了12个拆旧地块。
拆旧区范围面积为1063.0亩,地类为农村居民点用地,全部为集体土地,拆旧地块详细面积、地类见表6-1。
2、拆旧地块复垦时序安排
按照“因地制宜、稳妥推进、先易后难、量力而行”的原则,根据安置情况和复垦地块施工条件,将拆旧地块复垦分三批进行,具体复垦时序安排如下:
2012年10月—2013年9月底完成5个拆旧地块复垦工作,面积为254.3亩;
2013年10月—2014年9月底完成4个拆旧地块的复垦工作,面积为374.0亩;
2014年10月—2015年9月底完成3个拆旧地块的复垦工作,面积为434.7亩,具体见表6-2。
3、拆旧地块整理复垦的标准及规划设计
(1)复垦的标准
拆旧地块情况表
拆旧时序表
根据《土地复垦技术标准(试行)》(…1995‟国土…规‟字第103号)、《土地复垦方案编制规程》(TD/T1031.7-2011);有关规定,拆旧地块复垦采用村镇建设废弃土地复垦标准,具体如下:
1)拆除旧宅基地上残余房屋设施,并挖除地基部分设施;
2)覆盖土层大于5m;
3)平整土地,自然沉实后,复垦为农田;
(2)复垦规划设计
1)复垦田块规划
规划要求:整理后的田块应有利于农作物的生长,有利于田间机械作业,有利于水土保持,满足排水要求,便于经营管理。
田块形状要求外形规整,形状选择依次为长方形、正方形、梯形及其他形状。
田块的长度和宽度根据复垦地块的位置、地形、地貌等实际情况确定;面积较大的复垦地块长宽比一般不小于4∶1,以适宜机械化耕作。
2)田间道路规划
为方便生产,便利交通,结合复垦地块周边道路现状,合理布局复垦地块内的田间道和生产路,规划田间道路面宽3m,生产路路面宽2m。
3)农田水利设计
嵯峨镇拆旧区位于低山残塬沟壑区,靠天然降水,复垦为旱地,开挖排水沟。
新兴镇拆旧区为渭北黄土台塬区,地势平坦,现有灌溉水源和灌排设施。
地下水丰富,埋深较浅,在红旗村、和平村各规划设计农灌
机井2孔,斗渠采用D60U型混凝土衬砌断面,农渠采用D40U型混凝土衬砌断面,并根据需要开挖排水沟。
4)农田保护规划设计
为加强农田保护,防止水土流失,沿复垦地块边坡可植树种草,树种选取有利于涵养水分,改善生态环境的灌木和乔木,也可结合周边耕地防护林带的树种统一规划。
4、净增耕地规划
拆旧区范围面积1063.0亩。
其中位于嵯峨镇的拆旧区面积为406.4亩,复垦为耕地的田坎系数为0.0220,扣除田坎和田间道路面积10.9亩,预计可新增耕地的潜力为395.5亩;位于新兴镇的拆旧区面积为656.6亩,复垦为水浇地,扣除沟渠和田间道路面积12.1亩,预计可新增耕地的潜力为644.5亩。
拆旧区复垦新增耕地面积共计1040.0亩。
复垦耕地的质量较高,自然质量等为十一等的新增耕地为395.5亩,十二等为644.5亩。
本次建新区使用挂钩周转指标为1000.0亩,建新占用耕地930.9亩,自然质量等十二等耕地的面积为21.9亩,十三等154.2亩,十四等754.8亩。
拆旧区复垦净增耕地1040.0亩,比建新占用耕地多109.1亩,项目实施后可实现耕地占补数量与质量的综合平衡。
5、提高复垦耕地质量规划
按照因地制宜,改善条件,提高质量的要求,对复垦的土地要采取一切有效措施,确保耕地质量。
一是从复垦程序上把好耕地质量关,做到用熟土和老墙土覆盖地表,保证耕作土壤不破坏。
二是对土壤进
行化验测定,有针对性补充氮、磷、钾元素。
三是改善土壤结构,增加有机肥。
采取结杆还田,种植豆类苜蓿草等增加有机肥的有效措施,提高土壤质量。
通过对复垦地块一系列技术、生物措施,使复垦地块质量达到农用地自然质量十一等和十二等标准。
(二)建新方案
1、建新地块选择
(1)建新地块选择的原则
按照《村镇规划标准》对建设用地选择的规定和拆旧地块行政村规划现状,确定本次建新地块的选择原则,具体如下:
1)村镇建设用地的选择应根据地理位置和自然条件、占地的数量和质量、现存建筑和工程设施的拆迁和利用、交通运输条件、建设投资和经营费用,环境质量和社会效益等因素,经过技术经济比较,择优确定。
2)村镇建设用地宜选在生产作业附近,并应充分利用原有用地调整挖潜,同基本农田保护区规划相协调。
当需要扩大用地规模时,宜选择荒地、草地,不占或少占耕地、林地。
3)村镇建设用地宜选在水源充足、水质良好,便于通风向阳和地质条件适宜的地段。
4)村镇建设用地应避开山洪、风口、滑坡、泥石流、洪水淹没、发震断裂等自然灾害影响的地段;并应避开自然保护区,有开采价值的地下资源和地下采空区。
5)村镇建设用地宜避免被铁路、重要公路和高压输电线路所穿越。
6)严格按《三原城市总体规划》(2010-2025)和各村新村建设规划,确定建新选址。
(2)建新区位置确定
1)建新安置区
按照国家城乡统筹建设社会主义新农村的要求,拆旧地块所在行政村已对本村进行了建新设规划,并由县规划部门进行了规划设计。
根据《镇规划标准》对建设用地选择的规定,从有利于生产、便利、安全、节约集约用地的角度出发,新村建设的位置都按本村新村建设规划确定。
建新安置地点都在本村新村建设规划范围内。
2)建新留用地块
根据《三原县土地利用总体规划》(2006-2020年)、《三原城市总体规划》(2010-2025)和三原县未来经济发展综合考虑,建新留用地块选址于城关镇南道村、大巷村、西关东村、丁留村,西阳镇的西北村。
建新留用地块主要用于基础设施、公用设施、工业、商业金融、居住、学校等。
2、建新区总体规划
建新区土地总面积为1000.0亩;建新安置区51.1亩;建新留用区948.9亩。
(1)建新安置地块规划
本项目安置133户417人,采用集中安置的办法。
建新安置地块选择在拆旧地块本村的新农村规划范围内。
做到“两统一”,即在规划
新建的居民地内统一规划宅基地,房屋建设使用统一的建筑设计图纸,达到房屋结构一致,街道整齐美观,显示社会主义新农村精神风貌。
(2)建新留用地块规划
建新留用区土地总面积948.9亩。
留用地块的规划按《三原城市总体规划》(2010-2025)实施,根据《三原城市总体规划》(2010-2025),位于城关镇的建新留用地块规划用途为道路、公共设施、居住、商业金融、绿地和学校;位于西阳镇的建新留用地块规划用途为工业用地和道路,其中工业用地用于天然气新能源建设项目(属于独立选址项目)。
根据《中华人民共和国土地管理法》第五十四条规定,将土地用途满足划拨条件的土地按划拨方式供应,其他土地按有偿方式出让。
具体用途及面积见表6-4。
建新留用地块规划用途面积分类表
(三)项目区挂钩周转指标总规模及分年度使用和归还计划
本挂钩项目区申请城乡建设用地增减挂钩周转指标1000.0亩,在2012年10月—2015年9月底期间全部归还,计划2012年10月—2013年9月归还225.6亩,2013年10月—2014年9月归还363.3亩,2014年10月—2015年9月归还411.1亩。
年度使用和归还计划见表6-5。
挂钩周转指标年度使用和归还计划表
由于城乡建设用地增减挂钩项目是一项系统工程,且涉及到群众的切身利益,在拆迁安置及建新过程中,不确定因素较多,这就需要拆旧及建新区用地规划有一定的弹性,以适应不可预测的变化。
所以拆旧及建新区的个别地块在实施时确需调整的,应按规定上报审批后,再做相应的调整。
七、规划实施方案
(一)拆旧地块搬迁安置方案
为顺利推进三原县城乡建设用地增减挂钩项目区的实施,加快社会主义新农村建设,在充分尊重群众意愿的基础上,以维护项目拆旧区农民的合法权益为根本,以改善农村居民居住环境和居住条件为目标,确定农村居民拆迁安置方案。
1、拆迁补偿方案
(1)地上建(构)筑物补偿费
本项目拆旧区农民宅基地上建(构)筑物的补偿包括村民的房屋补偿和其他构筑物及附属设施补偿,参照《三原县城乡建设用地增减挂钩项目拆旧区搬迁安置补偿方案》执行:砖混结构380元/m2、土木结构200元/m2、土窑洞500元/个、地坑院1000元/个。
(2)安置补助费
依据陕西省移民搬迁“5+1”补助政策和以工代赈易地搬迁有关政策,建房补助人均5000元,每户1000元;特困户每户补助5万元;拆迁安置过渡期补助人均5000元。
新村建设中基础设施和公益事业投资配套费(水、电路、村级活动场所、便民超市、医疗中心、幼儿园等),每村280.00万元。
2、安置方案
对拆旧区搬迁的农民采用集中安置的办法。
做到“两统一”,即在规划建新的居民地内统一规划宅基地,房屋建设使用统一的建筑设计图纸,达到房屋结构一致,街道整齐美观,显示社会主义新农村精神风
貌。
房屋建筑由拆迁户自行修建,修建费用政府按有关政策给予补助,其余由自己承担。
城市房屋拆迁安置实施方案
城市房屋拆迁安置实施方案随着城市化的快速发展,城市中的老旧房屋数量越来越多,这些老旧房屋不仅存在安全隐患,而且对城市的美观形象也带来了影响。
因此,城市房屋拆迁安置工作成为社会发展的必然趋势。
本文将探讨城市房屋拆迁安置实施方案。
一、拆迁过程中的法律保障1.政策法规的制定房屋拆迁安置需要符合政策法规的规定。
政策法规的制定应该围绕居民利益,加强对拆迁公司的监管,规范拆迁行为,确保拆迁过程中公正和透明。
2.公开透明的程序拆迁安置过程应该遵循公开、透明、公正、合法的原则。
应该通过媒体公示、听证、征求意见、申诉等方式,让民众了解拆迁过程,并提出自己的合理要求。
3.合理的补偿标准拆迁安置应该合理确定补偿标准。
根据不同地区、不同房屋的情况,确定不同标准,并保证补偿金额及时支付。
二、拆迁后的安置措施1.经济上的安置拆迁后应该对居民进行经济上的安置。
可以通过发放搬迁补贴、就业补贴、公租房等方式,保证居民过上良好的生活。
2.心理上的安置拆迁安置前后,居民的心理状态也需要得到关注。
可通过心理干预、心理咨询等方式,帮助居民适应新环境。
3.文化上的安置拆迁后居民的文化需求也需要得到满足。
可以通过建设公共文化设施、社区文化活动等方式,让居民感受到新家园的文化氛围。
三、拆迁安置存在的问题及解决方案1.重视经济利益而忽视公众需求在拆迁安置过程中,许多地方政府和开发商更加关注经济利益,而忽视了居民的合理需求。
应该强化公众参与,加大政府和企业对居民需求的投入力度。
2.补偿标准过低有些地方拆迁时给予的补偿标准过低,难以满足居民的实际需求。
应该根据当地的物价水平、安置房屋的市场价值等因素,合理制定补偿标准。
3.空置现象严重由于拆迁安置房屋的政策和制度设计存在问题,导致许多安置住房空置。
应该加强市场调研,了解市场需求,制定更加实用、符合需求的安置计划。
结语城市房屋拆迁安置关乎着居民的切身利益,应该得到社会各界的高度重视。
我们需要进一步完善拆迁安置制度和政策法规,注重公众参与和居民需求,落实好各项措施,确保拆迁安置工作顺利进行。
拆违拆旧专项行动方案

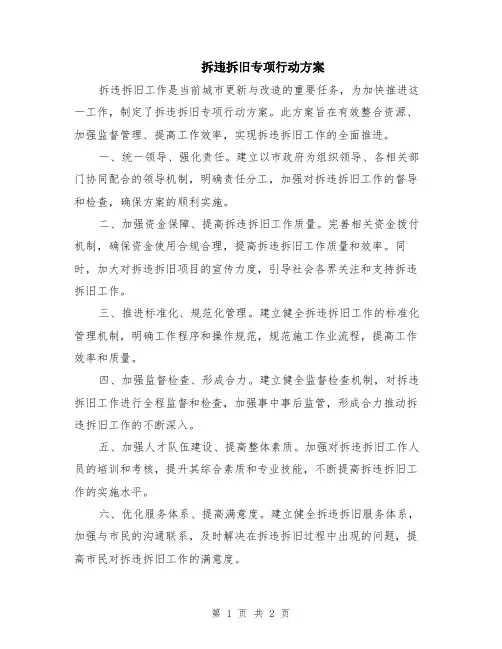

拆违拆旧专项行动方案
拆违拆旧工作是当前城市更新与改造的重要任务,为加快推进这一工作,制定了拆违拆旧专项行动方案。
此方案旨在有效整合资源、加强监督管理、提高工作效率,实现拆违拆旧工作的全面推进。
一、统一领导、强化责任。
建立以市政府为组织领导、各相关部门协同配合的领导机制,明确责任分工,加强对拆违拆旧工作的督导和检查,确保方案的顺利实施。
二、加强资金保障、提高拆违拆旧工作质量。
完善相关资金拨付机制,确保资金使用合规合理,提高拆违拆旧工作质量和效率。
同时,加大对拆违拆旧项目的宣传力度,引导社会各界关注和支持拆违拆旧工作。
三、推进标准化、规范化管理。
建立健全拆违拆旧工作的标准化管理机制,明确工作程序和操作规范,规范施工作业流程,提高工作效率和质量。
四、加强监督检查、形成合力。
建立健全监督检查机制,对拆违拆旧工作进行全程监督和检查,加强事中事后监管,形成合力推动拆违拆旧工作的不断深入。
五、加强人才队伍建设、提高整体素质。
加强对拆违拆旧工作人员的培训和考核,提升其综合素质和专业技能,不断提高拆违拆旧工作的实施水平。
六、优化服务体系、提高满意度。
建立健全拆违拆旧服务体系,加强与市民的沟通联系,及时解决在拆违拆旧过程中出现的问题,提高市民对拆违拆旧工作的满意度。
以上即是拆违拆旧专项行动方案的主要内容,希望通过此方案的实施,能够加快推动拆违拆旧工作的全面展开,实现城市更新与改造的良性发展。

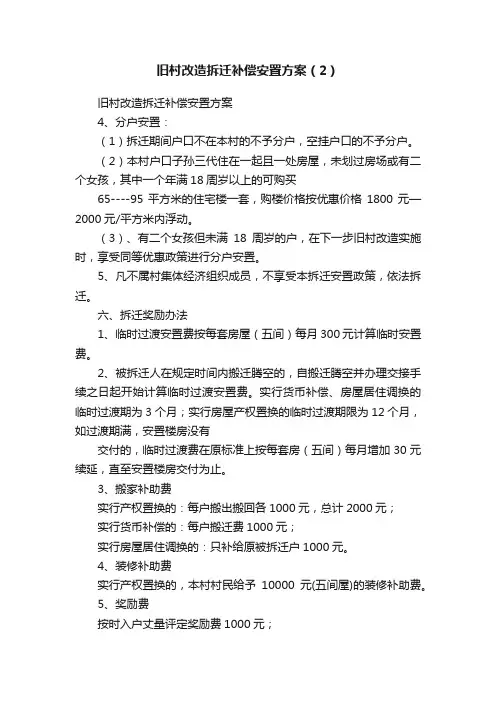

旧村改造拆迁补偿安置方案(2)
旧村改造拆迁补偿安置方案(2)旧村改造拆迁补偿安置方案4、分户安置:(1)拆迁期间户口不在本村的不予分户,空挂户口的不予分户。
(2)本村户口子孙三代住在一起且一处房屋,未划过房场或有二个女孩,其中一个年满18周岁以上的可购买65----95平方米的住宅楼一套,购楼价格按优惠价格1800元—2000元/平方米内浮动。
(3)、有二个女孩但未满18周岁的户,在下一步旧村改造实施时,享受同等优惠政策进行分户安置。
5、凡不属村集体经济组织成员,不享受本拆迁安置政策,依法拆迁。
六、拆迁奖励办法1、临时过渡安置费按每套房屋(五间)每月300元计算临时安置费。
2、被拆迁人在规定时间内搬迁腾空的,自搬迁腾空并办理交接手续之日起开始计算临时过渡安置费。
实行货币补偿、房屋居住调换的临时过渡期为3个月;实行房屋产权置换的临时过渡期限为12个月,如过渡期满,安置楼房没有交付的,临时过渡费在原标准上按每套房(五间)每月增加30元续延,直至安置楼房交付为止。
3、搬家补助费实行产权置换的:每户搬出搬回各1000元,总计2000元;实行货币补偿的:每户搬迁费1000元;实行房屋居住调换的:只补给原被拆迁户1000元。
4、装修补助费实行产权置换的,本村村民给予10000元(五间屋)的装修补助费。
5、奖励费按时入户丈量评定奖励费1000元;在拆迁改造方案确定后10日内签订拆迁协议的给予最高限额5000元的奖励(该款在签订协议时当场发放);自拆迁公告发布之日起30日内按时拆除房屋的给予最高限额5000元的奖励;上述奖励标准以规划房屋五间为标准,每减少一间房屋,奖励最高限额相应的减少五分之一。
七、付款方式1、实行货币化补偿的,在规定时间内腾空拆除并验收合格后,十日内将补助费、奖励费及临时安置费全部付清。
2、实行产权置换和居住房屋调换的,签订拆迁协议后,在规定时间内按时拆迁的,经验收合格后,拆迁奖励费十日内付清。
3、临时过渡安置费的发放:被拆迁人办理搬迁腾空移交手续后,实行房屋产权置换的先发放6个月的临时过渡费,其余到楼房交付时付清。
拆迁工作方案范例6篇
拆迁工作方案范例6篇拆迁工作方案范例1。
一、项目概况。
本次拆迁工作是针对某市区内的老旧建筑进行拆除,以进行城市更新改造。
涉及到的建筑包括居民住宅、商业建筑和公共设施等,共计约100栋建筑物。
拆迁范围为某市区内的一片老旧建筑区域,总面积约为10万平方米。
二、拆迁工作目标。
1. 实施拆迁工作,清理老旧建筑,为城市更新改造提供空间。
2. 保障被拆迁居民的合法权益,提供合理的安置方案。
3. 确保拆迁工作的安全、有序进行,最大限度减少对周边环境的影响。
三、拆迁工作方案。
1. 拆迁前期准备。
(1)组建拆迁工作小组,明确各成员的职责和任务。
(2)进行拆迁范围内的调查勘察工作,了解建筑物的结构和材料情况。
(3)制定拆迁计划,包括拆迁顺序、拆除方式、安全措施等。
(4)与相关部门协商,制定被拆迁居民的合理安置方案。
2. 拆迁工作实施。
(1)按照拆迁计划,逐栋逐栋进行拆除工作,确保安全、有序。
(2)在拆迁现场设置警示标识,确保周边人员和车辆的安全。
(3)对于可能存在的危险物品,采取专业的处理方式,确保安全。
3. 拆迁后期工作。
(1)清理拆迁现场,确保周边环境的整洁和安全。
(2)对于可能存在的环境污染问题,进行专业的清理和处理。
(3)与相关部门协调,对拆迁后的用地进行规划和开发,促进城市更新改造。
四、安全保障措施。
1. 拆迁现场设置警示标识,确保周边人员和车辆的安全。
2. 对于可能存在的危险物品,采取专业的处理方式,确保安全。
3. 严格遵守相关法律法规,确保拆迁工作的安全、有序进行。
五、工作进度和监督。
1. 拆迁工作小组将定期汇报工作进展情况,接受相关部门的监督和指导。
2. 监督部门将对拆迁工作进行定期检查,确保工作按照计划进行。
六、安置方案。
1. 对于被拆迁居民,将提供合理的安置方案,确保他们的合法权益。
2. 安置方案将充分考虑被拆迁居民的意见和需求,尽量减少对他们生活的影响。
七、经费预算。
1. 拆迁工作所需经费将由相关部门统一安排,确保工作的顺利进行。
搬迁安置方案(最新)
搬迁安置方案搬迁安置方案【1】一、建设项目背景(一)项目名称:XX市旧城区改造项目(二)拆迁规模:共221户,安置人口989人。
沿街商铺80间,小巷内商铺15间。
拆迁房屋建筑面积71834.4平方米.(三)建设规模:本项目规划总用地面积51亩总建筑面积291815平方米。
(四)项目投资运营:总投资 6.4亿元,拟通过BT合作模式共同开发建设,可实现项目自身平衡,并获得地下停车场1000个停车位长期的经营性收入。
(五)建设内容:住宅、商场、配建地下停车场及设备用房、配套道路、配套水电和配套景观绿化。
(六)项目建设期:30个月(七)项目建设目的(社会效益):充分合理利用城市中心土地资源,更新或完善道路系统,改善老城区居住环境并建设完善公共服务设施,把旧街坊改造成功能完善的居住区和商业区。
使XX市生态环境、人居环境得到进一步改善,城市品位、人民生活质量进一步提高,构建和谐社会,促进XX市经济又好又快发展。
二、拆迁安置补偿范围、被拆迁房屋用途的确定(一)本项目拆迁安置补偿范围1.持有土地使用权证、房产证其中一个有效证件或两证齐全的房屋属拆迁安置补偿范围;2.项目范围内由于历史原因造成的无任何有效证件房屋也可列为本次房屋拆迁补偿范围;3.项目范围内无证,且在近几年内建成的房屋不属于本次拆迁安置补偿范围,具体由行政主管部门按有关条例执行。
4.未经批准及超过批准期限的临时建筑及附属设施不属于本次拆迁安置补偿范围。
(二)被拆迁房屋用途的确定1.房屋标注用途的,以房屋所有权证标注的为准;2.房屋未标注用途的,以产权档案记录或办理工商登记执照登记的为准;3.由于历史原因,无房产证且无产权档案也无行政管理部的规划用途的,以建规委的规划或办理工商登记执照登记的为准。
三、拆迁安置补偿方式本次拆迁实行货币补偿、产权掉换和货币补偿和产权调换混合补偿的三种方式开展安置补偿工作,被拆迁人可根据各自情况自由选择其中一种拆迁补偿方式。
安置补偿方案
“城中村”改造安置补偿实施方案(草案)(2011年*月*日村民代表大会通过)根据人民政府总体部署以及“城中村”的规划和村整体“城中村”改造的申请,为使改造工程的安置补偿工作顺利完成,特制定本实施方案。
一、“城中村”改造安置补偿范围1、安置补偿范围是“城中村”改造项目区内的所有村户、耕地、原村集体建设用地、房屋等.规划拆迁范围四至为:东至楼房,西至住宅,南至112线(兴开路北),北至田家沟、贾家沟、于家沟、赵家沟(包括住宅户),凡不在上述规划区内的但在本村居住的本村村民,也可申请参加“城中村”改造,并享有相应待遇,但房屋及宅基地由村集体收回.2、安置对象为项目区内涉及到的村民及组织,包括在本村有合法住宅的非本村户口家庭。
3、违法、违章建筑不予置换和货币补偿(由相关法律及有关部门确定是否属于违法、违章建筑).二、安置拆迁补偿办法安置补偿实行产权置换、货币补偿等不同形式,安置补偿对象可在下列规定的范围内选择。
1、采取产权置换方式的范围:①主房(含二层)②倒座(含二层)③厢房(含二层)④地下室⑤宅基地范围内的空地。
2、以货币补偿的安置补偿范围:①主房(含二层)②倒座(含二层)③厢房(含二层)④地下室⑤宅基地范围内的空地⑥院墙、棚子、猪圈、厕所、井、窖、场坪、铝合金罩顶⑦其他合法产权及附着物⑧大有屯村“城中村"改造办公室认定的其他合法权益。
三、安置补偿标准(一)村集体街巷胡同用地及耕地、山场的补偿。
1、村集体街巷胡同用地按照1:0。
30标准全部置换底商,另有水泥等场坪的按照70元/㎡标准进行货币补偿;2、耕地分地段进行补偿。
一等地段按照20万元/亩以上标准进行补偿;二等地段按照14万元/亩以上标准进行补偿;三等地段按照8万元/亩以上标准进行补偿;四等地段按照5万元/亩以上标准进行补偿。
3、山场(含荒山)分地段进行补偿。
一等地段按照8万元/亩以上标准进行补偿;二等地段按照5万元/亩以上标准进行补偿;三等地段按照3万元/亩以上标准进行补偿。
新光村拆迁实施方案
新光村拆迁实施方案
为了推动城市建设和改善居民居住环境,新光村将进行拆迁工作。
拆迁实施方案如下:
一、拆迁范围。
新光村拆迁范围包括村内所有老旧、危险房屋,以及规划用地范围内的房屋。
拆迁范围内的居民将被安置到新的居住区。
二、安置政策。
对于被拆迁的居民,政府将提供合理的安置政策,包括提供新的住房、搬迁补助等,确保居民的基本生活不受影响。
三、拆迁补偿。
政府将根据拆迁房屋的面积、价值等因素,对居民进行合理的拆迁补偿,确保居民的合法权益。
四、拆迁流程。
拆迁工作将按照政府的统一安排进行,居民需配合政府的工作人员进行拆迁前的整理工作,确保拆迁工作的顺利进行。
五、社会保障。
政府将加强对拆迁居民的社会保障政策,包括就业培训、医疗保障等,帮助居民顺利融入新的生活环境。
六、环境治理。
拆迁完成后,政府将对拆迁区域进行环境治理,确保环境的卫生和整洁,提升居民的生活品质。
七、宣传教育。
政府将通过各种途径对拆迁实施方案进行宣传和教育,让居民充分了解拆迁政策和安置政策,做好拆迁工作的准备。
八、监督管理。
政府将建立健全的拆迁工作监督管理机制,确保拆迁工作的公平公正,保障居民的合法权益。
以上就是新光村拆迁实施方案的具体内容,希望广大居民能够理解和支持政府的工作,共同推动新光村的城市建设和改善居民生活环境。
感谢大家的配合!。
2024年房屋回迁安置方案
2024年房屋回迁安置方案一、背景介绍在城市发展的过程中,随着经济的繁荣和城市化的快速推进,很多老旧的房屋需要进行拆迁和重建。
这些拆迁涉及到很多居民的利益问题,因此需要制定房屋回迁安置方案,确保受影响居民的权益得到充分保障。
二、目标与原则1. 目标:确保受影响居民能够有合适的安居环境,不受影响或者最小程度受到影响。
2. 原则:(1) 充分征求居民意见,确保回迁安置方案公平、公正。
(2) 保障居民权益,使其在经济、生活、社会等方面实现可持续发展。
(3) 确保公共利益与居民利益的平衡,实现城市发展与居民利益的统一。
三、回迁安置方案的具体内容1. 回迁补偿(1) 根据居民房屋的面积、产权等因素,按照市场价格进行补偿。
(2) 对于经济条件较差的居民,可以提供适当的补助或其他福利,确保其生活水平不受影响。
(3) 在决定补偿金额时要充分考虑居民的需求和权益,确保公平合理。
2. 新居安置(1) 提供合适的新居,尽可能满足居民的居住需求。
(2) 新居应该位于便利交通、医疗、教育等基础设施完善的地区,方便居民的日常生活。
(3) 新居的质量和面积应该符合安居需求,同时要考虑到居民的社会关系,避免破坏社区秩序或造成社会不稳定。
3. 就业安置(1) 提供就业机会,帮助居民实现就业和创业。
(2) 提供相关培训和职业指导,帮助居民提升就业竞争力。
(3) 鼓励居民自主创业,提供必要的支持和帮助。
4. 社会保障(1) 提供社会保障、医疗保险等制度,确保居民的基本生活权益。
(2) 针对特殊困难群体,提供社会救助和帮助,确保他们的基本生活安全。
(3) 按照国家法律法规的要求,为居民提供相关保障和福利。
5. 公共设施和服务(1) 在新居附近建设基础设施和公共服务设施,如学校、医院、公园等,提供便民服务。
(2) 加强社区管理和服务,建设和谐社区,提供居民所需的各类服务。
6. 制定监督和评估机制(1) 设立独立的监督机构,监督回迁安置工作的实施情况,保障居民权益。
2024年拆违拆迁专项行动方案(三篇)
2024年拆违拆迁专项行动方案____年拆违拆迁专项行动方案一、背景近年来, 我国城市拆违拆迁工作取得了显著成效, 但仍然存在一些困难和挑战。
随着城市化进程的不断推进, 城市建设对土地和资源的需求越来越大, 而一些非法占地、超标建设等违法违规行为依然存在, 严重影响城市的规划和发展。
面对这一问题, 拆违拆迁工作显得尤为重要。
因此, 为了加强拆违拆迁工作, 保障城市建设的有序进行, 特制定本专项行动方案。
二、总体目标本专项行动的总体目标是, 在____年实现拆违拆迁工作的规范化、科学化和高效化, 有效解决城市中存在的违法违规建设问题, 为城市的可持续发展创造良好的环境和条件。
三、重点工作1.加强法律法规建设(1)完善拆违拆迁相关法律法规和政策体系, 确保依法进行拆违拆迁工作。
(2)加强人员培训和宣传教育工作, 提高相关部门和社会公众的法律意识和规范意识。
2.加强组织领导和协调机制建设(1)建立健全拆违拆迁工作的统一协调机制, 明确各部门的职责和任务。
(2)加强各级政府之间的协作, 形成工作合力, 提高工作效率。
3.加强拆违拆迁的管理和监督(1)建立健全拆违拆迁项目的管理制度, 加强对项目的全过程监督和管理。
(2)加大对拆违拆迁工作的监督力度, 确保拆违拆迁工作的规范进行。
4.加大拆违拆迁力度(1)制定严格的拆违拆迁标准, 确保拆违拆迁的公平、公正、公开。
(2)确保拆违拆迁工作的“四不粘”原则, 即不留死角、不留尾巴、不留死角、不留盲区。
5.加强拆违拆迁后续管理(1)加强对拆违拆迁后用地的管理, 优化土地利用结构, 提高土地资源的利用效益。
(2)加强对拆违拆迁户的后续扶持和保障, 帮助他们重新安置和就业。
6.加强舆论引导和宣传工作(1)加强对拆违拆迁工作的舆论引导, 增强社会对拆违拆迁工作的理解和支持。
(2)通过宣传报道, 展示拆违拆迁工作取得的成效和价值。
四、工作措施1.加强组织体系建设(1)建立健全拆违拆迁的统一协调机制, 形成工作合力。
拆旧安置方案
六、项目区规划方案(一)拆旧方案1、拆旧区的规模和范围本次城乡建设用地增减挂钩试点项目区拆旧区涉及嵯峨镇杏树硷村、槐树坡村和洪水村,新兴镇和平村、红旗村等2个镇5个行政村,通过实地调查踏勘,并依据2011土地变更调查资料,充分听取当地干部和群众的意见后,最终确定了12个拆旧地块。
拆旧区范围面积为1063.0亩,地类为农村居民点用地,全部为集体土地,拆旧地块详细面积、地类见表6-1。
2、拆旧地块复垦时序安排按照“因地制宜、稳妥推进、先易后难、量力而行”的原则,根据安置情况和复垦地块施工条件,将拆旧地块复垦分三批进行,具体复垦时序安排如下:2012年10月—2013年9月底完成5个拆旧地块复垦工作,面积为254.3亩;2013年10月—2014年9月底完成4个拆旧地块的复垦工作,面积为374.0亩;2014年10月—2015年9月底完成3个拆旧地块的复垦工作,面积为434.7亩,具体见表6-2。
3、拆旧地块整理复垦的标准及规划设计(1)复垦的标准拆旧地块情况表拆旧时序表根据《土地复垦技术标准(试行)》(〔1995〕国土〔规〕字第103号)、《土地复垦方案编制规程》(TD/T1031.7-2011);有关规定,拆旧地块复垦采用村镇建设废弃土地复垦标准,具体如下:1)拆除旧宅基地上残余房屋设施,并挖除地基部分设施;2)覆盖土层大于5m;3)平整土地,自然沉实后,复垦为农田;(2)复垦规划设计1)复垦田块规划规划要求:整理后的田块应有利于农作物的生长,有利于田间机械作业,有利于水土保持,满足排水要求,便于经营管理。
田块形状要求外形规整,形状选择依次为长方形、正方形、梯形及其他形状。
田块的长度和宽度根据复垦地块的位置、地形、地貌等实际情况确定;面积较大的复垦地块长宽比一般不小于4∶1,以适宜机械化耕作。
2)田间道路规划为方便生产,便利交通,结合复垦地块周边道路现状,合理布局复垦地块内的田间道和生产路,规划田间道路面宽3m,生产路路面宽2m。
