临时用电负荷计算

合集下载

施工现场临时用电负荷计算

施工现场临时用电负荷计算

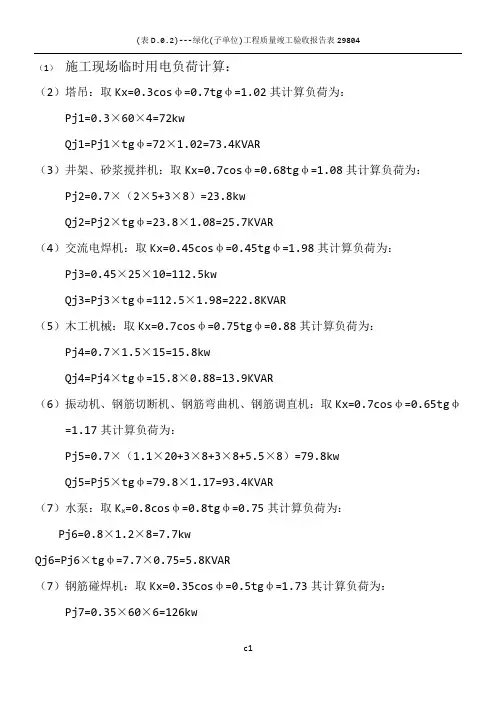

(1)施工现场临时用电负荷计算:(2)塔吊:取Kx=0.3cosφ=0.7tgφ=1.02其计算负荷为:Pj1=0.3×60×4=72kwQj1=Pj1×tgφ=72×1.02=73.4KVAR(3)井架、砂浆搅拌机:取Kx=0.7cosφ=0.68tgφ=1.08其计算负荷为:Pj2=0.7×(2×5+3×8)=23.8kwQj2=Pj2×tgφ=23.8×1.08=25.7KVAR(4)交流电焊机:取Kx=0.45cosφ=0.45tgφ=1.98其计算负荷为:Pj3=0.45×25×10=112.5kwQj3=Pj3×tgφ=112.5×1.98=222.8KVAR(5)木工机械:取Kx=0.7cosφ=0.75tgφ=0.88其计算负荷为:Pj4=0.7×1.5×15=15.8kwQj4=Pj4×tgφ=15.8×0.88=13.9KVAR(6)振动机、钢筋切断机、钢筋弯曲机、钢筋调直机:取Kx=0.7cosφ=0.65tgφ=1.17其计算负荷为:Pj5=0.7×(1.1×20+3×8+3×8+5.5×8)=79.8kwQj5=Pj5×tgφ=79.8×1.17=93.4KVAR(7)水泵:取K x=0.8cosφ=0.8tgφ=0.75其计算负荷为:Pj6=0.8×1.2×8=7.7kwQj6=Pj6×tgφ=7.7×0.75=5.8KVAR(7)钢筋碰焊机:取Kx=0.35cosφ=0.5tgφ=1.73其计算负荷为:Pj7=0.35×60×6=126kwQj7=Pj7×tgφ=126×1.73=218KVAR计算以上几组用电设备的计算负荷,去同期系数Kp=Kq=0.9,则:Pj(1~7)=0.9×(72+23.8+112.5+15.8+79.8+7.7+126)=437.6kwQj(1~7)=0.9×(73.4+25.7+222.8+13.9+93.4+5.8+218)=653KVAR所以整个施工现场计算负荷为:Sj=√437.62+6532=569.8KVA施工负荷计算值作为现场临时变电器设计依据,要求变电器输出功率在于总计算负荷,并留至少15~25%的富余容量,根据现场电动机或其他负荷冲击的条件进行校验满足。

临时用电负荷计算书

临时用电负荷计算书

临时用电负荷计算书一、三级箱选择:1、塔吊三级箱Pe=40KW COSΦ=0.8 JC=25%Pj1=2Pe JC=2×40×0.25 =40KWPj1×1000 40×1000Ij1= 3 ×380×COSΦ= 3 ×380×0.8 =76A选用隔离开关HK-160A/3P 漏电开关DZ20LE-160A/4P(动作时间=0.1S,动作电流=30mA)VV22-4×35+1×16mm2电缆。

2、拖泵三级箱Pe=75KW COSΦ=0.8Pj2=Pe =75KWPj×1000 75×1000Ij2= 3 ×380×COSΦ= 3 ×380×0.8 =142A选用隔离开关HK-200A/3P 漏电开关DZ20LE-200A/4P(动作时间=0.1S,动作电流=30mA)VV22-4×95+1×50mm2电缆。

3、卷扬机三级箱Pe=11.5KW COSΦ=0.87Pj4=Pe =11.5KWPj×1000 11.5×1000Ij4= 3 ×380×COSΦ= 3 ×380×0.87 =20A选用隔离开关HK-30A/3P 漏电开关DZ47LE-32A/3P(动作时间=0.1S,动作电流=30mA)YC-5×6 mm2电缆。

4、弯曲机三级箱Pe=3KW COSΦ=0.7Pj5=Pe =3KWPj×1000 3×1000Ij5= 3 ×380×COSΦ= 3 ×380×0.7 =9A选用隔离开关HK-30A/3P 漏电开关DZ47LE-32A/3P(动作时间=0.1S,动作电流=30mA)YC-5×4 mm2电缆。

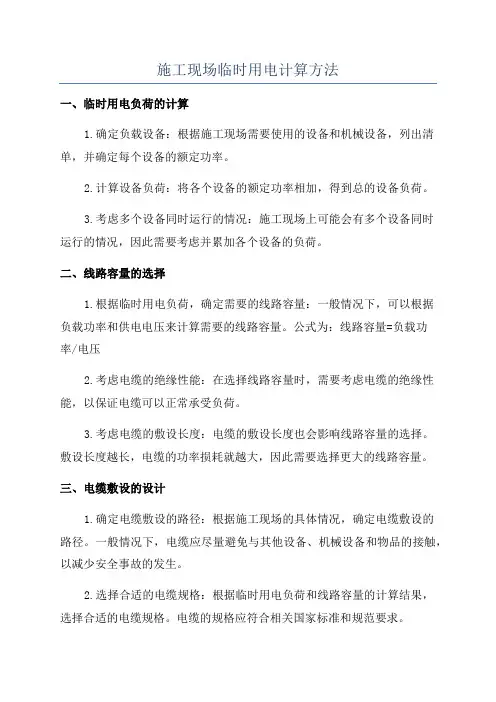

施工现场临时用电计算方法

施工现场临时用电计算方法

施工现场临时用电计算方法
一、临时用电负荷的计算
1.确定负载设备:根据施工现场需要使用的设备和机械设备,列出清单,并确定每个设备的额定功率。

2.计算设备负荷:将各个设备的额定功率相加,得到总的设备负荷。

3.考虑多个设备同时运行的情况:施工现场上可能会有多个设备同时
运行的情况,因此需要考虑并累加各个设备的负荷。

二、线路容量的选择
1.根据临时用电负荷,确定需要的线路容量:一般情况下,可以根据
负载功率和供电电压来计算需要的线路容量。

公式为:线路容量=负载功
率/电压
2.考虑电缆的绝缘性能:在选择线路容量时,需要考虑电缆的绝缘性能,以保证电缆可以正常承受负荷。

3.考虑电缆的敷设长度:电缆的敷设长度也会影响线路容量的选择。

敷设长度越长,电缆的功率损耗就越大,因此需要选择更大的线路容量。

三、电缆敷设的设计
1.确定电缆敷设的路径:根据施工现场的具体情况,确定电缆敷设的
路径。

一般情况下,电缆应尽量避免与其他设备、机械设备和物品的接触,以减少安全事故的发生。

2.选择合适的电缆规格:根据临时用电负荷和线路容量的计算结果,
选择合适的电缆规格。

电缆的规格应符合相关国家标准和规范要求。

3.安装电缆保护设施:在电缆敷设的过程中,需要安装一些保护设施,如电缆槽、电缆桥架等,以确保电缆的安全使用。

综上所述,施工现场临时用电计算方法包括临时用电负荷的计算、线
路容量的选择和电缆敷设的设计。

在计算和设计过程中,需要考虑设备负荷、供电电压、电缆绝缘性能、敷设长度等因素,以确保临时用电的安全
和可靠性。

建筑工程临时用电经典计算

建筑工程临时用电经典计算

建筑工程临时用电经典计算在建筑工程中,常常需要进行临时用电的布置,包括施工现场的电力供应以及临时用电的供应等。

因此,进行建筑工程临时用电经典计算十分必要,在本文中,将对建筑工程临时用电的经典计算进行介绍。

一、施工现场用电计算1.计算用电负荷计算用电负荷是施工现场用电的第一步,需根据工程的不同特点进行精确计算。

其计算公式如下:Q=ΣP×K r×K m其中,Q–用电负荷,kVA;P–单台设备额定功率,kW;Kr–设备数量系数;Km–使用系数。

2.确定用电设备根据用电负荷的计算结果,确定需要使用哪些电器设备,其计算公式如下:n=Q/P r其中,n–设备数量;Q–用电负荷,kVA;Pr–单台设备额定功率,kW。

3.计算电缆截面积在施工现场用电中,电缆截面积的选择非常重要。

若截面积过小会导致线路电阻升高、电压降低、线路导通能力下降,甚至会烧毁电线。

若截面积过大,则造成成本浪费。

其计算公式如下:$$S=\\frac{Q\\times L}{K\\times cte}$$其中,S–电缆的截面积,mm²;Q–用电负荷,kVA;L–线路长度,m;K–线路功率系数;cte–电缆材料特性系数。

二、临时用电计算1.用电负荷的计算临时用电的计算,需根据不同的用电负荷进行计算。

其计算公式如下:A.照明和插座负荷Q=ΣP×n1+ΣP2×n2×m2/1000其中,Q–用电负荷,kVA;P–照明所需单灯功率,W;n1–安装数;P2–插座所需单电器功率,W;n2–插座数;m2–居民住房相似系数。

B.暖通空调负荷Q=ΣP1×n1×F1+ΣP2×n2×F2其中,Q–用电负荷,kVA;P1–电采暖或暖气所需功率,kW;n1–房间数;F1–房屋建筑面积,m²;P2–空调所需功率,kW;n2–房间数;F2–房间面积,m²。

施工现场临时用电负荷计算

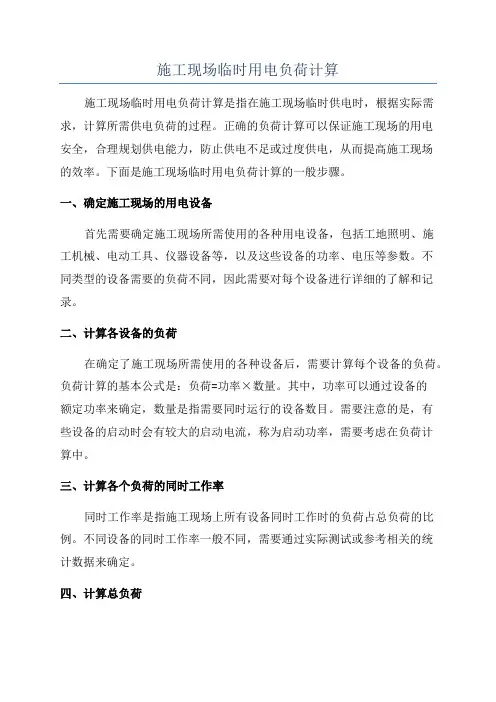

施工现场临时用电负荷计算

施工现场临时用电负荷计算施工现场临时用电负荷计算是指在施工现场临时供电时,根据实际需求,计算所需供电负荷的过程。

正确的负荷计算可以保证施工现场的用电安全,合理规划供电能力,防止供电不足或过度供电,从而提高施工现场的效率。

下面是施工现场临时用电负荷计算的一般步骤。

一、确定施工现场的用电设备首先需要确定施工现场所需使用的各种用电设备,包括工地照明、施工机械、电动工具、仪器设备等,以及这些设备的功率、电压等参数。

不同类型的设备需要的负荷不同,因此需要对每个设备进行详细的了解和记录。

二、计算各设备的负荷在确定了施工现场所需使用的各种设备后,需要计算每个设备的负荷。

负荷计算的基本公式是:负荷=功率×数量。

其中,功率可以通过设备的额定功率来确定,数量是指需要同时运行的设备数目。

需要注意的是,有些设备的启动时会有较大的启动电流,称为启动功率,需要考虑在负荷计算中。

三、计算各个负荷的同时工作率同时工作率是指施工现场上所有设备同时工作时的负荷占总负荷的比例。

不同设备的同时工作率一般不同,需要通过实际测试或参考相关的统计数据来确定。

四、计算总负荷在得到各设备的负荷和同时工作率后,可以计算总负荷。

总负荷等于所有负荷之和乘以同时工作率。

即:总负荷=(∑各设备负荷)×同时工作率。

五、考虑安全裕度在计算总负荷后,还需要考虑安全裕度。

由于施工现场使用的设备通常是不固定的,负荷可能有一定的浮动。

因此,在计算总负荷时,应根据实际情况增加一定的安全裕度,以保证供电能力。

六、选择合适的供电设备最后,在计算完施工现场临时用电负荷后,需要根据所得到的负荷结果选择合适的供电设备。

根据负荷的大小和用电设备的特点,选择合适的配电柜、电缆、插座等设备,保证施工现场的供电安全和稳定。

总而言之,施工现场临时用电负荷计算是一个重要的工作,它能够保证施工现场的用电安全和供电能力。

通过合理的负荷计算,能够确保施工现场的用电设备得到正常供电,提高施工效率,保证施工工程的顺利进行。

施工现场临时用电计算方式

施工现场临时用电计算方式

施工现场临时用电计算方式首先,计算施工现场的用电负荷。

用电负荷是指施工现场所有用电设备和系统的功率总和。

计算用电负荷时,需要考虑到施工现场的用电设备种类和用电时间。

常见的用电设备有起重机、混凝土搅拌机、电焊机、照明设备等。

根据用电设备的功率和数量,可以计算得出用电负荷。

例如,设备A的功率为10kW,设备B的功率为15kW,设备C的功率为20kW,设备A有3台,设备B有2台,设备C有1台,那么用电负荷为(10*3)+(15*2)+(20*1)=95kW。

其次,计算用电设备的功率和数量。

用电设备的功率是指该设备的耗电能力大小,通常以瓦特(W)或千瓦(kW)来表示。

计算用电设备的功率可以通过查看设备的功率标识或者使用功率仪器来测量得到。

同时,根据施工现场的需要,确定使用多少台该设备。

例如,起重机的功率为30kW,需要使用2台,那么用电器的功率和数量就是(30*2)=60kW。

最后,计算用电时间。

用电时间是指施工现场的用电设备和系统需要使用的时间。

用电时间可以根据施工作业的要求来确定,一般可以按照工作日的工作时间来计算。

例如,施工现场的用电设备需要每天使用8小时,那么用电时间就是8小时。

根据用电时间,可以计算出施工现场每天的耗电量。

例如,用电负荷为100kW,用电时间为8小时,那么每天的耗电量就是100kW*8h=800kWh。

总结来说,施工现场临时用电的计算方式主要有三个方面:计算用电负荷、计算用电设备的功率和数量、计算用电时间。

根据这些方面的计算,可以得到施工现场每天的耗电量,从而可以确定供电设备和用电系统的容量和配置。

同时,为了保证施工现场的用电安全和稳定,还需要根据实际情况进行调整和优化。

临时用电负荷计算

临时用电负荷计算

临时用电负荷要求
1、预计在本工程结构施工的高峰期间的主要用电设备有:砂浆机1台,每台功率为5.5KW ;电焊机四台,每台功率为30 KVA ;钢筋切断机1台,每台功率为4KW ;钢筋弯曲机1台,每台功率为2.8KW ;闪光对焊机一台,每台功率为100KVA ;以及其它安装用机电设备若干。

2、计算用电量
总用电量可按下列公式计算:
⎪⎪⎭⎫ ⎝⎛∑+∑+∑+∑=44332211cos 10.1~05.1P K P K P K P K P ϕ
式中 P —供电设备总需要容量(kVA );
P 1—电动机额定功率(KW );
P 2—电焊机额定功率(KVA );
P 3—室内照明容量(KW );
P 4—室外照明容量(KW );
K 1、K 2、K 3、K 4—需要系数;
根据具体情况:
∑P 1=12.3KW ∑P 2=120KVA
取K 1=0.7 K 2=0.6 COS Ψ=0.75
则总用电量为84KVA
3、经计算建设单位提供的250KVA 施工用量可满足要求。

临时用电计算标准

临时用电计算标准

临时用电计算标准 Prepared on 24 November 2020建筑工程施工临时用电基本计算方法根据JGJ46-2005《施工现场临时用电安全技术规程》要求,建筑工程施工现场开工前应进行用电负荷计算,由于施工现场用电负荷较集中且电压波动较大,目前施工现场临时用电很多人都是凭经验盲目选择导线、变压器和电器元件,即造成了经济浪费又存在安全隐患。

为了确保计算准确,故要求在计算施工现场临时用电时应采用需用系数法(分组法)进行计算,以便准确地选择电气元件、导线等,确保施工用电安全。

计算公式如下: ⑴ 单一分组时计算公式:有功功率计算负荷:Pjs =Kx ×Pe(kW);无功功率计算负荷: Qjs =Pjs ×tg φ(kVar );视在功率计算负荷Sjs =Pjs +Qjs (kVA );计算负荷电流Ijs =0.383S js(A )。

⑵ 多分组时计算公式:查表得出cos φ和K ∑系数有功功率计算负荷:Pjs =K ∑(Pjs1+ Pjs1++……Pjsn )(kW);无功功率计算负荷:Qjs =K ∑(Qjs1+ Qjs1++……Qjsn )(kVar ); 视在功率计算负荷Sjs2=Pjs2+Qjs2(kVA );计算负荷电流Ijs = 0.383S js(A )。

⑶ 起重设备容量换算到JC=25%时的Pe 计算公式:PS =2×实际Jc ×Pe (kW)。

⑷ 电焊机类换算到JC=100%时的Pe 计算公式:PS =实际Jc ×Se ×cos φ(kW) 。

举例说明:某工地用电设备见下表,并选择导线及变压器、总隔离开关、总漏电开关、总电度表、电流互感器等。

此举例工程负荷计算仅供参考,根据计算方法结合工程实际情况及负荷要求,请按此步骤进行计算。

注:导线选择可按“持续载流量表”查得,电气元件可按手册查得。

电压损失△U=7%、导线环境温度按65℃考虑。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

临时用电负荷计算
施工现场临时用电电源在现场内,由建设单位提供施工现场临时用电变压器1台,现场施工机械设备及照明总用量为P z =252.6KW。

1、总配电箱:P jz=Kx×P z (k x需要系数取0.8)
P jz=0.8×397.6=318.08(KW)
Q jz=P jz×tgФ(tgФ取1.13)
Q jz=318.08×1.13=359.43(KvA)
S jz2=P jz2+ Q jz2
S jz=479.96(KV A)
I jzs=S j z/1.732×0.38
I jz=479.96/1.732×0.38=729.25(A)
S= P jz L/VC=318×20/380×77=217.4mm2
2、塔吊:P jz=Kx×P z (k x需要系数取0.8)
P jz=0.8×30=24(KW)
Q jz=P jz×tgФ(tgФ取1.13)
Q jz=24×1.13=27.12(KvA)
S jz2=P jz2+ Q jz2
S jz=36.12(KV A)
I jzs=S j z/1.732×0.38=54.89(A)
I jz=27.12/1.732×0.38=41.2(A)
S= P jz L/VC=24×40/380×77=32.8mm2
3、分配电箱:P jz=Kx×P z (k x需要系数取0.8)
P jz=0.8×42.2=33.76(KW)
Q jz=P jz×tgФ(tgФ取1.13)
Q jz=33.76×1.13=38.15(KvA)
S jz2=P jz2+ Q jz2
S jz=50.94(KV A)
I jzs=S j z/1.732×0.38
I jz=50.94/1.732×0.38=77.4(A)
S= P jz L/VC=33.73×20/380×77=242
4、开关箱:(末端,以卷扬机为例)
P jz=Kx×P z (k x需要系数取0.8)
P jz=0.8×5.5=4.4(KW)
Q jz=P jz×tgФ(tgФ取1.13)
Q jz=4.4×1.13=4.97(KvA)
S jz2=P jz2+ Q jz2
S jz=6.64(KV A)
I jzs=S j z/1.732×0.38
I jz=6.64/1.732×0.38=10(A)
S= P jz L/VC=4.4×25/380×5%×77=7.5mm2确定导线截面和电器类型、规格
通过计算选择电器规格及导线截面如下。

总配电箱为:断路总开关,700A;进线截面,大于217 mm2至塔吊为:断路总开关,40A;进线截面,大于32 mm2
至搅拌机为:断路总开关,10A;进线截面,大于7.5 mm2 至弯曲机为:断路总开关,5A;进线截面,大于5 mm2 至切断机为:断路总开关,5A;进线截面,大于5 mm2 至振捣器为:断路总开关,5A;进线截面,大于5 mm2至暂设及现场照明为:断路总开关,10 A;进线截面,大于5mm2。
