内墙抹灰工艺流程

合集下载

内墙一般抹灰的工艺流程是什么

内墙一般抹灰的工艺流程是什么

内墙一般抹灰的工艺流程是什么
《内墙一般抹灰的工艺流程》
内墙抹灰是建筑施工中常见的工艺之一,它不仅可以平整墙面,还可以增强墙体的强度和稳定性。

以下是内墙一般抹灰的工艺流程:
1. 材料准备:首先需要准备好抹灰所需的材料,包括水泥、砂浆、石膏等。

同时还需要准备好混凝土浇筑后的内墙表面,确保表面干燥、无尘、无油污。

2. 配料和拌合:按照一定的配比将水泥、砂浆等材料放入搅拌机中进行拌合,直到达到适合抹灰的浆糊状。

3. 底层抹灰:首先进行底层抹灰,将拌好的浆糊均匀地涂抹在内墙表面,用抹刀将其压实、整平,然后用抹光板进行打磨,确保表面平整。

4. 中层抹灰:待底层抹灰完全干燥后,进行中层抹灰,同样要将浆糊均匀地涂抹在墙面,然后进行压实、整平和打磨。

5. 面层抹灰:最后进行面层抹灰,同样需要将浆糊均匀地涂抹在墙面,然后进行压实、整平和打磨,确保墙面光滑、整齐。

6. 养护:抹灰完成后,需要进行养护工作,对抹灰的墙面进行保湿处理,让其在适当的时间内慢慢干燥和固化。

以上就是内墙一般抹灰的工艺流程,通过以上步骤可以确保抹灰质量和效果。

希望对您有所帮助。

简述内墙抹灰的施工工艺流程

简述内墙抹灰的施工工艺流程

简述内墙抹灰的施工工艺流程内墙抹灰是建筑施工中的一项重要工序,它不仅可以提高墙面的平整度和美观度,还可以增加墙体的强度和耐久性。

本文将简述内墙抹灰的施工工艺流程。

一、准备工作内墙抹灰前的准备工作非常关键,可以有效提高施工质量和效率。

首先,要对墙面进行清洁处理,将表面的油漆、尘土等杂质彻底清除干净。

其次,检查墙体是否存在裂缝和空鼓等问题,如有需要及时修补。

最后,检查墙体的平整度,确保基层符合抹灰施工的要求。

二、施工材料和工具准备进行内墙抹灰施工需要准备一些必要的材料和工具,如砂浆、抹灰板、铁丝网、水泥黄沙、水泥、水等。

砂浆是内墙抹灰的主要材料,要选用质量好、粒度均匀的砂子,并按照一定比例与水泥混合制成。

抹灰板是用于抹灰的工具,可以使抹灰层更加平整。

铁丝网则是用来加强墙面的强度,防止抹灰层开裂。

三、基层处理基层处理是内墙抹灰的关键步骤之一。

首先,要用刷子将基层涂上浆水,使其湿润,并利用刷子将底层砂浆上刷一层浆水,加强基层与抹灰层的粘结。

然后,用抹灰板将砂浆均匀地涂抹在基层上,保证厚度均匀,且表面平整。

四、铺贴铁丝网铺贴铁丝网是为了加强墙面的强度和抵抗开裂能力。

将铁丝网剪成适当的尺寸,然后用螺丝钉将其固定在墙面上。

铺贴时要保持铁丝网的张力均匀,确保其与基层密实结合。

五、抹灰抹灰是内墙抹灰的核心工序。

首先,要将砂浆倒在抹灰板上,并用抹灰板均匀地将砂浆抹在墙面上,注意避免抹灰过厚或过薄。

抹灰层厚度一般为3-5mm,具体要根据实际情况进行调整。

在抹灰时要保持板面与墙面垂直,用力均匀,并不断挤压和刮平,使抹灰层的表面平整。

抹灰完毕后,要用木制或塑料抹光器进行抹平,使抹灰层的表面更加光滑。

六、抹灰收尾抹灰收尾是为了进一步加工和保护抹灰层。

抹灰层在刚完成时,要进行湿润养护,防止过早干燥和开裂。

一般情况下,要定期用湿布覆盖抹灰层,保持其湿润状态,并避免外界干扰。

抹灰层完全干燥后,可以进行下一道工序,如涂料或壁纸施工。

内墙抹灰施工工艺流程

内墙抹灰施工工艺流程

内墙抹灰施工工艺流程

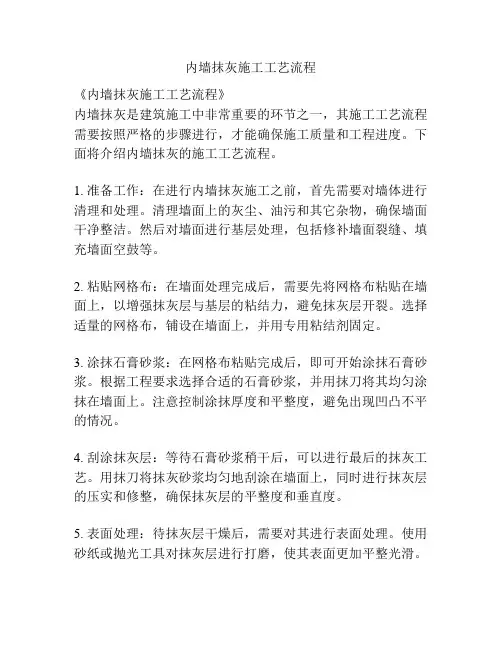

《内墙抹灰施工工艺流程》
内墙抹灰是建筑施工中非常重要的环节之一,其施工工艺流程需要按照严格的步骤进行,才能确保施工质量和工程进度。

下面将介绍内墙抹灰的施工工艺流程。

1. 准备工作:在进行内墙抹灰施工之前,首先需要对墙体进行清理和处理。

清理墙面上的灰尘、油污和其它杂物,确保墙面干净整洁。

然后对墙面进行基层处理,包括修补墙面裂缝、填充墙面空鼓等。

2. 粘贴网格布:在墙面处理完成后,需要先将网格布粘贴在墙面上,以增强抹灰层与基层的粘结力,避免抹灰层开裂。

选择适量的网格布,铺设在墙面上,并用专用粘结剂固定。

3. 涂抹石膏砂浆:在网格布粘贴完成后,即可开始涂抹石膏砂浆。

根据工程要求选择合适的石膏砂浆,并用抹刀将其均匀涂抹在墙面上。

注意控制涂抹厚度和平整度,避免出现凹凸不平的情况。

4. 刮涂抹灰层:等待石膏砂浆稍干后,可以进行最后的抹灰工艺。

用抹刀将抹灰砂浆均匀地刮涂在墙面上,同时进行抹灰层的压实和修整,确保抹灰层的平整度和垂直度。

5. 表面处理:待抹灰层干燥后,需要对其进行表面处理。

使用砂纸或抛光工具对抹灰层进行打磨,使其表面更加平整光滑。

6. 防水处理:最后,在内墙抹灰完成后,需要对其进行防水处理,以增加墙面的防水性能和耐久性。

以上就是内墙抹灰施工的工艺流程,通过严格按照上述步骤进行施工,可以确保内墙抹灰施工质量和效果。

同时,施工人员需要注意施工环境和安全,避免因为操作不当而造成人员伤害或施工质量问题。

内墙抹灰施工工艺流程

内墙抹灰施工工艺流程

内墙抹灰施工工艺流程内墙抹灰是建筑装修的重要环节之一,施工工艺流程的正确执行可以确保墙面的平整度和美观度。

以下是一份内墙抹灰施工工艺流程的建议,供参考。

一、材料准备1. 确认使用的抹灰材料,如水泥砂浆、胶粉等,并检查其质量和完整性。

2. 准备适量的水和工具,如搅拌机、刷子、抹刀、砂纸等。

二、基层处理1. 清理墙面,将墙面上的灰尘、油污等清除干净。

2. 基层修补,处理墙面上的裂缝、凹凸不平的部分,确保墙面平整。

三、调配砂浆1. 按照一定比例将水泥和砂混合,并加水搅拌均匀,直到砂浆成糊状。

2. 等待砂浆出水,并进行质量检验,确保砂浆的黏稠度和流动性。

四、涂抹砂浆1. 将调配好的砂浆倒在墙面上,并用抹刀将砂浆均匀涂抹在墙面上。

2. 注意抹灰的厚度和均匀性,以保证墙面的平整度。

3. 遇到墙角、门窗口等特殊部位时,需采取适当的方法处理。

五、整平墙面1. 在砂浆干燥之前,用木板或批刀在墙面上来回刮擦,使墙面更加平整。

2. 对于较大的凹槽,可使用金属角铁进行修补。

六、打磨墙面1. 等待砂浆完全干燥后,使用砂纸或磨光机对墙面进行打磨,使墙面更加光滑平整。

2. 注意打磨力度的控制,避免损坏墙面。

七、清洁清理1. 清理施工现场,清除墙面附着的灰尘、砂浆和其他杂物。

2. 检查墙面是否完整无损,如有问题及时处理修复。

以上是内墙抹灰施工工艺流程的一般步骤,根据具体情况和项目要求,施工流程可能会有所调整。

同时,施工过程中要注意安全,佩戴好个人防护用品,确保施工人员和房屋的安全。

施工完毕后,墙面可以进行涂料喷涂或其他装饰,最终完成整个墙面的装修。

内墙抹灰施工工艺流程

内墙抹灰施工工艺流程

内墙抹灰施工工艺流程内墙抹灰是建筑施工中非常重要的一环,它直接关系到建筑物的质量和美观程度。

因此,正确的施工工艺流程对于内墙抹灰至关重要。

下面将详细介绍内墙抹灰施工的工艺流程。

1. 材料准备。

在进行内墙抹灰施工之前,首先要做好材料的准备工作。

主要材料包括水泥、砂浆、抹灰板、抹灰工具等。

在选择材料时,要确保其质量符合国家标准,并且要按照施工设计要求进行配比,以确保抹灰层的强度和平整度。

2. 基层处理。

在进行内墙抹灰之前,必须对基层进行处理。

首先要清理基层表面的灰尘、油污等杂物,然后进行找平处理。

找平处理可以采用水泥砂浆找平,确保基层表面平整、结实。

3. 预埋件安装。

在基层处理完成后,需要进行预埋件的安装。

预埋件包括电气线管、开关盒、插座盒等。

在安装预埋件时,要按照设计要求进行位置标注和安装,确保预埋件的位置准确无误。

4. 抹灰施工。

当基层处理和预埋件安装完成后,就可以进行抹灰施工了。

在抹灰施工时,首先要将水泥砂浆按照设计要求配制好,然后用抹灰板将砂浆均匀地涂抹在基层表面。

在抹灰的过程中,要注意控制砂浆的厚度和平整度,确保抹灰层的质量。

5. 抹灰层处理。

抹灰施工完成后,需要对抹灰层进行处理。

主要包括抹灰层的压光、刮毛、抹灰层的收口等工序。

这些工序的目的是使抹灰层的表面平整、光滑,达到装饰要求。

6. 抹灰层养护。

最后,抹灰层施工完成后,需要进行养护。

养护的时间一般为7天左右,主要是保持抹灰层的湿润,防止其开裂和变形。

通过以上工艺流程的严格执行,可以确保内墙抹灰施工的质量和效果。

在施工过程中,施工人员要严格按照设计要求和操作规程进行操作,确保每个环节都符合标准,以达到良好的施工效果。

总之,内墙抹灰施工工艺流程是一个细致严谨的过程,需要施工人员具备丰富的经验和技术,以确保施工质量和效率。

希望本文介绍的工艺流程对大家有所帮助,谢谢阅读!。

内墙抹灰操作工艺

内墙抹灰操作工艺

内墙抹灰操作工艺1)、工艺流程:浇水湿润基层→找规矩、做灰饼→设置标筋→阳角做护角→抹底层、中层灰→抹窗台板、踢脚板(或墙裙)→抹面层灰→清理。

2)、操作方法(1).清理基层,浇水湿润清扫墙面上浮灰污物,检查门窗洞口位置尺寸,面,浇水湿润基层;打凿补平墙(2).找规矩、做灰饼中级和普通抹灰:先用托线板和靠尺检查整个墙面的平整度和垂直度,根据检查结果即可确定灰饼的厚度。

高级抹灰则先用一面墙作基线,用方尺规方,如房间面积较大,应在地面上先弹出十字中心线,并按墙面基层乎整度在地面上弹出墙角(包括墙面)中层抹灰面的准线(规方),接着在距墙角约100mm处,用线锤吊直,弹出垂直线。

以此垂直线为准,再按地面上已弹出的墙角准线往墙上翻引,弹出墙角处两面墙上中层抹灰面厚度线,以此确定标准灰饼厚度。

做灰饼方法为:在墙面距地1.5m左右的高度,距墙面两边阴角100—200mm 处,用1:3水泥砂浆或1:3:9水泥混合砂浆,各做一个50mm×50mm的灰饼,然后用托线板或线锤在此灰饼面挂垂直,在墙面的上下各补做两个灰饼,灰饼距顶棚及地面高度150~200mm左右。

再用钉子钉在左右灰饼两头墙缝里,用小线栓在钉子上拉横线,沿线每隔1.2~1.5m补做灰饼。

(3).抹标筋(冲筋):灰饼做好稍干后,用砂浆在上,中、下灰饼间抹标筋,宽度与厚度均与灰饼同。

标筋的另一种做法,采用横向水平抹标筋。

此法的灰饼做法与垂直标筋相同。

横向水平标筋上下应垂直在同一个平面内,通过阴角时,采用3m长带垂球的阴角尺上下搓动,直至上下两条标筋带成相同阴角。

阳角采用3m长阳角尺合在阳角上搓动,使阳角处标筋带厚薄一致,相互垂直。

水平横向标筋的好处是阴、阳两角已成一条垂线,大面粉刷时不会出现朋、阳角扭曲不直的弊病。

同时,水平标筋通过门窗框,·框面与墙面有标筋控制,两者无接合不平之虞。

(4).做护角:在室内的门窗洞口及墙面,柱子的阳角处应做护角。

(完整版)内墙抹灰工艺流程

(完整版)内墙抹灰工艺流程

内墙抹灰工艺流程:基层处理→墙面不同材料交接处、线盒开槽抹灰处挂钢丝网→机械喷浆→激光仪打点、做灰饼、冲筋→抹底层灰→抹面层灰→墙面不同材料交接处在抹灰面层压网格布→墙面压光→喷水养护7天→阳角设板条成品保护1、基层处理:混凝土表面需用钢丝刷清除浮浆、脱模剂、油污及模板残留物,并割除外漏的钢筋头、剔凿突出的混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、突出的砂浆块。

2、挂网:不同材料基层结合处,暗埋管线孔槽基体上,抹灰厚度大于35mm 的找平层应挂钢丝网。

3、甩浆:墙面充分浇水湿润,机械喷浆,要求喷点均匀无漏点。

4、吊垂直、套方、贴灰饼、冲筋:抹灰前细化抹灰小样图,内容包括房间及厨卫间开间进深尺寸、管井抹灰成活尺寸、外窗口半精洞口抹灰成活尺寸、户内门洞高度/宽度、户内门洞墙体厚度、室内净高尺寸、坐便孔距、同户型同厨卫间窗底框标高、同户型同厨卫间窗内侧框墙距、防水高度。

分别在门窗口、阴阳角、垛、墙面、烟道、管道井等处用激光抄平仪依据房间方正线吊垂直、规方,抹灰厚度设计值为18mm,灰饼纵向设三排,灰饼距离阴阳角、地面、顶棚不宜超过250mm,横向间距不大于1500mm,灰饼做成5cm见方,并以灰饼为基准冲筋。

5、抹底层灰:抹灰砂浆采用成品预拌砂浆,配合比统一精确,减少空鼓开裂风险。

内墙抹灰底层水泥砂浆的厚度控制在10mm,应分层与冲筋的灰抹平,然后用大杠刮平,找直,用扫帚扫毛。

6、抹面层砂浆:底层砂浆砂浆抹好后第二天即可抹面层砂浆,内墙面层砂浆抹灰厚度建控制在8mm,面层砂浆表面收水后用塑料抹子赶光压平,为避免和减少抹灰层砂浆空鼓,收缩裂缝,面层不宜过分压光,建议以表面不粗糙,无明显小凹坑,砂头不外露为准。

7、养护:水泥砂浆抹面层初凝后应适时喷水养护,每天养护5遍,养护时间不小于7天。

8、成品保护:每层抹灰后,要及时清理进入开关、插座、强弱电箱等底盒及其他水暖电设备和预留孔洞内的砂浆,并使底盒周边砂浆收口与底盒及预留孔洞口齐平。

内墙抹灰施工工艺流程为

内墙抹灰施工工艺流程为

内墙抹灰施工工艺流程为内墙抹灰是装修过程中非常重要的一步,它不仅可以美化墙面,还能增加墙体的强度和防潮性能。

本文将介绍内墙抹灰施工的工艺流程,包括前期准备、材料和工具准备、施工步骤等内容。

一、前期准备1. 确定施工范围:根据工程图纸和实际情况,确定需要进行抹灰的墙面范围,包括墙面的高度和长度。

2. 安全检查:在施工前需要进行安全检查,确保施工现场安全无隐患。

3. 清理墙面:清理墙面上的杂物和灰尘,保证墙面干净,便于抹灰施工。

二、材料和工具准备1. 材料准备:内墙抹灰所需要的材料包括水泥、石膏粉、砂子等。

根据具体要求,选择相应的材料,并按照比例进行配制。

2. 工具准备:内墙抹灰所需要的工具包括刮板、抹布、水平仪、角尺等。

确保工具的完好并进行清洁。

三、施工步骤1. 基层处理:首先要对墙面的基层进行处理,包括找平和批刮。

在找平时,使用水泥砂浆进行填充,保证墙面平整。

在批刮时,使用石膏粉和砂子的混合物进行批刮,并使用刮板进行调整。

2. 上灰浆:当基层处理完毕后,开始进行上灰浆。

先按照比例将石膏粉和砂子混合,然后加入适量的水搅拌均匀,得到均匀的灰浆。

使用刮板将灰浆抹在墙面上,并使用刮板和抹布进行调整,确保灰浆的均匀和光滑。

3. 抛光修整:当灰浆干燥后,使用抛光机对墙面进行抛光,使其更加光滑。

在抛光的过程中,需要注意施加适当的压力,并反复抛光,直到墙面光滑为止。

4. 扫除灰尘:在抛光完成后,使用刷子和抹布清除墙面上的灰尘和杂物,保持墙面的干净。

5. 水洗和涂料:在墙面上完成抹灰后,可以进行水洗和涂料。

水洗可以去除墙面上的污渍和灰尘,使墙面更加干净。

涂料可以提高墙面的美观度和耐久性。

6. 功能性处理:根据需要,可以对墙面进行功能性处理,如防潮、防霉等,进一步增加墙面的性能。

四、施工注意事项1. 施工环境:内墙抹灰施工的环境要干燥、通风,并且不能有强烈的阳光照射,以免影响灰浆的固化。

2. 施工工序:施工时要按照一定的工序进行,先处理基层,再上灰浆,最后进行抛光、清洁和涂料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

内墙抹灰工艺流程
基层处理T墙面不同材料交接处、线盒开槽抹灰处挂钢丝网T机械喷浆
T激光仪打点、做灰饼、冲筋T抹底层灰—抹面层灰T墙面不同材料交接处在抹灰面层压网格布-墙面压光-喷水养护7天-阳角设板条成品保护
1、基层处理:
混凝土表面需用钢丝刷清除浮浆、脱模剂、油污及模板残留物,并割除外漏的钢筋头、剔凿突出的混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、突出的砂浆块。

2、挂网:
不同材料基层结合处,暗埋管线孔槽基体上,抹灰厚度大于35mm勺找平层应挂钢丝网。

3、甩浆:
墙面充分浇水湿润,机械喷浆,要求喷点均匀无漏点。

4、吊垂直、套方、贴灰饼、冲筋:
抹灰前细化抹灰小样图,内容包括房间及厨卫间开间进深尺寸、管井抹灰成活尺寸、外窗口半精洞口抹灰成活尺寸、户内门洞高度/ 宽度、户内门洞墙体厚度、室内净高尺寸、坐便孔距、同户型同厨卫间窗底框标高、同户型同厨卫间窗内侧框墙距、防水高度。

分别在门窗口、阴阳角、垛、墙面、烟道、管道井等处用激光抄平仪依
据房间方正线吊垂直、规方,抹灰厚度设计值为18mm灰饼纵向设三排,灰饼距离阴阳角、地面、顶棚不宜超过250mm横向间距不大于1500mm灰饼做成5cm见方,并以灰饼为基准冲筋。

5、抹底层灰:
抹灰砂浆采用成品预拌砂浆,配合比统一精确,减少空鼓开裂风险。

内墙抹灰底层水泥砂浆的厚度控制在10mm应分层与冲筋的灰抹平,然后用大杠刮平,找直,用扫帚扫毛。

6、抹面层砂浆:
底层砂浆砂浆抹好后第二天即可抹面层砂浆,内墙面层砂浆抹灰厚度建控制在8mm面层砂浆表面收水后用塑料抹子赶光压平,为避免和减少抹灰层砂浆空鼓,收缩裂缝,面层不宜过分压光,建议以表面不粗糙,无明显小凹坑,砂头不外露为准。

7、养护:
水泥砂浆抹面层初凝后应适时喷水养护,每天养护5遍,养护时间不小于7天。

&成品保护:
每层抹灰后,要及时清理进入开关、插座、强弱电箱等底盒及其他水暖电设备和预留孔洞内的砂浆,并使底盒周边砂浆收口与底盒及预留孔洞口齐平。

抹灰层凝结硬化前,为防止大风造成快干应将门窗洞口封闭。

面层抹灰完成后,宜用成品板条保护所有阳角,防止交叉施工时污染或损坏抹灰面。

实测指标。
