砌体开槽处理详细方案)
砌体开槽处理详细方案) -CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN
砌体开槽处理详细方案
一、编制依据
主要依据施工图纸、施工组织设计、《建筑工程施工质量验收统一标准》(GB50300-2001)、《建筑装饰工程施工及验收规范》(GB50210-2002)
二、工程概况
1、原有土建后砌墙已完成墙体砌筑。
我部进行安装工程施工时,根据图纸要求,配电箱、弱电箱、电线管安装,对墙体进行开槽和剔洞。
为保证工程质量,需对墙体进行抹灰修补。
2、开槽墙体为轻质隔墙和加气混凝土砌块墙。
二、修补原因
1、开槽墙体为加气混凝土砌块墙。
2、原有土建已完成墙体砌筑。
我部进行装饰工程施工时,根据图纸要求,增加配电箱、电管安装,对墙体进行开槽。
为保证工程质量,需对墙体加固、重新修补。
三、施工做法
结构剪力墙不能开槽,以下方案只针对加气混凝土砌块墙开槽。
1、线槽处理方案
(1)、宽为30mm的线槽:采用1:水泥砂浆抹平,后跟内墙同时抹灰。
(2)、宽为50mm~100mm的线槽:线管固定后,采用1:水泥砂浆抹平,采用钢丝网加固,后跟内墙同时抹灰。
(3)、线槽深度每30~50mm分两次抹灰。
线槽深度50mm 以上的,采用细土混凝土填充后,用1:水泥砂浆抹平。
(4)、线管外壁与抹灰完成面间距不小于15mm。
2、配电箱处理方案
(1)、所剔凿部位根据洞口大小处理,超出配电箱外围尺寸100~150mm之间,采用Ф6钢筋间距150*100mm加固,用细石混凝土浇筑后,采用1:水泥砂浆磨平。
(2)、固定后,线管外壁与抹灰完成面间距不小于15mm。
(3)、线槽深度50mm以上的,采用细石混凝土浇筑后,用1:2,5水泥砂浆抹平。
线槽深度每30~50mm分两次抹灰。
四、施工操作要点
1、基层清理:基层清扫干净,不得有浮尘、杂物,素水泥浆连接层一道。
2、抹灰:厚度30~50mm的,分两次抹灰,保证每次抹灰厚度不超过25mm,避免抹灰层开裂。
五、成品保护
不切断钢筋,不破坏墙体,不污染墙面和配电箱壳体。
六、文明施工
现场垃圾及时的清理,工完场清。
七、安全
1、进入现场人员一律戴安全帽,认真做好“三宝、四口、五临边”防护,
2、防止机械伤害:切割时,应防止用力过猛,锯片碎裂飞出伤人,操作时应站在侧面清除焊渣时,应戴好防护眼镜,防止铁渣飞溅伤人。
墙体开槽处理方案
剔槽墙体
处
理
方
案
关于安装剔槽墙体的处理方案
安顺市西秀区大龙潭一期公廉租住房于因水电设计所布置的管线为暗管、暗线,而墙体承重墙为实心砖,导致安装工程需对承重墙进行剔槽、布管、布线。
特作《墙体剔槽处理方案》
一、开槽对主体的影响:
承重墙上因安装施工对墙体进行剔槽布置管线,缩小承重墙体的受力面,对主体结构有一定影响,为了消除隐患,纠正质量缺陷,做出补强修复措施如下。
二、剔槽部位处理
1、对开槽墙体部位清除其浮渣、杂物及疏散砂浆块料。
2、用自来水进行冲洗充分润湿。
3、用大型号的钢丝网片固定在槽口上,每边达在墙体的钢丝
网片距槽口边不小于150mm。
4、用C15细石混凝土补槽,细石混凝土搓揉密实,立面微微
冒出墙面,把钢丝网片在墙体搭接的部分遮盖,
5、对补槽的细石混凝土及相接触墙体面满挂玻纤网格布,砖
墙体网格布搭设不小于150mm。
6、然后按设计要求及施工规定进行墙体抹灰。
贵州西秀区市政工程有限公司大龙潭公廉租住房一期工程项目部2015年月日。
砌体墙开槽技术交底
管槽在修补前应对管路开槽部位进行浇水湿润,然后采用强度等级不小于M10的水泥沙浆抹面修补至管面平第一遍,强度达到后再浇水湿润,最用等级不小于M10的水泥沙浆抹面保护至墙面平,保护层厚度大于15mm,且修补完成的沙浆饱满平整。
六、箱Байду номын сангаас的成品保护:
1、箱盒固定和修补完成,对箱盒内部用泡沫再次封堵,确保箱盒的净洁及防止箱盒内的管线堵塞
二次结构砌体配管及预埋技术交底
鲁DQ-004-1
工程名称
长沙路33号万科紫台项目
施工单位
青建集团股份公司第九公司
分项工程名称
砌体墙开槽、敷管技术交底
交底日期
年 月 日
交底内容:
施工工艺流程
弹线定位→墙体管路开槽→盒箱固定→线管敷设及固定→上报验收→墙槽修复→成品保护
一、定位弹线的控制要点:
1、根据设计图纸要求,核对各种线盒的标高、坐标的排列有无矛盾,核对后在施工的墙上确定出开关盒、插座盒及配电箱位置进行画线定点位。
斜向开槽,尽量保证直线时每一线盒安装位置居中,确保工艺美观;线盒、箱体安装位置留置孔间不能
过大,以免造成二次补洞工程量增加。
2、按弹出的水平线及画好的箱盒线,复核对照设计图找出盒、箱的准确位置,进行机械切割,然后剔洞。
3、线槽尺寸:线槽尺寸:砌体墙槽深度≤dn+20mm,墙槽宽度≤dn+60mm。(例一根PVC管Ф20的电线管开槽的宽度为60mm,双管开槽为90 mm。多根并排敷设管与管之间间距为10mm),实心砌块水平沟槽长度小于500mm。
2、盒、箱固定应平正牢固、灰浆饱满,收口平整,纵横座标准确。
3、所有开关、插座的箱盒出墙的尺寸保持一致,且所有的预留箱盒四周无缝隙,安装牢固,表面光滑整洁,无碎裂、划伤。
砌体开槽水电预埋施工方案
砌体开槽水电预埋施工方案1. 项目背景在建筑施工中,砌体开槽水电预埋是一项重要的工程工作。
它涉及到将水、电线路预先布置于砌体墙体内部,以便后续的水电安装和使用。
本文档旨在介绍砌体开槽水电预埋施工方案。
2. 施工准备在进行砌体开槽水电预埋施工前,需要做好以下准备工作: 1. 准备所需的设备和工具,如电锤、电钻等。
2. 清理施工区域,确保墙面干净。
3. 调查和掌握水、电线路的走向和布置,确定预埋位置。
3. 施工步骤根据砌体开槽水电预埋施工的特点和要求,我们将按照以下步骤进行施工:3.1 开槽定位1.使用测量工具,确定水、电线路的走向和布置位置。
2.在墙面上使用铅笔或打线工具标记出开槽的位置。
3.2 开槽施工1.使用电锤和电钻等工具,按照标记位置进行开槽。
2.开槽的深度应根据具体情况进行调整,以确保水、电线路能够完全预埋其中。
3.3 整理开槽1.清理开槽产生的碎石和灰尘,确保开槽的内部清洁。
2.检查开槽的质量和尺寸,确保达到设计要求。
3.4 水电线路预埋1.根据设计要求,预先布置水、电线路。
2.在开槽中将水、电线路预先安装并固定好。
3.5 填补封闭1.使用防火胶和水泥砂浆等材料,将开槽填补封闭。
2.确保填补封闭材料能够固定水、电线路,并具备一定的防护性能。
4. 施工注意事项在进行砌体开槽水电预埋施工时,需要注意以下事项:•确保施工区域安全,加强施工现场管理。
•施工人员应穿戴好必要的个人防护装备,如安全帽、手套等。
•确保预埋的水、电线路布置符合相关安全规范和要求。
•在填补封闭时,应注意封闭材料的使用和固定,确保施工质量。
5. 施工质量控制为确保砌体开槽水电预埋施工质量,可以采取以下控制措施:•对施工人员进行相关培训,提高其水电预埋施工的专业技能。
•配备专业的质量检测设备,对开槽和预埋水电线路进行检测和测量。
•定期进行施工检查和质量评估,及时发现和解决问题。
6. 施工总结砌体开槽水电预埋施工是建筑施工中的一项重要工作,它关系到后续的水电安装和使用。
浆砌条石边墙开槽工艺流程
浆砌条石边墙开槽工艺流程主要包括以下步骤:
1. 测量放线:根据设计图纸和施工要求,进行测量放线,确定条石边墙的位置和尺寸。
2. 开挖沟槽:使用挖掘机或其他工具,按照测量放线的结果,开挖出条石边墙的沟槽。
3. 清理沟槽:将沟槽内的杂物、泥土等清理干净,确保沟槽的平整和清洁。
4. 铺设底层砂浆:在沟槽底部铺设一层砂浆,厚度约为3-5厘米。
5. 安装条石:将预制好的条石按照设计要求,依次安装到沟槽内,并用砂浆填充条石之间的缝隙。
6. 调整条石:在安装过程中,不断调整条石的位置和高度,确保条石边墙的平整和垂直。
7. 填充砂浆:在条石之间填充砂浆,确保砂浆充实,无空洞。
8. 压实砂浆:使用木槌或橡皮锤等工具,对填充的砂浆进行压实,确保砂浆与条石紧密结合。
9. 修整墙面:使用抹子等工具,对条石边墙的表面进行修整,使其平整、光滑。
10. 清理现场:施工完成后,清理现场,包括清理废弃物、整理工具等。
以上是浆砌条石边墙开槽的一般工艺流程,具体施工过程还需根据具体情况进行调整和安排。

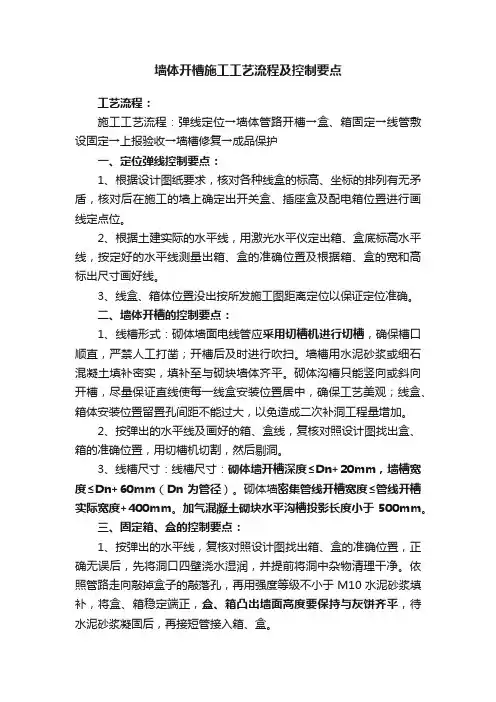

墙体开槽施工工艺流程及控制要点
墙体开槽施工工艺流程及控制要点工艺流程:施工工艺流程:弹线定位→墙体管路开槽→盒、箱固定→线管敷设固定→上报验收→墙槽修复→成品保护一、定位弹线控制要点:1、根据设计图纸要求,核对各种线盒的标高、坐标的排列有无矛盾,核对后在施工的墙上确定出开关盒、插座盒及配电箱位置进行画线定点位。
2、根据土建实际的水平线,用激光水平仪定出箱、盒底标高水平线,按定好的水平线测量出箱、盒的准确位置及根据箱、盒的宽和高标出尺寸画好线。
3、线盒、箱体位置没出按所发施工图距离定位以保证定位准确。
二、墙体开槽的控制要点:1、线槽形式:砌体墙面电线管应采用切槽机进行切槽,确保槽口顺直,严禁人工打凿;开槽后及时进行吹扫。
墙槽用水泥砂浆或细石混凝土填补密实,填补至与砌块墙体齐平。
砌体沟槽只能竖向或斜向开槽,尽量保证直线使每一线盒安装位置居中,确保工艺美观;线盒、箱体安装位置留置孔间距不能过大,以免造成二次补洞工程量增加。
2、按弹出的水平线及画好的箱、盒线,复核对照设计图找出盒、箱的准确位置,用切槽机切割,然后剔洞。
3、线槽尺寸:线槽尺寸:砌体墙开槽深度≤Dn+20mm,墙槽宽度≤Dn+60mm(Dn为管径)。
砌体墙密集管线开槽宽度≤管线开槽实际宽度+400mm。
加气混凝土砌块水平沟槽投影长度小于500mm。
三、固定箱、盒的控制要点:1、按弹出的水平线,复核对照设计图找出箱、盒的准确位置,正确无误后,先将洞口四壁浇水湿润,并提前将洞中杂物清理干净。
依照管路走向敲掉盒子的敲落孔,再用强度等级不小于M10水泥砂浆填补,将盒、箱稳定端正,盒、箱凸出墙面高度要保持与灰饼齐平,待水泥砂浆凝固后,再接短管接入箱、盒。
2、为保证电箱洞口方正,电箱部位制作C20细石混凝土预制块,预制块侧壁厚50-90mm,与箱体之间预留20mm缝隙,制作时应考虑电箱长和宽,底板厚度应≥50mm,并制作成槽型预制块,详见附图。
当预制块底板厚度≤50mm时,应制作成环形预制块,待电箱安装完成后再挂钢丝网,灌注细石混凝土或抹水泥砂浆。

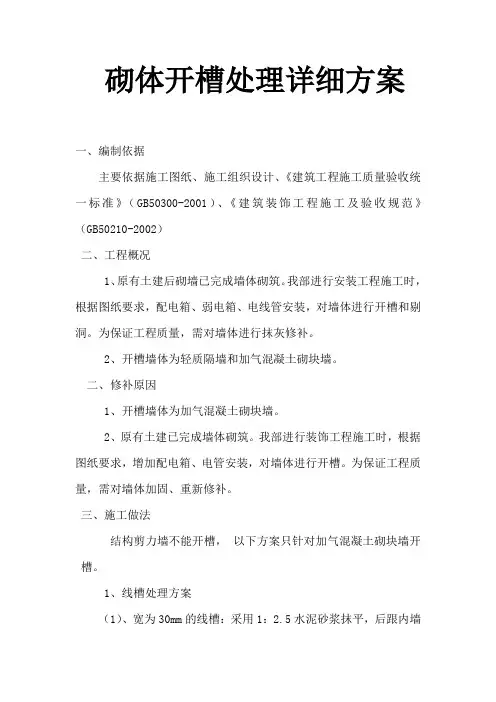

砌体开槽处理详细方案)
砌体开槽处理详细方案一、编制依据主要依据施工图纸、施工组织设计、《建筑工程施工质量验收统一标准》(GB50300-2001)、《建筑装饰工程施工及验收规范》(GB50210-2002)二、工程概况1、原有土建后砌墙已完成墙体砌筑。
我部进行安装工程施工时,根据图纸要求,配电箱、弱电箱、电线管安装,对墙体进行开槽和剔洞。
为保证工程质量,需对墙体进行抹灰修补。
2、开槽墙体为轻质隔墙和加气混凝土砌块墙。
二、修补原因1、开槽墙体为加气混凝土砌块墙。
2、原有土建已完成墙体砌筑。
我部进行装饰工程施工时,根据图纸要求,增加配电箱、电管安装,对墙体进行开槽。
为保证工程质量,需对墙体加固、重新修补。
三、施工做法结构剪力墙不能开槽,以下方案只针对加气混凝土砌块墙开槽。
1、线槽处理方案(1)、宽为30mm的线槽:采用1:2.5水泥砂浆抹平,后跟内墙同时抹灰。
(2)、宽为50mm~100mm的线槽:线管固定后,采用1:2.5水泥砂浆抹平,采用钢丝网加固,后跟内墙同时抹灰。
(3)、线槽深度每30~50mm分两次抹灰。
线槽深度50mm以上的,采用细土混凝土填充后,用1:2.5水泥砂浆抹平。
(4)、线管外壁与抹灰完成面间距不小于15mm。
2、配电箱处理方案(1)、所剔凿部位根据洞口大小处理,超出配电箱外围尺寸100~150mm之间,采用Ф6钢筋间距150*100mm加固,用细石混凝土浇筑后,采用1:2.5水泥砂浆磨平。
(2)、固定后,线管外壁与抹灰完成面间距不小于15mm。
(3)、线槽深度50mm以上的,采用细石混凝土浇筑后,用1:2,5水泥砂浆抹平。
线槽深度每30~50mm分两次抹灰。
四、施工操作要点1、基层清理:基层清扫干净,不得有浮尘、杂物,素水泥浆连接层一道。
2、抹灰:厚度30~50mm的,分两次抹灰,保证每次抹灰厚度不超过25mm,避免抹灰层开裂。
五、成品保护不切断钢筋,不破坏墙体,不污染墙面和配电箱壳体。
六、文明施工现场垃圾及时的清理,工完场清。
墙体开槽处理的方案.docx
剔槽墙体
处
理
方
案
关于安装剔槽墙体的处理方案
安顺市西秀区大龙潭一期公廉租住房于因水电设计所布置的管线为暗管、暗线,而墙体承重墙为实心砖,导致安装工程需对承重墙进行剔槽、布管、布线。
特作《墙体剔槽处理方案》
一、开槽对主体的影响:
承重墙上因安装施工对墙体进行剔槽布置管线,缩小承重墙体的受力面,对主体结构有一定影响,为了消除隐患,纠正质量缺陷,做出补强修复措施如下。
二、剔槽部位处理
1、对开槽墙体部位清除其浮渣、杂物及疏散砂浆块料。
2、用自来水进行冲洗充分润湿。
3、用大型号的钢丝网片固定在槽口上,每边达在墙体的钢丝
网片距槽口边不小于150mm。
4、用C15细石混凝土补槽,细石混凝土搓揉密实,立面微微
冒出墙面,把钢丝网片在墙体搭接的部分遮盖,
5、对补槽的细石混凝土及相接触墙体面满挂玻纤网格布,砖
墙体网格布搭设不小于150mm。
6、然后按设计要求及施工规定进行墙体抹灰。
贵州西秀区市政工程有限公司
大龙潭公廉租住房一期工程项目部
2015年月日
精品资料。
砌体开槽方案
砌体开槽方案砌体开槽是一种常见的施工方式,广泛应用于建筑工程中。
本文将围绕砌体开槽方案展开讨论,分析其原理、特点及优点,并探讨在实际工程中的应用。
1. 砌体开槽原理砌体开槽是指在砌体墙体中切割开嵌设电线、水管等工程设施的一种方法。
其原理是通过在砌体墙体中开设通道,将管线或电线线缆嵌入其中,以满足居民、企事业单位的用电、用水等需求。
2. 砌体开槽的特点2.1 灵活性高:砌体开槽可以根据具体施工需求进行灵活的设计和定制,适应各种管线、线缆的铺设要求。
2.2 经济高效:相对于其他开槽方式,砌体开槽具备较低的施工成本和较高的工作效率,能够有效节约工期和物力资源。
2.3 美观性好:砌体开槽布置合理,设计得当,能够使管线、线缆隐藏在墙体内部,提高整体建筑的美观性。
3. 砌体开槽的优点3.1 方便维修和改造:由于管线、线缆嵌入砌体墙体内部,一旦需要维修或更换,只需简单地打开墙面,无需涉及破坏性的拆除和重建,便于日后的维护管理。
3.2 节省空间:相比于传统的表面铺设方式,砌体开槽可以将管线、线缆嵌入墙体内部,不占用建筑空间,使得室内空间更加宽敞和舒适。
3.3 提高安全性:砌体开槽可以避免管线、线缆暴露于外部,减少意外事故的发生,提高了使用的安全性。
4. 砌体开槽的应用实例4.1 住宅楼层电线开槽:在住宅楼层中,通过砌体开槽方案可以将电线线缆嵌入到墙体中,实现电力供给及照明等功能,提高了用电的安全性和便利性。
4.2 商业办公区水管开槽:在商业办公区,通过砌体开槽方案可以将供水管线嵌入墙体,实现用水系统的布局,确保水源供应和配管的美观性。
4.3 工业厂房管线开槽:在工业厂房中,砌体开槽方案通常应用于高压、低压电缆的敷设,确保工厂的稳定供电和线缆布局的合理性。
综上所述,砌体开槽是一种灵活、经济高效、美观且安全的施工方案。
在实际应用中,根据具体的工程需求和设计要求,可以采用不同形式的砌体开槽方案,以满足各种管线、线缆的铺设需求。
墙体开槽处理方案
剔槽墙体
关于安装剔槽墙体的处理方案
安顺市西秀区大龙潭一期公廉租住房于因水电设计所布置的管
线为暗管、暗线,而墙体承重墙为实心砖,导致安装工程需对承重墙进行剔槽、布管、布线。
特作《墙体剔槽处理方案》
开槽对主体的影响:
承重墙上因安装施工对墙体进行剔槽布置管线,缩小承重墙体的
受力面,对主体结构有一定影响,为了消除隐患,纠正质量缺
陷,做出补强修复措施如下。
二、剔槽部位处理
用大型号的钢丝网片固定在槽口上,每边达在墙体的钢丝
网片距槽口边不小于150mm。
用C15细石混凝土补槽,细石混凝土搓揉密实,立面微微
冒出墙面,把钢丝网片在墙体搭接的部分遮盖,
1
、
对开槽墙体部位清除其浮渣、杂物及疏散砂浆块料。
2
、
用自来水进行冲洗充分润湿。
'4
3、
4、
对补槽的细石混凝土及相接触墙体面满挂玻纤网格布,砖 墙
体网格布搭设不小于150mm 。
贵州西秀区市政工程有限公司 大龙潭公廉租住房一期工程项目部 2015年 月 日 5、 I
6、 然后按设计要求及施工规定进行墙体抹灰。
¥ 2
舌;-<■
>2$ 八 尸1 K B$xx> 4 X/ 4 X 帆。
砌体工程墙体开槽技术交底.docx
砌体工程墙体开槽技术交底.docx范本1:砌体工程墙体开槽技术交底一、前言墙体开槽是砌体工程中的常用施工工序,本文档旨在详细介绍墙体开槽技术的操作要点和注意事项,以确保施工质量。
二、工序交底1. 施工准备1.1 检查施工图纸,了解开槽的位置、尺寸和数量。
1.2 确定开槽工具和设备的选择,包括电动角磨机、开槽刀片等。
2. 开槽工艺2.1 搭设脚手架,确保安全施工。
2.2 根据施工图纸标注的位置,使用激光仪或水平仪进行准确定位。
2.3 使用电动角磨机配合开槽刀片进行开槽,注意切口要直、深度要均匀。
2.4 开槽完成后,及时用抹子将边缘打磨光滑,并清理工作区域。
3. 墙体开槽安全要求3.1 严格按照相关安全操作规程施工,佩戴好安全帽、防护眼镜等个人防护用具。
3.2 确保开槽过程中周边无人,避免人员伤害事故。
3.3 防止电动角磨机开关失灵,导致意外伤害。
3.4 严禁在电缆、管线等可能引发事故的位置进行开槽作业。
4. 质量验收4.1 检查开槽的位置、尺寸是否符合要求。
4.2 检查开槽切口是否平整、无损坏。
4.3 检查开槽后的墙体是否清理干净,无残留物。
4.4 填写《墙体开槽工程检查记录表》。
附件:施工图纸、墙体开槽工程检查记录表法律名词及注释:1. 电动角磨机:一种用于金属加工的电动工具,主要用于研磨、切割等工艺。
2. 开槽刀片:用于墙体开槽的切削工具,具有较强的切削能力和耐磨性。
3. 个人防护用具:包括安全帽、防护眼镜等,用于保护施工人员的安全。
范本2:砌体工程墙体开槽操作规范一、引言墙体开槽是砌体工程中常见的施工工艺,本文档将详细介绍墙体开槽的操作要点和施工安全措施,以确保施工质量和人员安全。
二、施工前准备1. 施工图纸分析根据施工图纸,了解墙体开槽的位置、尺寸和数量,做好施工计划。
2. 工具及设备准备准备开槽工具和设备,包括电动角磨机、开槽刀片、激光仪或水平仪等。
三、开槽工艺1. 搭设脚手架在开槽区域搭设稳固的脚手架,确保施工安全。
