防水毯铺设专项施工方案
防水毯施工方案

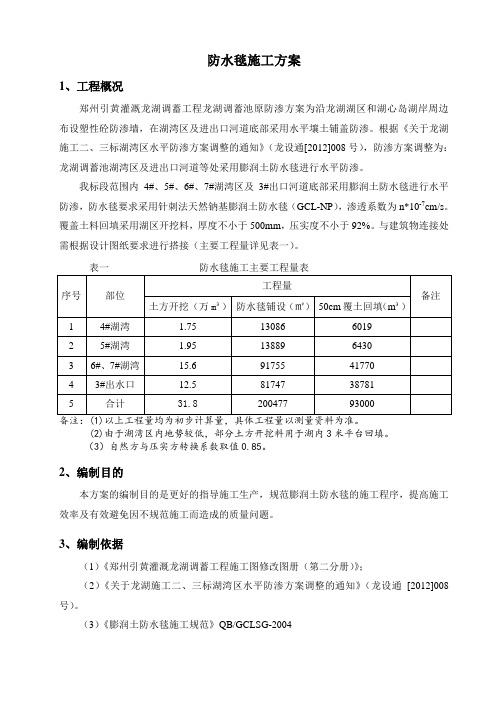

防水毯施工方案1、工程概况郑州引黄灌溉龙湖调蓄工程龙湖调蓄池原防渗方案为沿龙湖湖区和湖心岛湖岸周边布设塑性砼防渗墙,在湖湾区及进出口河道底部采用水平壤土铺盖防渗。
根据《关于龙湖施工二、三标湖湾区水平防渗方案调整的通知》(龙设通[2012]008号),防渗方案调整为:龙湖调蓄池湖湾区及进出口河道等处采用膨润土防水毯进行水平防渗。
我标段范围内4#、5#、6#、7#湖湾区及3#出口河道底部采用膨润土防水毯进行水平防渗,防水毯要求采用针刺法天然钠基膨润土防水毯(GCL-NP),渗透系数为n*10-7cm/s。
覆盖土料回填采用湖区开挖料,厚度不小于500mm,压实度不小于92%。
与建筑物连接处需根据设计图纸要求进行搭接(主要工程量详见表一)。
(2)由于湖湾区内地势较低,部分土方开挖料用于湖内3米平台回填。
(3)自然方与压实方转换系数取值0.85。
2、编制目的本方案的编制目的是更好的指导施工生产,规范膨润土防水毯的施工程序,提高施工效率及有效避免因不规范施工而造成的质量问题。
3、编制依据(1)《郑州引黄灌溉龙湖调蓄工程施工图修改图册(第二分册)》;(2)《关于龙湖施工二、三标湖湾区水平防渗方案调整的通知》(龙设通[2012]008号)。
(3)《膨润土防水毯施工规范》QB/GCLSG-20044、总体施工规划4.1施工方案选择因防水毯施工工期紧、任务重,为加快施工速度,我部拟采取开挖铺设回填同时进行的施工方案,即施工前将施工区域划分为很多小区域,然后进行某一区域土方开挖,开挖完成后进行防水毯铺设,最后开挖相邻区域土方,并铺盖至已完成防水毯铺设区,依次类推,从而完成整个区域的开挖、敷设及覆盖施工。
4.2施工区域划分防水毯铺设区域划分的原则是:相邻两个区域的土方开挖量满足覆土回填量,即某一区域防水毯铺设完成后,其相邻区域土方开挖料(可利用料)能满足附近区域防水毯覆土回填量。
土料平衡计算时,自然方换算压实方系数按0.85计算,由于地面高低起伏,原始地面平均高程按84.0m考虑,表土清理按50cm考虑(具体划分情况详见表二)。
防水毯施工方案

防水毯施工方案1. 引言防水毯是一种防止水分渗透的重要材料,常用于屋顶、地下室和浴室等建筑结构的防水处理。
本文将介绍一种常见的防水毯施工方案,以确保建筑结构的防水效果。
2. 材料准备在进行防水毯施工之前,需要准备以下材料:•防水毯:常见的防水毯有PE防水毯、SBS改性沥青防水毯等,根据具体需求选择适当的防水毯。
•毛刷或滚筒刷:用于涂抹防水涂料。
•防水涂料:常见的防水涂料有环氧树脂防水涂料、聚氨酯防水涂料等,选择适合的防水涂料。
•刮板或批刀:用于刮平防水材料。
•螺丝刀和螺丝:用于固定防水毯。
3. 施工步骤3.1 准备工作在进行防水毯施工之前,需要先清理施工表面,确保表面没有灰尘、油污或其他杂物。
若有裂缝或凹凸不平的部分,需要先修补平整。
3.2 防水涂料施工首先,使用毛刷或滚筒刷将防水涂料均匀地涂抹在需要进行防水处理的表面上。
注意涂抹的厚度要均匀,并且要确保整个表面都被充分涂覆。
3.3 防水毡铺设等待防水涂料干燥后,将防水毡铺设在已经涂抹了防水涂料的表面上。
根据具体情况,可以选择使用酒精或适宜的粘合剂将防水毡固定在表面上。
3.4 防水涂料二次施工在防水毡铺设完成后,使用螺丝刀和螺丝将防水毡固定在表面上。
然后,再次使用毛刷或滚筒刷将防水涂料均匀地涂抹在防水毡上。
这一步骤可以增加防水层的厚度和耐久性。
3.5 防水层刮平等待防水涂料干燥后,使用刮板或批刀将整个防水层刮平,使其表面平整光滑。
刮平后,可以根据需要进行涂漆或其他表面处理。
4. 施工注意事项•施工前要先确保施工表面干燥、洁净和平整。
•防水涂料和防水毡的选择要根据具体使用环境和要求进行。
•在涂抹防水涂料和固定防水毡时要注意厚度均匀和表面充分覆盖。
•防水毯固定后,要再次涂抹一层防水涂料加强防水效果。
•施工完成后要等待防水涂料彻底干燥和固化后,才能进行后续操作。
5. 结论防水毯的施工方案是确保建筑结构防水效果的重要步骤。
通过准备材料、施工步骤和注意事项的介绍,希望能够对防水毯的施工提供一定的指导,从而保证建筑结构的防水质量。
通化市防水毯施工方案

通化市防水毯施工方案一、施工前准备施工现场勘查:详细了解施工场地的地形、地质条件及环境条件,为后续施工方案的制定提供依据。
材料准备:确保所用防水毯材料质量合格,数量充足,并按照规范进行存放,避免阳光直射和潮湿环境。
人员组织:合理安排施工队伍,明确各自职责,确保施工过程中各项工作的有序进行。
设备准备:确保所需施工设备(如挖掘机、铺设机等)性能良好,满足施工需求。
二、地基处理清理地面:清除地面上的杂物、垃圾等,确保地面平整、干净。
地面整平:对不平整的地面进行整平处理,确保地面平整度满足防水毯铺设要求。
地面干燥:确保地面干燥,无积水,避免影响防水毯的铺设效果。
三、防水毯铺设铺设顺序:按照施工图纸和现场实际情况,确定防水毯的铺设顺序和方向。
铺设方法:采用机械或人工铺设,确保防水毯铺设平整、无褶皱。
铺设重叠:在防水毯铺设过程中,保证相邻防水毯的重叠部分不小于规定要求,确保防水效果。
四、防水毯连接连接方式:采用热熔焊接或专用胶水连接,确保连接牢固、无渗漏。
连接质量:对连接部位进行质量检查,确保连接质量满足防水要求。
五、防水层覆盖覆盖材料:选择符合要求的覆盖材料,如砂土、混凝土等,以保护防水毯不受损坏。
覆盖厚度:根据设计要求确定覆盖材料的厚度,确保防水层的安全性和稳定性。
六、施工后检验外观检查:对防水毯铺设、连接等部位进行外观检查,确保无破损、无渗漏。
功能性测试:进行防水功能测试,如注水试验等,确保防水效果满足设计要求。
七、维护保养定期巡查:定期对防水毯进行巡查,发现问题及时处理。
维护保养:对防水毯进行定期清洁和保养,延长使用寿命。
八、质量控制材料验收:对进场的防水毯材料进行质量验收,确保材料质量合格。
过程控制:对施工过程中的各个环节进行严格控制,确保施工质量满足设计要求。
质量验收:对施工完成的防水毯工程进行质量验收,确保工程质量符合要求。
本施工方案旨在确保通化市防水毯施工工程的高质量完成,为城市建设和居民生活提供安全可靠的防水保障。
防水毯施工专项施工方案范文

防水毯施工专项施工方案一、前言在建造房屋的过程中,防水工程非常重要。
而毯状防水材料,又称作防水卷材,因其具有较好的防水性能,已经被广泛应用于建筑、地下工程等领域。
本文将就防水毯施工的专项方案进行说明,以供施工人员参考。
二、前置准备工作在开始施工之前,必须要完成以下准备工作:1. 毯状防水材料的准备施工人员必须提前确定防水毯状材料的材质、规格和数量,并且要做好材料的验收工作。
如发现材料存在问题,必须及时与供应商沟通协商,并及时更换或修复。
2. 工序素材的准备施工人员还需要准备一些常规工程所需的素材,比如马铃薯胶水、聚合物修补涂料、填料、清洁剂等,以便在施工过程中使用。
3. 现场要求在施工现场,必须要保持清洁卫生,并加强安全管理。
施工人员需要提前规划出施工区域和通行路线,并将工具及时归妥。
施工之前,必须进行安全教育,保证人员的安全意识和行为。
三、防水毯施工的基本工艺进行防水毯施工需要注意以下几点:1. 单层毯施工示意图单层毯施工序列顺序如下所示:•确定基层状态•表面润湿•确定基层原基面层厚度•初次刷涂面层•中铺毯材施工•毯堵•终次刷涂面层•细观公差检验2. 多层毯施工示意图如果进行多层毯施工,步骤与单层施工有所不同。
其施工序列如下:•确定基层状态•表面润湿•确定基层原基面层厚度•第一层毯铺贴•第二层毯铺贴•毯堵•终次刷涂面层•细观公差检验3. 施工注意事项进行防水毯施工时,施工人员需要注意以下事项:•必须要按照施工图纸要求进行毯施工,毯材料必须严格按照工艺要求施工,在施工中禁止削减、偷工减料等行为。
•进行施工时需要保证施工地面处于干燥状态,如果天气较潮湿需要使用吸水垫进行处理。
•每一步施工都需要检查验收,保证施工质量。
•施工现场必须保持清洁卫生,施工人员必须保持安全意识,遵守规章制度。
四、施工结束后的验收进行防水毯施工之后,必须进行验收工作。
验收的主要依据为国家标准《建筑工程防水工程施工质量验收规范》(GB50207-2017)。
膨润土防水毯和河卵石的铺设工程施工方案

膨润土防水毯和河卵石的铺设工程施工方案一、工程前期准备1.确定铺设区域:根据工程需要确定膨润土防水毯和河卵石的铺设区域,进行现场勘察和测量,确定施工设计。
2.施工准备材料:准备好所需的膨润土防水毯,河卵石,以及建设所需要的各种工具和设备。
二、膨润土防水毯的铺设1.清理施工区域:清理施工区域的杂草、垃圾等,保持施工区域的整洁。
2.探测地下设施:使用地下探测仪器,检测并标明地下排水管道、电缆、管线等设施。
3.土方开挖:根据施工图纸的要求,进行土方的开挖和整平工作,确保施工区域的平整度。
4.铺设防水毯:将膨润土防水毯按照设计要求进行铺设,确保其与地基紧密结合,无明显褶皱和间隙。
5.拼接防水毯:根据设计图纸的要求,将膨润土防水毯进行拼接和焊接,确保接头牢固、均匀。
6.固定防水毯:使用钢钉或特殊固定件将膨润土防水毯进行固定,确保其不会被风吹动或位移。
7.施工现场保护:工作结束后,对施工现场进行保护,防止因外力影响引起防水毯的损坏。
三、河卵石的铺设1.清理施工区域:清理施工区域的杂草、垃圾等,确保施工区域的整洁。
2.定位标示:根据设计图纸和现场标高,进行定位标高,确定河卵石的铺设高程。
3.基础处理:对需要铺设河卵石的部分进行基础处理,如填土、夯实等,确保铺石基础坚实平整。
4.河卵石的分类:根据设计要求,对河卵石进行分类,按照规格、尺寸等进行分配。
5.铺设河卵石:将河卵石按照设计要求进行铺设,注意排列整齐,石块之间的缝隙要尽量均匀。
6.固定河卵石:使用钢钉或特殊固定件将河卵石进行固定,确保其不会被水流冲刷或位移。
7.河道清淤:铺设完河卵石后,对河道进行清淤工作,确保水流畅通。
四、施工安全与环保措施1.施工安全:施工人员必须佩戴好安全帽、安全鞋等个人防护装备,严禁酒后上岗和违章操作。
2.环境保护:严禁在施工现场乱丢垃圾和破坏周边环境,保证施工区域的环境整洁。
3.施工期间,根据实际情况做好现场防护措施,确保施工过程中不对周边环境、设施等产生不良影响。
膨润土防水毯施工方案(3篇)

第1篇一、前言膨润土防水毯是一种新型的防水材料,具有优异的防水性能和环保性能。
在建筑、水利、环保等领域得到广泛应用。
为确保膨润土防水毯施工质量,提高施工效率,特制定本施工方案。
二、工程概况1. 工程名称:XX项目防水工程2. 工程地点:XX省XX市XX区3. 工程规模:XX平方米4. 工程工期:XX天三、施工准备1. 材料准备(1)膨润土防水毯:根据设计要求,选用符合国家标准的产品,规格、型号、性能应符合设计要求。
(2)土工布:选用符合国家标准的产品,规格、型号、性能应符合设计要求。
(3)施工工具:切割机、剪刀、滚筒、搅拌机、施工车等。
2. 人员准备(1)施工队伍:组建一支具备防水施工经验的施工队伍,施工人员应经过专业培训,掌握膨润土防水毯施工技术。
(2)技术负责人:负责施工过程中的技术指导、质量控制及进度安排。
3. 施工场地准备(1)场地平整:施工前应对施工场地进行平整,确保场地坚实、平整。
(2)排水设施:施工场地应设置排水设施,确保施工过程中排水畅通。
四、施工工艺1. 施工流程(1)施工前准备:检查施工场地、材料、设备等,确保满足施工要求。
(2)基层处理:对基层进行清理、平整,确保基层坚实、平整。
(3)膨润土防水毯铺设:按照设计要求进行铺设,确保搭接宽度、铺设方向等符合规范。
(4)土工布铺设:在膨润土防水毯上铺设土工布,确保搭接宽度、铺设方向等符合规范。
(5)检查验收:对施工过程进行全程检查,确保施工质量。
2. 施工要点(1)基层处理:对基层进行清理、平整,确保基层坚实、平整。
如有裂缝、凹凸不平等情况,应进行修补。
(2)膨润土防水毯铺设:按照设计要求进行铺设,确保搭接宽度、铺设方向等符合规范。
(3)搭接处理:膨润土防水毯搭接处应采用搭接法,搭接宽度不小于10cm。
搭接处应平整、牢固,不得有缝隙。
(4)土工布铺设:在膨润土防水毯上铺设土工布,确保搭接宽度、铺设方向等符合规范。
(5)施工缝处理:施工缝应采用搭接法,搭接宽度不小于10cm。
防水毯施工方案
防水毯施工方案防水毯施工方案一、施工前准备(一)材料准备:准备好所需的防水毯材料,包括防水胶泥、防水卷材、防水剂等。
(二)工具准备:准备好施工必备的工具,如扫帚、铲子、刷子、滚筒、刮刀、电锤等。
(三)清理地面:清理施工区域的地面,确保地面干净平整,没有任何的杂物。
二、施工过程(一)底层处理:首先对底层进行处理,确保底层的平整度和强度。
如有裂缝或凹凸不平的地方需要进行修补。
(二)涂刷防水剂:将防水剂均匀地涂刷在地面上,通过渗透、渗透反应和封堵等作用来起到防水的效果。
涂刷防水剂时要注意厚薄均匀,不要漏刷。
(三)铺设防水卷材:将防水卷材根据实际需要裁剪成适当的尺寸,然后铺设在涂刷了防水剂的地面上。
要确保防水卷材的边缘相互贴合,无空隙存在。
(四)压实防水卷材:用辊子将已铺设的防水卷材压实,使其与地面牢固粘连。
(五)粘贴防水胶泥:在铺设防水卷材的地面上涂刷一层防水胶泥,然后将防水纸粘贴在防水胶泥上。
要确保防水纸与防水卷材处于紧密接触的状态。
(六)二次涂刷防水剂:对已粘贴防水纸的地面再次涂刷一层防水剂,提高防水效果。
(七)收尾工作:施工完毕后,及时清理施工现场的残留物,保持施工环境的整洁。
三、质量控制(一)施工人员应具有相关的施工经验和专业技能,确保施工的技术要求得到满足。
(二)施工过程中要注意控制防水剂、防水胶泥和防水卷材的用量,确保施工质量。
(三)施工过程中要密切关注施工环境,避免杂物、灰尘等影响施工质量。
(四)施工后要进行验收,确保防水效果达到要求。
四、安全措施(一)施工前要对施工现场进行安全检查,消除安全隐患。
(二)在施工现场设置警示标志,提醒他人注意施工区域。
(三)施工人员必须佩戴防护工具,如安全帽、手套、口罩等,确保施工安全。
(四)施工过程中要注意防止防水材料与火源接触,以免发生火灾。
以上是关于防水毯施工方案的详细步骤和要求。
通过严格按照施工方案的要求进行施工,可以确保防水效果达到预期,提高建筑物抗水性能,延长使用寿命。
枣庄市防水毯施工方案
枣庄市防水毯施工方案一、项目背景随着城市建设的不断发展,防水工程在建筑施工中扮演着重要的角色。
防水毯作为一种常用的防水材料,被广泛应用于建筑物的地下室、阳台、卫生间等场所。
本文将针对枣庄市防水毯施工方案进行详细介绍。
二、施工准备1.材料准备:防水毯、胶水、刷子、橡胶刮板、镊子等。
2.工具准备:刷子、橡胶刮板、镊子、工程车,保证工具的完好与数量足够。
3.现场准备:清理施工现场,确保基层平整、无积水。
三、施工流程1. 基层处理施工前需要对基层进行处理,包括清理、拆除不可破坏的部分,修补裂缝等。
确保基层平整,并进行初步的清洁。
若有明显的凹凸不平或缺陷,应进行修复。
2. 防水毯铺设1.定位:根据设计要求和施工方案,确定防水毯的铺设位置和方向。
2.剪裁:根据实际尺寸和形状,将防水毯裁剪成需要的尺寸。
3.涂胶:将胶水均匀地涂在基层上,确保胶液的均匀性。
4.铺设:将防水毯铺放在涂胶的基层上,使用橡胶刮板将防水毯从中心向四周压贴,确保与基层紧密贴合。
5.排气:在防水毯铺贴的过程中,使用刷子等工具将防水毯表面的气泡排除。
3. 重叠处理在防水毯的铺设过程中,若出现两块防水毯的边缘需要重叠的情况,需要进行重叠处理。
重叠的部分应涂胶固定,并进行适当的压实。
4. 钻孔处理在防水毯施工中,需要对管道穿越位置进行特殊处理。
通过使用镊子等工具,将防水毯剪开以形成管道穿越口,并对其进行加固处理。
四、施工注意事项1.应严格按照施工方案进行施工,不得随意更改。
2.施工过程中应注意施工现场的通风和通气,避免胶水气味对施工人员的影响。
3.施工人员应佩戴符合要求的防护装备,确保人身安全。
4.施工中应注意避免弄脏已铺设好的防水毯,避免对其造成损坏。
5.施工结束后,应及时清理施工现场,确保清洁整齐。
五、施工质量验收施工完成后,应进行防水工程的质量验收。
验收包括对防水毯铺贴是否紧密、无漏水情况进行检查。
同时,还需查看防水毯表面是否平整、无破损。
宿州防水毯施工方案
一、工程概况本工程位于宿州市,工程总面积为10000平方米,主要施工内容包括:防水毯铺设、排水系统安装、防水层处理等。
为确保工程质量,特制定本施工方案。
二、施工准备1. 材料准备:防水毯、防水涂料、水泥、沙子、排水管、排水口等。
2. 人员准备:施工人员、技术负责人、质检员等。
3. 施工机械准备:切割机、搅拌机、压路机、运输车辆等。
4. 施工现场准备:施工现场平整、排水畅通、施工道路畅通。
三、施工工艺1. 防水毯铺设(1)施工前,对施工现场进行清理,确保无杂物、无积水。
(2)根据设计图纸,测量出防水毯铺设的范围,并在地面上画出标记。
(3)将防水毯裁剪成所需尺寸,确保尺寸准确。
(4)将裁剪好的防水毯平整地铺设在地面上,确保防水毯之间无重叠、无皱褶。
(5)使用压路机对防水毯进行压实,确保防水毯与地面贴合紧密。
2. 排水系统安装(1)根据设计图纸,确定排水管、排水口的位置。
(2)在指定位置挖设排水沟,确保排水畅通。
(3)将排水管铺设在排水沟内,确保排水管与排水口连接紧密。
(4)在排水口处安装排水口盖,确保排水口盖与地面平齐。
3. 防水层处理(1)在防水毯铺设完成后,对防水毯进行验收,确保防水毯无破损、无皱褶。
(2)在防水毯上涂刷一层防水涂料,提高防水效果。
(3)待防水涂料干燥后,进行防水层验收,确保防水层无破损、无裂纹。
四、质量控制1. 材料质量控制:确保所有材料符合国家相关标准,且在有效期内。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
3. 验收控制:对施工完成的工程进行验收,确保工程质量符合要求。
五、安全措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员佩戴安全帽、安全带等防护用品。
3. 严格遵守施工操作规程,确保施工安全。
六、工期安排根据工程实际情况,本工程计划工期为30天。
七、注意事项1. 施工过程中,注意保护防水毯,避免损坏。
2. 施工完成后,及时清理施工现场,确保环境整洁。
防水毯铺设专项工程施工办法
临西县带状公园河道工程膨润土防水毯施目录一、编制说明二、工程概况三、施工准备四、材料存放五、工序六、基面要求七、防水毯铺挂(3) 本公司ISO9001国际质量体系、《质量手册》、《程序文件》、《技术标准》及拥有的技术力量;二、工程概况1、工程名称:临西县带状公园(BT)工程2、工程地点:临西主城区北部兴临渠一段,沿水渠两侧,东起平安大街,西至临威渠,全长约3.5公里,宽100米。
河道两侧现状均为农田。
3、本工程施工范围:负责河道抽水清淤、土方开挖回填、格栅石笼、生态护坡、驳岸挡墙工程、河道防渗等项目。
4、自然水文、地质情况:2、物资的准备:根据施工预算和分部分项工程施工方法和施工进度的安排,组织货源,签订物资供货合同。
根据各种物资的需要量计划和合同。
按照施工进度计划的要求,组织材料物资按计划时间进场,在指定地点,按规定方式进行储存和保管。
3、劳动力等组织准备:成立以项目经理为领导的项目经理部,建立健全各项规章管理制度,确定劳动组织的领导机构名额和人选,坚持合理分工与密切协作相结合的原则,把有施工经验、有创业创新精神、工作效率高的人组成现场管理机构。
建立精干的施工队伍,要认真考虑专业工种的合理配合,以技术工人为主,技工和普工的比例要满足合理的劳动组织要求,按组织施工方式的要求确定建立专业施工队组及其数量。
按照开膨润土材料防水工程应由专业防水队伍进行施工;主要施工人员应持有建设行政主管部门或指定单位颁发的执业资格证书。
施工组织网络结构图四、材料存放防水毯主材及其配套材料应分类存放;防水毯应架空放置,架空支点应不少于3个,堆放高度不超过4层;材料堆应用苫布或塑料薄膜严密覆盖,防止淋雨或浸泡在水中。
五、工序D—基面相邻两凸面凹进去的深度L—基面相邻两凸面间的距离基面应无尖锐突起和尖锐凹坑,有尖锐突起应去除,有凹坑应用砂浆填平;防水毯铺设前,须将基面清扫干净。
七、防水毯铺挂1、一般说明防水毯铺挂必须做到和基面严密服贴,防水层必须平整连续,施工后均匀压实。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
临西县带状公园河道工程膨润土防水毯施工专项方案编制:审核:审批:河北楷彤园林绿化工程有限公司二O一三年五月十七日目录一、编制说明二、工程概况三、施工准备四、材料存放五、工序六、基面要求七、防水毯铺挂八、安全措施九、资源计划十、进度计划十一、文明措施十二、环境保证措施一、编制说明1、编制依据:本工程膨润土防水工程施工组织设计根据下列文件、图纸、工程法规、质量检验评定标准等依据编制而成:(1)临西带状公园的招标文件和设计图纸;(2)国家有关建设工程法规、规范与文件;(3)本公司ISO9001国际质量体系、《质量手册》、《程序文件》、《技术标准》及拥有的技术力量;二、工程概况1、工程名称:临西县带状公园(BT)工程2、工程地点:临西主城区北部兴临渠一段,沿水渠两侧,东起平安大街,西至临威渠,全长约3.5公里,宽100米。
河道两侧现状均为农田。
3、本工程施工范围:负责河道抽水清淤、土方开挖回填、格栅石笼、生态护坡、驳岸挡墙工程、河道防渗等项目。
4、自然水文、地质情况:工程区地形总体比较平坦开阔,地面高程一般33.4~34.2m,地下水类型主要为第四系孔隙潜水,埋藏于第四系松散图层中,地下水位埋深在20m以下,主要受降雨及地表水补给,通过地下径流向下游排泄。
标准冻土深度0.45m,未发现其他不良地质现象。
工程区现状:渠内有污水,上游水深约4米,淤泥厚度1.5~4.5m。
三、施工准备计划1、施工技术准备:积极组织技术人员认真审阅图纸,做好图纸设计交底和施工技术交底的准备工作,备齐工程所需的资料和图集,编制施工图预算和分部工程材料计划以及劳动力需求计划和工机具的需求计划。
挑选政治素质好,具有丰富施工管理经验的管人员、技术熟练的施工带班班组长。
向施工人员进行施工组织设计和技术交底,把工程的设计内容、施工计划和施工技术要求等,详尽的向现场施工人员讲解清楚,落实施工计划,制定技术责任制。
2、物资的准备:根据施工预算和分部分项工程施工方法和施工进度的安排,组织货源,签订物资供货合同。
根据各种物资的需要量计划和合同。
按照施工进度计划的要求,组织材料物资按计划时间进场,在指定地点,按规定方式进行储存和保管。
3、劳动力等组织准备:成立以项目经理为领导的项目经理部,建立健全各项规章管理制度,确定劳动组织的领导机构名额和人选,坚持合理分工与密切协作相结合的原则,把有施工经验、有创业创新精神、工作效率高的人组成现场管理机构。
建立精干的施工队伍,要认真考虑专业工种的合理配合,以技术工人为主,技工和普工的比例要满足合理的劳动组织要求,按组织施工方式的要求确定建立专业施工队组及其数量。
按照开工日期和劳动力需要量计划,组织劳动力进场,同时要进行安全、防火和文明施工等方面的教育。
在防水工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故。
为了加快施工准备工作的进度,必须加强建设单位、设计单位之间的协调工作,密切配合,建立健全施工准备工作的责任制度和检查制度,使施工准备工作有领导、有组织、有计划和分期分批地进行。
对防水工程所使用的简单机械设备的性能进行检验,保证施工过程中各种设备的使用功能齐全,工作状态良好。
4、项目组织机构本工程严格按项目法组织施工,建立以项目经理为首的项目领导班子,其组织形式及管理运行网络如下膨润土材料防水工程的施工,应建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检查记录。
未经监理单位对上道工序的检查确认,不得进行下道工序的施工。
膨润土材料防水工程应由专业防水队伍进行施工;主要施工人员应持有建设行政主管部门或指定单位颁发的执业资格证书。
施工组织网络结构图四、材料存放防水毯主材及其配套材料应分类存放;防水毯应架空放置,架空支点应不少于3个,堆放高度不超过4层;材料堆应用苫布或塑料薄膜严密覆盖,防止淋雨或浸泡在水中。
五、工序1、膨润土材料防水施工应按以下工序进行:六、基面要求治理后的基面允许潮湿,但不得有点状漏水或线状流水现象;基面低洼处的积水应清除;基面应坚实、平整、圆顺、清洁,平整度应符合D/L≤1/6的要求;D—基面相邻两凸面凹进去的深度L—基面相邻两凸面间的距离基面应无尖锐突起和尖锐凹坑,有尖锐突起应去除,有凹坑应用砂浆填平;防水毯铺设前,须将基面清扫干净。
七、防水毯铺挂1、一般说明防水毯铺挂必须做到和基面严密服贴,防水层必须平整连续,施工后均匀压实。
铺/挂设防水毯的设备与机具包括:简易吊装设备、铺/挂设台架、射钉枪、铁锤、裁切刀/剪刀。
铺/挂设防水毯的辅助材料:水泥钉、垫片、甩头保护材料、防雨雪保护材料等,应准备充足,并满足设计和使用要求。
2、下料按要求准备好防水毯的下料场地。
下料场地必须开阔、干燥、干净。
下料宜精确,可少许富余,不得短缺;下料不合格严禁使用。
下料前,必须先察勘现场,根据工程特点,确定铺设方案,方案原则应以尽量减少防水毯的搭接和节约材料为准。
根据工程进度,需要多少下多少。
做好余料保存和利用。
3、固定防水毯应用水泥钉及垫片穿孔固定。
水泥钉的长度应不小于40mm,垫片可为圆形或方形,垫片的直径或边长应不小于30mm;钉孔应呈梅花形布置。
水泥钉间距:立(斜)面不大于500mm、搭接缝处不大于300mm;平面(顶板、底板)仅在搭接缝处用水泥钉固定;在搭接部位,水泥钉距搭接缝边缘应为15~20mm。
垫片可用与水泥钉配套的圆垫片,也可用不小于1.0mm厚的镀锌铁皮现场裁剪而成的方形垫片,或厚度2.0mm以上、有一定刚度、能满足挂设要求的塑料垫片。
4、搭接防水毯为自然搭接,搭接宽度应不小于500mm,接头应保证清洁。
膨润土防水毯与塑料类防水板、聚氨酯涂层和SBS改性沥青卷材的搭接宽度应不小于400mm。
搭接缝应清洁、密贴、平整,严禁皱折。
立(斜)面上,防水毯的搭接必须是上幅压下幅。
防水毯的拼接应尽量减少接缝,接缝宜错开。
搭接缝必须用膨润土防水浆封闭。
在顶板、侧墙,防水毯与防水涂料的搭接方法应为:防水毯土工织布面(毛面)必须压防水涂料,并必须用膨润土防水浆封闭搭接缝。
搭接宽度500mm。
5、甩头立面上的甩头应用300mm宽的白铁皮或低密度聚乙烯(LDPE)防水板保护,以防止杂物进入甩头背后和施工对甩头的扰动、破坏。
平面(底板/隧道仰拱)上的甩头,用塑料膜等柔性临时保护层作U形包裹后,再压沙袋等作临时覆盖保护,以保证后续施工时甩头清洁,保证搭接质量。
由于甩头暴露时间长,一定程度的水化难以避免,严禁对甩头反复揉搓、挤压而致使膨润土水化凝胶破坏、损失。
甩头的实际搭接宽度应不小于250mm。
6、修补防水毯铺/挂设过程中,因钉孔或其他原因造成的破损,应妥善修补。
修补方法:在防水毯铺设过程中,对破损处先作明显标识;破损如为钉孔,用膨润土防水浆封闭即可。
其它较大的破损,先用膨润土防水浆将破损部位封闭,再用同质防水毯覆盖修补,补丁应大于破损边缘300mm,并用水泥钉固定;同时,必须用膨润土防水浆将补丁周边封闭。
防水毯一旦空鼓,应割开或切除少许防水毯,使之平整并与基面伏贴;割开或切除部位,先用膨润土防水浆封闭,再用同质防水毯覆盖修补,补丁处的搭接宽度应不小于300mm,补丁周边必须用膨润土防水浆封闭。
7、保护施工中遇雨时防水毯不需特别保护。
一般只需在可能出现集中踩踏的部位(如工人行走集中部位)铺垫木模板等作保护即可,以防意外损伤或工人行走打滑。
成品保护应实行专人负责制,应指定专门人员协调后道工序,负责成品的保护。
8、细部处理(1)铺设立面拐角处防水毯时,应先顺拐角用钉子固定防水毯,再固定其他部位,以防止防水毯空鼓、紧绷。
(2)在底板外圈,应增贴一层防水毯作为附加层,宽度应不小于500mm。
应先铺附加层(转角、阴阳角两侧各宽250mm),再铺/挂大面防水毯。
(3)铺设顶板防水毯之前,应先均匀撒防水粉,厚度不小于3mm,随后立即铺设防水毯。
铺设完毕可以直接回填土并压实,厚度不小于300mm。
(4)对于施工完毕的防水毯在基坑回填时,回填料需每30cm分层夯实,压实度须达到85%,回填料中不得有石块、钢筋头及建筑垃圾等尖锐物体。
八、安全措施按《建筑施工安全检查标准》JGJ59—99和安全操作规范的要求组织标准化施工,施工过程中应结合实际,正确执行公司制定的各种安全措施,强化安全责任制,形成从公司经理到项目经理、安全主管部门、施工负责人及班组长为主体的安全体系,按各级人员职责定期检查安全责任制的贯彻执行。
现场安全保卫小组,设一名安全检查员,各操作班组设一名兼职质安员,随时检查防范,及时处理好施工过程中的事故隐患不断完善事故施工现场的安全设施,确保施工过程中人身、机械、材料的生产安全。
认真落实国家有关部门的安全生产措施和规定,特别注意防止高空坠物、物体打击、机械伤害和触电事故的发生。
做好高空交叉多层作业的安全防护,正确设置安全围护、安全网和隔离防护,强抓安全“三宝”(安全帽、安全带、安全网)的配置配戴落实情况,高空临边施工人员必须带上保险带。
施工现场的各种安全防护措施、安全标志和警告牌应标准化,未经项目部经理和安全负责人同意不得擅自拆动,施工机械必须指定专人操作。
施工现场用电要规范化,设置标准配电箱,所有的电动机具必须安装漏电保护器,所有的配电箱必须要有防雨措施。
保存好施工现场、休息室、作业棚、仓库、材料堆场等处所配备的消防设施,做到卫生、安全、道路畅通。
对容易发生重大伤亡施工的有害环境,必须加强检查,把事故消灭在萌芽状态之中。
夜间施工时,工作面上应有足够的亮度,在操作区域应优先选用安全的照明设备,危险区域夜间应用红灯示警。
现场施工应遵守有关消防规定及用电申请制度。
坚持七个不准,不戴安全帽不准进入施工现场,穿易滑皮鞋不准进入工地上岗作业,不戴安全带不准进行悬空作业,不是专人不准操作机械和电器,不准从楼层向下抛物,跳板不准铺放空搭头,末按规定张挂好安全网,不准操作。
所有物资必须按施工要求进库进行堆放,不得乱堆乱放,及时清理施工中垃圾、空桶、包装袋,减少不安全因素。
九、资源计划1、人力:本项目部根据工程进度要求安排足够数量的工人进场施工,以确保工程进度和质量。
在底板防水毯施工时,将安排8-12名防水工进场施工。
在防水卷材施工时,也安排8-12名防水工施工。
2、材料:本项目根据工程特点以及进度要求安排材料进场,以确保工程如期施工,不因为工程材料的拖延而影响到工程施工。
材料的选用也按照设计以及甲方的要求,指定的品牌负责进货。
材料进场前先上报《材料进场计划报验单》,在材料进场时,我方上报材料报验单以及材料的质量保证资料,邀请总包、监理、甲方组织验收。
在监理单位专业监理工程师见证下予以取样复试,试验合格后予以使用。
3、机械设备:由于本工程为防水毯施工,所需的工具为铲车、压路机、射钉枪、壁纸刀、卷尺、直尺、锤子、抹刀、钳子等工具。
