多孔砖砌体施工工艺
多孔砖砌体施工方案

多孔砖砌体施工方案1. 引言多孔砖砌体是一种轻质、保温隔热且具有较好吸声性能的砌筑结构。
本文将介绍多孔砖的特点和施工方案,旨在提供一个详细的指南,以便工程人员能够正确、高效地进行多孔砖砌体施工。
2. 多孔砖的特点多孔砖是一种由石膏粉、鳞片状水泥、轻骨料和多孔调节剂等原料制成的砌筑材料。
其主要特点包括:•轻质:多孔砖的密度较低,使其具有较轻的重量,便于搬运和安装。
•保温隔热:多孔砖的绝热性能较好,能够有效降低房间内外的温度差异,提高住宅的能源效率。
•吸声性能好:多孔砖具有较强的吸声性能,可以有效减少外界噪音的干扰,提升居住的舒适度。
•易施工:多孔砖具有规格统一、加工方便等特点,使其施工过程简单、快捷。
3. 施工前准备在进行多孔砖砌体施工之前,需要进行一些准备工作,包括:•砌筑图纸:根据设计要求,绘制多孔砖的砌筑图纸,确定砌筑的尺寸和位置。
•材料准备:准备好所需的多孔砖、砂浆、水泥等施工材料,并进行质量检查。
•工具准备:准备好砌筑所需的工具,如砌筑刀、锤子、水平仪等。
•施工区域清理:清理施工区域,确保没有杂物和障碍物。
4. 施工步骤4.1 基础处理在施工区域的地面上进行基础处理,包括平整和清理杂物。
确保施工基础的平整度和牢固性。
4.2 网格布置在基础处理完成后,根据砌筑图纸的要求,在墙面上进行网格布置。
网格可以使用铁丝网,可以固定在墙面上,并起到加固墙体的作用。
4.3 砂浆调制根据多孔砖砌体施工的要求,调制砂浆。
砂浆的配合比例应根据需要进行调整,确保粘结力和抗压强度。
4.4 砌筑多孔砖将调制好的砂浆涂抹在多孔砖上,并按照砌筑图纸的要求,将多孔砖按规定的位置和尺寸砌筑在墙体上。
在砌筑多孔砖时,要保持墙体的垂直度和水平度。
4.5 修整和清理待多孔砖全部砌筑完成后,使用砌筑刀修整多孔砖的表面,确保墙体表面平整。
同时,清理墙体上的多余砂浆和杂物。
5. 施工质量控制为了确保多孔砖砌体的施工质量,需要进行质量控制。
多孔砖砌体砌筑施工方案及工艺方法

多孔砖砌体砌筑施工方案及工艺方法1、施工准备1.1技术准备(1)熟悉图纸,确定多孔砖砌体砌块的排列顺序,多孔砖镶嵌的部位,各预留孔洞的大小、位置、尺寸,了解各种埋管、预埋件在砖墙中的做法。
了解多孔砖砌体的构造要求及有关质量标准。
(2)试验室已下达砂浆级配单,用书面形式向水、电、设备安装负责人了解在砌筑过程中有无需要预留、预埋的孔洞、管线、埋件等,为满足以后设备安装,有无特殊的要求。
(3)轴线、门窗洞口线、墙边线、皮数杆经复核符合要求。
(4)钢筋、预埋件、预埋管等经验收符合要求并办好相关的手续。
(5)砌筑过程中的各项技术要求、质量要求、安全措施已经向班组进行交底并做好书面记录。
1.2材料准备(1)多孔砖砌体:品种、规格、强度、密度等必须符合设计要求及施工规范的规定,出厂合格证或试验报告要齐全。
(2)多孔砖:品种、规格、强度、密度等必须符合设计要求及施工规范的规定,出厂合格证或试验报告要齐全,过火砖、欠火砖不得使用。
(3)水泥:32.5MPa普通硅酸盐水泥,出厂合格证要齐全,出厂日期在三个月以内。
(4)砂:宜用中、粗砂(与级配单相符),使用前应过5mm的筛子。
配制M5以下的砂浆所用的砂的含泥量不得超过10%,配制M5以上的砂浆所用的砂的含量不得超过5%,砂中不得含有草根、树皮等有机质。
(5)掺合料:白石灰膏,熟化时间不少于7天。
(6)其它材料:混凝土木砖,墙体拉接筋的规格、长度及未端弯钩应符合设计要求及施工规范的规定。
1.3作业条件准备(1)在需砌砌体的层段的结构墙、柱上弹出楼层向上一米的水平标高线。
(2)弹好墙身及门窗洞口位置线,在结构墙、柱上弹出多孔砖砌体墙的立边线。
(3)砌筑前先用水泥砂浆或细石混凝土把地面找平,然后在踢脚线高度范围内用标准砖砌筑。
(4)砌筑前一天应将预砌砌体与原结构相接处,洒水湿润,以保证与砌块之间的粘接。
(5)准备好制作砂浆试块的试模(一组六块)。
2、操作工艺2.1基层清理将砌筑砌体墙部位的楼地面清理干净,剔除高出地面的凝结灰浆,并清扫干净。
多孔砖砌体施工工艺

多孔砖砌体施工工艺多孔砖是一种常用的建筑材料,其质地轻,保温隔热性能好,施工方便,因此在建筑行业得到了广泛应用。
在进行多孔砖砌体施工时,需要遵循一定的工艺流程,以确保施工质量和安全。
本文将介绍多孔砖砌体施工的工艺流程和注意事项。
1. 材料准备在进行多孔砖砌体施工前,首先需要准备好所需的材料和工具。
主要材料包括多孔砖、水泥、砂浆等,工具包括砌筑工具、水平仪、锤子等。
确保材料的质量符合相关标准,工具完好无损。
2. 基础处理在进行多孔砖砌体施工前,需要对基础进行处理。
首先要清理基础表面的灰尘和杂物,确保基础表面平整干净。
然后在基础表面刷上一层底漆,提高多孔砖与基础之间的粘接强度。
3. 砌体布局在进行多孔砖砌体施工时,需要根据设计图纸进行砌体布局。
在砌体过程中,要注意保持墙体的垂直度和水平度,确保墙体结构稳固。
4. 砌筑砂浆在进行多孔砖砌体施工时,首先要在砖上涂抹一层砂浆,然后用铲子将砖放置在指定位置上。
在砌筑砂浆时,要注意砂浆的均匀涂抹和适量使用,避免浪费。
5. 砌体砌筑在进行多孔砖砌体施工时,要依次按设计图纸要求进行砌体砌筑。
在砌体过程中,要注意砖与砖之间的接缝,保持接缝的一致性和平整度。
此外,要及时清理砖面上的浮浆和杂物,确保砌体表面平整光滑。
6. 砌体验收在砌体完成后,需要进行砌体验收。
验收时要检查墙体的垂直度、水平度和平整度,确保达到设计要求。
同时还要检查墙体表面是否有裂缝、空鼓等现象,确保施工质量。
7. 砌体保护在砌体完成后,要对墙体进行保护。
可以在墙体表面喷涂防水涂料,提高墙体的防水性能。
同时还要加强对砌体的保养,及时修补破损部分,确保墙体的使用寿命。
总之,多孔砖砌体施工是一项细致繁琐的工作,需要施工人员具备一定的技术和经验。
只有严格按照工艺流程执行,才能保证施工质量和安全。
希望本文的介绍能对多孔砖砌体施工有所帮助。
(完整版)多孔砖砌体施工工艺

砌体工程的施工工艺流程测量放线—焊接拉墙筋、绑扎构造柱钢筋—基层清理、细石砼找平(厨房、卫生间墙体砼卷边支模浇筑砼)—立皮数尺、挂线砌筑—构造柱浇筑砼施工方法1、测量放线首先找出结构施工时的控制轴线和标高控制点,通过测量放出墙体的内外边线及控制线和1m标高控制线。
2 、墙体拉结筋、构造柱墙体与结构的拉结筋采取在结构施工时预留短钢筋(采取植筋的方式与结构连接,植筋深度不小于10d,并按规范要求进行抗拔试验。
拉结筋按间距500㎜、2φ6通长设置(120㎜砖墙为1φ6),砌筑时严禁将其随意切断或弯曲,拉筋的端部应做成90º的弯钩,弯钩长度不小于10d。
砼结构与墙体接口处应用1:2水泥砂浆填密实。
构造柱钢筋的主筋采取单面搭接焊的方式与预留钢筋进行焊接连接,箍筋按设计和规范要求进行绑扎,并按要求进行加密。
上述工作完成后报监理验收。
构造柱待砌筑砂浆达到一定强度后(≥1.0MPa)方可绑扎钢筋,钢筋验收合格后,用定型模板支模,加固用短钢管及对拉螺杆或用铁丝对拉加固,间距为500㎜,在底部留一个柱宽×20㎝的清扫口。
顶部留一个柱宽×30㎜的下料口,下料口周边钉成喇叭口,高过梁底100㎜,模板与砌体之间贴海绵胶带封堵缝隙。
浇灌构造柱混凝土前,应将模板内的落地灰、砖渣等清除干净,将清扫洞口封模后,浇水湿润构造柱孔内壁。
浇捣构造柱混凝土时,采用插入式振捣棒。
振捣时,振捣棒应避免直接触碰多孔砖墙,混凝土浇平模板,模板拆除三天后将喇叭口处混凝土凿平构造柱面。
拆模后养护时间不应少于7天。
3、基层处理、厨、卫墙体砼卷边墙体砌筑前,应将现浇结构板上的松散砼及其他杂物清理干净,并用高压水进行冲洗,再用C20细石砼进行找平。
厨房、卫生间等有防水要求的房间,墙体底部做160㎜高的细石砼卷边,厚度同墙厚。
4、砌体砌筑4.1、施工要点:4.1.1砌筑前先将粘土空心砖提前1~2天浇水湿润(砌筑时的含水率控制在10%~15%),在己弹好线的楼面上双面挂线(120厚砖墙单面挂线),立好皮数杆,先干摆砌块,调整砌块间端缝均匀合格,砌筑前先铺灰,后安装就位,每一砌块就位后,应表面核线,用靠尺加以校正。
多孔砖砌体施工工艺29163

7、砌体工程的施工测量放线—焊接拉墙筋、绑扎构造柱钢筋—基层清理、细石砼找平(厨房、卫生间墙体砼卷边支模浇筑砼)—立皮数尺、挂线砌筑—构造柱浇筑砼(1)施工方法1)测量放线首先找出结构施工时的控制轴线和标高控制点,通过测量放出墙体的内外边线及控制线和1m标高控制线。
2)墙体拉结筋、构造柱①墙体与结构的拉结筋采取在结构施工时预留短钢筋(预留时垂直间距应根据砌块模数进行调整),采取单面搭接焊连接,焊接长度不能小于10d,对于漏埋和预留位置偏差较大的拉筋,则采取植筋的方式与结构连接,植筋深度不小于10d,并按规范要求进行抗拔试验。
拉结筋按间距500mm、2φ6通长设置(120mm砖墙为1φ6),砌筑时严禁将其随意切断或弯曲,拉筋的端部应做成90º的弯钩,弯钩长度不小于10d。
砼结构与墙体接口处应用1:2水泥砂浆填密实。
②构造柱钢筋的主筋采取单面搭接焊的方式与预留钢筋进行焊接连接,箍筋按设计和规范要求进行绑扎,并按要求进行加密。
上述工作完成后报监理验收。
③构造柱待砌筑砂浆达到一定强度后(≥1.0MPa)方可绑扎钢筋,钢筋验收合格后,用定型模板支模,加固用短钢管及对拉螺杆或用铁丝对拉加固,间距为500mm,在底部留一个柱宽×20cm 的清扫口。
顶部留一个柱宽×30mm的下料口,下料口周边钉成喇叭口,高过梁底100mm,模板与砌体之间贴海绵胶带封堵缝隙。
④浇灌构造柱混凝土前,应将模板内的落地灰、砖渣等清除干净,将清扫洞口封模后,浇水湿润构造柱孔内壁。
浇捣构造柱混凝土时,采用插入式振捣棒。
振捣时,振捣棒应避免直接触碰多孔砖墙,混凝土浇平模板,模板拆除三天后将喇叭口处混凝土凿平构造柱面。
拆模后养护时间不应少于7天。
3、基层处理、厨、卫墙体砼卷边3)墙体砌筑前,应将现浇结构板上的松散砼及其他杂物清理干净,并用高压水进行冲洗,再用C20细石砼进行找平。
厨房、卫生间等有防水要求的房间,墙体底部做160mm高的细石砼卷边,厚度同墙厚。
烧结多孔砖砌体施工工艺标准

烧结多孔砖砌体施工工艺标准1 适用范围适用于非抗震设防区和抗震烈度为6度至9度地区,以P型烧结多孔砖和M型模数烧结多孔砖(以下简称多孔砖)为墙体材料的砌体结构的施工。
2 基本规定2.1 基本规定2.1.1砖砌体工程施工现场应具有必要的施工技术标准、健全的质量、安全管理体系和工程质量检验制度。
专业技术人员和特殊工种人员必须持证上岗。
2。
1.2 砖砌体工程所用的材料应有产品的合格证书、产品性能检测报告。
砖、钢筋等,应有材料主要性能的进场复验报告。
砌筑砂浆应符合《砌筑砂浆施工工艺标准》要求。
严禁使用国家或本地区明令淘汰的材料。
2.1.3 砌筑基础前,应校核放线尺寸,允许偏差应符合表2。
3.3的规定。
表2.3。
3 放线尺寸的允许偏差2。
1.4 砌筑顺序应符合下列规定:2。
1。
4。
1基底标高不同时,应从低处砌起,并应由高处向低处搭砌。
当设计无要求时,搭接长度不应小于基础扩大部分的高度;2.1.4。
2 砖砌体的转角处和交接处应同时砌筑。
当不能同时砌筑时,应按规定留槎、接槎。
2.1。
5 在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应超过1000mm,应设置钢筋混凝土过梁。
洞口两侧按临时间断处规定设置拉结钢筋.抗震设防烈度为9度的地区建筑物的临时施工洞口位置,应会同设计单位确定。
临时施工洞口应做好补砌。
2。
1。
6 不得在下列墙体或部位设置脚手眼:2.1.6。
1 120mm厚墙和独立柱;2。
1。
6。
2 过梁上与梁成60°角的三角形范围及过梁净跨度1/2的高度范围内;2.1.6。
3 宽度小于1000mm的窗间墙;2.1。
6。
4 砌体门窗洞口两侧200mm和转角处450mm范围内;2.1.6。
5 梁或梁垫下及其左右500mm范围内;2。
1。
6.6 设计不允许设置脚手眼的部位。
2.1.7 施工脚手眼补砌时,灰缝应填满砂浆,不得用干砖填塞。
2。
1。
8 设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽.2.1。
多孔砖砌体施工工艺
多孔砖砌体施工工艺多孔砖是一种轻质砌块,由粘土、石英砂、蛭石等原料经过高温烧结而成。
该砌块具有重量轻、隔音、保温性能好等优点,被广泛应用于建筑物的墙体砌筑。
为了确保多孔砖砌体的牢固性和施工质量,需要遵循一定的施工工艺。
本文将对多孔砖砌体施工工艺进行详细介绍。
1. 施工前准备在进行多孔砖砌筑之前,需要进行一系列的准备工作。
首先,要清理施工现场,确保墙体表面平整、干燥,并清除任何可能影响砌体粘结性能的杂物。
其次,要准备好所需的多孔砖、砌筑砂浆、水泥等材料,并对其进行检查,确保质量合格。
最后,要对施工人员进行培训,使其掌握多孔砖砌体的施工工艺和操作规范。
2. 墙体布置和标高控制根据建筑设计图纸,确定墙体的布置和标高控制。
在进行砌筑之前,要进行墙体基准线的确定,以确保砌体的垂直度和平整度。
同时,在墙体的角、拐角等位置,应安装好垂直度测量仪,用于检测墙体的垂直度。
3. 多孔砖的湿润处理多孔砖施工前需要进行湿润处理。
湿润处理的目的是提高砖块的吸水性能,增强砌体的粘结性能。
在施工前,将多孔砖浸泡在清水中,待其充分吸水后,方可进行施工。
需要注意的是,浸泡时间不宜过长,一般在20-30分钟左右。
4. 砂浆的制备和搅拌多孔砖的砌筑采用砌筑砂浆进行粘结。
砂浆的制备应按照设计要求进行。
一般采用水泥、砂子和适量的添加剂进行配制。
在配制砂浆时,要注意控制水泥和水的比例,使其达到一定的黏稠度。
搅拌砂浆时,应采用机械搅拌,确保砂浆的质量均匀。
5. 砌筑方法和注意事项多孔砖的砌筑一般采用干砌法,即表面辅以少量砂浆,而内部填充空心。
具体施工方法如下:首先,在墙体基准线上涂刷一层砌筑砂浆,然后按照设计要求进行砖块的摆放。
在摆放过程中,要注意砖与砖之间的垂直度和墙体表面的平整度。
砖块摆放完毕后,对墙体进行检查,如果有不平整的地方,应立即进行调整。
在砌筑的过程中,应及时用砂浆填充砖与砖之间的空隙,确保墙体的牢固性。
6. 砌体的压顶和养护砌筑至一定高度后,需要进行砌体的压顶。
多孔砖砌体包管施工工艺
多孔砖砌块包管工法
【工法简介】
砌体包管是将传统砌筑、开槽、线管安装等工序倒置的一种砌筑方式,首先水电先行,提前安排线管安装,较传统施工无施工间歇期,再进行内部割槽砌筑将线管包裹,此工艺开槽在砌块内部,表面观感极佳,且无后期开槽、补槽过程,质量受控。
【工法要点】
提前安排线管安装;
砌体和水电管线深化设计,优化排版和水电布置,提高砌体包管的质量;
砌体加工采用集中机械加工,定量定点定人配送,注意成品保护。
【实施效果】
砌体表面无水电开槽痕迹,无破损现象,整体观感效果好,减少后续抹灰开槽部位的开裂,减少空鼓的风险;
减少施工间歇期,可以提前进入装修施工。
多孔砖砌筑施工工艺及方法
多孔砖砌筑施工工艺及方法一、工艺流程润砖→确定组砖方法→选砖和排砖→拌制砂浆→砌筑墙体。
二、施工要点1、润砖常温施工时,多孔砖在砌筑前1d~2d浇水湿润,砌筑时,砖的含水率宜控制在10%~15%之间,一般当水浸入砖四周15mm~20mm,含水率即满足要求。
不得用干砖上墙;2、组砌方法确定砌体应上下错缝、内外搭砌,宜采用一顺一丁、梅花丁或三顺一丁砌筑形式。
砖柱不得采用先砌四周后填心的包心砌法。
3、选砖和排砖(1)选砖选砖应按照设计规范进行。
砌清水墙、柱用的多孔砖应选择边角整齐,无弯曲、裂纹,色泽均匀,敲击时声音响亮,规格基本一致的砖;(2)排砖撂底依据墙体线、门窗洞口线及相应控制线,按排砖图在工作面试排。
一般外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖。
窗间墙、垛尺寸如不符合模数,可将门窗洞口的位置左右移动(≤60mm)。
如有“破活”时,七分头或丁砖应排在窗口中间、附墙垛或其他不明显部位。
移动门窗口位置时,应注意不要影响暖卫立管安装和门窗的开启。
排砖应考虑门窗洞口上边的砖墙合拢时不出现“破活”。
后檐墙排第一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头。
4、砂浆拌制(1)通过试验确定配合比砌筑砂浆。
砂浆现场拌制时,各组分材料应采用重量比计量。
计量精度水泥为士2%,砂、灰膏控制在±5%以内;(2)凡在砂浆中掺入有机塑化剂、防冻剂等,应经检验和试配符合要求后,方可使用。
有机塑化剂应有砌体强度的型式检验报告;(3)砂浆应采用机械搅拌,搅拌时间自投料完算起应符合下列规定:①水泥砂浆和水泥混合砂浆不得少于2min;②水泥粉煤灰砂浆和掺有外加剂的砂浆不得少于3min;③掺有有机塑化剂的砂浆,应为3min~5min。
④砂浆的稠度应控制在60mm~80mm为宜;⑤砂浆应随拌随用。
(4)水泥砂浆和水泥混合砂浆应分别在拌成后3h~4h内使用完毕;当施工期间最高气温超过30℃时,应在拌成后2h~3h内使用完毕。
多孔砖砌体施工工艺
多孔砖砌体施工工艺1. 引言多孔砖是一种常用的建筑材料,具有隔热、隔声、轻质、耐火等特点,广泛应用于建筑工程中。
本文将介绍多孔砖砌体的施工工艺,包括准备工作、砖墙垂直度控制、砌筑方法、施工顺序等。
该施工工艺可以确保多孔砖砌体的质量和效果。
2. 准备工作在进行多孔砖砌体施工之前,需要进行以下准备工作:•砖料准备:选用符合标准要求的多孔砖,并进行检验,确保质量合格。
•施工现场准备:清理施工现场,确保基地平整、无杂物,并进行相关标线工作。
•材料准备:准备适量的水泥、砂子、砂浆和施工工具等。
3. 砖墙垂直度控制砖墙的垂直度对建筑结构和美观度有重要影响。
在施工过程中,需要控制砖墙的垂直度,采取以下措施:•使用水平仪:在墙体建造过程中,使用水平仪检测墙体的垂直度,及时调整砖块的位置以保持垂直度。
•刷涂基准线:在墙壁上刷涂基准线,作为砖墙垂直度的参考标志。
•考虑基底情况:在砌筑砖墙之前,需要注意基底的平整度,必要时进行修整,以确保砖墙砌筑结果的垂直度。
4. 砌筑方法多孔砖砌体的砌筑方法可以分为横平竖直和斜砌两种,具体如下:4.1 横平竖直砌筑方法该方法适用于一般情况下的多孔砖砌体,具体步骤如下:1.涂抹砂浆:在基底上涂抹一层砂浆,使其与基底紧密粘合。
2.砂浆线设置:在墙体两侧设置砂浆线,作为砌筑的参考线。
3.砌砖:按砂浆线的位置,依次将砖块摆放在基底上,注意用水平仪检查砖墙的水平度。
4.砂浆填充:在砖块之间填充砂浆,并用砂浆刮板将砂浆刮平。
5.清理剩余砂浆:及时清理砂浆溢出的部分,确保墙面整洁。
4.2 斜砌方法当需要斜向砌筑多孔砖砌体时,可以采用斜砌方法,具体步骤如下:1.涂抹砂浆:在基底上涂抹一层砂浆。
2.砂浆线设置:在墙体两侧设置砂浆线,作为砌筑的参考线。
3.斜砌砖块:根据要求的斜度,将砖块逐层砌入。
4.砂浆填充:在斜砌的砖块之间填充砂浆,并用砂浆刮板将砂浆刮平。
5.清理剩余砂浆:及时清理砂浆溢出的部分。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

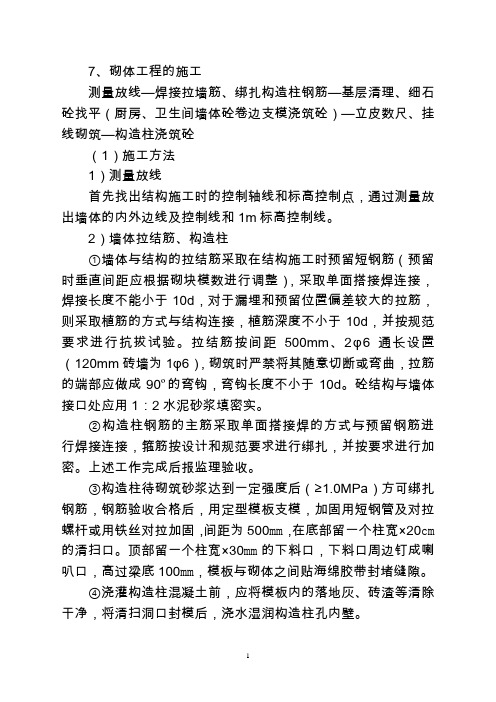

7、砌体工程的施工测量放线—焊接拉墙筋、绑扎构造柱钢筋—基层清理、细石砼找平(厨房、卫生间墙体砼卷边支模浇筑砼)—立皮数尺、挂线砌筑—构造柱浇筑砼(1)施工方法1)测量放线首先找出结构施工时的控制轴线和标高控制点,通过测量放出墙体的内外边线及控制线和1m标高控制线。
2)墙体拉结筋、构造柱①墙体与结构的拉结筋采取在结构施工时预留短钢筋(预留时垂直间距应根据砌块模数进行调整),采取单面搭接焊连接,焊接长度不能小于10d,对于漏埋和预留位置偏差较大的拉筋,则采取植筋的方式与结构连接,植筋深度不小于10d,并按规范要求进行抗拔试验。
拉结筋按间距500mm、2φ6通长设置(120mm 砖墙为1φ6),砌筑时严禁将其随意切断或弯曲,拉筋的端部应做成90º的弯钩,弯钩长度不小于10d。
砼结构与墙体接口处应用1:2水泥砂浆填密实。
②构造柱钢筋的主筋采取单面搭接焊的方式与预留钢筋进行焊接连接,箍筋按设计和规范要求进行绑扎,并按要求进行加密。
上述工作完成后报监理验收。
③构造柱待砌筑砂浆达到一定强度后(≥1.0MPa)方可绑扎钢筋,钢筋验收合格后,用定型模板支模,加固用短钢管及对拉螺杆或用铁丝对拉加固,间距为500mm,在底部留一个柱宽×20cm 的清扫口。
顶部留一个柱宽×30mm的下料口,下料口周边钉成喇叭口,高过梁底100mm,模板与砌体之间贴海绵胶带封堵缝隙。
④浇灌构造柱混凝土前,应将模板内的落地灰、砖渣等清除干净,将清扫洞口封模后,浇水湿润构造柱孔内壁。
浇捣构造柱混凝土时,采用插入式振捣棒。
振捣时,振捣棒应避免直接触碰多孔砖墙,混凝土浇平模板,模板拆除三天后将喇叭口处混凝土凿平构造柱面。
拆模后养护时间不应少于7天。
3、基层处理、厨、卫墙体砼卷边3)墙体砌筑前,应将现浇结构板上的松散砼及其他杂物清理干净,并用高压水进行冲洗,再用C20细石砼进行找平。
厨房、卫生间等有防水要求的房间,墙体底部做160mm高的细石砼卷边,厚度同墙厚。
4)砌体砌筑①施工要点:A、砌筑前先将粘土空心砖提前1~2天浇水湿润(砌筑时的含水率控制在10%~15%),在己弹好线的楼面上双面挂线(120厚砖墙单面挂线),立好皮数杆,先干摆砌块,调整砌块间端缝均匀合格,砌筑前先铺灰,后安装就位,每一砌块就位后,应表面核线,用靠尺加以校正。
B、墙体底部应先丁砌一皮实心烧结普通砖,采用“三一”砌法和全顺砌法,砌筑时砌块应侧砌,其孔洞与垂直方向平行,上下皮砌块错缝搭砌,搭砌长度为1/2砖,最小不应小于1/4砖,窗间墙与清水墙面严禁出现通缝。
C、砌筑时严禁留直槎,在转角、交接处应同时砌筑,不能同时砌筑时或必须留置的临时间断处,可砌成斜槎,斜槎的长高比应大于等于2/3,转角、交接处为保证错缝,应使用3/4砖长的配砖,其位置处在外侧,隔层设置;墙体上留设脚手眼应符合施工要求,下列位置严禁留置脚手眼:120mm厚墙体;过梁上与与过梁成60角的三角形范围及过梁净跨1/2的高度范围内;宽度小于1000mm的窗间墙;墙体门窗洞口两侧200mm和转角处450mm范围内;梁或梁垫下及其左右500mm的范围内;设计不允许设置脚手眼的部位。
施工脚手眼补砌时,灰缝应填满砂浆,不得用干砖填塞。
D、砌体灰缝横平竖直,水平缝和垂直缝的宽度宜为10mm,但不应小于8mm,也不应大于12mm,灰缝砂浆严实饱满度,水平缝不低于80%,竖直缝应填满砂浆,不允许有透明缝和假缝。
E、构造柱的布置除设计外,当墙长大于4m时,应每隔4m 设置构造柱,构造柱断面为200mm×墙厚,砼等级C20,配4φ10,φ6@200、100,所有拉筋应锚入构造柱内,构造柱的马牙槎采取三进三出,进退60mm,先退后进。
F、多孔砖墙每日砌筑高度不得超过 1.8m,雨天施工时不宜超过1.2m。
②构造与节点细部处理A、墙顶与梁、楼板交接部位最后一层应采取斜砌方式进行砌筑,须在底部砌体完成7天后且上一层的砌体已完成后方可进行,当墙长大于5m时,墙体与梁板应按间距1500mm设置1φ10拉筋,末端带90度弯钩,拉筋位置采用C20砼填充,其大小不小于一砌块,与构造柱同时进行浇筑。
B、砼结构与砌体相接位置应布钢丝网,每侧搭接长度不小于150mm,以防开裂。
C、安装的管线槽必须采用切割机进行切割,安装完毕后采用C20细石砼进行填实。
D、当门窗洞边砖垛宽度小于等于120mm时,必须采用砼制作,砼等级C20,配2φ10,φ6@200,并与结构拉结(φ6@500)。
E、所有门窗洞口过梁均按设计的荷载等级套标准图集设置,过梁应大于门窗洞每边不小于250mm。
当洞口宽度大于300mm时必须按要求设置过梁。
门窗过梁均采用现浇过梁。
③砌体的质量要求A、凡有下列缺陷之一者,不能称为完整面:a、缺损在条面或顶面上造成的破坏面尺寸同时大于20mm×30mm;b、条面或顶面上裂纹宽度大于1mm,其长度超过70mm;c、压陷、焦花、粘底在条面或顶面上的凹陷或凸出超过2mm,区域尺寸同时大于20mm×30mm。
B、砂浆原材料同样按规范要求进行送检,并做试验配比,在拌制砂浆时要严格按配合比进行计量。
C、运输过程中要求操作者轻拿轻放,严禁倾倒和抛掷;进入现场后,应按不同规格和强度等级分别堆放整齐,设置标识牌;堆置高度不宜超过2米,堆放在地下室顶板上时,高度不得超过1.5米;堆垛之间应保持适当的通道。
5)砂浆强度等级应以标准养护28d的试块抗压试验结果为准。
砂浆试样应在砌筑地点随机抽取,抽样频率应符合下列规定:①每一层的每一分部工程砂浆试样的取样不得少于一组;②每次6个试样应在同一盘砂浆中取样制作;6)所有砌体都先砌筑样板间,样板间验收合格后方可进行大面积施工。
7)安全预防①在操作之前必须检查操作环境是否符合安全要求,道路是否畅通、机具是否完好、安全设施和防护用品是否齐全,经检查合格后才能进行施工操作。
②墙体砌高超过 1.2m以上时,必须搭设操作脚手架,采用双排扣件式钢管脚手架,脚手架必须稳定牢固,每隔1500mm设置一道抛撑,以免倾倒。
在一层以上或高度超过4m时,采用里脚手架必须支搭安全网;采用外脚手架时必须设护身栏杆和挡脚板后才能施工。
③严禁站在刚砌好的墙顶上做划线、刮缝及清扫墙面或检查大角垂直度等。
在脚手架上严禁用不稳定的物体进行垫高操作。
用于垂直运输的物料提升机的所有配件都必须完好(如吊笼、钢丝绳、刹车等),吊运时严禁超载,并须经常检查,发现问题及时维修。
④采用塔吊吊砖时要采用吊笼,吊运砂浆时料斗不能装得过满。
⑤冬季施工时,脚手板上如有冰霜、积雪,应先清理干净后才能上架进行操作。
如遇雨天及每天下班时,要做好防雨措施,以防雨水冲走砂浆,致使砌体倒塌。
⑥在同一垂直面内上下严禁同时作业,不可避免时应采取有效的安全隔离板,下部操作人员必须正确佩戴好安全帽。
脚手架上堆料量不得超过规定荷载,堆砖高度不得超过3皮侧砖,要放稳放平,易于取用。
砖在架子上或楼面上应均匀放置,灰桶、灰斗,应放置有序,架子应保持畅通。
同一块脚手板上的操作人员不应超过二人。
在架上砍砖时,应向里把碎砖打在内墙,严禁把砖头打在架外,操作人员放置工具应放稳放平,线坠应绑扎牢固,以免落物伤人。
交叉作业时,注意作业在范围内人员的安全。
⑦墙体每天砌筑高度不宜超过1.8米。
超过胸部以上的墙面,不得继续砌筑。
必须及时搭设好架设工具,不准用不稳定的工具或和物体在脚手板垫面工作。
从砖垛上取砖时,应先取高处后取低处,防止垛倒砸人。
⑧砖石运输车辆两车前后距离,在平道上不应小于2m,坡道上不宜小于10m。
⑨不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经过加固的情况下,在一层脚手架上随意再叠加一层。
人工垂直往上或往下(深坑)转递砖石时,要搭递砖架子,架子的站人板宽度应不小于60cm。
⑩已经就位的砌块,必须立即进行竖缝灌浆;对稳定性较差的窗间墙、独立柱和挑出墙面较多的部位,应加临时稳定支撑,以保证其稳定性。
在砌块砌体上,不宜拉锚缆风绳,不宜吊挂重物,也不宜作为其他施工临时设施、支撑的支承点,如果确实需要时,应采取有效的构造措施。
8)质量预防①砌体工程所用材料应有合格证书,产品性能检测报告。
禁止使用外观质量(几何尺寸、缺棱掉角、裂纹等缺陷)超标的混凝土砌块。
②砌筑砂浆的拌制要按实验室配制的配合比严格计量投料,并按规范要求留置试块。
③砖墙砌筑时,一皮砖一挂线并对轴线和标高线进行控制;外门、窗、大角留设控制点、线。
采用正确的砌筑操作法,保证墙体灰缝厚度,横平竖直,厚薄均匀饱满。
④设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平槽。
宽度超过300mm的洞口顶部,应设置过梁。
⑤砖墙留设施工洞时,在洞顶设置预制钢筋砼过梁,洞口侧边离墙体交接处距离不小于500mm,且两侧砖墙若留直槎,应按规范留设拉结筋。
⑥砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工,对不能同时砌筑又必须留置临时间断处的应砌成斜槎,斜槎水平投影长度不小于高度的2/3。
窗间墙应整砖砌筑。
⑦砌体工程与砼构件连接处其表面在抹灰前应做好防裂处理措施。
⑧水平灰缝的砂浆饱满度要达到80%以上,竖缝不得有透亮及瞎缝。
灰缝应错缝搭接,不准出现通缝,以保证砌体的整体性和稳定性。
⑨为了避免砌筑时因为铺灰过长而影响质量,采用一铲灰、一块砖、一挤揉的“三一”砌砖法。
铺浆长度一般不超过80cm。
