某工业厂房施工组织设计(doc 205页)
某工业区厂房施工组织设计

第一章工程概况第一节工程设计该工程为********标准厂房地块综合楼,由*******建筑设计有限公司设计,********监理有限公司监理,******长质量监督站质检。
一、建筑设计该标段主要工程为综合楼(一)、综合楼(二)、综合楼(三)、综合楼(四)、综合楼(五),建筑面积约㎡。
建筑设计耐久年限为年,屋面防水等级为级,建筑工程等级为级,耐火等级为级,建筑结构安全等级为级,不考虑抗震。
具体建筑情况详见建筑设计总说明。
二、结构设计该工程中,综合楼基础采用独立桩基础,采用现浇框架结构;现浇楼面梁板。
具体结构情况详见结构总说明。
第二节工程地质及施工环境等一、工程地质:依据义乌市经纬勘察工程有限公司提供的地质勘察报告,该工程的地质情况详见功臣地质报告。
第二章工程目标第一节工程目标一、质量目标该工程质量目标确保“双龙杯”。
二、工期目标该工程总工期为80天,并保证于2003年9月30前开工,2003年12月19日前竣工。
三、安全生产、文明施工、环境保护该工程安全生产、文明施工,临时搭建有序,材料机具设备堆放整齐,环境保护做到无污染排放、合理分类、综合回收利用,消防设备齐备,并在建设该工程时应特别注意周边的环境和本工程的地质地貌,服从建设单位的监督和管理。
第二节目标分解一质量目标为确保该工程的目标实现,在质量方面按基础分部、主体结构分部、建筑装饰分部、建筑屋面、建筑给排水、建筑电气等六个部分进行目标分解,分解如下:二、工期目标分解依据施工网络计划,综合分解劳动力。
按照施工分项工程以天为单位分解,另外与项目班签订工期责任书,按日历天考核。
二、安全生产、文明施工、环境保护目标分解安全生产、文明施工以进度为指针,根据现场的实际情况,按照施工用电,“三保四口”防护,脚手架的搭设,机械设备的管理使用,施工平面的综合布置,施工现场人员的安全防护,设备的使用情况,以及工作面的实际情况来进行分解,以班组为单位进行考评,责任到每个员工。
某工业园厂房施工组织设计方案

某工业园厂房施工组织设计方案某工业园厂房施工组织设计方案一、项目概况某工业园厂房项目位于某市某区,总占地面积为XXX平方米,建筑面积为XXX平方米。
该工业园将用于承载多个厂房,包括生产车间、仓库、行政办公楼等,具备较高的工业生产要求。
二、施工组织设计原则1. 安全第一:施工期间要严格按照相关安全标准操作,确保施工过程中工人的人身安全。
2. 高效率:合理安排施工流程,优化施工过程,确保项目按时完成。
3. 资源节约:合理规划材料和设备使用,避免浪费。
4. 环保可持续:采用环保材料和施工工艺,减少对环境的影响。
三、施工组织设计方案1. 前期准备(1)成立项目组:项目经理、工程师、技术员等组成项目组,负责项目的施工管理和技术支持。
(2)设计施工流程:根据工程图纸和施工计划,制定详细的施工流程。
(3)租赁设备和材料:根据工程需要,租赁所需的施工设备和材料,并保证设备和材料的质量和安全性。
2. 施工准备(1)制定详细的施工计划:明确各施工阶段的工作内容、时间节点和责任人,确保施工进度。
(2)搭建临时设施:包括施工期间的临时工棚、办公室、宿舍等,满足施工人员的工作和生活需求。
(3)组织施工人员:根据施工计划,招聘和培训所需的施工人员,确保他们具备相关的技术和经验。
(4)制定安全计划:明确施工期间的安全措施,包括施工现场的防护设施、安全事故的应急预案等。
3. 施工过程(1)土方施工:包括土地平整、挖掘基坑等工作。
(2)混凝土施工:根据设计图纸要求,进行混凝土施工,包括模板搭建、钢筋安装和混凝土浇筑等工作。
(3)设备安装:根据设计要求,安装各种生产设备和管线。
(4)室内装修:进行室内装修工作,包括墙面涂料、地板铺设、吊顶安装等。
(5)外部工程:包括外墙装饰、道路、排水系统等。
(6)配电和照明:进行电气设备的安装和调试。
(7)系统调试:对整个厂房的各个系统进行调试,确保其正常运行。
四、施工组织设计的具体措施1. 施工期间要加强现场安全管理,设置固定和临时的安全警示标志牌,保证施工人员的安全。
某厂房工程施工组织设计

某厂房工程施工组织设计1. 项目概述本文档为某厂房工程的施工组织设计,旨在详细规划施工过程中的组织安排、资源分配和施工计划等内容。
本工程的主要目标是按时、按质、按量完成某厂房的建设,并确保施工过程的安全和顺利进行。
2. 施工组织结构2.1 项目部项目部是工程施工组织的核心,负责统筹协调各个施工阶段的工作,并与业主、设计方、监理单位等进行沟通和协调。
项目部由项目经理、技术负责人、质量负责人、安全负责人、物资采购负责人等组成,各成员具有相关的资质和经验。
2.2 施工班组根据工程施工的需要,设立相应的施工班组。
每个施工班组根据工种和工作内容划分,包括钢筋班组、混凝土班组、砌筑班组、油漆班组、安装班组等。
每个班组由一名班组长负责,负责组织和指导班组成员的施工工作。
3. 资源分配3.1 人力资源根据工程施工的规模和工期等因素,合理安排施工人员的数量和结构。
人员的招聘和选拔应严格按照相关资质和技能要求进行,确保施工过程中的技术水平和施工质量。
3.2 物资资源根据工程施工的需要,合理安排物资的供应和使用。
物资的采购要符合相关的质量标准,并确保供应的及时性和充足性。
同时,对物资的使用要加强管理和监控,确保物资的合理利用和节约。
3.3 设备资源根据工程施工的需求,合理安排设备的投入和使用。
设备的选择应根据施工的工艺和要求进行,确保设备的性能和安全。
4. 施工过程安排4.1 施工顺序根据工程施工的特点和要求,合理安排施工的顺序和流程。
各个施工工序之间要有合理的衔接和协调,避免施工过程中的冲突和延误。
4.2 施工计划制定详细的施工计划,包括施工工序、施工时间、施工顺序等内容。
施工计划要符合工程的实际情况,并充分考虑施工过程中的不确定因素,如天气等。
4.3 安全措施在施工过程中,必须要重视安全工作。
制定施工安全计划,并确保施工过程中的安全措施得以执行。
同时,加强安全教育和培训,提高施工人员的安全意识和技能。
5. 施工质量控制5.1 质量目标明确施工质量的目标和要求,确保工程质量符合相关的标准和规范。
某工业厂房施工组织设计

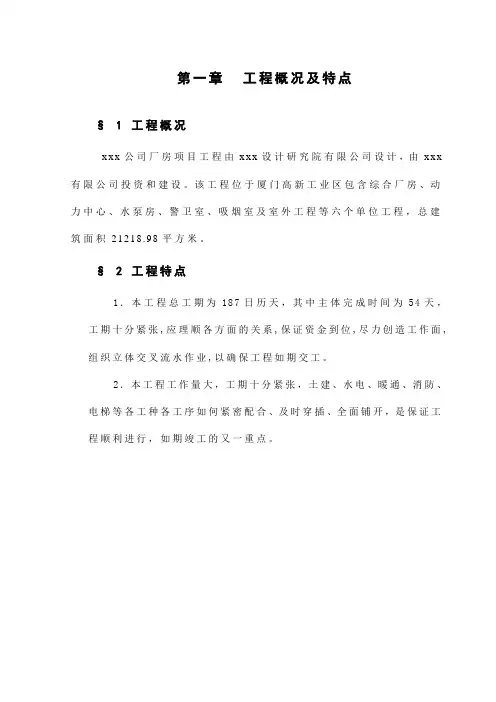

第一章工程概况及特点§ 1 工程概况x x x公司厂房项目工程由x x x设计研究院有限公司设计,由x x x 有限公司投资和建设。
该工程位于厦门高新工业区包含综合厂房、动力中心、水泵房、警卫室、吸烟室及室外工程等六个单位工程,总建筑面积21218.98平方米。
§ 2 工程特点1.本工程总工期为187日历天,其中主体完成时间为54天,工期十分紧张,应理顺各方面的关系,保证资金到位,尽力创造工作面,组织立体交叉流水作业,以确保工程如期交工。
2.本工程工作量大,工期十分紧张,土建、水电、暖通、消防、电梯等各工种各工序如何紧密配合、及时穿插、全面铺开,是保证工程顺利进行,如期竣工的又一重点。
第二章工程施工部署§ 1 工程项目部组织机构§ 2 项目技术力量配备§ 3 主要岗位工作职责:(一)项目部经理工作职责1、贯彻执行国家和工程所在地政府的有关法律、法规、技术、安全法规规范、规程和标准。
执行公司的各项管理制度。
负责履行施工项目工程承包合同的全部职责。
2、执行项目经济责任制中由项目经理履行的各项条款。
对施工中的工期、质量、安全、成本、人、财物管理全面负责。
3、建立项目管理组织机构,选聘人员,遵照公司的规章制度,制定管理人员岗位职责的实施细则,并进行检查监督考核。
负责贯标工作,及时作出项目管理决策,使项目部高效能地开展工作。
4、组织编制工程项目施工组织设计(送公司审批),对工程总进度、质量、安全生产和文明施工以及降低工程成本进行科学策划,明确总目标,阶段性目标,确保项目建设成功。
5、按贯标程序文件的要求和公司的花名册择优选择分承包商(作业队)和供应商,报公司经营科室审核,经理审批授权,代表公司对外签订分包(供应)合同。
6、按施工组织设计的施工总平面图要求,组织施工现场临时设施的搭建,安排办理开工手续。
做好施工准备工作。
7、建立生产调度制,对工程进度进行有效的控制。
某工业厂房施工组织设计_0

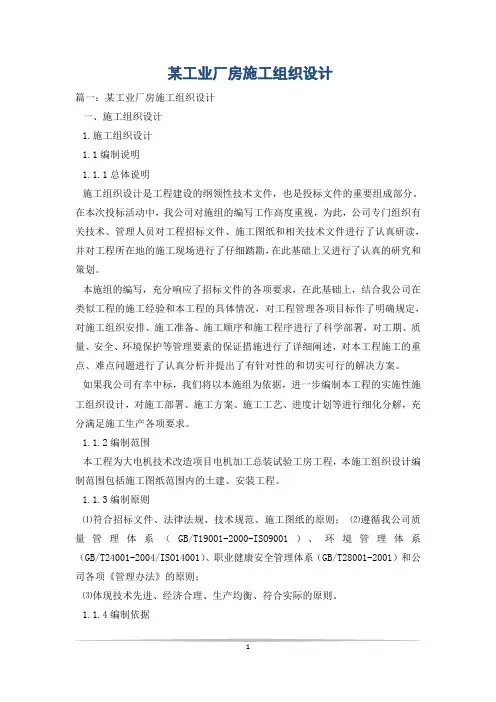

某工业厂房施工组织设计篇一:某工业厂房施工组织设计一、施工组织设计1.施工组织设计1.1编制说明1.1.1总体说明施工组织设计是工程建设的纲领性技术文件,也是投标文件的重要组成部分。
在本次投标活动中,我公司对施组的编写工作高度重视,为此,公司专门组织有关技术、管理人员对工程招标文件、施工图纸和相关技术文件进行了认真研读,并对工程所在地的施工现场进行了仔细踏勘,在此基础上又进行了认真的研究和策划。
本施组的编写,充分响应了招标文件的各项要求,在此基础上,结合我公司在类似工程的施工经验和本工程的具体情况,对工程管理各项目标作了明确规定,对施工组织安排、施工准备、施工顺序和施工程序进行了科学部署,对工期、质量、安全、环境保护等管理要素的保证措施进行了详细阐述,对本工程施工的重点、难点问题进行了认真分析并提出了有针对性的和切实可行的解决方案。
如果我公司有幸中标,我们将以本施组为依据,进一步编制本工程的实施性施工组织设计,对施工部署、施工方案、施工工艺、进度计划等进行细化分解,充分满足施工生产各项要求。
1.1.2编制范围本工程为大电机技术改造项目电机加工总装试验工房工程,本施工组织设计编制范围包括施工图纸范围内的土建、安装工程。
1.1.3编制原则⑴符合招标文件、法律法规、技术规范、施工图纸的原则;⑵遵循我公司质量管理体系(GB/T19001-2000-ISO9001)、环境管理体系(GB/T24001-2004/ISO14001)、职业健康安全管理体系(GB/T28001-2001)和公司各项《管理办法》的原则;⑶体现技术先进、经济合理、生产均衡、符合实际的原则。
1.1.4编制依据⑴大电机技术改造项目电机加工总装试验工房工程招标文件、答疑纪要;⑵大电机技术改造项目电机加工总装试验工房工程施工图纸;⑶大电机技术改造项目电机加工总装试验工房工程现场踏勘资料;⑷现行国家及地方有关工程建设标准、规范;⑸国家、行业及地方相关法律、法规。
工业厂房施工组织设计

工业厂房施工组织设计1. 项目概述本项目为一座工业厂房,主要用于生产和加工特定的产品。
该厂房占地面积约3000平方米,结构框架为Q345钢结构,外墙采用双层夹心玻璃幕墙,屋面为轻钢结构,覆盖保温板和防水材料。
厂房内部包括生产车间、仓库、办公室等功能区域。
2. 施工组织设计2.1 施工总体要求本项目的施工总体要求如下:•安全第一,保证施工现场的安全;•质量优先,确保工程施工质量;•紧跟工期,按计划完成施工任务;•经济合理,控制施工成本;•环保节能,符合环保要求。
2.2 施工组织机构本项目的施工组织机构如下:2.2.1 项目经理负责全面组织、协调、管理本项目的建设和施工,主导项目的施工方案编制、施工图制定、人员配置、施工安全管理和现场环保工作等。
2.2.2 技术负责人负责本项目的技术方案的编制和审核,协调设计、施工等相关方面的工作,指导施工中的技术工作;2.2.3 施工队长负责组织公司内部及外部力量的人力资源,按照项目经理和技术负责人的要求,协调现场的组织安排和生产施工的一切工作;2.2.4 安全员负责现场安全管理和环保工作。
2.3 施工方案为保证工程质量,提高施工效率,降低成本,施工方案应该充分考虑以下几个方面:2.3.1 施工流程本项目施工流程如下:1.地基处理和基础施工;2.钢结构的安装;3.屋面和外墙的施工;4.安装门窗和天窗;5.室内装修;6.机电设备的安装调试;7.竣工验收。
2.3.2 质量控制在施工过程中,各阶段的质量控制应予以重视,包括审查各类施工图纸,材料的选用和使用,各项工程施工、加固处理、各种强度试验和影响质量的各项因素都要严格控制和把握。
2.3.3 安全管理施工过程中,安全管理是一个非常重要的环节,需要采取各种措施来确保施工作业人员的安全,包括制定详细的安全规章制度、安全技术措施、防护措施以及组织安全教育和培训等。
2.3.4 环保要求在施工过程中,需要注意环保要求,确保现场无噪音、无污染、无毒害等环保问题,安排专人负责环保检查和协调处理。
工业厂房施工组织设计

工业厂房施工组织设计工业厂房施工组织设计一、项目背景目前,我国工业厂房建设正处于快速发展的阶段,需要大量的高标准、高质量的工业厂房来满足市场需求。
而在这个发展过程中,科学合理的工业厂房施工组织设计是非常关键和重要的。
本文将围绕工业厂房施工组织设计展开阐述。
二、设计原则1. 安全原则:确保施工过程中的安全性,预防和避免事故的发生。
2. 高效原则:优化施工组织方案,提高施工效率,缩短工期,降低施工成本。
3. 质量原则:保证工程的质量,严格执行相关规范和标准。
4. 环保原则:注重环保要求,减少对环境的污染。
三、组织设计内容1. 项目可行性研究:对工业厂房项目进行可行性研究,包括经济性、技术可行性、社会可行性等方面的评估。
2. 施工方案设计:根据工业厂房项目的具体情况,制定施工方案,包括施工工序、施工工艺、施工时间计划等。
3. 施工机械设备配置:根据工程规模和施工需求,合理配置施工机械设备,确保施工的高效性和质量。
4. 施工人员组织:合理安排施工人员的数量和工作任务,保证施工队伍的协调统一和施工进度的顺利推进。
5. 施工现场管理:制定施工现场管理措施,包括施工现场的安全防护、材料管理、设备管理等方面,确保施工过程的安全、顺利进行。
6. 施工法规法规:制定施工方案和施工组织设计时,遵守相关施工法规和标准,确保施工工序的合规性和质量。
四、组织设计具体措施1. 施工方案设计:根据项目的实际情况,确定施工方法和施工工程量,进而规划施工的先后顺序和时间计划,保证施工的连贯性和合理性。
2. 施工机械设备配置:根据项目的需求,选择适当的施工机械设备,包括吊车、起重机、挖掘机等,在满足施工需求的同时,尽可能减少资源浪费。
3. 施工人员组织:根据项目的规模和工期,确定施工人员的数量和工作任务,保证施工人员的专业能力和协同配合,以提高施工效率。
4. 施工现场管理:建立健全施工现场管理制度,明确施工现场的管理职责和要求,加强对施工现场的巡查和监督,及时发现和解决问题,确保施工的安全和质量。
某工业厂房建设项目工程施工组织设计

某工业厂房建设项目工程施工组织设计第一章编制说明及工程概况1.1 编制说明1.1.1 编制依据某工业有限责任公司建筑物工程施工招标文件;**工业有限责任公司建筑物设计图纸;某市建设工程管理文件资料;国家现行建筑施工验收规范及质量评定标准;国家施工工法和建设部推广的科技成果项目;本企业贯彻ISO9002标准的质量保证体系;本企业现有施工力量、技术能力和机械设备1.1.2 编制目的作为投标文件,向业主阐明我单位承接该工程的原则作法,表明我单位具有优质、高效完成本工程的能力。
我单位若能有幸中标,将按照技术管理的有关规定,在本文件的基础上进一步深化,形成详细的施工组织设计、重要部位施工方案和作业指导书等不同层次的施工技术文件,用以指导施工生产。
1.1.3 本方案涉及分项工程本方案是根据招标文件中的招标范围而制定的,主要包括以下部分:1) 建筑物施工范围内的土建工程和装饰工程(不含桩基、厂房地面面层、网架、厂房屋面板、厂房屋面防水工程)。
1) 建筑物施工图设计范围内的给排水、避雷接地、照明、动力、通风、天然气、压缩空气等公用工程的安装(不包括母线、桥架、配电箱、配电屏、灯具、通风等设备及材料的采购,不含集中空调系统的管道制作、设备采购及安装)。
3) 施工区域为建筑物散水以内;地沟、管线等按建筑物2米范围内计算。
1.2 工程概况1.2.1 工程简介工程名称:某工业厂房建设项目工程建设单位:某工业有限责任公司设计单位:中国兵器工业第六设计研究院1.2.2 地理概况本工程位于某市**县某开发区内,建设性质为新建,建筑面积24849平方米。
1.2.3 结构概况本工程基础为桩基,桩基持力层为中风化泥、砂岩;建筑物厂房部分为现浇独立柱基网架结构,柱网24×24米,厂房长168.80米,宽120米,网架下弦标高为8.00米,外围护墙采用240厚页岩砖;车间内变电所为单层框架结构。
端部生活间为四层框架结构,层高1层4.5米,2~3层3.4米,4层3.0米,框架填充墙一层为240厚页岩砖,二~四层为240厚水泥焦渣空心砌块,建筑物长128.5米,宽9.90米,女儿墙顶标高15.20米。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
某工业厂房施工组织设计(doc 205页)更多企业学院:《中小企业管理全能版》183套讲座+89700份资料《总经理、高层管理》49套讲座+16388份资料《中层管理学院》46套讲座+6020份资料《国学智慧、易经》46套讲座《人力资源学院》56套讲座+27123份资料《各阶段员工培训学院》77套讲座+ 324份资料《员工管理企业学院》67套讲座+ 8720份资料《工厂生产管理学院》52套讲座+ 13920份资料《财务管理学院》53套讲座+ 17945份资料《销售经理学院》56套讲座+ 14350份资料72套讲座+ 4879份资料《销售人员培训学院》黑龙江科技学院成人教育学院毕业论文题目:某工业厂房施工组织设计学校黑龙江科技学院成人教育学院专业土木工程年级 2009级姓名牛佳学号指导教师职称2011年5月13日摘要XX工业厂房(联合)有限公司生产厂房工程施工组织设计针对XX工业厂房(联合)有限公司生产厂房工程设计图纸、现场勘测情况而编制的组织、技术、生产、经济、安全等活动的综合性文件。
本施工组织设计着重编制施工部署、施工计划、施工管理、施工方法、技术措施、质量保证体系和保证措施,以及安全生产、文明施工措施以指导实施生产厂房建设施工。
关键词:工业厂房施工标准混凝土结构某工业厂房施工组织设计1、综合说明一、编制原则XX工业厂房(联合)有限公司生产厂房工程施工组织设计针对XX工业厂房(联合)有限公司生产厂房工程设计图纸、现场勘测情况而编制的组织、技术、生产、经济、安全等活动的综合性文件。
本施工组织设计着重编制施工部署、施工计划、施工管理、施工方法、技术措施、质量保证体系和保证措施,以及安全生产、文明施工措施以指导实施生产厂房建设施工。
二、招标范围XX工业厂房(联合)有限公司生产厂房工程的土建、水电安装的施工。
三、业主对工程的要求(1)招标工期为XXX天。
(2)质量等级达到现行国家标准规定的“XX”等级。
四、编制依据(1)XX工业厂房(联合)有限公司生产厂房工程“招标文件”。
(2)XX建筑设计研究院设计的“XX工业厂房(联合)有限公司生产厂房工程”的“建施”、“结施”、“水施”、“电施”施工图及图中套用的标准。
五、编制说明(1)本文仅对XX工业厂房(联合)有限公司生产厂房工程在施工组织中的全面性问题进行统盘规划,并做出经济合理的施工方案,对单位工程中的某些主要技术措施做出指导性意见。
(2)XX工业厂房(联合)有限公司生产厂房工程的施工组织设计是我公司今后用以指导施工全过程各项生产活动的技术、经济等综合性文件,故本施工组织设计编制不足之处,敬请多提宝贵意见,以便进一步调整、完善。
六、本工程应严格遵循的国家法律、法规及标准施工中除严格按照工程施工图及本组织设计中的规定要求外,尚应认真贯彻执行下列有关法律、规范、规程、规定。
(一)国家法律1、中华人民共和国建筑法。
2、中华人民共和国招投标法。
(二)国家工程建设强制性条文中华人民共和国工程建设标准强制性条文(房屋建筑部分)关于施工质量和安全的条文(2002年版)。
(三)工程建设国家标准1、《建筑工程施工质量验收统一标准》GB50300-2001;2、《工程测量规范》GB50026-93;3、《建筑地基基础工程施工质量验收规范》GB50202-2002;4、《砌体工程施工质量验收规范》GB50203-2002;5、《混凝土结构工程施工质量验收规范》GB50204-2002;6、《屋面工程质量验收规范》GB50207-2002;7、《钢结构工程施工质量验收规范》GB50205-20018、《建筑地面工程施工质量规范》GB50209-2002;9、《建筑装饰装修工程施工质量验收规范》GB50210-2001;10、《建筑电气工程施工质量验收规范》GB50303-2002;11、《建筑给排水工程施工质量验收规范》GB50242-2002;12、《建筑工程项目管理规范》GB50326-200113、《建设工程文件归档整理规范》GB/T50328-2001(四)行业标准1、《钢筋焊接及验收规程》JGJ18-2003;2、《建筑玻璃应用技术规程》JGJ113-97;3、《普通砼配合比设计规程》JGJ55-2000;4、《砼质量控制标准》GB50164-92;5、《砼强度检验评定标准》GBJ107-87;6、《建筑施工安全检查标准》JGJ59-99;7、《建筑机械使用安全操作规程》JGJ33-2001;8、《施工现场临时用电安全技术规范》JGJ46-88;9、《建设工程现场供用电安全规范》GB50104-93;10、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-200111、《混凝土泵送施工技术规范》JGJ/T10-9512、《钢筋焊接接头试验方法标准》JGJ/T27-200113、《建筑地基处理技术规范》JGJ79-9414、《龙门加及井架物料提升机安全技术规程》JGJ88-9215、《建筑施工高处作业安全技术规范》JGJ80-91;(五)江苏省技术操作规程1、土石方与爆破工程DB32/293-19992、地基与基础工程DB32/294-19993、砌体结构工程DB32/295-19994、混凝土结构工程DB32/296-19995、地面与楼面工程DB32/299-19996、门窗工程DB32/300-19997、装饰工程DB32/301-19998、防水工程DB32/302-19999、脚手架工程DB32/305-199910、焊接工程DB32/306-1999七、施工承诺(1)组织落实:根据工程特点,委派公司优秀项目经理任该项目经理部经理,组建由公司技术部工程师任技术负责人的项目经理部。
(2)施工队伍组成:选择以建造优质工程的原施工班组为核心,抽调其他班组中的技术骨干,组成本工程的施工作业班组。
(3)施工工期:根据建设方和招标文件要求,结合公司的施工技术力量,充分考虑冬季施工和春节放假等因素,确保在招标工期XXX天内完成招标文件中明确的施工内容。
(4)工程质量:本工程质量在符合施工验收规范的前提下,确保单位工程质量达到“合格”标准,争创市优质工程。
(5)文明施工:施工现场浇筑混凝土道路和施工堆场;沿施工道路四周、脚手架外侧设置排水明沟;做到场地排水畅通,现场无积水现象;按照市创建国家卫生城市的标准要求和市级文明工地进行施工,力争创市文明工地。
(6)施工环境:施工现场搭设门卫、配电间、办公室、会议室、钢筋工棚、木工棚、仓库、厕所、职工宿舍等必须的生产设施,职工宿舍等生活设施全部设置在建设单位指定位置。
办公室、会议室采用彩钢板和职工宿舍采用活动房。
(7)配备专职保洁员,负责施工现场的作业区、生活区的清洁工作,实现施工工地门前“三包”,门前墙外清洁无垃圾,围墙外无建筑材料、垃圾,门前场地无污水。
(8)协调配合:每一隐蔽工程经自检合格后,再经业主验收签字,确保上道工序验收合格后才进入下一道工序;业主指定的专业分包单位进入现场,配合好业主进行质量管理,确保整个工程质量。
2、工程概况一、工程概况2-1工程名称XX工业厂房(联合)有限公司生产厂房工程工程地点XXX建设单位XX工业厂房(联合)有限公司设计单位XXXX建筑设计研究院设计施工单位XXX鑫建筑安装工程有限责任公司招标承包范围土建、水电招标工期200X年X月~200X年X月底质量标准符合国家施工质量验收规范二、建筑设计概况2-2序号项目内容1 建筑功能生产厂房2 建筑面积XXXM2 建筑层数框架X层3 建筑层高X层XXm X层XXXX4 建筑高度±0.000 相当于黄海高程XXXm 室内外高差XXXXmm5 建筑平面东西向X-X轴XXm 南北向X-X轴XXm三、结构设计概况2-3序号项目内容1 结构形式生产厂房结构框架结构2 地基地基土质层基础持力层为②粉质粘土层地基承载力200KPa3 砼强度等级C15 基础垫层C30 基础、主体结构C30 构造柱、圈梁、压顶梁4 结构设计水准使用年限50年结构安全等级二级抗震设防烈度6度框架抗震等级4级建筑耐火等级二级砌体结构施工质量控制等级B级5 钢筋类别Ⅰ级钢HPB235 强度设计值:fy=210N/m2 Ⅱ级钢HRB335 强度设计值:fy=300N/m2 Ⅲ级钢HRB400 强度设计值:fy=360N/m26 钢筋接头类别搭接绑扎、电渣压力焊、机械连接或对焊7 结构截面尺寸(mm)基础承台4000*4000 4150*3750 3500*35003200*3200 2800*2800 2980*28003400*2800 3400*3000 2500*25002730*2500 1500*1500柱断面尺400*400、600*600mm基底标高-2.500m(独立柱基)、楼板厚度二层板生产车间110mm其余120mm、屋面100 mm8 砂浆品种、标号基础M10水泥砂浆,主体M5混合砂浆9 砖品种、规格Mu15九五砖、Mu10大三孔空心砖四、主要装饰工程的构造部位序号装饰名称构造做法部位地面1水泥地面素土夯实;300厚道渣压实、60厚C15混凝土垫层、200厚C20混凝土内配Ф10@200双层双向(随捣随平)车间地面、2 地砖(防潮)地面素土夯实;60厚C15细石混凝土、20厚1:3水泥砂浆,粉光抹平、刷冷底子油一道,聚氨脂涂膜防水层厚1.5mm、40厚C20细石混凝土、刷素水泥砂浆一道、地砖面层及结合层(业主自理)卫生间楼面3 地砖地面素土夯实; 60厚C15混凝土、0.1mmPVC薄膜防潮层、面层及结合层(业主自理)办公部分地面楼地面1普通楼面现浇钢筋混凝土楼板、20厚1:3水泥砂浆找平层、面层及结合层(业主自理)除卫生间所有楼面2地砖(防潮)楼面2厚水泥基防水涂料(四周及竖管边卷起150)、20厚1:3水泥砂浆找平层、地砖面层及结合层(业主自理)卫生间楼面内墙1 涂料多孔砖或空心砌块砌体、15厚1:3:6水泥石灰砂浆打底、5厚1:0.3:3水泥石灰砂浆粉面、墙面刮腻子找平、白色高级内墙涂料(业主自理)除卫生间外所有内墙2瓷漆内墙多孔砖或空心砌块砌体、10厚1:3水泥砂浆找平、浅色优质抛光釉面砖面层及结构层(业主自理)卫生间表2-4-2部位序号装饰名称构造做法部位外墙1 涂料多孔砖砌体(钢筋混凝土柱)、12厚1:3水泥石灰砂浆找平层、6厚1:2.5水泥细沙浆压实抹光、高级外墙涂料(色彩见详图)详立面3、 现场组织管理机构一、 组织管理机构(一) 项目部的组成我们按项目法施工的原则,选派具有较强同类工程施工经验、精干得力的人员组成合格的项目班子进驻现场,代表本企业全面履行总承包合同,承担该工程的施工管理。
