水厂管道施工方案

合集下载

供水管道工程专项安全施工方案

供水管道工程专项安全施工方案

供水管道工程专项安全施工方案
一、施工前准备
在进行供水管道工程施工前,首先要进行详细的施工准备工作,包括但不限于以下内容: - 完整的施工图纸和设计方案 - 充足的施工人员和技术人员 - 配备必要的施工设备和工具 - 安排好施工路线和施工时间计划 - 开展现场安全交底和施工方案讨论
二、施工现场安全措施
在施工现场,必须严格执行以下安全措施,确保工程施工过程中的安全: - 确保施工现场道路畅通,进行好警示和标识 - 使用合格的防护设备和工具 - 严格遵守有关安全操作规程和标准 - 加强现场巡视和监督 - 保持施工现场整洁,防止杂物堆放
三、供水管道施工质量控制
为确保供水管道工程施工质量,需进行以下控制措施: - 严格按照设计要求和施工图纸施工 - 使用高质量的材料和设备 - 配备专业技术人员进行质量检测 - 每道工序和节点完成后进行验收
四、应急处理措施
在供水管道工程施工过程中,可能出现各种突发状况,需要及时应对: - 火灾应急处理方案 - 人员伤亡和事故处理流程 - 爆破、泄露等紧急事件的应急处理方法- 协调相关部门和第三方资源进行原因调查和处理
五、工程完工阶段
供水管道工程竣工后,需进行以下工程完工阶段工作: - 完成验收并领取相关证书和文件 - 对工程施工过程进行总结和经验汇总 - 处理剩余物料和设备 - 整理施工记录和资料存档
结语
供水管道工程的安全施工是整个工程的关键环节,只有确保安全施工,才能保证施工进度和质量。

希望以上专项安全施工方案能够为供水管道工程的实施提供一定的参考和指导。

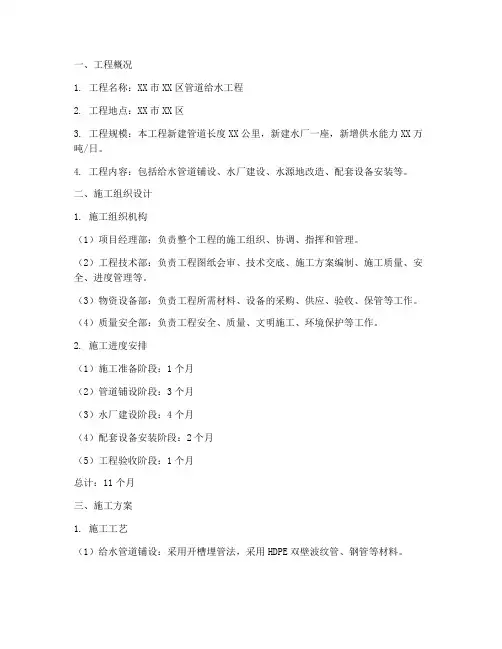

管道给水工程施工方案范本

管道给水工程施工方案范本

一、工程概况1. 工程名称:XX市XX区管道给水工程2. 工程地点:XX市XX区3. 工程规模:本工程新建管道长度XX公里,新建水厂一座,新增供水能力XX万吨/日。

4. 工程内容:包括给水管道铺设、水厂建设、水源地改造、配套设备安装等。

二、施工组织设计1. 施工组织机构(1)项目经理部:负责整个工程的施工组织、协调、指挥和管理。

(2)工程技术部:负责工程图纸会审、技术交底、施工方案编制、施工质量、安全、进度管理等。

(3)物资设备部:负责工程所需材料、设备的采购、供应、验收、保管等工作。

(4)质量安全部:负责工程安全、质量、文明施工、环境保护等工作。

2. 施工进度安排(1)施工准备阶段:1个月(2)管道铺设阶段:3个月(3)水厂建设阶段:4个月(4)配套设备安装阶段:2个月(5)工程验收阶段:1个月总计:11个月三、施工方案1. 施工工艺(1)给水管道铺设:采用开槽埋管法,采用HDPE双壁波纹管、钢管等材料。

(2)水厂建设:采用装配式钢筋混凝土结构,主体结构为现浇混凝土,屋面采用钢屋架。

(3)水源地改造:采用地下水源井改造,新建水源井,采用潜水泵取水。

2. 施工方法(1)给水管道铺设1)开挖沟槽:根据设计图纸要求,确定沟槽尺寸、深度,采用机械开挖,人工辅助。

2)管道铺设:管道铺设前,先进行管道下沟,然后进行管道连接、回填、压实。

3)管道试压:管道铺设完成后,进行管道试压,确保管道质量。

(2)水厂建设1)主体结构施工:根据设计图纸要求,进行主体结构施工,包括模板安装、钢筋绑扎、混凝土浇筑等。

2)屋面施工:屋面采用钢屋架,进行屋面檩条、屋面板安装。

(3)配套设备安装1)水泵机组安装:根据设计图纸要求,进行水泵机组安装,确保安装质量。

2)电气设备安装:根据设计图纸要求,进行电气设备安装,确保电气设备正常运行。

四、质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求和国家标准。

2. 施工质量:严格按照施工规范和工艺要求进行施工,确保工程质量。

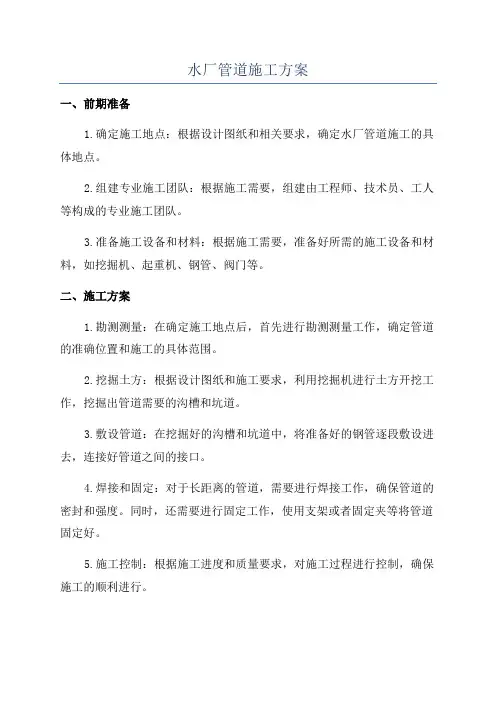

水厂管道施工方案

水厂管道施工方案

水厂管道施工方案一、前期准备1.确定施工地点:根据设计图纸和相关要求,确定水厂管道施工的具体地点。

2.组建专业施工团队:根据施工需要,组建由工程师、技术员、工人等构成的专业施工团队。

3.准备施工设备和材料:根据施工需要,准备好所需的施工设备和材料,如挖掘机、起重机、钢管、阀门等。

二、施工方案1.勘测测量:在确定施工地点后,首先进行勘测测量工作,确定管道的准确位置和施工的具体范围。

2.挖掘土方:根据设计图纸和施工要求,利用挖掘机进行土方开挖工作,挖掘出管道需要的沟槽和坑道。

3.敷设管道:在挖掘好的沟槽和坑道中,将准备好的钢管逐段敷设进去,连接好管道之间的接口。

4.焊接和固定:对于长距离的管道,需要进行焊接工作,确保管道的密封和强度。

同时,还需要进行固定工作,使用支架或者固定夹等将管道固定好。

5.施工控制:根据施工进度和质量要求,对施工过程进行控制,确保施工的顺利进行。

6.管道连接和试压:在管道敷设完成后,进行管道连接和试压工作,确保管道的连接紧密和不漏水。

7.填充回填:在管道连接和试压后,进行填充回填工作,将挖掘出的土方填充回去,并且进行平整和压实处理。

8.施工检查和验收:对施工后的管道进行检查和验收,确保施工质量符合相关标准和要求。

9.竣工报告和文档整理:完成施工后,撰写竣工报告,并整理好相关施工文档和资料。

三、安全措施1.施工现场设置警示标识,明确施工区域和安全区域,禁止非施工人员进入。

2.工人必须佩戴安全帽、防护眼镜、防护手套等个人防护用品。

3.施工过程中,严禁使用具有火花的设备和工具,防止引发火灾。

4.在挖掘工作中,需特别注意地下管道和电缆的位置,避免损坏。

5.进行高处作业时,必须使用安全带和防护网,确保工人的安全。

四、施工周期和预算根据具体的施工情况和项目要求,确定施工周期和预算。

施工周期根据施工工艺和施工条件而定,预算主要包括人工费、设备租赁费、材料费等。

完成工程的质量,需在预算允许的范围内进行。

再生水厂管道和设备安装施工方案

再生水厂管道和设备安装施工方案

再生水厂管道和设备安装施工方案一、前言再生水是指通过一系列处理工艺对污水进行处理后,使之成为可以再利用的水资源。

再生水厂管道和设备的安装施工是再生水处理系统建设中至关重要的一环,合理的安装施工方案能够确保再生水处理系统的正常运行和高效运转。

二、设备安装施工方案1. 工程准备阶段•确定施工范围和工期,在施工前进行项目管理规划;•准备好所需的施工机械设备,并确保设备齐全和工作正常;•针对具体的管道和设备安装位置进行测量和勘察,制定详细的安装方案。

2. 管道安装•根据设计图纸和安装方案确定管道的敷设路径和倾斜度;•进行管道的切割、焊接和连接,确保管道连接牢固、无渗漏;•对管道进行压力测试,确保管道安装质量符合要求。

3. 设备安装•按照设备安装图纸和说明书,进行设备的平稳安装和固定;•进行设备的接线和调试,确保设备能够正常运行和达到设计要求;•做好设备安装记录和验收工作。

三、安全与质量控制1. 安全控制•施工人员必须配备必要的安全防护用具,并严格遵守安全操作规程;•定期进行安全教育和培训,提高施工人员的安全意识;•对施工现场进行定期检查和整改,确保施工过程中的安全风险得到控制。

2. 质量控制•严格按照设计要求和安装标准进行施工,确保管道和设备的安装质量;•对关键节点进行质量检查,及时发现和处理施工中的质量问题;•完成施工后进行验收,对施工质量进行评估和整改。

四、施工完成及总结在完成管道和设备安装施工后,需进行施工总结和交接工作。

对施工过程中的经验教训进行总结,为今后的再生水厂项目建设提供借鉴。

同时,做好相关文件的整理和归档工作,为项目的运行和维护提供便利。

综上所述,再生水厂管道和设备的安装施工方案对于再生水系统的运行质量和效率至关重要。

只有严格按照规范和要求施工,并做好安全和质量控制工作,才能确保再生水处理系统的长期稳定运行,为保护环境和节约水资源做出积极贡献。

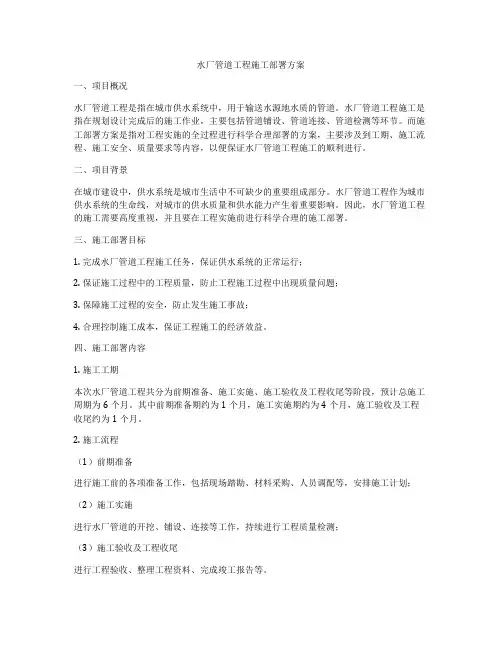

水厂管道工程施工部署方案

水厂管道工程施工部署方案

水厂管道工程施工部署方案一、项目概况水厂管道工程是指在城市供水系统中,用于输送水源地水质的管道。

水厂管道工程施工是指在规划设计完成后的施工作业,主要包括管道铺设、管道连接、管道检测等环节。

而施工部署方案是指对工程实施的全过程进行科学合理部署的方案,主要涉及到工期、施工流程、施工安全、质量要求等内容,以便保证水厂管道工程施工的顺利进行。

二、项目背景在城市建设中,供水系统是城市生活中不可缺少的重要组成部分。

水厂管道工程作为城市供水系统的生命线,对城市的供水质量和供水能力产生着重要影响。

因此,水厂管道工程的施工需要高度重视,并且要在工程实施前进行科学合理的施工部署。

三、施工部署目标1. 完成水厂管道工程施工任务,保证供水系统的正常运行;2. 保证施工过程中的工程质量,防止工程施工过程中出现质量问题;3. 保障施工过程的安全,防止发生施工事故;4. 合理控制施工成本,保证工程施工的经济效益。

四、施工部署内容1. 施工工期本次水厂管道工程共分为前期准备、施工实施、施工验收及工程收尾等阶段,预计总施工周期为6个月。

其中前期准备期约为1个月,施工实施期约为4个月,施工验收及工程收尾约为1个月。

2. 施工流程(1)前期准备进行施工前的各项准备工作,包括现场踏勘、材料采购、人员调配等,安排施工计划;(2)施工实施进行水厂管道的开挖、铺设、连接等工作,持续进行工程质量检测;(3)施工验收及工程收尾进行工程验收、整理工程资料、完成竣工报告等。

3. 施工安全(1)落实安全管理责任制,加强对施工人员的安全教育培训,确保施工人员安全意识的提升;(2)加强对施工现场的管理和监督,建立健全施工现场安全管理制度,确保施工现场安全;(3)定期开展施工现场的安全检查和隐患排查,及时消除施工现场的各类安全隐患。

4. 施工质量(1)严格按照施工图纸和规范要求进行施工,确保施工的准确性和规范性;(2)加强对施工现场的质量检测和监控,做到尽可能减少施工质量问题的发生;(3)建立施工质量档案,记录施工的过程和质量情况,并在竣工验收后进行全面回顾和总结。

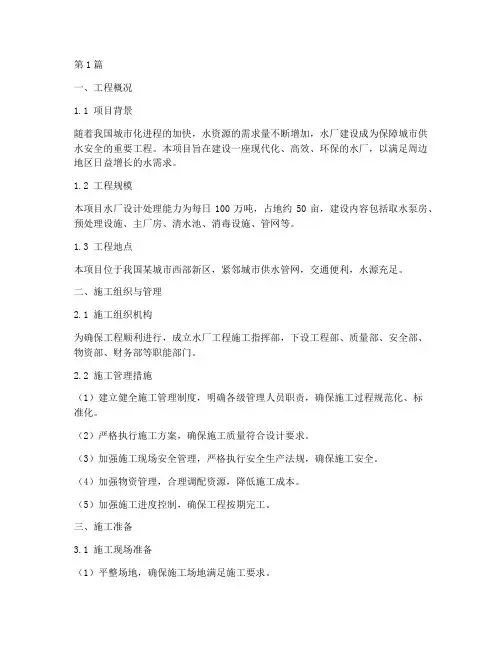

水厂工程施工方案(3篇)

水厂工程施工方案(3篇)

第1篇一、工程概况1.1 项目背景随着我国城市化进程的加快,水资源的需求量不断增加,水厂建设成为保障城市供水安全的重要工程。

本项目旨在建设一座现代化、高效、环保的水厂,以满足周边地区日益增长的水需求。

1.2 工程规模本项目水厂设计处理能力为每日100万吨,占地约50亩,建设内容包括取水泵房、预处理设施、主厂房、清水池、消毒设施、管网等。

1.3 工程地点本项目位于我国某城市西部新区,紧邻城市供水管网,交通便利,水源充足。

二、施工组织与管理2.1 施工组织机构为确保工程顺利进行,成立水厂工程施工指挥部,下设工程部、质量部、安全部、物资部、财务部等职能部门。

2.2 施工管理措施(1)建立健全施工管理制度,明确各级管理人员职责,确保施工过程规范化、标准化。

(2)严格执行施工方案,确保施工质量符合设计要求。

(3)加强施工现场安全管理,严格执行安全生产法规,确保施工安全。

(4)加强物资管理,合理调配资源,降低施工成本。

(5)加强施工进度控制,确保工程按期完工。

三、施工准备3.1 施工现场准备(1)平整场地,确保施工场地满足施工要求。

(2)搭建临时设施,包括办公室、宿舍、食堂等。

(3)布置施工现场临时用电、用水、排水系统。

(4)设立安全警示标志,确保施工安全。

3.2 施工材料准备(1)按照设计要求,采购各类建筑材料,如钢筋、水泥、砂石等。

(2)确保材料质量符合国家标准,并进行进场验收。

(3)对材料进行分类堆放,方便施工使用。

3.3 施工设备准备(1)根据施工需求,采购各类施工设备,如挖掘机、搅拌机、吊车等。

(2)对设备进行维护保养,确保设备正常运行。

(3)设立设备维修保养制度,确保设备使用寿命。

四、施工方案4.1 取水泵房施工(1)基础施工:采用钢筋混凝土基础,按设计要求进行施工。

(2)主体结构施工:按照设计图纸,进行墙体、屋面等主体结构施工。

(3)设备安装:安装水泵、电机等设备,并进行调试。

4.2 预处理设施施工(1)絮凝池施工:按照设计要求,进行池体、池底等施工。

自来水厂供水管道施工方案

自来水厂供水管道施工方案

自来水厂供水管道施工方案1. 简介本文档旨在提供自来水厂供水管道施工方案的详细说明。

供水管道是自来水厂向各个用户供水的基础设施,施工过程需要确保管道的质量和可靠性。

2. 施工准备在进行供水管道施工之前,需要进行以下准备工作:2.1 工程勘察首先需要进行供水管道工程的勘察工作。

勘察工作包括土壤的地质勘察、地下管线的勘察以及供水源的选择。

通过勘察可以确定管道的布置方案和施工方式。

2.2 材料采购根据勘察结果,确定所需的管道材料规格和数量,并进行采购。

常见的供水管道材料包括钢管、铸铁管和塑料管等。

2.3 施工队伍组建组建专业的施工队伍,包括施工人员、监理人员和安全人员等。

确保施工队伍具备相关的技术和经验。

2.4 施工设备准备准备所需的施工设备,根据工程规模和要求选择对应的设备,如挖掘机、起重机等。

3. 施工步骤供水管道施工通常包括以下步骤:3.1 管道布置根据勘察结果和设计要求,确定管道的布置方案。

在施工现场进行标识,并严格按照设计图纸进行布置。

3.2 土建工程在管道布置完成后,需要进行相关的土建工程。

包括挖掘管沟、支撑管道、回填管沟等。

3.3 管道安装将采购好的管道材料按照设计要求进行安装。

根据材料的不同,施工方法也有所不同。

需要注意的是,安装过程中要保证管道的密封性和稳定性。

3.4 管道连接在管道安装完成后,进行管道连接工作。

根据设计要求,使用合适的接头和密封材料进行连接。

3.5 封堵和测试完成管道连接后,进行封堵和测试工作。

使用合适的材料对管道进行封堵,然后进行水压测试,确保管道的质量和可靠性。

3.6 管道保护和回填经过封堵和测试后,对管道进行保护和回填工作。

使用防腐材料进行管道的保护,并进行回填土工作。

3.7 系统调试和投入使用完成管道安装和保护后,进行系统调试工作,确保供水系统的正常运行。

经过调试后,供水管道可以投入使用。

4. 施工质量控制为确保供水管道的质量,需要进行相关的质量控制措施:4.1 施工方案审查在施工之前,需要对施工方案进行审查,确保方案合理性和可行性。

水厂配套管网扩建供水管道铺设施工方案设计

水厂配套管网扩建供水管道铺设施工方案设计

水厂配套管网扩建供水管道铺设施工方案设计一、项目背景随着城市人口的增加和市区范围的扩大,供水压力逐渐增大。

为了满足市民对供水的需求,水厂决定进行配套管网的扩建工程,包括供水管道的铺设和调整,以提高供水能力和供水质量。

本方案设计主要针对供水管道的铺设施工进行详细规划和设计。

二、设计理念1.安全可靠:在设计过程中,充分考虑管道的抗震性和耐用性,确保管道的安全可靠性。

2.环保节能:选用符合环保标准的材料和技术,降低能耗,减少对环境的影响。

3.经济合理:设计合理的布局和管道走向,使得施工成本最小化,并保证工程的质量。

三、设计内容及方案1.管道选材:根据工程需求和环境条件,选择适合的管道材料,如钢管、铸铁管等。

考虑到经济因素,尽量选用现有材料,避免大面积更换。

2.管道布局:根据供水需求和地形条件,设计合理的管道布局方案。

避免施工中的冲突和碰撞,并保证供水能力和供水质量。

3.管道走向:根据现有道路和建筑物的位置,确定管道的走向。

避免对现有建筑物和地下设施的破坏,并尽可能缩短管道的长度,减少对环境的影响。

4.施工工艺:根据现场条件和管道走向,确定合适的施工工艺。

包括开挖、铺设、连接和回填等环节,确保施工进度和质量。

5.施工安全:在施工过程中,严格遵守安全规范,制定详细的施工方案和安全措施,保障施工人员和周边环境的安全。

四、施工步骤1.方案评审:根据设计方案,召开专家评审会议,对设计方案进行评审和修改,确保方案的科学性和可行性。

2.准备工作:包括场地准备、设备采购和施工人员培训等工作。

3.施工准备:确定施工班组和分工,制定详细的施工计划和工艺流程,并进行现场踏勘和测量。

4.开挖工程:按照设计要求和施工计划,进行管道的开挖工作。

确保开挖的范围和深度符合设计要求,避免对周边环境和地下设施的破坏。

5.管道铺设:按照管道布局和走向,进行管道的铺设工作。

严格控制管道的坡度和连接质量,确保管道的顺利铺设和连接。

6.管道连接:进行管道的连接和测试工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

曹妃甸工业区南区净水厂二期工程设备、管道施工方案编制:审核:批准:曹妃甸工业区南区净水厂二期工程项目经理部2015年月日一、编制说明及依据1.1本方案适用于曹妃甸工业区南区净水厂二期工程的设备及管道施工。

1.2本方案依据下列文件编制:1.2.1、施工图﹙中国市政工程华北设计研究总院有限公司﹚1.2.2、建筑给水排水及采暖工程施工质量验收规范GB50242-20021.2.3、工业金属管道工程施工质量验收规范GB50184-20111.2.4、现场设备、工业管道焊接工程施工规范GB50236-20111.2.5、低压流体输送用大直径电焊钢管GB/T14980-941.2.6、污水处理用辐流式沉淀池周边传动刮泥机CJ/T3042-19951.2.7、辐流式二次沉淀池吸泥机标准系列 HG21548-931.2.8、污泥脱水用带式压滤机CJ/T31-911.2.9、潜水搅拌机CJ/T109-20001.2.10、平面格栅除污机GJ/T3048-19951.2.11、建筑电气工程施工质量验收规范GB50303-20021.2.12、电气装置安装工程低压电器施工及验收规范GB50254-19961.2.13、电气装置安装工程电缆线路施工及验收规范GB50168-19921.2.14、建设工程施工现场供用电安全规范GB50194-19931.2.15、机械设备安装工程施工及验收通用规范GB50231-19981.2.16、工业设备及管道绝热工程施工及验收规范 GBJ126-19891.2.17、压缩机、风机、泵安装工程施工及验收规范GB50275-19981.2.18、建筑机械使用安全技术规程JGJ33—20011.2.19、施工现场临时用电安全技术规范JGJ46-20051.2.20、建筑节能工程施工质量验收规范GB50411-20071.2.21、建筑工程施工质量验收统一标准GB50300-20012、工程特点及要求本工程管道交叉太多,且工艺,污水管埋深较大,在施工过程中发现冲突时,遵循厂区上水管道及有压工艺管道与其它管渠交叉时,上述两种管道宜加设45°弯头以避让。

厂区管道施工顺序为先下后上,避免后施工管道对已有管道基础扰动,同时应避免管道施工队建(构)筑基础扰动。

但须满足大于600mm覆土深度要求。

与各类构筑物连接的管道,应在构筑物充水预压稳定后方可接通。

二、管道安装1、施工工艺流程本工程受土建进度影响,故施工顺序根据现场情况调整施工具体工艺见图:管道施工工艺流程图2、工程测量1、管道工程测量准备工作①、熟悉设计图纸,弄清管线布置及工艺设计和施工要求。

②、熟悉现场,了解管线走向,以及管线沿途已有平面和高程控制点分布。

③、根据管道平面图和已有控制点,并结合实际情形,做好施工测量数据的计算整理,并绘制施测草图。

2、管道中线定位及高程控制测量①、高程根据勘察院提供水准点沿管线引测布点,并定期对其复测,保证测量的精确性。

②、管道中线定位将其根据设计院的定位图用全站仪测设到地面上并用木桩标定。

用白灰撒出开挖边线,工程部复核后报监理批准后方可进行下一步施工。

3、具体部位施工1、沟槽开挖沟槽开挖前应要求各有关部门提供地下管线情况,并结合人工开挖勘察,确认无误后方可进行施工。

当发现管线位置后应做好清晰的标志以保护好地下管线。

沟槽开挖采用机械开挖、人工配合,白灰划出中心线及边线,机械开挖坑槽严格控制其中心线,防止挖偏,井室位置应采用交会法控制。

开挖时应注意以下事项:①沟槽开挖前,应根据要求设置好龙门桩和龙门板,并必须经复核后方可使用,施工过程中应经常复核,发现偏差应及时纠正,放样复核的原始记录必须妥善保存,以备查考。

②开挖过程中,对土质情况、地下水位等的变化应经常检查,并做好原始记录及绘出纵断面图。

沟槽开挖完毕,必须经勘察、设计、监理等有关部门人员验槽合格后方可继续进行施工,如发现基底土质与设计不符时,应会同设计、建设、监理单位研究处理,并做好隐蔽工程记录。

③对于邻近的地下管线和构筑物等应设置位移、沉降观测点,若发现异常情况,立即采取有效措施,并通知有关人员进行处理。

④沟槽开挖施工过程中,应注意弃土的堆放位置,距沟槽边要有不小于3m的安全距离,避免因堆土不当,地面堆载过大,造成土体位移从而导致边坡坍塌等不利情况的发生。

同时应在沟边预留出施工及安全通道以便施工人员和材料的进出,并保证在紧急情况下施工人员能及时疏散。

为确保施工安全,施工机械设备必须停放在平稳的地方。

⑤机械开挖沟槽时,为防止超挖,并准确控制槽底标高,应在基底预留15~20cm厚土层,用人工开挖。

⑥施工时在沟槽边设置临时排水沟,并在沟槽外两侧筑小土堤截水,以防地表水倒灌入施工沟槽内。

沟槽内两侧设排水沟和集水井,沟槽内积水用抽水机抽取,以保证基坑不被水浸泡。

冬季施工时,应做好焊缝的保温工作,可用棉壳将其覆盖一圈,外围包缠彩条布。

回填时,不得含有机物,冻土以及砖,石等硬块。

2、沟槽开挖形式及支护①沟槽开挖深度小于3m的采用自然放坡,坡度可为1:0.53。

如下图:B=D+2t+2ad=D+2t+2a+2×i×H ①d—上口开挖宽度;a—工作面,根据规范,取a=300mm;t—管道壁厚;D—管道内径(公称直径);i—放坡开挖坡度,目前取1:1,不能满足时取1:1.5;B—沟槽底宽。

3、沟槽检查验收沟槽开挖完成应及时进行自检,自检合格后通知监理进场进行检查验收,验收合格后方能进入下一工序的施工。

基槽开挖允许偏差和检验方法4、管基施工①金属管道坐落在原土上,采用天然地基基础,敷设前将天然地基整平,避免扰动原土。

如有地基扰动或局部回填土,地基必须夯实,密实度大于95%,然后铺150-200mm砂垫层,如遇地基较差或岩石地区采用砂基础。

玻璃钢及硬聚氯乙烯管道:管道基础必须采用砂砾垫层基础。

对一般的土质地段,基底可铺一层厚度为0.1m的粗砂基础,对软土地基,且槽底处在地下水位以下时,宜铺垫层厚度不小于0.2m的沙砾垫层②给水管及回用水管基础采用砾石砂基础,具体做法参见《埋地塑料排水管道工程技术规程(DG/TJ08-308-2002)》中6.3的有关要求及形式。

③工艺管道根据现场实际土质情况,无法满足稳定要求时,均可采用砾石砂及块石加强处理。

以上基础材料数量均进行现场签证。

5、管道安装①、管道安装施工流程②钢管焊接连接安装前,应仔细检查安装位置、角度、标高,以避免错位返工。

管道焊接前的检查:管道内的泥、油渍清理干净,管口边缘和焊口两侧10~15mm 范围内的表面除锈、露出金属光泽;钢管的表面无裂缝、锈蚀、起皮和压延等不良现象。

管道焊接采用氩电联焊焊接。

钢管切割选用气割,纵向焊缝放在管道中心线上半圆的45度左右。

纵向焊缝错开,其间距不小于100mm 。

对口时检查内壁是否平整,其错口的允许偏差不大于2mm ,不允许在对口间隙帮条夹焊或用加热法去缩小间隙及强力接焊。

环向焊缝距支架净距不小于100mm ,直管管段两相临环向焊缝的间距不小于200mm ,不在管道任何位置焊有十字焊缝。

对施焊后的钢管进行检查,焊接检查的内容有外观、宽度、表面余高、咬边、错台、未焊满等项。

对不符和要求的焊缝必须重新焊接。

③钢管、铸铁管的法兰连接 钢制管道在焊接法兰过程中,要求法兰面与钢管的中心线垂直,并选用密封面好、螺栓连接同轴的法兰进行施焊,选用同型号的连接螺栓,安装方向一致,紧固螺栓时对称进行,均匀施力拧紧。

④球墨铸铁管施工下管采用20t 轮胎式吊车, 吊车沿沟槽开行至距沟边缘1米,以避免沟壁坍塌,影响沟槽边坡的稳定。

下管时用专用吊勾或柔性吊索,严禁用钢丝绳穿入管内起吊。

同时有专人指挥,绑(套)管子应找好重心,平吊轻放,避免扰动基底管道相互碰撞。

在施工现场狭窄不便机械下管的地段,采用人工压绳下管。

管道安装时确保管道纵断面高程及平面位置准确,安装允许偏差符合规范要求。

对砂砾石基础的管基,注意承插口工作坑处及基底至胸腔三角部位基础的施工,采取有效措施减少安管过程中对基础的扰动。

清理管道承口、插口工作面。

承口内上好胶圈然后均匀涂抹润滑剂。

清理橡胶圈,把胶圈弯成心形或花形装入承口槽内,并用手沿整个胶圈按压一遍,确保胶圈各个部分不翘不扭,(a)兜底平吊 (b)套捆立吊(a)管材捆吊(b)均匀一致地卡在槽内。

采用2-3t手拉葫芦拉动,使橡胶密封圈正确就位,平顺、不扭曲、不脱落,然后检查插口推入承口的位置是否符合要求,用探尺伸入承插口间隙检查胶圈位置是否正确,每节接口检查合格后方能进行下节安装。

UPVC、钢筋混凝土承插管连接方法与铸铁管相同。

⑤井室施工雨、污水检查井、隔油池、雨水口采用砖砌结构,阀井、压力井等采用钢筋混凝土结构。

砌筑各种井前必须将基础面先洗涮干净,并定出中心点,划上砌筑位置及标出砌筑高度,便于操作人员掌握。

砌筑圆形阀门井、雨、污水井时,挂线校核井内径及圆度。

砌筑井用水泥砂浆砌砖,排水检查井内外壁采用防水水泥砂浆抹面至井顶部。

井底、井面的标高要准确,井身尺寸要符合设计要求。

道路上长方形井井壁必须互相垂直,井形方正,并且井身的长轴线应与侧平石平行;如是圆井,应挂中心线校核井内径及圆度,砖砌井壁必须灰缝饱满、平整,抹灰应平顺密实,不得有空鼓、裂缝等现象。

砌砖砂浆强度应满足设计要求。

位于道路上的检查井,其井顶标高应与所处地面相平,位于绿化带的检查井,其井顶标高应高出绿化带0.3m。

阀井、压力井等混凝土结构按照设计及有关规范施工。

施工中应注意的质量问题:井面、井底高程误差超标,测量监控工作不严格;排水井、进水井砌筑尺寸误差超标,砖层不符、进水口与路面高程不匹配,未严格按标准图集的要求施工;井环开裂,井盖安装不平稳,车辆通车时跳动;砂浆强度不足,未严格按配比调配砂浆。

检查井允许偏差及检验方法注:表中D为管径⑥严密性试验管道敷设完成后,及时进行闭水试验及管道水压力试验,具体内容见《满(闭)水试验及水压试验作业指导书》。

满足要求后进入下一工序施工。

⑦管道回填回填时必须将槽底杂物(草皮、模板及支撑设备等)清理干净,回填时沟槽内部不得有积水,严禁带水作业,回填材料必须符合设计和有关规范的要求。

经监理工程师隐蔽验收合格后,应及时进行回填,以免晾槽过久造成塌方,挤坏管道,雨季易产生泡槽、漂管或造成回填作业困难。

回填尽可能与沟槽开挖施工形成流水作业。

为了保证回填土的质量,通过试验确定含水量的控制范围和压实制度,包括每层铺土厚度、压实遍数和检测方法等。

回填土的含水量必须符合要求,土方开挖的产生的淤泥、有机土等予以外运,而粉质粘土,因含水量大不宜直接用于回填,与监理和设计部门现场确定采取掺拌石灰粉改善含水量或换填砂砾石等其他材料的措施。

回填土中不得有碎砖、石块及有机物等。

相关文档
最新文档
