实施性工程施工设计方案编制

实施性施工组织设编制作业指导书
文件编号:ZS/ZY/GC02 拟制:工程部生效:2002 年11 月01

0 目的
明确实施性施工组织设计的内容及格式要求,规范项目管理行为。

1 适用范围
集团公司工程项目。

2 术语和定义
2.1 指挥部:包括项目经理部在内的集团公司在某工程上进行管理的派出机构。

2.2 实施性施工组织设计:是具体组织施工的实施性文件,是月计划和工程技术交底的
依据,以下简称“实施性施组” 。

3 职责
3.1 项目经理负责组织实施性施组的编制、报审。

3.2 集团公司工程部负责组织审核实施性施组。

3.3 集团公司总工程师批准实施性施组。

4 程序
4.1 实施性施组的格式要求
4.1.1 施组封面各项目部可自行设计,但必须反映工程名称、编制单位、编制时间等内容。

4.1.2 施组次页应为格式文件封面,必须包含文件编号、受控印章、文件版号、拟制部门及
时间、审核部门/ 人及时间,格式见附表。

4.1.3 施组第三页应为实施性施工组织设计审核记录表(格式见表S/ZY/GC03 ),与施组
内容装订为一册。

4.1.4施组文字说明部分应使用A4纸张(210 X 297 ),附图及插图均应采用A3或A3 加长
(297mm 高)。

4.2 实施性施组编制内容要求如下:
4.2.1 编制说明
( 1 )编制依据应包括以下内容:
a)工程承包合同;
b)设计文件和图纸;
c)施工规范及验收标准;
d)劳、材、机定额.
(2)编制原则
a)贯彻执行国家和当地政府制定的方针、政策及相关的工程施工规范、规定等;
b)按照基本建设施工程序合理安排施工进度,确保工期;
c)贯彻技术与经济统一、科技优先的原则,积极采用适合工程的新技术、新工艺、新材料、新设备,不断提高施工技术水平和施工机械化、工厂化、装配化水平,以提高施工进度和工程质量;
d)发挥专业优势,组织文明施工、科学施工、均衡生产,按经济规律搞好企业管理;
e)符合国家环境、水土资源、文物保护及节能的要求。

4.2.2 工程概况与特、重、难点分析
( 1 )工程概况应包括以下内容:
a)全标段工程组成及设计概况
b)重点、控制工程的简要设计说明及参数
c)主要工程数量
d)工程地质和水文地质
e)工程环境和施工条件
f)工期要求
(2)工程特点、重点、难点分析
4.2.3 施工方案与方法
a)施工顺序
b)施工方法
c)关键工序和特殊过程作业指导书
d)环境保护内容及方法
e)本项目参建员工职业健康安全状况分析与保护
4.2.4 施工总平面布置施工便道、生产生活场地及设施、临时供水、供电、供风设施、临时
通信、弃碴场地等临时工程。

4.2.5 工期安排
a)工期安排总体思路
b)进度指标确定
c)施工进度计划横道图(Project或P3横道图)
d)施工计划网络图(Project 或P3 网络图)
4.2.6 组织机构与资源配置
a)组织机构与劳动力配置
b)设备配置
c)材料供应计划
d)资金使用计划
4.2.7 施工保证措施
针对工程项目的特点,制定项目实施的目标和措施。

应包括:
a)质量目标、创优规划及保证措施
b)职业健康安全管理目标和保证措施
c)工期目标和保证措施
d)成本目标和保证措施
e)环境管理目标与保护措施
4.2.8 (附)表
a)劳动力数量表
b)主要施工机械设备配备表
c)主要材料数量表
d)工程投资计划表
e)临时工程数量表
4.2.9 (附)图
a)施工总平面布置图;
应标明永久、临时工程位置,施工队伍驻地,工地附近主要河流、道路、村镇等主要设施位置,砂石厂位置等;
b)施工断面图;
c)施工计划进度图(Project或P3横道图);
d)施工计划网络图(Project 或P3 网络图);
e)大临工程设计图;
f)重点工程项目场地布置图;
g)关键工序施工作业图及新工艺、新技术作业图;
h)其他图表:如供电系统图、通风排水布置图、轨线布置图等;
5 相关/支持性文件
5.1 关于印发中国铁路工程总公司承包工程施工组织设计编制及管理办法的通知
中铁程工(2000)210号。

5.2 关于加强施工组织设计系统管理的通知隧施技函(1998)118号
6 相关记录
6.1 实施性施组
7 附表/附录
7.1 实施性施组封面格式
7.2 主要机械设备配备表
<返回>
<工程名称>
实施性施工组织设计
文件编号:/ /受控印章:
文件版号:受控号:
年月
拟制:

年月
审核:

年月批准:
生效日期:年月日
S/ZY/GC02-02 主要设备配置表。

合集下载

施工方案编制原则及规范要求

施工方案编制原则及规范要求

施工方案编制原则及规范要求施工方案编制是指在工程实施过程中,对施工内容、施工方法、施工工艺等进行详细设计和规划,以便保证工程能够按照设计要求进行施工。

编制施工方案的原则和规范要求是保证工程施工质量、安全和进度的重要保证,下面将详细介绍施工方案编制的原则和规范要求。

一、原则要求1.科学性原则:施工方案应基于科学技术的最新成果,符合相关标准和规范要求,具有可操作性和可行性。

2.可靠性原则:施工方案应确保施工的安全可靠,不影响工程的正常运行和使用,并能保证施工工期和质量。

3.经济性原则:施工方案应在保证工程质量和安全的前提下,尽量减少施工成本和时间,提高施工效益。

4.可控性原则:施工方案应依据施工条件和工程特点制定,能够合理安排、组织和管理施工进度和施工过程。

5.可操作性原则:施工方案应针对实际施工操作而制定,方便施工人员实施,具有明确的工作程序和安全操作要求。

二、规范要求1.内容完整性要求:施工方案应包括工程概况、施工范围、施工过程、施工方法、施工工艺、施工设备和材料等详细内容,确保施工全过程的规范性和一致性。

2.安全性要求:施工方案应具有合理的安全技术措施和操作规程,保障施工人员的人身安全和设备的安全,防止事故的发生。

3.进度要求:施工方案应明确施工工期、工序和工序之间的关系,制定合理的进度计划,确保工程能够按时完成。

4.质量要求:施工方案应明确施工质量要求和验收标准,制定相应的施工检测和验收方案,保证工程质量符合设计要求。

5.经济要求:施工方案应优化施工工艺和施工方法,减少施工时间和人力物力成本,提高施工效益。

6.技术规范要求:施工方案应符合相关技术规范和标准要求,保证工程施工和验收的合法性和规范性。

7.环境保护要求:施工方案应考虑环境保护因素,制定相应的环境保护措施和方案,减少污染和对环境的破坏。

8.资料完备性要求:施工方案应包括详细的图纸、设计计算书和技术说明书等资料,保证施工人员能够正确理解和实施。

建设工程实施方案编制办法

建设工程实施方案编制办法

建设工程实施方案编制办法一、总则为规范建设工程实施方案编制工作,准确把握工程建设方案设计要求,确保工程建设质量和安全,提高工程建设效率,根据国家建设工程管理相关法律法规,制定本办法。

二、编制范围本办法适用于各类建设工程实施方案的编制。

建设工程包括房屋建筑工程、市政公用工程、基础设施工程等各类建设工程。

三、编制机构建设工程实施方案的编制由工程项目总包单位或建设单位组织编制。

招标代理机构、设计单位和施工单位等也可根据需要参与方案的编制工作。

四、编制程序1. 项目立项建设工程实施方案编制工作应在工程项目立项后立即展开。

建设单位应明确编制方案的目的、要求和内容,并安排专人负责编制方案的组织工作。

2. 调研分析编制方案前,应对工程项目所在地的地质、水文、气象等自然环境进行调研分析,了解周边环境的地质情况、水文条件、气象特点等,为后续的方案编制提供基础数据。

3. 方案编制在调研分析的基础上,编制单位应根据工程建设的实际情况,结合所在地的地质、水文、气象等自然环境,制定具体的建设工程实施方案,包括工程设计方案、施工工艺方案、安全生产方案等。

4. 方案审核建设单位应组织专业技术人员对编制的实施方案进行审核,包括设计单位、监理单位、施工单位等,应对方案的合理性、技术可行性、建设质量等进行评审,提出修改建议。

5. 方案批准经过审核后的建设工程实施方案,应提交相应主管部门审批或注册,并经审批或注册后获得批准文件。

批准文件应包括方案的适用范围、内容要求、实施程序、安全生产要点等。

五、编制要求1. 内容完整建设工程实施方案应包括工程的总体布局、结构设计、施工工艺、安全生产、环境保护等内容,对于各个方面都应详细描述,确保方案的完整性。

2. 技术可行建设工程实施方案应符合国家相关标准和规范要求,具有技术可行性和先进性,能够确保工程的施工质量和安全。

3. 安全生产建设工程实施方案须严格按照国家安全生产相关要求进行编制,包括施工过程中的各项安全措施,确保施工过程中无任何安全事故发生。

实施性施组编制纲要

实施性施组编制纲要

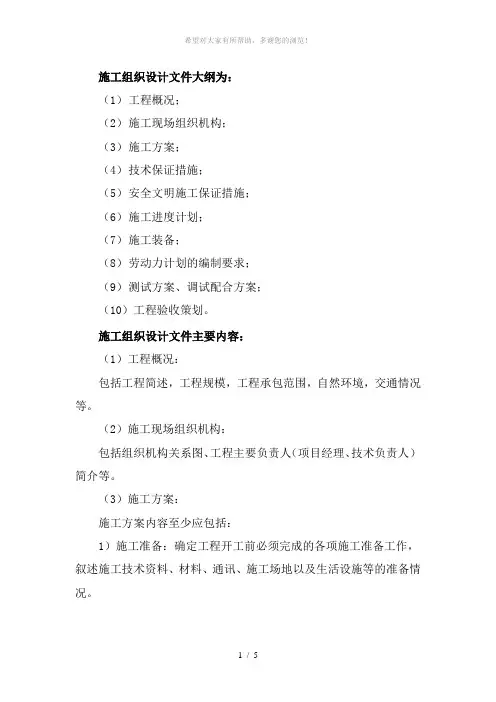

施工组织设计文件大纲为:(1)工程概况;(2)施工现场组织机构;(3)施工方案;(4)技术保证措施;(5)安全文明施工保证措施;(6)施工进度计划;(7)施工装备;(8)劳动力计划的编制要求;(9)测试方案、调试配合方案;(10)工程验收策划。

施工组织设计文件主要内容:(1)工程概况:包括工程简述,工程规模,工程承包范围,自然环境,交通情况等。

(2)施工现场组织机构:包括组织机构关系图、工程主要负责人(项目经理、技术负责人)简介等。

(3)施工方案:施工方案内容至少应包括:1)施工准备:确定工程开工前必须完成的各项施工准备工作,叙述施工技术资料、材料、通讯、施工场地以及生活设施等的准备情况。

2)施工场地:对施工现场的总平面和空间进行合理的布置,以便统筹利用。

3)计算工程量:并据此合理布置施工力量,确定人力、机械、材料的需用量和供应方案。

4)施工工艺:施工工序总体安排,主要的施工方法和施工效率估计,潜在问题的分析。

5)各系统大型单机设备吊装运输方案。

6)材料运输方案:对于安装工程使用的所有材料,分析施工现场条件及材料特点,编制材料的二次运输方案。

7)材料保管方案:对于安装工程使用的所有材料,根据工程特点编制材料保管方案。

8)工程成本的控制措施:为控制成本、提高效率拟采取的措施。

9)质量控制:叙述标段项目部的工程质量保证体系的组织结构,控制措施,管理办法,进场材料和设备的检测验收制度,以及为保障工程质量而拟投入的资源。

10)安全文明生产保障措施及应急预案:叙述标段项目部的施工安全生产保证体系的组织结构,安全教育和管理制度,控制措施,施工过程中的危险源辨识,紧急情况下的应急预案,文明施工措施,以及为保障安全文明生产而拟投入的资源。

(4)技术保证措施;1)施工部署及施工协调:包括施工部署的原则和主线、主要技术要求、使用的主要技术标准、安装施工及验收规范、施工接口协调配合方案。

2)质量目标、质量保证体系及技术组织措施:①用框图表示质量管理组织机构,并简要叙述各质量管理岗位的职责。

实施性施工组设计编制内容

实施性施工组设计编制内容

实施性施工组设计编制内容一、编制依据包括国家现行规范、规程、标准、设计图纸、施工合同、现场各种资源环境的调查资料等等。

二、工程概况及施工调查资料工程概况是总说明部分,是对工程项目的简单扼要、突出重点的介绍。

有时还可附有平立剖面示意图以及辅助表格。

1、工程建设概况主要说明:工程项目的工程名称、性质、功能;建筑工程的建设单位、设计单位、监理单位、施工单位、分包单位;工程项目的地理位置、建筑规模、建筑功能、结构形式、主要建筑设计内容、主要安装设计内容,及工程特殊要求、工程主要特点及难点等。

2、建设地点特征介绍建筑的位置、地形、地质、底下水位、气温、冬雨季时间等情况,以及工程周边环境,如道路情况,是否为居民区等。

3、施工条件包括场地条件、材料供应条件、机械、运输、劳动力以及项目部管理情况。

三、施工组织机构及职责1、项目部组织机构及组织机构图。

介绍项目(指挥)部的施工管理系统和技术管理系统。

项目(指挥)部的施工管理机构设置及各科室的主要责任具体负责人,作业层的组成及工作内容划分。

根据项目规模大小及其复杂程度决定下设部门,通常有施工技术科、安全质量科、计划科、设备物质科、财务科、综合办公室等。

项目(指挥)部人员可根据需要设置,遵循“精干高效、结构合理”的原则。

施工作业层的组建可根据项目的主要工作内容进行划分,通常有钢筋施工工区、模板施工工区、混凝土施工工区、砌筑施工工区、装修施工工区、安装施工工区、机电施工工区等。

2、各科室各类人员的技术职责(工作内容)应明确项目(指挥)部各级人员、职能部门的技术职责。

计划职能要把项目的全过程、全部目标和全部活动都纳入计划轨道,用动态的计划系统协调与控制整个项目,使施工生产协调有序地实现预期目标。

计划职能使项目(指挥)部各项工作达到预控目标。

各职能部门应将“三标一体化”体系中涉及本部门地相关职责纳入到本部门地职责范围之中。

项目(指挥)部可依据《管理手册》5.5“组织机构、职责与沟通”中的要求,对各类管理人员、职能部门技术职责加以细化、明确。

实施性施工组织设计编制规范

实施性施工组织设计编制规范

实施性施工组织设计编制规范篇一:实施性施工组织设计编制目录及要求说明一、根据实施性施工组织设计编制原则、内容、程序及其要求,编写了本目录以及要求。

若业主另有要求,按要求结合本目录编制。

二、施工组织设计的核心是其施工方案、施工方法及各项保证措施,是企业施工能力、施工经验、值信度、企业的组织和管理水平等等综合实力的反映,故编制的方案要具有针对性和可操作性,具有技术先进性。

三、施工组织设计制定时应考虑与工程成本的关系,做到经济合理(实施施组编制目录及要求中5.施工方案及施工技术组织措施中已提出)。

即:施工方案与施工进度的关系(方案中安排的施工顺序和作业组织形式是否满足合同工期要求);施工方案与施工成本(即直接成本)的关系(资源组合的不同有不同的施工成本,是否小于工程合同价且成本最低);施工进度与施工成本的关系(满足合同工期要求且施工成本小于合同价或至少等于合同价的施工进度才是合理的进度。

目前在项目施工过程中由于种种原因项目开工即要求加快施工进度,此时施组方案调整更要注意与工程成本的关系,同时为索赔等工作做好准备)。

随着公司承揽工程项目的扩展,项目管理模式的多样,其施组方案制定要切实可行并具有技术先进性外,经济合理是其重点之一。

要处理好施工组织设计与施工成本的关系,才能事先预测按编制的施工组织设计指导施工所形成的盈利水平。

四、实施性施工组织设计文整装订顺序封面——业主、监理报审表——公司会审表——目录——正文(文字部分)——附件及附表——封底页码统计封面、报审表、会审表、附件及附表、封底不参与页码统计,目录及正文部分按顺序编码。

五、实施性施工组织设计编制目录及要求中红字部分仅对当条目的注释、说明。

实施性施工组织设计编制目录及要求1、编制说明及依据1.1 编制说明对实施性施工组织设计编制范围及编制深度进行说明,根据公司施工策划给出的专项施工方案编制清单,以表格形式进一步明确专项方案编制责任人、计划完成日期、专家论证会召开日期(若有)等有关计划安排。

实施性施工组织设计的内容

实施性施工组织设计的内容

实施性施工组织设计的内容实施性施工组织设计是指在工程建设过程中,为了保证工程施工的顺利进行,提高施工效率和质量,合理安排施工过程,减少施工风险,需要编制的一项重要文档。

下面将详细介绍实施性施工组织设计的内容和要求。

一、前期准备1. 工程概况:对工程的基本情况进行介绍,包括工程名称、工程地点、工程规模、工程类型等。

2. 目标与要求:明确工程的施工目标和要求,包括工期要求、质量要求、安全要求等。

3. 施工组织原则:根据工程特点和要求,制定相应的施工组织原则,包括施工方法、施工工序、施工机械设备等。

4. 人力资源:确定施工所需的人力资源,包括工程技术人员、施工人员等。

5. 材料设备:确定施工所需的材料和设备,包括材料的采购渠道、设备的租赁或者购买等。

二、施工组织方案1. 施工工序安排:根据工程的施工特点和要求,制定详细的施工工序安排表,明确每一个工序的施工内容、施工顺序、施工时间等。

2. 人力资源配置:根据施工工序安排,合理配置人力资源,确保施工过程中各个工序的人员配备充足。

3. 施工机械设备配置:根据施工工序安排,确定所需的施工机械设备种类和数量,确保施工过程中的机械设备配备充足。

4. 施工材料供应:根据施工工序安排,制定详细的施工材料供应计划,确保施工过程中材料的及时供应。

5. 施工安全措施:制定详细的施工安全措施,包括施工现场的安全防护、施工人员的安全培训等,确保施工过程中的安全。

三、施工方案评估1. 工程进度计划:根据施工组织方案,制定详细的工程进度计划,包括每一个工序的开始时间、结束时间等,评估工程的总体进度。

2. 施工质量控制:制定详细的施工质量控制方案,包括施工过程中的质量检验、质量验收等,确保工程质量符合要求。

3. 施工成本控制:制定详细的施工成本控制方案,包括施工过程中的成本预算、成本核算等,确保施工成本控制在合理范围内。

4. 施工风险评估:对施工过程中可能浮现的风险进行评估,制定相应的风险应对措施,确保施工过程中的风险得到有效控制。

实施性施工组织设计

实施性施工组织设计一、背景介绍实施性施工组织设计是指在建造工程施工过程中,根据施工方案和施工图纸,对施工过程进行详细的规划和安排,以确保施工工序的顺利进行,达到工程质量和进度的要求。

本文将详细介绍实施性施工组织设计的目的、内容、步骤和要求。

二、目的实施性施工组织设计的主要目的是为了实现以下几个方面的要求:1. 确保施工过程的安全性:通过合理的施工组织设计,预防和控制施工过程中可能发生的事故和安全风险,保障施工人员的安全。

2. 提高施工效率:通过合理的施工组织设计,合理安排施工工序和施工方法,提高施工效率,缩短工期,降低施工成本。

3. 保证工程质量:通过合理的施工组织设计,确保施工过程中各项工作按照规范和要求进行,保证工程质量。

4. 保护环境:通过合理的施工组织设计,采取相应的环境保护措施,减少对周围环境的污染和破坏。

三、内容实施性施工组织设计的内容包括以下几个方面:1. 施工组织方案:根据施工图纸和设计要求,制定施工组织方案,明确施工工序、施工方法、施工顺序等。

2. 施工进度计划:根据工程的实际情况和要求,制定施工进度计划,确定各项工作的开始时间、完成时间和工期。

3. 施工资源安排:根据施工组织方案和施工进度计划,合理安排施工所需的人力、物力、机械设备等资源。

4. 施工安全措施:根据施工过程中可能存在的安全风险,制定相应的安全措施,保障施工人员的安全。

5. 施工质量控制:根据工程质量要求,制定相应的质量控制措施,确保施工过程中各项工作符合规范和要求。

6. 环境保护措施:根据施工过程中可能对环境造成的影响,制定相应的环境保护措施,减少对环境的污染和破坏。

四、步骤实施性施工组织设计的步骤主要包括以下几个阶段:1. 采集资料:采集与工程相关的设计文件、施工图纸、技术规范等资料。

2. 分析研究:对采集到的资料进行分析研究,了解工程的特点、要求和施工难点。

3. 制定施工方案:根据分析研究的结果,制定施工方案,明确施工工序、施工方法、施工顺序等。

施工组织设计(施工方案)的编制与管理规定

施工组织设计(施工方案)的编制与管理规定一、施工组织设计的编制(包括施工方案)应执行《建筑施工组织设计规范》GB/T 50502的有关规定,并应符合以下要求:1、项目部应按工程建设标准、勘察、设计文件、合同文件、环境条件、施工条件等要求编制施工组织设计。

2、由若干个相联系的单位工程组成的建筑群和规模较大、技术复杂、工期较长的建设项目应编制施工组织总设计。

3 、施工组织设计应包括工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主要施工方法、施工总平面布置、安全环保措施等内容;4 、重点、难点、危险性较大分部分项等工程施工应编制专项施工方案.二、施工组织设计的编制、审核、审批应按下列规定执行:1、施工组织总设计、单位工程施工组织设计应由施工总承包单位的项目经理主持并组织有关施工技术人员与施工分包单位进行编制,施工总包单位的技术质量部、工程部、安全部部门负责人审核,施工总包单位技术负责人审批。

2、施工方案应由承包单位的项目负责人主持并组织有关施工技术人员进行编制,项目技术负责人审核,项目经理审批;由专业承包单位施工的分部分项工程的施工方案,应由专业承包单位技术负责人审批;实行施工总承包的,应由总包单位项目技术负责人核准备案.3、重点、难点、危险性较大分部(详见附件1)分项工程的施工方案应由施工单位技术部、工程部、安全部部门负责人审核,施工单位技术负责人审批;4、超过一定规模的危险性较大的分部分项工程(详见附件2)专项施工方案,应在施工单位技术部、工程部、安全部部门负责人审核且施工单位技术负责人审批后,组织召开专家论证会。

专项施工方案应按论证报告的要求修改完善,并应经施工单位技术负责人、项目总监和建设单位项目负责人签字。

5、施工组织设计(施工方案)应根据审查或论证提出的意见进行修改或重新编制,并应重新审批;如因出现重大设计变更或施工条件变化等情况,施工组织设计(施工方案)应进行修改或重新编制,并应重新审批。

实施性施工组织设计的编制与管理制度

实施性施工组织设计的编制与管理制度签发人:1 实施性施工组织设计定义实施性施工组织设计:是具体组织施工的实施性文件,是月计划和工程技术交底的依据,以下简称“施组”。

2 编制原则(1)严格遵守国家现行和合同规定的工程竣工及交付使用期限。

(2)按照国家现行有关技术政策、技术标准、施工及验收规范、工程质量检验评定标准及操作规程,采用施工技术的先进性、针对性、适用性和经济合理性相结合,体现技术先进、组织严密、管理科学和经济合理,同时内容简要、层次分明、结构严谨、图文并茂和醒目易懂。

(3)合理安排施工顺序,做好技术、物资资源、劳动力、施工机械设备和施工现场的施工准备工作.(4)必须采用网络计划技术、计划协调技术和系统分析方法安排施工进度。

积极开发计算机的推广和应用。

合理安排季节性施工的工程项目,保证施工活动的连续性和均衡性。

(5)结合现场及项目部实际情况,开展方案对比,选择拟定合理的施工方案,确定施工顺序、施工流向、施工方法,劳动组织,技术组织措施等。

(6)尽量减少临时设施,采用动态管理等方法,合理储存物资,减少物资运输量,科学地不止施工平面图,减少施工用地,做到文明施工。

(7)执行《计量管理手册》和程序文件,加强计量器具、数据管理,使用法定的计量符号、单位。

3 工作程序3。

1编制时间工程中标后,项目经理部收到经营部转交的投标书及有关资料以及顾客提交的施工设计图后,即可组织编制“施组”。

工程中标签订合同后组织编制,工程开工前完成审批发放。

最晚必须在开工后一个月内完成并上报。

3。

2施组审核管理(1)“施组”由工程部组织设物部、安质部等相关部门初审,公司总工程师审批,同时填写“施组”审批意见表。

(2)项目经理部必须按“施组审批意见表"进行完善工作。

以电子文档形式先报公司初审意见修正后,再报送监理审批。

(3)项目当有业主要求,需要进行集团公司审批程序时,项目经理部上报公司审批时间应提前至少25个工作日。

实施性施工组织设计

实施性施工组织设计实施性施工组织设计是指在工程施工过程中,根据施工方案和施工图纸,对施工过程进行详细规划和组织安排的一项工作。

它是工程施工的重要环节,对于保证施工进度、质量和安全具有重要意义。

一、设计目标实施性施工组织设计的主要目标是合理安排施工过程,确保施工顺利进行,具体包括以下几个方面:1. 确定施工方法和工艺,合理选择施工设备和施工工具。

2. 制定施工组织方案,明确施工任务和责任分工。

3. 确定施工进度计划,合理安排施工工序和工期。

4. 制定施工安全措施,确保施工过程中的人员安全和设备安全。

5. 确定施工质量控制措施,保证施工质量符合设计要求。

二、设计内容实施性施工组织设计的内容非常丰富,主要包括以下几个方面:1. 施工方法和工艺:根据工程特点和设计要求,选择合适的施工方法和工艺,包括施工工序、施工顺序、施工工艺流程等。

2. 施工设备和施工工具:根据施工方法和工艺要求,选择适当的施工设备和施工工具,包括吊装机械、混凝土搅拌设备、钢筋加工设备等。

3. 施工组织方案:根据施工方法和工艺要求,制定合理的施工组织方案,明确施工任务和责任分工,包括施工队伍组织、施工人员配备、施工管理体系等。

4. 施工进度计划:根据工程总体计划和施工方法,制定详细的施工进度计划,合理安排施工工序和工期,确保施工进度符合要求。

5. 施工安全措施:根据工程特点和施工方法,制定施工安全措施,包括施工现场安全管理、施工人员安全培训、施工设备安全操作等。

6. 施工质量控制措施:根据设计要求,制定施工质量控制措施,包括施工材料质量控制、施工工艺质量控制、施工过程质量检查等。

三、设计步骤实施性施工组织设计的步骤一般包括以下几个阶段:1. 资料收集阶段:收集工程设计文件、施工图纸、技术规范等相关资料,了解工程的基本情况和设计要求。

2. 技术分析阶段:对工程进行技术分析,包括施工方法和工艺的选择、施工设备和施工工具的确定、施工组织方案的制定等。
