幕墙专项施工方案
体育中心体育馆幕墙工程专项施工方案

体育中心体育馆幕墙工程专项施工方案一、工程概况本工程为体育中心体育馆的幕墙工程,总建筑面积为XXXX平方米,共计XX层。
本工程的施工目标是按照设计要求,确保施工质量和进度,保证幕墙的使用性能和安全性。
二、施工内容1.幕墙设计和构造:根据设计要求,选择适当的幕墙类型和材料,包括玻璃幕墙、金属幕墙等。
2.幕墙材料采购:选择符合国家标准的材料,确保材料质量和供应可靠性。
3.幕墙制造和加工:在现场搭建制作加工工艺流程,确保幕墙的精度和质量。
4.幕墙安装:根据设计图纸和施工方案,进行幕墙的安装,包括固定、接缝处理、密封等。
5.幕墙验收和保养:在安装完成后进行幕墙的验收,并制定保养计划,确保幕墙的使用寿命和性能。
三、施工组织1.建立专项施工组织:安排专门的施工团队,分工合作,确保施工进度和质量。
2.施工人员培训:对施工人员进行必要的培训和专业知识的学习,提高施工技能和质量意识。
3.材料供应和管理:建立健全的材料管理制度,确保材料的供应和使用符合质量要求。
4.施工方案编制和审批:制定详细的施工方案,并经过相关部门审批。
四、施工过程及控制1.幕墙基础施工:根据设计要求进行基础施工的准备工作,包括基坑开挖、混凝土浇筑等。
2.幕墙制作和加工:按照施工方案进行幕墙的制作和加工,确保幕墙的精度和质量。
3.幕墙安装:根据施工图纸和方案进行幕墙的安装,控制安装质量和进度。
4.幕墙验收和保养:在安装完成后进行幕墙的验收,确保幕墙的使用寿命和性能。
五、施工安全措施1.安全技术措施:在施工过程中,严格执行相关安全制度和操作规程,加强现场安全监督。
2.安全教育培训:对施工人员进行安全教育培训,提高安全意识和技能。
3.安全设施和防护:设置必要的安全设施和防护措施,保障施工人员的人身安全。
4.环保措施:采取必要的措施,防止施工过程中的粉尘、噪声等对周边环境的污染。
六、施工质量控制1.施工检查与验收:严格按照施工方案和要求进行施工检查和验收,确保施工质量。
幕墙施工专项方案

幕墙施工专项方案幕墙,是指建筑物外部的装饰结构,一种保护建筑物的外围结构。
它既能起到防水、隔热、隔音的作用,又能提升建筑的美观性和视觉效果,被广泛应用于各类建筑中。
幕墙的施工是一个技术复杂、工程量大的工程,需要进行详细的专项方案制定和实施。
一、施工准备阶段1.项目启动:明确幕墙施工的具体要求,包括施工时间、质量要求、安全要求等。
2.材料准备:根据设计方案,采购所需的幕墙材料,并进行质量检查和存储。
3.设备准备:准备所需的施工设备、机械,包括吊篮、吊车、塔吊等,确保施工能够顺利进行。
4.施工人员准备:组织施工人员进行培训,确保他们具备必要的技术和安全意识。
二、施工过程1.钢结构搭设:根据设计方案,进行钢结构的组装和搭设,确保其稳定性和强度。
2.制造幕墙板材:根据设计方案,制造幕墙板材,并进行质量检查,确保其符合要求。
3.安装幕墙板材:将制造好的幕墙板材按照设计图纸进行安装,包括定位、固定和密封等。
4.发泡填充:在幕墙板材之间进行发泡填充,增加其隔热和密封性能。
5.三防处理:对幕墙板材进行防水、防火、防腐等处理,确保其具备良好的使用寿命和性能。
6.玻璃安装:在幕墙结构中安装玻璃,包括固定和密封等步骤,确保其完整性和安全性。
7.排水处理:为幕墙设置合理的排水系统,确保雨水能够顺利排出,防止积水和渗漏。
8.保温隔热:为幕墙设置保温层,提高建筑的保温性能,降低能耗。
9.栏杆护栏安装:根据设计要求,安装栏杆、护栏等幕墙附件,确保安全性和美观性。
10.质量检查:进行幕墙施工的质量检查,并及时处理存在的问题和隐患。
三、施工安全措施1.安全教育:对施工人员进行安全教育,宣传施工中的安全知识和注意事项。
2.安全设施:设置安全网、安全带等安全设施,确保施工人员的生命安全。
3.施工管理:制定施工管理制度和安全操作规程,严格执行,并进行监督检查。
4.应急预案:制定施工应急预案,并进行演练,以应对突发情况。
5.施工现场管理:对施工现场进行监督和管理,确保施工区域的秩序和安全。
幕墙安全专项方案范本

一、编制说明为确保幕墙施工过程中的安全,防止事故发生,保障施工人员生命财产安全,根据《建筑幕墙工程技术规范》(JGJ102)、《建筑施工高处作业安全技术规范》(JGJ 80)等相关法律法规和标准,特制定本幕墙安全专项方案。
二、适用范围本方案适用于本工程所有幕墙安装施工过程,包括但不限于玻璃幕墙、铝板幕墙、石材幕墙等。
三、工程概况1. 工程名称:[工程名称]2. 建设单位:[建设单位名称]3. 工程地点:[工程地点]4. 施工周期:[施工周期]5. 施工内容:[施工内容概述]四、安全专项施工措施1. 施工人员安全培训- 对所有施工人员进行安全教育培训,确保其了解和掌握安全操作规程。
- 对新入场工人进行三级安全教育,合格后方可上岗。
2. 施工现场安全管理- 做好施工现场的围挡、警示标志设置,确保施工现场安全。
- 施工现场设立安全员,负责日常安全巡查和现场安全管理。
3. 高处作业安全措施- 高处作业人员必须佩戴安全帽、安全带等防护用品。
- 高处作业平台应设置防滑、防坠落设施。
- 高处作业区域应设置安全警戒线,禁止无关人员进入。
4. 机械设备安全- 机械设备必须符合国家安全标准,定期进行检查和维护。
- 机械设备操作人员必须持证上岗,熟悉设备操作规程。
5. 材料运输安全- 材料运输过程中,应确保材料堆放整齐,不得超高、超宽。
- 材料运输车辆应遵守交通规则,确保行车安全。
6. 消防安全- 施工现场应设置消防设施,并确保其完好有效。
- 施工人员应掌握消防器材的使用方法,学会火灾应急处理。
7. 环境保护- 施工过程中,应采取措施减少对环境的影响,如噪声、粉尘等。
五、应急措施1. 事故报告- 事故发生后,立即向相关部门报告,并启动应急预案。
- 事故报告内容包括事故时间、地点、原因、人员伤亡情况等。
2. 事故处理- 事故发生后,应立即组织人员进行抢救,确保人员安全。
- 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
幕墙安全技术措施及专项施工方案

幕墙安全技术措施及专项施工方案幕墙是一种由铝合金、玻璃等材料组成的建筑外墙装饰和保温材料。
幕墙作为一种现代建筑装饰材料,应用广泛,但其安全性也备受关注。
为了确保幕墙的安全性,需要在施工过程中采取一系列的技术措施,并制定专项施工方案。
本文将介绍幕墙安全技术措施及专项施工方案。
一、安全技术措施1. 设计合理幕墙在设计时应满足相关安全标准,考虑风荷载、地震荷载等因素,确保其结构稳定性和抗风性能。
设计师还应考虑到幕墙的防火性能和抗冲击性能,选择合适的材料和结构。
2. 功能分区幕墙的功能分区有助于提高安全性。
根据建筑的使用要求,将幕墙划分为不同的区域,如一楼入口区、客房区、办公区等,以便更好地控制风险。
3. 材料选择幕墙所使用的材料应符合国家相关安全标准,具备良好的防火性能和抗冲击能力。
铝合金、钢结构和玻璃等材料应具有合格的质量检测报告,并经过检测机构的认证。
4. 安全检测在施工过程中,需要对幕墙的安全性进行定期检测。
包括对关键节点的检测、材料的检测等。
针对幕墙的使用寿命和耐久性,进行拉力、扭转、剪切和冲击等测试。
5. 防火措施幕墙的防火措施非常重要,特别是对于高层建筑。
幕墙的防火隔离带、阻燃层、阻燃材料等应按照相关标准进行设计和施工,确保在火灾发生时不会对人员造成伤害,并减少火势蔓延的风险。
二、专项施工方案1. 施工前的准备工作在施工前,应做好场地勘察工作,确认施工场地的地质条件和承重能力,并根据实际情况选择合适的施工机械和设备。
还应制定施工计划,并确定负责施工的专业人员和团队。
2. 施工现场管理施工现场应按照相关规定进行管理,设置施工围挡和警示标志,确保现场秩序和施工安全。
施工期间应及时排除施工现场的积水,保证施工过程中的安全。
3. 幕墙安装幕墙的安装应按照设计图纸和施工方案进行,确保幕墙的结构稳定和安全。
安装过程中要注意检查材料的质量和位置的准确性,以及安装工艺的合理性。
对于高层建筑,需要采取安全吊篮等人员和材料的提升设备。
危大工程幕墙施工专项方案

危大工程幕墙施工专项方案一、项目概述幕墙是建筑外墙的一种构造形式,主要由玻璃、铝合金、不锈钢等材料构成,用于美化建筑外观、改善室内采光和通风,并提高建筑整体结构强度和抗风、抗冲击性能。
幕墙施工是一项需要高度注意安全和质量的危大工程,本专项方案将针对幕墙施工过程中的关键环节和重点问题进行详细规划和管理,确保施工安全、质量和进度。
二、施工准备1. 人员组织根据工程需要,成立由施工经理、工程师、安全员、技术员等组成的施工管理团队,并明确各职责分工,制定工作制度和施工流程。
2. 设备准备准备各类施工设备,如吊篮、脚手架、吊装设备等,并进行设备检测和维护保养,确保设备状态良好。
3. 材料准备采购所需的玻璃、铝合金型材、密封胶等材料,并进行质量检验,并进行分类、标识和储存,确保施工过程中能够及时供应。
4. 安全防护制定安全生产方案,包括施工现场的安全围栏、安全标识、施工员工的安全防护用品等,并进行安全教育培训,确保全员安全意识和安全素质。
5. 现场踏勘对施工现场进行详细的踏勘和测量,了解地形地貌、周边环境、交通道路、供水供电等情况,为施工做好全面的准备。
三、施工工艺1. 幕墙设计图纸审查对工程设计图纸进行认真审查和比对,确保图纸内容准确无误,并与建设单位进行确认,避免图纸不符合实际需求。
2. 吊篮安装根据建筑外墙的高度和形状,选择合适的吊篮安装方案,并进行吊篮安装、检测和验收。
3. 玻璃安装按照设计要求,采用合适的安装工艺和施工方法,进行玻璃的安装固定,并进行密封胶的注射与填充。
4. 铝合金型材安装对铝合金型材进行加工、质量检验、安装构架的搭接、固定与拼装,并进行连接处的密封处理。
5. 幕墙外观处理对安装完成的幕墙进行外观处理和清洁,并进行防水、防污处理,保证幕墙的美观和耐久性。
6. 安全监测安装完工后,对幕墙进行抗风压、抗震、密封性和隔热性等方面的安全监测,并做好监测报告和备案。
四、质量控制1. 材料质量控制对采购的玻璃、铝合金型材、密封胶等材料进行严格把控,严格按照国家标准和设计要求执行。
幕墙安全专项施工方案

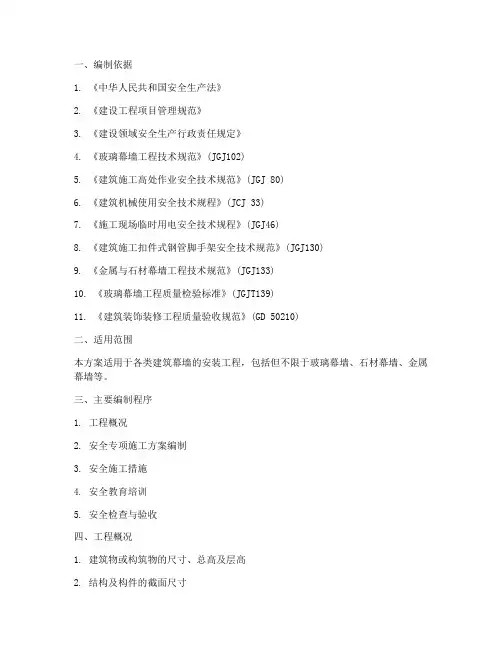

一、编制依据1. 《中华人民共和国安全生产法》2. 《建设工程项目管理规范》3. 《建设领域安全生产行政责任规定》4. 《玻璃幕墙工程技术规范》(JGJ102)5. 《建筑施工高处作业安全技术规范》(JGJ 80)6. 《建筑机械使用安全技术规程》(JCJ 33)7. 《施工现场临时用电安全技术规程》(JGJ46)8. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130)9. 《金属与石材幕墙工程技术规范》(JGJ133)10. 《玻璃幕墙工程质量检验标准》(JGJT139)11. 《建筑装饰装修工程质量验收规范》(GD 50210)二、适用范围本方案适用于各类建筑幕墙的安装工程,包括但不限于玻璃幕墙、石材幕墙、金属幕墙等。
三、主要编制程序1. 工程概况2. 安全专项施工方案编制3. 安全施工措施4. 安全教育培训5. 安全检查与验收四、工程概况1. 建筑物或构筑物的尺寸、总高及层高2. 结构及构件的截面尺寸3. 地基土质情况、地耐力值4. 施工的作业条件5. 混凝土的浇筑、运输方法和环境6. 脚手架的类型7. 幕墙的类型8. 主体结构的质量检查与验收情况五、安全专项施工方案1. 施工准备阶段- 对施工人员进行安全教育培训,提高安全意识。
- 对施工设备进行检查,确保其安全可靠。
- 制定施工组织设计,明确施工流程和安全措施。
2. 施工阶段- 施工现场应设置安全警示标志,提醒施工人员注意安全。
- 施工人员必须佩戴安全帽、安全带等防护用品。
- 高处作业应使用安全绳、安全网等防护设施。
- 严格遵守施工规范,确保施工质量。
- 定期对施工现场进行安全检查,及时发现和消除安全隐患。
3. 材料与设备管理- 材料应存放整齐,标识清晰,防止误用。
- 施工设备应定期检查、维护,确保其正常运行。
4. 施工现场用电管理- 施工现场用电应遵循相关规范,确保用电安全。
- 严禁私拉乱接电线,防止触电事故发生。
5. 环境保护- 采取措施控制施工现场噪音、粉尘等污染。
幕墙专项施工方案标准

幕墙专项施工方案标准一、工程概况与目标项目背景:明确幕墙施工工程的项目位置、建筑规模、功能用途等基本情况。
施工目标:阐述幕墙施工工程的质量、安全、进度、成本等具体目标。
二、施工组织与人员组织架构:展示幕墙施工的组织架构,包括项目经理、技术负责人、安全监督等关键岗位。
人员配备:详细说明各岗位人员的职责、数量及资质要求。
三、施工准备与条件施工现场准备:确保施工现场的场地平整、临时设施搭建、交通道路畅通等。
施工条件:分析施工所需的气候、环境、水电等条件,确保满足施工要求。
四、幕墙材料选择材料要求:明确幕墙材料的质量、性能、安全等要求。
材料选择:根据工程需求,选择合适的幕墙材料,如玻璃、铝板、石材等。
五、幕墙设计与计算设计原则:遵循相关标准、规范,确保幕墙设计的合理性、经济性、美观性。
计算分析:进行幕墙结构的承载能力、变形性能等计算分析,确保结构安全。
六、施工工艺与方法工艺流程:明确幕墙施工的工艺流程,包括测量放线、材料加工、安装调试等。
施工方法:详细描述各施工环节的施工方法、技术要求及注意事项。
七、安全与质量控制安全措施:制定幕墙施工的安全管理制度,确保施工现场安全无事故。
质量控制:建立幕墙施工的质量控制体系,确保施工质量符合设计要求及国家标准。
八、环境保护措施环境保护要求:明确幕墙施工过程中的环境保护要求,如减少噪音、扬尘等。
环保措施:制定具体的环保措施,如设置隔音屏障、定期洒水等。
九、工程进度安排总体进度计划:根据合同要求及实际情况,制定幕墙施工工程的总体进度计划。
分阶段实施计划:将总体计划分解为各施工阶段的具体实施计划,确保工程按计划推进。
十、验收与交付标准验收程序:明确幕墙工程的验收程序,包括初验、复验等环节。
交付标准:阐述幕墙工程交付时应达到的质量、安全、美观等标准。
通过以上十个方面的详细规划,可以确保幕墙专项施工方案的顺利实施,为项目的顺利完成提供有力保障。
幕墙专项配合施工方案

1.1 施工图纸及规范根据《玻璃幕墙工程技术规范》(JGJ102-2003)、《建筑幕墙工程施工及验收规范》(GB50210-2001)等相关规范和施工图纸,编制本幕墙专项施工方案。
1.2 施工合同根据与业主签订的施工合同,明确幕墙工程的施工内容、质量标准、进度要求等。
1.3 施工组织设计根据施工现场实际情况,编制幕墙专项施工组织设计,确保施工顺利进行。
二、工程概况及重难点分析2.1 工程概况本工程为某商业综合体幕墙工程,总建筑面积约10万平方米,幕墙面积约为8万平方米。
工程包括玻璃幕墙、石材幕墙、金属幕墙等。
2.2 重难点分析1. 施工高度:本工程幕墙施工高度较高,对施工安全及质量要求严格。
2. 材料种类:幕墙材料种类繁多,施工工艺复杂,对施工人员的技术水平要求较高。
3. 施工协调:幕墙施工与其他分项工程交叉作业较多,需做好施工协调工作。
4. 环保要求:施工过程中要严格控制扬尘、噪音等污染,确保符合环保要求。
三、施工准备3.1 技术准备1. 技术资料收集:收集施工图纸、规范、施工组织设计等相关资料。
2. 施工人员培训:对施工人员进行技术培训,提高施工人员的技术水平。
3. 施工机具准备:准备施工所需的各类机具、设备,确保施工顺利进行。
3.2 材料准备1. 采购符合规范要求的幕墙材料,确保材料质量。
2. 材料进场验收:对进场材料进行验收,确保材料质量合格。
3.3 施工现场准备1. 施工场地平整:对施工场地进行平整,确保施工顺利进行。
2. 施工道路:确保施工道路畅通,方便材料运输和施工人员通行。
3. 施工临时设施:搭建施工临时设施,如办公室、仓库、宿舍等。
四、施工工艺及方案4.1 施工工艺流程1. 施工准备:技术资料收集、施工人员培训、材料准备、施工现场准备。
2. 施工测量:测量放线、确定幕墙安装位置。
3. 预埋件安装:根据设计要求,安装预埋件,确保预埋件位置准确。
4. 幕墙龙骨安装:安装幕墙龙骨,确保龙骨安装牢固、平整。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
武汉市中心医院北院区改扩建工程幕墙专项施工方案~编制:审核:批准:XX有限公司2013年9月16日^目录一、编制依据........................................................................................... 错误!未定义书签。
二、工程概况........................................................................................... 错误!未定义书签。
三、施工准备........................................................................................... 错误!未定义书签。
:四、关于进度计划及工期保证措施....................................................... 错误!未定义书签。
五、施工方案........................................................................................... 错误!未定义书签。
1、石材幕墙主要施工方案..................................................................... 错误!未定义书签。
2、全隐玻璃幕墙施工方案..................................................................... 错误!未定义书签。
3、明框玻璃幕墙施工方案..................................................................... 错误!未定义书签。
4、铝单板幕墙施工方案......................................................................... 错误!未定义书签。
六、质量控制........................................................................................... 错误!未定义书签。
七、安全控制措施................................................................................... 错误!未定义书签。
*八、雨季施工安全措施........................................................................... 错误!未定义书签。
幕墙施工方案一、编制依据施工图纸规范、规程二、工程概况武汉市中心医院北院区改扩建幕墙工程(一标段),坐落于武汉市江汉区姑嫂树路14号。
为武汉市大型医院重点工程,整个建筑物采用石材与玻璃幕墙为主,既起到了仿古风格,又不失现代建筑的特点,给医院内人员一个安全、舒适的环境。
本工程主要裙楼外墙装饰工程,本标段包括+以下幕墙,雨棚和玻璃采光顶、玻璃地弹门、铝合金窗及防火隔断等相关内容制作与安装。
$三、施工准备技术准备项目部技术部结合现场实际情况已制订可行性施工方案,由技术负责人组织技术人员及施工人员认真学习图纸、玻璃、石材、铝单板幕墙施工工艺和安装规范要求。
现场准备现场主体混凝土结构已完毕,预埋件40%的已安装到位。
劳动力准备(1)、选用优质原材料A、采用天然石材,使用同一个矿源,尽量采用同一层矿层,减少色差,避免石材条纹。
B、在石材加工厂,严格控制加工尺寸,杜绝缺角、破损, 花岗岩厚度为30mm的机磨面,薄厚应均匀,无裂纹、颜色一致。
做到层层监控、层层抽检。
C、钢材全部采用国家优质Q235B材质热镀锌钢材,螺栓为不锈钢材质,背栓为铝型材挂件。
…D、铝型材选用材质牌号6063-T5的高精级产品,铝型材室内外露阳极氧化处理,室外装饰条外露部分采用氟碳喷涂三涂处理。
E、所有玻璃均采用国产优质产品:1).玻璃幕墙:6+12A+6low-e钢化中空玻璃2).玻璃地弹门:6+12A+6low-e钢化中空玻璃3).玻璃雨棚:8++8mm透明钢化夹胶玻璃4).玻璃采光顶:8LOW-E+12A+8++8mm钢化中空夹胶玻璃四、关于进度计划及工期保证措施为了保证幕墙安装能在相应的工期内完成,我项目部制定了控制各阶段的进度计划(见附表1)和保证措施。
(材料运输严格按材料进场计划供货,保证安装材料进场有足够的超前用量,不因材料供应不及时而延时误安装。
生产加工对加工的材料进行首样加工,并对加工人员进行技术交底。
对设备定期进行检查、保养,保证机械加工生产有序进行。
对必要的加工材料进行外面加工,以保证质量和工期。
在抢工期过程中,我项目部则增加加工人员二班或三班生产。
项目进度措施按已制定的年内工作计划,制定月度计划和周计划表,严格执行施工计划,每天召开项目内部调度协调安排会总结工作。
在出现赶工期情况时,及时增加安装人员戓增加安装队伍,保证施工工期。
五、施工方案1、石材幕墙主要施工方案:干挂石材幕墙,石材面板为花岗岩机磨面,厚度为30mm ,主要板块分格为600×1130,石材幕墙主龙骨为100x50×5mm 热镀锌钢方通,横梁龙骨为50×4mm 热镀锌角钢,背栓为铝型材组。
、主要施工方法施工工序石材幕墙施工工艺流程为:测量放线→埋件检查→连接件安装→立柱安装→横梁安装→石材安装→打胶→清洁工艺流程图<"《施工方法1.3.1测量放线1)在施工前,应对建筑物设计施工图进行核对,并应对已建的建筑进行复测,以建筑物主体结构的基准轴和幕墙的基准轴线,测出幕墙立面外缘控制线,以建筑物主体结构的标高和幕墙原始标高控制点,根据轴线确定立柱的位置线,按照设计确定立柱锚固点的位置,即埋件位置,根据分格依次确定每根立柱及其锚固点位置,再根据基准线、等高线和设计分格确定横梁位置线,放线时应以建筑物中心基准轴线向两侧排线,按设计要求在墙上弹出施工线,幕墙分格轴线测量放线应与主体结构测量放线相配合,分格误差应小于1mm,轴线偏差应小10mm,从地面基准线引上,其偏差应及时调整,标高误差应小于1mm,不得累计。
误差要在本定位轴线间消化,误差在每分格间分摊要小于2mm。
2)以基准线为基准:用∮—的钢丝在石材墙体垂直、水平方向各放两根作业安装的控制线。
3)注意事项:放线时应结合土建结构偏差,将偏差分解并防止误差积累,放线时应考虑好与其它装饰面的接口、拉好的钢丝应在两端紧固点做好标记,以便钢丝断后重拉钢丝,平格按设计放线。
控制重点为:基准线。
1.3.2后置埋件安装及方案(1)、埋件检查在测量放线过程中,埋件的检查与结构的检查相继展开,测量人员将埋件标高线、分格线均用墨线弹在结构上,依据十字中心线,施工人员用尺子进行测量,检查埋件左右、上下的偏差。
并依据编号图进行填写记录表。
|(2)、埋件偏差处理依据记录表与设计人员进行沟通分析,将超出偏差要求的,或者没有的,我们将采用与埋件等厚度、同材质的钢板进行衬板。
1、锚板埋件补埋一端采用焊接方式,另一端采用化学螺栓固定。
(如图1)2、直接用化学螺栓固定。
(如图2)(3)、化学螺栓施工步骤和要求化学螺栓在施工之前应进行拉拔试验,按照各种规格每三件为一组,试验可在现场进行。
1、测量放线人员将打化学螺栓位置用墨线弹在结构上,施工人员依据所弹十字定位线进行打孔。
2、为确保打孔深度,应在冲击钻上设立标尺,控制打孔深度。
3、—4、打孔深度及打孔直径依据下表进行,混凝土配孔直径(适应ASQ混凝土强度为C30~C60)注:a 本工程所用的锚栓表面镀锌处理;4、在混凝土上打孔后,应吹去孔内的灰尘,保持孔内清洁,项目质量员应跟踪监督检查。
5、打完孔后,将玻璃管药剂放入孔中,再将锚栓进行安装。
放入螺杆后高速进行搅拌(手枪钻转速为750转/秒),待洞口有少量混合物外露后即可停止。
6、打孔后各项数据要求,化学螺栓深度一定要达到标准,严禁将螺栓长度割短,化学螺栓与混凝土面应尽量成90°角,即垂直于混凝土面。
7、当化学螺栓施工完毕后,不能立即进行下一步施工,而必须等到螺栓里的化学药剂反应、凝固完成后方可开始下步施工。
具体时间见下表:3010~202030 20~40820`图一图二(4)采用化学螺栓在砼梁处打孔,首先对砼梁进行测量后,按放线记录的位置在砼梁上打孔深115mm左右,首先用钢筋探测仪进行测试钢筋位置,孔位没遇到钢筋时继续打孔达到设计要求。
若遇到钢筋时则左右调整埋件位置。
然后再打孔,达到化学螺栓安装要求。
(5)在安装埋板前,应清理埋板位置基层,如基层不平,应抹1:2水泥砂浆找平层。
其强度符合要求时,清孔安装螺栓,安装时配上方垫片,将埋板紧固,使埋板与墙面接触紧密。
(6)后置埋件的安装应在现场做抗拉拔试验,并做好数据记录,合格后,方可大面积施工。
《1.3.3连接件安装(1)施工准备:先复查主体结构的尺寸,要求结构尺寸达到干挂墙体尺寸的配合允许误差在允许偏差范围内,对偏差过大者要进行修正处理。
(2)根据控制线确定骨架位置,严格控制骨架位置偏差;确定组件在立面上的水平、垂直位置,并在框格上画线,对平面度每层设控制点,根据控制点拉线,拉线调整,使组件按要求就位。
(3)连接件与埋件焊接相连,焊接完成后进行焊缝打磨处理及防腐工作。
1.3.4保温岩棉铺装防火岩棉在龙骨安装完后,再进行安装在与玻璃的接口处,用厚镀锌钢板与钢结构相连接,将100mm的防火岩棉平铺在上面并用厚镀锌钢板将上口盖好。
1.3.5立柱安装(1)安装竖料:立柱为100x50x5的镀锌钢方通,通过连接件与埋件点焊连接,用L50x4的角钢做斜撑,然后及时进行调整。
每根竖料均用吊线锤调整垂直度。
对验收合格的连接件与龙骨进行固定,即正式焊接,焊接应三边满焊,焊缝高度不得小于6mm。
(如图)*(2)竖料安装应与玻璃幕墙的弧面同等,先安装同立面两端的竖料,然后拉通线按顺序安装中间竖料,安装时必须注意其弧面。
`图一1.3.6横梁安装(1)按弹线位置,将横梁两端的连接件用对穿螺栓M8*90安装在竖料的预定位置,安装牢固。
同一层横梁安装由下而上进行。
每安装完一层高度应进行检查、调整、校正和固定。
横梁采用50*4镀锌角钢,与竖料上的连接板用两颗M8*35螺栓固定(如图)。
)1.3.7石材干挂钢架的防雷、防锈(1)防雷装置安装按设计要求自上而下进行,并应与主体结构的防雷装置可靠连接,防雷导线用¢12镀锌圆钢与龙骨埋件连接时应除掉连接材料的防护膜后进行焊接,焊缝长度及焊缝高度满足符合设计要求。
