风井排水管路安装安全技术措施(通用版)

合集下载

风井排水管路安装安全技术措施

风井排水管路安装安全技术措施

风井排水管路安装安全技术措施风井排水管路安装安全技术措施在现代城市的建设中,排水系统是一个不可忽略的重要组成部分。

而在排水系统中,风井的作用显得尤为重要,风井排水管路的安装与部署直接影响到城市排水系统的正常运行。

因此,在风井排水管路的安装过程中,必须严格遵守安全技术措施,以确保风井排水管路的顺畅和安全。

一、风井排水管路安装前的准备在安装风井排水管路之前,需要进行详细的规划和准备工作。

首先,需要绘制详细的风井排水图纸和方案,根据实际情况进行布置和设计,确保排水系统的科学和合理。

其次,要根据图纸和方案的要求选择合适的材料和设备,包括管道、管件、阀门、排气阀、检查井等。

在制造和选择材料和设备时,必须确保其质量符合要求,以确保风井排水管路的长期稳定和安全运行。

最后,在施工前,需要对施工区域的地质条件、周边环境、交通情况等进行详细分析和评估,制定相应的施工方案和安全措施,以确保施工过程的安全和有效进行。

二、风井排水管路安装中的安全措施1.施工现场安全防范措施在风井排水管路的安装现场,应采取必要的安全措施,保护施工人员的安全。

必须明确施工现场的划分和区域,设立安全防护区或阻挡栏杆、警示标志等,以防止无关人员进入施工区域。

同时,应检查设备和工具的质量和状态,以保证正常使用。

在施工过程中,确保有足够的照明设备和安全出口,并采取必要的防火措施,以确保施工现场的安全。

2.现场施工安全措施在进行风井排水管路的实际安装过程中,应控制和避免建筑和结构物的损坏。

必须遵守正确的施工流程和规定,按照图纸和方案进行管道的布置和连接。

在管道的焊接、切割、钻孔等作业中,应使用适当的工具和设备,并对其进行维护和保养。

同时,要确保管道的接头处和施工地点稳定和牢固,并进行必要的加固和排气操作,以确保管道的顺畅和安全。

3.施工前安全措施在施工前,必须经过严格的安全检查。

在进行后续工作之前,要确保所有的施工人员下班,并将所有设备和工具归还,以确保施工现场的安全。

煤矿风水管路安装安全技术措施(一)

煤矿风水管路安装安全技术措施(一)

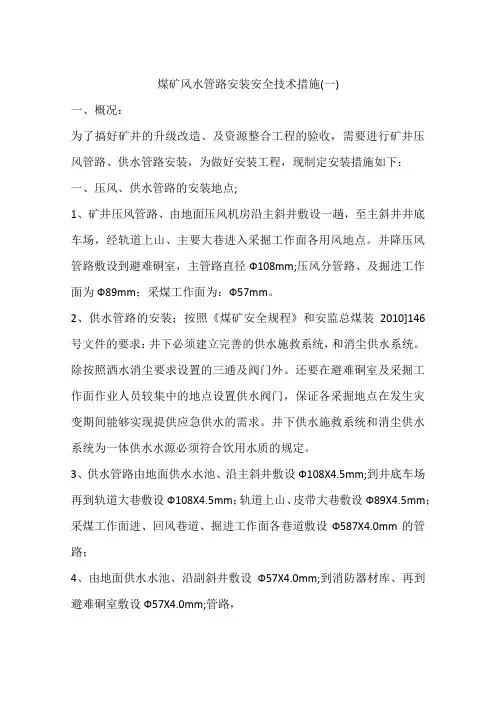

煤矿风水管路安装安全技术措施(一)一、概况:为了搞好矿井的升级改造、及资源整合工程的验收,需要进行矿井压风管路、供水管路安装,为做好安装工程,现制定安装措施如下:一、压风、供水管路的安装地点;1、矿井压风管路、由地面压风机房沿主斜井敷设一趟,至主斜井井底车场,经轨道上山、主要大巷进入采掘工作面各用风地点。

并降压风管路敷设到避难硐室,主管路直径Ф108mm;压风分管路、及掘进工作面为Ф89mm;采煤工作面为:Ф57mm。

2、供水管路的安装;按照《煤矿安全规程》和安监总煤装2010]146号文件的要求:井下必须建立完善的供水施救系统,和消尘供水系统。

除按照洒水消尘要求设置的三通及阀门外。

还要在避难硐室及采掘工作面作业人员较集中的地点设置供水阀门,保证各采掘地点在发生灾变期间能够实现提供应急供水的需求。

井下供水施救系统和消尘供水系统为一体供水水源必须符合饮用水质的规定。

3、供水管路由地面供水水池、沿主斜井敷设Ф108X4.5mm;到井底车场再到轨道大巷敷设Ф108X4.5mm;轨道上山、皮带大巷敷设Ф89X4.5mm;采煤工作面进、回风巷道、掘进工作面各巷道敷设Ф587X4.0mm的管路;4、由地面供水水池、沿副斜井敷设Ф57X4.0mm;到消防器材库、再到避难硐室敷设Ф57X4.0mm;管路,由地面供水水池、沿风井敷设Ф57X4.0mm;到井底。

二、为规范井下风水管路加工、安装、使用和维护,减少“跑、冒、滴、漏”,实现矿井风水管路“生命线”紧跟掘进头、采煤工作面,为采掘安全生产打下基础,风水管子加工统一由矿修理房加工和刷漆,加工应符合下列标准:1、管子盘焊接要与管子中线垂直,不能出现歪斜,焊渣要清理干净,焊缝不能出现漏水。

2、管子弯头焊接要横平竖直,不能出现斜口。

3、风水管子焊成后要进行刷漆防腐,水管要刷成灰色,风管要刷成绿色。

4、风水管子加工焊接,每50米要焊一个1米长的管子三通短节。

风水管子焊成后在地面指定地点存放。

风井井筒安装管路安全技术措施

风井井筒安装管路安全技术措施

义煤集团洛阳神和煤业有限公司风井井筒安装管路安全技术措施施工单位:岩巷队施工队长:编制:崔逢杰时间: 2011年11月20日义煤集团洛阳神和煤业有限公司技术文件签字记录措施名称风井井筒安装管路安全技术措施主持人尚海咏编制崔逢杰审核尚海咏地点二楼会议室时间2011.11.20 会审单位会审人员签字生产部安康部机电矿长生产矿长安全矿长总工程师董事长总经理风井井筒安装管路安全技术措施为了改造矿井排水系统,需从风井底到地面安装一趟排水管路,井筒中的管路需要固定在井帮上,为保证在井筒帮上铺设管路过程中安全作业,特制定本安全技术措施:1、风井口以南10米处安装一部绞车并安装固定一个定滑轮,以便起吊管子,使其能顺利进入井筒。

绞车必须打地锚,确保绞车稳定。

2、安装过程中,绞车与安装管路的地点,采用移动信号,以便能够随时联系。

3、在管子下放安装过程中,工作人员要系好安全带,做好安全防护措施。

4、安装前,提前挂一腰线,使管子能顺利连接。

起吊管子过程中,要注意周围情况,注意安全作业。

5、安装过程中,要有跟班领导现场指挥,信号工坚守岗位,绞车司机要听清楚信号,听不清信号不准开车。

6、使用电锤电钻打眼固定螺栓,在使用过程中,要注意以下方面:(1)、电锤电钻准备接线时,要汇报调度室,并通知断电范围。

电钻在接、拆线过程中,要严格执行停送电制度,做到停电挂牌,谁停电,谁送电。

电锤使用的电缆、接线方式应符合《煤矿安全规程》和其他有关要求。

(2)打眼过程中,安全员要在现场进行检查与监督。

电钻进行打眼作业时,井底严禁人员进入,作业人员要做好个人防护。

7、打设螺栓安装、固定管路时,由新安装绞车进行下管操作,信号要清晰。

?8、其他未尽事宜按《煤矿安全规程》及相关规定执行。

9、本措施执行学习签字制度,所有参加施工人员必须学习、签字后方可上岗作业。

补充以下内容:接头咋接固定在井壁啥位置人员在井筒内怎样上下井筒内几个人操作多远固定一次滑轮怎样固定。

排水管路运输、安装安全技术措施

排水管路运输、安装安全技术措施

排水管路运输、安装安全技术措施因工作面出水严重,影响正常生产,根据矿总体安排对2301回顺外段直暗风井2号风井下口连接325排水管,为确保施工安全。

特制定本安全技术措施。

一、装车1、装车时必须使用专用花车并仔细检查车辆状况,对不合格及存在安全隐患的车辆严禁装运管路。

2、装车时,要根据专用花车实际状况合理装运,严禁超装超运。

3、装车时管路重心必须与车辆重心保持一致,管路伸出车辆两端长度相同。

4、管路装完后必须用钢丝绳捆绑结实牢固,管子两端的法兰盘必须用钢丝绳和16mm的铁钩,勾住法兰盘然后与花车用华兰螺丝紧固好,防止管子前后左右转动。

二、拉运1、管路拉运前必须对花车的连接装置,完好及稳固等情况进行全面检查,发现问题立即处理,确保运输安全。

2、管路运送过程中必须安排专人跟车,跟车工要时刻观察车辆运行情况,发现异常及时发出停车信号,待查明原因,处理完毕,确定安全后,方可拉运。

3、小绞车拉运时,必须严格执行小绞车各项管理制度,未经签字确认任何人不得私自开启绞车。

4、其他严格执行《煤矿安全规程》规定的相关内容。

三、卸车1、管路运送到位后,必须将所有花车用卡轨器卡死挡牢,防止车辆下滑。

2、每次只准卸一辆车,被卸车辆必须卡牢掩死,倾斜巷道卸车时必须用卡轨式阻车器卡死后方可卸车。

3、卸车前必须先将花车两侧垫稳,防止卸车过程中车辆重心偏移造成侧翻。

4、卸管子时人员应站在车辆两端的安全地点,做到互叫呼应,动作协调,口号一致。

5、卸车过程中,必须对卸料点的管线进行有效保护,严禁损坏。

四、安装1、管路安装、铺设必须做到平、直、稳、缓的原则。

管路吊挂高度严格按照施工要求规定吊挂。

2、325管子必须采用合格的钢绳进行吊挂,吊挂点必须选取牢固、可靠有足够锚固力的锚杆上固定,严禁吊挂在松动的锚杆或钢带上。

每节管路吊挂点不少于两处,绳卡打牢打死,吊挂间距统一。

3、管路连接必须平整,胶垫、螺栓、垫片齐全,且紧固到位,做到严密不漏水。

风井下放排水管和轨道巷安装排水管安全技术措施

风井下放排水管和轨道巷安装排水管安全技术措施

风井下放排水管和水管巷安装排水管安全技术措施一、概况风井井筒直径4.5m,井筒深度为398m,提升绳型号为Φ32不旋转钢丝绳。

提升容器为罐笼,罐笼高度2.6米,罐笼距内侧风门2.9米。

由于13106水管顺槽排放水需要,现需在13106水管顺槽铺设排水管道至副斜井水仓,现将风井地面所需3寸排水管从风井下放到井底,水管6米长,共300根,为确保水管下放、安装工作顺利安全进行特制定以下安全措施。

二、施工准备1、所有参加下放人员必须认真学习本措施及学习《煤矿安全规程》及本措施的相关内容,熟悉下放工序和施工步骤,加强安全意识。

2、跟班干部要事先深入现场,了解现场情况,确定井口设施布置位置和下放方案。

3、安排专人拆卸安全门并指定主要负责人,准备好施工所需的各种设备工具。

4、排查水管安装路线,确保安装顺利,不影响巷道行人、运输。

三、施工工作量及时间1、风井地面300根6米长水管下放到风井底。

2、安装水管1400米3、下放时间定于2013年6月7号二班四、施工组织1、现场负责人:裴金虎、白海刚、王德荣2、上井口负责人:侯金亮主要负责水管的下放和上井口横梁、安全门的拆卸工作,李小兵负责监督。

3、下井口负责人:靳海燕主要负责水管的装卸和下井口横梁、安全门的拆卸工作。

4、一采区集中轨道巷负责人:白海刚主要负责水管的运输安装工作,风井下放的水管要人工搬运到安装地点。

五、施工方法<一>、施工前的准备工作1、由于罐笼口处装有2.45米高的防护门影响长水管的装卸,所以在装卸水管前需要将其拆除,防护门由横梁固定,需要先拆除固定门的螺丝和固定横梁的螺丝,再依次将其拆下,将拆下的螺丝、门、横梁放好,有专人看管。

在施工前必须准备好所用的工具(钢丝绳、铁丝、绳卡、扳手、保险带等)2、拆上井口安全门、横梁时,井底不得有人作业,由现场负责人落实,确认井底无人员后方可开始作业,作业过程中横梁、工具必须用保险绳提前栓牢,防止脱手跌落。

安装风井Dg200钢管排水管路安全技术措施

安装风井Dg200钢管排水管路安全技术措施

安装风井Dg200钢管排水管路安全技术措施一、工程概况:1、排水管路为Dg200钢管。

长度200余米。

2、位置:从风机至风井井底,大约20度倾角斜坡。

二、工程负责人:技术负责人:三、安全技术措施1、管道工应具备一定的钳工基本操作及流体力学的基础知识,经技术培训并考试合格后,方可上岗。

2、施工前沿线所有的障碍物及险段提前清理加固,确保施工的安全和进度。

3、应将用到的所有工具、材料准备齐全,规格质量符合要求。

4、法兰盘应与管子焊接牢固,所选的螺栓长度应适当。

5、连接管路用的法兰盘及衬垫应符合要求,同一规格管子使用的法兰盘应一致。

6、由于管路沿20度的倾角安装,施工过程中,在风机至井底两端,各设标志牌,并各设一名警戒人员,防止人员误入及其他杂物滚落伤人。

7、由于管路的安装在风井的风道中,风流较大,管路安装人员必须佩带安全带,施工时将保险带绑扎在Dg200钢管上,并且要系紧安全带、戴好安全帽。

8、要制定专用联络信号,即敲击管路作为联络信号。

9、管路安装时必须2人以上相互配合,协调作业,即一人开始上弹簧垫、穿螺栓、紧固,另外一人调整水管到合适位置。

10、螺栓紧固后,观察管路是否平直,待管路调平直后,用8#铁丝将管路固定牢固。

11、安装方法:①管路必须由下向上逐节连接,即从井底向风机方向连接。

②每隔15-20米加一处拉线,拉线必须绑扎牢固,防止管路位置发生移动、拉线采用多股的8#铁丝、绑扎。

③管路安装时,要做到文明施工,严禁乱抛配件及工具。

12、管路检查①管路连接好以后,再次认真检查所安装管路的平直度、三通数量,检查各三通及端头、堵头的阀门是否关闭好。

②开总阀门后,沿途安排人员查看管路,发现漏水或三通损坏等要及时处理,在试水的过程中,确保管路不漏水,观察时间为4小时。

13、工作结束后,清点人员、清点工具及剩余的材料配件,并妥善保存。

井下风管水管安全措施

井下风管水管安全措施

井下风管水管安全措施姓名:XXX部门:XXX日期:XXX井下风管水管安全措施一、安装标准及要求1、管路铺设要平、直、各法兰盘上所有螺孔都必须穿螺栓,且紧固适当,胶垫齐全闸阀灵活无卡阻,无漏、漏水风现象。

2、按技改初步设计提供的图纸要求进行安装,安装的管路、三通、闸阀不影响行车和行人。

二、施工方法与步骤1、施工前的准备工作(1)、根据设计管道的大小,提前加工好短接、弯头和三通等,将施工所需的材料、工具(扳手、尖锥、铁丝、绳套)、配件(螺栓、螺帽、平垫、胶垫、闸阀)、以及各配件运送到现场;(2)、施工人员到施工现场后,经矿领导允许后方可施工。

2、施工方法与步骤(1)施工前,应把周围杂物清理干净,并观察周围坏境确保安全。

(2)施工人员施工时,必须由专职瓦斯检查员检查周围巷道20m 内瓦斯浓度,只有在瓦斯浓度在0.5%以下时,方可施工。

(3)、安装的风、水管,两头焊接高压法兰盘,焊接工序在地面进行,焊接好后运到安装地点进行安装。

(4)、管路吊挂严按要求进行吊挂。

三、安全技术措施1、凡参加施工的人员必须熟悉整个施工工序,了解施工步骤,对每项施工工序做到心中有数。

2、施工人员在施工前必须听取措施贯彻,凡不参加措施贯彻、精第 2 页共 4 页神状态不佳者,严禁参加施工。

3、施工人员必须听从负责人的安排,对各个步骤中注意事项要严格执行。

4、施工前,负责人要检查所在工作地点的安全情况,确认安全无误后方准施工。

5、在安装过程中严格按设计的位置安装三通和闸阀,施工人员的手、脚不能伸进管路的下方和两个接头之间,只能用尖锥找眼,不能将手指伸进螺栓孔内,防止发生意外;6、支撑管路时,要先查看顶、帮的支护情况,确认安全可靠后才能进行吊挂和支撑,吊挂管路的下方严禁站人,防止人员受伤。

7、铺设管路工作开始后,非施工作业人员严禁进入作业地点,施工地点以下严禁任何人员通行。

8、安装管路时,法兰盘上所有螺孔都必须穿螺栓,且紧固适当,胶垫要垫正,确保不漏风、漏水。

管道安装安全技术措施

管道安装安全技术措施

管道安装安全技术措施管路安装安全技术措施一、工程简况:为满足矿井安全生产需要,现需要在回风斜井和主斜井分别安装一趟风、水管路,特制定以下安全技术措施。

(一)施工方法及步骤1、作业前技术人员首先对巷帮进行测量,并制定线路与底板高度,定出管路架设位置,并用红漆作上醒目标记。

2、根据测量定出的安全位置,打托梁眼,此项任务需要施工队进行打眼。

3、管路的安装(1)将管子与上一节管子进行对接,并保证不能有左右、上下偏差,防止管子对接不成功或对接完成后管子口漏水。

(2)当班完成工作后,拆除管路安装中所用的临时施工设施,防滚设施,并清理施工现场。

(二)施工技术要求1、管路所有附件、闸阀等入井前要经过机电科验收合格后方可入井,确保各附件完好,质量合格以保证顺利安装。

2、管路安装时必须挂中线沿标定路线安装,安装时确保管路平、直、稳固。

各连接处必须连接紧固,确保不漏水。

3、管路安装标准:(1)管路选型:全部采用(ND100)4寸铁管。

(2)管路位置:静压水管路布置在主斜井巷内左侧,压风管路布置在回风斜井巷道左侧。

(3)吊挂方式:采用专用管路挂钩进行吊挂(每隔4米固定一次)吊挂点必须牢固可靠,有足够的承载能力。

(4)敷设规定:管路敷设在距帮安全距离满足安全运行及行人需要。

同一巷道内吊挂高度必须保持一致,两管间距200mm,最低管层距地面1600mm。

(5)主斜井安装的进水管路必须(5)管道序列:自上而下依次为供风管、静压水管、排水管。

(6)分支要求:敷设主风进水管路每隔50m设一个分支直通(连接球阀),分支接头统一为压风管DN50,静压水管DN25,安装角度朝上30°。

主风井水管路300m必须安装高压截水阀。

(7)弯头规定:当巷道有规律的转弯时(工作面车场、巷道拐弯等)管路必须按照巷道拐弯的弧线进行弯曲;严禁出现急弯或死弯;当管路在巷道敷设通过躲避硐口时,要求其沿洞口弧顶进行敷设,不得在洞口做横跨过桥或直过。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全技术 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
风井排水管路安装安全技术措
施(通用版)
Technical safety means that the pursuit of technology should also include ensuring that people
make mistakes
风井排水管路安装安全技术措施(通用版)
一、概述
因矿井生产发展需要,原安装的临时排水泵及管路已不能满足井下正常排水,现需从风井底抽巷回风处重新敷设一趟4寸排水管路至风井广场进行排水,以满足井下正常生产。

为了本次施工的顺利完成及下放安装管路过程中人员的安全特编制本措施。

施工时间:2012年12月24日早班
施工单位:机运工区
施工地点:风井
施工人员:
安全负责人:
施工负责人:
二、准备工作:
1、施工前开好班前会,传达本措施,明确施工步骤,一切听从安全负责人和施工负责人的安排,并在措施传达时签名确认。

2、施工前与矿调度室取得联系,征得同意后方可施工。

3、所有参加人员必须穿戴好劳保用品,每人必须佩戴瓦斯便携仪,带齐工作中所需工具及装配管路的材料。

4、管路由机运工区用车拉至风井广场指定地点堆放。

三、施工步骤及安全技术措施:
1、通防工区派一名瓦斯员首先从防爆门进入风井检查瓦斯浓度,确认无危险后方可进行下步施工。

且瓦斯员必须跟班,随时注意观察周围环境变化,发现问题立刻处理并通知撤出人员。

2、机运工区安排专人进行风井防爆门的打开、关闭工作,待所有人员运送管路进入防爆门内以后,在关闭防爆门。

待运送人员返回时在打开。

此工作为反复工作。

3、由于管路较重,管路应由俩人肩运,肩运过程中要求互相协调,默契配合,并注意行走速度,以防滑倒摔伤。

4、管路运至指定地点时,应注意配合,同时从肩上慢慢放下。

5、待所需全部管路运送至指定地点后,所有参加人员进行管路的安装工作。

安装中应检查管路安装的连接是否可靠,螺栓是否齐全等。

6、所有管路安装完成后,由机运工区联系井下排水工开水泵试排水一次,再次检查管路的连接,确认连接正常无漏水后,所有人员方可带齐工具撤离施工现场。

7、本措施未尽事宜一切以《规程》执行。

施工人员签字栏:
