篮球场丙烯酸、硅PU施工组织设计

合集下载

篮球场施工组织设计硅PU

篮球场施工组织设计硅PU

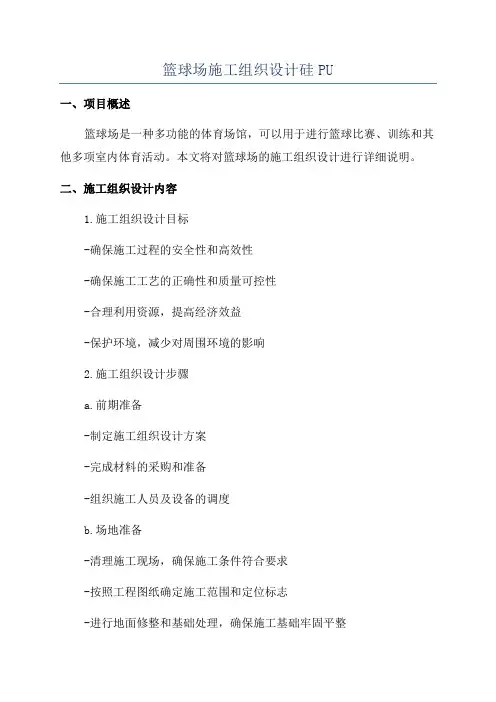

篮球场施工组织设计硅PU一、项目概述篮球场是一种多功能的体育场馆,可以用于进行篮球比赛、训练和其他多项室内体育活动。

本文将对篮球场的施工组织设计进行详细说明。

二、施工组织设计内容1.施工组织设计目标-确保施工过程的安全性和高效性-确保施工工艺的正确性和质量可控性-合理利用资源,提高经济效益-保护环境,减少对周围环境的影响2.施工组织设计步骤a.前期准备-制定施工组织设计方案-完成材料的采购和准备-组织施工人员及设备的调度b.场地准备-清理施工现场,确保施工条件符合要求-按照工程图纸确定施工范围和定位标志-进行地面修整和基础处理,确保施工基础牢固平整c.施工工艺控制-根据施工图纸和工艺要求,确定施工工艺流程-控制施工工艺的质量,确保每个环节的操作准确无误-严格按照施工流程进行施工,确保施工质量和进度的达标d.安全管理-制定安全施工方案,明确施工现场的安全责任和措施-定期组织安全教育培训,提高施工人员的安全意识和技能-配备必要的安全设施和防护装备,确保施工人员的生命安全e.资源协调和管理-合理安排施工人员的工作和休息时间,提高工作效率-协调各种资源的使用,避免资源浪费和冲突-完善物资管理制度,保证施工所需材料的及时供应f.环境保护-确保施工过程不对周围环境造成污染和破坏-积极进行垃圾分类和处理,减少对环境的负面影响-采取必要的措施,保护野生动植物和生态环境的完整性g.质量控制和验收-在施工过程中进行多次质量检查和验收-采用现场抽检和实验室检测相结合的方式,确保施工质量-拍摄施工过程照片和视频,记录施工质量和工艺三、施工组织设计的工作内容和要求1.施工组织设计的工作内容-制定施工方案,明确施工工艺和流程-协调各种资源的使用,确保施工进度-安全管理和环境保护措施的制定和执行-质量控制和验收工作的组织和协调2.施工组织设计的要求-熟悉施工工艺和流程,具有相关的专业知识和经验-具备良好的组织协调能力和沟通能力-对施工安全和环境保护有一定的认识和经验-具备一定的质量控制和验收能力四、施工组织设计对项目的影响1.安全性施工组织设计能够明确施工过程中的安全责任和措施,减少施工人员和周围环境的安全风险,确保施工过程的顺利进行。

硅PU篮球场施工设计方案

硅PU篮球场施工设计方案

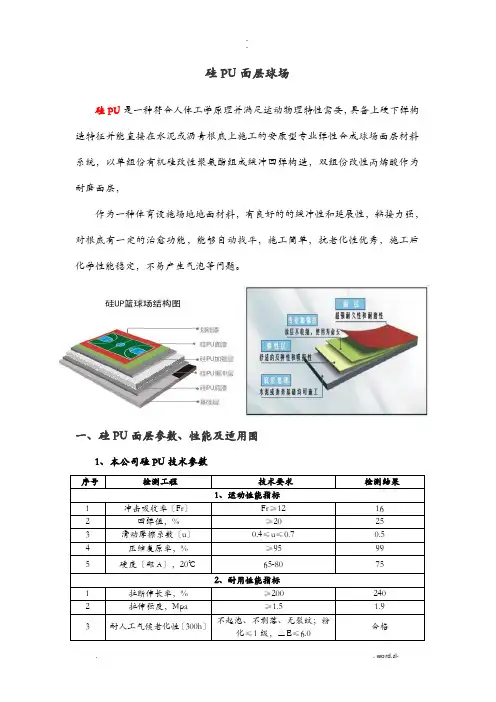

硅PU面层球场硅PU是一种符合人体工学原理并满足运动物理特性需要,具备上硬下弹构造特征并能直接在水泥或沥青根底上施工的安康型专业弹性合成球场面层材料系统,以单组份有机硅改性聚氨酯组成缓冲回弹构造,双组份改性丙烯酸作为耐磨面层,作为一种体育设施场地地面材料,有良好的的缓冲性和延展性,粘接力强,对根底有一定的治愈功能,能够自动找平,施工简单,抗老化性优秀,施工后化学性能稳定,不易产生气泡等问题。

一、硅PU面层参数、性能及适用围1、本公司硅PU技术参数序号检测工程技术要求检测结果1、运动性能指标1 冲击吸收率〔Fr〕Fr≥12 162 回弹值,% ≥20 253 滑动摩擦系数〔u〕0.4≤u≤0.7 0.54 压缩复原率,% ≥95 995 硬度〔邵A〕,20℃65-80 752、耐用性能指标1 拉断伸长率,% ≥200 2402 拉伸强度,Mpa ≥1.5 1.93 耐人工气候老化性〔300h〕不起泡、不剥落、无裂纹;粉化≤1级,△E≤6.0合格2、硅PU面层的优势〔1〕舒适性:无论你是在跑动,运球还是静止不动,硅PU的适度曲技术都为您提供了高度的舒适性。

〔2〕振动吸收:当硅PU承受瞬间冲击时,有63%的冲击力被地面系统所吸收,更好的保护了运发动的脚踝。

〔3〕超强耐磨:面层选用高强度硅树脂颗粒材料,独特的双层构造。

比普通产品更加耐磨,有的使用寿命到达8年以上。

〔4〕粘合能力:硅聚氨脂材料能渗透不同材质根底毛孔,产生高强度附着力,更好与根底粘合。

〔5〕技术稳定性:无论是大球还是小球的回弹性、吸震性及摩擦系数能贯穿整个场地系统,保证其技术稳定性。

〔6〕理想的综合功能:适用于室外篮球场,网球场,排球场,羽毛球场,手球场,休闲场地,健身房等多项运动地面。

〔7〕易施工:可在沥青混凝土或水泥混凝土根底上直接施工,所有材料都按比例分类桶装,可按使用说明施工,操作简单便捷。

〔8〕易维护:含有抗污助剂,污渍不会渗入面层,只需用清水清洗即可保持常新。

室外篮球场硅pu施工方案

室外篮球场硅pu施工方案

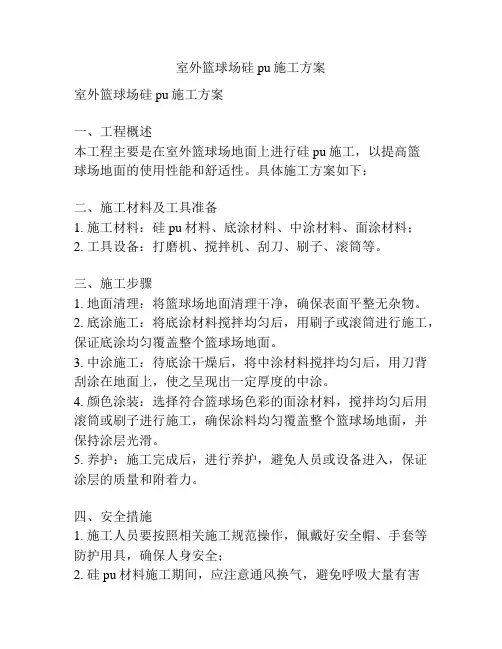

室外篮球场硅pu施工方案室外篮球场硅pu施工方案一、工程概述本工程主要是在室外篮球场地面上进行硅pu施工,以提高篮球场地面的使用性能和舒适性。

具体施工方案如下:二、施工材料及工具准备1. 施工材料:硅pu材料、底涂材料、中涂材料、面涂材料;2. 工具设备:打磨机、搅拌机、刮刀、刷子、滚筒等。

三、施工步骤1. 地面清理:将篮球场地面清理干净,确保表面平整无杂物。

2. 底涂施工:将底涂材料搅拌均匀后,用刷子或滚筒进行施工,保证底涂均匀覆盖整个篮球场地面。

3. 中涂施工:待底涂干燥后,将中涂材料搅拌均匀后,用刀背刮涂在地面上,使之呈现出一定厚度的中涂。

4. 颜色涂装:选择符合篮球场色彩的面涂材料,搅拌均匀后用滚筒或刷子进行施工,确保涂料均匀覆盖整个篮球场地面,并保持涂层光滑。

5. 养护:施工完成后,进行养护,避免人员或设备进入,保证涂层的质量和附着力。

四、安全措施1. 施工人员要按照相关施工规范操作,佩戴好安全帽、手套等防护用具,确保人身安全;2. 硅pu材料施工期间,应注意通风换气,避免呼吸大量有害气体;3. 施工现场要做好防滑处理,确保施工人员的行走安全;4. 施工材料要按照规定进行分类、存储,避免火灾或有害气体泄漏等事故。

五、施工质量控制1. 施工人员要具备一定的专业知识和技能,保证施工质量;2. 施工现场要进行必要的质量检查,及时发现问题并进行整改;3. 施工完成后,对硅pu施工成果进行验收,确保达到设计要求。

六、环境保护措施1. 施工期间,减少噪声、粉尘等污染物排放,保护周围环境;2. 施工过程中产生的废弃物要进行分类处理,便于环境管理;总结:室外篮球场硅pu施工方案主要是通过底涂、中涂和面涂的施工步骤,进行篮球场地面的改造和美化。

施工过程中需要注重安全措施、质量控制和环境保护,确保施工效果符合设计要求,提升篮球场地面的使用性能和舒适性。

硅PU篮球场地面工程施工设计方案

硅PU篮球场地面工程施工设计方案

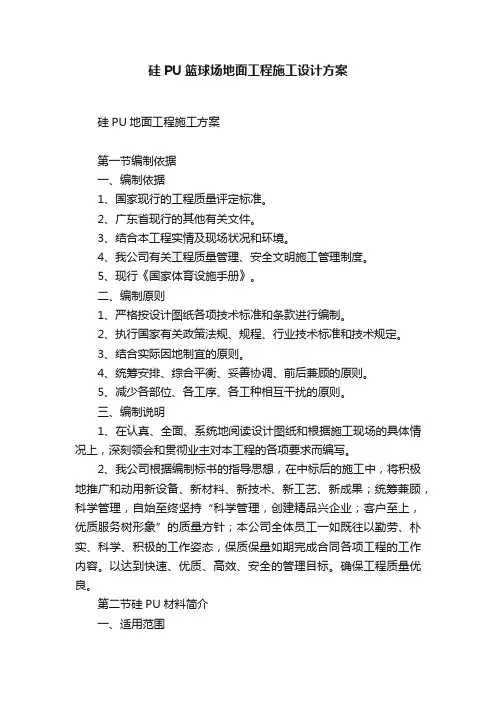

硅PU篮球场地面工程施工设计方案硅PU地面工程施工方案第一节编制依据一、编制依据1、国家现行的工程质量评定标准。

2、广东省现行的其他有关文件。

3、结合本工程实情及现场状况和环境。

4、我公司有关工程质量管理、安全文明施工管理制度。

5、现行《国家体育设施手册》。

二、编制原则1、严格按设计图纸各项技术标准和条款进行编制。

2、执行国家有关政策法规、规程、行业技术标准和技术规定。

3、结合实际因地制宜的原则。

4、统筹安排、综合平衡、妥善协调、前后兼顾的原则。

5、减少各部位、各工序、各工种相互干扰的原则。

三、编制说明1、在认真、全面、系统地阅读设计图纸和根据施工现场的具体情况上,深刻领会和贯彻业主对本工程的各项要求而编写。

2、我公司根据编制标书的指导思想,在中标后的施工中,将积极地推广和动用新设备、新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,自始至终坚持“科学管理,创建精品兴企业;客户至上,优质服务树形象”的质量方针;本公司全体员工一如既往以勤劳、朴实、科学、积极的工作姿态,保质保量如期完成合同各项工程的工作内容。

以达到快速、优质、高效、安全的管理目标。

确保工程质量优良。

第二节硅PU材料简介一、适用范围硅PU适用于室内篮球场、网球场、排球场、羽毛球场、手球场、乒乓球场等球类场地的地面施工,还可用于休闲区、健身房、康体活动场地等地面的施工。

二、性能特点1.专业性能:独特的双层结构,具有良好的减震和回弹性,既可使运动员迅捷起动,又可缓解运动中的冲击力,安全舒适,为运动员提供了安全的运动场地,是专业球场的首选材料。

2.环保性能:该材料用水做固化剂,不含有苯类、二异氰酸酯、甲荃等有毒成份,在施工过程中不掺入任何溶剂,不残留任何有毒或重金属成份,是真正的环保产品,完全符合国家环保要求。

3.实用性能:该材料色泽美观、耐磨、防滑、耐老化,不受气候条件的影响。

a.不因紫外线、臭氧、雨水及高低温气候等环境改变而褪色、粉化、发硬、发软等现象,并能长期保持鲜艳色彩。

丙烯酸篮球场施工方案

丙烯酸篮球场施工方案

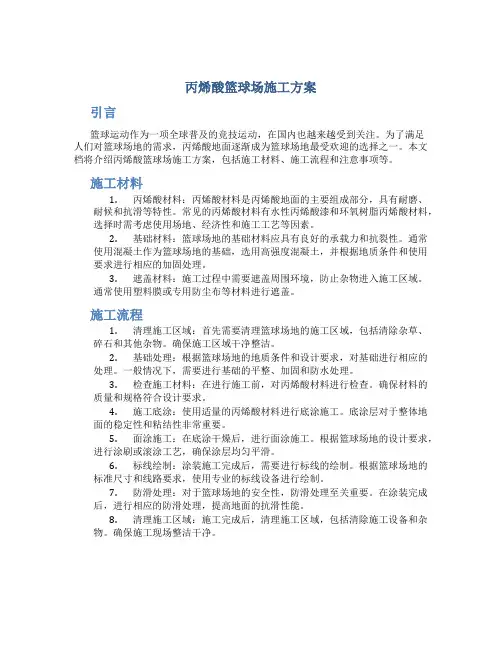

丙烯酸篮球场施工方案引言篮球运动作为一项全球普及的竞技运动,在国内也越来越受到关注。

为了满足人们对篮球场地的需求,丙烯酸地面逐渐成为篮球场地最受欢迎的选择之一。

本文档将介绍丙烯酸篮球场施工方案,包括施工材料、施工流程和注意事项等。

施工材料1.丙烯酸材料:丙烯酸材料是丙烯酸地面的主要组成部分,具有耐磨、耐候和抗滑等特性。

常见的丙烯酸材料有水性丙烯酸漆和环氧树脂丙烯酸材料,选择时需考虑使用场地、经济性和施工工艺等因素。

2.基础材料:篮球场地的基础材料应具有良好的承载力和抗裂性。

通常使用混凝土作为篮球场地的基础,选用高强度混凝土,并根据地质条件和使用要求进行相应的加固处理。

3.遮盖材料:施工过程中需要遮盖周围环境,防止杂物进入施工区域。

通常使用塑料膜或专用防尘布等材料进行遮盖。

施工流程1.清理施工区域:首先需要清理篮球场地的施工区域,包括清除杂草、碎石和其他杂物。

确保施工区域干净整洁。

2.基础处理:根据篮球场地的地质条件和设计要求,对基础进行相应的处理。

一般情况下,需要进行基础的平整、加固和防水处理。

3.检查施工材料:在进行施工前,对丙烯酸材料进行检查。

确保材料的质量和规格符合设计要求。

4.施工底涂:使用适量的丙烯酸材料进行底涂施工。

底涂层对于整体地面的稳定性和粘结性非常重要。

5.面涂施工:在底涂干燥后,进行面涂施工。

根据篮球场地的设计要求,进行涂刷或滚涂工艺,确保涂层均匀平滑。

6.标线绘制:涂装施工完成后,需要进行标线的绘制。

根据篮球场地的标准尺寸和线路要求,使用专业的标线设备进行绘制。

7.防滑处理:对于篮球场地的安全性,防滑处理至关重要。

在涂装完成后,进行相应的防滑处理,提高地面的抗滑性能。

8.清理施工区域:施工完成后,清理施工区域,包括清除施工设备和杂物。

确保施工现场整洁干净。

注意事项1.施工环境:施工时需注意环境因素,如温度、湿度和风力等。

建议在适宜的温度和湿度下进行施工,避免雨天或强风天气施工。

硅pu篮球场施工工程方案

硅pu篮球场施工工程方案

硅pu篮球场施工工程方案一、工程概况项目名称:某某学校篮球场硅PU施工工程项目地点:某某学校篮球场项目总面积:1000平方米建设单位:某某学校施工单位:某某建筑装饰工程有限公司二、工程背景篮球运动是一项受到广大学生喜爱的体育运动项目,而篮球场地的硅PU施工是为了提供一个安全,舒适,环保的篮球场地,为学生提供更好的锻炼环境,并对学校的体育教学和体育竞赛活动起到良好的支持作用。

因此,本工程的实施对于学校体育教学、体育竞赛有着积极的促进作用。

三、施工内容1. 场地准备:清理场地,确保场地的平整和整洁。

2. 场地基础施工:进行场地基础的打磨和修补工作,确保场地的坚固和平整。

3. 硅PU施工:进行硅PU层的施工,确保场地的平整和舒适。

4. 线刷施工:对篮球场地进行线刷标注,包括比赛用线和场地标识。

5. 设备安装:安装篮球架等相关设备。

四、施工流程1. 场地准备(1)清理场地:使用清洁设备对场地进行清理,包括清除积水,清扫灰尘等。

(2)测量场地:测量场地尺寸和坡度,做好场地准备工作。

(3)场地检查:对场地进行细致的检查,确保场地没有任何隐患。

2. 场地基础施工(1)基础打磨:对场地基础进行打磨和修补,确保基础的平整和坚固。

(2)基础固化:对场地基础进行固化处理,确保基础的稳固性。

3. 硅PU施工(1)PU底面漆施工:对场地底面进行PU底面漆的涂刷,确保底面的平整和舒适性。

(2)PU面漆施工:对场地进行PU面漆的施工,确保场地的平整和舒适。

(3)PU表层施工:对场地进行PU表层的施工,确保场地的舒适性和耐磨性。

4. 线刷施工(1)比赛用线施工:进行比赛用线的标注,确保线条清晰。

(2)场地标识施工:进行场地标识的标注,确保标识清晰。

5. 设备安装(1)篮球架安装:根据标准要求安装篮球架,确保篮球架的稳固和安全。

五、施工工艺1. 场地准备工艺:(1)清理场地:使用清洁设备对场地进行清理。

(2)测量场地:测量场地尺寸和坡度。

硅PU篮球场施工方案(1)

硅PU篮球场施工方案(1)

硅PU篮球场施工方案(1)
一、前言
硅PU篮球场作为一种新型材料,具有耐磨、防滑、环保等优点,在现代篮球场建设中得到广泛应用。

本文将探讨硅PU篮球场的施工方案,旨在为相关项目的施工提供指导。

二、施工前准备
1. 工具和材料准备
在进行硅PU篮球场施工前,确保准备好以下工具和材料:刨刀、打磨机、搅拌机、刷子、刮板、胶辊、批刀、硅PU表层材料、底层PU底漆等。

2. 硅PU篮球场设计及标线
在施工前准备阶段,需要根据设计图纸进行标线,确定篮球场的尺寸、标线位置及弧线等,确保施工的准确性。

三、施工步骤
1. 地面处理
在施工前,需要对篮球场地面进行清洁和修复,确保地面平整、无杂物。

2. 底层施工
首先在地面上涂刷一层硅PU底漆,待干燥后进行第二遍涂刷,以增强地面的附着力和耐磨性。

3. 表层施工
将准备好的硅PU表层材料均匀涂覆在地面上,使用批刀和胶辊将表层材料铺平,然后利用刷子或刮板进行修饰。

4. 后期处理
表层材料固化后,对篮球场地面进行打磨和抛光处理,确保地面光滑、平整。

四、施工注意事项
1.硅PU材料施工时需要注意环境温度和湿度,避免在高温或潮湿的天
气施工。

2.涂刷硅PU底漆和表层材料时,需保证厚度均匀,避免出现起泡或掉
层现象。

3.硅PU篮球场施工完成后,需进行养护,避免车辆和重物长时间压在
地面上。

五、总结
硅PU篮球场施工是一个复杂且精细的过程,需要细致的施工操作和严格的施工标准。

通过本文的介绍,相信读者对硅PU篮球场的施工步骤和注意事项有了更深入的了解,希望能为相关项目的施工提供一定的参考价值。

丙烯酸篮球场施工方案

丙烯酸篮球场施工方案

丙烯酸篮球场施工方案1. 引言篮球运动作为一项全球广泛普及的体育运动,对于篮球场地的施工要求越来越高。

而丙烯酸篮球场施工方案具有其独特的优势,可以满足现代篮球比赛对于场地质量、性能的要求。

本文将介绍针对丙烯酸篮球场的施工方案。

2. 施工前准备2.1 场地测量在施工前,需要对篮球场的地面进行测量。

采用先进的测量仪器,精确测量出场地的长、宽、高等尺寸数据,为后续施工工作提供准确的依据。

2.2 场地清理清理场地是施工的首要任务。

清除场地上的杂草、垃圾等杂物,保证施工区域的整洁和顺畅。

3. 场地基础处理3.1 混凝土基础在施工之前,需要进行混凝土基础的铺设。

通过混凝土的浇筑、抹平等工序,为篮球场的丙烯酸层提供坚实的基础,保证球场使用寿命和性能的稳定性。

4. 丙烯酸施工4.1 丙烯酸涂层使用高质量的丙烯酸材料,根据篮球规格和标准对场地进行涂层。

丙烯酸材料具有耐磨、抗滑、耐候等特性,可以为球员提供舒适的比赛环境。

4.2 固化剂施工在丙烯酸层施工完成后,需要进行固化剂的施工。

固化剂可加强丙烯酸层与混凝土基础之间的连接,提高篮球场地的稳定性和耐久性。

5. 树立标识5.1 篮球场图标根据篮球场的规模和功能,使用专业的标识设备,将篮球场的图标进行清晰可见的标识,方便球员和观众快速辨认。

5.2 安全标识在场地的边缘和危险区域设置安全标识,提醒球员和观众注意安全。

如设置防护网、告示牌等。

6. 结论通过精细的测量、场地清理、混凝土基础处理、丙烯酸施工和标识设置等步骤,丙烯酸篮球场施工方案能够确保篮球场地的稳定性、安全性和持久性。

这一方案满足现代篮球比赛对场地要求的严苛标准,为球员提供一个优秀的比赛场所。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

实用文档xx大学校本部网球场、篮球场改造工程施工组织设计编制单位:松雅建设编制日期:2016年8月20日施工组织设计(施工方案)审批表施工组织设计(方案)审批记录总目录第一章工程概述第二章现场管理措施第三章施工总平面管理第四章机具设备准备第五章施工计划第六章施工方案第一节总体施工方案第二节土建施工方案第三节电气施工方案第四节雨季施工方案第五节成品保护方案第七章质量保证措施第八章安全保证措施附件1:施工组织机构图附件2:施工总平面布置图附件3:施工进度计划第一章工程概述1、工程概况本工程为xx大学网球场和篮球场地面的改造施工,网球场地面面积为4995平方米,每个球场场地中间用围网隔断隔开,球场两边均设置4盏球场专用灯,灯柱高度为7m,场地四周用围网包围,用PE包塑网做网球场的围网,网孔规格为40×40mm,小于网球的直径。

网球场现有围网进行防锈翻新处理,围网周长为344m,外涂墨绿色合成树脂调和漆,做法为中南标11ZJ001涂201,网球场左右各设置一道不锈钢铁门,门宽8m,高度2.4m,由专业厂家定制安装完成。

本工程网球场南侧紧邻篮球场,地面面积为16669.71平方米,场地中间绿化带面积约468.48平方米,球场四周设置球场专用灯,该篮球场场地标准的篮球场保留,面积为672平方米,地面进行施工时,除现有标准篮球场外所有篮球场架均移至场地外,待施工完毕后按后划线的篮球场位置恢复,现有排水沟不动,沟垃圾清理干净,已损坏沟盖板进行更换;球场地面按0.5%的坡度向排水沟找坡。

2、交通条件校区道路已形成,交通运输条件较为方便。

本工程施工现场水电接入点由业主指定,并在业主指定位置安装计量仪表以保证有偿使用。

3、废弃物处置在本工程施工现场设置垃圾收集设施,将施工中产生的垃圾进行集中存放并定期用汽车运送到指定垃圾场。

第二章现场管理措施1.组织机构我公司领导层对本工程非常重视,为圆满顺利地完成施工任务,我们将抽调具有丰富现场管理经验并持有项目经理书的人员担任本工程项目经理,严格按照核电项目施工要求组建项目部,并配备足够的专业技术水平高、管理能力强的人员参与施工管理工作,详细的项目组织机构见附件1。

2.岗位职责描述公司各职能部门按公司一体化(质量管理体系、职业安全健康管理体系、环境保护管理体系)管理手册的要求,在本工程施工合同履行期间,各自安排本部门管理能力强、业务水平高的人员,对本工程所需资源配备、组织及现场管理工作的优化提供指导、监督和支持服务。

公司经理部将安排一名领导重点对本工程合同履行进行跟踪,为工程施工顺利进行提供强有力的管理支持。

在本工程施工期间,公司职能部门、岗位和工程项目部各关键岗位职责描述如下。

2.1.项目管理部✧指导和协助项目部编写有关项目质量、职业健康安全、环境方面的文件,并进行审核;✧对项目部实施的施工活动进行独立的质量、职业健康安全、环境检查和监督;✧对严重和重复发生的不合格(包括事故、事件)情况,提出纠正和预防措施要求;✧监督劳动保护用品的配备并指导其正确使用;✧参与对项目的检查、监督和竣工验收(包括中间验收);✧对工程整体施工进度进行监控。

✧对项目部施工过程质量安全记录、材料进场检查验收记录等业资料、文件的收集、整理、保存情况进行跟踪检查,以保证记录的形成与现场实际进展相对应。

2.2.器材部✧及时采购并提供符合本工程规定要求的材料、半成品或成品;✧根据项目部计划要求在公司围及时调拨合格的机械设备到场服务;✧对项目部机械设备的维护保养实施情况和效果进行跟踪检查并提供及时有效的指导和支持;✧对项目部材料、设备存放条件进行检查,防止因存放条件不满足导致产品损坏或变质。

2.3.项目经理✧主持项目部的全面工作,根据合同要求组织和协调工程施工,完成工程施工任务;✧对本工程施工负全面责任,确保质量、健康安全、进度、成本控制管理等满足国家和地方相关法律法规以及合同文件的要求;✧主持工程施工过程中的有关会议;✧确保工程质量控制、职业安全健康管理和环境管理系统的有效运行,实现工程的质量、健康安全和环境管理目标;✧就工程合同的执行,负责与业主有关方面的接口和协调;✧负责与业主往来信函的批阅和批准签发;✧向公司主管领导报告工作。

2.4.专业工程师✧负责专业职责围的施工技术工作;✧依据图纸、标准规等文件编制必要的施工方案、工作程序和分项工程施工技术交底;✧负责编制物资需求计划和施工进度计划,对计划的执行进行监督和检查;✧解决现场施工过程中的技术问题;✧对操作人员进行必要的技能培训;✧制定施工过程中质量控制、职业安全健康和环境保护措施,并监督和指导现场有效实施和保持;✧根据专职检查员通报的情况对拟定的质量控制、职业安全健康和环境保护措施进行修改和完善,并督促现场进行改进,提高现场管理绩效;✧负责职责围的竣工图绘制;✧负责职责围的竣工资料的收集、整理工作,提交项目技术经理;✧向项目经理报告工作。

2.5.专职质检员✧依据有关文件,对工程施工过程及其结果进行跟踪检查;✧对出现的质量问题及时提出整改要求,验证整改行动;✧参与审查由专业工程师编制的施工方案、技术交底等文件;✧对严重违反程序的行为和结果,有权予以制止并责令整改,必要时向项目管理部经理报告和建议发出停工令;✧对项目施工中形成的质量记录和施工记录进行检查和核定(需要时);✧向项目经理报告工作。

2.6.专职安全员✧协助和督促项目部形成必要的项目安全管理制度。

✧负责督促和检查公司职业安全卫生管理体系以及相关的安全管理制度在项目部的贯彻执行情况。

✧根据有关文件和规定,对项目的安全管理情况实施检查,提出整改措施要求,验证项目部实施整改措施的有效性。

✧必要时协助项目部进行安全教育和培训。

✧向项目经理汇报工作。

2.7.施工员✧负责根据施工进度计划安排班组施工活动,并将计划完成情况反馈给专业工程师;✧指挥和控制班组施工活动,确保作业过程和结果满足施工验收规和质量标准的要求;✧合理调配劳动力;✧确保施工现场作业环境和条件满足要求;✧负责施工所需物资、器具、水电等条件的提供,包括必要的协调工作;✧不折不扣地实施专业工程师制定的质量控制、职业安全健康和环境保护措施,并对其有效保持负责;✧对专职检查员的检查和监督活动给予配合,按要求及时采取整改措施;✧向项目经理报告工作。

2.8.班组长✧负责班组管理,按工长的指令完成施工作业活动;✧严格遵守作业规程,保证施工质量和进度要求;✧坚持落实每日工作前召开工作安全和风险分析会,切实实施质量控制、职业安全健康和环境保护措施,保持措施持续有效;✧及时根据工长指示实施现场整改工作;✧拒绝违章指挥,确保作业区域人员生命安全和身心健康;✧向施工员报告工作。

第三章施工总平面管理由于本工程使用的混凝土、板量少,所以现场不设混凝土相关的设备及专门的材料堆场,钢筋在本公司钢筋车间加工运到现场绑扎,施工现场不设钢筋加工设备,其它施工用机械均为使用后即离场,整个现场布置简单,见附件2。

第四章机具设备准备根据本工程特点,为满足合同工期要求,我公司拟将下表所列机械设备投入到工程施工中。

主要机械设备一览表第五章施工计划1.专业人员配备在施工过程中,我们将根据工程施工要求,确保优质、高效、按期完成本工程的施工任务,我公司将从曾参加过类似工程施工的人员中选取施工经验丰富,年富力强,责任心强的人员作为该项目的骨干力量,直接对现场进行统一管理和实施本工程的施工。

项目经理将由持有项目经理的人员担任,工程施工专业技术负责人由具有丰富施工经验的工程技术人员担任,质量检查人员将由具有丰富的现场施工质量检查经验且持有质量检查书的工程技术人员担任,安全监督人员将由具有相应资质及资历的人员担任。

2.劳动力计划根据本工程的具体情况和合同进度要求,我方将组织共55人的现场施工队伍组成工程项目部,并根据项目法施工管理要求进行现场管理。

在工程施工的不同阶段将及时调整施工队伍,按各阶段施工现场实际需要合理布置施工人员,按工种分类组成不同的施工班组,根据合同进度的要求,由工长将工作指令(工程任务单)下达到具体的施工班组,每一道工序必须在质检合格并经有关部门或人员签字后方可进行下一道工序的施工。

劳动力组织按照项目管理班子的设置、优势互补、相互配合、相互调节的基本原则来具体实施,施工进度计划的编制过程中,在确保满足工程总体施工进度的前提下,尽量错开各个分项工程施工高峰期。

所有参与本工程的特殊工种人员必须持有政府劳动部门颁发的有效,在进入施工现场前,必须参加业主和本公司规定的相关培训,通过考试(核)合格后方可上岗。

积极提高可周转材料的再利用率,充分调动施工管理、技术、操作人员工作积极性,解决好材料、机具及劳动力的调配问题,提前扫除施工技术障碍,并尽量避免窝工、抢工现象。

3.材料计划有关专业技术人员在本专业开始施工前要与现场专业负责人沟通,充分了解施工过程,并根据施工需要提出材料采购计划(包括工程实体消耗材料,质量控制、安全保证及环境保护措施需用材料),该计划经项目经理审核后,由项目经理批准交公司器材部实施采购。

采购进场的材料必须按公司相关程序和国家有关标准进行检查,必要时由专职质量检查员和业主代表进行现场见证取样,样品经业主认可的有资质检验试验机构进行检验,合格后方可投入施工。

4.施工进度计划按照业主招标文件的要求,根据本工程的主要工程量、现场施工条件、机械的配备、施工顺序和合同规定的施工进度要求,编制了施工进度计划详见附件3。

5.施工进度控制措施5.1.组织保证本工程在施工过程中将严格按照项目法进行施工,做到组织保证、人员落实、责任到人。

第六章施工方案第一节总体施工方案1、施工部署1.1 指导思想我公司将按照“质量第一,业主至上,创优质工程”的施工目标,建设一个安全、文明的施工现场;在施工工期,按照施工文件及业主要求保质保量完成施工任务。

在本施工组织设计编制过程中,我们充分考虑了本工程的性质、规模、工期、质量、安全和环境管理要求,结合我公司人力资源储备、机械设备装备条件、材料供应情况以及当地地质状况和气候条件,突出“组织”和“管理”,对施工过程中的人力资源、材料供应、机械设备配备、过程方法,时间与空间,需要与可能,局部与整体,阶段与全过程,施工现场与公司机关等给予周密安排。

施工过程以计划为龙头,以优化资源配置,减少现场二次倒运和施工损耗为关注点,以落实各项管理措施和规章制度为保障,全面实现工程质量、职业安全健康和环境保护管理目标。

1.2 主要目标按照我公司一体化管理体系要求,将我公司在质量、安全、环境和文明施工方面的管理目标进行分解形成本工程的主要目标。

质量目标:分项工程质量合格率100%,竣工交验合格率100%,合同履约率100%。
