【奥鹏】大工19秋《施工组织课程设计》大作业题目及要求 [参考答案]

合集下载

大工19秋《工程抗震》大作业题目及要求

大工19秋《工程抗震》大作业题目及要求

大工19秋《工程抗震》大作业及要求 注意:从以下五个题目中任选两个进行解答(注意:从题目一、二中选择一道计算题,并从题目三、四、五中选择一道问答题,分别进行解答,不可同时选择两道计算题或者问答题);解答前,需将所选题目复制(使老师明确你所选的题目)。

题目一:底部剪力法。

钢筋混凝土5层框架经质量集中后计算简图如下图所示,各层高均为3m ,集中于各楼层的重力荷载代表值分别为:1500kN G =,2550kN G =,3580kN G =,4600kN G =,5450kN G =。

结构阻尼比0.05ξ=,自振周期为10.55s T =,Ⅰ1类场地类别,设计地震分组为第一组,抗震设防烈度为8度(设计基本地震加速度为0.30g )。

按底部剪力法计算结构在多遇地震时的水平地震作用及地震剪力。

3580kN=2550kN=1500kN=(a )计算简图4600kN=5450kN=题目二:振型分解反应谱法。

某3层钢筋混凝土框架结构,阻尼比0.05ξ=,部分尺寸如下图所示。

各楼层重力荷载代表值为11200kN G =,21000kN G =,3650kN G =,场地土Ⅱ类,设防烈度8度(设计基本地震加速度为0.20g),地震分组在第二组。

现算得前3个振型的自振周期为10.68sT=,20.24sT=,30.16sT=,振型如下图所示。

试用振型分解反应谱法求该框架结构的层间地震剪力标准值。

3212.1481.7351.000 1.000 1.000-1.138 1.4670.139-1.316(a)框架(b)计算简图(c)第一振型(d)第二振型(e)第三振型题目三:怎样判断土的液化?如何确定土的液化严重程度,并简述抗液化措施。

题目四:什么叫鞭端效应?设计时如何考虑这种效应?题目五:多高层钢筋混凝土结构抗震设计的防震缝设计有哪些要求?作业具体要求:1. 封面格式(见文件最后部分)封面名称:大连理工大学《工程抗震》大作业,字体为宋体加黑,字号为小一;姓名、学号、学习中心等字体为宋体,字号为小三号。

大工19秋《建筑施工》在线作业3(参考答案)

大工19秋《建筑施工》在线作业3(参考答案)

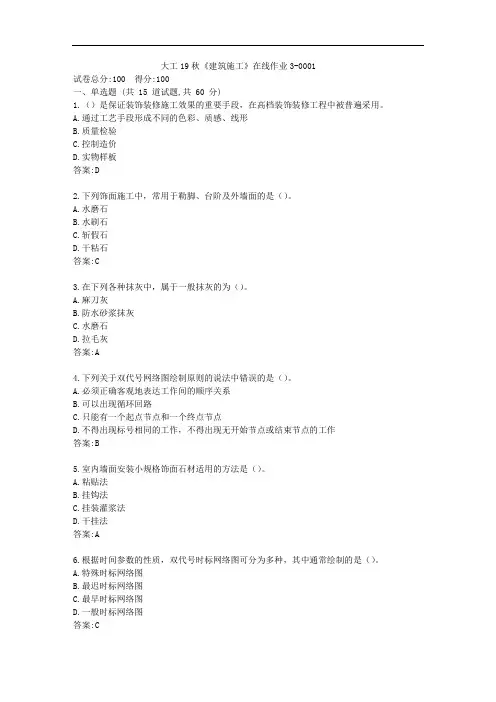

大工19秋《建筑施工》在线作业3-0001试卷总分:100 得分:100一、单选题 (共 15 道试题,共 60 分)1.()是保证装饰装修施工效果的重要手段,在高档装饰装修工程中被普遍采用。

A.通过工艺手段形成不同的色彩、质感、线形B.质量检验C.控制造价D.实物样板答案:D2.下列饰面施工中,常用于勒脚、台阶及外墙面的是()。

A.水磨石B.水刷石C.斩假石D.干粘石答案:C3.在下列各种抹灰中,属于一般抹灰的为()。

A.麻刀灰B.防水砂浆抹灰C.水磨石D.拉毛灰答案:A4.下列关于双代号网络图绘制原则的说法中错误的是()。

A.必须正确客观地表达工作间的顺序关系B.可以出现循环回路C.只能有一个起点节点和一个终点节点D.不得出现标号相同的工作,不得出现无开始节点或结束节点的工作答案:B5.室内墙面安装小规格饰面石材适用的方法是()。

A.粘贴法B.挂钩法C.挂装灌浆法D.干挂法答案:A6.根据时间参数的性质,双代号时标网络图可分为多种,其中通常绘制的是()。

A.特殊时标网络图B.最迟时标网络图C.最早时标网络图D.一般时标网络图答案:C7.施工准备工作按()可分为开工前准备和施工过程前准备。

A.重要程度B.范围C.时间D.性质答案:C8.在下列各种抹灰中,属于一般抹灰的是()。

A.麻刀灰B.防水砂浆抹灰C.水磨石D.拉毛灰答案:A9.()是指完成单位合格产品所消耗的主要工种、辅助工种及准备工作的全部用工。

A.降低成本额B.质量优良品率C.单方用工D.主要材料节约率答案:C10.当采用湿作业安装法进行石材饰面板的安装时,在每层板材安装就位后,要将底部及两侧缝隙堵严,然后分层灌注水泥砂浆,每层灌注高度不超过(),也不得超过板材高度的()。

A.15cm,1/5B.15cm,1/3C.12cm,1/5D.12cm,1/3答案:B11.()是在平面和竖向上,施工开始的部位和依次展开的移动方向。

A.键线方向B.起点流向C.施工顺序D.施工程序答案:B12.施工方法与机械的选择的基本要求中,应以()工程为主。

大工秋施工组织课程设计作业答案

大工秋施工组织课程设计作业答案

大工秋施工组织课程设计作业答案
网络教育学院
《施工组织课程设计》
题目: SSS工程施工组织设计
学习中心:深圳西乡奥鹏
专业:工程管理
年级:秋季
学号: 15124240
学生:黄庆安
指导教师:杨丽媛
1 工程概况
1.1 工程建设概况
SSS工程位于本项目位于西沙二路与高新路交汇处的东南角。

项目东侧是林业局家属院,西侧紧邻市政休闲广场,南侧为供热公司。

其中1#楼为剪力墙结构,建筑面积为22194.21m2,建筑高度82.2m;
本工程各建筑合理使用年限为50年,抗震设防烈度为6度,结构安全等级为二级。

1#楼为剪力墙结构,建筑面积为22194.21m2,建筑高度82.2m。

1#楼框架柱、混凝土墙地下一层~15层C35,15层以上C30.梁、楼板地下一层~10层C35,15层以上C30。

主要使用钢筋:HPB300钢筋; HRB335钢筋; HRB400钢筋。

1.2 工程设计概况及主要工作量
分部分项工程量清单如下表:
表3-1 工程量清单
1.3 建设地点的特征
SSS工程位于本项目位于西沙二路与高新路交汇处的东南角。

项目东侧是林业局家属院,西侧紧邻市政休闲广场,南侧为供热公司。

…….三大工程从施工准备,施工过程,质量验收等三个要素做出详尽的安排部署。

1.4 施工条件
1、温暖湿润、四季分明、降雨集中且持续时间长、梅雨明显。

年降。

【奥鹏】吉大19秋学期《建筑施工技术》在线作业一[5]答案

【奥鹏】吉大19秋学期《建筑施工技术》在线作业一[5]答案

【奥鹏】吉大19秋学期《建筑施工技术》在线作业一
试卷总分:100 得分:100
一、单选题(共10题,30分)
1、关于砂浆稠度的选择,以下说法正确的是()。

A砌筑粗糙多孔且吸水能力较大块料,应使用稠度较小的砂浆
B在干热条件下施工时,应增加砂浆的稠度
C雨期施工应增加砂浆的稠度
D冬期施工块料不浇水时,应降低砂浆的稠度
[仔细分析以上题目,运用所学知识完成作答]
参考选择:B
2、模板按( )分类,可分为现场拆装式模板、固定式模板和移动式模板。

A材料
B结构类型
C施工方法
D施工顺序
[仔细分析以上题目,运用所学知识完成作答]
参考选择:C
3、在砖墙中留施工洞时,洞边距墙体交接处的距离不得小于()。

A240mm
B360mm
C500mm
D1000mm
[仔细分析以上题目,运用所学知识完成作答]
参考选择:C
4、砖墙水平灰缝的砂浆饱满度至少要达到()以上。

A90%
B80%
C75%
D70%
[仔细分析以上题目,运用所学知识完成作答]
参考选择:B
5、从建筑施工的角度,土石的分类主要是根据()进行分类的。

A粒径大小
B承载能力
C坚硬程度
D孔隙率
[仔细分析以上题目,运用所学知识完成作答]
参考选择:C。

大工20秋《施工组织课程设计》离线作业模板及要求

大工20秋《施工组织课程设计》离线作业模板及要求
网络高等教育
《施工组织课程设计》
题 目:金陵云鼎苑三期2栋住宅楼工程施工组织设计
内容仅供参考
1工程概况
本工程为金陵云鼎苑三期2栋住宅楼,位于该小区西南角,建筑物西、南两侧为该工程地界的围墙。东、北两侧均为空地,场地较为宽敞。建筑面积1790m2。平面形式为条形,总长31.44m,进深9.82m,6层,层高3m,总高19.5m。首层地面标高为±0.000,室外地面标高±0.5。甲方要求各项施工准备工作要在1月份完成;3月至11月为施工工期,11月竣工验收。总工期为8个月240天。
5、装修工程总工期与楼地面、屋面工程穿插、同步施工,可重叠。
2施工进度计划
本工程先按 基础、主体结构、装饰安装三个阶段组织施工。按照规范要求及工程实际情况,先施工基础和主体,安装工程在主体施工阶段进行预留预埋,以及加工准备工作,在后期各项工程施工中穿插进行。前期工程以土建为主,安装、土建装饰为辅;中期已安装及土建装饰为主,精装饰为辅;后期以精装饰为主,安装、土建装饰为辅。各专业按照动态计划管理,随时实行平面分段,立体交叉。
1、将钢筋混凝土基础工程(钢筋、模板、混凝土)看做一个施工过程,得到基础工程每个施工过程的流水节拍为6天(两个施工段)。总工期为33天。
2、将现浇柱、梁、板、楼梯(钢筋、模板、混凝土)看做一个施工过程,得到主体工程每个施工过程的流水节拍为6天,总工期114天。
3、4天。

(完整版)施工组织课程设计模板(可编辑修改word版)

(完整版)施工组织课程设计模板(可编辑修改word版)

网络教育学院《施工组织课程设计》题目:建筑工程工程施工组织设计学习中心:辽宁鞍ft奥鹏学习中心专业:工程管理年级:2013 年秋季学号:131133302352学生:车吉剑指导教师:杨丽媛1 工程概况1.1工程建设概况本工程建筑名称:某住宅小区的2 单元四层的住宅楼,位于小区西南角。

建筑地点:某市里东部。

建筑面积为1425.47 m,建筑层数、高度:本工程为地上4 层,建筑高度13.1 m.建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为50 年。

抗震设防烈度为非抗震。

防火设计的建筑耐火等级为二级。

1.2工程设计概况及主要工作量建筑面积为 1425.47 m1.3建设地点的特征建筑层数、高度:本工程为地上 4 层,建筑高度 13.1 m.建筑结构形式为砖混结构,建筑结构安全等级为二级,使用年限为 50 年。

抗震设防烈度为非抗震。

防火设计的建筑耐火等级为二级1.4施工条件(1)施工程序总施工顺序:基础工程→主体结构→屋面工程→装饰工程(内,外)。

分部分项工程施工顺序:基础工程的施工顺序:挖土方→垫层→砌基础→混凝土基础→回填土主体工程的施工顺序:脚手架→砌砖墙→扎构造柱钢筋→柱支模→浇柱混凝土→扎梁钢筋→梁支模→浇梁混凝土→养护→安装楼板→楼板灌缝→现浇楼梯楼→拆模屋面工程的施工顺序:找平层→保温层→找平层→防水层→保护层内装饰工程的施工顺序:顶棚、内墙抹灰→水泥砂浆楼地面/水磨石地面→室内喷白安装工程的施工顺序:安装木门窗/厕所木隔断→玻璃油漆→木门窗油漆外墙装饰及室外工程的施工顺序:外墙面装饰→台阶散水(2)施工段的划分按所规定的沉降缝和伸缩缝分成两个流水段,I 段分为前楼 1~7 轴;II 段分为前楼 7~13 轴,进行分段分层流水作业,加快工程进度。

(3)主要项目施工方法及施工顺序①基础工程基础工程主要施工顺序:放线,挖土,地基处理,垫层混凝土,放脚砌筑,地基圈梁与基础墙管道埋设回填土②主体工程主体工程主要有砌墙,现浇混凝土圈梁(楼梯,大梁挑楦,构造柱,楼板)在基础完工及地层架空板安装完毕后,进行分层分段流水施工,其主要施工顺序如下:放线-内外墙分步架砌筑-构造柱-预制梁安装-圈梁硬架及现浇支模-圈梁-现浇板钢筋-安装预制楼板并加固-板缝钢筋混凝土浇筑-养护-上层放线-女儿墙③屋面工程施工顺序:屋面板安装、灌缝,女儿墙砌筑、压顶浇筑→20厚 1:3 水泥砂浆找平层→刷冷底子油一道,热沥青玛脂两遍,沿墙高出保温层上表面 150→最簿处 150 厚散铺碾压沥青珍珠岩保温层 2%找坡→20厚 1:3 水泥砂浆找平层→刷基层处理剂一遍→1.2厚氯化聚乙烯-橡胶共混防水卷材→干铺无纺聚脂纤维布一层→40厚细石砼内配4@ 200 钢筋双向→8厚防滑地砖铺平压实,缝宽 5,1:1 水泥砂浆填缝。

2020年大工19秋《建筑制图》课程大作业题目及要求-参考答案

2020年大工19秋《建筑制图》课程大作业题目及要求-参考答案

2020年大工19秋《建筑制图》课程大作业参考答案
试读三页-答案最后
题目一:下图为平法表示的某柱子的截面式配筋图,根据标注请指出配筋图中①、②、③、④、⑤处对应的内容分别是什么。

(本题15分)
KZ2500 50010@100/200
φ⨯4 25

题目二:画出下图所示立体的三面投影图。

(本题15分)
题目三:求直线EF 与平面ABC 的交点K 。

(本题15分)
题目四:根据下列视图,画出物体的正等轴测图。

(本题20分)
题目五:作形体的1-1剖面图。

(通用材料图例)(本题20分)
1
1
题目六:通过对《建筑制图》课程的学习,你对哪些知识点最感兴趣,对你的工作是否有帮助?(本题15分)。

《施工组织与设计》期末考试复习题及参考答案

《施工组织与设计》期末考试复习题及参考答案

施工组织与设计复习题(课程代码252355)一、单项选择题1、单位工程施工组织设计编制程序中,以下几项顺序正确的是()。

A.施工进度计划一施工方案一施工平面图B.施工方案一施工进度计划一施工平面图C.施工进度计划一施工平面图一施工方案D.划分工序一计算持续时间一绘制初始方案一确定关键线路2、单位工程施工组织设计的工程概况应包括()。

A.施工程序B.施工方法C.施工条件D.进度计划3、下列选项中,()是单位工程施工组织设计的核心。

A.工程概况B.施工方案C.施工平面图D.施工进度计划4、单位工程施工组织设计中,施工方案包括以下的()。

A.编制进度计划B.选择主要施工方法C.确定基本建设程序D.进行技术经济分析5、下列选项中,不属于施工方案的是()。

A.确定单位工程的施工流向B.确定分部分项工程的施工顺序C.确定主要分部分项工程的施工方法D.确定主要分部分项工程的材料用量6、单位工程施工平面图设计时应首先确定()。

A.搅拌机的位置B.变压器的位置C.现场道路的位置D.起重机械的位置7、编制施工进度计划时,其工期应控制在()内。

A.最短工期B.规定工期C.定额工期D.计算工期8、下列叙述中,不属于依次施工特点的是()。

A.工作面不能充分利用B.专业队组不能连续作业C.施工工期长D.资源投入量大,现场临时设施增加9、下列关于施工组织方式的描述,不正确的是()。

A.流水施工的资源投入较为均衡B.依次施工不能充分利用工作面C.平行施工的现场管理和组织最为简单D.流水施工利于文明施工和科学管理10、划分施工段的目的是()。

A.便于组织施工专业队B.使施工对象形成批量适于组织流水C.便于明确责任保证工程质量D.便于计算工程量11、下列特点描述中,不属于成倍节拍流水的是()。

A.各施工过程的流水节拍同为某一常数的倍B.施工队数多于施工过程数C.不同施工过程之间的流水步距均相等D.个别施工队不能连续施工12、下列特点描述中,不属于无节奏流水施工的是()。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

网络高等教育
《施工组织课程设计》
题 目: 西京花园2单元四层住宅楼施工组织设计
学习中心: 学 学
1工程概况
1.1工程建设概况
1、建设工程名称:西京花园2单元四层的住宅楼
2、工程建设单位:金华市西关街道西关村社区
3、工程建设地点:金华市西关街道宾虹路1391号小区西南角
4、承包方式:包工、包材料、包质量、包工期、包安全;
1.2工程设计概况
1、建筑面积为4425.47m,建筑层数、高度:本工程为地上11层,建筑高度35.1m.建筑结构形式为框架结构,使用年限为50年。

抗震设防烈度为抗震。

防火设计的建筑耐火等级为二级。

1.3建设地点的特征
1、根据勘察报告,自然地坪下0.8m为素填土,填土下层为4.5m的砾石粉土和粉土层。

地下水多为无压潜水,地下水在地表下1.8m。

水量一般,主要受大气降水形成的地表径流补给,水质类型多为HCO3-Ca或HCO3·Cl-Ca型等,矿化度较低。

2、建筑物西、南两侧为该处地界的围墙,围墙外侧为马路,东、北两侧均为空地,场地较为宽敞。

1.4施工条件
1、温暖湿润、四季分明、降雨集中且持续时间长、梅雨明显。

年降水量1500~1700mm,其中4~7月份降水较多,占全年降水量的一半以上,构成本区的梅雨期。

1.5施工工期
1、该工程计划工期为80d,,拟于9月1日开工,要求在同年11月竣工。

1.6施工技术经济条件
1、施工任务由金华市世纪建设有限公司承担,该公司各分派一个项目部和施工队负责。

该队瓦工20人,木工16人,以及其他辅助工种工人如钢筋工、机工、电工及普工等共计80人。

根据施工需要有部分民工协助工作。

装修阶段可从其他施工队调入抹灰工,最多调入20人。

2、施工中需要的电、水均从城市供电供水网中引入。

建筑材料及预制品件可用汽车运入工地(运距10km)。

塑钢门窗由市门窗加工厂制作(运距7km)。

3、临建工程除工人宿舍可利用已建成的家属公寓楼外,其他所需临时设施均应在现场搭建。

4、可供施工选用的起重机有QT1-6型塔吊,QT1-2型塔吊。

汽车除解放牌(5吨)外,尚有黄河牌(8吨)可以使用。

卷扬机、各种搅拌机、木工机械、混凝土振捣器、脚手架、板可根据计划需要进行供应。
