交叉作业安全防护方案样本

无锡新区金科·米兰米兰A地块36#、37#楼
交叉作业安全防护方案
审批人:
审核人:
编制人:
中国建筑第四工程局第一建筑工程公司
无锡金科·新区项目经理部
月日
交叉作业安全防护方案
社会分工愈来愈细, 建筑施工正向专业化发展; 同一工程需要不同的专业队伍来完成, 分部分项工程由各专业队伍来完成, 将导致在同一作业区域、同一时间内有两个以上的单位( 班组) 同时进行作业; 作业内容可能相互独立、又可能相互联系。

一、交叉作业的概念:
交叉作业指两个以上生产经营单位在同一作业区域内进行生产经营活动。

包括立体交叉作业和平面交叉作业。

二、交叉作业的范围:
在建筑施工过程中, 在同一作业区域内进行施工活动, 都可能危及对方生产安全和干扰施工的问题。

主要表现在土石方开挖、爆破作业、设备( 结构) 安装、起重吊装、高处作业、模板安装、脚手架搭设拆除、焊接( 动火) 作业、施工用电、材料运输、其它可能危及对方生产安全作业等。

三、交叉作业的特点和危害:
两个以上单位在同一作业区域内进行施工作业, 因作业空间受限制, 人员多, 工序多, 机械设备, 物料( 转移) 存放; 因此作业干扰多, 需要配合、协调的作业多, 现场的隐患多、造成的后果严重。

可能发生高处坠落、物体打击、机械伤害, 车辆伤害、触电, 火灾等。

四、交叉作业的管理要求:
为保证双方或多方的施工安全, 避免安全生产事故的发生。

《安全生产法》第四十条之规定: ”两个以上生产经营单位在同一作业区域内进行生产经营活动, 可能危及对方生产安全, 应当签订安全生产管理协议, 明确各自的安全生
产管理职责和应当采取的安全措施, 并指定专职安全生产管理人员进行安全检查与协调”。

五、交叉作业的管理方式:
两个以上施工单位在同一作业区域内进行生产经营活动, 可能危及对方生产安全的, 应当进行安全生产方面的协作。

协作的主要形式是签订并执行安全生产管理协议。

各单位应当经过安全生产管理协议互相告知本单位生产的特点、作业场所存在的危险因素、防范措施以及事故应急措施, 以使各个单位对该作业区域的安全生产状况有一个整体上的把握。

同时, 各单位还应当在安全生产管理协议中明确各自的安全职责和应当采取的安全措施, 做到职责清楚, 分工明确。

为了使安全生产管理协议真正得到贯彻, 保证作业区域内的生产安全, 施工各方还应当指定专职的安全生产管理人员对作业区域内的安全生产状况进行检查, 对检查中发现的安全生产问题及时进行协调、解决。

六、交叉作业的管理原则:
1、施工各方在同一区域内施工, 应互相理解, 互相配合, 建立联系机制, 及时解决可能发生的安全问题, 并尽可能为对方创造安全施工条件、作业环境。

干扰方应向被干扰方提供施工计划, 被干扰方据此提前安排施工, 以减少干扰所带来的损失; 如双方无法协调一致, 或被干扰方必须停工时, 则应报请项目部帮助协商解决。

2、在同一作业区域内施工应尽量避免交叉作业, 在无法避免交叉作业时, 应尽量避免立体交叉作业。

双方在交叉作业或发生相互干扰时, 应根据该作业面的具体情况共同商讨制定安全措施, 明确各自的职责。

3、因施工需要进入她人作业场所, 必须以书面形式( 交叉作业通知单) 向对方申请; 说明作业性质、时间、人数、动用设备、作业区域范围、需。

合集下载

操作平台与交叉作业的安全防护范文

操作平台与交叉作业的安全防护范文

操作平台与交叉作业的安全防护范文一、引言操作平台和交叉作业是工业生产中常见的工作方式,然而,这些工作方式也伴随着一定的安全风险。

为了保障工人的安全和生产的顺利进行,必须对操作平台和交叉作业进行安全防护。

本文将探讨操作平台和交叉作业的安全防护方法和措施。

二、操作平台的安全防护1. 确定操作平台的安全标准和规定:在操作平台的设计和建造阶段,应根据相关安全标准和规定,明确操作平台的尺寸、承重能力、护栏高度等安全要求。

同时,操作平台的使用人员也应按照规定进行培训和教育,了解操作平台的安全使用方法。

2. 安装防护设施:在操作平台的边缘和开口处应安装安全护栏,以防止人员从操作平台上跌落。

同时,还应设置稳定的楼梯或爬梯,便于工人上下操作平台。

操作平台上的电缆和管道也应有明确的走向和固定方式,以防止跌倒和绊倒。

3. 维修和保养:定期检查和维护操作平台,如检查护栏是否完好、扶手是否稳固等。

对于损坏或需要修理的部分,应及时修复或更换。

同时,对使用操作平台的工人进行安全培训和教育,提醒他们关注操作平台的安全问题。

三、交叉作业的安全防护1. 制定安全规范和作业流程:在进行交叉作业之前,应制定详细的安全规范和作业流程,确保所有的操作人员明确各自的任务和责任。

例如,将工作区域划分清晰,禁止未经许可的人员进入交叉作业区域。

2. 做好安全防护措施:在交叉作业区域的周围应设置明显的警示标志,提醒工人注意安全。

在可能存在危险的地方,如高处作业、电气设备等,应设置防护栏杆、警示线等,以减少安全事故的发生。

另外,还应为需要进行高空作业的工人提供必要的安全防护设备,如安全带等。

3. 加强沟通和协调:交叉作业需要不同工种的工人共同参与,因此必须加强沟通和协调,确保各个工作环节顺利进行。

例如,在交叉作业之前,应召开工作会议,明确各个工种的工作内容和安全要求。

在作业过程中,各个工种之间要及时沟通和交流,确保工作的顺利进行。

四、操作平台和交叉作业的实践案例1. 操作平台的安全防护实践案例:在一家电力公司的输电站,操作平台是经常使用的设备之一。

2024年交叉作业施工安全协议样本(9篇)

2024年交叉作业施工安全协议样本(9篇)

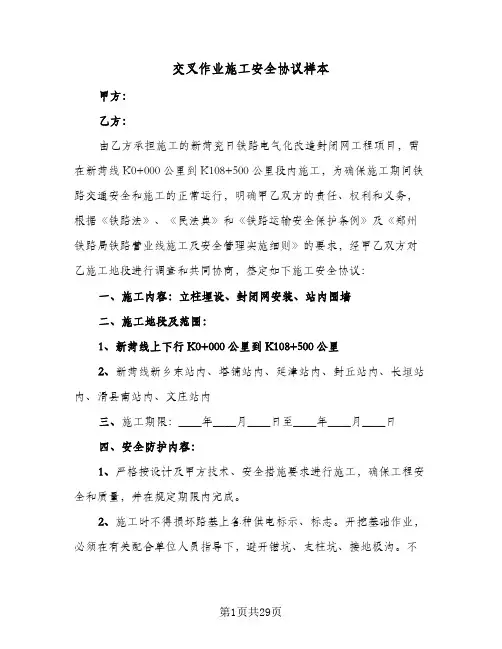

交叉作业施工安全协议样本甲方:乙方:由乙方承担施工的新菏兖日铁路电气化改造封闭网工程项目,需在新菏线K0+000公里到K108+500公里段内施工,为确保施工期间铁路交通安全和施工的正常运行,明确甲乙双方的责任、权利和义务,根据《铁路法》、《民法典》和《铁路运输安全保护条例》及《郑州铁路局铁路营业线施工及安全管理实施细则》的要求,经甲乙双方对乙施工地段进行调查和共同协商,签定如下施工安全协议:一、施工内容:立柱埋设、封闭网安装、站内围墙二、施工地段及范围:1、新菏线上下行K0+000公里到K108+500公里2、新菏线新乡东站内、塔铺站内、延津站内、封丘站内、长垣站内、滑县南站内、文庄站内三、施工期限:____年____月____日至____年____月____日四、安全防护内容:1、严格按设计及甲方技术、安全措施要求进行施工,确保工程安全和质量,并在规定期限内完成。

2、施工时不得损坏路基上各种供电标示、标志。

开挖基础作业,必须在有关配合单位人员指导下,避开锚坑、支柱坑、接地极沟。

不得损坏接触网柱、锚固设备及其附属设备。

否则造成的后果由乙方负责3、各种施工机具的存放,必须在供电设备限界以外存放,施工机具、物料堆等导电物品必须远离供电设备,并派专人看守。

4、所有材料的装卸运输必须要有专人负责统一安排。

5、乙方在施工前详细了解施工区段内既有设备情况,制定切实可行的安全施工方案,作好施工组织工作,施工方案及施工内容应提前3天书面通知甲方,经甲方同意后方可执行。

6、乙方应提前3天向甲方书面保送施工配合通知书,甲方根据现场派安全防护人员到施工现场进行安全监督。

施工期间,乙方施工负责人应及时与甲方现场配合人员加强沟通、联系,协商解决施工中出现的问题。

在施工过程中,甲方监护人员未到现场,施工队不得开工。

五、双方在施工中的义务和责任:1、甲方要积极协助乙方和设计部门核查既有设备的情况,提供各种设备的具体位置、限界要求及在施工范围内设置警示,并负责向施工人员进行相关安全防范教育无法具体位置时,设计单位应会同甲方、乙方共同探察、核实划定防护范围,明确各方安全责任。

交叉施工安全专项方案

交叉施工安全专项方案

一、方案编制背景随着我国城市化进程的加快,施工现场交叉作业现象日益普遍。

为有效预防和控制交叉施工中的安全事故,确保施工人员生命财产安全,根据《中华人民共和国安全生产法》等相关法律法规,结合施工现场实际情况,特制定本交叉施工安全专项方案。

二、方案编制依据1. 《中华人民共和国安全生产法》2. 《建筑工程施工安全规范》3. 《施工现场安全检查标准》4. 《施工现场交叉作业安全管理规定》5. 施工现场实际情况三、方案适用范围本方案适用于施工现场交叉作业,包括但不限于以下内容:1. 多工种、多专业交叉作业2. 高空作业与地面作业交叉3. 施工机械与人员交叉4. 施工现场与周边环境交叉四、安全目标1. 严格执行国家有关安全生产法律法规和标准规范2. 最大限度地减少交叉施工中的安全事故3. 确保施工人员生命财产安全五、组织机构及职责1. 成立交叉施工安全领导小组,负责方案的实施和监督2. 设置安全监督员,负责施工现场交叉作业安全检查和监督3. 各施工工种负责人负责本工种交叉作业安全管理工作六、安全措施1. 施工现场布局:根据施工现场实际情况,合理规划施工区域,确保交叉作业区域安全距离。

2. 安全教育培训:对所有施工人员进行交叉作业安全教育培训,提高安全意识。

3. 安全防护设施:在交叉作业区域设置安全防护设施,如安全网、防护栏杆、警示标志等。

4. 施工机械管理:加强施工机械的安全管理,确保机械设备运行正常,防止因机械故障引发事故。

5. 施工人员管理:加强对施工人员的管理,严格执行操作规程,杜绝违规操作。

6. 临时用电管理:严格执行临时用电安全规范,确保临时用电安全。

7. 应急预案:制定交叉施工安全事故应急预案,确保发生事故时能够迅速有效地进行处置。

八、实施与监督1. 施工单位应将本方案纳入施工组织设计,并严格执行。

2. 安全监督员负责对施工现场交叉作业安全进行检查和监督,发现问题及时整改。

3. 施工单位应定期对交叉施工安全工作进行总结,分析存在的问题,不断改进安全措施。

交叉作业的安全防护(3篇)

交叉作业的安全防护(3篇)

交叉作业的安全防护交叉作业是指在一个工作场所中,两个或多个工作任务同时进行,并且彼此有一定的干扰或交叉的情况。

在进行交叉作业时,安全防护显得尤为重要,因为如果不采取适当的措施,可能会造成严重的伤害甚至生命危险。

本文将详细介绍交叉作业的安全防护措施。

一、事前准备阶段的安全防护1.风险评估和控制:在进行交叉作业之前,应进行风险评估,确定可能存在的危险因素和潜在风险,并采取相应的控制措施。

这包括识别并消除安全隐患,如停电、火灾、爆炸等。

2.工作程序和作业规范:制定适当的工作程序和作业规范,包括工作流程、标准操作程序、工艺参数等,并确保所有工作者都了解并遵守这些程序和规范。

3.安全培训和教育:对所有参与交叉作业的员工进行必要的安全培训和教育,包括交叉作业的危险性、安全操作规程、急救知识等。

4.个人防护装备:为参与交叉作业的人员提供必要的个人防护装备,确保其符合相关标准,并进行正确使用和维护。

5.工作区域划分和标识:将工作区域划分清晰,并使用标识牌、警示符号等明确指示危险区域和禁止区域。

6.应急预案和演练:制定应急预案,并定期进行演练,确保在发生紧急情况时能够迅速采取适当的措施进行应对。

二、交叉作业中的安全防护1.交叉作业协调和沟通:在进行交叉作业时,各工种之间应进行有效的协调和沟通,明确各自的职责和任务,避免相互干扰和冲突。

2.设立工作班组:根据交叉作业的需要,设立专门的工作班组,由经验丰富的工作人员负责监督和指导,确保交叉作业的顺利进行。

3.分时分区操作:对于同一工作区域内的不同工种,采取分时分区操作的方式,即安排不同的时间段和区域进行作业,避免交叉作业带来的风险。

4.合理配置工器具和设备:根据交叉作业的需要,合理配置工器具和设备,确保其能够满足工作要求,并安全可靠。

5.有效的控制措施:根据风险评估的结果,采取适当的控制措施,如安装隔离设施、使用防护罩具、设置防护栏杆等,有效降低作业风险。

6.临时解除和重新恢复:在进行交叉作业过程中,如果需要对某些设备或系统进行临时解除或重新恢复,应制定相应的操作规程,并由专门的人员进行操作,确保安全可靠。

建筑施工交叉作业安全措施样本

建筑施工交叉作业安全措施样本

建筑施工交叉作业安全措施2交叉作业2.1施工中应尽量减少交叉作业。

必须交叉时, 施工负责人应事先组织交叉作业各方, 商定各方的施工范围及安全注意事项; 各工序应密切配合, 施工场地尽量错开, 以减少干扰; 无法错开的垂直交叉作业, 层间必须搭设严密、牢固的防护隔离设施。

2.2交叉作业场所的通道应保持畅通; 有危险的出入口处应设围栏或悬挂警告牌。

2.3隔离层、孔洞盖板、栏杆、安全网等安全防护设施严禁任意拆除; 必须拆除时, 应征得原搭设单位的同意, 在工作完毕后立即恢复原状并经原搭设单位验收; 严禁乱动非工作范围内的设备、机具及安全设施。

2.4交叉施工时, 工具、材料、边角余料等严禁上下投掷, 应用工具袋、箩筐或吊笼等吊运。

严禁在吊物下方接料或逗留。

建筑施工交叉作业安全措施1)进入现场, 必须戴好安全帽, 扣好帽带, 并正确使用个人劳动防护用具。

2)支模、粉刷、砌墙等各工种进行上下立柱交叉作业时, 不得在同一垂直方向上操作。

下层作业的位置, 必须处于依上层高度确定的可能坠落范围半径之外。

不符合以上条件时, 应设置安全防护层。

3)钢模板、脚手架等拆除时, 下方不得有其它操作人员。

4)钢模板部件拆除后, 临时堆放处离楼层边沿不应小于1m, 堆放高度不得超过1m, 楼层边口、通道口、脚手架边缘等处, 严禁堆放任何拆下物件。

5)结构施工自二层起, 凡人员进出的通道口(包括井架、施工用电梯的进出通道口), 均应搭设安全防护棚。

高度超过24cm的层次上的交叉作业, 应设双层防护。

.6)由于上方施工可能坠落物件或处于起重机吊臂回转范围之内的通道, 在其受影响的范围内, 必须搭设顶部能防止穿透的双层防护廊。

方法措施:1审查和落实相关作业指导书中有关交叉作业的安全措施, 并进行安全交底。

2组织交叉作业各方商定各自的施工范围及安全注意事项, 施工场地尽量错开。

3无法错开的垂直交叉作业, 层间必须搭设严密、牢固的防护隔离设施。

交叉作业安全专项方案

交叉作业安全专项方案

1工程概况综合楼吊篮安装完成后,几个工序同时施工,存在严重的交叉作业风险。

交叉作业内容为:1、屋面钢结构同外檐幕墙安装;2、幕墙安装同室内的临边作业;3、屋面钢结构、幕墙同地下车库顶的防水等。

为保证施工进度,车库顶所有施工必须停止,室内临边作业、屋面钢结构、幕墙必须同时进行,交叉作业不可避免,特编制此专项方案。

2空间上必须避免交叉作业本工程时间上无法避免交叉作业,必须在空间上避免交叉。

2.1现将综合楼划分为6个区域,屋面钢结构、幕墙、室内临边作业三道工序同时间内必须在不同施工区域作业。

区域1北侧山墙;区域2西侧1-5轴;区域3西侧5-10轴;区域4南侧山墙;区域5东侧6-10;区域6东侧1-6轴。

具体如下图。

说明:每个区域交界位置不允许同时作业,主动分开。

22.2综合楼楼底安装水平范围内外扩10m以上的硬隔离,禁止人员进入。

夜间加班只允许一个工序作业,且临边作业不允许。

3管理程序上杜绝交叉作业屋面钢结构、幕墙、室内临边作业四个分包队伍,作业前一天签署作业区域保证书,保证当天的作业范围在指定区域,不得空间上交叉作业此项工作由生产经理在前一天例会上组织签署,各单位安全员(报备姓名),每名安全员配备扩音喇叭。

4监控监测屋面钢结构、幕墙、室内临边作业过程中,各分包必须委派专职安全员进行定时间段巡检,严禁空间上的交叉作业。

项目部专职安全员,全过程监控,发现空间上有交叉作业的情况,立即制止,停掉没在规定区域施工的班组作业。

幕墙没有作业的区域,吊篮必须落地。

5各专业防物料坠落特殊措施5.1综合楼钢结构柱主梁安装找正完成后,先进行柱脚灌浆、梁柱节点焊接,保证边柱结构稳定。

风速5级以上禁止吊装、吊篮作业遇到雷、雨天气时,禁止一切吊装作业5.2幕墙从室内倒运材料时,材料必须绑牢防坠绳,防坠绳一端固定在室内结构上。

当龙骨或者玻璃稳固的安装在结构上以后才可以松开防坠绳。

幕墙使用吊篮严格执行荷载规定,不得超载。

5.3室内作业各层各房间先将400高的坎墙施工完成,可以有效防止坠物。

交叉作业安全防护方案范本(二篇)

交叉作业安全防护方案范本社会分工愈来愈细,建筑施工正向专业化发展;同一工程需要不同的专业队伍来完成,分部分项工程由各专业队伍来完成,将导致在同一作业区域、同一时间内有两个以上的单位(班组)同时进行作业;作业内容可能相互独立、又可能相互联系。

一、交叉作业的概念:交叉作业指两个以上生产经营单位在同一作业区域内进行生产经营活动。

包括立体交叉作业和平面交叉作业。

二、交叉作业的范围:在建筑施工过程中,在同一作业区域内进行施工活动,都可能危及对方生产安全和干扰施工的问题。

主要表现在土石方开挖、___作业、设备(结构)___、起重吊装、高处作业、模板___、脚手架搭设拆除、焊接(动火)作业、施工用电、材料运输、其他可能危及对方生产安全作业等。

三、交叉作业的特点和危害:两个以上单位在同一作业区域内进行施工作业,因作业空间受限制,人员多,工序多,机械设备,物料(转移)存放;所以作业干扰多,需要配合、协调的作业多,现场的隐患多、造成的后果严重。

可能发生高处坠落、物体打击、机械伤害,车辆伤害、触电,火灾等。

四、交叉作业的管理要求:为保证双方或多方的施工安全,避免安全生产事故的发生。

《安全生产法》第四十条之规定:两个以上生产经营单位在同一作业区域内进行生产经营活动,可能危及对方生产安全,应当签订安全生产管理协议,明确各自的安全生产管理职责和应当采取的安全措施,并指定专职安全生产管理人员进行安全检查与协调。

五、交叉作业的管理方式:两个以上施工单位在同一作业区域内进行生产经营活动,可能危及对方生产安全的,应当进行安全生产方面的协作。

协作的主要形式是签订并执行安全生产管理协议。

各单位应当通过安全生产管理协议互相告知本单位生产的特点、作业场所存在的危险因素、防范措施以及事故应急措施,以使各个单位对该作业区域的安全生产状况有一个整体上的把握。

同时,各单位还应当在安全生产管理协议中明确各自的安全职责和应当采取的安全措施,做到职责清楚,分工明确。

交叉作业安全防护施工方案【实用版】

工程交叉作业安全防护施工方案编制:职务:职称:审核:职务:职称:批准:职务:职称:公司年月目录第一节、工程概况 (3)第二节、编制依据 (3)第三节、实施目标 (4)第四节、主要技术方案和措施 (5)第五节、高空坠落事故防范措施 (8)第六节、贯彻执行规章制度 (8)第七节、安全管理及安全生产措施 (8)第八节、安全防护管理制度 (9)第九节、班组安全活动制度 (10)第十节、高处作业 (11)第十一节、应急措施 (12)第一节、工程概况1.1、工程名称:1.2、建设单位:1.3、设计单位:1.4、勘探单位:1.5、监理单位:1.6、施工单位:1.7、工程简介:本工程位于,占地面积: ㎡,建筑总面积为㎡,使用功能:,建筑层数为地下层、地上层,结构,其中地下建筑面积:㎡,地上建筑面积㎡。

基础形式均为基础,建筑结构形式为结构,建筑结构类别为类,合理使用年限年,抗震设防烈度为度,抗震设防类别为类,建筑耐火等级为级,建筑形体规则性:。

1.8、施工现场总平面布置图:补充施工现场总平面布置图截图。

1.9、为了在本工程室外管道交叉作业施工过程中,贯彻安全生产的方针,做到防护要求明确,技术合理和经济适用,保证施工过程中人员的安全,确保室外管网安全目标的顺利完成,制订本方案。

第二节、编制依据2.1、本工程设计图纸,岩土工程地质勘察报告;2.2、业主相关文件要求;2.3、《建筑装饰装修工程施工质量验收规范》GB50210-2001;2.4、《建筑装饰工程质量验收规范》GB50210;2.5、《建筑工程施工质量验收统一标准》GB50300;2.6、《施工现场安全生产保证体系》DGJ08-903;2.7、施工承包合同;工程图纸会审纪要;建设工程管理文件资料;现行相关规范、标准。

2.8、行业标准及有关法律、法规规定,ISO9001质量管理标准、ISO14001环境管理标准、OSHMS18001职业安全健康管理标准。

第三节、实施目标3.1、环境目标:3.1.1、无粉尘;3.1.2、无废水排放;3.1.3、噪音限制在55分贝以内;3.1.4、固体废物处理率100%。

交叉作业安全规程范本

交叉作业安全规程范本一、引言在工业生产和建设项目等领域中,交叉作业是常见的作业方式。

为了确保工作场所的安全,保障人员的生命财产安全,制定本交叉作业安全规程,明确交叉作业的具体要求和安全措施。

二、适用范围本规程适用于所有进行交叉作业的人员、单位或企事业单位。

交叉作业包括但不限于以下情况:多个作业同时进行;作业区域存在交叉;作业人员与设备或物料交叉等。

三、基本原则1. 安全第一:人身安全和生产安全始终放在首位。

2. 预防为主:采取预防措施,防范事故的发生。

3. 安全责任:明确交叉作业各方的安全责任,并建立相应的安全管理体制。

4. 重视培训:为从事交叉作业的人员提供必要的安全培训。

四、安全措施1. 制定作业计划:在进行交叉作业前,应制定详细的作业计划,包括作业区域、作业顺序、作业时间等,并将计划上报相关主管部门批准。

2. 分工明确:对参与交叉作业的人员进行明确的分工,并指定专人负责协调与监督。

3. 进行动火作业:在进行与火源有关的交叉作业前,应开展火源管理,制定安全措施,确保火源不波及其他作业。

4. 使用防护设备:根据作业特点,配备必要的个人防护装备,并保持其正常使用状态。

5. 加强沟通协调:交叉作业人员之间应保持有效的沟通与协调,及时共享信息,避免出现危险与意外。

6. 限制非作业人员进入:在进行交叉作业期间,禁止无关人员进入作业区域,确保作业环境相对封闭,降低事故风险。

五、应急措施1. 制定应急预案:针对各种可能发生的事故,制定相应的应急预案,并确保所有参与人员了解和掌握应急预案的实施流程。

2. 急救准备:配备具备急救技能的人员,并提供相应的急救设备和药品,做好伤员的急救处理。

3. 报告和调查:任何一起事故发生后,应立即向主管部门报告,并进行详细的调查,查明事故原因,并采取措施避免再次发生。

4. 启动停工程序:如发生严重事故,应及时启动停工程序,保障人员的生命安全。

六、安全检查1. 日常检查:每日进行安全检查,发现隐患及时整改并做好记录。

交叉作业安全专项方案

交叉作业安全专项方案交叉作业是指在建筑工地上同时进行多个施工任务的情况,如同时进行电气安装、水暖安装和装修等。

这种施工方式虽然可以提高施工效率,但也存在一定的安全风险。

为了确保工人的安全,应制定交叉作业安全专项方案。

下面将提出一份交叉作业安全专项方案,以确保工地上的施工人员的安全:一、监控管理措施1.在施工现场设置闭路电视监控系统,对工作区域进行实时监控和录像,以提供证据和及时预警。

2.指定专人负责监控设备的操作和维护,确保系统正常运行。

3.对监控录像进行定期存档,并保存至少6个月。

二、人员管理措施1.指定专门的监理人员对施工现场进行巡查,及时发现并纠正安全隐患。

2.确保施工人员具备相关资质和经验,进行必要的培训,提高他们的安全意识和技能。

3.严格按照施工计划组织人员,避免人员密集在同一区域作业,减少事故发生的可能性。

三、安全防护设施1.针对不同的交叉作业类型,设置临时隔离栏、警示标识等安全防护措施,加强对施工区域的封控管理。

2.提供个人防护装备,如安全帽、安全鞋、防护手套等,确保每位施工人员都佩戴。

3.准备好应急救援设备,如消防器材、急救箱等,以应对可能发生的意外情况。

四、施工现场管理1.制定详细的工作安排和施工流程,明确各项工作的开展时间和责任人,确保施工任务有条不紊地进行。

2.定期召开施工安全会议,向员工强调安全措施和规定,并听取他们的意见和建议。

3.加强现场的秩序管理,保持施工场地的整洁和有序,减少杂物和建筑垃圾对施工人员的伤害风险。

五、施工风险评估和应急预案1.对施工现场进行全面的风险评估,识别潜在危险点,并制定相应的应急预案。

2.在每个施工节点前,组织专门的安全检查,确保施工任务在安全的前提下进行。

3.定期进行安全演练,并进行演练效果评估,及时修订应急预案。

六、安全培训和教育1.定期组织安全培训和教育,提高施工人员的安全意识和技能。

2.每位施工人员进场前都需参加安全培训和教育,并签订安全责任书。
