1. 背景
规范化材料送检是为了进行质量控制和检验,以确保材料符合相关标准和要求。

通过规范化的流程,可以提高工作效率,减少错误和纠纷的发生。

2. 送检准备
在进行材料送检之前,需要进行以下准备工作:
- 确定送检的材料类型和数量;
- 确认送检的标准和要求;
- 选择合适的送检机构或实验室;
- 准备送检样品,并按照要求进行标识和包装。

3. 送检流程
规范的送检流程如下:
步骤一:填写送检申请表
在送检之前,需要填写送检申请表,包括以下信息:
- 送检材料的名称、规格和数量;
- 送检的目的和要求;
- 送检人员的联系信息;
- 其他相关信息。

步骤二:选择送检机构或实验室
根据送检的要求和标准,选择合适的送检机构或实验室,确保其具有相关的资质和能力。

步骤三:送检样品交接
将准备好的送检样品和填写好的送检申请表交给送检机构或实验室,同时确认交接人员的身份和相关信息。

步骤四:检测和分析
送检机构或实验室将进行材料的检测和分析,按照相关标准和
要求进行操作,并记录相关数据和结果。

步骤五:结果反馈
送检机构或实验室将向送检人员提供检测报告,包括检测结果、分析数据和结论等信息。

4. 结论
规范化材料送检流程的实施可以提高工作效率,确保材料的质
量符合要求。

通过遵循上述流程,可以减少错误和纠纷的发生,为
相关工作提供可靠的依据和参考。

请注意,本文档仅为一般性指导,具体的送检流程可能会因不
同行业和实际情况而有所差异,建议根据实际需要进行调整和完善。

原材料进场报验送检流程

原材料进场报验送检流程

原材料进场报验送检流程
1.原材料进场登记:原材料进场后,需由仓库管理员进行进场登记,
包括原材料的品名、规格、数量、供应商信息等。

2.报验申请:采购部门需填写原材料报验申请单,包括原材料的名称、供应商、规格、数量等信息,并注明是否需要送检。

4.送检安排:如果质量控制部门决定需要进行送检,他们将向实验室
部门提交送检申请,包括原材料的名称、供应商、规格、数量等信息,并
说明送检要求和标准。

5.送检执行:实验室部门根据送检申请安排相关人员进行送检工作。

送检包括对原材料进行质量抽样、测试和检验等,以确认其质量是否符合
要求。

6.检验结果评估:实验室部门将完成的检验报告提交给质量控制部门。

质量控制部门会根据检验结果评估原材料的质量是否合格,并做出相应的
决策。

7.报验结果处理:根据检验结果,质量控制部门将报验结果通知采购
部门。

如果原材料合格,采购部门将安排将原材料移交给生产部门使用;
如果原材料不合格,采购部门将协商解决方案,如退回供应商、补充更换等。

8.记录管理:所有相关的报验单、送检申请、检验报告等文件将按要
求进行归档和管理,以备将来的审计和追溯需要。

以上就是原材料进场报验送检流程的大致步骤。

企业可以根据自身实际情况和要求,对该流程进行适当的调整和优化,以提高企业的采购管理效率和原材料质量控制水平。

原材料进场报验送检流程17684

原材料进场报验送检流程17684

原材料进场报验送检1、现场类,不需要进行报验(例如混凝土、机械连接与钢筋焊接等)记录好混凝土浇筑的时间、部位、方量及混凝土等级;送检:除同条件试块外,要求在试块成型后4天内将其送到指定检测中心记录好混凝土浇筑的时间、部位、方量及混凝土等级;抗压试块:每20m留置1组抗压试块;抗渗:每40m留置1组抗渗试块,车站内每20m取一组;送检:要求在试块成型后4天内将其送到指定检测中心需要资料:套筒合格证和型式检验报告、工人的上岗培训证(厂家提供);机械连接在正式送检之前需要做工艺检验试验(检测项目:拉伸、残余变形),合格后方可送检;各个型号钢筋机械连接及不同厂家的钢筋,在使用前均需要做工艺检验试验;机械连接的最大代表批量为500个接头,同一厂家、同一规格连续检验合格10个批次后,最大代表批量可以为1000个;每组3个试件(检测项目:拉伸)连接使用的钢筋必须是经过复试检验合格的(即钢筋报告日期必须在连接送检日期之前);地连墙、主体结构连接接头数量均需各个工点人员自行统计,合理填写委托单送检接头数量;需要资料:焊条、焊丝合格证及焊工证(填写委托单需要焊工证号);钢筋焊接在正式送检之前需要做工艺检验试验(检测项目:拉伸),合格后方可送检;各个型号类型的钢筋焊接(单面搭接焊、双面搭接焊、闪光对焊等)及不同厂家的钢筋(徐钢、沙钢等),在使用前均需要做工艺检验试验;焊接接头最大代表批量为300个接头;送检:闪光对焊一组6个试件(检测项目:拉伸、弯曲),其它每组3个(检测项目:拉伸)使用的钢筋必须是经过复试检验合格的(即钢筋报告日期必须在连接送检日期之前);地连墙、主体结构连接接头数量均需各个工点人员自行统计,合理填写委托单送检接头数量;2、需要进场报验送检的原材料(例如钢筋、水泥、钢板等需要进行进场复试的原材料资料)工作流程:根据物资提供的进场资料做好报审资料,登记台账→同监理一起对进场原材进行验收→原材的取样、送检(监理见证)→取回报告,更新台账信息,闭合报审资料→资料的整理、归档。

原材料送检报审流程

原材料送检报审流程

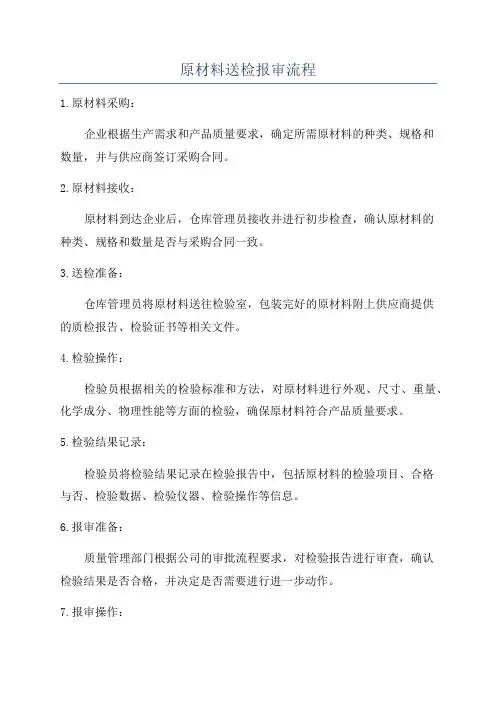

原材料送检报审流程1.原材料采购:企业根据生产需求和产品质量要求,确定所需原材料的种类、规格和数量,并与供应商签订采购合同。

2.原材料接收:原材料到达企业后,仓库管理员接收并进行初步检查,确认原材料的种类、规格和数量是否与采购合同一致。

3.送检准备:仓库管理员将原材料送往检验室,包装完好的原材料附上供应商提供的质检报告、检验证书等相关文件。

4.检验操作:检验员根据相关的检验标准和方法,对原材料进行外观、尺寸、重量、化学成分、物理性能等方面的检验,确保原材料符合产品质量要求。

5.检验结果记录:检验员将检验结果记录在检验报告中,包括原材料的检验项目、合格与否、检验数据、检验仪器、检验操作等信息。

6.报审准备:质量管理部门根据公司的审批流程要求,对检验报告进行审查,确认检验结果是否合格,并决定是否需要进行进一步动作。

7.报审操作:质量管理部门将检验结果和相关报告提交给相关的审批人员,进行报审。

8.报审结果:审批人员根据检验结果和公司的控制要求,做出合格或不合格的决定,并在相关文件中记录。

9.不合格处理:如果原材料不合格,质量管理部门会通知供应商,进行退货、更换或返工处理,并对不合格原材料进行追踪调查和处理。

10.合格原材料入库:如果原材料合格,质量管理部门将签署合格证明,并告知仓库管理员将合格原材料入库。

11.后续处理:质量管理部门需要对原材料的供应商进行评价,建立供应商评估机制,以确保原材料质量的稳定和可控。

以上是一个基本的原材料送检报审流程,企业可以根据自身的实际情况和质量管理要求进行相应调整和优化。

流程的目的是确保采购的原材料符合产品质量要求,降低产品质量风险,并保证企业生产经营的稳定性和可持续性发展。

原材料送检报审流程

原材料送检报审流程

原材料送检报审流程一、送检报审申请1.生产部门根据生产计划和需求,提出原材料送检报审申请。

2.申请表中应包含原材料名称、供应商信息、规格要求、使用数量、生产用途等信息,并附上必要的样品和相关文件。

二、申请审核1.质检部门收到申请后,对申请表进行审核,确认申请信息齐全准确。

2.如果申请信息不完整或有疑问,质检部门会与生产部门进行沟通,补充完善信息。

三、样品采集1.审核通过后,质检部门安排专人前往供应商处采集原材料样品。

2.样品采集应按照标准程序进行,确保采样过程不会对原材料质量造成污染。

3.采集的样品应符合标准规定的数量和要求,并做好相应的样品编号和记录。

四、实验检测1.质检部门将采集到的样品送往实验室进行检测。

2.检测内容包括原材料的化学成分、物理性质、微生物指标等,根据具体情况可能还包括其他检测项目。

3.检测结果应与相关标准进行比对,确保原材料质量符合要求。

五、报审审核1.实验室完成检测后,将检测结果填写在报审表中。

2.报审表中应包含样品编号、检测结果、检测方法、检测日期等信息。

3.质检部门对报审表进行审核,确认检测结果和原材料质量是否符合要求。

六、报审结果处理1.审核通过的原材料送检报审,质检部门将报审结果通知生产部门,并签发相应的送检报审合格证明。

2.如果原材料质量不符合要求,质检部门将报审结果通知生产部门,并协商解决措施,如更换供应商、调整生产计划等。

七、报审结果记录1.质检部门将送检报审申请、审核记录、实验检测结果及处理措施等相关信息进行归档记录。

2.记录内容应包括原材料名称、供应商信息、申请审核记录、实验检测结果、处理措施等,便于日后查阅和追溯。

以上是一个简单的原材料送检报审流程,在实际应用中,还需要根据具体企业情况进行适当的调整和完善。

原材料送检报审规程

原材料送检报审规程
样板拉拔报告+实体拉拔报告+锚栓拉拔+钻心取样(照片)
通风与空调节能材料
需要核对信息:(1)节能材料合格证与出厂检验报告、型式检验报告是否相一致;(2)进场节能材料规格、型号、数量、厂家是否一致;(3)节能材料的进场批次送检的产品数量是否满足规范要求;(4)查看图纸会审、联系单是否有指定品牌节能材料及规格型号。
检测项目:1、保温材料的导热系数、密度、抗压强度或压缩强度;2、粘结材料的粘结强度。
报审资料:报审表、进场验收记录、原材料清单、保温材料型式检验报告、厂家检测报告、合格证+保温原材料复试报告(全套)
屋面节能保温材料
需要核对信息:(1)保温材料合格证与出厂检验报告、型式检验报告是否相一致;(2)进场保温材料规格、型号、数量、厂家是否一致;(3)保温材料的进场批次送检的产品数量是否满足规范要求;(4)查看图纸会审、联系单是否有指定品牌保温材料及保温厚度。
检测项目:拉伸、弯曲、重量偏差,抗震钢筋需要检测抗震要求的。如:HRB400E钢筋,光圆钢筋不需要检测该项பைடு நூலகம்。
报审资料:报审表、进场验收记录、原材料清单、钢筋铭牌复印件、质保单+钢筋复试报告(全套)
水泥
需要核对信息:水泥合格证与出厂检验报告是否相一致,使用部位及使用数量;施工现场最大设计水泥使用量是多少(按照工程部位进行统计)。
取样:同一厂家同材质的绝热材料复验次数不得少于2次。
检测项目:绝热材料的导热系数、密度、吸水率。
报审资料:报审表、进场验收记录、原材料清单、节能材料型式检验报告、厂家检测报告、合格证+节能材料复试报告(全套)
空调系统冷、热源及管网节能材料
需要核对信息:(1)节能材料合格证与出厂检验报告、型式检验报告是否相一致;(2)进场节能材料规格、型号、数量、厂家是否一致;(3)节能材料的进场批次送检的产品数量是否满足规范要求;(4)查看图纸会审、联系单是否有指定品牌节能材料及规格型号。

原材料进场报验审批流程

原材料进场报验审批流程

原材料进场报验审批流程
实施要点:
1. 专业监理工程师要参与送检材料的见证取样,确保样品有代表性。

2. 专业监理工程师要认真复核材料质保资料和检验报告等。

3. 专业监理工程师对材料质量或检验数据有疑问的可以提出补充检测要求。

【此文档部分内容来源于网络,如有侵权请告知删除,本文建筑材料(设备)报审 (承包方) 提供生产许可证 提供材料质保书 审批 (监理工程师) 允许材料进入施工现场
按规定批量监理见证取样送检 (承包方) 独立平等抽查试验 (监 理) 同意使用 不准使用退换处理 合格 不合格 可 否 进 行 退 换 提供材料相应性能测试报告
档可自行编辑和修改内容,感谢您的支持!】。

原材料进场报验送检流程

原材料进场报验送检流程

原材料进场报验送检
1、现场类,不需要进行报验(例如混凝土、机械连接与钢筋焊接等)
2、需要进场报验送检的原材料(例如钢筋、水泥、钢板等需要进行进场复试的原材料
工作流程:根据物资提供的进场资料做好报审资料,登记台账→同监理一起对进场原材进行验收→原材的取样、送检(监理见证)→取回报告,更新台账信息,闭合报审资料→资料的整理、归档。

3、只需要进行进场报验,不需要复试检验的物资、构配件(工字钢、套筒、焊条、
这些材料、构配件等不需要进行复试检验,直接进行资料报审就行。

工作流程:根据物资提供的进场资料做好报审资料,登记台账→同监理一起对进场原材、构配件等进行验收→签字盖章后,将完整资料整理、归档.
完整资料:报审表、原材料进场清单、合格证、材质单、原材料检测报告(厂家提供)等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
样板拉拔报告+实体拉拔报告+锚栓拉拔+钻心取样(照片)
通风与空调节能材料
需要核对信息:(1)节能材料合格证与出厂检验报告、型式检验报告是否相一致;(2)进场节能材料规格、型号、数量、厂家是否一致;(3)节能材料的进场批次送检的产品数量是否满足规范要求;(4)查看图纸会审、联系单是否有指定品牌节能材料及规格型号。
取样:同一厂家同材质的绝热材料复验次数不得少于2次。
检测项目:绝热材料的导热系数、密度、吸水率。
报审资料:报审表、进场验收记录、原材料清单、节能材料型式检验报告、厂家检测报告、合格证+节能材料复试报告(全套)
空调系统冷、热源及管网节能材料
需要核对信息:(1)节能材料合格证与出厂检验报告、型式检验报告是否相一致;(2)进场节能材料规格、型号、数量、厂家是否一致;(3)节能材料的进场批次送检的产品数量是否满足规范要求;(4)查看图纸会审、联系单是否有指定品牌节能材料及规格型号。
取样:同一厂家同一品种的产品各检查不少于3组。
检查数量:每100m2 抽查一次,每处10m2 ,整个屋面抽查不每少于3处。保温层厚度的允许偏差:松散保温材料和整体现浇保温层为+ 10%,-5%;板材为 ±5%,且不得大于5mm。
检测项目:保温隔热材料的导热系数、密度、抗压强度或压缩强度。
报审资料:报审表、进场验收记录、原材料清单、保温材料型式检验报告、厂家检测报告、合格证+保温原材料复试报告(全套)
送检标准:同一厂家同一品种产品的,当单位工程建筑面积在20000㎡以下时抽查不少于3次,当单位面积在20000㎡以上各抽查不少于6次。
取样:保温砂浆、界面砂浆、抗裂砂浆、胶粘剂:每30t一批,从每批任抽10袋,从每袋分别取试样不少于500g,混合均匀,按四分法缩取出比试验比试验所需量大倍的试样为检验样。耐碱网格布同一规格、同一生产工艺、稳定连续生产的一定数量的产品为一批。每卷去掉毛头1米,截取约3米的试样。
检测项目:1、保温材料的导热系数、密度、抗压强度或压缩强度;2、粘结材料的粘结强度。
报审资料:报审表、进场验收记录、原材料清单、保温材料型式检验报告、厂家检测报告、合格证+保温原材料复试报告(全套)
屋面节能保温材料
需要核对信息:(1)保温材料合格证与出厂检验报告、型式检验报告是否相一致;(2)进场保温材料规格、型号、数量、厂家是否一致;(3)保温材料的进场批次送检的产品数量是否满足规范要求;(4)查看图纸会审、联系单是否有指定品牌保温材料及保温厚度。
检测项目:拉伸、弯曲、重量偏差,抗震钢筋需要检测抗震要求Байду номын сангаас。如:HRB400E钢筋,光圆钢筋不需要检测该项目。
报审资料:报审表、进场验收记录、原材料清单、钢筋铭牌复印件、质保单+钢筋复试报告(全套)
水 泥
需要核对信息:水泥合格证与出厂检验报告是否相一致,使用部位及使用数量;施工现场最大设计水泥使用量是多少(按照工程部位进行统计)。
(2)将试样卷材切除距外层卷头2500mm顺纵向截取600mm的2块全幅卷材送检。
报审资料:报审表、进场验收记录、原材料清单、防水材料厂家检测报告、合格证+防水材料复试报告(全套)
外墙
节能
保温
材料
需要核对信息:(1)保温材料合格证与出厂检验报告、型式检验报告是否相一致;(2)进场保温材料规格、型号、数量、厂家是否一致;(3)保温材料的进场批次送检的产品数量是否满足规范要求;(4)查看图纸会审、联系单是否有指定品牌保温材料及保温厚度。
比较稳定、进料量较大时,可1000t为一验收批。




需要核对信息:(1)防水材料合格证与出厂检验报告是否相一致,使用部位及使用数量;(2)进场防水材料规格、型号、数量、厂家是否一致;(3)施工现场防水材料使用量是多少。
送检标准:(1)以同一生产厂的同一品种、同一等级的产品,大于1000卷抽5卷,100~499卷抽4卷,100卷以下抽2卷,进行规格尺寸和外观质量检验。在外观质量检验合格的卷材中,任取一卷作物理性能检验。
原材料送检报审流程
原材料进场报验送检
项目
注意事项
备注
钢 筋
需要核对信息:1、钢筋厂家是否在规定时间按照现行的材料检验标准、检验依据进行检验,名录是否正确;2、进场数量钢筋规格、型号、数量、厂家是否一致(进货单、质保单、钢筋铭牌相互对照);3、查看图纸会审、联系单是否有指定品牌钢筋规格。
送检标准:钢筋原材每批应由同厂同炉号、同等级、同规范同出产工艺,同一出场时间,进入同 一施工现场,每批分量不大于60吨的钢筋构成;每批取钢筋样数量为4根,其间2根做拉伸实验,2根做冷弯实验。2根55cm,2根35cm。
取样:同厂家各种规格总数的10%,且不少于2个规格。
检测项目:电缆、电线截面和每芯导体电阻值。
报审资料:报审表、进场验收记录、原材料清单、电线、电缆材料型式检验报告、厂家检测报告、合格证+电线、电缆材料复试报告(全套)
报审资料:报审表、进场验收记录、原材料清单、厂家合格证、检验报告(3天)+3天强度复试报告+28天出厂检验报告(水泥厂家补报)+28天强度复试报告(全套)


送检标准:砂、石用大型工具运输的,以400m3或600t为一验收批。用小型工具运输
的,以200m3或300t为一验收批。不足上述数量的以一批论。当砂石质量
取样:同一厂家同材质的绝热材料复验次数不得少于2次。
检测项目:绝热材料的导热系数、密度、吸水率。
报审资料:报审表、进场验收记录、原材料清单、节能材料型式检验报告、厂家检测报告、合格证+节能材料复试报告(全套)
配电与照明节能材料
需要核对信息:(1)电线、电缆材料合格证与出厂检验报告、型式检验报告是否相一致;(2)进场电线、电缆材料规格、型号、数量、厂家是否一致;(3)电线、电缆材料的进场批次送检的产品数量是否满足规范要求;(4)查看图纸会审、联系单是否有指定品牌电线、电缆材料及规格型号。
送检标准:袋装以200t 一个检验批,散装以500t一个检验批。
取样:取2袋,各6kg,填写委托单后注意填写封条。
检测项目:水泥3天和28天抗折、抗压性能检测。
补充说明:1、当在使用中对水泥质量有怀疑或水泥出厂超过三个月盐水泥一个月)时,应进行复验,并按复验结果使用;2、水泥在拿到3天强度复试报告,结果合格后,还需检测机构进行28天强度复试报告。
