小型水库除险加固工程的施工技术

合集下载

水库除险加固工程施工组织设计

水库除险加固工程施工组织设计

水库除险加固工程施工组织设计一、工程概况水库是一项重要的水利设施,经过多年的运营和使用,可能会出现一些安全隐患。

为了保障水库的安全运行,需要进行除险加固工程。

本文将针对水库除险加固工程的施工组织设计进行详细探讨。

二、工程目标1. 了解水库的实际情况和存在的问题,明确除险加固工程的目标。

2. 制定合理的施工计划和进度安排,确保工程按时、按质完成。

3. 确定施工的关键技术和工艺措施,保证工程施工质量。

4. 保障工人的安全和施工现场的安全,最大限度地减少工伤事故的发生。

三、工程内容水库除险加固工程的主要内容包括以下几个方面:1. 大坝结构的增强:通过加固工程,提高大坝结构的稳定性和抗震能力。

2. 溢洪道和泄洪道的修复:对溢洪道和泄洪道进行清淤、堵漏和补强工作。

3. 水库周边的防护工程:修复和加固水库周边的护坡、护岸和护岸工程。

四、施工组织设计1. 施工单位的选择与组织:根据工程的规模和难度,选择具有水利工程施工经验的单位进行施工,并按照工程进度安排合理的施工队伍和工作任务分配。

2. 施工进度和安全计划:制定详细的施工计划和进度安排,并结合工程的特点和现场实际情况,合理安排工期和施工工序,确保工程的顺利进行。

3. 关键技术和工艺措施:根据工程的实际要求,确定关键技术和工艺措施,并在施工过程中严格按照技术规范和施工方案进行操作。

4. 安全措施和管理:设立施工现场的安全警示标志,配备必要的安全设备和器具,制定详细的安全管理方案,指定专人负责安全管理工作,并定期组织安全培训和演练活动。

5. 质量控制和监督检查:建立质量控制体系,设置质量检测点,进行质量检测和监督检查,并出具相应的质量检验报告。

五、施工要求1. 施工人员要严格遵守施工方案和操作规程,不得违章操作和随意更改工程设计;2. 按照工程图纸和技术规范要求进行施工,确保施工质量;3. 加固材料的选择要符合工程设计要求,并经过质量检测合格;4. 施工现场要保持整洁,杂物要及时清运,保持工地环境卫生;5. 建立施工档案和资料,包括施工记录、质量检测报告、安全事故记录等,以备查阅。

水库除险加固施工方案

水库除险加固施工方案

水库除险加固施工方案水库除险加固施工方案一、工程概述水库是水利工程中重要的水源调度和防洪设施,经过长期的使用和自然力的侵蚀,水库存在一定的安全隐患,需要进行除险加固施工。

本方案旨在针对水库的具体情况,制定出适合的加固措施和施工方案,确保水库功能的正常运行和人民群众的生命财产安全。

二、施工方案1. 现场勘测和设计:对水库进行全面勘测和测量,了解其结构、土质、水位等情况,确定加固方案和措施,并进行设计制图。

2. 临时工程建设:在施工前,需要建设临时工程,包括施工道路、工地办公区、临时供水供电等设施,确保施工顺利进行。

3. 水库坝基加固:根据水库坝基的情况,采用合适的加固措施,如土钉加固、灌浆加固等,提高坝基的稳定性和承载能力。

4. 坝体加固:对水库坝体进行加固,主要采用混凝土加固、钢筋加固等方式,提高坝体的强度和稳定性。

5. 溢洪道整治:水库的溢洪道是安全运行的重要部分,需要进行整治和加固,确保其通畅性和稳定性,防止洪水泛滥。

6. 边坡加固:水库周围的边坡也是需要加固的重点部位,采用护坡、喷锚杆等方式进行加固,减少边坡失稳的风险。

7. 弃水闸门加固:水库的弃水闸门是释放洪水的重要措施,需要进行加固,确保其正常运行和安全可靠。

8. 技术装备:根据施工需要,配备合适的机械设备和工程人员,确保施工的质量和效率。

9. 安全管理:在施工期间,要加强安全管理,设置安全警示标志,科学合理地安排施工工艺,确保施工过程中的安全。

10. 环保治理:施工期间要进行环保治理,减少噪音、扬尘等污染物的排放,确保水库周围环境的保护和水质的安全。

三、施工进度时间表根据具体工程情况制定施工进度时间表,确保施工过程的顺利进行,以确保工程质量和进度。

四、安全保障措施1. 加强安全教育培训,提高工人的安全意识;2. 严格落实施工现场管理规章制度,做好消防安全、电气安全等方面的防护措施;3. 根据施工现场的具体情况,设置安全警示标志,确保施工现场的明确和安全;4. 加强对施工人员的安全监督,及时发现和处理安全隐患;5. 定期组织安全检查和评估,及时改进和完善安全措施。

水库除险加固工程各分项工程施工方案

水库除险加固工程各分项工程施工方案

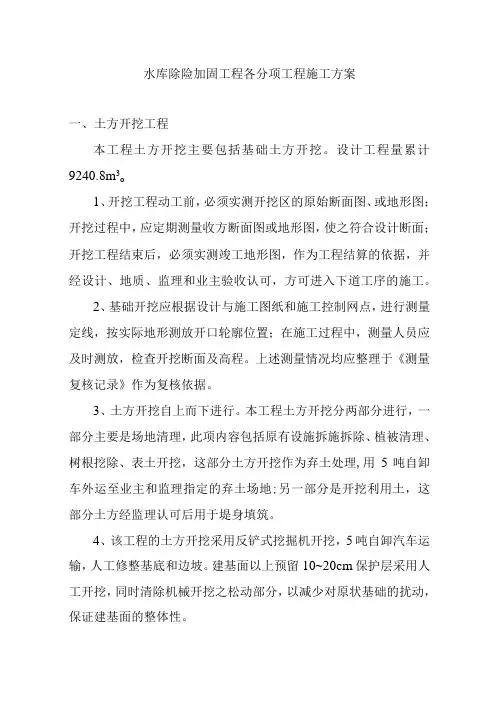

水库除险加固工程各分项工程施工方案一、土方开挖工程本工程土方开挖主要包括基础土方开挖。

设计工程量累计9240.8m3o1、开挖工程动工前,必须实测开挖区的原始断面图、或地形图;开挖过程中,应定期测量收方断面图或地形图,使之符合设计断面;开挖工程结束后,必须实测竣工地形图,作为工程结算的依据,并经设计、地质、监理和业主验收认可,方可进入下道工序的施工。

2、基础开挖应根据设计与施工图纸和施工控制网点,进行测量定线,按实际地形测放开口轮廓位置;在施工过程中,测量人员应及时测放,检查开挖断面及高程。

上述测量情况均应整理于《测量复核记录》作为复核依据。

3、土方开挖自上而下进行。

本工程土方开挖分两部分进行,一部分主要是场地清理,此项内容包括原有设施拆施拆除、植被清理、树根挖除、表土开挖,这部分土方开挖作为弃土处理,用5吨自卸车外运至业主和监理指定的弃土场地;另一部分是开挖利用土,这部分土方经监理认可后用于堤身填筑。

4、该工程的土方开挖采用反铲式挖掘机开挖,5吨自卸汽车运输,人工修整基底和边坡。

建基面以上预留10~20cm保护层采用人工开挖,同时清除机械开挖之松动部分,以减少对原状基础的扰动,保证建基面的整体性。

5、基础开挖结束后,应及时提请业主(监理)单位组织验收,验收前施工单位应认真按施工规范和设计要求作好自检工作。

6、基础开挖工程在完成验收后,应具备下列竣工资料:⑴原始地面(覆盖层和基岩面)纵横面图、竣工图。

⑵基础竣工地质报告,地质素描图。

⑶整理成册的《基础验收证书》、《测量复核记录》。

二、土石方回填1、施工特性及工作内容本表填筑工程系指施工图纸及监理人所示的放水涵管、溢流坝、上坝公路、交通桥和其他填筑工程的施工。

其内容包括:土石方料物平衡、各种填筑料的开采、加工及运输;土料、砂砾石料(含反滤料、垫层料、过渡料等)的填筑、碾压及接缝处理、现场生产性碾压试验等全部作业;以及各项工作内容的质量检查和验收等。

水库除险加固工程施工方案

水库除险加固工程施工方案

水库除险加固工程施工组编制单位:编制时间:目录一、编制说明二、施工规划总说明及工程特点三、施工总布置四、施工组织措施五、施工进度计划及进度保证措施六、主体工程项目施工技术方案七、确保工程质量的技术组织措施八、确保安全生产的技术组织措施九、确保文明施工的技术组织措施十、附表第1章编制说明本施工组织设计严格按照工程招标文件对施工组织设计的要求并结合现场实际施工条件,在综合考虑人员、1.1、编制目的及原则机械、材料调配、施工方案、质量要求、进度安排、安全文明等各方面因素后按照统一部署、精心组织、合理安排的原则进行编制。

根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量终身负责,对安全文明施工强化管理的精神,以“科学、经济、优质、高效”为原则进行编制。

1.2、编制依据(1)水库除险加固工程的招标文件及答疑文件。

(2)设计图纸。

(3)现场实际踏勘情况。

(4)国家现行相关工程建设法规和当地政府有关地方性法规和规定。

(5)国家和行业颁布的相关现行的技术标准和规程、规范。

(6)本单位质量体系文件和企业标准。

(7)本单位有关质量管理、安全管理、文明施工管理等项目管理方面的文件。

1.3、引用的主要施工规范标准(1)《建筑工程施工质量验收统一标准》GB50300—2001;(2)《建筑地基基础工程施工质量验收规范》GB50202—2002;(3)《碾压式土石坝施工技术规范》DL/T5129-2001;(4)《水利水电工程施工测量规范》DL/T5173—2003;(5)《喷射混凝土施工技术规程》YBJ226—91;(6)《地基与基础工程施工及验收规范》GBJ2302—83;(7)《粉煤灰混凝土应用技术标准》GBJ146-90;(8)《水利水电工程等级划分及洪水标准》SL252-2000(9)《水工建筑物抗震设计规范》(SL203-97)(10)《浆砌石坝设计规范》SL25-91(11)《水工建筑物水泥灌浆施工技术规范》(SL62-94)(12)《水工预应力锚固设计规范》SL62-98(13)《水工混凝土施工规范》SDJ207-82(14)《水利水电工程混凝土防渗墙施工技术规范》SL174-962.1、工程概况(15)《水利水电工程天然建筑材料勘察规程》SDJ17-78(试行)(16)《水利水电工程施工测量规范》SL52-93(17)《水利水电基本建设单元工程质量等级评定标准》SDJ249-88、SDJ259-91、SL38-92第2章施工规划总说明及工程特点2.1、工程概况水库位于****,工期要求为50日历天,工程质量标准为合格。

水库除险加固做法

水库除险加固做法

水库除险加固做法全文共四篇示例,供读者参考第一篇示例:水库是一种人工储存水资源的工程,是我国重要的水利基础设施之一。

随着水库的日益老化和水库周围环境的变化,水库的安全性也面临着挑战。

为了保障水库的安全性和稳定性,除险加固工程已成为保护水库安全的重要手段之一。

水库的除险加固工程是指对水库进行维修和改造,以提高水库的抗震、抗洪、抗滑等能力,减少水库出现灾害的可能性。

水库的除险加固工程主要包括混凝土结构的修复、加固和加固设施的安装等措施。

下面就介绍一下水库除险加固的一些常见做法。

一、混凝土结构的修复和加固水库的混凝土结构是水库最主要的承载结构,因此其安全性和稳定性是水库除险加固的重点。

混凝土结构的修复和加固主要是通过修复混凝土裂缝、填补混凝土松动部分、增加混凝土表面保护层等措施来提高混凝土结构的抗震性和抗滑性。

修复和加固混凝土结构需要根据水库的具体情况和结构类型进行分析和设计,确保加固效果明显且持久。

二、加固设施的安装除了修复和加固混凝土结构外,水库的除险加固工程还需要安装一些专门的加固设施,如防渗壁、防滑坡桩、防冲刷墙等。

这些加固设施可以有效地提高水库的抗滑性和抗冲性,减少水库发生泄漏、滑坡等灾害的可能性。

在进行加固设施的安装时,需要根据水库周围的地质环境,合理设计和布置加固设施,确保其能够有效地起到加固作用。

三、监测与预警系统的建设在进行水库除险加固工程时,还需要建设相关的监测与预警系统,通过监测水库的变形、渗流、地震等参数,及时发现水库可能存在的安全隐患,从而采取相应的措施进行处理。

监测与预警系统是水库除险加固的重要保障,可以有效地提高水库的安全性和稳定性。

水库除险加固工程是维护水库安全的重要举措,通过修复和加固混凝土结构、安装加固设施以及建设监测与预警系统等措施,可以有效地提高水库的抗灾能力,保障水库的安全运行。

希望相关部门和水利工程单位能够高度重视水库除险加固工程,加大投入,确保水库的安全和稳定。

小型水库除险加固工程施工方案

小型水库除险加固工程施工方案

本工程为某地区某小型水库除险加固工程,位于该地区某镇境内。

水库主要功能为灌溉、防洪、发电等综合利用。

水库总库容为1000万立方米,正常蓄水位为50米,相应库容为800万立方米。

大坝为均质土坝,坝顶宽度为4米,坝顶高程为56米,最大坝高为30米。

水库下游设有溢洪道、涵洞等建筑物。

二、施工方案1. 施工组织(1)施工队伍:成立项目施工管理团队,包括项目经理、技术负责人、施工员、质量员、安全员等。

(2)施工进度:根据工程特点,制定合理的施工进度计划,确保工程按期完成。

(3)施工质量:严格按照设计文件和施工规范进行施工,确保工程质量。

2. 施工内容(1)大坝加固:对大坝进行培厚、加高,提高抗滑稳定安全系数;对坝体进行防渗处理,减少渗漏。

(2)溢洪道加固:对溢洪道进行衬砌,提高泄洪能力;对溢洪道进出口进行加固,确保安全。

(3)涵洞加固:对涵洞进行灌浆、抹面防渗,减少渗漏;对涵洞进出口进行加固,确保安全。

(4)其他建筑物加固:对水库下游的护岸、管理房等进行加固、维修。

3. 施工方法(1)大坝加固:采用分层压实、分层浇筑的方法进行施工。

(2)溢洪道加固:采用模板支护、钢筋绑扎、混凝土浇筑的方法进行施工。

(3)涵洞加固:采用灌浆、抹面防渗的方法进行施工。

(4)其他建筑物加固:采用钢筋绑扎、混凝土浇筑、砌筑等的方法进行施工。

4. 施工措施(1)加强施工人员培训,提高施工技能。

(2)合理安排施工顺序,确保施工顺利进行。

(3)严格控制施工质量,确保工程质量。

(4)加强施工现场安全管理,确保施工安全。

(5)加强施工进度管理,确保工程按期完成。

三、施工进度计划(1)前期准备阶段:1个月。

(2)大坝加固阶段:3个月。

(3)溢洪道加固阶段:2个月。

(4)涵洞加固阶段:1个月。

(5)其他建筑物加固阶段:1个月。

(6)验收阶段:1个月。

总计:10个月。

四、施工保障措施1. 人员保障:配备充足的技术人员、施工人员和管理人员。

2. 物资保障:确保施工所需材料、设备、工具等供应充足。

水库除险加固工程施工工序

水库除险加固工程施工工序

水库除险加固工程施工工序一、水库除险加固工程前期准备工作1. 工程勘察:在施工前,需要进行详细的勘察工作,包括水库的地形、土质、水文地质等情况,以确定施工方案和设计方案。

2. 施工方案设计:根据勘察结果,制定适合的施工方案和设计方案,包括施工工艺、工程量及施工期限等内容。

3. 安全措施:在施工前,需要对施工现场进行安全评估,确定施工安全措施,确保施工过程中的安全。

4. 环保措施:施工过程中需要注意环保问题,采取相应的环保措施,减少对环境的影响。

5. 物资准备:在施工前,需要准备好施工所需的各种物资和设备,保障施工的顺利进行。

二、水库除险加固工程主要工序1. 水库清淤:首先需要进行水库清淤工作,将水库中的淤泥、杂物等清除,以增加水库的蓄水容量。

2. 土石方开挖:在水库加固工程中,需要进行土石方开挖工作,作为加固施工的基础。

3. 基础处理:对水库的基础进行处理,包括基础的加固和修复,确保基础的稳固和安全。

4. 防渗处理:在水库加固工程中,需要进行防渗处理,防止水库漏水,加固水库的安全。

5. 结构加固:对水库内部结构进行加固,包括水库坝体、溢洪道、泄洪设施等的加固工作。

6. 设备安装:安装水库加固工程所需的设备和设施,如泵站、阀门等,确保水库正常运行。

7. 管道布置:对水库的管道进行布置,保障水库的排水、供水等功能。

8. 渗流观测:对水库进行渗流观测,监测水库渗漏情况,及时处理渗漏问题。

9. 施工验收:在施工完成后,进行水库加固工程的验收工作,确保工程质量和安全。

三、水库除险加固工程后期工作1. 工程交接:将水库加固工程的相关资料交接给业主单位,确保水库加固工程的顺利运行。

2. 运行维护:对水库加固工程进行定期的运行检查和维护工作,保障水库的安全和正常运行。

3. 安全防护:在水库加固工程的运行过程中,加强安全防护工作,确保水库的安全运行。

以上就是水库除险加固工程施工的主要工序,只有严格按照工序进行施工,才能保障水库加固工程的质量和安全。

水库除险加固工程各分部分项工程的施工方法

水库除险加固工程各分部分项工程的施工方法

水库除险加固工程各分部分项工程的施工方法1.1施工测量放样施工测量遵守《水利水电工程施工测量规范》SL52-93规范。

开工前,选用训练有素、经验丰富、技能娴熟、资格老练的测量人员,配备足够数量的精密测量仪器(GPS、全站仪、水准仪)设备,并且对投入本标段施工测量的仪器设备送国家技术监督认可部门进行检定,确定所用测量仪器设备的精度满足规范要求后再投入使用。

根据监理人提供的测量基准点,基准线和水准点及基本资料和数据,对其进行校测,复核其资料和数据的准确性,并以书面形式报告业主和监理人。

平面控制点加密,在业主提供的高程控制网点的基础上,为方便施工,适当增设水准点。

根据现场具体情况,采用水准仪进行高程控制网加密。

增设网点用不锈钢或铸钢埋设。

在软弱土中将钢螺栓埋设在适当大小的混凝土块中,并保证其绝对稳固、耐久、明显、易读。

为防止差错,对施工测量控制网,先由测量员测设,再由项目经理部技术负责人进行复测,经相互检查校核,并做好检查校核的记录,以备核查。

根据监理人批准的测量原始记录本的格式,认真做好各种施工测量原始记录和施工放样记录,并妥善保管,以备核查。

根据设计图纸和施工控制网点,采用极坐标法测放设计桩号,进行轴线测量定线。

轴线测量定线后,用经纬仪辅以皮尺量测出孔位及各孔孔口高程。

施工过程中,加强对测量控制点的保护,定期进行检查校核,测量仪器设备由专人进行保管及维护。

所有测量和放样的有关参数全部报监理工程师审查。

并在任何时候协助监理工程师进行控制测量作业。

1.2坝体防渗墙工程防渗墙段在坝体中偏上游修建,桩号为K0+030-0+660,最大高度47m。

墙体厚度为0.6m,防渗墙总面积2.5万m2。

塑性混凝土抗压强度3.0MPa,渗透系数小于1×10-7cm/s。

1.2.1坝顶防渗墙施工平台开挖布置为在坝顶形成满足防渗墙施工的工作面,对坝顶进行开挖,降低坝顶高程 1.5m,形成宽度13.5m的防渗墙施工平台,原坝顶高程1785.0m,降至1783.5m,高程降低坝段桩号:K0+030-K0+660。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

小型水库除险加固工程的施工技术
摘要:我国是一个农业大国,农村小型水库众多,但因建造之初受设计、技术
等因素的影响,农村小型水库质量并不高。

随着时间的推移,病险水库对下游造
成潜在威胁,除险加固势在必行。

然而,在小型水库加固过程中,又会因图纸设计、施工过程质量控制、监理不到位等因素而影响加固质量。

基于此,本文结合
云南省鲁甸县的小型水库除险加固工程,就小型水库除险加固工程常见的问题及
控制对策进行简要分析。

关键词:小型水库;除险加固;质量控制
引言;水库具有防汛、供水、灌溉等诸多功能,在改善群众生产生活条件、保障
地方经济发展与社会发展方面发挥着重要的作用。

但国内大部分水库兴建于 20
世纪 50 年代至70 年代,存在着建设标准低、技术落后等先天不足,建成后又长
期缺乏管护,经过数十年运行后,许多水库都变成了病险水库,出现了渗漏、管涌、流土等问题,严重威胁了下游居民安全。

有鉴于此,水利部从1998 年开始,不断加大病险水库除险加固。

而如何提高除险加固工程质量,也成为一个值得关注、研究的问题。

一、小型水库存在的安全隐患
1.存在严重的渗漏现象
出现渗漏现象主要是由蚁害、水流冲刷和风化等自然因素造成的,同时水库
工作人员在日常工作中忽视了对水库的维护保养,导致了水库出现渗漏现象。


库渗漏包括:①坝基渗漏。

大多数小型水库在建设的过程中,未建造相应的风化层和冲击层,直接导致了随着使用年限的增加出现了透水现象,留下了较严重的
安全隐患;②坝体渗漏。

水库坝体由于受到水库内水的重力作用以及其他外力的影响产生了裂缝,如果未做好防护措施,会造成水流渗漏。

2.抵抗自然灾害的能力降低
许多小型水库由于受到当时技术水平和经济条件的限制,造成水库投入使用
的过程中抗洪和抵抗地震的能力较低。

随着各地政府不断丰富当地的水文系列资料,对水库的抗洪能力标准进行了重新制定。

但是对于已经建成投入使用水库依
然无法满足其制订的标准,这样一来水库的安全隐患依然存在。

3.大坝的稳定性不理想
当前,我国还未引进针对水库大坝安全检测所需要的安全检测仪,相关技术
人员的技术水平也较低,因此在日常水库大坝安全检查的过程中,往往是水库工
作人员根据经验来判断水库的安全情况,这种做法很不正规,同时工作人员未把
水库的日常维护保养工作做到位,水库出现了质量问题后也未采取及时有效的措施。

随着水库使用年限的不断增加,加上水库不断受到各种因素的影响,导致了
水库大坝的稳定性越来越差。

二、除险加固对小型水库的必要性
就目前情况而言,我国现存的小型水库数量较多,相关人员建设水库使用的
技术水平较低,没有严格把控建筑材料的质量,很多在水利施工过程中使用的材
料质量较差,这使水库的总体质量受到影响。

有些水库使用的时间过长,水库的
材料出现老化、风化的现象也越来越普遍,这些情况导致水库不能正常运作,而
且还会在运作过程中出现安全隐患。

水利工程管理人员应该加强管理力度,在水
库运作过程中进行实时监控,当水库潜在的质量问题出现的时候,要结合实际情况,采取科学合理的措施进行解决,从根本上解决安全隐患,避免这些问题的发
生导致水库不能进行正常的运作,从而给周围居民造成生命财产安全,企业的经
济利益也受到巨大的损失。

三、行除险加固的具体措施
1.提高设计质量
建设单位须会同勘测单位,详细勘查病险水库的控制流域面积,病险水库所
在地地形地貌、植被,病险水库库162 2019年第07期(下)/ 总第550期容、
病险水库护坡、排水棱体、溢洪道挡墙高度、闸门、病险水库的裂缝分布、渗漏、涵洞破裂等的具体情况[3] 。

而后,勘测单位与建设单位须根据勘查中发现的问题,精心进行除险加固工程设计(在条件允许的情况下,应当采用价值工程理论,引
入多家设计单位进行设计竞标)。

2.选择能力强的施工企业
在招标过程中,建设单位必须严格审查施工企业的专业能力、技术能力、信
誉口碑以及施工企业是否拥有大量技术骨干,施工人员是否持有资格证、上岗证等。

应尽可能选择技术过硬、信誉良好、能力强的施工企业,而不可一味“节约经费”(否则必定因小失大)。

3.对小型水库的泄洪能力进行准确计算
设计人员在进行设计之前,要与实际的水利工程施工情况进行结合,而且还
要对施工过程中可能造成影响的因素进行全面的考虑,这样才能让设计出来的除
险加固方案更符合实际施工情况,在误差允许的情况下进行施工。

相关人员在计
算小型水库泄洪能力的时候,由于泄洪道的长期使用,导致泄洪道截面发生堵塞
或者变形,这会让计算的时候出现很大的误差,所以,为了能够让除险加固工作
正常进行,计算人员要将泄洪道发生变形这一因素进行充分的考虑,还要对流水
量进行实时测量,这样才能让计算出来的结果更准确,对水利工程除险加固设计
的方案更加科学合理。

4.强化工程材料质量控制
建设单位须指导施工单位,应用价值工程理论,尽量选择性价比最佳的工程
材料。

在采购工程材料前,必须检验工程材料的质量(包括水泥的安定性、钢材
的抗拉强度、抗腐蚀性、抗压强度、抗弯强度、比重,骨料的含沙量、级配等),不符合除险加固工程设计要求的材料绝对不能采购。

在采购工程材料时,还必须
要求供应商在合同上签字:同意为材料质量终身负责。

5.强化施工质量控制
应用 PDCA 循环。

PDCA 循环是美国专家休哈特博士提出的一种质量管理方法。

该循环由计划(PLAN)—实施(DO)—检查(CHECK)—处理(ACTION)四个步
骤组成,在施工过程中应用 PDCA 循环,可以有效提升施工质量。

首先,施工企
业必须认真研究工程项目的具体情况,认真研究施工图,进行技术核定、技术交底,制定周密的施工计划(包括工程总进度计划、分段作业计划,机械使用计划、劳动力计划、工程材料供应计划);然后,严格按照计划进行施工,严禁违章、
违规作业;再后,检查计划实际执行情况,寻找计划执行过程中出现的问题,以
及施工过程中暴露出来的质量问题,并分析问题的具体成因;最后,根据问题的
成因,制定新的施工计划,转入下一轮 PDCA 循环,以此周而复始,滚动向前,
直至整个施工结束
6.加大相应投入,完善水库管理设施
目前我国水库工程设施和技术存在很大的欠缺,设计不合理,设施陈旧老化,管理养护设施不足。

一些水库缺少了必要的观测设施和管理设施,比如水情测报、防汛抢险等设施存在严重的安全隐患,交通设施也不完善,高科技的通讯设备缺乏,政府应该根据目前水库工程管理养护工作的现状,针对不足的情况,加大投
入资金,高标准的完善水库工程的管理设施。

结束语
水库工程是国计民生的重要工程,水库整体的安全性不但关系到水库工程的
经济效益,还关系到广大民众的生命安全和社会可持续发展。

水库的安全运行,
对水库工程的安全管理和养护是关键。

所以相关部门应该对工程的管理养护足够
重视,通过用科学的方法,提高工程监督管理工作水平,培养高素质人才,加强
工程运行观测管理,加大相应投入,完善水库管理设施等措施,提高水库工程的
管理和养护,使水库工程发挥最大的效益造福于民。

参考文献:
[1] 邹杰.关于水库工程管理养护措施的一些思考[J].科技创新与应
用,2016(9):201.
[2] 魏艳丽.提高水库工程管理养护工作的有效措施[J].中国水运,2017(2):71.。
