下山自拉自挪移耙矸机安全技术措施

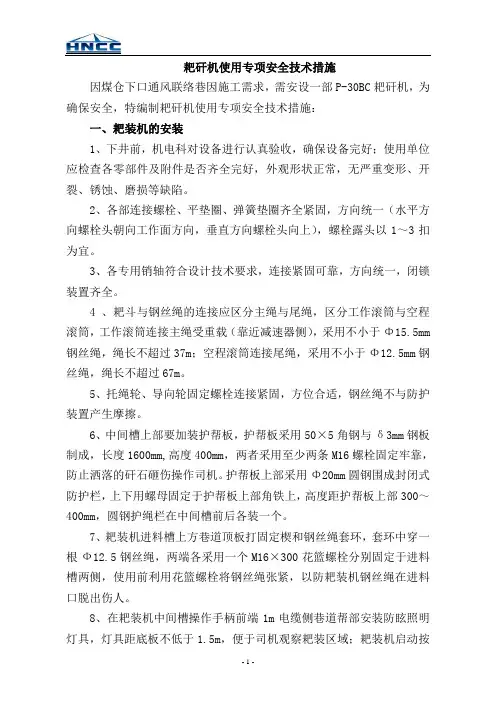

煤仓下口耙矸机专项安全措施

耙矸机使用专项安全技术措施因煤仓下口通风联络巷因施工需求,需安设一部P-30BC耙矸机,为确保安全,特编制耙矸机使用专项安全技术措施:一、耙装机的安装1、下井前,机电科对设备进行认真验收,确保设备完好;使用单位应检查各零部件及附件是否齐全完好,外观形状正常,无严重变形、开裂、锈蚀、磨损等缺陷。
2、各部连接螺栓、平垫圈、弹簧垫圈齐全紧固,方向统一(水平方向螺栓头朝向工作面方向,垂直方向螺栓头向上),螺栓露头以1~3扣为宜。
3、各专用销轴符合设计技术要求,连接紧固可靠,方向统一,闭锁装置齐全。
4 、耙斗与钢丝绳的连接应区分主绳与尾绳,区分工作滚筒与空程滚筒,工作滚筒连接主绳受重载(靠近减速器侧),采用不小于Φ15.5mm 钢丝绳,绳长不超过37m;空程滚筒连接尾绳,采用不小于Φ12.5mm钢丝绳,绳长不超过67m。
5、托绳轮、导向轮固定螺栓连接紧固,方位合适,钢丝绳不与防护装置产生摩擦。
6、中间槽上部要加装护帮板,护帮板采用50×5角钢与δ3mm钢板制成,长度1600mm,高度400mm,两者采用至少两条M16螺栓固定牢靠,防止洒落的矸石砸伤操作司机。
护帮板上部采用Φ20mm圆钢围成封闭式防护栏,上下用螺母固定于护帮板上部角铁上,高度距护帮板上部300~400mm,圆钢护绳栏在中间槽前后各装一个。
7、耙装机进料槽上方巷道顶板打固定楔和钢丝绳套环,套环中穿一根Ф12.5钢丝绳,两端各采用一个M16×300花篮螺栓分别固定于进料槽两侧,使用前利用花篮螺栓将钢丝绳张紧,以防耙装机钢丝绳在进料口脱出伤人。
8、在耙装机中间槽操作手柄前端1m电缆侧巷道帮部安装防眩照明灯具,灯具距底板不低于1.5m,便于司机观察耙装区域;耙装机启动按钮悬挂于司机操作手柄处的巷道帮部,高度以距底板1.5m为宜。
9、在耙装机卸载槽前面两端的下方各焊接两块与卸载槽成45°夹角、间距35mm、且各钻有Φ22孔的钢板,耙装机支腿必须通过卸载槽可靠连接,并根据需要向外调节一定的角度,确保连接牢固,使用安全可靠。
耙矸机使用专项安全措施

耙矸机使用专项安全措施姓名:XXX部门:XXX日期:XXX耙矸机使用专项安全措施(一)耙装机的起吊及固定:1、使用手拉葫芦起吊设备、重物前,必须对手拉葫芦进行全面检查。
手拉葫芦各部件齐全、灵活、可靠;小链、棘爪、护罩齐全完好。
严禁手拉葫芦带病起吊和严禁使用不能自锁的手拉葫芦起吊重物。
2、起吊设备、重物吊环的固定方法:a、锚喷支护巷道可利用单独打设的锚杆(每根锚杆拉力7吨,起吊锚杆不少于2根)起吊重物,或使用倒楔式钢丝绳套子起吊时,倒楔销必须打牢。
起吊用的钢丝绳套及联接构件的强度≮设备、重物的6倍。
b、锚网支护的巷道严禁用锚索、锚杆、钢筋梯、金属网等起吊重物。
3、起吊设备、重物的重量必须符合手拉葫芦的铭牌规定,严禁用手拉葫芦起吊超过铭牌规定的重量。
4、吊装地点的选择,必须是支护完好,安全可靠的地点。
5、吊装时,必须由两人进行,一人检查、指挥,一人操作,严禁一人吊装。
重物下严禁有人。
拉链(操作)人员,必须站在重物一侧,防止重物掉下伤人。
负责指挥、检查的人员,必须密切注意吊装过程中的安全情况,及时提醒操作人员,一旦发现情况,立即停止作业。
排除险情后,再进行吊装。
6、吊装耙装机溜槽时,达到适宜高度,进行对接时,要将溜槽下部用木垛垫稳垫实,严禁单一吊装对接。
7、下山起吊设备、重物时,其下方不得有人。
8、操作时,手拉倒链用力要均匀,应尽量避免冲击;松倒链时,第 2 页共 11 页要小心操作,严防倒链自锁失灵而照成设备、重物下沉。
9、用矿工钢架棚起吊设备、重物,其重量≯2t。
10、起吊过程中如发现下列情况之一时,必须停止起吊,并放下起吊的设备、重物进行处理。
a、起吊时,撑木折断、顶板掉渣、钢丝绳套断丝。
b、起重链打滑、松脱,手链、棘爪打滑。
c、起吊异常沉重、起吊用手拉葫芦工作声音异常。
d、所起吊的设备、重物不稳定,旋转、摇摆。
11、起吊时必须先进行试吊200mm高,检查起吊索具及葫芦、起吊点等工作状况,确认无误后,方可再起吊。

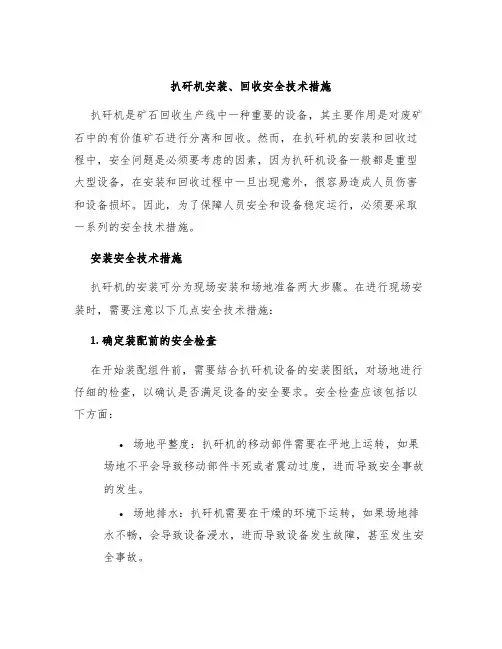

扒矸机安装、回收安全技术措施

扒矸机安装、回收安全技术措施扒矸机是矿石回收生产线中一种重要的设备,其主要作用是对废矿石中的有价值矿石进行分离和回收。
然而,在扒矸机的安装和回收过程中,安全问题是必须要考虑的因素,因为扒矸机设备一般都是重型大型设备,在安装和回收过程中一旦出现意外,很容易造成人员伤害和设备损坏。
因此,为了保障人员安全和设备稳定运行,必须要采取一系列的安全技术措施。
安装安全技术措施扒矸机的安装可分为现场安装和场地准备两大步骤。
在进行现场安装时,需要注意以下几点安全技术措施:1. 确定装配前的安全检查在开始装配组件前,需要结合扒矸机设备的安装图纸,对场地进行仔细的检查,以确认是否满足设备的安全要求。
安全检查应该包括以下方面:•场地平整度:扒矸机的移动部件需要在平地上运转,如果场地不平会导致移动部件卡死或者震动过度,进而导致安全事故的发生。
•场地排水:扒矸机需要在干燥的环境下运转,如果场地排水不畅,会导致设备浸水,进而导致设备发生故障,甚至发生安全事故。
•场地支撑能力:扒矸机整机重量较大,需要有足够的支撑力来支持设备的运行,如果使用场地支撑能力不足的场地,则可能导致设备倾斜,甚至翻倒。
2. 确定设备组织安装的方向和位置安装方向和位置的选择直接关系到设备的正常运行和设备的安全性。
在确定设备组织安装的方向和位置时,需根据扒矸机的装配图纸和施工情况,结合人员的安全要求和设备运行效率来进行合理的安排。
3. 确定安全的安装到位检查在扒矸机的安装过程中,在将设备的各个部分组装完成之后,需要对设备的安装位置、安装方向等进行检查,以保证设备安装的安全性。
同时,还需要根据扒矸机的安装图纸,确认设备的各个部件是否漏装或漏接,检查设备的管道系统是否正常。
回收安全技术措施扒矸机的回收是指在设备损坏或停用的情况下,进行旧设备的拆卸和回收,以便使用和销售。
在进行扒矸机回收时,也需要特别注意安全问题。
以下是回收过程中可能涉及到的几项安全技术措施:1. 确定回收的作业环境在进行扒矸机的回收操作前,需要确定回收的作业环境,对环境进行安全评估,进行合理的防护措施。
耙矸机使用方法及使用安全技术措施(五篇模版)

耙矸机使用方法及使用安全技术措施(五篇模版)第一篇:耙矸机使用方法及使用安全技术措施耙矸机使用方法及使用安全技术措施一、耙斗式装岩机操作方法:1、耙斗装岩机必须固定牢固,上齐卡轨器、底地锚、腿子、斜点柱、护绳栏杆及护身点柱。
2、操作前的检查和准备工作(1)认真执行施工措施中所规定的作业范围和安全技术要求。
(2)耙斗机应安设在支架牢固完整,距工作面最远不超过30米,最近不小于6米的地方。
(3)岩石破碎度均匀,最大岩块不能超过耙斗容积的二分之一。
(4)耙斗机的四个卡轨器与轨道固定,轨型不小于24kg/m。
道接头用固定板连接。
(5)照明灯,护栏齐全完善可靠。
(6)一般主绳长度45米,尾绳长度80米,滚筒上保留三圈以上余绳。
钢丝绳缠绕整齐,发现磨损严重应予以更换。
(7)调整好辅助刹车。
簸箕口槽底与巷道底板接触,档板张开,轨道的前端应在簸箕口位置以内。
(8)操作应检查:固定装置和各类滑轮、固定楔、操作手把、闸带的连接状况;传动机构的电机、减速箱;耙斗机构的稳固和安全设施。
检查出来的问题于操作前处理。
3、操作(1)在掘进工作面打好固定楔眼,眼位高出渣面0.8~1.0米。
固定楔必须用大锤打紧后再悬挂尾绳轮。
禁止在已松动的岩块上或松软破碎的围岩上打眼安设固定楔。
(2)扒碴时所有人员应站在安全地点,司机应听从信号人员指挥操纵手把。
(3)扒碴时按下操作按钮,拉紧空程滚筒的操纵手把,耙斗至工作面后拉紧工作滚筒的操作手把,同时松开空程滚筒的操作手把,重复扒岩动作。
A、扒矸时,操作手把要先松后紧,动作迅速,尾绳不要太松。
B、耙斗遇到障碍物时,应退回或稍微闸紧尾绳手把、猛拉主绳,使耙斗腾空飘过。
遇大块岩石扒不动则回斗重扒,不要硬拉。
C、回斗子时,主要手把稍需闸紧,使耙斗腾空飘过,防止空斗带矸和下料槽进翻斗;防止耙斗跳动摇摆和钢丝绳被滑轮卡住或起圈。
D、为了把巷道两帮的矸石装尽,可在两帮各打一固定楔,上挂小滑轮,将主绳引到靠帮一侧。
下山自拉自挪移耙矸机安全技术措施示范文本

下山自拉自挪移耙矸机安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月下山自拉自挪移耙矸机安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
一、说明由于施工需要,开拓一区各生产队在施工下山时需机电队挪移扒矸机,为在施工过程中安全高效作业,特编制此安全技术措施。
二、挪移扒矸机安全技术措施1、挪移扒矸机时,采用绞车辅助,自拉自方式。
2、下山挪扒矸机前:(1)7.5Kw回柱绞车(或25Kw及以上内齿轮绞车)安置在扒矸机后方,固定采用打地锚方式,具体方式为:在绞车四角各打一根M22*2200mm等强锚杆定,每根锚杆使用两卷Z2850锚固剂进行锚固。
锚杆露出底盘长度不得超过200mm,若因地质原因锚杆外露过长,应在锚杆盖板与底盘间增加锚杆盖板,并把螺丝上紧,保证丝扣外露螺母15mm以上。
(2)下山内尽量把货出净,底板衬平,大矸石破碎,扒矸机两边货清理干净;(3)在迎头提前打1~2根专用锚杆,采用Ф20*2200mm等强锚杆,用2卷Z2850锚固剂锚固,锚杆尽量位于扒矸机正中线上;(4)扒矸机扒斗拉到迎头;(5)扒矸机护身网拆除、簸箕嘴用千不拉吊起(或卸掉先挪至预计位置);(6)把扒矸机重斗绳砸断,从扒矸机簸箕嘴下穿过,然后拉到迎头,穿过固定在专用锚杆上的回头轮,最后卡在扒矸机底座上,绳头用不少于2个蛤蟆卡卡牢;(7)风水管路靠帮吊挂好,风筒靠帮吊挂好,监测线靠近风筒吊挂或拉至扒矸机后方;(8)用千不拉将扒矸机固定在顶部锚杆上,并将绞车大绳固定在扒矸机钩头上,并启动绞车将大绳绷紧(绷紧大绳时,绞车至扒矸机机尾之间严禁有人),然后再拆除扒矸机两帮及顶部固定设施。
耙矸机下放安全技术措施1

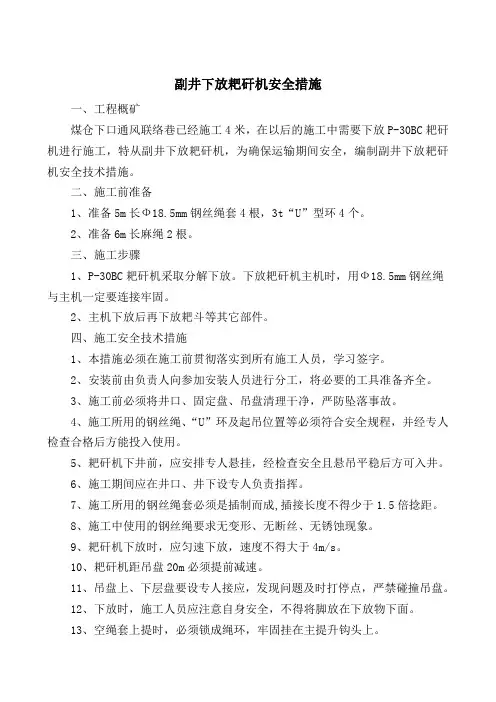

副井下放耙矸机安全措施一、工程概矿煤仓下口通风联络巷已经施工4米,在以后的施工中需要下放P-30BC耙矸机进行施工,特从副井下放耙矸机,为确保运输期间安全,编制副井下放耙矸机安全技术措施。
二、施工前准备1、准备5m长Ф18.5mm钢丝绳套4根,3t“U”型环4个。
2、准备6m长麻绳2根。
三、施工步骤1、P-30BC耙矸机采取分解下放。
下放耙矸机主机时,用Ф18.5mm钢丝绳与主机一定要连接牢固。
2、主机下放后再下放耙斗等其它部件。
四、施工安全技术措施1、本措施必须在施工前贯彻落实到所有施工人员,学习签字。
2、安装前由负责人向参加安装人员进行分工,将必要的工具准备齐全。
3、施工前必须将井口、固定盘、吊盘清理干净,严防坠落事故。
4、施工所用的钢丝绳、“U”环及起吊位置等必须符合安全规程,并经专人检查合格后方能投入使用。
5、耙矸机下井前,应安排专人悬挂,经检查安全且悬吊平稳后方可入井。
6、施工期间应在井口、井下设专人负责指挥。
7、施工所用的钢丝绳套必须是插制而成,插接长度不得少于1.5倍捻距。
8、施工中使用的钢丝绳要求无变形、无断丝、无锈蚀现象。
9、耙矸机下放时,应匀速下放,速度不得大于4m/s。
10、耙矸机距吊盘20m必须提前减速。
11、吊盘上、下层盘要设专人接应,发现问题及时打停点,严禁碰撞吊盘。
12、下放时,施工人员应注意自身安全,不得将脚放在下放物下面。
13、空绳套上提时,必须锁成绳环,牢固挂在主提升钩头上。
14、施工结束后,必须将吊盘清理干净。
15、其它未尽事宜严格遵照《煤矿安全规程》。
使用耙矸机安全技术措施(一)

使用耙矸机安全技术措施(一)因上巷断面大,人工装矸不能满足正常施工需求,需要安装一部耙斗式装岩机加强出矸量,为确保安全施工,特制定如下措施,望严格执行。
一、选型设计根据每天出矸量计算,决定选用耙斗式装岩机代替人工装矸,提高掘进效率,保证施工安全。
P60b耙斗式装岩机技术参数:型号技术生产率耙斗容积轨距绞车绳速外形尺寸P60b70-105m⊃;/h0.6m⊃;600mm0.97-1.35m/s9800mm×2750mm×2220mm根据技术参数比较,P60b耙斗式装岩机能够满足生产需要。
二、耙斗式装岩机使用方法1、耙斗式装岩机回头轮采用专用固定楔进行固定,回头轮必须牢固可靠,防止在耙矸期间出现回头轮脱落伤人事故。
2、耙斗式装岩机司机前方应设护身点柱(使用钢筋网配合钢管或钢钎打设),以防耙斗式装岩机脱楔、崩绳、飞耙伤人。
使用耙斗式装岩机必须遵守下列要求:(1)、耙斗式装岩机作业时,前方必须有照明。
(2)、耙斗式装岩机绞车的刹车装置必须完好、可靠。
(3)、必须装有封闭式金属挡矸栏和防耙斗槽的护栏。
防滚装置和防护栏及耙斗式装岩机上方必须用钢网掩护好,紧靠固定楔子前方打设一道封闭巷道全断面的防护栏(使用钢筋网配合钢管打设)。
(4)、作业开始前,甲烷传感器应悬挂在耙斗段上方,甲烷传感器报警浓度≥0.8%,断电浓度≥0.9%。
瓦斯检查员必须每班监督检查甲烷断电仪悬挂位置。
(5)、固定钢丝绳滑轮的锚桩及其孔深必须打设牢固。
(6)、在装岩前,必须将机身和尾轮固定牢靠,严禁在耙斗式装岩机运行范围内进行其它工作及行人。
移动耙斗式装岩机时,耙岩机前方不得有人。
司机前方必须安设防身柱,用钢网配合钢管或钎子打设。
3、耙斗式装岩机采用专用卡轨器定在轨道上,并用两根Φ15.5mm双股绳固定在巷道两帮的锚杆(废旧钻杆)上,每帮两个,锚杆(钻杆)采用Φ18mm、L1800mm螺纹钢锚杆,打入巷道不小于1500mm,每根锚孔使用2支树脂药卷锚固,钢丝绳一端饶穿耙斗式装岩机龙门架,每根留绳不得少于三副卡子且卡牢。
使用耙矸机安全技术措施

使用耙矸机安全技术措施因上巷断面大,人工装矸不能满意正常施工需求,需要安装一部耙斗式装岩机加强出矸量,为确保平安施工,特制定如下措施,望严格执行。
一、选型设计依据每天出矸量计算,打算耙斗式装岩机代替人工装矸,提高掘进效率,保证施工平安。
P60b耙斗式装岩机技术参数:型号技术生产率耙斗容积轨距绞车绳速形状尺寸P60b70-105m³/h0.6m³600mm0.97-1.35m/s9800mm×2750mm×2220mm依据技术参数比较,P60b耙斗式装岩机能够满意生产需要。
二、耙斗式装岩机使用方法1、耙斗式装岩机回头轮采纳专用固定楔进行固定,回头轮必需坚固牢靠,防止在耙矸期间消失回头轮脱落伤人事故。
2、耙斗式装岩机司机前方应设护身点柱(使用钢筋网协作钢管或钢钎打设),以防耙斗式装岩机脱楔、崩绳、飞耙伤人。
使用耙斗式装岩机必需遵守下列要求:(1)、耙斗式装岩机作业时,前方必需有照明。
(2)、耙斗式装岩机绞车的刹车装置必需完好、牢靠。
(3)、必需装有封闭式金属挡矸栏和防耙斗槽的护栏。
防滚装置和防护栏及耙斗式装岩机上方必需用钢网掩护好,紧靠固定楔子前方打设一道封闭巷道全断面的防护栏(使用钢筋网协作钢管打设)。
(4)、作业开头前,甲烷传感器应悬挂在耙斗段上方,甲烷传感器报警浓度≥0.8%,断电浓度≥0.9%。
瓦斯检查员必需每班监督检查甲烷断电仪悬挂位置。
(5)、固定钢丝绳滑轮的锚桩及其孔深必需打设坚固。
(6)、在装岩前,必需将机身和尾轮固定牢靠,严禁在耙斗式装岩机运行范围内进行其它工作及行人。
移动耙斗式装岩机时,耙岩机前方不得有人。
司机前方必需安设防身柱,用钢网协作钢管或钎子打设。
3、耙斗式装岩机采纳专用卡轨器定在轨道上,并用两根Φ15.5mm双股绳固定在巷道两帮的锚杆(废旧钻杆)上,每帮两个,锚杆(钻杆)采纳Φ18mm、L1800mm螺纹钢锚杆,打入巷道不小于1500mm,每根锚孔使用2支树脂药卷锚固,钢丝绳一端饶穿耙斗式装岩机龙门架,每根留绳不得少于三副卡子且卡牢。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编号:AQ-JS-01297
( 安全技术)
单位:_____________________
审批:_____________________
日期:_____________________
WORD文档/ A4打印/ 可编辑
下山自拉自挪移耙矸机安全技
术措施
Safety technical measures of the rake machine for self pulling and self moving down the
mountain
下山自拉自挪移耙矸机安全技术措
施
使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
一、说明
由于施工需要,开拓一区各生产队在施工下山时需机电队挪移扒矸机,为在施工过程中安全高效作业,特编制此安全技术措施。
二、挪移扒矸机安全技术措施
1、挪移扒矸机时,采用绞车辅助,自拉自方式。
2、下山挪扒矸机前:
(1)7.5Kw回柱绞车(或25Kw及以上内齿轮绞车)安置在扒矸机后方,固定采用打地锚方式,具体方式为:在绞车四角各打一根M22*2200mm等强锚杆定,每根锚杆使用两卷Z2850锚固剂进行锚固。
锚杆露出底盘长度不得超过200mm,若因地质原因锚杆外露过长,应在锚杆盖板与底盘间增加锚杆盖板,并把螺丝上紧,保
证丝扣外露螺母15mm以上。
(2)下山内尽量把货出净,底板衬平,大矸石破碎,扒矸机两边货清理干净;
(3)在迎头提前打1~2根专用锚杆,采用Ф20*2200mm等强锚杆,用2卷Z2850锚固剂锚固,锚杆尽量位于扒矸机正中线上;
(4)扒矸机扒斗拉到迎头;
(5)扒矸机护身网拆除、簸箕嘴用千不拉吊起(或卸掉先挪至预计位置);
(6)把扒矸机重斗绳砸断,从扒矸机簸箕嘴下穿过,然后拉到迎头,穿过固定在专用锚杆上的回头轮,最后卡在扒矸机底座上,绳头用不少于2个蛤蟆卡卡牢;
(7)风水管路靠帮吊挂好,风筒靠帮吊挂好,监测线靠近风筒吊挂或拉至扒矸机后方;
(8)用千不拉将扒矸机固定在顶部锚杆上,并将绞车大绳固定在扒矸机钩头上,并启动绞车将大绳绷紧(绷紧大绳时,绞车至扒矸机机尾之间严禁有人),然后再拆除扒矸机两帮及顶部固定设施。
3、绞车司机、扒矸机司机必须持证上岗,扒矸机司机将手把固定好,用远程操作按钮操作扒矸机,扒矸机司机站在宽敞处且远离绞车大绳操作扒矸机。
4、挪移扒矸机时,开拓一区机电队必须有队直人员在现场跟班,且有区直跟班人员在现场监督。
5、跟班队干或者扒矸机司机操作前要检查扒矸机电缆是否够长、各种管线吊挂是否完好、扒矸机回头轮与专用锚杆固定是否牢固、扒矸机重斗绳与扒矸机固定是否牢固、绞车是否稳固、绞车扒矸机大绳是否符合规定、钩头是否固定牢固,无问题后方可操作。
6、在扒矸机后方10m拉网安人警戒,警戒网至迎头人员全部撤到警戒范围之外(除扒矸机司机及监护人员)。
7、挪移过程中,绞车司机、扒矸机司机要集中精力,运行要平稳,并协调一致。
扒矸机司机密切注意扒矸机下移情况及各种管线的吊挂情况,发现问题、异常(扒矸机有倾斜迹象)及时切断电源,扒矸机司机取下操作手把,进行处理问题。
处理问题时,先检查扒矸机机身是否倾斜。
扒矸机机身不倾斜时,方可处理问题,待问题
处理完毕方可继续进行挪移。
8、下山挪移扒矸机过程中及挪移到位未固定之前,严禁人员到扒矸机前方(特殊情况除外,如扒矸机大绳断裂,固定锚杆失效等需要处理时,但必须将绞车大绳绷紧)。
9、扒矸机挪移到位后,切断电源,取下操作手把,闭锁关闭。
对扒矸机进行固定,固定:在扒矸机机尾末端两侧顶板处打两根
M22-2200mm等强锚杆,每眼用2卷Z2355锚固剂锚固,用双股5分钢丝绳穿过机尾溜槽吊挂孔和专用锚杆缠绕不少于2圈,每个绳头用不少于2个蛤蟆卡卡紧、上牢,巷帮各打两根M22-2200mm 锚杆锚杆用来固定稳绳,用5分钢丝绳将扒矸机底盘成“八”字型固定牢固,钢丝绳和锚杆缠绕不少于2圈,每个绳头用不少于2个蛤蟆卡紧、上牢。
四、未提之处仍按各队作业规程及机电队相关安全技术措施执行。
附:?15.5mm钢丝绳破张力验算:
(1)扒矸机型号:P60b
(2)扒矸机自重:W=6.45t
(3)钢丝绳破断拉力总和:F=138500N
(4)验算
F下山方向=WgsinA
=64500*0.5
=32250N<F
通过验算满足钢丝绳破断力要求
